境外铁路合作项目管理探索
境外工程项目管理特点

随着我国经济的快速发展,越来越多的中国企业走出国门,参与到国际工程项目中。
境外工程项目管理作为项目管理的一个重要分支,具有其独特的特点。
本文将从以下几个方面对境外工程项目管理的特点进行详细阐述。
一、跨文化管理1. 文化差异:境外工程项目涉及的国家和地区众多,各国的文化、宗教、习俗等方面存在较大差异。
项目经理需要了解并尊重当地文化,以减少文化冲突,提高项目团队凝聚力。
2. 沟通障碍:由于语言、习俗等因素,境外工程项目中的沟通存在一定障碍。
项目经理应具备良好的跨文化沟通能力,学会运用适当的沟通技巧,确保项目顺利进行。
3. 价值观差异:不同国家和地区在价值观方面存在差异,项目经理需在项目实施过程中充分考虑这些差异,尊重当地价值观,避免产生冲突。
二、法律法规风险1. 法律法规复杂:境外工程项目涉及的国家和地区法律法规繁多,项目经理需深入了解并遵守当地法律法规,确保项目合法合规。
2. 法律风险:境外工程项目可能面临合同风险、知识产权风险、劳动争议风险等。
项目经理需具备较强的法律意识,防范和化解法律风险。
3. 政策风险:境外工程项目可能受到政策调整、贸易壁垒等因素的影响。
项目经理需密切关注当地政策动态,及时调整项目策略。
三、项目管理难度大1. 项目规模大:境外工程项目往往规模较大,涉及多个专业领域,对项目经理的协调、组织能力要求较高。
2. 技术难度高:境外工程项目可能涉及高技术、高难度的技术难题,对项目经理的工程技术能力要求较高。
3. 施工环境复杂:境外工程项目施工环境复杂,可能面临自然灾害、恶劣气候等不利因素,对项目经理的应急处理能力要求较高。
四、资金管理风险1. 货币汇率波动:境外工程项目涉及多种货币,汇率波动可能对项目成本造成影响。
项目经理需密切关注汇率变化,合理规避汇率风险。
2. 资金筹措困难:境外工程项目可能面临资金筹措困难,项目经理需积极寻找融资渠道,确保项目资金需求。
3. 资金使用效率低:境外工程项目资金管理复杂,项目经理需加强对资金使用的监管,提高资金使用效率。
境外投资项目管理办法

境外投资项目管理办法境外投资项目管理办法就是为大家提供的境外投资项目核准和备案管理办法,请看下面:境外投资项目核准和备案管理办法第一章总则第一条为促进和规范境外投资,加快境外投资管理职能转变,根据《中华人民共和国行政许可法》、《国务院关于投资体制改革的决定》和《国务院对确需保留的行政审批项目设定行政许可的决定》,特制定本办法。
第二条本办法适用于中华人民共和国境内各类法人(以下简称“投资主体”)以新建、并购、参股、增资和注资等方式进行的境外投资项目,以及投资主体以提供融资或担保等方式通过其境外企业或机构实施的境外投资项目。
第三条本办法所称境外投资项目是指投资主体通过投入货币、有价证券、实物、知识产权或技术、股权、债权等资产和权益或提供担保,获得境外所有权、经营管理权及其他相关权益的活动。
第四条本办法所称中方投资额是指投资主体为境外投资项目投入的货币、有价证券、实物、知识产权或技术、股权、债权等资产和权益或提供担保的总额。
第五条国家根据不同情况对境外投资项目分别实行核准和备案管理.第六条国家发展和改革委员会(以下简称“国家发展改革委”)会同有关部门加强对企业境外投资的宏观指导、投向引导和综合服务,并通过多双边投资合作和对话机制,为投资主体实施境外投资项目积极创造有利的外部环境.第二章核准和备案机关及权限第七条中方投资额10亿美元及以上的境外投资项目,由国家发展改革委核准。
涉及敏感国家和地区、敏感行业的境外投资项目不分限额,由国家发展改革委核准。
其中,中方投资额 20 亿美元及以上,并涉及敏感国家和地区、敏感行业的境外投资项目,由国家发展改革委提出审核意见报国务院核准。
本办法所称敏感国家和地区包括:未建交和受国际制裁的国家,发生战争、内乱等国家和地区.本办法所称敏感行业包括:基础电信运营,跨境水资源开发利用,大规模土地开发,输电干线、电网,新闻传媒等行业.第八条本办法第七条规定之外的境外投资项目实行备案管理。
境外工程项目管理实践

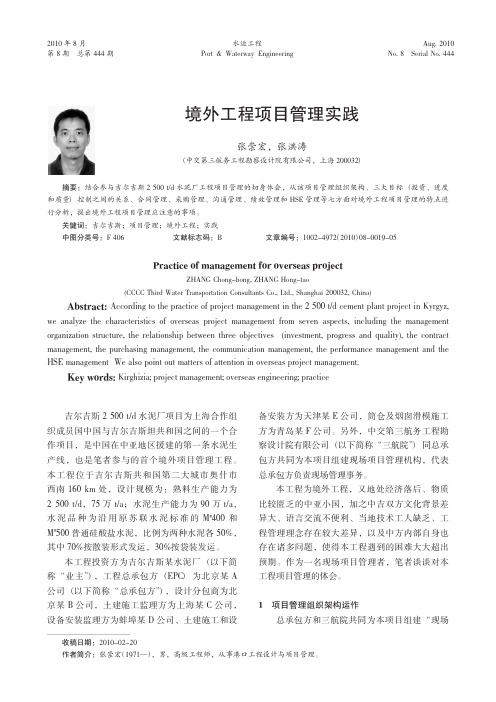

2010年8月第8期总第444期Aug.2010No.8Serial No.444水运工程Port &Waterway Engineering 吉尔吉斯2500t/d 水泥厂项目为上海合作组织成员国中国与吉尔吉斯坦共和国之间的一个合作项目,是中国在中亚地区援建的第一条水泥生产线,也是笔者参与的首个境外项目管理工程。
本工程位于吉尔吉斯共和国第二大城市奥什市西南160km 处,设计规模为:熟料生产能力为2500t/d ,75万t/a ;水泥生产能力为90万t/a ,水泥品种为沿用原苏联水泥标准的M #400和M #500普通硅酸盐水泥,比例为两种水泥各50%,其中70%按散装形式发运,30%按袋装发运。
本工程投资方为吉尔吉斯某水泥厂(以下简称“业主”),工程总承包方(EPC )为北京某A 公司(以下简称“总承包方”),设计分包商为北京某B 公司,土建施工监理方为上海某C 公司,设备安装监理方为蚌埠某D 公司、土建施工和设备安装方为天津某E 公司,筒仓及烟囱滑模施工方为青岛某F 公司。
另外,中交第三航务工程勘察设计院有限公司(以下简称“三航院”)同总承包方共同为本项目组建现场项目管理机构,代表总承包方负责现场管理事务。
本工程为境外工程,又地处经济落后、物质比较匮乏的中亚小国,加之中吉双方文化背景差异大、语言交流不便利、当地技术工人缺乏、工程管理理念存在较大差异,以及中方内部自身也存在诸多问题,使得本工程遇到的困难大大超出预期。
作为一名现场项目管理者,笔者谈谈对本工程项目管理的体会。
1项目管理组织架构运作总承包方和三航院共同为本项目组建“现场境外工程项目管理实践张崇宏,张洪涛(中交第三航务工程勘察设计院有限公司,上海200032)摘要:结合参与吉尔吉斯2500t/d 水泥厂工程项目管理的切身体会,从该项目管理组织架构、三大目标(投资、进度和质量)控制之间的关系、合同管理、采购管理、沟通管理、绩效管理和HSE 管理等七方面对境外工程项目管理的特点进行分析,提出境外工程项目管理应注意的事项。
境外工程施工管理方案

境外工程施工管理方案一、总体概述境外工程施工管理是指在国外开展的建设项目施工工作的管理活动。
由于国外施工环境和国内存在很大的不同,所以境外工程施工管理需要对相关管理工作进行精心安排,以确保项目的顺利进行。
本文将围绕境外工程施工管理的总体概述、管理组织、管理指导及控制、安全管理、质量管理、进度管理等方面展开阐述。
二、管理组织1.项目部设置在境外工程施工管理中,项目部的设置是非常重要的。
项目部应该根据项目的规模和难度来进行设置,通常包括总工程师、副总工程师、工程总监、质量主管、安全主管、进度主管等职位。
项目部中应该有明确的职责分工,确保项目的各项工作顺利进行。
2.人员配备境外工程施工管理需要具有丰富的经验和专业知识的管理人员,因此在人员配备方面应该注重人才选拔和培养。
管理人员应该具备良好的沟通能力、协调能力和组织能力,并且有较强的团队合作精神。
同时,还需要配备一定数量的技术人员和工人,以确保施工工作的顺利进行。
3.管理体系境外工程施工管理需要建立完善的管理体系,包括管理制度、管理规范、管理流程等。
管理体系应该能够有效地指导和监督项目的各项工作,确保项目按时按质完成。
同时,还需要建立健全的绩效考核机制,对项目部的工作进行评估和激励。
三、管理指导及控制1.施工计划在境外工程施工管理中,施工计划是项目管理的关键环节之一。
施工计划应该根据项目的实际情况进行制定,包括工程量清单、工序及进度计划、材料及设备供应计划等。
施工计划应该经过项目组成员共同商定,并严格执行。
2.施工技术境外工程施工管理需要注重施工技术的研究和应用。
在施工过程中应该及时解决技术难题,确保施工的顺利进行。
同时还需要加强技术交流和合作,吸取国外先进的施工技术和经验。
3.施工质量境外工程施工管理应该注重施工质量的管理。
施工过程中应该采取有效的质量控制措施,对施工工艺、施工作业和施工材料进行严格监督。
同时还需要建立质量跟踪和评估制度,确保施工的质量满足要求。
境外工程项目方案

境外工程项目方案一、项目背景随着全球化的发展和经济的快速增长,越来越多的企业开始走出国门,开展境外工程项目。
这些项目不仅能够带来丰厚的经济回报,也有助于技术的交流和合作,对提升企业在国际市场的竞争力和影响力起到重要作用。
在境外工程项目中,项目方案的制定是一个极为重要和复杂的环节。
一个完备的项目方案不仅能够为项目的顺利实施提供有力的保障,还能够有效地降低项目风险,确保项目的成功实施。
因此,对于境外工程项目方案的设计和制定具有重要意义。
二、项目概述本项目是一项境外基础设施建设项目,位于非洲某国家,旨在建设一座现代化的港口,为该国的国际贸易和经济发展提供重要的支持。
项目包括港口码头的建设、船舶停靠设施、货物装卸设施、仓储设施、通信设施、道路和铁路连接等。
整个项目总投资约为10亿美元,计划在5年内完成。
三、项目目标1. 增加该国港口的货运能力,提高港口效率,促进国际贸易发展。
2. 提高港口的安全性和环保水平,保障港口设施的稳定运营。
3. 为当地创造就业机会,促进经济发展,提高民生水平。
四、项目方案设计1. 整体规划项目规划包括对港口建设的整体规划,分析土地利用、环境保护、基础设施等方面的可行性和合理性,并结合当地政府的相关政策和规定,制定出具体的建设规划。
2. 工程设计将根据项目的实际情况,设计合理的工程方案,包括船舶停靠设施的选址、码头的布局、装卸设施设计、仓储设施规划等。
同时需充分考虑到当地的气候、地质、地形等因素,确保工程设计的合理性和可行性。
3. 施工组织施工组织是项目的关键环节,需要合理安排各项工程的施工顺序和进度,确保工程的质量和进度得到保障。
在整个工程过程中,安全是至关重要的。
需要对施工过程中的安全隐患进行全面排查,采取有效的安全措施,确保工程的安全施工。
5. 环保措施在项目建设过程中,需要充分考虑到对环境的影响,并设计相应的环保措施,减少对环境的负面影响,保护当地生态环境。
6. 经济效益在项目方案设计中,需要充分考虑到项目的经济效益,合理控制投资成本,降低工程建设成本,提高项目的投资回报率。
“一带一路”背景下中国“高铁外交”的实践与探索——以安伊高铁为例

4中国高铁技术不断发展并逐步居于世界领先水平,在高铁技术的推动下中国形成了新型外交方式—“高铁外交”。
为实现同“一带一路”沿线国家间的“道路联通”,中国积极地开展高铁“走出去”实践。
土耳其是中国“一带一路”策略沿线的重要国家之一,与土耳其合作建设的安伊高铁是中国高铁走向欧洲市场的一次重要尝试。
安伊高速铁路中标于2005年,开工于2008年9月,其二期工程位于安伊高铁全线中段,从依诺努出发到科斯科亚,线路长158千米[1]。
该项目于2014年7月顺利通车,连接了土耳其首都安卡拉和最大的城市伊斯坦布尔,是中国企业开辟欧洲市场的一次尝试,也是中国与土耳其建交以来合作的最大项目。
一、中国与土耳其开展安伊高铁项目的动因分析中国高铁技术不断发展并逐渐居于世界前列,日趋饱和的国内高铁建设急需开拓更多的国外投资市场来缓和。
土耳其是“一带一路”沿线的重要国家之一,长期与中国保持较为良好的外交关系。
而土耳其国内基础设施现代化水平低,对高铁建设具有很大需求。
安伊高铁能满足中土双方的各自需要,符合双方利益。
(一)中国在先进的技术基础上积极地实践“高铁外交”中国高铁发展迅速,在2010年末已经具有了当时世界上最大规模以及最高运营速度的高速铁路网[2]。
在政府的强力支持和推进下,中国的高铁技术已经能与其他先发展起来的国家相媲美。
为了使中国高铁的“发展红利”在更多的国家得到共享,中国逐渐发展并形成了新型的外交形式—“高铁外交”。
“高铁外交”是将高铁和外交联系在一起的一种外交形式,主要是国家围绕着高铁进行会谈、协商和合作的外交活动。
可以将“高铁外交”的实质看作为一种稻光养晦,其内涵是将高铁作为拉动沿线经济的发动机[3]。
高铁是“一带一路”沿线经贸合作、文化融合和技术交流的重要依托,是实现“贸易畅通”和“道路联通”这两个目标的有效方法之一。
在这一背景下,安伊高铁应运而生。
(二)“一带一路”为安伊高铁项目提供了策略基础“一带一路”是一条新型的贸易之路,是中国连接亚欧与世界的道路。
浅议中国企业的境外项目成本管理——中铁建沙特项目巨亏带来的启示
2009年2月,中国铁建在沙特签署了《沙特麦加萨法至穆戈达莎轻轨合同》。
该项目工期22个月,计划次年10月完工进行试运营,项目的执行模式为交钥匙工程加运维管理。
然而不到一年的时间,这个项目便成了中国铁建的滑铁卢。
根据其2011年1月在上交所发布的公告,截至2010年底,该项目预亏预计将高达41亿元。
根据中铁建公告的解释,项目出现巨亏的原因主要有三:业主负责的征地拆迁和地下管网等基础设施严重滞后;相较合同业主对铁路运能指标的要求大幅提高;项目预计的工程量因各种因素被大幅突破。
中铁建的沙特铁路项目是一个中国企业因项目成本管理出现问题造成严重后果的经典案例。
目前,中国企业在海外开展业务的情况比较普遍,国际项目管理有其自身的特点,必须在项目全寿命周期做好成本管理。
报价阶段,企业通常面临着激烈的市场竞争,要做好成本预算,努力压低价格保持竞争力。
执行阶段,项目的成本控制能力成为了项目成败的关键,因为海外业务受项目国经济、政治、法律、金融环境影响较大,相关因素的变动都会导致公司的海外项目工期无法得到按期执行,更重要的是导致成本增加,甚至整个项目失败。
当前中国企业境外承揽大型工程和成套业务多采用EPC 模式,这就要求企业按照项目的要求,对承包项目的质量、安全、工期、造价总负责,要一并承担整个项目的设计、采购、施工工作。
这种模式有其明显优势。
首先,它把设计、采购、施工三者结合在一起,使整个项目的设计与施工能够相配合,减少了传统模式下二者的衔接问题,既保证了项目质量又降低了造价;同时,施工安装与采购之间统一也能够从源头避免采购中误差。
然而这种模式一般采用总价合同、固定工期,交钥匙的结算方式,对企业的综合管理能力尤其是成本管理要求相对高,当前中国的走出去的多数企业在成本管理方面普遍还存在诸多问题,比较典型的如下:大多数企业内部没有健全的项目成本控制管理机制,在项目建设过程中,成本只是由企业内部财务管理人员间接管控。
这种管理模式只能通过对总费用的预算管理和收付款管理控制项目的整体成本,但是效果极为有限,由于缺少专业知识和项目施工信息的了解,容易造成管不住,即没有办法判断项目支出的合理性,或者管的过死,一味追求成本控制,过度控制施工资源而对项目进度和项目质量造成影响,甚至造成安全隐患,从而产生更大的风险。
雅万高铁建设项目管理创新
特别策划·雅万高铁建设成就雅万高铁建设项目管理创新鞠国江(中国铁路国际有限公司,北京100055)摘要:雅万高铁作为我国高铁在海外首次全系统、全要素、全生产链的落地实践,是中国高铁“走出去”征程上的重要里程碑。
从项目建设管理体系、计划与控制管理、风险管理、安全质量管理等11个方面,系统总结雅万高铁工程建设的管理策略和实践经验,并对公共事务、商务合同、物资设备、安全质量、环保等方面面临的关键问题,有针对性地提出了应对及预防措施,为加强海外铁路项目建设管理、更好推动中国高铁“走出去”提供有益参考和借鉴。
关键词:雅万高铁;建设项目管理;海外铁路项目;走出去中图分类号:TU71 文献标识码:A 文章编号:1001-683X(2023)12-0010-10 DOI:10.19549/j.issn.1001-683x.2023.08.31.0010 引言2015年10月,原中国铁路总公司与印度尼西亚(简称印尼)国有企业签署雅万高铁项目协议。
作为我国“一带一路”倡议与印尼“全球海洋支点”战略对接的旗舰项目,雅万高铁是我国高铁首次全系统、全要素、全生产链在海外落地的第一单,也是东南亚第1条设计速度350 km/h的高速铁路[1-4]。
与国内项目有所不同,受项目所在国政治、法律、经济、社会、文化和技术等因素影响,在雅万高铁项目建设过程中,中国企业面临诸多困难与挑战,如永久用地征地、境外公共设施改迁、外部协议、本地化合作及人员雇佣、成本及安全质量管理、人力资源和培训等。
1 工程概况雅万高铁连接印尼首都雅加达和旅游名城万隆,全长142.055 km,桥梁长度88.77 km,占比62.5%;隧道长度16.689 km,占比11.7%;路基长度36.595 km,占比25.8%。
全线共设置4座车站、1座动车段[5]。
2015年9月中方成功竞标,2018年6月工程全面开工,2023年9月项目建成通车。
雅万高铁工程建设时序与工程量见图1,项目主要技术标准见表1。
探究海外铁路工程项目的属地化管理
罗伟中铁一局集团第四工程有限公司摘要:自党的十六大以来,中国提出“走出去”和“引进来”的战略发展目标,中国经济一路腾飞,并随着时代的发展,中国科学技术逐渐领先世界,尤其是铁路建设成为中国向世界传递出去的一张名片,占据了世界铁路建设市场份额,并且机遇伴随着挑战,中间出现许多亟待解决的问题,成为发展路上的“绊脚石”,所以文本以在非洲的铁路项目为例,提出对属地化管理更深的思考,进一步提出解决措施,希望本文能对相关人员提供一定的帮助。
关键词:铁路工程;属地管理;国际合作引言:海外项目管理中最重要的一个就是属地化管理,涵盖了海外项目管理的众多方面,对于铁路项目来说,主要包括以下这几种:员工属地化、经营属地化、采购属地化以及市场属地化,四者之间相辅相成,这就是海外铁路项目属地化管理的具体表现,在这里我们重点讨论员工属地化的问题,这是海外属地化管理的关键一环,随着中国走出去的企业越来越多,这是我们亟待解决的一个重要问题,也是海外合作的基础,并且属地化管理是中国在“四化”管理中针对海外市场提出的一系列要求和措施,促进了我国铁路项目以及其他海外项目的健康发展。
一、属地化管理优势(一)降低铁路项目建设的人工费用进行属地化人员管理有助于降低人工使用费用,从而减低建设项目资金压力。
在项目的施工过程中,会综合考虑劳工的各项费用,比如工资问题、劳务来回派遣费用,以及出国需要办理的签证和工作证所浪费的时间,所以为了项目的高效率运转,减少人力资源、资金压力,对于项目中有关人员的比例可以进行合理调整,比如在技术含量比较低、不是核心位置的岗位可以聘用非洲当地人民,也就是属地化聘用管理,进行系统的培训,极大地减少了项目人工成本,保证铁路工程的顺利实施,比如,铁路隧道挖掘开采工人、领导的司机、向导都可以聘用当地人民[1]。
(二)促进当地就业树立企业形象中国的铁路项目进驻非洲时,一定会影响非洲本地的政治经济文化等社会的各方面,并且当地政府与居民也肯定十分关注中国企业的动向与建设,所以在这种情况下,树立中国形象建设中国企业是势在必行的,在海外项目施工中,提出10:1的选用条件,一名中国员工属带10名本地员工,不仅能促进当地的就业现状,还能促进经济发展,为非洲本地带来良好的社会效应,同时也能方便企业属地化管理,这种方式能促进两国人民友好交往,为开拓新市场打下重要基础。
中国施工企业境外项目管理浅谈
中国施工企业境外项 目 管理浅谈
王 增 国
山东电力建设 第—工程公司 山东济南
2 5 0 1 3 1
国际E P C 总承 包工程中E P C 各环 节的管理中应特别 关注的部 分进行 了 总结,
【 摘要 】以在 陵 和哈 萨 克斯坦多 个项目 的电站施工实践为基础, 对 无 本之 木 , 设计工期对项 目 工期 的影 响是全方位的。 综 上所 述 , 志在 做好 国际E P C 工程 的企业必 须大 力建设 自己的设
计 管理团队, 高度重视 设计管理 工作 。
提 出了 一 些建议 , 期望能为中国企业境 外项 目管理的提 升提供借鉴。 【 关键 词】境 外项 目 ; E P C 总承 包;Байду номын сангаас项目 实施 ; 管理 思路 ; 组织架构;
本 土化
1 引言 随 着我 国综 合实力的 不断提 升和 国际经济 的发 展新 趋势 , 中国企 设备 的质量 和工期的前提 , 对整个项 目执行 的成功与否无疑有决 定性的 不可否认的 是, 设备性能是 否与主合同相匹配 、 设备 造价是 业会 越来越 多地 参 与到 更多领域 的国际E P C 总 承包项 目中, 但 由于承包 作用。同时,
4 采 购管 理 广义的采 购管理 , 也就是 P 环节的管 理又包括采购、 监 造、 认证、 物 流 等多个方面。 采购环节 的工作直 接决定了企业在 本项 目中的设备 供应 合 作团队, 选择 优质的供 货商和物 流公司并对其进行有 效管理 , 是保证
模式、 管 理理 念 、 思 维方式 、 行业 规范等 方面的差 异 , 不 可避 免地 存在 否合理又将对项 目 成 本产生极 大的影响 。 采购 团队 的素 质决定了采购环 与工程 所在国有关方面存在不一致 , 会在项 目实施过 程中遭遇 到种 种挑 节 对整个项 目 实施的影 响是消极还是积极 的。 由于施 工企业 都有 自己的采 购 团队和丰 富的采 购经 验 , 因此在 原 战, 甚至 遇到严重 困难。 这就 要求决心走 出去和 已经 走出去 的企业 , 必 须创造性 地提 出适应 国际项 目 管理 的新思路, 并根据不 同国别采 取不同 有项 目采购团队 的基础 上, 根据 E P C项目的需要对其组织模 式进行有效 的管 理模 式 , 推进项 目的顺利实 施 , 才能在 国际E P C 总承包 项 目 中立于 改组 、 补 强是可以达成 项 目 采购 管理 目 标的 。 不败 之地 。 设 备的监 造 和认证 是纯 施 工类企 业在P 环节遇 到的 较大 挑战 , 而 监造 团队的工作效 果又直接决 定了设备产品的质量, 认证 团队的工作更 2 大 型施 工 企业 国外 E P C 总 承包 项 目中遇 到 的挑 战 中国施 工类企 业在 走出国门的过 程 中, 有实力的大 型企 业也 同时经 是直 接决定 了设备产品在项 目 所在 国的合 法性, 这 就要求施 工企业动 员 历 了从纯 施 工管 理 企业  ̄ U E P C 总承 包企 业的转 变过 程。 大型 工程施 工 企业 资源快速组织 自己的监 造和认证 团队 。 监造 工作团队可由企 业经验 而认证 工作 的完成则需 更多的借助外力。 由 类公司在 国内基本是施 工总承包企 业 , 对 施工管理 已经轻车熟路 , 但 是 丰富 的工程师为基础 组成 , 国际项 目多以E P C 总承包的形式 出现, 这 就要求走出国门的企业要迅 速 于认证 工作 涉及 到中国和 项 目 所在 国两方的工作 , 第 三方 团队的加入 就 调 整管理 思路和 组织架 构以适 应E P 环节 的管理要 求, 同时不 同国别对 变得十分重要 , 选 择一个有实力的第三方团队将大大促 进认证工作的顺 与项 目 所在 国认证机 构、 业 主方的有效 配合, 组织设备厂家 、 第 E P C 各环 节的管理 又因国情不同对施 工企业提 出了诸多不同的要求 。 施 利开展 。 工企业 必须 根据 工程所 在国的具 体情况 来不断 调整 管 理思 路、 管理 模 三方认证 团队顺利展 开认证 所需各项工作是项 目 认证 团队的主要 工作。 式, 需 要企业管 理者能快速 适应各种 情况 , 切忌经验 主义和思想 僵化 。 认证 工作如果 得不 到足够 的重视 , 认证 工作不 到位 将直 接影 响设备 生 产进度 和设备安装 的合法 性 , 甚至影 响整个工程 的最终移 交。 物流 工作是P 环节 的最后一步, 由于也 同时 涉及两国之间的工作 , 其中清关工作应作为物 流工 的设 计 团队 , 设计 领域 对 施工企业 是 比较 陌生 的。 如果 企业不 能快 速 因此选 择有经验的物 流合 作团队至关重要, 建立 高素质的设 计管 理 团队 和有效 的管 理体系对 设计工作进行有效 管 作 的一个重要 环节 来抓 , 设备清 关的顺利 与否是物 流 环节 中影 响最 终 设计 管 理是 施工类 企业 的管理 短板 。 施 工类 企业一 般不会有 自 己 理, 那么企 业将倒 在走 出去 的第一步一 一 E 环 节中。 由于 国内的施 工组 物流 期限的最 大不 确定性 因素。 织模 式多为投 资方设 计, 施 工企 业只负责 C 部分, 造成了施工类 企业 的 综上所 述 , E P C 总 承包 工程对企 业采购团队 的要求更高 、 更全面 , 设计 管 理短 板 , 而E P C 总 承包项 目 管 理首 当其冲 的就 是设 计管 理 。 业 需要企 业对原有采购团队进行有效 整合和 完善 。 内有一 个不成 文的共识 是项 目盈亏在设计 , 虽然有些 以偏概 全, 但是 仍 然有很 强的科学 性 , 设计 的合理与否直接 决定 了 一个项 目 的投 资成 本 ,
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
境外铁路合作项目管理探索1境外铁路合作项目的特征和挑战1.1项目特征。
境外铁路合作项目是在共建“一带一路”框架下,我国与项目国相互支持、共同推进、福及双方的铁路项目。
境外铁路合作项目的主要特征为:项目所需的主要资金由中国金融机构提供政策性融资支持,项目建设过程一定比例的产品设备和服务源于中国,建设模式一般为EPC或BOT,主要承包商为中国企业或中外企业组成的联营体,招投标模式为议标或公开招标[3-4]。
1.2挑战。
在项目实施过程中,中国企业面临新的挑战,主要表现在政治、经济、社会、技术、环境、法律等6个方面[5-6]。
1.2.1政治方面。
在“一带一路”框架下,铁路合作项目通过政府双边或多边机制推动取得一定进展。
但同时要看到政治风险是最具威胁性的,特别是政治生态混乱、政策变动风险、限制性政策、国家公共安全,以及针对中资企业的制裁和打压。
例如,2014年墨西哥城—克雷塔罗高速铁路项目进行国际招标,先是宣布中国铁建股份有限公司牵头的国际联合体中标,可是短短几天内,墨西哥总统决定撤销招标结果,并择日重新招标。
此前巴西、阿根廷都提出过高铁项目招标,但前后几次招标的投标情况都大同小异,要么只有1家企业或联合体投标,要么索性连1家投标的都没有,最终招标都中断了。
东南亚国家政权更迭频率较快,一旦换届,都会对正在推进的合作项目产生重大影响。
2018年5月,马来西亚新总理马哈蒂尔•穆罕默德上任后,要求对中国交通建设股份有限公司正在建设的马来西亚东海岸铁路项目进行重新审核,并叫停了项目。
墨西哥高铁事件以及与日本在东南亚市场上的高铁项目争夺中都掺杂着一定的政治因素,委内瑞拉高铁项目烂尾则是由东道国经济危机造成的。
所以说从竞标到施工,具有政治色彩的大型工程承包项目都易受到政治或经济风险事件的冲击。
1.2.2经济方面。
一是铁路建设物资匮乏。
项目国工业基础薄弱,经济总体欠发达,铁路配套产业支持不足,建设物资主要依靠周边国家或从中国进口。
用于塞尔维亚铁路的钢轨、道岔从波兰等国家采购。
中老铁路的钢材以及铁路专用物资和防水材料依靠中国进口,水泥来自中国、老挝、越南、泰国。
二是铁路基础设施和管理落后。
老挝全国仅有万象至老泰边境的3.5km的米轨铁路,基本没有铁路建设和管理相关经验,相关的法律法规和行业规定也相对缺少。
匈塞铁路始建于19世纪末,目前铁路设备使用已经超过20年,极不适应运输需求。
三是缺乏合格劳动力。
由于项目国多年没有新建铁路,现代化铁路建设管理人才和相关经验缺少,铁路建设劳动力资源不足,尤其是技术劳动力严重不足。
1.2.3社会方面。
一是受项目国文化传统、价值观念、宗教习俗的影响,本地劳动力工作效率相对低下。
印度尼西亚(简称印尼)是一个信仰多宗教的国家,当地人多数信仰伊斯兰教,华人多数信仰佛教、基督教和天主教。
每年在斋月期间,信奉伊斯兰教的当地人白天不进食,晚上才吃饭,大多数公司及公共场所放假,白天基本不工作或工作效率很低;伊斯兰教规定一天5次礼拜,星期五必须到清真寺礼拜[7]。
这些民俗会对正常施工产生影响。
二是中国企业受地区或竞争企业的阻碍。
中国企业进入欧盟地区开展铁路合作,给欧盟企业和产品供应商造成一定竞争压力,遭到欧盟企业的抗拒。
三是部分民众对项目持消极态度。
政府间合作项目重点关注了政府(或者说执政党),但对项目国的市场、对民众带来的好处有时并没有体现在明处,或短时间内没能明显体现,易遭当地反对党的阻击以及别有用心的社会层面的抵制。
四是铁路物资失盗严重。
2018年6月5日中老铁路一施工单位的仓库被盗。
匈塞铁路塞尔维亚境内,铁路通信电力物资时常被当地吉普赛人盗窃。
五是中方企业缺少管理当地分包商的经验。
由于当地分包商缺乏现代铁路施工完整体系的技术和设备,受资源限制很难赶工期,容易影响下道工序施工时间。
1.2.4技术方面。
受历史因素影响,中国铁路技术标准的推广有区域性障碍。
一方面,对于铁路基础设施落后,铁路技术发展晚的中东、南亚国家,虽然自身技术能力较弱,但却推崇欧美的工业技术和标准,但通过长期交流和体验,对方也接纳中国铁路技术标准。
如中老铁路、雅万高铁、中泰铁路、巴基斯坦拉合尔轨道交通橙线项目全部采用中国标准和设备。
另一方面,对于铁路早期发达、影响力大而形成的“技术壁垒”的欧盟、东欧国家,中国铁路技术标准不易被接纳。
一是这些国家长期执行欧洲标准,已经形成固定渠道来源的欧洲技术标准体系和庞大既得利益集团。
匈塞铁路项目按照《欧盟铁路互联互通技术规范》要求,铁路设备产品需按照欧盟铁路标准建设进行认证。
二是东欧国家采用1520mm宽轨距铁路技术体系,与我国1435mm标准轨距技术标准不同。
三是设计在EPC承包商中发挥的“牵头”作用亟待提高。
“E”是EPC项目的灵魂,是核心,是决定项目经济合理的支柱,是项目成败的关键[8]。
例如,在沙特轻轨项目中,业主请英国的设计单位按欧洲标准设计,因此订购了大批欧洲的控制设备,其价格大大地超出了原合同的预算,导致承包商成本大增。
目前中方设计企业独立进行或者与当地设计企业合作时,还存在对当地技术标准不熟悉、照搬国内设计规范、不能掌控当地企业的现象,缺乏对项目采购、施工全面全过程服务理念。
1.2.5环境方面。
一是公共安全日趋严峻,安全形势威胁项目实施。
巴基斯坦拉合尔轨道交通橙线项目开工2年多的时间,有2次爆恐袭击距离橙线项目施工现场仅1km。
二是项目国对外来劳务人员、物资设备进口有严格限制。
中国劳务人员赴境外项目工作,需要办理工作签证和居留许可。
一般项目国对入境的外国人都有资格和数量上要求,使得中国企业不能如愿地使用国内熟练、关键工种的劳务人员,物资设备进口清关和免税等政策很难得到制度性落实。
三是项目征地及公共设施迁改进展缓慢。
受土地私有制影响、项目国征地拆迁资金限制,以及报批手续繁杂,项目开始实施后往往因征地、公共设施拆迁缓慢等制约项目的正常开展。
1.2.6法律方面。
一是项目国对中国工程师执业准入有严格控制。
执业资格是指政府对某些责任较大,社会通用性强,关系公共利益的专业(工种)实行准入控制,是依法独立开展或从事某一特定专业(工种)知识、技术和能力的必备标准。
在项目的推动过程中,中国工程师对自己的设计图纸和管理文件没有签字权,只能聘请当地责任工程师承担这部分工作。
国外技术人员在泰国申请注册工程师必须通过本国专业机构的认证和审核,通常情况下需要历时5~6个月的审核期,总之,在泰国从事工程师职业技能认证方面中方人员和其他外国工程人员采取统一的标准[3]。
二是项目国有严格的劳工法。
据中信保《国别投资经营便利化状况报告(2017)》显示,印尼对外籍劳工入境工作有严格的规定,对于印尼经济建设和国家发展需要的外籍专业人员,在保证优先录用本国专业人员的前提下,允许外籍专业人员依合法途径进入印尼,并获工作许可。
受聘的外国技术人员,可以申请居留签证和工作准证。
印尼雅万高铁项目中印尼劳工比例要求至少1∶4[9]。
三是存在技术壁垒。
欧盟通过产品认证进行市场保护。
中国产品进入欧盟必须加贴“CE”安全认证标志,以表明产品符合欧盟《技术协调与标准化新方法》指令的基本要求,这是欧盟法律对产品提出的一种强制性要求。
例如,波兰A2高速公路项目的失败,关键原因就是国内企业没有对当地的法律政策进行充分调研,只是按照自己国内的承包经验设计方案,最终在实际操作过程中陷入被动。
2项目管理的实践与探索第二届“一带一路”国际合作高峰论坛的召开,进一步推动了境外项目的建设步伐,要实现高质量地发展目标,作为牵头方的中国企业,必须在管理上大胆实践与探索。
2.1营造政治稳定的良好氛围,促进项目顺利进展。
从近几年的实践来看,“一带一路”框架下,我国与项目国政府建立的协调推动机制,定期进行发展战略对接,解决了项目中存在的重大问题,有力推动了项目的进展。
如每年召开的中国-中东欧“17+1合作”领导人峰会以及中匈塞基础设施合作联合工作组等营造了良好的政治氛围,有力推动了匈塞铁路项目进展。
中老两国开展中老铁路“廉洁之路”建设,促进各方完善工作机制,加强政治风险管控,推动了项目质量安全管控和廉政建设。
另外,中国驻项目国大使日常监督项目进展,及时帮助解决了项目建设中遇到的工作签证、工作许可等实际问题,为项目合作提供了稳定的政治氛围。
2.2调查材料和劳动力资源状况,打好建设管理基础。
项目国一般铁路基础设施落后,并且经济欠发达。
一是中方承包商需要先对照设计图纸的技术条件和数量提出需求计划,然后委托专业的铁路物资公司在当地和周边国家进行调查,由物资公司签订供应合同,制定物资材料的供求计划。
二是多方面调查了解当地施工企业资信、业绩和履约能力状况。
土建工程往往分包给当地企业,当地企业的履约能力决定中方的进度和质量。
工作划分上,关键工序、重要工作以中方企业为主施工,以保证工程质量和进度。
当地分包商承包附属工程。
四电工程以劳务分包为主,需要上岗前进行技术培训。
2.3融入项目国社会文化习俗,促进双方友好合作。
对于第1次“走出去”或者第1次进入项目国的中国企业,“入乡随俗”是基本的行为准则。
融入当地文化、兼容本地技术、利用本土资源、遵守当地法规是推进境外铁路项目顺利进行的刚性要求。
一是利用外籍雇员的语言和熟悉环境上的优势,充分了解当地文化习俗,了解政府行政办事程序及效率,合理安排工作,避免工期延误。
例如,当地员工及政府工作人员休息时间不得加班;伊斯兰国家每年都有斋月,斋月期间白天基本不工作或工作效率很低。
这些社会风险都要深入细致调查,作出相应应对措施,否则施工组织设计工期计划会受到影响。
二是担负企业的社会责任。
尽可能地雇用当地员工,带动当地中小企业和配套产业发展。
中老铁路项目实施过程中,中国企业主动与当地社区沟通融合,为当地人民提供力所能及的帮助,向学校捐赠教学用品,向灾区捐赠生活用品,给当地村民修碎石路等。
通过这些活动,项目得到了当地民众与社会势力的支持,取得很好效果。
三是中外双方对铁路建设管理办法进行有机结合。
项目建设之初,中方企业应就工程施工、监理、验收等方面进行细化,了解项目国建设管理机制、程序、方法等。
特别是工程验工计量规则,各个国家都有自己法规要求,可以向业主介绍中国铁路建设管理的有关办法,但必须就向监理工程师提供的基础资料内容、格式要求、验收的具体方法和程序达成共识,做到及时验收,总结经验。
2.4设计单位转变观念和设计习惯,真正起到技术牵头作用。
一是努力提高中国标准体系兼容性,适应本地技术环境,支撑基础设施互联互通建设。
中国铁路拥有庞大的技术体系,在推进过程中要充分考虑当地技术体系和人员的可接受性,采取“因材施教”。
中老铁路、雅万高铁均采用中国铁路技术标准,而匈塞铁路采用欧洲标准。
二是按照项目国的习惯来开展设计。
