集中回风下山作业规程

合集下载

(工作规范)Ⅲ块段工作面回采作业规程

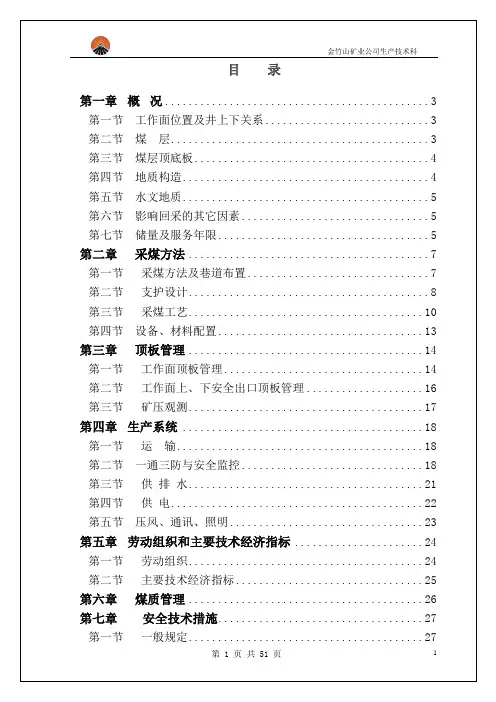

(工作规范)Ⅲ块段工作面回采作业规程

目录第一章概况 (3)第一节工作面位置及井上下关系 (3)第二节煤层 (3)第三节煤层顶底板 (4)第四节地质构造 (4)第五节水文地质 (5)第六节影响回采的其它因素 (5)第七节储量及服务年限 (5)第二章采煤方法 (7)第一节采煤方法及巷道布置 (7)第二节支护设计 (8)第三节采煤工艺 (10)第四节设备、材料配置 (13)第三章顶板管理 (14)第一节工作面顶板管理 (14)第二节工作面上、下安全出口顶板管理 (16)第三节矿压观测 (17)第四章生产系统 (18)第一节运输 (18)第二节一通三防与安全监控 (18)第三节供排水 (21)第四节供电 (22)第五节压风、通讯、照明 (23)第五章劳动组织和主要技术经济指标 (24)第一节劳动组织 (24)第二节主要技术经济指标 (25)第六章煤质管理 (26)第七章安全技术措施 (27)第一节一般规定 (27)第二节顶板 (29)第三节防治水 (32)第四节爆破 (32)第五节一通三防 (34)第六节运输管理 (36)第七节机电 (36)第八节工作面安全质量标准化 (38)第九节工作面作业安全准许确认制度 (39)第十节其他 (41)第八章灾害应急措施及避灾路线 (43)第一节地质变化应急预案 (43)第二节顶板事故应急预案 (43)第三节水灾事故应急预案 (44)第四节火灾事故应急措施 (45)第五节瓦斯、煤尘爆炸事故应急预案 (46)第六节冲击地压发生前的宏观预兆及应急原则 (46)第七节安全监控系统故障处理应急预案 (46)第八节避灾路线 (47)附件、附图:1、公司批复红头文件、矿井会审意见(原件由编制部门存档)2、作业规程附图3、作业规程贯彻、复学登记表4、作业规程考试成绩登记表5、作业规程(措施)发放登记表6、复查登记表7、采煤工作面投产前验收表8、地质说明书9、工作面初采初放、探放水措施、过断层或老巷、串联通风等专门安全技术措施第一章概况第一节工作面位置及井上下关系11454Ⅲ工作面为塘冲水平114采区南翼五煤层第四块工作面。

《煤矿安全规程》要求在作业规程作具体规定的内容

《煤矿安全规程》要求在作业规程作具体规定的内容

《煤矿安全规程》要求在作业规程作具体规定的内容第二十六条采用普通凿井法施工时,立井的永久或临时支护到井筒工作面的距离及防止片帮的措施必须根据岩性、水文地质条件和施工工艺在作业规程中明确规定.第四十四条采用锚杆、锚喷等支护形式时:锚杆、锚喷等支护的端头与掘进工作面的距离,锚杆的形式、规格、安装角度,混凝土标号、喷体厚度,挂网所采用金属网的规格以及围岩涌水的处理等,必须在施工组织设计或作业规程中规定.第四十六条开凿或延深斜井、下山时,必须在斜井、下山的上口设置防止跑车装置,在掘进工作面的上方设置坚固的跑车防护装置。

跑车防护装置与掘进工作面的距离必须在施工组织设计或作业规程中规定。

第五十三条采煤工作面必须经常存有一定数量的备用支护材料。

使用摩擦式金属支柱或单体液压支柱的工作面,必须备有坑木,其数量、规格、存放地点和管理方法必须在作业规程中规定.第五十七条用垮落法控制顶板时,回柱放顶的方法和安全措施,放顶与爆破、机械落煤等工序平行作业的安全距离,放顶区内支架、木柱、木垛的回收方法,必须在作业规程中明确规定。

第五十八条采煤工作面采用密集支柱切顶时,两段密集支柱之间必须留有宽0.5m以上的出口,出口间的距离和新密集支柱超前的距离必须在作业规程中明确规定。

第五十九条采用分层垮落法开采时,必须向采空区注水或注浆。

注水或注浆的具体要求,应在作业规程中明确规定。

第六十三条长壁式采煤工作面分上下面同时回采时,上下面的错距应根据煤层倾角、矿山压力、支护形式、通风、瓦斯、自然发火、涌水等情况,在作业规程中明确规定。

第六十四条采用水平分层垮落法回采时,上一分层的采煤工作面超前下一分层采煤工作面的距离,应在作业规程中规定.第六十七条采用综合机械化采煤时:采煤机采煤时必须及时移架。

采煤与移架之间的悬顶距离,应根据顶板的具体情况在作业规程中明确规定;超过规定距离或发生冒顶、片帮时,必须停止采煤。

第七十四在使用耙装机时:1、固定钢丝绳滑轮的锚桩及其孔深与牢固程度,必须根据岩性条件在作业规程中作出明确规定。

总回风下山掘进作业规程

总回风下山掘进作业规程

汇川区长兴煤矿总回风下山掘进作业规程编制:娄方海时间:2009年09月18日总回风下山掘进作业规程一、矿区概况矿区地形地貌属低中山区,海拨高程1179~1468m,切割深度﹥300m,地势北高南低,中部为一近东西向槽谷,宽200~500m。

矿区所在地总体地貌为裸露型岩溶龚岗槽谷地貌,微地貌有剥蚀堆积地貌及冲积地貌。

矿区位于茅坡向斜南西翼,构造中等——复杂。

矿区地层总体上走向南北,倾向40~70。

,倾角25~40。

的单斜构造,矿区内构造线呈北北西向展布。

矿区内中部有一条走向北东向的逆断层F1断层倾向南东,倾角70度,F2断层横贯矿区南部,F2断层倾向南北,倾角68~80度,为正断层。

由于断裂构造作用,含煤地层走向,倾向的产状有一定变化,区内构造复杂中等,但因我矿主井位置在矿区中南部段从地表岩层走向层理理正常来分析对该主提升井掘进影响极小。

二、巷道布置、用途该斜巷位于C1和C6煤层之间,在C1煤层顶板以西33m 按方位22 度,倾角25度的坡度向下掘进420米左右,掘进过程中每30~40m斜巷在主巷底板侧掘一个躲避硐(高1.8m、宽1.2m、深2.0m),标高+1228~1000m水平。

在掘进至+1000m水平落平后与集中运输巷贯通,形成全负压通风系统,属于矿井主要开拓巷道系统。

用途:矿井总回风。

三、地质、水文地质情况根据该区域从地面岩石走向层理的分析:岩层相对较稳定,预计有可能出现小的褶皱构造;水文地质方面从矿井开采设计方案来看,无明大的含水地层,主要充水水源是岩石裂隙水,对掘进施工影响较小;由于地表早年小窑多,在+1200m水平以上有小窑积水。

故此,必须坚持先探后掘,做到“有凝必探,安全第一”。

四、施工方法1、采用钻爆法掘进。

2、施工作业前,必须先根据作业地点安全、设备完好、通风、瓦斯涌出状况,检查各个系统的安全可靠性,做到先安全后生产。

3、按“三八制”作业,一个工作日完成三个循环。

五、施工程序1、钻眼:使用7655型风动凿岩机钻眼;打眼时,采湿式打眼作业。

下山掘进作业规程

下山掘进作业规程

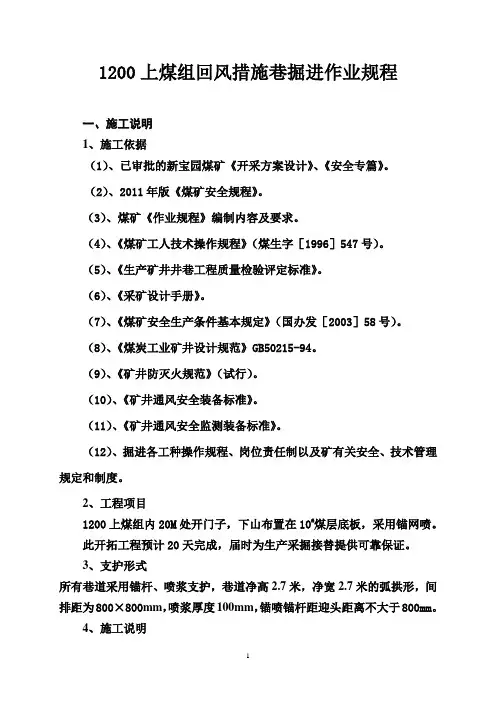

1200上煤组回风措施巷掘进作业规程一、施工说明1、施工依据(1)、已审批的新宝园煤矿《开采方案设计》、《安全专篇》。

(2)、2011年版《煤矿安全规程》。

(3)、煤矿《作业规程》编制内容及要求。

(4)、《煤矿工人技术操作规程》(煤生字[1996]547号)。

(5)、《生产矿井井巷工程质量检验评定标准》。

(6)、《采矿设计手册》。

(7)、《煤矿安全生产条件基本规定》(国办发[2003]58号)。

(8)、《煤炭工业矿井设计规范》GB50215-94。

(9)、《矿井防灭火规范》(试行)。

(10)、《矿井通风安全装备标准》。

(11)、《矿井通风安全监测装备标准》。

(12)、掘进各工种操作规程、岗位责任制以及矿有关安全、技术管理规定和制度。

2、工程项目1200上煤组内20M处开门子,下山布置在10#煤层底板,采用锚网喷。

此开拓工程预计20天完成,届时为生产采掘接替提供可靠保证。

3、支护形式所有巷道采用锚杆、喷浆支护,巷道净高2.7米,净宽2.7米的弧拱形,间排距为800×800mm,喷浆厚度100mm,锚喷锚杆距迎头距离不大于800mm。

4、施工说明工程按中腰线施工,腰线至轨面1.2M,先打4m平巷,后转下山,坡度34°,每一米3个台阶,6米二个循环锚料,喷浆支护,过断层、矿压较严重地段应先进行临时支护。

5、施工方法(1)、运料:主井井口→主井车场→1200上煤组底板抽放巷→1200上煤组回风巷下山掘进工作面。

②通风:5.5KW局扇供风、直径400毫米阻燃风筒至迎头。

新井→车场→-238水平南大巷口安装风机→工作面。

③打眼:采用湿式26型凿岩机打眼、爆破落矸。

(4)、出货:采用18kg/m轨道,爆破后采用耙矸机装入0.77m3矿车,经工作面→主井车场→主井井口。

6、一次成巷规格采用一次成巷、光面爆破。

①轨道:铺设18kg/m的轨道,道木间距900mm(中~中),误差不超过50mm,道木均为1200×130×130mm规格。

25回风下山作业规程

25回风下山作业规程

第一章工程概述当巷道全部在灰岩中掘进时,不设临时支护,喷100mm砼做永久支护; 当巷道突破灰岩时,先打锚杆、钢带,挂网作临时支护,在临时支护的基础上喷100mm砼做永久支护。

锚杆间、排距为800mm,与巷道轮廓的夹角≥75°。

第二章地质说明书第三章生产系统第一节局部通风及瓦斯监测系统一、风量计算1.按工作面所需风量计算Q=4N K(m3/min)式中:N—掘进工作面同时工作的最多人数,取30人。

K—风量损失系数,取1.5。

4—每人每分钟需供给的风量4 m3/min。

Q=4×30×1.5=180 m3/min2.按爆破图表计算风量Q=7.8/T 3√KA(SL)2式中:A——一次爆破装药量36.15KgT——通风时间,取25分钟K——淋水系数,取0.6S——巷道掘进断面积14.8m2L——炮烟稀释长度,取100米Q=7.8/253√0.6×36.15(14.8×100)2=113m3/min③按瓦斯涌出量计算Q=100GK式中:G——掘进工作面瓦斯绝对涌出量1.0m3/min K——掘进工作面瓦斯涌出量不均衡系数。

取1.5 Q=100×1.0×1.5=150 m3/min④风速验算由安全规程知:岩巷掘进头风流风速标准:Vmax=4m/s Vmin=0.15m/s则此算得该工作面最大允许通风量Qmax:=4×60×S=4×60×14.8=3552 m3/minQmin:=0.15×60×14.8=0.15×60×14.8=132.2 m3/min通过验算可知:取最大值180m3/min为该工作面所需风量符合设计要求。

二、风机、风筒选型及安装根据以上计算结果可知,风量为180 m3/min即可满通风需要。

考虑到巷道通风距离较远,因此选用YBT62―2型(28KW)局扇,其吸风量为250-390m3/min,按风量损失系数0.2计算,YBT62―2型(28KW)局扇的供风量为200~312m3/min,既能满足正常通风需要,又能满足《安全规程》规定的风速要求。

xx煤业有限公司皮带下山、轨道下山掘进作业规程

xx煤业有限公司皮带下山、轨道下山掘进作业规程

山西xx煤业有限公司皮带下山、轨道下山掘进作业规程二〇〇八年四月十九日第一章概况一、巷道位置、用途及服务年限(附平面位置图)我矿皮带下山、轨道下山位于矿井中部,皮带下山用于南翼原煤运输、进风,轨道下山用于材料运输、回风,两条巷道平行布置,中间开掘专用行人巷;轨道下山设计总长度1692m(现已掘1596m),皮带下山设计总长度为1698m(现已掘1602m),服务年限2年。

图1 平面位置图.二、地质及水文情况工作面煤层厚2—2.4m,夹矸厚8—20cm,煤层倾角00—100,平均倾角50,煤体容量1.4T/m3,煤层硬度1.5。

工作面煤层赋存状态为一单斜构造,煤层走向为北东向,倾向为北西向,煤层构造简单,有少数小断层。

工作面顶板有淋水,局部以裂缝出水,日涌水量1000m3。

瓦斯、二氧化碳涌出量小,绝对瓦斯涌出量为0.2m3/分,煤尘具有爆炸性,煤层自燃倾向性为不易自燃。

图2 地质柱状图第二章施工程序一、施工方法轨道下山、皮带下山同时施工,施工方位为磁方位1850,掘进96m后开掘联络巷,勾成系统。

施工中,均采用煤电钻打眼、爆破落煤、人工大铲装煤、刮板输送机运输,沿煤层底板掘进,一次成巷的施工方法。

掘进过程中,因地质条件或其它因素影响,临时调整作业,确保作业安全、有序。

二、施工程序1、落煤方式选用MZ—12A型手持煤电钻打眼,选用三级煤矿许用硝铵炸药(或乳化炸药),毫秒电雷管1—5段,MFB—100型发爆器,工作面采用反向爆破,全断面一次起爆。

2、炮眼布置炮眼布置必须有利于保持顶帮层面的完整性,确保巷道断面符合设计要求,由于煤层易发生片帮,两帮底眼间距一般控制在3.2m内。

图3 炮眼布置图爆破说明书3、装煤与运输方式采用人工大铲装煤,刮板输送机运输。

4、支护方式及质量要求(1)净断面规格:上净宽2.6m,下净宽3.2m,净高2m。

图4 支护断面图(2)工作面支护采用梯形木棚支护,亲口接合,松木(湿)直径不小于10cm,棚距1m。

回风下山掘进工作面作业规程

回风下山掘进工作面作业规程

遵义市江锋商贸有限公司泥炭二矿回风下山掘进作业规程编制:总工程师:矿长:编制日期:目录第一章概况 0第一节概述 0第二节编写依据 0第二章地面相对位置及地质水文情况 (1)第一节地面相对位置及邻近采区开采情况 (1)第二节矿(岩)层赋存特征 (1)第三节地质构造 (5)第四节水文地质 (5)第三章巷道布置及支护说明 (7)第一节巷道布置 (7)第二节支护设计 (7)第四章施工工艺 (8)第一节施工方法 (8)第二节凿岩方式 (9)第三节爆破作业 (9)第四节装、运煤(岩)方式 (11)第五节管线及轨道敷设 (11)第六节设备及工具配备 (11)第五章劳动组织及主要技术经济指标 (12)第一节劳动组织 (12)第二节循环作业图表 (12)第三节主要技术经济指标 (14)第六章生产系统 (14)第一节通风系统 (14)第二节压风系统 (16)第三节防尘系统 (16)第四节防灭火 (17)第五节安全监测系统 (17)第六节供电系统 (19)第七节排水系统 (19)第八节运输系统 (19)第九节通迅系统 (20)第七章灾害预防及避灾路线 (20)一、灾害预防 (20)二、避灾路线 (21)第八章安全技术措施 (21)第一节施工准备 (21)第二节“一通三防”管理 (22)第三节顶板管理 (24)第四节爆破管理 (26)第五节防治水管理 (31)第六节机电管理 (31)第七节运输管理 (36)第八节其它 (39)第一章概况第一节概述一、巷道名称回风下山掘进工作面二、巷道用途及巷道布置根据《遵义市江锋商贸有限公司泥炭二矿开采方案设计》要求,结合我矿实际情况,该作业点在工作面回风巷449.5m标高处按175°方位掘回风下山60m,再以59°方位掘进与工作面运输巷贯通,贯通后形成回采工作面;形成回采工作面后该巷道主要担任工作面回风。

三、巷道设计长度及服务年限巷道设计长度:总长60米,服务年限:1年。

综采工作面作业规程

综采工作面作业规程

第一章 概况第一节 工作面位置及井上下关系 指标参数 备注煤层厚度(最小~最大/平均)/(m ) 0.2-4.3/2 煤层倾角(最小~最大/平均)/(度)5-15/10 煤层硬度f 0.26 煤层层理(发育程度) 发育 煤层节理(发育程度) 发育 自然发火期/(d) 无 绝对瓦斯涌出量(m 3/min) 2.63 相对瓦斯涌出量(m 3/t)5.69 煤尘爆炸性 不具爆炸性 地温/(℃)无影响煤层顶底板情况表 (表三)水平名称 -250m 水平 采区名称 22采区 地面标高 +150 —— +160井下标高-260—— -284地面的相对位置 22032工作面对应地面位置为南鲁仙村以北300米处的荒山区回采对地面设施的影响 工作面对应地面物为田野及荒山,无建筑物及水体,对地面设施无影响。

井下位置及相邻关系 位于22采区南翼中上部,其上部为原270回采工作面采空区,下部为22051工作面未采区,其北部为22061工作面。

南至南鲁仙村庄保护煤柱边界。

走向长度(m)430 倾斜长度(m)113面积(m 2)48590顶底板名称岩石类别厚度(m)岩性顶板老顶砂岩44由深灰色泥岩、砂质泥岩、细、中粒砂岩组成,砂岩成分石英为主,底部含砾石,局部细砾岩“香炭砂岩”,具鲕状结构。

直接顶砂质泥岩8 22031工作面假顶底板直接底砂质泥岩 4灰黑色泥岩,深灰色砂质泥岩及细粒砂岩,夹2—3层菱铁矿质泥岩及一层薄煤层(二0煤),含大量植物化石。

老底中细粒砂岩20灰白色细粒—中粒长石、石英砂岩,含大量黑色泥岩包裹体,俗称北岔沟砂岩。

22032工作面综合柱状图层号厚度(m)柱状岩性名称岩性特征1234520.53.883.27.6643.7中细粒 砂岩砂质泥岩砂质泥岩中粒砂岩二1煤灰色到浅灰色,含暗色矿物,以石英为主,底部含砾石,具鲕状结构.22032煤层综合柱状图灰色到深灰色,含植物化石.黑色,以粉状煤为主,次为块状及粒状,似金属光泽。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制概况第一节概述一、巷道名称根据设计,本规程所涉及的工程为集中回风下山延伸工程。

二、掘进目的及用途掘进目的是为了形成+680-+475水平采区的回风系统,满足采区通风、行人及管线敷设的需要。

三、巷道设计长度及服务年限巷道设计长度:总工程量660米,服务年限40年附图1:+680-+475水平巷道布置图四、预计开、竣工时间经项目部研究决定,预计开工时间为2011年4月,竣工时间为2011年12月份。

第二节依据编制依据:1、一三七团煤矿45万吨设计2、一三七团煤矿地质报告第二章地面相对位置及地质情况待掘巷道地面相对位于一三七团煤矿工业广场和山地,地面标咼+845〜+835m待掘巷道井下位于一三七团煤矿井田中部南翼,西为主暗斜井保护煤柱,北部为井底车场,南部为实体煤层(未采掘),东部为0401、0301采煤工作面采空区。

东翼0401、0301采煤工作面距该掘进工作面间隔50米,对该掘进工作面无影响表1 井上、下对照关系情况表第二节煤(岩)层赋存特征一、煤岩层产状、厚度、结构、坚固性系数、层间距该巷道布置在A4煤层内,A煤层:位于A煤层之下,可采厚度1.95〜2.72m,平均2.07m,变异系数11%属稳定全区可采煤层,含1〜2层夹矸,夹矸厚度0.36〜0.62m,平均0.49m,夹矸岩性为泥质粉砂岩、泥岩。

煤层顶板为泥质粉砂岩、底板为泥质粉砂岩,与A煤层层间距3.8〜5.9m,平均4.85m。

煤层特征情况表二、矿井瓦斯涌出量、瓦斯等级、发火期、煤尘爆炸指数根据煤矿矿井瓦斯鉴定报告,A4煤层瓦斯相对涌出量3.96m3/t,绝对涌出量为0.4730m3/min ,相对二氧化碳涌出量 5.64m3/t,绝对二氧化碳涌出量0.6736m3/min,属低瓦斯矿井,煤尘具有爆炸性危险。

A4煤层煤的自然发火倾向性为□级,自然发火期为3-5个月。

第三节地质构造该井田地处准葛尔盆地,西准葛尔界山交接地带,煤层总体为一北高南低的单斜形态;地形北高南低,向南倾斜,坡度平缓,海拔高程一般为800—880m区内地形开阔平缓,地形较为简单。

煤层倾向N〜S,煤层倾角38°〜14°。

根据地质钻孔资料,本工作面地质构造较简单。

第四节水文地质邻近的煤层赋存状态和主要构造形态已基本查明,该巷道掘进过程中水文地质情况简单.第三章巷道布置及支护说明书第一节巷道布置A组:自+564水平联络巷与集中回风下山交叉口处沿179°方位,往下掘进至+475水平。

巷道布置图见附图第二节矿压观测一、锚杆锚固力检测掘进过程中,每班安装的锚杆要用扭矩扳手诸根检测,凡扭矩力达不到120N- m的锚杆要当班补打安装,并将检测结果记录备查。

二、巷道表面位移观测施工过程中,要对巷道表面位移情况及时进行观测,工作面掘出10m后设一组检查断面,两组检测断面间距20m每组检测断面设4个检测点,每24h检测一次,并将检测结果记录备查,每个检测点设立后,连续检测时间不少于60d。

第三节支护设计一、巷道断面该工程断面形状为半圆拱,巷道净高3m净宽3m。

断面:S 毛=9.64m2S 净=8.03 m2巷道断面图见附图。

二、支护方式(一)临时支护采用前探梁为临时支护,前探梁使用50mm钢管,3米长2根,用金属锚杆和吊环固定,吊环形式为倒梯形,每根前探梁不少于2个吊环。

吊环固定在锚杆的外露端。

前探梁随工作面的推进往前推移。

(二)、永久支护该工程所有巷道均采用锚网喷联合支护。

按悬吊原理计算锚杆参数:1、锚杆长度计算:L=KH+L+L2式中:L——锚杆长度H ――冒落拱高度K ――安全系数,一般K取2L i――锚杆锚入稳定岩层的深度,一般取0.6米L 2——锚杆在巷道中的外露长度,一般取0.05m 其中:H=B/2f=3.4/2 X 3=0.57式中B ――开掘宽度,取3.4米F ――岩石坚固系数,取3L=2 X 0.57+0.6+0.05=1.8 米2、锚杆间、排距计算,间、排距相等a=【Q/KHr(1.5 〜1.8)】1/2式中:a——锚杆间排距Q ――锚杆设计锚固力,50KN/根H ――冒落拱高度r---- 被悬吊砂岩的密度,取 2.6t/mK ――安全系数,取K=2a=0.61通过以上计算,选用直径16mm勺圆钢锚杆,长度为1.8米,锚杆间排距为600mmX600mm可以满足顶板支护。

在支护中,当围岩稳定性较好时,采用先锚后喷的方式;当围岩稳定性较差时,锚杆的间排距可适当缩小为0.5m,并且要先及时喷射混凝土封闭围岩,然后打锚杆,复喷时达到设计厚度。

初喷距工作面不得超过10米,复喷距工作面不得超过20 米,初喷厚度为50〜70mm复喷后厚度不得低于100mm洒水养护时间不得低于28d。

(三)锚喷支护质量要求1、巷道净宽、净高允许误差0〜土100mm2、锚杆间排距为600X 600mm允许误差土100mm3、锚杆支护时,要根据中、腰线定好眼位,锚杆方向垂直于巷道轮廓线,与巷道轮廓线法线夹角》75°。

4、锚网须沿巷道轮廓线铺设,铺设时必须将锚网拉紧压实,紧贴岩面。

5、安设锚杆的锚固剂要使其充分搅匀,搅拌时间不低于40秒,实现端头锚杆锚固力不少于5吨(14MP8。

6、表面基本平整,喷射均匀,无裂缝,在im范围内凸凹不平不得大于50mm7、加强成品养护,喷浆后及时派人对巷道进行洒水养护。

第四节支护工艺一、支护材料及规格:锚杆:采用直径为16mm长1.8m的钢筋锚杆。

铁托盘:采用4—6mm厚钢板加工成碟形,规格为100X 100x 4-6mm钢带:用直径12mm的圆钢加工而成的2200mn x 60mm型金属钢带。

金属网:顶板所用菱形网规格为9000mm X 1300mm网孔规格为50mm X 50mm锚固剂:每根锚杆使用2335型树脂锚剂一块。

喷浆所使用水泥为325号普硅水泥,砂为纯净的水洗砂,石子直径不大于20mm并用水冲洗干净,混凝土中水泥:砂:石子配合比为1:2:2。

二、锚杆安装工艺:(1)、顶帮锚杆的施工及安装:施工锚杆顺序为先顶板后两帮,施工顶板锚杆要先施工顶部中间锚杆;打一个及时锚注一个,眼孔深度1.7m,注眼前必须将眼孔内煤岩粉清除干净,并不得有积水。

安装锚杆时,用锚杆将一块2335型树脂锚固剂慢慢送至孔底,再采用127V煤电钻通过搅拌器带动锚杆尾部边搅拌边推进。

前进式搅拌时间为20秒,锚杆送到眼底后要继续搅拌5秒,共计搅拌时间为8-25秒。

待药卷凝固后,方可紧固螺母使托盘快速紧贴岩面,要求紧固后锚杆锚固力不得小于50KN锚杆外露长度为10—40mm当班进入作业区后,要对迎头10m范围内的锚杆进行二次紧固,每天要有专人进行检查,发现螺母扭矩达不到要求的要及时进行二次紧固将扭矩增加至150N • M以上,质量不合格的锚杆要及时进行补打。

(2)、锚杆呈梅花状布置,靠近巷帮的顶板锚杆,宜向煤帮倾斜15°(与铅垂线的夹角),距巷帮的距离为250mm其它锚杆方向应垂直巷道顶板,角度误差均不得超过土5度,严禁锚杆沿岩层层面布置。

巷帮肩窝及底眼锚杆要与水平方向成15°夹角,分别偏向巷道顶板和底板,其余锚杆要与巷帮垂直。

(3)、托板应紧贴钢带、网或煤(岩)面,锚杆托板处及周围50mm范围内的煤岩体表面上的浮煤(矸)必须刷掉、刷实、刷平,确保托板受力均匀。

(4)、网搭接、压茬宽度应保持在100—200mm范围内,必须用锚杆托板压住双层网的压茬部位,将网拉紧压实,紧贴岩面。

三、喷射混凝土1、喷浆前的准备工作:(1)检查待喷浆巷道的锚杆是否合格,无问题时方可进行喷浆工作(2)清理待喷浆巷道范围内的杂物,接好风管、水管、喷浆管,喷浆管要摆放平整不得有急弯,接头要严密不漏风。

(3)检查喷浆机是否完好、摩擦板是否紧固、有无漏风等,无问题时方可进行喷浆工作。

2、在喷浆前,先检查喷浆巷道的规格质量,必须符合设计要求后,方可进行喷射混凝土工作。

3、人工搅拌料时要将料搅拌均匀,配合符合要求。

4、混凝土配合比为水泥:砂:石子=1:2:2,水泥标号不低于325号,石子粒度为20mm速凝剂掺量为水泥重量的4%。

5、为了保证喷浆厚度和表面光滑,必须挂线喷浆,即在巷道顶板和巷道两帮分别按巷道设计的净高、净宽挂好三条线,作为检查巷道规格和喷浆厚度的依据。

6、喷浆前将电缆和其他电缆设备盖好。

7、喷浆手在喷浆前必须带上胶皮手套、防护口罩等。

8喷浆中,一人掌握喷枪,一人协同移动喷浆管,胶管不得出现急弯。

持枪者要一手紧握喷枪、掌握喷射方向,一手握住进水阀门,控制水量大小,严禁枪口对向其他工作人员。

9、喷枪与岩面要基本垂直,最小不得小于75°,喷枪与岩面距离以1.0〜1.2米为宜。

10、喷射顺序为先下后上、先墙后拱、先凹后凸,喷墙时一一次喷厚60mn〜80mm喷拱时一次喷厚30mn〜40mm11、喷射混凝土必须洒水养护,要求养护时间按不小于28d.12、在松散破碎和膨胀性围岩中进行锚喷作业时,应注意一下几点:(1 )严禁用高压水冲洗围岩,必要时可用压风冲刷(2)可用金属网、钢带与锚喷进行联合支护(3)喷完混凝土后到下一循环放炮时间间隔不应小于4h。

13、两帮必须挖出不小于0.2m的基础,防止出现“穿裙子” 的现象。

14、正在喷浆的回弹料,可回收掺进新料中,亦可做台阶和水沟。

15、严格执行开停机顺序,开机时必须先给水,后开风,再开机,最后上料;挺机时,必须先停料,后停机,再关水,最后停风。

(二八特殊地段的支护方式及技术要求:施工过程中,若遇特殊地段及地质变化带时,应及时补充专门技术措施,确保施工安全。

第四章施工工艺第一节施工方法所有本规程的巷道均采用光爆锚喷支护进行掘进,坚硬煤(岩)层周边眼眼距为350〜400mm抵抗距为400mm当煤(岩)层较软时,周边眼眼距应控制在300mm抵抗拒为400mm眼痕率不低于60%。

第一节凿岩方式1、本规程所有巷道均采用打眼放炮的掘进方法进行掘进2、打眼使用风煤钻进行打眼,风源来自地面空压机房,通过4寸和1寸管路输送到工作面。

第三节爆破作业巷道掘进采用光面爆破,掏槽方式为楔形掏槽法。

炸药使用矿用乳化炸药和矿用硝铵炸药,毫秒电雷管起爆。

起爆使用MFd-100型防爆发爆器起爆,连线方式为串联。

见表1、表2.表1 爆破说明书表2 预期爆破效果装药及爆破材料选用见下表说明:爆破时采用二级抗水煤矿许用膨化硝铵炸药,毫秒延期电雷管或瞬发电雷管。

该掘进施工均采用光面爆破技术,以减少对围岩和煤层的破坏,煤巷掘进时,周边眼布置较密.以保证断面轮廓整齐。

第四节装载与运输一、装岩方式巷道掘进中,工作面采用人工装岩。

二、运输方式施工中采用矿车运输。

A组:人工将煤装至矿车,利用集中回风巷绞车房绞车将矿车提升至0402回风巷口,人工卸载,利用刮板机将煤拉入溜煤屯,转至主皮带运至地面;B组:人工将矸石装入矿车,利用集中回风巷绞车房绞车将矿车提至+680水平,人工将矿车推至立井底车场,利用副立井提升系统转至地面矸石堆。
