中心医院门急诊、医技楼冬、雨期施工方案(定版)

合集下载

医院门诊综合楼工程冬季施工措施

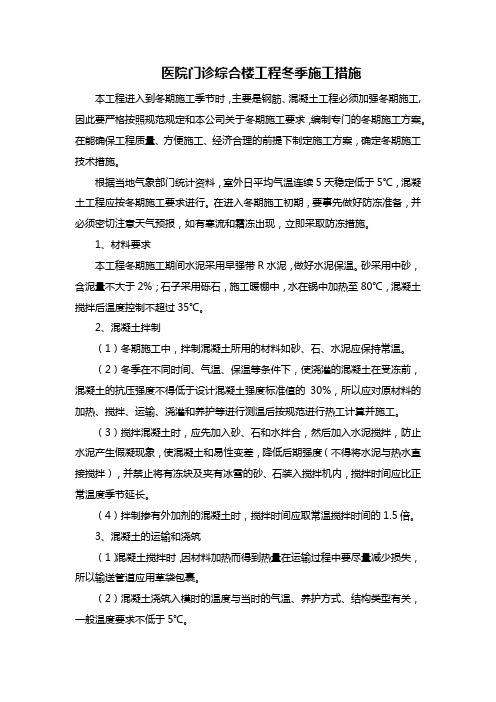

医院门诊综合楼工程冬季施工措施

医院门诊综合楼工程冬季施工措施本工程进入到冬期施工季节时,主要是钢筋、混凝土工程必须加强冬期施工,因此要严格按照规范规定和本公司关于冬期施工要求,编制专门的冬期施工方案。

在能确保工程质量、方便施工、经济合理的前提下制定施工方案,确定冬期施工技术措施。

根据当地气象部门统计资料,室外日平均气温连续5天稳定低于5℃,混凝土工程应按冬期施工要求进行。

在进入冬期施工初期,要事先做好防冻准备,并必须密切注意天气预报,如有寒流和霜冻出现,立即采取防冻措施。

1、材料要求本工程冬期施工期间水泥采用早强带R水泥,做好水泥保温。

砂采用中砂,含泥量不大于2%;石子采用砾石,施工暖棚中,水在锅中加热至80℃,混凝土搅拌后温度控制不超过35℃。

2、混凝土拌制(1)冬期施工中,拌制混凝土所用的材料如砂、石、水泥应保持常温。

(2)冬季在不同时间、气温、保温等条件下,使浇灌的混凝土在受冻前,混凝土的抗压强度不得低于设计混凝土强度标准值的30%,所以应对原材料的加热、搅拌、运输、浇灌和养护等进行测温后按规范进行热工计算并施工。

(3)搅拌混凝土时,应先加入砂、石和水拌合,然后加入水泥搅拌,防止水泥产生假凝现象,使混凝土和易性变差,降低后期强度(不得将水泥与热水直接搅拌),并禁止将有冻块及夹有冰雪的砂、石装入搅拌机内,搅拌时间应比正常温度季节延长。

(4)拌制掺有外加剂的混凝土时,搅拌时间应取常温搅拌时间的1.5倍。

3、混凝土的运输和浇筑(1)混凝土搅拌时,因材料加热而得到热量在运输过程中要尽量减少损失,所以输送管道应用草袋包裹。

(2)混凝土浇筑入模时的温度与当时的气温、养护方式、结构类型有关,一般温度要求不低于5℃。

(3)混凝土冬期施工时,要防止因为温差的关系而产生较大的温度应力,影响质量,所以再次浇筑之间,应将已浇筑过的混凝土加热,加热深度不小于0.3M。

4、混凝土养护、掺外加剂(1)覆盖保温材料为农用塑料薄膜二层,3-4层草袋,再覆盖彩条布一层。

市中心医院新建门诊楼冬季施工方案

市中心医院新建门诊楼冬季施工方案

目录第一章、编制依据 3 第二章、工程概况 3 2.1建设概况 3 2.2建筑概况 4 2.3结构概况 4 2.4冬季施工概况 5 第三章、施工安排与部署 5 3.1冬季施工项目 6 3.2编制本冬季施工组织设计的目的 6 3.3冬季施工部署 6 3.4现场项目领导班组分工7 3.5冬施的准备工作8 第四章、幕墙工程冬季主要施工过程及施工方法9 4.1施工依据9 4.2幕墙工程施工概况10 4.3冬季施工目标10 4.4人员组织11 4.5管理措施12 4.6冬季施工技术准备工作13 4.7冬季施工生产准备工作14 4.8主要施工工艺及冬施措施16 第五章、室内装修冬季施工21 5.1内装修工程施工概况215.2施工进度计划及流水段的划分22 5.3室内冬期装修施工准备22 5.4冬期室内装修施工方法24 第六章、冬季施工管理措施366.1施工现场管理措施37 6.2质量保证措施37 6.3成品保护措施38 6.4冬季施工安全管理措施38 第七章、越冬保护措施437.1越冬维护时间43 7.2越冬保护部位及保护措施43 7.3越冬保护的安全保卫措施45 7.4越冬保护的消防措施45XX市中心医院新建门诊楼冬季施工方案第一章编制依据1.1XX市中心医院新建门诊楼施工图纸。

1.2《XX市中心医院新建门诊楼施工组织设计》。

1.3《建筑工程施工质量验收统一标准》GB50300-20011.4《建筑工程质量检验评定标准》GB50301-20011.5《建筑地面工程施工质量验收规范》GB50209-20021.6《建筑工程冬期施工规程》JGJ/T104-20111.7《建筑装饰装修工程质量验收规范》GB50210-20011.8图纸会审记录及图纸有关答疑文件。

1.9《建筑施工手册》第四版。

1.10《建筑机械使用安全技术规程》JGJ33-20011.11建设工程安全生产管理条例。

1.12国家现行的施工及验收规范,标准及操作规程,工程建设标准强制性条文。

医院老门诊楼、急诊楼改造工程冬季施工方案

医院老门诊楼、急诊楼改造工程冬季施工方案

安贞医院老门诊楼、急诊楼改造工程冬季施工方案编制人审核人中建三局东方装饰设计工程有限公司2014-11-14目录一、编制依据--------------3二、工程概况--------------4三、冬施项目--------------5四、冬施准备--------------5五、技术措施--------------9六、安全措施--------------14七、冬施管理--------------15一、编制依据1、图纸和主要规范2、北京地区近年来气象资料:(1)《建筑工程冬期施工规程》中关于冬期施工期限的规定:当冬天来到,如果连续5天的日平均气温低于50C以下,则此5天的第一天为进入冬期施工的初日;当气温转暖时,最后一个5天的日平均气温稳定在50C以上,则此5天的最后一天为冬期施工的终日。

(2)根据北京地区往年的气象资料,北京地区每年11月15日即进入冬期施工阶段,到第二年3月15日止解除冬期施工,历时4个月左右。

其中11月中旬到12月中旬及次年2月中旬到3月中旬为严冬施工阶段。

白天气温大多在00C以上的约50天。

12月下旬到次年的2月中旬为严冬施工阶段,约70天。

近年来,北京地区最低气温在-12~-140C左右。

施工期间除遵循上述气象规律外,工程部应建立专人负责的每周天气预报及近期天气预报公布栏,并安排专人做好室外环境实测温度计录及混凝土的温度计录,以便于安排施工生产。

(3)寒流袭击的预防:在接近冬期施工和刚解除冬期施工的一段低温时间内注意防止寒流突然袭击对工程施工造成的影响。

二、工程概况1. 工程地点及参建单位本工程为北京市安贞医院老门诊楼、急诊楼改造工程,座落朝阳区安贞2号路,建筑面积为12540㎡,共五层,外墙采用厚JDHT不燃材料进行保温。

装修分为玻璃幕墙、陶土板幕墙墙面、室内树脂板墙面。

门窗采用断桥铝合金门窗,内门为木门。

三、冬施概况根据本工程施工总进度计划和现阶段现场实际施工情况,在冬季施工的内容,外幕墙的部分调整与医用管道所占用的墙面补缺,主要为验收各工种做调试及甲方实用性调整,以及室外消防钢梯的调整。

中心医院门急诊楼施工方案

中心医院门急诊楼施工方案

一施工流程方案编制依据:●设计施工图纸●现行建筑工程施工与质量验收标准●本公司施工经验和技术力量●施工现场实际情况1 工程概况1-1重庆市涪陵中心医院门急诊楼位于重庆市涪陵区,在城市主干道笋塘路东侧。

临近城市景观广场。

医疗建筑用地面积50526.74m2,场地内部地形变化复杂,道路与场地高差相差较大,山地地形特征显著。

医院现有一期已建成外科大楼和二期已建成内科大楼,拟建门急诊楼为三期部分,与一期和二期部分相,连形成医疗综合体。

1-2 本工程建筑类别为一类多层公共建筑,建筑工程等级为一级(按建设部颁发的民用建筑工程设计等级分类),建筑耐火等级为一级,屋面防水等级为Ⅰ级;地下室防水等级为一级。

重庆市抗震设防烈度为6度,该建筑抗震设防类别为乙类,抗震措施按7度采用。

建筑采用全现浇钢筋混凝土框架——剪力墙结构体系,建筑主体结构设计使用年限为50年。

1-3 项目总用地面积:50525.43 m2,拟建门急诊楼总建筑面积:28517.28 m2,其中:地上建筑面积:21347.5 m2,地下建筑面积:7169.78 m2建筑占地面积:3848.4m m2建筑总高度:地下结构12.7米,地上结构30.15米(不包括女儿墙、电梯机房、出屋面楼梯间及屋顶水箱间高度)。

二施工准备清理施工场地,材料、设备进场。

2-1 根据施工平面布置图及施工现场、安装两台63塔机。

2-2 钢管租赁,我公司自己有钢管15000米、扣件20000个,根据现场实际需求量落实钢管40000米,扣件20000个。

2-3 复合模板我公司自己有8000㎡,50*70木条3m~2.4m的有40m³,根据现场实际需求量落实复合模板1200㎡,50*70木条150m³。

三施工部署3-1 质量管理目标:根据公司先进的项目法规范管理,为确保工程质量、目标明确、合理安排、统筹规划、精心组织、精心操作、优质、高速、低耗完成本工程施工任务,使本工程质量标准一定达到省优标准。

最新版(2022年)医疗综合楼项目雨季施工方案

最新版(2022年)医疗综合楼项目雨季施工方案

最新版(2022年)医疗综合楼项雨季施工方案L编制依据 (4)1.l施工组织削 (4)1.2主要规范、规程 (4)2.工程概况 (5)3.施工部署 (5)3.1项目防洪抗汛指挥小组组织机构图 (5)3.2勾主要职能 (6)4施工准备 (8)1.1施工技术准备 (8)1.2贩准备工作 (9)1.3物资准备工作 (10)5.雨季各项施工技术措施 (11)5.1钢筋工程 (13)5.2模板工程 (13)5.3混凝土工程 (13)5.4主体结构 (14)5.5脚手架工程 (14)5.6钢结构工程 (14)5.7机电工程 (15)5.8屋面工程 (16)5.9施工机械与临时用电 (16)5.10雨季施工技术措施 (17)6.安全文明施工措施 (18)6.1安全措施 (18)6.2环境保证措施 (19)6.3贩措施 (20)7防汛抢险 (20)1、编制依据1.1施工组织设计《安徽医科大学第一附属医院高新分院医疗综合楼工程I标段施工组织设计》1.2主要规范、规程2.工程概况本工程位于合肥市高新技术开发区,东侧为文曲路,南侧为皖水路,西侧为创新大道,北侧为规划路。

I标段包括医技楼和门诊楼,北侧为II标段住院楼,工标段与II标段同时施工,占地面积24052m2,总建筑面积154576.94m2,其中地下建筑面积59685m2,地上建筑面积94891.94m<合肥属亚热带湿润季风气候。

气候温和,四季分明,雨量适中,雨热同季,易涝易旱。

常年平均气温15.7。

1合肥的四季分配是根据划分四季的候温法,春季短,约70天,冷暖空气活动频繁;夏季长,约120天,气候炎热,雨量适中,多南风,初夏5~6月有〃梅雨〃;降水量集中在6~8月份,其降水量约占全年降水量的41%o3.施工部署3.1项目防洪抗汛指挥小组组织机构图技术部物资部工程部综合办公室3.2机构主要职能现场成立雨施领导小组,负责安排、层层落实管理、检查雨施工作。

施工时必须严格执行雨施方案,并且备有足够的劳动力和所需的材料,以预防为主,采用防雨措施确保雨季正常生产。

开发区中心医院冬季施工方案(12P)

开发区中心医院冬季施工方案(12P)

XX开发区中心医院工程冬季施工方案编制:审核:审批:冬季施工方案审批表单位名称审批意见审批人签字XX开发区中心医院工程部大连建发监理公司第一章冬施概况《建筑工程冬期施工规程》规定:当室外日平均气温连续5天低于5℃,即进入冬期施工,XX每年的11月1日到次年的3月1日为冬期施工时间;为有效指导冬期施工生产并结合XX开发区中心医院工程实际情况特编制本方案。

根据最近几年的气温实际情况,决定以从11月1日开始按冬期施工方案措施施工。

本工程地下室主体结构工程拟采用冬期施工方案施工。

第二章冬施组织措施一、冬期施工培训在冬期施工来临之前,组织施工队队长、技术员、质量员、各专业工长、班组长以及项目部全体工程技术、质量、安全、物资等管理人员学习冬期施工规程及相关技术方案、交底,进行冬期施工培训。

二、冬施组织机构为了加强冬期施工组织管理,特组织如下冬期施工领导小组。

1、冬期施工领导小组组长:高存厚副组长:付成献李刚仇军阳丁奇钰关福波韩玉龙组员:任佳任志亮申富平乔洪起李建平杨凯高明明王作为万斌邹永贵彭军马明辉徐安达曾桂清关正忠程广明2、冬期施工安全及消防领导小组组长:高存厚副组长:付成献李刚仇军阳丁奇钰关福波韩玉龙组员:任佳任志亮申富平乔洪起李建平杨凯高明明王作为万斌邹永贵彭军马明辉徐安达曾桂清关正忠程广明第三章冬施技术措施一、冬施准备工作1、物资准备冬期施工中为防止出现墙体和梁板混凝土受冻,必须配备足够的保温材料,在混凝土强度达到抗冻临界强度前,混凝土表面全部覆盖,以加强混凝土的保温养护,防止混凝土构件受冻。

冬期施工保温材料的准备:地下室外墙采用草帘子和五彩布保温,梁板混凝土的保温采用隔气性能好的塑料薄膜、五彩布、麻袋片草垫子等保温、保湿材料;泵管采用麻袋片、草绳子等保温材料。

所需物资材料详见下表:冬期施工物资材料需用表序号物资名称单位数量备注1五彩布M220002麻袋片M25003草垫子M225004塑料薄膜M220005草绳子M300(3)冬期施工取暖设备、燃料及混凝土养护用养护液、粉质模板脱模剂的准备:准备二十个焦炭炉用于梁板结构强度达到受冻临界强度前进行升温养护;购进混凝土养护用养护液以及粉质模板脱模剂。

医院建筑工程季节性施工措施

医院建筑工程季节性施工措施医院建筑工程季节性施工措施1、冬雨期施工部位根据本工程的工程特点和进度计划,在工程施工期间将遇到一个冬期和二个雨期,各期的施工项目如下:*雨期施工20**年雨期:结构施工;20XX雨期:屋面及室内外装修、机电管线安装。

*冬期施工20XX年冬期:室内机电管线安装,室内部分粗装修。

2、冬期施工措施:*冬期施工前认真组织有关人员分析冬施生产计划,根据冬施项目编制冬期施工措施,所需材料、设备要在冬施前准备好。

*应做好施工人员的冬施培训工作,组织相关人员进行一次全面检查,施工现场的过冬准备工作,包括临时设施、机械设备及保温等项工作。

*大型机械要做好冬期施工所需油料的储备和工程机械润滑油的更换补充以及其它检修保养工作,以便在冬施期间运转正常。

冬施中要加强天气预报工作,防止寒流突然袭击,合理安排每日的工作,同时加强防寒、保温、防火、防煤气中毒等项工作。

表2序号名称规格单位数量1水泵扬程20m台122胶管m4003塑料布m 260004手推车辆155铁锹把506铁皮瓦750×1800(mm)张507编织袋个20**8雨衣套2009雨鞋双20010手电筒4节电池、大头把303、雨期施工措施*雨期施工前认真组织有关人员分析雨期施工生产计划,根据雨期施项目编制雨期施工措施,所需材料要在雨期施工前准备好。

*成立防汛领导小组,制定防汛计划和紧急预防措施,其应包括现场和周边居民小区。

*夜间设专职的值班人员,保证昼夜有人值班并做好值班记录,同时要设置天气预报员,负责收听和发布天气情况。

*组织相关人员进行一次全面检查施工现场的准备工作,包括临时设施、临电、机械设备防雨、防护等项工作,检查施工现场及生产生活基地的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅。

*在雨期到来前,作好高耸塔吊和高脚手架防雷装置,质量检察部门要对避雷装置作一次全面检查,确保防雷安全。

*砼施工1)混凝土施工应尽量避免在雨天进行。

北京XX医院门诊楼施工工程项目冬期施工方案

编制说明本方案为XX区XX医院门诊综合楼建设工程2020年冬期施工方案,该工程于2020年冬施期间将进行肥槽及房心回填工程、结构工程、地下室外墙防水工程,脚手架工程、钢结构工程、机电安装工程及砌筑工程。

其中,肥槽回填的材料为:基底至-6.0m为C15素混凝土回填,-6.0m以上为2:8灰土回填。

地下室房心回填材料有:素土、C15素混凝土、容重为30KN/m3为钢渣。

墙柱模板体系为木模,核心筒模板体系为钢模板,地下室外墙为3+4厚SBS高聚物改性沥青防水卷材(聚酯胎基Ⅱ型)。

此方案对地域没有限制要求。

XX区XX医院门诊综合楼建设工程冬期施工方案编制:审核:审批:XX区XX医院门诊综合楼建设工程项目部二0一三年x月x日目录1.编制依据 (3)1.1主要规范标准 (3)1.2施工图纸 (3)1.3其他 (3)2.工程概况 (3)2.1工程简介 (3)2.2冬期施工概况 (4)3.施工安排 (5)3.1施工组织 (5)3.2冬期施工原则 (6)3.3冬施人员培训教育安排 (7)4.施工准备 (7)4.1技术准备 (7)4.2现场准备 (7)4.3材料准备 (8)5.主要施工方法及技术措施 (8)5.1肥槽及房心回填施工 (8)5.2模板工程 (9)5.3钢筋工程 (10)5.4混凝土工程 (11)5.5地下室外墙防水施工 (19)5.6脚手架工程 (19)5.7钢结构工程 (19)5.8机电安装工程 (21)5.9砌筑工程 (22)5.10基坑监测施工措施 (22)5.11冬期消防措施及现场临水、临电 (22)6.质量保证措施 (23)6.1混凝土工程质量保证措施 (23)6.2钢筋工程质量保证措施 (24)6.3模板工程质量保障措施 (24)6.4防水卷材质量保证措施 (24)6.5砌体工程 (24)6.6机电安装工程 (25)7.安全生产和文明施工措施 (25)7.1安全管理措施 (25)7.2机械施工安全措施 (25)7.3消防安全措施 (26)7.4文明施工保证措施 (27)8.四节一环保措施 (28)8.1节水措施 (28)8.2节能措施 (28)8.3环境保护措施 (29)9.混凝土热工计算 (31)9.1混凝土的运输 (31)9.2混凝土的热工计算 (32)10.附测温点布置图 (41)1.编制依据1.1主要规范标准XX区XX医院门诊综合楼建设工程施工蓝图(已盖章)。

中心医院医技楼工程冬季施工技术措施

中心医院医技楼工程冬季施工技术措施1.冬季施工期间,合理安排作业计划,适当调整施工顺序,有关分项工作尽可能避免早晚施工。

2.现场水管必须全部做好保温工作,水平管埋入地下300,立管用草绳包扎。

砂浆机、搅拌机在停止使用时,必须倒尽物料,用水清洗干净,并将积水放尽,所有有水箱的机械设备,下班后要放空水箱的水。

3.施工现场的作业场所和道路有良好排水坡度和有效的排水设施,以利及时排除积水防止冰冻。

4、钢筋施工1)钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷。

2)钢筋接头及浇筑混凝土前将钢筋上的冰雪冻块清理干净。

3)对浇筑完混凝土面的预留钢筋上的混凝土及时清理干净。

4)雪天或施工现场风速超过5.4m/s(3级风)焊接时,采用遮蔽措施,焊接后冷却的接头不要碰到冰雪。

5、模板工程:1)模板保温措施:梁、墙、柱模板采用挂阻燃草纤被保温,顶板随混凝土浇筑随铺一层塑料薄膜,上加麻袋片。

2)混凝土达到设计强度30%后方可拆除保温,混凝土内部温度与表面温度、表面温度与外部温度养护温度之差在15℃以内为安全;如温差超过15℃时,加强保温措施,即加强塑料薄膜厚度,提高表面和外部的温度,直至混凝土在养护期内缓慢冷却,确保内外温差不会超过15℃,即可拆除保温。

3)柱、墙模板在混凝土温度降至5℃,强度达设计强度时即可拆除,梁板模板待混凝土强度达100%方可拆除模板支撑,模板拆除后混凝土表面加临时覆盖,以保证混凝土缓慢冷却。

6、混凝土工程:冬施期间结构部分全部采用商品砼,混凝土在冬施过程中采用综合蓄热法,为保证冬施工程质量,对混凝土加热、搅拌、运输、浇筑及养护作如下要求:1)冬施用于搅拌混凝土的砂、石、水泥均应保持正温。

2)采用P.O32.5以上普硅水泥,用暖棚存放,并不得直接接触80℃以上的热水。

水泥不得直接加热。

3)拌制混凝土采用加热水的方法,水温不大于80℃,若达不到热工计算的要求,则采用骨料加热法,骨料的加热温度不得超过50℃,具体温度值由热工计算确定。

冬、雨季专项施工方案

冬、雨季专项施工方案一、前言在冬季和雨季这两个特殊的时段对施工项目进行安排和管理是非常重要的。

由于天气的不稳定性和环境的影响,施工计划容易受到影响。

因此,需要制定一套专项施工方案来应对冬、雨季的挑战,保证施工工作的顺利进行。

二、施工前准备工作1. 天气监控在冬、雨季到来之前,需要加强对天气的监控。

及时了解天气变化,根据天气情况做出相应的施工调整。

2. 设备检查在施工前需要检查各种施工设备的工作状态,确保设备良好运转,以应对复杂的施工环境。

3. 施工材料储备在施工前储备足够的各种施工材料,以应对可能出现的紧急情况。

三、施工方案1. 防雨措施针对雨季,需要采取防雨措施,比如搭建遮蔽物、设立排水系统等,确保施工区域不被雨水侵袭,保证安全施工进行。

2. 保温措施在冬季施工时,需要采取保温措施,保证施工材料和人员不受严寒天气影响,确保施工质量。

3. 施工时间调整根据天气情况灵活调整施工时间,避开恶劣天气,保证施工的稳定进行。

四、人员安全1. 安全教育对施工人员进行安全教育,提高他们对安全问题的认识,确保施工过程中安全第一。

2. 紧急预案制定紧急预案,妥善处理突发情况,保障施工人员的安全。

五、总结冬、雨季施工是一个复杂的过程,需要综合考虑各种因素。

只有制定了科学合理的施工方案,做好前期准备工作,才能保证施工的顺利进行。

希望通过本方案的实施,能够提高施工效率,确保施工质量,保障施工人员的安全。

以上就是针对冬、雨季的专项施工方案,希望对施工工作有所帮助。

如需了解更多详细内容,还需结合具体情况进行进一步调整和完善。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

季节性施工方案一、编制依据1、中心医院门急诊、医技楼工程施工图纸2、混凝土结构工程施工质量验收规范GB50204-20023、建筑工程冬期施工规程JGJ104-974、施工现场文明达标管理规定5、施工组织设计总工期施工进度计划。

二、工程概况1、本工程位于合肥市徽州大道与紫云路交口东南角,占地面积1.04万平米,建筑面积13.3万平米,框架剪力墙结构,地下室2层,地上医技楼16层、门急诊楼9层,其他1-5层,地下室埋深-9.2M,设计标高±0.00相当于绝对标高21.90M。

根据施工总计划安排,地下室负一层、负二层在冬季施工,±0.00以上主体结构1-16层预计在冬雨季节期间施工。

三、施工部署3.1施工准备1、技术负责人为组长,负责冬期施工准备、落实工作;施工员、材料员等负责工程冬、雨期施工的具体实施。

2、冬雨期施工中,防雨、保温塑料薄膜准备25000M2;保温、防冻用麻袋片5000条;3、要求砼供应商搅拌站提前做好砼防冻、早强外加剂试配工作及外加剂的足量储存工作。

4、通过砼搅拌站及当时大气温度,确定砼防冻外加剂的配比及数量。

5、与合肥气象站紧密联系,了解当时天气周报及近期气温情况,随时掌握天气变化和寒潮信息,以便及时采取防护措施。

3.2冬季施工技术措施1.冬季施工期间,合理安排作业计划,适当调整施工顺序,有关分项工作尽可能避免早晚施工。

2. 现场水管必须全部做好保温工作,水平管埋入地下300,立管用草绳包扎。

砂浆机、搅拌机在停止使用时,必须倒尽物料,用水清洗干净,并将积水放尽,所有水箱的机械设备,下班后要放空水箱的水。

3. 施工现场的作业场所和道路有良好排水坡度和有效的排水设施,以利及时排除积水防止冰冻。

4、钢筋施工1)钢筋加工要按规范操作,在运输、加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷。

2)钢筋接头及浇筑混凝土前将钢筋上的冰雪冻块清理干净。

3)对浇筑完混凝土面的预留钢筋上的混凝土及时清理干净。

4)雪天或施工现场风速超过5.4m/s(3级风)焊接时,采用遮蔽措施,焊接后冷却的接头不要碰到冰雪。

5、模板工程:1)模板保温措施:梁、墙、柱模板采用挂阻燃草纤被保温,顶板随混凝土浇筑随铺一层塑料薄膜,上加麻袋片。

2)混凝土达到设计强度30%后方可拆除保温,混凝土内部温度与表面温度、表面温度与外部温度养护温度之差在15℃以内为安全;如温差超过15℃时,加强保温措施,即加强塑料薄膜厚度,提高表面和外部的温度,直至混凝土在养护期内缓慢冷却,确保内外温差不会超过15℃,即可拆除保温。

3)柱、墙模板在混凝土温度降至5℃,强度达设计强度时即可拆除,梁板模板待混凝土强度达100%方可拆除模板支撑,模板拆除后混凝土表面加临时覆盖,以保证混凝土缓慢冷却。

6、混凝土工程:冬施期间结构部分全部采用商品砼,混凝土在冬施过程中采用综合蓄热法,为保证冬施工程质量,对混凝土加热、搅拌、运输、浇筑及养护作如下要求:1)冬施用于搅拌混凝土的砂、石、水泥均应保持正温。

2)采用P.O32.5以上普硅水泥,用暖棚存放,并不得直接接触80℃以上的热水。

水泥不得直接加热。

3)拌制混凝土采用加热水的方法,水温不大于80℃,若达不到热工计算的要求,则采用骨料加热法,骨料的加热温度不得超过50℃,具体温度值由热工计算确定。

4)骨料必须清洁,不得含有冰、雪等冻结物及易冻裂的矿物质,含泥量不得超过规定值,掺含钾、钠离子早强型防冻剂时混凝土中不得混有活性骨料。

5)严格控制水灰比,不得大于0.6,每M3混凝土水泥用量不少于300Kg,由骨料带入的水分及外加剂溶液中的水分均应从拌和水中扣除。

6)外加剂采用无盐类防冻剂,配置防冻剂溶液要有专人负责,严格控制防冻剂等外加剂掺量。

外加剂必须使用符合设计规范规定,并经公司中心实验室的同意,并符合《混凝土外加剂应用技术规范》(GB50119-2003)的规定,方准使用。

7)混凝土拌制前,应用热水冲洗搅拌机,混凝土搅拌时间取常温搅拌时间的1.5倍,混凝土的运距要尽量缩短,同时要做好混凝土罐车泵管的保温工作。

要求混凝土出搅拌机的温度不低于10℃,入模温度不低于5℃。

在混凝土浇注之前,要及时清除钢筋及模板上的冰雪冻块和污垢对于脚手架,作业平台上的冻块及时清除,以防滑倒坠落。

8)混凝土要充分搅拌后再卸车,每盘搅拌时间不少于180s,不要任意加水。

若发生离析时在浇注前应进行二次搅拌。

9)建筑竖向结构混凝土前先检查墙、柱模板的保温是否包裹严密,以防混凝土局部受冻,竖向混凝土施工时除采用直接在模板外采用覆盖保温外,利用外脚手架安全网加棚布挡风,防止冷风直接贯击施工混凝土接触面。

10)墙体混凝土的浇注要连续施工,间隔时间不超过2h,不留或少留施工缝。

平面混凝土浇注前,地下结构采用将整个地下室内封闭,地上结构利用外脚手架安全网加棚布挡风适当封闭。

梁板同时浇注,浇注方法采用从一端开始向另一端采用“赶浆法”浇注。

混凝土振捣密实后抹平,在混凝土表面温度降至2℃之前覆盖一、二层塑料薄膜,必要时加盖麻带片,严格控制板面上料时间及荷载。

11)混凝土养护:墙柱拆模后立即用塑料布覆盖,外挂麻带片保温,顶板混凝土浇注初凝后铺一层塑料薄膜。

12)混凝土试件留置:应按规定留置龄期为28d标养试件和相应数量同条件养护试件。

冬施混凝土应增加两组试件:一组测抗冻临界强度,约3~7d,应与测温结合起来,在结构温度降到抗冻剂规定温度前试压,判断是否超过抗冻强度4Mpa;如达不到4Mpa,继续降温,则有可能冻坏,应增加保温、加热养护等措施,使受冻面强度超过4Mpa。

另一组冬施转常温强度,冬施转常温后再养护28d,即次年4月12日试压所得到的混凝土强度。

7、土方工程1)填方前清除基底上的冰雪和保温材料,填方边坡表层1m以内,不得采用含有冻土块的土填筑。

2)回填土颗粒、土块均匀,做到随填、随夯、随盖,当气温低于-10℃,不宜回填作业。

3)对基槽及地面工程范围内的回填土,不得采用冻土块或受冻的黏土做回填土料,对其他沟槽部位的回填土,冻土块含量不得超过回填总体积的15%,且冻土块的粒径应小于15cm。

4)地下室外墙板土方回填时,需做好防水层的保护工作,土质应符合设计要求。

5)对拌和灰土的土质中不得含有机杂质、雨雪块及冻土块,人工夯实严格控制分层厚度。

6)回填宜连续进行并夯实,以免地基土或已填的受冻,大面积填方时,要组织平行流水作业或采用其他有效的保温防冻措施。

7)对当天回填的灰土面层采取覆盖阻燃草纤被保温,防止过夜面层冻涨,第二日回填前如有冻结部位必须挖除后重新回填。

8)人工夯实时,每层铺土厚度不超过20cm,夯实厚度为10~15cm。

9)冬期施工室外平均气温在-5℃以上时,填方高度不受限制,平均气温在-5℃~-10℃时填方高度不宜超过4.5m。

8、防水工程1)卷材防水,操作时间选择在上午10时至下午4时施工。

2)对找平层所用砂浆标号及稠度较常温施工提高一个等级。

3)雪天、风天、严寒阶段即寒流的气候条件下不得施工防水层。

9、砌体施工1)加气块砌筑一个工作日完成后,应用塑料布覆盖,专用砂浆宜用温水拌合,随拌随用。

2)需要对砌筑砂浆加温时,水温不得超过80℃,砂温不得超过40℃,水泥不得直接加热。

3)砌筑的砂浆标号及稠度较常温提高一个等级。

4)砂中不得含有直径大于10mm的冻结块和冰块。

5)砂浆要随拌随用,不要在灰槽中存灰过多,以防冻结。

严格按照“三一”砖砌法,平铺压搓,保证良好粘结。

砖缝控制在8~10mm 之间,禁止用灌注法砌筑。

6)每日砌筑完的墙体,必须将砌体表面上的砂浆清理干净,然后在砌体表面采用阻燃草纤被覆盖。

7)砌筑时,砖表面与砂浆的温差不应超过30℃。

砂浆上墙温度不得低于5℃时,在低于-10℃气温下或大风天气下不得施工。

10、水暖、管道工程1)对结构施工时预埋的各种管道要将端口封严,防止进入雨水冻胀。

2)安装的铸铁管用水泥捻口时,应尽量在正温下操作,当气温低于5℃时,应用高标号普通水泥,用热水随拌随用,捻好的口应及时遮盖保温。

3)避免冬期进行管道的水压试验作业。

11、测温孔布置及温度测量1)测温孔主要设置在有代表性的结构部位和温度变化大易冷却的部位。

2)测温工具:半导体数字测温2支,干湿温度计2支,普通温度计500支,以及其他用于夜晚测温时所用照明用具(如手把灯或手电筒等)。

3)测温时间:对水、骨料的加热温度及搅拌时的温度,混凝土出罐及入模温度进行检查,每工作班至少检查4次。

责任:现场配测温员2名,所有各项测量及检验结果,均填写“混凝土工程施工记录”、“混凝土测温记录”和“混凝土冬期施工日报”,由技术部门领导负责实施,夜间温度由当夜班人员负责监督管理,认真做好记录,每日上午向技术负责人汇报。

3.3冬季质量保证措施1、混凝土工程冬施期间除按照常温的施工要求检查外,还应检查外加剂的质量和掺量;水和骨料加热温度;混凝土出机入模及养护过程中的温度;混凝土在表面温度降至0℃的温度。

2、设专人测温,详细做好测温记录工作,整理归档。

3、测温人员同时负责检查覆盖情况以防大风吹掀保温被,发现异常及时通知有关人员采取有效措施。

4、严格控制混凝土拆除保温和拆模时间,当温度为-5℃~-8℃时,模板及混凝土的保温覆盖要及时有效。

5、砂浆、混凝土内外加剂的掺量由试验室确定,其使用、配置及掺加均设专人负责,并认真做好记录,严格按计量要求掺入,保证砂浆、混凝土在硬化初期不受冻。

6、混凝土养护温度的测量,当采用蓄热法养护时,每6h测量1次;掺用防冻剂的混凝土,在强度未达到4Mpa以前每2h测量1次,以后每6h测量1次;测温孔应编号并绘制测温孔布置图,温度计测温每孔时间不少于3min。

3.4冬季施工安全措施1)入冬前组织项目部职工、施工队进行冬施安全教育。

注意掌握天气情况,按方案做好冬施各项准备工作。

2)冬期施工做好防滑措施,雪后、雨后及时清理脚手架及上人人马道上的积雪和冻冰块;停工后有复工时外脚架应全面检查合格后方可投入使用。

加强用火管理,现场有足够的消防器材,防止火灾的发生。

3)加强用电管理,现场禁止使用裸线,不得私架电线,加强线路检查,防止漏电及电路失火,尤其是要在大风雪后对供电线路进行检查,防止断线造成触电事故。

4)不得以棉帽代替安全帽。

5)各井口、洞口等加设防护,做好防护工作。

6)保温材料必须符合环保及消防(阻燃)要求,妥善保管,设专人负责。

3.5夏季施工1.夏季混凝土浇捣后水份易蒸发,结构施工期间安排专人做好混凝土构件以及砌体抹灰等的洒水保湿养护工作。

2.混凝土施工根据具体情况增加缓凝剂,合理组织劳动力和机械设备。

3.砌筑工程施工时,砌块隔夜浇水,充分湿润。

粉刷砂浆严禁倒在楼板储存,做到随拌随用。

4.夏季施工期间,做好后勤工作和卫生工作,防止中暑和中毒以及疾病发生。
