第1篇一、工程背景随着我国城市化进程的加快,县城的面貌也在不断更新。

为了提升县城的整体形象,改善居民生活环境,提高城市品质,我县决定对县城外立面进行改造。

本次改造工程旨在提升县城的现代化水平,增强城市竞争力,为居民创造更加舒适、美观的居住环境。

二、工程范围本次改造工程范围包括县城主城区内的主要街道、公共建筑、住宅小区等,共计约100万平方米。

三、工程目标1. 提升县城整体形象,打造现代化、宜居的县城环境;2. 改善居民生活环境,提高居民生活质量;3. 增强县城的竞争力,提升城市品质;4. 保障施工安全,确保工程顺利进行。

四、施工方案1. 施工组织(1)成立工程指挥部,负责工程的组织、协调和管理工作;(2)成立施工项目部,负责具体施工任务;(3)设立施工班组,负责施工过程中的具体工作。

2. 施工进度(1)前期准备:完成设计、招投标、合同签订等工作,确保工程顺利开工;(2)施工阶段:按照施工计划,分阶段进行施工,确保工程按期完成;(3)验收阶段:完成施工后,组织验收,确保工程质量达标。

3. 施工工艺(1)外立面清洗:采用高压水枪清洗,确保外立面清洁;(2)外立面修复:针对破损、脱落等部位进行修复,确保外立面完整;(3)外立面装饰:采用新型建筑材料,如石材、瓷砖等,进行外立面装饰;(4)外墙保温:采用外墙保温材料,提高建筑节能性能;(5)外墙涂料:选用环保、耐候性强的外墙涂料,提高建筑美观度。

4. 施工安全(1)加强施工现场安全管理,确保施工人员安全;(2)做好施工现场消防、防暑降温、防滑等措施;(3)加强施工现场环境保护,减少施工对周边环境的影响。

5. 施工质量控制(1)严格执行施工规范和质量标准,确保工程质量;(2)加强施工过程中的监督检查,发现问题及时整改;(3)对施工过程中使用的材料、设备进行严格把关,确保材料质量。

五、施工保障措施1. 人员保障:加强施工队伍培训,提高施工人员素质;2. 资金保障:积极争取上级资金支持,确保工程顺利进行;3. 物资保障:提前储备施工材料,确保施工进度;4. 信息保障:建立健全工程信息报送制度,确保信息畅通。

高层外立面改造工程施工方案

高层外立面改造工程施工方案

项目名称:某城市高层外立面改造工程工程地点:某城市某小区施工范围:对小区内所有高层建筑的外立面进行改造,包括外墙涂料、保温层、门窗更换等。

二、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001;《建筑工程施工质量验收统一标准》GB50300-2001;《建筑涂饰工程施工及验收规程》JGJ/T29-2003;《外墙外保温工程技术规范》GB50411-2019;《民用建筑工程室内环境污染控制规范》GB50325-2010等。

三、施工方案1. 施工准备(1)组织施工人员、技术人员、质量管理人员进行技术交底,明确施工要求、质量标准、安全措施等。

(2)对施工现场进行清理,确保施工环境整洁、安全。

(3)对施工材料进行检验,确保符合设计要求和质量标准。

2. 施工工艺(1)外墙涂料施工1)基层处理:对原有外墙涂料进行铲除,清理干净基层,确保基层表面平整、无油污、无杂物。

2)腻子层施工:采用腻子粉与水泥拌合,按比例拌制腻子,涂抹在基层上,厚度控制在2-3mm。

3)涂料施工:选用优质外墙涂料,按照产品说明书进行配比,搅拌均匀后进行喷涂。

(2)保温层施工1)基层处理:清理基层,确保基层表面平整、无油污、无杂物。

2)粘结剂施工:选用专用粘结剂,按照产品说明书进行配比,搅拌均匀后进行涂抹。

3)保温板施工:将保温板按照设计要求进行切割、粘贴,确保保温板与基层粘结牢固。

(3)门窗更换1)拆除原有门窗,清理现场。

2)按照设计要求,安装新门窗,确保门窗安装牢固、密封。

3. 施工质量控制(1)严格按照施工规范进行施工,确保工程质量。

(2)对施工过程进行全程监控,及时发现并解决质量问题。

(3)对施工材料、设备进行检查,确保其符合质量标准。

4. 安全措施(1)施工现场设置安全警示标志,确保施工人员安全。

(2)施工人员必须佩戴安全帽、安全带等防护用品。

(3)施工过程中,严格遵守操作规程,防止高处坠落、物体打击等安全事故发生。

村庄改造外立面施工组织设计{方案)

村庄改造外立面施工组织设计{方案)

村庄改造外立面施工组织设计{方案)村庄改造外立面施工组织设计方案一、项目背景我们村庄计划进行改造工程,其中包括对村庄外立面进行施工设计。

本文档旨在提供一份施工组织设计方案,以确保项目能顺利进行。

二、施工组织设计方案1. 施工过程安排1.1. 提前准备工作在施工开始前,需要进行以下准备工作:- 确定施工时间表和工期;- 聘请合格的施工队伍;- 采购所需的建筑材料和设备。

1.2. 施工步骤根据外立面改造的具体情况,将施工过程分为以下步骤:- 清理外立面表面的污垢和老旧材料;- 进行外墙的修补和翻新;- 进行外墙的粉刷和涂漆。

1.3. 施工安全- 所有施工人员必须遵守安全操作规定,佩戴必要的个人防护装备;- 在施工现场设置明显的安全警示标志,确保施工区域的安全;- 定期进行安全检查,及时发现和解决安全隐患。

2. 施工人员安排为了保证施工质量和进度,需要合理安排施工人员:- 指派一名项目经理,负责协调和监督施工过程;- 安排足够数量的工人,根据工期和施工步骤确定需求;- 聘请具有相关经验的技术人员,负责施工技术指导和质量控制。

3. 施工设备和材料根据施工过程和需要,确保准备以下设备和材料:- 梯子、脚手架等用于施工的辅助工具;- 外墙修补和翻新所需的材料,如水泥、砖块等;- 外墙粉刷和涂漆所需的工具和油漆材料。

4. 施工质量控制为确保施工质量符合要求,需要采取以下措施:- 对施工人员进行培训,让他们了解施工规范和要求;- 定期进行质量检查,发现和纠正施工中的问题;- 保留施工记录和质量检测报告,以备日后参考。

三、总结以上是村庄改造外立面施工组织设计方案的内容。

通过合理的施工过程安排、人员安排以及质量控制措施,我们相信这个方案可以帮助我们顺利完成外立面改造工程。

注意:本方案仅供参考,请在实际施工过程中进行合理调整和安排。

外立面改造工程施工方案

外立面改造工程施工方案

外立面改造工程施工方案一、前言外立面改造工程是指对建筑外立面进行设计和改造,以提升建筑外观美观、实用和耐久性。

本文将介绍外立面改造工程的施工方案。

二、施工准备2.1工程前期准备•编制施工组织设计和施工方案;•确定施工单位和各施工部门职责;•选派专业工程技术人员进行现场勘测和测量;•准备必要的工程设备和施工材料。

2.2安全生产准备•制定安全生产计划;•提供工人必要的安全防护用具;•安排专人负责安全生产工作。

2.3环境保护准备•制定施工期间的环境保护方案;•合理安排施工时间,减少对周边环境的影响;•做好垃圾分类处理和环境恢复工作。

三、施工工艺3.1拆除原外立面•根据设计方案,拆除原有的外立面;•采取安全、环保的拆除方式,防止对周边环境造成污染。

3.2基层处理•对建筑墙体进行清洁、修补;•处理墙体各种缺陷,确保基层平整牢固。

3.3外立面改造•安装外立面改造所需的建筑材料;•严格按照设计要求进行施工,确保外立面改造效果符合预期。

3.4防水保温处理•对外立面进行防水、保温处理;•使用合格的防水、保温材料,确保建筑结构安全。

四、质量控制4.1质量监督•设立专人负责施工质量监督;•定期检查施工质量,及时发现和解决问题。

4.2质量验收•施工完成后进行质量验收;•确保外立面改造工程符合国家标准和设计要求。

五、施工总结外立面改造工程是一个综合性的工程,施工过程中需要严格按照设计要求和安全标准进行施工,确保工程质量和施工安全。

希望本文的施工方案能够为外立面改造工程提供参考,实现预期效果。

以上是外立面改造工程施工方案的基本内容,具体执行过程中要根据实际情况进行调整和补充。

通过外立面改造外立面改造专项施工方案

通过外立面改造外立面改造专项施工方案

通过外立面改造外立面改造专项施工方案嘿,大家好!今天我来给大家详细讲解一下我们这个“外立面改造专项施工方案”。

别看有点绕,其实内容很精彩,绝对让你一看就懂,一用就上手!一、项目背景及目标咱们这个项目,位于繁华市区,历史悠久,但外立面已经老旧不堪,严重影响市容市貌。

所以,我们的目标就是通过这次改造,让这座大楼焕然一新,提升整体形象。

二、改造范围及内容1.改造范围:本次改造涉及大楼外立面的全部区域,包括玻璃幕墙、铝板幕墙、石材幕墙等。

2.改造内容:a.清洗:对外立面进行全面清洗,去除污渍、灰尘,露出原本的色彩。

b.修补:对破损、裂缝等地方进行修补,确保外立面的完整。

c.更换:对老化、损坏的幕墙材料进行更换,提高整体质量。

d.美化:在保证安全的基础上,对外立面进行美化,提升视觉效果。

三、施工流程及方法1.施工流程:a.施工准备:包括人员、材料、设备等。

b.拆除旧材料:对需要更换的旧材料进行拆除。

c.清洗外立面:使用高压水枪、清洁剂等进行清洗。

d.修补破损:对破损的地方进行修补。

e.安装新材料:安装新的幕墙材料。

f.美化处理:对外立面进行美化处理。

g.清理现场:确保施工现场整洁。

2.施工方法:a.高空作业:使用吊篮、蜘蛛人等设备进行高空作业。

b.地面作业:对地面部分进行施工,如清洗、修补等。

c.交叉作业:合理安排施工顺序,避免相互干扰。

四、施工安全及环保措施1.施工安全:a.安全培训:对施工人员进行安全培训,提高安全意识。

b.安全防护:设置安全防护网、安全带等防护设施。

c.定期检查:对施工现场进行定期检查,确保安全。

2.环保措施:a.减少污染:使用环保材料,减少污染排放。

b.废弃物处理:对废弃物进行分类处理,确保环保。

五、施工进度及验收1.施工进度:按照施工计划,合理安排施工进度,确保按时完成。

2.验收标准:按照国家相关标准进行验收,确保施工质量。

六、项目优势及效果1.优势:本项目在改造过程中,充分考虑了安全、环保、美观等因素,具有较高的性价比。

外立面修缮改造工程施工方案

外立面修缮改造工程施工方案

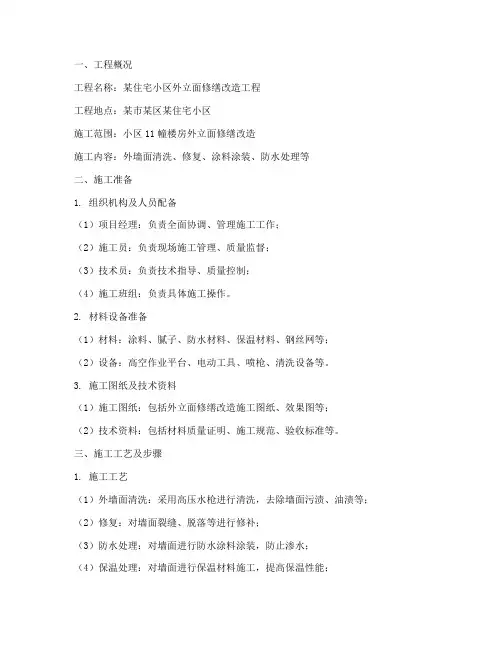

一、工程概况工程名称:某住宅小区外立面修缮改造工程工程地点:某市某区某住宅小区施工范围:小区11幢楼房外立面修缮改造施工内容:外墙面清洗、修复、涂料涂装、防水处理等二、施工准备1. 组织机构及人员配备(1)项目经理:负责全面协调、管理施工工作;(2)施工员:负责现场施工管理、质量监督;(3)技术员:负责技术指导、质量控制;(4)施工班组:负责具体施工操作。

2. 材料设备准备(1)材料:涂料、腻子、防水材料、保温材料、钢丝网等;(2)设备:高空作业平台、电动工具、喷枪、清洗设备等。

3. 施工图纸及技术资料(1)施工图纸:包括外立面修缮改造施工图纸、效果图等;(2)技术资料:包括材料质量证明、施工规范、验收标准等。

三、施工工艺及步骤1. 施工工艺(1)外墙面清洗:采用高压水枪进行清洗,去除墙面污渍、油渍等;(2)修复:对墙面裂缝、脱落等进行修补;(3)防水处理:对墙面进行防水涂料涂装,防止渗水;(4)保温处理:对墙面进行保温材料施工,提高保温性能;(5)涂料涂装:选择适合的涂料进行涂装,确保墙面美观、耐用。

2. 施工步骤(1)现场勘查:了解小区外立面现状,确定施工方案;(2)材料设备进场:按计划组织材料、设备进场;(3)施工准备:进行施工人员、设备、材料的准备工作;(4)施工实施:按照施工工艺进行外立面修缮改造;(5)质量验收:施工完成后,进行质量验收,确保达到设计要求;(6)工程总结:总结施工经验,提高施工质量。

四、施工安全管理1. 高空作业安全:使用高空作业平台,确保施工人员安全;2. 施工用电安全:遵守用电规范,确保用电安全;3. 材料运输安全:遵守运输规范,确保材料运输安全;4. 施工现场安全:设置警示标志,确保施工现场安全。

五、施工进度安排1. 施工前期准备(1周);2. 施工实施(2周);3. 质量验收(1周);4. 工程总结(1周)。

六、施工成本控制1. 材料采购:合理采购材料,降低成本;2. 施工管理:加强施工管理,提高施工效率;3. 人工成本:合理安排施工人员,降低人工成本;4. 其他成本:严格控制其他成本支出。

高层建筑外立面改造施工方案(节能材料与设计要求)

高层建筑外立面改造施工方案(节能材料与设计要求)

《高层建筑外立面改造施工方案》一、项目背景随着城市的发展和建筑技术的不断进步,高层建筑的外立面改造成为提升城市形象、改善建筑性能的重要举措。

本项目为某高层建筑外立面改造工程,旨在通过采用节能材料和优化设计,提高建筑的能源利用效率,降低运营成本,同时提升建筑的美观度和舒适度。

该高层建筑位于城市中心地段,周边交通便利,人流量大。

建筑高度为[具体高度]米,建筑面积为[具体面积]平方米。

原外立面采用传统的幕墙材料,存在能耗高、隔热性能差等问题。

本次改造将采用新型节能材料,结合现代设计理念,打造一个绿色、节能、美观的高层建筑。

二、施工步骤1. 施工准备(1)组建施工项目管理团队,明确各成员的职责和分工。

(2)熟悉施工图纸和技术规范,进行图纸会审和技术交底。

(3)编制施工组织设计和专项施工方案,报监理单位审批。

(4)组织施工人员进行安全培训和技术培训,考核合格后方可上岗。

(5)准备施工所需的材料、设备和工具,确保材料质量符合要求,设备性能良好。

(6)搭建施工临时设施,如脚手架、防护棚等。

2. 拆除原有外立面(1)按照施工图纸要求,确定拆除范围和顺序。

(2)采用专业的拆除设备和工具,如起重机、风镐等,对原有幕墙进行拆除。

(3)拆除过程中,注意保护周边建筑物和设施,避免对其造成损坏。

(4)及时清理拆除后的建筑垃圾,运至指定地点进行处理。

3. 基层处理(1)对拆除后的基层进行清理,去除表面的灰尘、油污等杂质。

(2)对基层进行检查,如有裂缝、空鼓等问题,及时进行修补。

(3)在基层上涂刷界面剂,增强基层与节能材料的粘结力。

4. 安装节能材料(1)根据设计要求,选择合适的节能材料,如保温板、隔热涂料等。

(2)保温板的安装采用粘贴和锚固相结合的方式,确保保温板牢固可靠。

(3)隔热涂料的施工应按照产品说明书进行,保证涂层均匀、厚度一致。

(4)在安装节能材料的过程中,注意做好防水、防潮处理。

5. 安装外立面装饰材料(1)根据设计要求,选择合适的外立面装饰材料,如铝板、玻璃幕墙等。

立面改造工程施工方案

立面改造工程施工方案

立面改造工程施工方案一、工程概况立面改造工程是指通过对建筑外立面进行重新设计、装饰、翻新或加固,使建筑外观更加美观、耐久、节能环保,并且符合当地规划、政策和市场需求的一项工程。

本次施工方案针对某商业综合体大楼的外立面改造工程进行设计和实施。

项目名称:某商业综合体大楼外立面改造工程项目地点:某市XX区XX街XX号建设单位:某商业综合体有限公司设计单位:某建筑装饰设计院施工单位:某建筑装饰施工有限公司项目概况:某商业综合体大楼外立面改造工程包括对大楼外墙、门窗、顶部等部分进行改造,以提升整体建筑的外观形象和节能环保性能。

二、施工前准备1. 设计方案审定:施工前,由设计单位编制外立面改造设计方案,并提交给建设单位审定。

设计方案需符合相关建筑设计规范和审美要求。

2. 立面改造方案讨论:施工前,建设单位、设计单位、施工单位和监理单位应召开会议,对设计方案进行详细讨论和确认。

3. 施工准备工作:施工前,施工单位应准备施工方案、施工人员、施工设备、施工材料和施工进度计划等工作。

4. 施工人员培训:施工前,施工单位应对参与施工的人员进行安全、技术等方面的培训和考核,确保施工人员具备相应的技能和知识。

5. 安全管理:施工前,施工单位应建立施工现场安全管理制度,制定安全生产方案和应急预案,确保施工过程中的安全和稳定。

6. 施工场地准备:施工前,施工单位应对施工场地、设备和材料进行清理和整理,确保施工场地的整洁和安全。

三、施工方案1. 立面改造方案本次立面改造工程主要包括对大楼外墙进行清洗、防水、涂装等处理;对门窗进行更换、维修、保养;对顶部进行防水、保温等处理。

具体方案如下:(1) 外墙清洗:采用高压水枪清洗外墙表面的污垢和沉积物,清理墙体表面的杂物和尘土。

(2) 外墙防水:在清洗后,对外墙进行防水处理,以提高建筑外墙的防水性能和耐久性。

(3) 外墙涂装:采用环保型涂料对外墙进行涂装,提升建筑外观的美观度和保护性能。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

XXXXXXXX外墙面改造工程施工组织设计方案施工方案审批表目录第一章编制说明 (5)一、编制依据 (5)1、招标文件设计图纸及工程量清单 (5)2、国家、行业技术标准及管理规定 (5)二、编制原则 (6)第二章工程概况 (7)一、工程概况简介: (7)第三章施工部署 (8)一、项目组织机构及项目管理模式 (8)二、项目管理模式: (9)三、实施目标 (9)四、劳动力组织(劳动力计划表) (10)第四章脚手架工程 (11)第五章外墙面拆除 (12)一、拆除顺序: (12)二、技术措施: (12)三、安全技术措施: (13)四、文明施工管理 (14)第六章墙面抹灰 (15)一、工艺流程 (15)二、操作工艺 (15)第七章墙面保温 (17)一、材料准备 (17)二、施工准备 (18)三、施工方法 (18)四、质量标准 (21)五、质量保证措施 (22)第八章外墙饰面砖 (23)一、施工工序 (24)二、技术措施 (24)第九章塑钢门窗 (26)一、工艺流程: (26)二、操作工艺: (26)第十章干挂理石 (27)一、施工特点及工艺流程 (27)二、施工过程实况: (28)第十一章质量、安全、文明施工 (34)一、质量 (34)二、安全生产 (38)三、文明施工 (40)第十二章现场临时用电 (40)一、电箱、电线布置 (40)第一章编制说明一、编制依据1、招标文件设计图纸及工程量清单2、国家、行业技术标准及管理规定《测量规范》(GBJ50026-93)《建筑工程施工质量验收验收统一》(GB50300-2001)《建筑装饰装修工程质量验收规范》(GB50210-2001)《建设工程项目管理规范》(GB50382-2001)《建设工程文件归档整理规范》(GB/T50382-2001)《建筑施工工程安全技术规程》(国务院)《建筑机械使用安全技术规范》(JGB33-86)《建筑安全监督管理规定》(建设部13号令)《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-2001《建筑装饰装修工程质量验收规范》GB50210-2001《聚苯乙烯(EPS)板外墙外保温工程施工及验收规程》DB22/T278;《外墙外保温工程技术规程》JGJ144-2004;《民用建筑外保温工程防火技术规程》(DB22/T496-2010);模塑聚苯乙烯泡沫塑料(EPS)板外墙外保温工程技术规程DB22/T1026-2011二、编制原则严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准;坚持技术先进性、科学合理性、经济适用性与实事求是相结合。

第二章工程概况一、工程概况简介:工程名称:XXXXXXXX外墙面改造工程工程地点:上海市闸北区XXXX路XXX号建设单位:设计单位:勘察单位:监理单位:施工单位:本工程为外墙面改造工程,建筑面积为22000㎡,拥有教学楼、实验大楼、图书馆、计算机房、多媒体室、体育场馆、科技活动室、艺术活动、学生公寓及餐厅等一流设施。

建筑高度为24米;原外墙面砖损坏、空鼓的拆除并修补,外墙面清洗、抹灰、批外墙腻子、涂料、刷涂料。

第三章施工部署一、项目组织机构及项目管理模式我们施工组织的指导思想是以质量为中心。

建立工程质量保证体系,编制项目质量计划,选配高素质的项目经理及专业工程技术管理人员。

积极推广应用新技术、新设备、新工艺。

项目部将成为一支充满活力、具有多专业、全面管理能力的领导班子。

见项目管理组织机构图:各部门主要职责:供应部—负责全部工程所需的材料以及设备的供应和调配。

技术质检部—负责全部工程的技术和质量管理。

经营部—负责工程和合同管理及预决算管理。

财务部—负责全部工程的财务管理及资金调配。

二、项目管理模式:中赫建筑将按照多年来积累的成功项目管理经验来运行和管理本项目,形成以项目经理负责制为核心,以项目合同管理和成本、进度、质量控制为主要内容,以科学系统管理和先进技术为手段的项目管理机制。

为规范本项目管理工作,项目部严格执行集团颁发的《质量手册》、《管理制度》,同时现场场区管理严格遵守旅顺口区施工现场标准化管理的有关规定。

三、实施目标工期目标:为使本工程早日竣工并投放使用,为业主提供服务,集体在人员组织、施工工艺、材料供应等方面进行精心布置,施工进度计划见附页。

质量目标:确保合格,争创优质工程现场管理目标:为保持施工现场周围清洁的环境,我们将设专人打扫清洁等措施,做到物流有序、施工顺畅文明施工。

确保现场管理达到文明施工样板现场。

安全目标:完善安全措施,提高安全意识,杜绝死亡和重伤事故发生,工伤频率控制在2﹪以下。

服务目标:服务周到、业主满意、重视抱怨、信守合同,认真协调与有关单位的关系,接受并积极配合业主和监理对工程质量、工程进度、计划协调和现场管理的控制与监督。

四、劳动力组织(劳动力计划表)合理而科学的劳动组织,是保证本工程顺利进行的重要因素之一,根据工程实际进度,及时调配劳动力。

我们将指定最优秀的劳动队伍进现场,并分级签订劳动合同,进场前进行安全知识教育,认真组织技术交底。

特殊工种持证上岗。

施工用电:由业主委托电管部门引入现场,现场设2个配电箱,3个分电箱,线路的铺设及使用均应符合国家规定的施工现场用电安全规程。

施工用水:汽车拉水施工,施工现场的生产排水经沉淀后排入城市管网。

第四章脚手架工程根据本工程特点,采用全高搭设双排扣件式钢管外脚手架。

外脚手架搭设参数:搭设高度:根据各个部分不同高度进行搭设。

脚手架搭设高度=建筑檐高+1.5m步距:h =1.5 m立杆间距:L =1.5 m小横杆间距为1.05 m排距:1.2 m连墙点竖距Hn随层高连墙点横距Ln为纵向3.9 m,横向6.0 m。

搭设要求:脚手架立杆接头必须采用对接扣件对接连接,相邻两立杆接头应错位,不小于500 mm,且应不在同一步内。

脚手架立面设连续剪刀支撑,支撑宽度宜为5-7根立杆间距,斜杆与地面的倾角宜在450-600之间。

在脚手架外立杆内侧满挂安全网围护,随层设水平兜网,并每隔四层设水平兜网。

脚手架应设避雷措施,设在脚手架四角立杆上,高度不小于1 m,接地线连接应保证接触可靠。

脚手架拆除应从上而下进行,严禁同时作业。

第五章外墙面拆除一、拆除顺序:(一)、拆除工程在施工前应在现场做好标识,并会同甲方、监理对标识确认后方可进行。

(二)、切断所水、电、消防等总闸及垃圾搬运及分类1、先拆除墙面中任何表面装饰物、配件、护栏、空调外挂机等,然后再进行损坏和空鼓面砖拆除。

2、垃圾分类:每个工作面拆除完毕后,立即垃圾进行合理分类堆放。

3、垃圾搬运:垃圾分类后运至电梯口采用电梯运输的方式到达地面后按指定的位置归类堆放。

二、技术措施:1、防坠落:施工前靠外墙窗户必须进行防护,施工至窗户部位时应用夹板临时防止窗户玻璃击碎和其他杂物坠落。

2、防粉尘:在拆除墙体或吊顶面层时难免出现较多粉尘,施工时应及时用洒水的方式以尽量减少灰尘扩散。

3、噪音:拆除工程噪音是在所难免,而该工程在拆除的同时,业主也在照常上班,因此在拆除的过程必须做到,把所有窗户关闭,拆除物轻拿、轻放。

4、临时用电必须由专人专线临时用电规范进行配备,进场施工的工人必须戴安全帽,穿安全鞋及配备完整的劳何设施,施工的工人严禁在现场吸烟,使用明火作业时应运离易燃、易曝物品等防火规范进行施工,必须配备足够的灭火器。

5、文明:工人进场严禁到非施工面乱窜,必须服从现场管理人员的指挥,不野蛮施工、不违章指挥、不大声喧哗、不赌博、不酗酒、不打架、不有意影响业主的工作环境不随地大小便。

三、安全技术措施:1、在拆除作业前,应检查水、电管线情况确定全部切断后方可施工。

2、进入施工现场的人员必须配戴安全帽,凡在2米及以上高处作业无可靠防护及施时,必须使用安全带。

3、电动机械和电动工具必须漏电保护器,其保护零线的电气连接应符合要求。

4、施工人员进行拆除工作时,应该站在专门搭设的脚手架或其他稳固的结构部分上进行操作。

操作人员要戴安全帽、手套、安全鞋等个人防护用品。

5、拆除墙体时,严禁采用掏掘和推倒的方法,并采取相应保护措施。

6、拆下的物料应及时清理,按品种、类别堆放在平整的地面上,高度应符合安全规定,并留有一定的间距,防止倒塌伤人。

7、拆除堆放的材料场地,要专人看管,加强治安保卫,严禁烟火要配有一定的消防器材,以防万一。

8、施工现场严禁天关人员出入,严禁吸烟。

四、文明施工管理1、专运垃圾的车辆应在指定地点停放,出入现场时应有专人指挥,作业时间应遵守有关规定。

2、拆除工程施工时,设专人向拆除部位洒水降尘。

3、拆除工程完工后,应及时将垃圾清运出场。

4、对于有价废品的处理,应指定地点停放,并派专人看管等待处理。

第六章墙面抹灰一、工艺流程基层处理→洒水湿润→贴灰饼→冲筋→抹底子灰→抹罩面灰。

二、操作工艺1)基层处理:抹灰前将凸出墙面不平整的部位应剔凿平整,用吊线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。

2)洒水湿润:将墙面浮灰清扫干净,分数遍浇水湿润,浇水量以水分渗入砌块深度8-10 mm为宜,且浇水宜在抹灰前一天进行,以利于砂浆强度增长,不出现空鼓、裂缝。

喷水后立即用界面剂配水泥浆进行表面拉毛处理。

3)贴灰饼、冲筋:用托线板检测一遍墙面不同部位垂直、平整情况,以墙面的实际平整度决定灰饼和冲筋的数量,一般水平及高度间距以1.2 m为宜,用1∶1∶6水泥石灰混合砂浆做成50 mm见方的灰饼。

灰饼厚度以满足墙面抹灰厚度15-20 mm为宜。

上下灰饼用吊线板找垂直,水平方向用靠尺板或拉通线找平,先上后下,保证墙面上的灰饼表面处在同一平面内作为冲筋的依据。

冲筋:依照已贴好的灰饼从水平方向各灰饼之间用水泥混合砂浆冲筋,反复搓平,上下吊垂直。

4)抹底子灰:刷好素水泥浆后及时抹灰,不得在素水泥浆风干后再抹灰,否则形成隔离层,不利于基层粘结。

抹灰时不要将标筋碰坏,第一遍抹混合砂浆,配合比为1∶1∶6,厚度为5 mm,扫毛或划出纹道,接着用1∶1∶6水泥混合砂浆抹第二遍,厚度为5-8 mm,用大杠将抹灰面刮平,木抹子搓平,用吊线板检查,要求垂直、平整,阴阳角方正,顶板与墙面交角顺直、平整洁净。

5)抹罩面灰:水泥砂浆罩面刷素水泥浆后用1∶2.5水泥砂浆分两遍成活,罩面厚5 mm。

第七章墙面保温一、材料准备工程所需聚合物砂浆粘结层、抹灰层、玻纤网格布。

所有材料均应有合格证并保证及时供应。

二、施工准备1.技术准备:①参加施工的有关人员要认真熟悉图纸、熟悉施工作法,掌握施工工序。

技术问题、图纸问题要在施工前得到解决与落实,及时办理设计变更和洽商②及时编制施工技术交底措施并办理好审批手续③配备专人负责技术资料的收集和整理工作④组织培训施工人员熟练掌握外墙外保温粉刷层施工工艺⑤写好各工序书面技术交底,并在开工前组织工人进行交底⑥做好加工机械的准备工作。
