河道清淤整治工程施工组织设计方案
清淤工程施工组织设计(3篇)

第1篇本工程为某河道清淤工程,主要目的是清除河道内的淤泥,改善水质,恢复河道生态环境。
工程内容包括河道清淤、护岸加固、绿化等。
工程总长度为5公里,施工周期为60天。
二、施工组织机构1. 项目经理部:负责整个工程的组织、协调、指挥和管理工作。
2. 技术部:负责施工方案的编制、技术指导、质量控制、安全监督等工作。
3. 施工部:负责现场施工、材料供应、设备管理等工作。
4. 质量安全部:负责工程质量、安全生产的监督检查。
5. 综合部:负责工程进度、合同管理、财务管理、人力资源等工作。
三、施工方案1. 清淤工程:采用挖掘机、装载机等机械设备进行清淤,将淤泥运至指定地点堆放。
2. 护岸加固:采用水泥混凝土浇筑护岸,对原有护岸进行加固。
3. 绿化工程:对河道两侧进行绿化,种植树木、花草等。
四、施工进度计划1. 第1-10天:完成施工准备,包括人员、设备、材料进场。
2. 第11-20天:进行河道清淤、护岸加固。
3. 第21-30天:进行绿化工程。
4. 第31-40天:进行工程验收、移交。
五、质量控制措施1. 严格按照施工规范和设计要求进行施工。
2. 对施工材料进行严格检验,确保质量。
3. 定期进行质量检查,发现问题及时整改。
4. 建立质量保证体系,确保工程质量。
六、安全生产措施1. 加强安全教育培训,提高施工人员安全意识。
2. 严格执行安全操作规程,确保施工安全。
3. 定期进行安全检查,及时发现和消除安全隐患。
4. 建立安全生产责任制,确保安全生产。
七、环境保护措施1. 严格控制施工过程中的扬尘、噪声、废水等污染。
2. 对施工废弃物进行分类处理,确保环保要求。
3. 加强施工现场绿化,改善生态环境。
4. 建立环境保护责任制,确保环保要求。
八、文明施工措施1. 建立文明施工管理制度,规范施工行为。
2. 加强施工现场卫生管理,保持环境整洁。
3. 加强施工现场交通管理,确保交通安全。
4. 建立文明施工监督机制,确保文明施工。
河道治理工程清淤施工组织设计

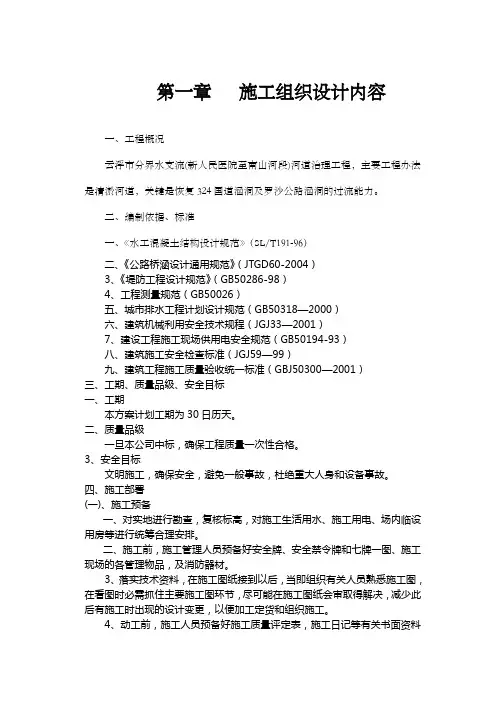

第一章施工组织设计内容一、工程概况云浮市分界水支流(新人民医院至南山河段)河道治理工程,主要工程办法是清淤河道,关键是恢复324国道涵洞及罗沙公路涵洞的过流能力。
二、编制依据、标准一、《水工混凝土结构设计规范》(SL/T191-96)二、《公路桥涵设计通用规范》(JTGD60-2004)3、《堤防工程设计规范》(GB50286-98)4、工程测量规范(GB50026)五、城市排水工程计划设计规范(GB50318—2000)六、建筑机械利用安全技术规程(JGJ33—2001)7、建设工程施工现场供用电安全规范(GB50194-93)八、建筑施工安全检查标准(JGJ59—99)九、建筑工程施工质量验收统一标准(GBJ50300—2001)三、工期、质量品级、安全目标一、工期本方案计划工期为30日历天。
二、质量品级一旦本公司中标,确保工程质量一次性合格。
3、安全目标文明施工,确保安全,避免一般事故,杜绝重大人身和设备事故。
四、施工部署(一)、施工预备一、对实地进行勘查,复核标高,对施工生活用水、施工用电、场内临设用房等进行统筹合理安排。
二、施工前,施工管理人员预备好安全牌、安全禁令牌和七牌一图、施工现场的各管理物品,及消防器材。
3、落实技术资料,在施工图纸接到以后,当即组织有关人员熟悉施工图,在看图时必需抓住主要施工图环节,尽可能在施工图纸会审取得解决,减少此后有施工时出现的设计变更,以便加工定货和组织施工。
4、动工前,施工人员预备好施工质量评定表,施工日记等有关书面资料及标准管理各类台帐资料。
(二)、施工组织部署一、施工组织以沿河两边的河道清淤为主线进行施工,工作主要包括主线河道清淤,恢复324国道涵洞及罗沙公路涵洞的过流能力。
二、各劳务施工队无条件服从施工共计划。
(三)、施工协调管理一、与业主单位间的工作协调咱们将随时与业主单位了联系,进一步了解业主对现场施工是不是有变更要求,已便同设计单位联系及早作出预备,有利于控制工程进度,及避免返工。
河道清理施工方案3篇.doc

河道清理施工方案3篇河道清理施工方案3篇河道清理施工方案3篇掘机用于清理施工时对淤泥的转移及装载工作。
施工过程中安排工程技术人员现场跟踪、监督、检查,及时控制好清理深度及范围,防止挖机超挖扰动。
边环境污染,因此淤泥挖至青坎后需经过晾晒方可外运。
(4)清理过程中由于河堤标高无法清楚的检测到,故需准备小船及探杆一套,在一定区域内清理完成后,检测人员立即用探杆检测清理深度,避免出现漏挖或挖掘深度不够的区域。
2、淤泥运输我项目部渣土运输将严格按照上海市有关渣土运输的有关规定,选用性能良好、车厢封闭较好、证件齐全的车辆,严格按照指定的线路行驶。
做到运输车辆不超载,车厢上部全部用篷布覆盖,避免运输为防止渣土在运输过程中的乱倒、乱弃问题,在施工过程中我标段将采用开挖现场与弃土场双向签票的办法,坚决杜绝渣土乱倒、乱弃。
(2)作业时,设专人统一指挥,相互配合,由机械现场调度员统一指挥,配合机械作业人员。
各种施工、操作人员须经安全培训,不得无证上岗,各种作业人员应配带相应的安全防护用具和劳保用品。
严禁操作人员违章作业,管理人员违章指挥。
(3)施工场地要设置交通红灯、交通指示牌及专职疏导人员,以便疏导行人及车辆。
施工道口设置明显标语牌,并设专人看守,疏导交通。
(4)各种机械要有专人负责维修、保养,并经常对机械的关键部位进行检查,预防机械故障及机械伤害的发生。
运输车辆服从指挥,信号要齐全,不得超速,过岔口、遇障碍物时减速鸣笛,制动器齐全,功能良好。
【河道清理施工方案3篇】(5)施工现场设置专职安全员,对施工人员经常进行安全教育,提高安全意识,每周开一次安全例会。
建立健全文明施工组织及责任制,对施工的全过程、全方位实行项目经理负责制,管理人员责任制,强化文明施工管理。
由文明施工小队负责现场及道路洒水防尘工作,保证道路有车辆通过时不扬尘且无水洼、泥浆。
b.车厢苫盖严密,防止洒落或细小颗粒材料的飞扬。
c.外租车辆必须接受环保部门及施工单位的检查。
河道清淤整治工程施工组织设计完整版

目录第一章工程概况................................................... 错误!未定义书签。
第二章施工准备工作........................................... 错误!未定义书签。
第三章重要施工方法........................................... 错误!未定义书签。
第四章施工总进度计划....................................... 错误!未定义书签。
第五章现场管理组织机构................................... 错误!未定义书签。
第六章保证工程质量的技术组织措施............... 错误!未定义书签。
第七章保证安全生产的技术组织措施............... 错误!未定义书签。
第八章保证文明施工的技术组织措施............... 错误!未定义书签。
第一章工程概况一、工程施工内容本工程为盐城市亭湖区大洋街道大星村污水沟河整治工程,施工内容简朴,重要为河道的清淤及边坡整治等,清淤总长1180米。
二、交通条件本工程位于跃进河-开放大道,均有现成的道路通往外界,交通条件非常方便。
三、协议工期本标段工程协议工期为33日历天,初拟2023年9月23日开工。
四、工程质量坚持“百年大计、质量第一”的方针,保证单元工程合格率为100%,优良率达85%,争创优良工程。
第二章施工准备工作一、施工技术准备根据该工程工期特点,我单位在开工之前短时间内所有做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力。
组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案。
根据三条河道所处的地理位置、交通条件、居民社区状况、水文水流条件及清淤量和工期控制目的,制定行之有效的组织施工方案。
河道清淤施工组织设计完整版

第1章工程概况1.1工程概况阐明本工程重要施工内容为铜陵市开发区铜胥路、翠湖二路、翠湖三路、翠湖四路及翠湖五路等道路的雨污水管道、排水涵清淤、检查井清堵、修复,具体工程内容详见工程量清单1.2水文气象和工程地质条件1、水文气象本流域位于北温带季风区,属大陆性半干旱气候。
近年平均降雨量为700mm,且多集中在汛期(6~9月份),占近年平均降雨量的70%,年降雨平均日数70天。
降雨年内和年际变化较大,最高年份为987.8 mm,最低年份仅为390 mm。
本流域年内平均气温在13.7℃,七月份最高月平均气温为27.3℃,1月份气温最低,月平均为-1.7℃。
无霜期一般从3月下旬至10月下旬,平均为210天,封冻期一般从12月中旬至次年2月中旬。
历时50天左右,最大冻土厚度40cm,最大岸冰厚度为18 cm。
风向随季节变化,夏季多东南风,冬季多北风。
年平均风速为 3.2m/s。
年平均日照时数2500小时,日照率50-60%,相对湿度平均为72%,年平均蒸发量为1238mm,水面蒸发量为1203 mm。
2、工程地质2.1堤基1、堤基下伏的①层砂壤土,具中档透水性、力学强度较低,具液化也许性,且抗冲刷能力差,存在边坡稳定问题。
①-3层粘土、②-2层淤泥埋深较浅,具高压缩性、力学强度较低,存在抗滑稳定问题。
2、堤基土具有中档透水性,水力联系密切,没有稳定、统一、持续的相对隔水层,需进行必要的防渗解决。
3、堤基土层为多层构造形式,近地表的土层重要为壤土、砂壤土。
结合工程经验类比,壤土、砂壤土临界比降值如下:砂壤土的出口无保护条件下容许比降采用0.20;壤土的出口无保护条件下容许比降采用0.35。
2.2河岸1、河岸下伏的①层砂壤土分布于堤基表层,构造松散,具中档透水性、抗冲刷能力差且具液化也许性,存在液化问题及渗入稳定问题,需采用解决措施。
2、①-1层壤土:分布于堤基表层,分布不持续,具中档透水性,存在渗入稳定问题,需采用解决措施。
河道整治工程施工方案

河道整治工程施工方案主要包括以下几个方面:工程概况、施工目标、施工技术方案、施工组织设计、施工进度计划、质量保证措施、安全施工保证措施、环境保护措施等。
以下是河道整治工程施工方案的一个简要示例。
一、工程概况工程名称:XX河道整治工程工程地点:XX市工程规模:河道整治长度约5公里,河道宽度约80米工程内容:包括河道清淤、岸坡整治、绿化、护岸工程等二、施工目标1. 完成河道清淤,提高河道排水能力;2. 改善河道岸坡,增强岸坡稳定性;3. 绿化河道两岸,提升生态环境;4. 确保施工质量、安全、进度达到预期目标。
三、施工技术方案1. 清淤工程:采用人工清淤与机械清淤相结合的方式,先利用人工清淤清理河道浅水区域,再利用机械清淤清理深水区域。
清淤过程中,要注意对河底原有结构的保护,避免破坏。
2. 岸坡整治工程:采用砌筑石头护坡、混凝土浇筑岸墙等方法进行岸坡整治。
石头护坡时要保证石块间的紧密度,混凝土浇筑时要保证混凝土的强度和密实度。
3. 绿化工程:在河道两岸进行绿化,选择适宜的植物品种,注重生态平衡,提高河道两岸的生态环境。
4. 护岸工程:采用砌筑石头护岸、混凝土浇筑护岸等方法,增强河道岸坡的稳定性。
四、施工组织设计1. 成立项目经理部,负责工程项目的全面管理;2. 设立技术部、施工部、物资部、财务部等职能部门,明确各部门职责,确保项目顺利进行;3. 配备足够数量的施工人员、机械设备、材料等,确保施工需求;4. 制定详细的施工计划,明确施工进度、质量、安全等方面的要求。
五、施工进度计划1. 施工准备阶段:1个月;2. 清淤工程:2个月;3. 岸坡整治工程:3个月;4. 绿化工程:2个月;5. 护岸工程:3个月;6. 工程验收阶段:1个月。
总工期:12个月。
六、质量保证措施1. 严格遵循国家相关法律法规和行业标准,确保工程质量;2. 加强施工过程控制,实行质量管理责任制,对施工过程中的质量问题及时进行整改;3. 加强工程材料的检验检测,确保原材料及构配件的质量;4. 定期对施工人员进行质量教育和技术培训,提高施工技能。
清淤工程施工方案(优秀5篇)

清淤工程施工方案(优秀5篇)清淤施工方案篇一一.工程概况:本工程是20xx年四方区河西河综合治理工程河道淤泥清运施工部分,以清洁河道达到设计要求的河床标高和防洪要求,还老百姓一个干净,清洁的河道。
此次清运为洛阳路—张村河河道段的淤泥清运。
工程范围从洛阳路开始到张村河,全长380M。
该段河道平均宽度10M,两岸为H=5M高的直立式河堤,淤泥平均深度为1米以上,并且河道临边密布建筑物,施工条件复杂,工作面难以展开,施工机械难以进入现场施工。
二.施工措施:由于该河道两岸沿线密布建筑物,河道内存在大量淤泥,施工面难以展开。
根据淤泥方量、工期要求、质量要求,我公司制定以下方案施工:①石渣填河道半幅施工:由于河道两侧沿线密布建筑物,难以开便沟或是修筑便道施工。
我公司在认真研究施工现场的原始资料后,认为在河道中用石渣修筑一条4米宽的施工道路。
先用施工机械在靠近张村河河岸处破开一处口,修整一处下河道口,便于自卸车向河道内卸石渣,边填筑河道边修筑道路,逐步推进。
此施工方法一来便于淤泥的清运及施工车辆的进入,同时也不会阻塞河道,影响河水的流出。
②疏掏:。
疏掏河道时,先由施工机械在已用石渣铺筑好的河道中的施工路上将河道淤泥挖出再用自卸车运上岸,卸至施工现场进行晾晒。
晾晒完毕再用挖掘机、装载机和汽车配合清运疏掏淤泥。
在清运淤泥时,随时派人将道路上撒落的土方清扫干净,给周边市民一个良好的居住环境。
三.倒土场为了配合将挖运出的河床淤泥顺利清运出去,我公司将联系附近的倒土场。
倒土场距离此次疏掏的工地约6~8KM。
运输车辆进入交通道路后路途交通顺畅。
倒场配一台推土机推倒场,以方便推土。
四.清扫保洁根据青岛市关于防治扬尘的有关规定,为了保证在此次河底原状清淤工作进行的同时,不给周围已形成的环境造成影响,在清淤过程中应作好清扫保洁工作,并由专人负责。
我施工段分别配备5名民工。
负责保护沿河已形成的设施,同时在出口铺设草垫;值班,组织路口的交通。
清淤河道工程施工组织方案

清淤河道工程施工组织方案一、工程概况为了保障城市水系畅通,改善城市环境,提高城市防洪排涝能力,我公司拟对某河道进行清淤工程,现就清淤河道工程施工组织方案进行编制,以期保证施工顺利进行。
二、工程范围清淤河道工程位于某市A区,河道全长约1000米,河道宽度约20米,主要清淤区域为两岸边坡及河底淤积部分,淤泥深度约1-2米。
三、工程内容1.清除河道两岸边坡及河底淤积的淤泥,确保河道畅通;2.清理岸边辅道,保证排水口通畅;3.修复河道岸边护坡及河道底板破损部分。
四、施工组织1.人员配备本工程施工人员包括工程经理、施工班组长、工程技术员、机械操作工、清淤工人等。
施工人员需具备相关证书及工作经验,保证施工质量。
2.机械设备本工程所需机械设备包括清淤船、挖掘机、压路机、运输车辆等,其中清淤船作为主要清淤设备,需具备足够的清淤能力。
3.安全管理施工现场需设置施工现场警示标识,保障施工人员的安全。
同时需配备必要的安全防护设备,确保施工人员安全施工。
4.施工流程(1)施工前期准备:组织人员现场勘查,确定工程范围、工程量及施工计划;安排机械设备进场,检查设备运行状况。
(2)施工中期管理:严格按照施工计划进行施工,确保施工质量;定期检查施工设备及工人操作情况,确保施工安全。
(3)施工后期总结:完成工程后,清理施工现场及设备,编制工程报告,总结工程经验。
五、施工风险1.施工环境复杂,需防止河床塌陷,施工人员需加强巡视,注意安全;2.天气因素对施工影响较大,需根据天气情况合理安排施工进度。
六、工程质量1.河道清淤深度符合设计要求,确保河道畅通;2.护坡修复合格,河道底板无破损,保证河道结构安全。
七、工程保障1.施工材料及机械设备供应正常;2.随时解决施工中的问题,确保施工进度。
八、工程验收工程竣工后,需对工程进行验收。
验收标准符合设计要求并达到施工质量要求。
九、本方案由工程部定期检查、评估及调整,以保障清淤河道工程施工的顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况一、工程内容本工程为******镇镇八社畈笕桥排涝河整治工程,施工内容简单,主要为河道的水利冲挖清淤、垃圾翻挖外运、河岸修整等,河道总长815米,桩号K0+000~K0+815.0,清淤方量为14995.65立方米。
建设单位:****人民政府;监理单位:******工程监理有限公司;设计单位:******土地勘察设计有限公司;施工单位:***建筑工程有限公司。
二、交通条件本工程位于****八社畈笕桥村,均有现成的道路通往外界,交通条件非常方便。
三、合同工期本整治工程工期为120日历天,计划开竣工为2016.3.25~2016.6.25日(具体按监理单位的开工报告为准)。
四、工程质量坚持“百年大计、质量第一”的方针,确保本工程一次性验收合格,争创优良工程。
五、编制依据《水利水电工程测量规范》SL197—2013《堤防工程设计规范》GB50286—98《浙江省生态环境建设规划》及《城市园林绿化条例》相关标准《绍兴市河道管理办法》施工图纸和设计文件等。
第二章施工准备工作一、施工技术准备根据该工程工期特点,我单位在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力。
组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案。
根据三条河道所处的地理位置、交通条件、居民社区状况、水文水流条件及清淤量和工期控制目标,制定行之有效的组织施工方案。
二、劳动力组织计划1、调选技术素质高、思想好、能吃苦耐劳、不怕脏和累、有丰富的打硬战、打苦战的实际经验的管理人员组成该工程的项目管理班子。
2、所有人员由项目部统一管理,协调指挥,按照施工进度和劳动力需用计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行。
三、施工现场准备按照工程施工需要,布置搭建临时设施及与之相配套的工具间、仓库等。
由于三条河道分处市区的不同地方且施工工期较短,项目部管理人员和民技工的办公和生活福利设施就近在社区租用民房解决。
水准控制点引测和布设:对工程师提供的水准控制点提前48小时报告监理工程师,共同进行复核,核实后的数据应由监理工程师和施工单位代表签字,作为有关工程测量的基础,并根据河道清淤的需要,引测和布设若干个水准点,并采取措施保护好,作为河底清淤设计高程控制的基准点。
四、施工用电拟在附近社区的供电变压器引接线路至施工现场,作为施工电源;条件不具备的地方,配备1台50KW的移动式柴油发电机作为施工备用电源。
第三章主要施工方法本工程为****镇镇八社畈笕桥排涝河整治工程,施工内容简单,主要为河道的清淤及边坡整治等。
清淤主要采用人工清理配合机械运卸的施工方法。
一、施工按排规划由于河道边坡有杂树、树枝、生活垃圾众多,河底枯枝烂根很多,且部分河底及岸滩沉积厚度不等的瓦砾、建筑垃圾等,如直接进行水力冲挖则大大降低了冲挖的效率,而且容易损坏机械及输送泵。
所以需在水力冲挖前对该部分面积进行清运。
本工程总长度为815米,桩号K0+000~K0+815,分为5个小段进行施工,清淤深度约为1米左右。
采用高压水抢冲淤,吸污泵排淤泥加人工清理等方法进行施工。
二、施工程序填筑围堰抽水水力冲淤吸污泵吸淤泥至选址临时堆放后采取车辆外运卸人工清理渣土(含垃圾、石块)吊运至岸上临时堆放点渣土车外运至卸土点河底人工清淤验收合格后进入下一分段施工。
三、施工方法1、围堰每一分段施工长度初拟为200米左右设围堰一道,围堰采用袋装砂土叠筑,迎水面铺编织布(彩条布)防渗并用袋装砂土压盖,袋装砂土叠筑时须做到排列密实、整齐。
围堰顶宽0.6米,两侧边坡1:0.75,围堰高度应比正常高水位高出0.5~1.0米。
2、抽水采用Φ120污水泵日夜不停地抽水。
3、清理围堰内水抽干后,先用吸污泵将表层淤泥直接吸运至临时堆放区;下部渣土(含垃圾、石块)采用人工清理。
对于局部工作场地允许的地方直接用反铲挖掘机挖河底淤泥和渣土,渣土车装运至卸土点。
每一分段的河底清理后,须经业主和监理测量验收合格后方可进入下一分段的施工。
4、截水回流为利用泥浆沉淀泌水,减少冲挖用水的补充量,应在距临河侧围堰3m外的河底设1m×0.8m的排水沟或截水沟将渗水、漫水及泌水回流至供冲挖施工抽水的导流沟(2m×1.5m)以重复利用。
5、围堰拆除等清淤结束后,用挖掘机将集浆池围堰拆除装车运弃,如有要求,也可利用集泥池围堰土方将集泥池底部填平。
6、环境保护与市容卫生施工中做好日常清洁工作,淤泥按指定地点弃放,不污染堆泥场的环境,运输渣土过程中,采取有效的措施,防止出现“滴、洒、漏”现象。
四、施工机械配置详见附表第四章施工总进度计划一、工期目标与规划本标段工程合同工期为120日历天,初拟2016年3月25日开工。
二、施工总进度计划详见附后的施工总进度计划表。
三、确保工期的技术组织措施(一)、技术组织措施1、施工组织设计的贯彻施工组织设计的编制,为实施项目的生产过程提供了一个可行的方案,在计划的时间内完成项目施工,但在工程施工中,往往受客观条件的变化,其结果与预定目标有一定期差距,所以施工组织设计贯彻情况好坏,关系到工程顺利实施,为此必须做好如下几个方面工作:(1)传达施工组织内容和要求经过审批的施工组织设计,在开工前要召开多级的生产、技术会议,逐级进行交底;详细地讲解其内容、要求和施工的关键与保证措施,组织群众广泛计论,拟定完成任务的技术组织措施,作出相应的决策,保证施工组织的贯彻执行。
(2)制定多项管理制度施工组织设计贯彻顺利与否,直接影响工程实际进度,是体现施工企业素质和水平的标志,也是企业多项管理制度健全与否的具体反映。
实践经验证明,只有施工企业有科学的健全的管理制度、正常生产秩序才能维持、才能保证工程质量,提高劳动生产率,防止可能出现的漏洞或事故。
为此建立、健全多项管理制度是保证施工组织设计的顺利关施的重要条件。
(3)推行技术经济承包制推行技术经济承包制,明确多方责任,加强监督和相互促进,是保证目标实现的重要手段。
为了更好地贯彻施工组织设计,应推行技术经济承包制度,开展劳动竞赛;把施工过程中的技术经济责任同职工的物质利益结合起来,促进工程顺利进展。
(4)统筹安排及综合平衡在工程项目施工过程中,搞好人力、物力、财力的统筹安排,保持合理的施工规模,既能满足拟建工程项目施工的需要;又能带来较好的经济效果。
同时,施工过程中的任何平衡都是暂时的和相对的,平衡中必然存在不平衡的因素,要及时分析和研究这些不平衡因素,进一步完善施工组织设计,保证施工的节奏性、均衡性和连续性。
(5)切实做好施工准备工作施工准备工作是保证均衡和连续施工的重要前提,也是顺利地贯彻施工组织设计的重要保证,工程项目在开工前不仅要做好人力、物力和财力的准备;而且在施工过程中的不同阶段也要做好相应的施工准备工作。
(6)检查施工组织设计及其调整①施工组织设计的检查②施工总平面图的合理性检查施工总平面图必须按规定建造临时设施,合理地存放机具、堆放材料,施工现场要符合文明施工的要求。
③施工组织设计的调整施工组织设计的调整主要根据检查的情况,有目的、有效地制定改进措施,使整个工程顺利进展,按期完工。
2、施工总进度设计的执行(1)确定各分项工程的开竣工时间和相互搭接关系合理按排清淤作业时间,其主要考虑以下几个因素:①保证重点、兼顾一般②满足连续、均衡施工要求③满足生产工艺的要求:根据河道地形条件,合理安排机械和人员作业,根据各施工点的位置和施工顺序,形成整个工地前后“一条龙”,缩短建设周期,发挥施工效益。
(2)在原计划范围内采取超工措施①在计划内调整即当日计划未完成,一般要求在下一天的施工计划中补上,如果由于某种原因(自然灾害、材料、设备、资金未能按计划要求供应等),计划拖欠较多时,则要求在本周内或其他旬内调整,但不能影响总的时限。
②工期提前的调整在施工总进度安排中,若施工条件具备,资金充足,采用三班作业,其后续施工项目和施工进度有可能缩短时,应考虑提前的可能性,所以在施工总体设计中应做适当的调整以利后期顺利开展。
(3)进度协调管理①工程总进度的协调工程总进度协调的主要任务是,把各分项工程施工组织措施和月、旬、日进度计划纳入总进度计划协调中,以保证总目标的实现。
②施工干扰的协调包括a.交通道路的协调;b.材料场地堆放的协调;c.紧邻部位施工干扰的协调;d.各施工队施工场地和工作面移交的协调。
(二)、施工进度控制主要文件的信息管理1、进度控制文件:进度控制文件的管理是项目有关各方执行文件的过程,通过文件,监理工程师获得信息,下发各类指示,并及时处理工程存在的问题,协调各方的关系,保证工程顺利进行。
包括以下文件:(1)合同文件(2)进度计划及其他计划(3)现场管理性文件:包括信函、现场通知书、现场批准书、违规通告、会议记录等。
2、信息管理对工程建设中出现各种信息(如进度、效益等)应建立一套与进度控制逐级任务相适应、责任分明、高效精干的组织管理机构和完善的运行机制,通过有效的逐级信息分配,利用和应用图表来加以描述。
一旦有了信息应用图表,它清晰、明了、有利于提高工作效率和提早完工的有力数据。
第五章现场管理组织机构本工程施工现场设置项目部,实行项目经理负责制,由项目经理、施工技术负责人及各管理人员等骨干人员组成项目部,项目部由单位派出,对单位负责,对法人代表负责。
一、项目部机构设置项目部各部门和人员配备应面向施工现场,满足施工现场的计划与调度、技术与质量、成本与核算、物资与劳务、安全与文明施工的需要,根据本工程的特点,项目组织机构设置4个职能科室。
二、主要岗位和部门项目部各部门及其人员应分工明确,职责分明,专业配套,以满足工程施工需要。
主要岗位职责如下:①项目经理:为工程项目实施的最终负责人,是项目目标的全面实现者。
②施工技术负责人:负责协助项目经理推进项目施工。
具体组织和领导现场生产,具体主管生产进度,协调解决现场施工中出现的问题,使现场生产按计划有序地进行。
③工程技术科:负责施工管理和生产调度,使施工按计划有序地进行,确保按时保质地完成施工任务;负责工程测量及工程内业整理归档工作。
④安全科:负责工程施工安全及保卫工作。
⑤办公室:负责办公与后勤工作及材料采购、保管工作。
⑥财务科:负责财务管理及与合同履行有关的工作。
三、项目部配备主要人员详见附表:第六章工程质量保证措施一、质量管理体系1、质量方针和目标坚持“百年大计,质量第一”的质量方针,并按照ISO9002标准建立质量管理体系,对本工程施工全过程进行质量控制,确保单元工程质量合格率100%,并力争工程质量优良。
