一项目开发流程及内容(一)项目开发流程(二)项目开发流程内容1、土地获取深圳目前已基本采用招拍挂卖的方式,此阶段主要是地块信息的收集、分析,对地块开发方向进行可行性研究分析。

2、立项筹备(项目方案设计阶段)(1)凭土地出让合同到规划局规划技术处申报,规划测绘队测绘后,取得建设项目规划红线图,进行放点确位,报项目名并注册。

(2)选定各类专业服务机构,首先选定其专业的策划代理公司,以市场需求出发,完成项目前期的策划工作,并协助完成项目规划设计的要点;然后选定规划设计单位。

3、报批报建(1)提交可行性研究报告和立项申请,到计划发展委员会申请立项;(2)将总体规划方案报规划局规划管理处审批,通过后领取建设用地规划许可证(总体规划通过后如一次规划分批实施,将分期实施详细规划和相应单体建筑设计报规划局规划管理处审批。

)(3)在项目签订土地出让合同、取得立项批文和建设用地规划许可证后到当地民政局地名管理办公室申报地名。

(4)上述手续完毕,到规划局规划管理处申领建设工程规划许可证。

(5)在项目的总体规划设计审查通过以后,由规划设计单位对整个项目的所有专业管线(包括:供电、自来水、燃气、电信、有线电视、路灯,市政道路、雨污水管网)进行管线规划设计,设计方案送规划局的市政规划管理处审核,通过后,将管线规划图送上述各专业部门听取各部门意见,然后由建设单位会同规划局的有关人员召集各专业部门召开管线规划协调会,将所有专业部门的意见形成会议纪要,以防止各专业管线在具体实施中相互扯皮,管位相撞。

(6)到各规费收缴部门报审、缴费,具体手续办理如下:⏹将报批的范围内所有建筑单体图纸报当地消防部门进行消防审查,取得建筑工程消防意见书。

⏹到当地建设局计划财务处缴纳建设规费。

⏹到当地教育局计划财务处缴纳教育设施附加费。

⏹到卫生防疫站进行工程卫生防疫审查,缴纳卫生防疫检测费。

⏹与当地房管局白蚁防止所鉴定白蚁防止协议,缴纳白蚁防止费。

⏹按整个建设项目规划的绿化率规定专门对项目进行绿化设计,将绿化报建图,送园林管理局审批。

(完整版)房地产五证办理流程整理版

(完整版)房地产五证办理流程整理版

房产五证办理流程目录办理五证先后顺序是: (2)一、建设用地规划许可证 (2)(一)申办程序 (2)(二)提交材料 (4)二、国有土地使用权证 (5)(一)申办程序 (5)(二)评估收费 (6)三、建设工程规划许可证 (6)(一)申办程序 (6)(二)提交材料 (7)四、建筑工程施工许可证 (8)(一)行政许可的条件 (8)(二)申办程序 (9)(三)提交材料: (9)五、商品房预售许可证 (10)(一)行政许可的条件 (10)(二)申办程序 (10)(三)提交材料 (11)房地产五证办理顺序流程办理五证先后顺序是:1.建设用地规划许可证2.国有土地使用权证3.建设工程规划许可证4.建筑工程施工许可证(又称建筑工程开工证)5.商品房预售许可证详细步骤介绍:一、建设用地规划许可证(一)申办程序1.建设单位在每个工作日(周一至周六,以下同)持有关材料到规划局窗口(以下简称窗口)申报。

2.窗口工作人员在核收申报材料时,如发现有可以当场更正的错误的,应当允许申请人当场更正;如发现材料不齐全或不符合要求,应当当场告知申请人需补正的全部内容。

3.窗口工作人员在核收申报材料时,应进行项目建设报件登记并注明收件内容及日期。

4.申报材料经窗口工作人员核收后,将申报材料转项目经办人5.项目经办人接到窗口转来的申报材料,经审核认为需补正相关文件,一次性书面告知申请人需补正的全部内容转窗口,通知申请人补正材料后重新申报。

6.经审核申报材料合格后,项目经办人进行现场勘察,符合规划要求的项目,由项目经办人完成会签工作并转设计科核发《建设用地规划许可证》,经窗口发给项目单位;经研究不符合规划要求的报件,由项目经办人填写“退件通知”经窗口回复建设单位。

7.如在办理《建设用地规划许可证》过程中,发现该建设项目直接关系他人重大利益的,应当书面告知申请人、利害关系人;申请人、利害关系人有权进行陈述和申辩.8.如申请人、利害关系人提出需要听证的,应当举行听证(听证程序按《长春市规划局规划行政许可听证工作规定》执行)。

房地产开发手续流程是怎样的?

房地产开发手续流程是怎样的?

房地产开发手续流程是怎样的?第一部分,房地产开发公司的准备工作第二部分,行政审批部分一、选址定点阶段。

二、规划总图审查及确定规划设计条件阶段三、初步设计和施工图设计审查。

四、规划报建图审查阶段五、施工报建阶段六、商品房预售许可阶段七、建设工程竣工综合验收备案阶段。

随着房市的火热发展,房地产开发也越来越迅速。

由于房地产开发涉及到很多方面的发展,所以国家对房产地产开发管理的十分严格。

必须经过层层的审批手续。

这样也是为了减少出现一些豆腐渣工程影响社会发展进程。

今天小编就为大家介绍房地产开发手续流程。

一、开发合同。

(一)办事依据:《工程建设管理服务规范》、《城市房地产开发经营管理条例》、《山东省城市房地产开发经营管理条例》。

(二)时间:取得土地使用权证,规划申定后。

(三)提交:1、可行性研究报告2、资质证明文件3、房地产开发项目审批书4、土地手续(土地证或土地拍卖方案及成交确认书)5、经规划部门认定规划平面图、定位图、竖向图、管线图6、前期物业管理合同(协议)7、相关规费缴纳证明8、项目开发资金监管协议。

(四)发放:开发合同,项目手册。

二、开发经营许可证(一)办事依据:《工程建设管理服务规范》、《城市房地产开发经营管理条例》、《山东省城市房地产开发经营管理条例》。

(二)时间:取得开发合同后。

由房管分局审批后报市局办理。

三、单体工程审查(一)办事依据《城市房地产开发经营管理条理》、《山东省城市房地产开发经营管理条理》。

(二)时间:签定开发合同、规划许可证、计委立项建施图图纸审查后,建设工程规划许可证前。

(三)提交:1、当年计委计划批文2、单体工程建施图(图纸审查中心审查过的)3、建施计划书及投资计划书4、开发合同、开发经营许可证。

(四)发放:单体工程审查表。

四、预售许可证(一)办事依据:《城市房地产开发经营管理条理》、《城市商品房预售管理办法》《山东省商品住宅质量保证和使用说明书试行办法》。

(二)时间:单体工程建设投资达到四分之一,已取得施工许可证。

房地产五大证办理流程

房地产五大证办理流程

房地产五大证办理流程办理五证先后顺序是:1.建设用地规划许可证——2.国有土地使用权证——3.建设工程规划许可证——4.建筑工程施工许可证(又称建筑工程开工证)——5.商品房预售许可证详细步骤介绍:一、建设用地规划许可证和国有土地使用证1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处(2)用地处转总工室审查(3)报局业务会批准(4)领取选址意见书2.规划院实地测量,并处定位图,收取测量费3.建设用地规划许可证(规划局审批下发)(1)企业持定位图、选址意见书、用地申请到用地处审查(2)主管局长、主管局市长批准(3)打交费单,领取用地规划许可证4.国有土地使用证(由土地局审批下发)(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处(2)土地评估(3)土地局测量队现场测量,出定界图(4)缴纳土地出让金和契税,领取国有土地使用证二、建设工程规划许可证1.市消防支队盖章(1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章2.人防证明市人防办六十个工作日办理自建手续3.房地产开发建设规模,建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理4.建设工程规划许可证(由房管局规划处下发)(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地证、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处(2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单5.放线报告持放线通知和施工图、红线图到规划院测量队放线。

三、建设工程施工许可证(由建委审批下发)四、商品房预售许可证(由市房管局预售科下发)申请单位持营业执照、资质证书、土地征、年度开发建设规模、建设工程规划许可证、红线图、施工合同、施工许可证、销控表、标准层平面图、物业管理内容、到市房管局预售科,十五日内核发。

房地产开发项目办理证件及流程

房地产开发项目办理证件及流程

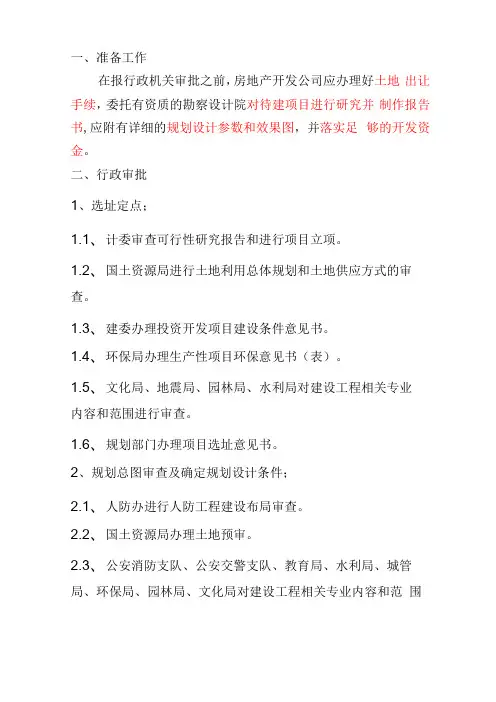

一、准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。

二、行政审批1、选址定点;1.1、计委审查可行性研究报告和进行项目立项。

1.2、国土资源局进行土地利用总体规划和土地供应方式的审查。

1.3、建委办理投资开发项目建设条件意见书。

1.4、环保局办理生产性项目环保意见书(表)。

1.5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。

1.6、规划部门办理项目选址意见书。

2、规划总图审查及确定规划设计条件;2.1、人防办进行人防工程建设布局审查。

2.2、国土资源局办理土地预审。

2.3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。

2.4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。

2.5、规划部门确定建设工程规划设计条件。

3、初步设计及施工图审查;3.1、规划部门对初步设计的规划要求进行审查。

3.2、公安消防支队对初步设计的消防设计进行审查。

3.3、公安局交警支队对初步设计的交通条件进行审查。

3.4、人防办对初步设计的人防设计进行审查。

3.5、国土资源局进行用地预审。

3.6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。

3.7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。

3.8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。

3.9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

4、规划报建图审查;4.1、公安消防支队进行消防设计审查。

4.2、人防办进行人防设施审查。

4.3、建委、市政部门、园林局、环保局、卫生局按职责划分对相关专业内容和范围进行审查。

环京地区房地产五证办理流程

环京地区房地产五证办理流程

房地产公司五证办理基本流程一:国有土地使用证(略)二:建设用地规划许可证1:现场要求①1、平整、无地上物②2、根据用地红线有可见围挡③3、无挖土、动工2:申请流程①凡在城市规划区内进行建设需要申请用地的,必须持国家批准建设项目的有关文件,向城市规划行政主管部门提出定点申请;②城市规划行政主管部门根据用地项目的性质、规模等,按照城市规划的要求,初步选定用地项目的具体位置和界限;③根据需要,征求有关行政主管部门对用地位置和界限的具体意见;④城市规划行政主管部门根据城市规划的要求向用地单位提供规划设计条件;⑤审核用地单位提供的规划设计总图;⑥核发建设用地规划许可证。

3:申报资料①申请表(填写完整,在建设单位处加盖公章)②书面申请书(A4纸,电脑打印,加盖公章)③行政许可申请书(填写完整,加盖公章)④国有土地使用权出让合同(红章彩印,含出让地块规划条件及范围附图)⑤地块勘测图(测绘、土地局盖章(80坐标系))⑥建设项目批准或者核准、备案文件(彩印(发改委办理)【核准批复(证)】或备案证)⑦委托书(委托代理人申报(法人申报省略))4:报批流程①市区报批流程上报审批局→上报市规划局→现场勘查→流程签批→市政府签批→取证②开发区报批流程上报开发区住建局→转至市自规局→现场勘查→流程签批→市政府签批→取证三:建设工程规划许可证1:现场要求③平整、无地上物④根据用地红线有可见围挡⑤无挖土、动工2:申请流程⑥凡在城市规划区内新建、扩建和改建建筑物工程设施的单位与个人,必须持有关批准文件向城市规划行政主管部门提出建设申请⑦城市规划行政主管部门根据城市规划提出建设工程规划设计要求⑧城市规划行政主管部门征求并综合协调有关行政主管部门对建设工程设计方案的意见,审定建设工程初步设计方案⑨城市规划行政主管部门审核建设单位或个人提供的工程施工图后,核发建设工程规划许可证。

3:申报资料①建设工程规划申请书(填写完整,建设单位处加盖公章)②行政许可申请书(填写完整,申请人处盖公章)③书面申请书(说明项目概况,加盖公章)④土地证(彩色复印件(报件时须带原件审核))⑤修建性详细规划方案(彩色复印件)⑥规划定位图(彩色复印件)⑦工程效果图(彩色复印件(包括夜景效果图))⑧委托书(填写完整,加盖公章)⑨法律、行政法规规定的其他材料⑩联审意见与结论(彩色复印件)11 保障房配建合同(彩色复印件)12 发改委投资计划(彩印(发改委办理))13 环境影响报告表(彩印(环保局办理))14 三维数据入库确认单(原件)15 其它补充材料4:报批流程①市区报批流程上报审批局→上报市规划局→现场勘查→流程签批→市政府签批→取证②开发区报批流程上报开发区住建局→转自市自规局→现场勘查→流程签批→市政府签批→取证四:建设工程施工许可证1:施工证办理流程图审合格书备案(住建局质安科)①立项批复后进行网上申报,由甲方发起,勘查单位、桩设计单位、主体设计单位依次上传项目信息,图审公司进行审图工作,待取得工程规划许可证后上报住建局质安科进行图审备案2:直发包备案(住建局招标办)所需资料①直发包登记表(人员、造价、工程概述)②建设单位营业执照、资质、备案人员证件)③授权委托书、经办人及法人身份证复印件④直发包情况说明⑤社会投资项目发包人承诺书⑥建设单位企业组织架构⑦立项批复⑧建设工程规划许可证⑨资金落实证明⑩专款专用证明11 图审合格书12 三通一平证明13 组价书(预算清单)14 施工单位营业执照、资质证书、安全生产许可证、备案人员证书、身份证复印件(原件需核验)注意事项①根据项目规模、基坑深度等因素确定施工单位项目负责人证书等级、八大员备案人员数量,避免因备案人员不足导致无法发包②总包备案人员证书应选用住建系统颁发的,社会培训机构颁发证书一律不得使用3:施工合同备案所需资料①施工备案合同②建设单位支付保函(沟通财务前置出具保函)③施工单位履约保函注意事项①合同内容里项目概述、金额、工程名称及开竣工日期应与直发包备案登记表内容吻合;前置建设局审查,避免正式备案时出差错,提高工作效率。

房地产开发报建全流程总结版

房地产开发报建全流程总结版

房地产开发报建全流程总结版一、前期准备阶段:1.项目可行性研究:开发商需对项目进行可行性研究,包括市场、技术、经济等方面的调研和分析,确定项目的开发可行性。

2.土地获取:开发商需要通过拍卖、协议等方式获得土地使用权。

3.方案设计:开发商委托设计单位进行项目方案设计,包括规划、建筑设计等。

4.环境评估:开发商需进行项目环境影响评估,包括环境影响报告书和环境监测报告。

5.财务测算:开发商需要进行项目的财务测算,包括投资、融资、资金筹措等。

6.组织架构:开发商需组建项目开发团队,明确各个职责和权限。

二、报建阶段:1.报建材料准备:开发商需按照规定递交相关报建材料,包括项目申请书、规划方案、建筑设计等。

2.审查与审批:政府相关部门对报建材料进行审查和审批,包括项目可行性审查、规划审批、建筑设计审查等。

3.批地与允许建设:经过审查和审批后,政府部门批准项目用地并允许开展建设。

4.筹建工作:开发商按照批复文件要求,组织编制开工前准备工作,包括项目筹建方案、建设组织设计等。

5.确定施工单位:开发商通过招标、拍卖等方式确定施工单位,签订施工合同。

三、施工阶段:1.办理施工许可证:施工单位按照要求申请施工许可证。

2.施工准备:施工单位组织施工前准备工作,包括人员、材料、设备的准备。

3.施工过程管理:施工单位按照设计和要求进行施工,包括工程质量、工期管理等。

4.完工验收:施工完成后,由相关部门进行工程竣工验收,确认工程是否符合要求。

四、竣工阶段:1.交付管理:开发商组织验收和交付工作,包括产权登记、房屋交付等。

2.竣工备案:政府相关部门进行竣工备案,包括竣工报告、竣工验收意见等。

3.配套设施建设:开发商根据规划要求,建设项目配套设施,包括基础设施、公共服务设施等。

四、后期管理阶段:1.物业管理:开发商组织项目的物业管理工作,包括房屋维修、保洁、安全等。

2.项目维护:开发商负责项目的维护和保养,保持项目的良好状态。

3.建设项目的并同时进行工程维护改造,满足市场需求。

开发房地产项目流程及报批手续

开发房地产项目流程及报批手续

开发房地产项目流程及报批手续1.前期准备阶段:在此阶段,开发商需通过市场调研、项目选址、评估等方式确定项目的可行性。

包括确定投资回报率、收益预测、市场需求等。

此外,还需要从该项目所在地的相关部门了解地方政策,以及土地使用手续等。

2.立项阶段:在此阶段,开发商需要提交项目立项申请,包括项目的建设规模、总体布局、投资估算等,并向相关部门提交相关文件,如《项目建议书》。

3.规划设计阶段:在此阶段,开发商需要聘请设计单位进行项目的详细规划设计,包括项目总平面布局、建筑设计、土地利用等。

设计方案需要符合相关法律法规和地方规划要求。

4.项目报批阶段:在此阶段,开发商需要将规划设计方案提交相关部门进行审批。

报批手续包括环评报告、建设用地规划许可证申请、拆迁手续、用地性质转换等。

开发商需要将相关申请文件和报告提交给城市规划部门、土地部门、建设部门等。

5.开工建设阶段:在此阶段,开发商需要按照批准的规划和设计方案进行开工建设。

开工建设期间需要向相关部门报备施工计划、安全措施等。

6.竣工验收阶段:在此阶段,开发商需要按照相关标准完成建设工程,并进行竣工验收。

竣工验收包括质量验收、消防验收、环保验收等。

竣工验收合格后,方可进行下一步的销售交付。

7.销售交付阶段:在此阶段,开发商需要按照法律法规和市场需求进行房屋销售,签订买卖合同,办理产权过户手续,以及向业主交付房屋。

需要注意的是,以上所述的流程和报批手续可能会因地区、项目性质等因素而有所差异。

在实际操作中,开发商需要根据具体情况进行调整和补充。

此外,开发商还需与相关部门保持沟通,遵守各项法规和规定,确保项目的合法合规。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一个完整的房地产项目从开始到竣工,大致可以分以下3大部分
第一部分,房地产开发公司的准备工作
在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数与效果图,并落实足够的开发资金。

第二部分,行政审批部分
根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分6个阶段:
1、选址定点;
2、规划总图审查及确定规划设计条件;
3、初步设计及施工图审查;
4、规划报建图审查;
5、施工报建;
6、建设工程竣工综合验收备案。

一、选址定点阶段。

此阶段一般办理以下事项:
1、计委审查可行性研究报告与进行项目立项。

2、国土资源局进行土地利用总体规划与土地供应方式的审查。

3、建委办理投资开发项目建设条件意见书。

4、环保局办理生产性项目环保意见书(表)。

5、文化局、地震局、园林局、水利局对建设工程相关专业内容与范围进行审查。

6、规划部门办理项目选址意见书。

二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:
1、人防办进行人防工程建设布局审查。

2、国土资源局办理土地预审。

3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容与范围进行审查。

4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。

5、规划部门确定建设工程规划设计条件。

三、初步设计与施工图设计审查,此阶段办理以下一般事项:
1、规划部门对初步设计的规划要求进行审查。

2、公安消防支队对初步设计的消防设计进行审查。

3、公安局交警支队对初步设计的交通条件进行审查。

4、人防办对初步设计的人防设计进行审查。

5、国土资源局进行用地预审。

6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。

7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。

8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。

9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

四、规划报建图审查阶段,此阶段办理以下一般事项:
1、公安消防支队进行消防设计审查。

2、人防办进行人防设施审查。

3、建委、市政部门、园林局、环保局、卫生局按职责划分对相关专业内容与范围进行审查。

4、规划部门对变更部分的规划设计补充核准规划设计条件,在建设单位缴纳有关规费后,核发《建设工程规划许可证》(副本)。

五、施工报建阶段,此阶段办理以下一般事项:
1、建设单位办理施工报建登记。

2、建设方对工程进行发包,确定施工队伍。

招标类工程通过招标确定施工队伍,非招标类工程直接发包。

3、建委组织职能部门对工程开工条件进行审查,核发《建筑工程施工许可证》。

六、商品房预售许可阶段,此阶段办理以下一般事项:
由房地产管理部门办理预售登记,核发《商品房预售许可证》。

开发企业申请办理《商品房预售许可证》应当提交下列证件(复印件)及资料:
1、以下证明材料:
(1)已交付全部土地使用权出让金,取得土地使用权证书;
(2)持有建设工程规划许可证与施工许可证;
(3)按提供预售的商品房计算,投入开发建设的资金达到工程建设总投资的25%以上,并已经确定施工进度与竣工交付日期。

2、开发企业的《营业执照》与资质等级证书;
3、工程施工合同;
4、商品房预售方案。

预售方案应当说明商品房的位置、装修标准、竣工交付日期、预售总面积、交付使用后的物业管理等内容,并应当附商品房预售总平面图、分层平面图。

七、建设工程竣工综合验收备案阶段,此阶段办理以下一般事项:
1、建筑工程质量监督站(机构)对建设单位提供的竣工验收报告进行备案审查。

2、财政部门对建设项目应缴纳的行政事业性收费与基金进行核实验收。

3、规划部门、市政部门、水利局、环保局、文化局、卫生局、公安消防支队、园林局以及其她需要参加验收的部门,按照法律、法规、规章的有关规定对相关专业内容与范围进行验收。

规划部门根据上述部门与本部门验收情况核发《建设工程规划许可证》(正本)。

4、建委综合各部门验收、审查意见,对符合审核标准与要求的,出具建设工程项目竣工综合验收备案证明;不符合标准或要求的,作退件处理并要求限期整改。

第三部分房地产项目权属初始登记阶段
1、由房管局核准新建商品房所有权初始(大产权证)登记。

2、开发商应提交材料:
1)申请书;
2)企业营业执照;
3)用地证明文件或者土地使用权证;
4)建设用地规划许可证;
5)建设工程规划许可证;
6)施工许可证;
7)房屋竣工验收资料
8)房屋测绘成果;
9)根据有关规定应当提交的其她文件。

以上几个阶段,需增加或减少的相关事项及时限,各地根据实际情况,会有不同的差异。

各个程序的办理时间,绝大部分都少于15天,一般在7天内。

所需要的费用,由于相当部分属于地方收费,所以就不再明细列表,更何况相对于房地产开发所获得的利润,行政审批费用可以忽略不计。

房地产开发商拍得土地后需要办理的五大证件
•开发商必须具备的“五证”就是指:《国有土地使用证》,就是证明土地使用者向国家支付土地使用权出让金,获得了在一定年限内某块国有土地使用权的法律凭证;《建设用地规划许可证》,就是建设单位在向土地管理部门申请征用、划拨土地前,经城市规划行政主管部门确认建设项目位置与范围符合城市规划的法定凭证;《建设工程规划许可证》,就是有关建设工程符合城市规划要求的法律凭证;《建设工程施工许可证》;《商品房销售(预售)许可证》。

《建设用地规划许可证》、《建设工程规划许可证》、《建筑工程施工许可证》、《国有土地使用证》与《商品房销售(预售)许可证》,
简称“五证”。

其中前两个证由市规划委员会核发,《建筑工程施工许可证》由市建委核发,《国有土地使用证》与《商品房销售(预售)许可证》
一;开发商首先要有土地证,再办理建设用地规划许可证与规划
要点批复,就是进行房地产开发的前提
二;然后再进行项目公司设立、立项、环境评估、房地产开发资质审查
三;再开始正式的规划报建:总平面审查阶段,单体审查、建筑工程规划许可证,消防与人防专项审查,节能审查、施工图审查,余泥排放许可、噪音排放许可、夜间连续施工许可。

质量监督、安全监督,施工招投标、监理报建,最后办下施工许可证。

四;当开发商资金不足可以凭这土地证与施工许可证到银行贷款,当然资金充足的开发商不需要这样,高层主体完成三分之二的时候就可以办理房屋预售许可证了,前提就是土地证没有任何抵押。

房地产开发项目必须办理的证件
1、计划部门核发的《固定资产投资许可证》或主管部门批准的计划任务书;
2、规划部门核发的《建设用地规划许可证》与《建设工程规划许可证》;
3、国土部门核发的《国有土地使用证》;
4、符合项目设计资格设计单位设计的施工图纸与施工图设计文件审查批准书;
5、人防办核发的《人民防空工程建设许可证》;
6、消防部门核发的《建筑工程消防设计审核意见书》;
7、防雷设施检测所核发的《防雷设施设计审核书》;
8、地震办公室核发的《抗震设防审核意见书》;
9、建设资金证明;
10、工程预算书与造价部门核发的《建设工程类别核定书》;
11、法律、法规规定的其她资料。
