芙蓉花园卸料平台
卸料平台施工方案修改

一、工程概况1、工程概况本工程位于山西省临汾市洪洞县,由恒富煤化集团恒悦房地产开发有限公司开发的恒富花苑四期B标段工程,该标段包括20#楼、21#楼、23#楼工程,建设的工程总建筑面积43976.19㎡。
工程工期紧,需合理划分工作面,组织流水作业。
基础形状均为矩形,20#、21#楼相对标高±0.000绝对标高为447.80m,23#相对标高±0.000相当于绝对标高447.80m。
为了解决楼层内的模板架料拆模后能够及时周转使用,特编制此方案,以保证主体施工进度的要求。
二、编制依据三、平台搭设位置及安装程序3.1 平台体系选用与性能1)本工程檐口高度为20# 57.29m,21#57.14m,根据脚手架的搭设高度限制和卸载规定,采用悬挑式卸料钢平台可不受限制。
2)卸料钢平台适用性很强,配合塔吊使用,在钢筋混凝土剪力墙适当的地方预埋吊环,采用钢丝绳与结构栓拉接牢固,易于拆卸、坚固耐用可连续周转使用。
3)本工程每栋主楼设3个卸料平台,其中一个用于墙模板及其加固件周转,一个用于梁板模板及其加固件周转。
3.2 安装程序每天使用之前均需对所有部件进行检查,确认无误,方可使用。
四、构造要求4.1 卸料钢平台的设计1)平台宽为2500mm,从外墙皮挑出4000mm,承重部分为外架以外2500mm范围,使用面积6.25m2。
2)平台上操作人员和物料总重量严禁超过设计容许荷载值。
卸料平台上的容许荷载不得超过1吨,均布荷载要求小于2.5kN/m2。
3)卸料平台主次梁槽钢采用角焊满焊连接,次梁间距不大于750mm,上满铺50厚木板。
4)用于模板及其加固件周转的卸料平台每根主梁采用直径16的钢丝绳与结构栓接牢固。
5)用于模板及其加固件周转的卸料平台的吊索与结构拉接点为平台所在楼层的上一层的洞口设置16号工字钢梁,严禁使用钢管代替。
6)平台与结构楼层之间的外架范围在外架上该标高处横搭内外两根水平杆,其上满铺脚手板作为通道,平台周转前拆除。
卸料平台施工方案[1]
![卸料平台施工方案[1]](https://img.taocdn.com/s3/m/e842c8e7b8d528ea81c758f5f61fb7360b4c2b3d.png)
一、工程概况 (2)二、编制依据 (2)三、卸料平台方案选择及布置 (2)四、卸料平台的搭设 (2)(一)、材料准备 (2)(二)、卸料平台的搭设要求 (2)(三)、卸料平台的搭设 (3)五、卸料平台的拆除 (5)六、安全文明施工 (5)7、加强检查监督、消除事故隐患。
包括审查搭设方案、验收检查、上岗检查、 (6)使用过程检查、风、雨、雪之后的检查等。
(6)七、卸料平台的验算 (6)(一)次梁验算([16槽钢) (6)(二)主梁验算([16槽钢) (7)(三)钢丝绳验算[Φ12(6×19)] (8)(四)锚环验算 (9)(五)绳卡及卸扣的选取 (10)一、工程概况1、汶川县工人文化宫工程,位于汶川县较场路东侧,北临园林路;建筑类别为三类,设计合理使用年限为50年,屋面防水等级为Ⅱ级,建筑物耐火等级为一级;框架结构,地震设防烈度8度。
2、本工程平面布局呈“工”型,轴线尺寸为28.80m(○1轴~○9轴)×47.00m(○A轴~○H轴),建筑面积:5279.00㎡。
3、本工程为地上六层公共建筑,底层高均为4.50m,2层~5层层高均为3.80m,6层层高4.10m,最大建筑高度为33.10m。
二、编制依据1、《建筑施工安全检查标准》<JGJ59-99>2、《建筑施工扣件式钢管脚手架安全技术规范》<JGJ130-2001>3、《施工组织设计》及施工图纸三、卸料平台方案选择及布置本工程二层以上采取悬挑脚手架,考虑周转材料及砌体、抹灰等施工需要,拟搭设卸料平台布置如下:1、二层、三层、五层采用槽钢悬挑式卸料平台;2、一层、四层、六层利用地面(或屋面),不需要卸料平台;3、卸料平台面积为2.5m×3.1m,上下层相互错开,每层设置一个;四、卸料平台的搭设(一)、材料准备主次梁需要的[16槽钢;¢12(6×9)钢丝绳;¢48钢管及扣件;5×10木枋、1.8㎝厚木胶板;ø14钢筋。
江苏某小区落地式卸料平台施工方案(含大样图)

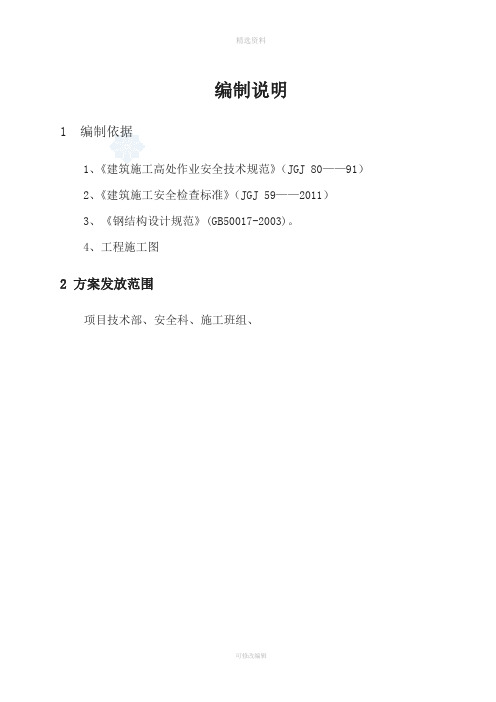

编制说明1 编制依据1、《建筑施工高处作业安全技术规范》(JGJ 80——91)2、《建筑施工安全检查标准》(JGJ 59——2011)3、《钢结构设计规范》(GB50017-2003)。
4、工程施工图2 方案发放范围项目技术部、安全科、施工班组、一、施工方案1.工程概况工程总建筑面积约为15000㎡,共2栋,均为11层,层高均为2.9m,结构总高度为36.35m2、材料要求1、搭设平台所使用的钢管应采用φ48*3.5mm,其质量应符合GB/T700Q235-A级钢的规定;钢管的表面应平直、光滑,不应有裂缝、分层、错位、硬弯、毛刺、压痕和深的划道,钢管上严禁打孔。
2、扣件应采用锻铸铁制作的扣件,其材质应符合GB15831的规定。
3、脚手板可采用18mm厚的复合大板,复合大板应坚固、平整、无断裂、脱层、起层,腐朽的复合板严禁使用。
3、落地式卸料平台的搭设3.1在搭设之前,必须对进场的杆配件进行严格的检查,禁止使用规格和质量不合格的杆配件。
3.2卸料平台的搭设作业,必须在统一指挥下,严格按照以下规定程序进行①按施工设计放线、设置卸料平台位置。
②承重料台紧靠外脚手架之外搭设,其搭设方法及技术要求同钢管扣件式脚手架的搭设要求③卸料平台立杆下的地基必须坚实平整,搭设平台时立杆下必须设置20×20cm见方的垫板。
立杆离地20cm处应设置扫地杆,以增加架体的整体稳定性。
④料台三面均应设置剪刀撑,由底至顶连续设置,夹角应在45°~60°,斜杆应每步与立杆扣接,四角立杆对角间也应设置剪刀撑,当模板支撑架高度大于4.8m时,顶端和底部必须设置水平剪刀撑,中间水平剪刀撑设置间距应小于或等于4.8m。
两端必须设置横向斜撑,平台横杆与立杆的节点用双扣件。
⑤连墙件应呈水平设置,当不能呈水平设置时,与脚手架连接的一端应下斜连接;每层连墙件在同一平面,其位置应由建筑结构和风荷载计算确定,且水平间距不应大于4.5m;连墙件应设置在有横向横杆的碗扣节点处,当采用钢管扣件做连墙件时,连墙件应与立杆连接,连接点距碗扣节点距离不应大于150m。
卸料平台施工方案

邯郸金地大厦工程卸料平台施工方案编制人:审核人:审批人:中国建筑第八工程局有限公司2013年8月编制 2013年8月实施目录一、编制依据 (1)二、施工方案 (1)2.1概述 (1)2.2悬挑卸料平台设计方案 (4)2.3材料要求 (7)三、施工方法及安全保证措施 (8)3.1悬挑卸料平台的焊接制作及吊装注意事项 (8)3.2悬挑卸料平台验收 (11)3.3安全保证措施 (12)3.4悬挑卸料平台作业安全措施 (13)四、悬挑卸料平台计算 (15)一、编制依据(1)《建筑施工高处作业安全技术规范》JGJ80-91(2)《建筑结构荷载规范》GB50009-2012(3)《混凝土结构工程施工技术标准》ZJQ08-SGJB204-2003(4)《建筑施工安全检查标准》JGJ59-2011(5)《建筑施工手册》第四版(6)《建筑施工脚手架安全技术标准》ZJQ08-SGJB 003-2005(7)《钢结构设计规范》(GB50017-2012)二、施工方案2.1概述2.1.1 本工程的项目组织机构如下:根据现场工程进展实际需要,在各塔楼首层以上楼层的相应部位需要搭设型钢悬挑卸料平台。
相关搭设要求必须严格按照本方案执行。
主楼及裙房1~5层范围内,为了加快材料倒运速度,布置的型钢悬挑卸料平台相对较多,1~5层范围内卸料平台布置图如图1。
主楼范围内(6层以上)卸料平台见图2。
卸料平台位置为所在跨居中布置。
图1-1~5层范围内卸料平台布置图图2-主楼6层以上卸料平台布置图2.2悬挑卸料平台设计方案悬挑卸料平台悬挑平面尺寸为4.6m×2.0m,操作平面尺寸为3.0m×2.0m。
悬挑卸料平台主梁使用16号工字钢(截面尺寸b=88mm,h=160mm,t=9.9mm);次梁采用16号工字钢。
主梁二道,间距为2.0m。
悬挑梁与建筑物连接采用硬拉结,在主体混凝土楼板或梁内预埋φ16圆钢,6层以上为U形锚固螺栓,每根悬挑梁与楼板锚固点设置两个。
悬挑式卸料平台专项施工方案

目录一、工程概况 (3)(一)工程概况 (3)(二)编制说明及布置位置 (4)(三)编制依据 (5)二、悬挑卸料钢平台方案设计 (5)(一)悬挑卸料钢平台设计总体概况 (5)(二)悬挑卸料钢平台构造设计 (5)三、悬挑钢平台制作 (6)(一)材料要求 (6)(二)材料需用计划 (6)(三)悬挑钢平台制作 (6)四、悬挑钢平台安装 (7)(一)安装准备 (7)(二)钢平台安装 (8)五、悬挑卸料钢平台转层 (9)(一)钢平台转层施工程序; (9)(二)钢平台转层注意事项: (9)六、悬挑钢平台拆除 (9)七、悬挑钢平台的管理 (10)(一)悬挑钢平台搭设安全技术措施 (10)(二)悬挑钢平台的使用与验收 (11)八、附图 (12)九、附平台计算书 (12)(一)构造参数 (12)(二)荷载参数 (12)(三)面板验算 (13)(四)次梁验算 (13)(五)主梁验算 (14)(六)钢丝绳验算 (16)十、操作平台安全要求 (16)一、工程概况(一)工程概况工程位于中山市黄圃镇横石路偏西方向,马新中学斜对面。
该场地北、南和西方向均为农地,东边为村落。
项目用地总面积为53727。
88平方米,一标项目用地面积为22036。
41平方米。
建9栋(10栋至18栋)17—18层高层住宅建筑,高度52.7~54.00米,及其商业裙楼。
建1层地下室。
高层塔楼采用混凝土剪力墙结构,低层建筑采用混凝土框架结构,纯地下室部分为无梁楼盖结构。
平整场地绝对标高约为—0。
65 (-4.9)m,地下室底板底绝对标高为—1.15m.本工程设计使用年限50年,结构安全等级二级,耐火等级一级,基础均采用预制预应力管桩基础.各部位混凝土设计强度等级构件混凝土抗渗等级:地下室底层P6,地下室外侧墙P6,地下水池P6,地下室顶板室外部分P6。
(二)编制说明及布置位置(1)主要用于钢管、扣件、模板等周转材料向上转运时需要周转平台.(2)a、16#楼设置在轴16—6至16—8交16—A阳台处;轴16-J至16-K交16—13主卧处;b、17#楼设置在轴17—17至17-19交17—H卧室处;轴17-10至17-11交17-A阳台处;轴17—3交17-10阳台处;c、18#楼设置在轴18—12至18-15交18—A阳台处;轴18—21至18-22交18-R阳台处;轴18-3至18-5交18—H阳台处;d、10#楼设置在轴10—10至10—12交10—A阳台处;轴10-4至10-5交10—L阳台处;轴10—17至10—18交10-K阳台处;e、11#楼设置在轴11—L至11—D交11-11卧室处;轴11—2至11—5交11-K卧室处;轴11—12至11—13交11—K卧室处;f、12#楼设置在轴12—1至12—2交12—K卧室处;轴12—C至12—17交12—3卧室处;g、13#楼设置在轴13—1至13-2交13-H卧室处;轴13-B至13-C交13—11卧室处;轴13—12至13—13交13—H卧室处;h、14#楼设置在轴14—C交14—3卧室处;轴14-J交14-1阳台处;轴14-12交14-F卧室处;i、15#楼设置在轴15—C交15-3卧室处;轴15-2交15—H阳台处;轴15-12至15—13交15—H阳台处;(三)编制依据(1)《钢结构设计规范》GB50017-2014;(2)《建筑结构荷载规范》GB50009-2012;(3)《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011;(4)《建筑施工安全检查标准》JGJ59-2011;(5)《钢结构工程施工质量验收规范》 GB50205—2012;(6)《建筑施工高处作业安全技术规范》JGJ80-2016;(7)《钢结构焊接规范》GB50661—2011;二、悬挑卸料钢平台方案设计(一)悬挑卸料钢平台设计总体概况本工程外墙悬挑卸料钢平台主要用于结构模板、支撑等材料翻层转运之用.本工程为标准的高层住宅楼在地上二层及二层以上阳台或卧室位置布置卸料平台,每栋配置3个悬挑式卸料平台。
卸料平台专项施工方案

卸料平台专项施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、卸料平台设计 (4)2.1 平台结构设计 (5)2.2 钢筋混凝土结构设计 (6)2.3 悬挑式卸料平台设计 (7)三、卸料平台安装 (8)3.1 安装前准备 (10)3.2 安装步骤 (11)3.3 安装质量控制 (12)四、卸料平台使用与管理 (13)4.1 使用规定 (14)4.2 装卸作业管理 (16)4.3 安全防护措施 (17)五、应急预案与事故处理 (18)5.1 应急预案制定 (19)5.2 事故预防措施 (21)5.3 事故处理流程 (22)六、安全防护与文明施工 (23)6.1 安全标识与警示 (23)6.2 环境保护措施 (24)6.3 文明施工管理 (25)七、验收与移交 (27)7.1 验收标准与方法 (27)7.2 验收程序 (29)7.3 移交工作 (30)一、前言随着城市建设的不断发展,高层建筑、大型商业综合体等建筑工程项目日益增多,卸料平台作为施工现场的重要设施之一,其安全、稳定、高效运行对于保证施工进度和工程质量具有重要意义。
为了确保卸料平台专项施工过程中的安全、顺利进行,本方案对卸料平台的施工方法、技术要求、安全措施等方面进行了详细的阐述,以期为施工单位提供一个可行、有效的施工指导。
本方案遵循国家相关法律法规和标准规范的要求,结合实际工程特点,充分考虑施工现场的实际情况,力求做到科学合理、安全可靠。
在编制过程中,我们广泛征求了业内专家的意见,对各种可能存在的问题进行了深入分析和研究,力求使本方案具有较高的实用性和可操作性。
1.1 编制依据项目设计文件及需求说明:依据项目的设计文件,明确卸料平台的功能需求、结构形式、承载能力及使用条件等关键信息,作为方案编制的基础。
国家相关技术标准与规范:遵循国家现行的相关卸料平台施工的技术标准与规范,包括但不限于《建筑施工脚手架安全技术规范》、《钢结构设计规范》等,确保方案符合行业规范。
悬挑卸料平台施工方案
保利国际城茵庄园52#楼、53#楼、54#楼工程悬挑卸料平台施工方案审批:审核:编制:广州富利建筑安装工程有限公司成都分公司年月日一、工程概况工程名称:保利国际城美茵庄园52#楼、53#楼、54#楼建设单位:保利(德阳)房地产开发有限公司设计单位:成都基准方中建筑设计事务所监理单位:成都交大工程建设监理有限公司施工单位:广州富利建筑安装工程有限公司成都分公司二、建筑设计概况本工程建筑面积为:34801平米,基础类型主体塔楼采用筏板基础,纯地下室部分采用柱下独立基础,框剪结构,建筑高度33.87m,地上10+1层,地下1层。
设计使用年限:70年,构安全等级为二级,建筑抗震设防类别为丙类,使用年限为70年,抗震设防烈度为8度。
三、结构设计概况本工程为框剪结构,基础C15混凝土垫层、C30筏板基础,板采用现浇板。
为确保主体结构工程的施工质量(一次验收合格)标准,针对工程的特点,拟在脚手架施工中采用以下施工方案。
四、施工准备1)单位工程各级负责人应按本方案有关要求和安全技术规范中的技术要求,逐级向搭设和使用人员进行技术交底。
2)每次搭设前应检查平台型钢有无变形、平台脚手板有无开裂、固定是否牢固,栏杆、挡脚板、密目安全无是否围护到位,钢丝绳是否起毛,绳卡是否锁紧,数量是否齐全,发现安全隐患要及时排除,确认安全的卸料平台方可投入使用。
1.1悬挑卸料平台材料选型本工程悬挑卸料平台悬臂主梁型钢选用16#工字钢,横向次梁选用14#槽钢,栏杆选用Φ48外架钢管,下端与平台主次梁型钢焊牢,栏杆采用钢管扣件锁牢,拉绳选用Φ16钢丝绳,同规格花篮螺杆拉紧,型钢锚固件、钢丝绳锚固件均采用Φ16钢筋。
1.1.1主要材料要求焊接悬挑卸料平台所使用的型钢、钢管采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准《碳素结构钢》GB700-88中Q235A钢的规定,并符合以下要求:2)型钢型钢为悬挑卸料平台的主要受力杆件,必须有材质证明书和合格证,材料进场时要对型钢进行外观质量及截面尺寸检查,凡有裂纹、弯曲变形和截面尺寸偏差超过规范要求的不得使用。
(5)卸料平台施工方案
万源市王家沟棚户区改造山水城卸料平台施工方案建设单位:万源市鼎鑫地产有限责任公司监理单位:四川兢业工程项目管理有限公司施工单位:四川省达县立志建筑有限公司审核人:编制人:二〇一五年六月十二日一、工程概况万源市王家沟棚户区改造山水城工程位于四川万源市王家沟。
业主为万源市鼎鑫地产有限责任公司,本工程由北京龙安华城建筑设计有限公司进行设计,由四川兢业工程项目管理有限公司进行监理,四川省达县立志建筑有限公司负责施工.该工程高层建筑总面积约30675.14㎡,地下2层、地上27层,合理使用年限为50年二、卸料平台搭设概况1、搭设位置:由于本工程的平面布置及塔吊的安装位置和吊臂的摆幅,结合施工场地的实际情况,考虑到主体结构的的施工进度,计划每层设4个,计划搭设位置按现场适宜位置确定。
2、卸料平台搭设方式:本工程卸料平台采用工字钢悬挑搭设,悬挑主梁采用2条14#工字钢,次梁采用12.6#工字钢,间距1.2米,次梁间用直径48钢管焊接,间距600mm,面板采用50mm木板满铺;平台护栏用钢管焊接,高1.2米。
平台悬挑长度3.5米(排山外2.2米),宽2.6米,主梁锚入楼面2.0米。
整个平台与护栏焊接成整体,使用时采用塔吊吊装。
与埋设于楼面的Φ18钢筋环连结;在离主梁(工字钢)末端0.8米处用Φ22的钢丝绳吊拉卸载。
钢丝绳悬吊于上一层的楼面吊环上。
三、悬挑卸料平台计算书计算依据《建筑施工安全检查标准》(JGJ59-99)和《钢结构设计规范》(GB50017-2003)。
悬挂式卸料平台的计算参照连续梁的计算进行。
由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。
平台水平钢梁(主梁)的悬挑长度3.50m,悬挑水平钢梁间距(平台宽度)2.50m。
次梁采用12.6号工字钢,主梁采用14号工字钢,次梁间距1.20m。
容许承载力均布荷载2.00kN/m2,最大堆放材料荷载21/(3.5×2.6)=2.31kN/m2。
(中建一局)落地式卸料平台施工方案
目录目录 (1)§第一章综合说明 (2)1.1、工程概况 (2)1.2、编制依据 (2)1.2.1、国家的有关规范、标准 (2)1.2.2、计算软件 (2)§第二章材料及计算书 (3)2.1、材料要求 (3)2.1.1、扣件 (3)2.1.2、钢管 (3)2.2、计算书 (3)§第三章安全管理 (9)3.1、安全施工技术措施 (9)3.2、文明施工要求 (10)§第一章综合说明1.1、工程概况1.1.1 工程地理位置:本项目位于海南省海口市西海岸新区(长流组团)海口市南片区,南临南海大道,北临长兴路,东临长滨路;东距五源河森林公园约1.2公里、距中心城区约12公里,西距长流公园约1公里,北距西海岸约4公里。
1.1.2 工程总体简介:工程名称:100万平方米生态安居工程(永和花园)建设单位:海南鼎圣置业有限公司设计单位:海口市城市规划设计研究院监理单位:武汉华立建设监理有限公司施工单位:中国建筑一局(集团)有限公司1.2、编制依据1.2.1、国家的有关规范、标准①建筑施工扣件式钢管脚手架安全技术规范 JGJ 130-2011 ;②建筑施工安全检查标准 JGJ59-99 ;③《建筑施工计算手册》·江正荣·(中国建筑工业出版社);④建筑施工扣件式钢管脚手架安全技术规程 JGJ130-2001 ;⑤其它与本工程有关的现行技术规范、标准。
1.2.2、计算软件施工现场设施安全计算软件:PKPM软件。
§第二章材料及计算书本方案为海口市100万平方米生态安居工程(永和花园)项目落地式卸料平台施工方案。
本方案根据本工程施工现场场地布设,施工环境、工程特点、我公司施工经验及相关施工规范编制而成。
卸料平台高度为地上三层,采用落地式钢管扣件式卸料平台。
最大堆放荷载为1t,受力面积为7.5㎡,每吊不能超过0.8t。
2.1、材料要求2.1.1、扣件本工程脚手架采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定;在螺栓拧紧扭力矩达65N.m时,扣件不得发生破坏。
卸料平台施工方案翠景园二标段
目录一、编制依据 (1)1.工程建设相关文件 (1)2.主要规范、规程、标准、图集及法规 (1)二、工程概况 (2)1.项目概况 (2)2.建筑设计概况 (2)三、施工组织构架图 (3)四、施工计划 (3)1.施工进度计划 (3)2.材料与设备计划 (3)五、卸料平台的方案选择 (3)六、卸料平台材料要求 (4)3.钢管 (4)4.扣件 (4)1.工字钢、槽钢 (4)2.花纹钢板 (4)3.钢丝绳 (4)七、卸料平台的施工工艺技术 (5)1.悬挑式卸料平台的技术参数 (5)八、卸料平台的施工方法、验收和使用规定 (5)1.卸料平台的施工方法 (5)2.卸料平台的验收和检查规定 (6)3.卸料平台的使用规定 (6)4.卸料平台的监控监测 (7)九、环境、职业健康安全控制措施 (8)1.相关环境因素和危险源 (8)2.目标指标 (9)3.卸料平台施工管理 (9)十、施工安全保证措施 (10)1.组织保障 (10)2.应急预案 (11)3.应急物资 (11)4.注意事项 (11)十一、劳动力计划 (12)一、专职安全管理人员 (12)二、特种作业人员 (12)十二、悬挑式卸料平台构造详图 (13)一、6米*2米卸料平台构造详图 (13)二、7米*2(1.9)米卸料平台构造详图 (17)十三、2*6米悬挑卸料平台计算书 (18)十四、2*7米悬挑卸料平台计算书 (25)一、编制依据1.工程建设相关文件1.1潮白河孔雀城翠景园普通商品住宅二标段建安总承包工程施工合同;1.2潮白河孔雀城翠景园普通商品住宅二标段施工总承包招、投标文件;1.3潮白河孔雀城翠景园普通商品住宅二标段结构施工图、建筑施工图;1.4潮白河孔雀城翠景园普通商品住宅二标段施工组织设计;2.主要规范、规程、标准、图集及法规二、工程概况1.项目概况三、施工组织构架图四、施工计划1.施工进度计划按照施工进度计划及月进度计划,结构主体施工至二层开始搭设卸料平台,以满足木工周转材料需要。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1.编制依据 (1)1.1主要规范、规程 (1)1.2 施工组织设计 (1)1.3 参考手册 (1)2.工程概况 (1)2.1工程总体介绍 (1)2.2建筑设计简介 (2)2.3结构设计简介 (2)3.施工部署 (2)3.1 安全防护领导小组 (2)3.2 设计与验收总体部署 (3)4.卸料平台的加工制作 (3)5.卸料平台的预埋件设置.............................................................................. 错误!未定义书签。
6.卸料平台的施工工艺 (4)6.1 操作流程 (4)6.2 卸料平台的承载试验及合格验收 (4)6.3 卸料平台的吊装 (4)6.4 卸料平台的限载设置 (5)7.劳动力及材料、机具配备 (5)7.1 劳动力配备 (5)7.2 材料配备 (5)7.3 机具配备 (5)8.安全技术措施 (6)9.文明施工要求 (6)10.卸料平台的稳定承载计算 (6)1.编制依据1.1主要规范、规程1.2 施工组织设计1.3 参考手册2.工程概况2.1工程总体介绍2.2建筑设计简介2.3结构设计简介3.施工部署3.1 安全防护领导小组安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建市“安全文明样板工地”的根本要求。
为此经理部成立以项目经理为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下:组长:夏德君(安全生产第一责任人)副组长:俞永春、丁康、何振新、丁树江、俞向东组员:项目部各职能部门成员3.2 设计与验收总体部署根据项目部领导高标准、严要求的指示,本方案采用悬挑式型钢卸料平台,每个单元均需设置卸料平台,因此需加工制作2个定型卸料平台以满足现场要求。
搭设位置:甲乙单元各一个,从6层开始使用。
卸料平台的固定采用6×37+1直径21.5mm斜拉钢丝绳作主要受力构件,并穿过混凝土墙板螺杆洞作为拉结点,每根钢丝绳设一个拉结点,严禁将两个钢丝绳拉结在同一个拉结点上。
本卸料平台计划于本月初期加工制作完毕,经电焊工班组自检、项目部安全部部和技术部验收后,再报请公司技术部、安全部复验。
在上述检查和验收合格后,方可进行吊装与作业。
4.卸料平台的加工制作卸料平台的规格为5.2m×2.5m×1.4m(长×宽×高),悬挑长度为4.6m。
主龙骨使用[14 槽钢,次龙骨使用[8槽钢,构件接触面均为焊接。
平台上要设有显著的限定荷载标识牌和各种堆料数量明细表,本工程卸料平台限重为1.0t。
防护栏采用φ48×3.5 钢管。
水平防护杆分别在架高600mm、1200mm处设立两道,竖直防护杆正面间距1250mm、侧面间距1500mm,并与四周槽钢腹部焊接。
槽钢外侧面及防护栏均刷红白相间的油漆标识,并满布密目安全网。
平台每侧设两根Φ21.5钢丝绳,钢丝绳每端设夹具不少于4个。
钢丝绳与卸料平台的槽钢接触处垫橡胶垫(如汽车轮胎)、以缓冲钢丝绳的拉力,钢丝绳与结构上层混凝土墙体可靠拉接(接触处同样垫橡皮垫,且钢丝绳不得拉在同一节点)。
平台底面铺设5cm 厚的脚手板,满铺、铺牢、两端用8号镀锌铁丝捆紧,并在四周全封闭10mm厚竹胶板。
吊环采用12mm厚钢板开洞,与卸料平台的主梁[14 槽钢焊接。
斜料平台的具体加工尺寸见附图001 、002、003所示。
所有构件施焊前,要先清除两槽钢接触面的铁锈、油垢等脏物。
所有焊条使用前要不得受潮,焊芯上不得有锈痕。
两槽钢接触面要满焊,焊缝金属表面的焊波要均匀饱满,不得有裂纹、未熔合、夹渣、焊瘤、咬边、烧穿、弧坑和针状气孔等缺陷,焊接区不得有飞溅物。
5.1 操作流程卸料平台的加工制作→卸料平台的承载试验→卸料平台的合格验收→卸料平台的起吊、安装。
5.2 卸料平台的承载试验及合格验收卸料平台加工制作完毕后,由项目部的安全员检查验收。
其步骤如下:5.2.1 首先应检查各个焊点的焊缝质量、特别是四个吊环的焊缝质量,严格按照上述卸料平台加工制作的要求查看。
如果焊缝内部存在缺陷,应用碳弧气刨刨去缺陷,刨去长度应在缺陷两端各加50mm,刨削深度也应将缺陷完全清除,露出金属母材,并经砂轮打磨后施焊,其施焊工艺应与原来的施焊工艺相同。
同一焊缝连续返修次数不得超过三次。
5.2.2 焊缝质量验收合格后,方可进行吊环承载试验。
先用钢丝绳挂在四角的吊环上,用塔吊缓缓吊起,距地面50cm 高度处停止,仔细查看角点处吊环焊缝有无变形,如存在变形要按上述返修措施重新施焊。
在卸料平台每次周转之前,也要按上述方式检查吊环及其焊缝有无变形,以防止存在损伤变形和疲劳变形。
5.2.3 在吊环承载验收合格后,再进行斜拉钢丝绳承载试验。
仿照卸料平台正式吊装后的模式,现场搭设一卸料平台的简易装置,于平台上加1.0 吨的荷载,按照设计角度斜拉钢丝绳,检验是否满足受力要求。
5.3 卸料平台的吊装卸料平台经过上述验收合格后方可吊装。
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,待放松斜拉钢丝绳,方可正式吊装。
吊钩的四牵引绳应等长,保证平台在起吊过程中平稳。
吊装至预定位置后,先将平台主槽钢穿过结构墙预留洞,用短钢管水平穿过主槽钢顶端预先钻制的Ф50孔,将之锁定在结构墙上,再将钢丝绳穿过结构墙体上的螺杆洞,调整钢丝绳长度至合适位置后紧固螺母及钢丝绳卡子,完毕后方可放松塔吊吊钩。
注意外端应比内端略高。
卸料平台安装完毕后经验收合格后方可使用,要求提升一次验收一次。
卸料平台的限重牌应挂在该平台附近的明显位置。
卸料平台上设限重为1.0t 的限定荷载标记牌,并根据堆放料具的类别,按如下数据标明堆放料具的数量。
7.劳动力及材料、机具配备7.1 劳动力配备7.2 材料配备7.3 机具配备8.安全技术措施8.1平台吊装过程中划出工作标志区,禁止行人进入、统一指挥、上下呼应、动作协调,严禁在无人指挥下作业。
8.2在搭设过程中由工程部安全员进行检查,验收和签证。
吊装完毕后,经工程部安全员验收合格后方可使用。
任何班组长和个人,未经同意不得任意变更平台的组件。
8.3严格控制平台上的荷载,不得超过上述设限要求值。
堆料荷载不得靠边、要集中堆放在平台中部。
同时平台上的施工荷载不得大于3kN/m2,确保较大安全储备。
8.4定期检查卸料平台,发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
8.5拆卸平台时应划出作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。
拆卸时要统一指挥,上下呼应,动作协调,以防坠落。
9.文明施工要求根据脚手架施工的特殊性,结合职业安全卫生的贯标精神、集团公司“文明四区建设”的要求以及我项目部创建“绿色文明工地”的总体部署,要求施工时作到如下:9.1进入施工现场的人员戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁吸烟。
9.2进入施工现场的人员要爱护场内的各种绿化设施和标示牌,不得践踏草坪、损坏花草树木、随意拆除和移动标示牌。
9.3严禁酗酒人员上架作业,施工操作时要求精力集中、禁止开玩笑和打闹。
9.4电焊操作人员必须是经考试合格的专业技工,施焊时,派专职人员做好防火工作,配备料斗,防止火星和切割物溅落。
9.5六级以上大风、大雪、大雾、大雨天气停止卸料平台的吊装及堆料作业。
在雨季要经常检查平台上有无积水等物。
若有则应随时清扫,并要采取防滑措施。
10.卸料平台的稳定承载计算一、参数信息:1.荷载参数脚手板类别:木脚手板,脚手板自重(kN/m2):0.35;栏杆、挡板类别:栏杆、木脚手板挡板,栏杆、挡板脚手板自重(kN/m):0.14;施工人员等活荷载(kN/m2):2.00,最大堆放材料荷载(kN):10.00。
2.悬挑参数内侧钢绳与墙的距离(m):3.77,外侧钢绳与内侧钢绳之间的距离(m):1.00;上部拉绳点与悬挑梁墙支点的距离(m):2.80;钢丝绳安全系数K:4.00,悬挑梁与墙的接点按铰支计算;只对外侧钢绳进行计算;内侧钢绳只是起到保险作用,不进行计算。
3.水平支撑梁主梁材料类型及型号:14号槽钢槽口水平;次梁材料类型及型号:8号槽钢槽口水平;次梁水平间距ld(m):0.65,建筑物与次梁的最大允许距离le(m):1.42。
4.卸料平台参数水平钢梁(主梁)的悬挑长度(m):4.60,水平钢梁(主梁)的锚固长度(m):0.60;平台计算宽度(m):2.50。
二、次梁的验算:次梁选择 8号槽钢槽口水平,间距0.65m,其截面特性为:面积 A=12.74cm2;惯性距 I x=198.3cm4;转动惯量 W x=39.7cm3;回转半径 i x=3.95cm;截面尺寸:b=48mm,h=100mm,t=8.5mm。
1.荷载计算(1)脚手板的自重标准值:本例采用木脚手板,标准值为0.35kN/m2;Q1 = 0.35× 0.60= 0.21kN/m;(2)最大的材料器具堆放荷载为10.00kN,转化为线荷载:Q2 = 10.00/ 5.60/ 2.50× 0.60= 0.43kN/m;(3)槽钢自重荷载 Q3= 0.10kN/m;经计算得到静荷载设计值 q = 1.2×(Q1+Q2+Q3) = 1.2×(0.21+0.43+0.10) = 0.88kN;经计算得到活荷载设计值 P = 1.4× 2.00× 0.60× 2.50= 4.20kN。
2.内力验算内力按照集中荷载P与均布荷载q作用下的简支梁计算,计算简图如下:最大弯矩M的计算公式为:经计算得到,最大弯矩 M = 0.88×2.502/8+4.20×2.50/4=3.32kN.m。
3.抗弯强度验算次梁应力:其中γx -- 截面塑性发展系数,取1.05;[f] -- 钢材的抗压强度设计值,[f] = 205.00 N/mm2;次梁槽钢的最大应力计算值σ =3.32×103/(1.05×39.70)=79.54 N/mm2;次梁槽钢的最大应力计算值σ =79.538 N/mm2小于次梁槽钢的抗压强度设计值 [f]=205 N/mm2,满足要求!4.整体稳定性验算其中,φb -- 均匀弯曲的受弯构件整体稳定系数,按照下式计算:经过计算得到φb=570×8.50×48.00×235/(2.50×100.00×235.0)=0.93;由于φb大于0.6,按照下面公式调整:得到φb=0.767;次梁槽钢的稳定性验算σ =3.32×103/(0.767×39.700)=108.91 N/mm2;次梁槽钢的稳定性验算σ =108.906 N/mm2小于次梁槽钢的抗压强度设计值 [f]=205 N/mm2,满足要求!三、主梁的验算:根据现场实际情况和一般做法,卸料平台的内钢绳作为安全储备不参与内力的计算。
