第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

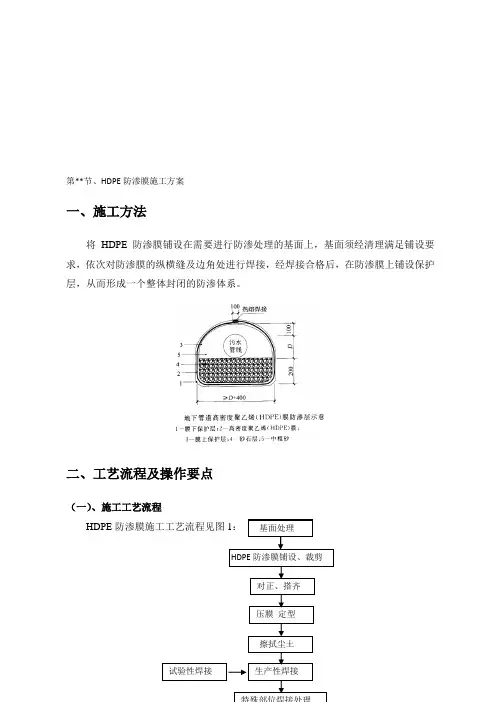

二、工艺流程及操作要点(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、HDPE防渗膜施工操作要点1、基面处理1.1 平整度:±10mm/m2,基面平整顺直;1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。

2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。

2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。

4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。

HDPE防渗膜施工方案

HDPE防渗膜施工方案

HDPE防渗膜施工方案一、概述高密度聚乙烯(HDPE)防渗膜是一种常用于土木工程中的防渗材料,具有良好的阻隔性能和机械强度。

本文将介绍HDPE防渗膜的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收标准。

二、施工前准备1. 设计方案确认在开始HDPE防渗膜的施工之前,施工单位需要确认设计方案,包括膜层布置方式、连接部位的处理方式等。

2. 材料准备准备施工所需的HDPE防渗膜卷材、连接材料、焊接机等工具设备,并进行质量检查。

3. 施工人员培训对参与施工的人员进行相关培训,确保他们了解施工规范、工艺要求以及安全注意事项。

三、施工过程1. 基面处理在进行HDPE防渗膜铺设之前,需要对基面进行清理、修补和保护,确保基面平整、干燥且无尖锐物。

2. 膜材铺设根据设计方案,将HDPE防渗膜卷材铺设在基面上,边缘需留足用于焊接连接。

3. 焊接连接使用专用的焊接机对HDPE防渗膜进行热熔焊接,确保焊接质量,避免渗漏。

4. 检查验收完成HDPE防渗膜的施工后,需要对焊接部位、膜层整体进行检查验收,确保施工质量达标。

四、施工后验收标准1. 焊接质量焊接部位应呈现平整、均匀,无空鼓、起泡等现象。

2. 膜层完整性膜层应无明显划痕、穿孔等破损情况,边缘整齐,无开裂现象。

3. 集水情况施工完成后应实地检查HDPE防渗膜的集水情况,确保防渗效果良好。

五、总结HDPE防渗膜的施工要求严格,需要充分的准备和精细的操作。

只有按照施工方案要求进行施工并完成严格的验收,才能保证HDPE防渗膜的防渗效果和使用寿命。

HDPE防渗膜施工方案

HDPE防渗膜施工方案

第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

二、工艺流程及操作要点图1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理1.1 平整度:±10mm/m2,基面平整顺直;1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。

2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。

2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意HDPE.外损伤。

3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。

4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。

HDPE防渗膜施工方案

HDPE防渗膜施工方案

第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

二、工艺流程及操作要点(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理1.1 平整度:±10mm/m2,基面平整顺直;1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。

2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。

2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。

4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。

HDPE防渗膜施工方案

HDPE防渗膜施工方案

第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

二、工艺流程及操作要点(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、HDPE防渗膜施工操作要点1、基面处理1.1 平整度:±10mm/m2,基面平整顺直;1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;1.3 纵、横坡度:纵横坡度宜在2%以上;1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。

2、HDPE防渗膜的铺设、裁剪2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。

2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;2.6合理布置膜片,坡度大于30°时不应有水平接缝;2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

3、HDPE防渗膜的对正、搭齐3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。

4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。

HDPE防渗膜施工方案

HDPE防渗膜施工方案

H D P E防渗膜施工方案公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]第**节、HDPE防渗膜施工方案一、施工方法将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

二、工艺流程及操作要点(一)、施工工艺流程图1 HDPE防渗膜施工工艺流程图(二)、 HDPE防渗膜施工操作要点1、基面处理平整度:±10mm/m2,基面平整顺直;压实度:90%以上,经碾压后方可在其上铺设防渗膜;纵、横坡度:纵横坡度宜在2%以上;基面清理:地基表面不应含有粒径大于5mm尖锐物。

2、 HDPE防渗膜的铺设、裁剪HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;铺设时应从底部向高位延伸,不要拉得太紧,应留有%的余幅,以备局部下沉拉伸。

相邻两幅的纵向接头不应在一条水平线上,应相互错开;合理布置膜片,坡度大于30°时不应有水平接缝;HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。

3、 HDPE防渗膜的对正、搭齐HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。

4、压膜定型用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;5、防渗膜的锚固防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;6、擦拭尘土用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;7、试验性焊接试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;试验性焊接是与生产性焊接相同的表面和环境条件下进行的。

hdpe防渗施工技术方案

hdpe防渗施工技术方案

hdpe防渗施工技术方案HDPE防渗施工技术方案是指使用高密度聚乙烯(HDPE)材料作为防渗材料,进行土壤和水体的隔离,以达到防渗的目的。

本文将对HDPE防渗施工技术方案进行详细介绍。

一、引言随着城市化进程的加快,土地资源的开发利用变得越来越紧缺,对土壤和水体的保护需求逐渐增加。

为了有效地隔离地下水和土壤,防止污染物渗透到地下水中,HDPE防渗施工技术被广泛应用于水利工程、环境工程和基础设施建设中。

二、HDPE防渗施工材料HDPE是一种高密度聚乙烯材料,具有优异的物理和化学性质。

其特点包括高强度、高刚度、耐腐蚀、耐老化和耐低温等。

在HDPE防渗施工中,常用的HDPE材料有HDPE膜和HDPE板。

三、前期准备工作1.项目勘察:对施工地点进行全面调查和勘察,了解地下水位、土壤及地质情况,以确定HDPE防渗材料的选择和施工方案。

2.方案设计:根据勘察结果,设计HDPE防渗施工方案,包括材料选择、施工工艺、施工方法等。

四、HDPE防渗施工方式1.挖掘基坑:根据设计要求,在施工区域挖掘基坑,将土壤层次分层,并对基坑底部进行整平和夯实。

2.铺设HDPE膜或板:根据设计要求,将HDPE膜或板覆盖在基坑底部和侧面,确保完全覆盖,并保持材料的平整。

3.焊接HDPE膜或板:对铺设的HDPE膜或板进行焊接,使其形成完整的隔离层。

焊接方式包括热熔焊接和电热熔焊接,根据实际情况选择合适的方式。

4.固定HDPE膜或板:在焊接后,使用固定件将HDPE膜或板固定在基坑底部和侧面,以确保其牢固和不移动。

5.覆土和填土:在HDPE膜或板上覆盖一层土壤,并进行夯实,以提供保护和稳定作用。

随后,根据需要进行填土,夯实填充物。

五、施工注意事项1.施工环境:施工区域应干燥、清洁,并确保无尖锐物体或有害气体存在,以防止对HDPE材料的损坏。

2.材料储存:HDPE膜或板应存放在遮阳、干燥、通风的地方,远离阳光直射、高温和有害物质。

3.施工质量监控:对施工过程进行严格监控,检查焊接接头的质量、材料的完整性和牢固性。

hdpe防渗膜施工方案

hdpe防渗膜施工方案

HDPE防渗膜施工方案1. 引言HDPE防渗膜施工方案是指在水利工程、环保工程以及其他需要防渗透的工程中使用高密度聚乙烯(HDPE)材料进行防渗膜的施工工作。

本文档将详细介绍HDPE防渗膜施工的步骤、工艺以及施工要求。

2. 施工前准备在进行HDPE防渗膜施工之前,需要进行一些准备工作:2.1 材料准备•HDPE防渗膜:根据工程需要选择适当规格和厚度的HDPE防渗膜。

•膜材胶合剂:选择合适的膜材胶合剂用于将HDPE防渗膜进行胶合。

•热风枪:用于加热膜材胶合剂和HDPE防渗膜,以达到良好的粘接效果。

•热熔机:用于热熔融合HDPE防渗膜的接缝。

2.2 设备准备•填土机械:用于铺设和夯实土壤。

•压路机:用于进一步夯实土壤。

•施工车辆:将HDPE防渗膜和设备运至工程现场。

2.3 现场准备•确保施工现场平整,无杂草、石块等障碍物。

•清理施工区域,确保无垃圾和污染物。

3. HDPE防渗膜施工步骤3.1 地面处理在进行HDPE防渗膜施工之前,需要对地面进行处理:1.清理施工区域,确保地面平整、干燥且无杂草。

2.如有需要,进行填土和夯实土壤,确保地面平整度满足要求。

3.2 HDPE防渗膜铺设1.将HDPE防渗膜从卷筒上铺展到施工区域,确保膜材平整。

2.确保膜材有足够的长度,能够满足工程要求。

如需要进行膜材的接缝处理,采用热熔融合的方式进行。

3.使用填土机械夯实HDPE防渗膜两侧的土壤,将其固定在地面上,以防止其滑动或移位。

3.3 接缝处理如果需要对HDPE防渗膜进行接缝处理,可以采用以下步骤:1.确保接缝处理区域干燥,无灰尘和污染物。

2.使用热熔机加热HDPE防渗膜接缝的两侧,使其达到熔点温度。

3.在熔融的接缝上涂抹膜材胶合剂,然后将两侧接缝热熔的HDPE防渗膜贴合在一起。

4.用热风枪加热接缝处,使其胶合剂迅速固化和粘结。

3.4 后处理工作1.检查整个施工区域的HDPE防渗膜铺设质量,确保其牢固性和平整度。

2.如有需要,使用压路机进一步夯实土壤,增加地基的稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第**节、HDPE防渗膜施工方案
一、施工方法
将HDPE防渗膜铺设在需要进行防渗处理的基面上,基面须经清理满足铺设要求,依次对防渗膜的纵横缝及边角处进行焊接,经焊接合格后,在防渗膜上铺设保护层,从而形成一个整体封闭的防渗体系。

二、工艺流程及操作要点
(一)、施工工艺流程
图1 HDPE防渗膜施工工艺流程图
(二)、 HDPE防渗膜施工操作要点
1、基面处理
1.1 平整度:±10mm/m2,基面平整顺直;
1.2 压实度:90%以上,经碾压后方可在其上铺设防渗膜;
1.3 纵、横坡度:纵横坡度宜在2%以上;
1.4 基面清理:地基表面不应含有粒径大于5mm尖锐物。

2、HDPE防渗膜的铺设、裁剪
2.1 HDPE防渗膜堆放场地应平整,堆放高度不宜超过四层;
2.2HDPE防渗膜在铺设前,先对铺设区域进行检查、测量,根据测量的尺寸将与之相匹配的防渗膜运至现场,铺设时根据现场实际条件,采取从上往下“推铺”的便利方式;
2.3 铺设HDPE防渗膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料;
2.4 铺设时应从底部向高位延伸,不要拉得太紧,应留有1.50%的余幅,以备局部下沉拉伸。

2.5 相邻两幅的纵向接头不应在一条水平线上,应相互错开;
2.6合理布置膜片,坡度大于30°时不应有水平接缝;
2.7 HDPE防渗膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE防渗膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意
外损伤。

3、HDPE防渗膜的对正、搭齐
3.1 HDPE防渗膜的铺设,应平整、顺直,避免出现褶皱、波纹,以使两幅防渗膜对正、搭齐;
3.2 采用热熔焊接时的搭接宽度不应小于80mm,挤压焊接时的搭接宽度不应小于55mm。

4、压膜定型
用砂袋及时将对正、搭齐的HDPE防渗膜压住,以防风吹扯动;
5、防渗膜的锚固
5.1HDPE防渗膜采用沟槽锚固,视HDPE防渗膜的使用条件及受力情况,其锚固沟槽宽度一般不小于0.5m-1.0m,其深度不得小于0.5m-1.0m;
5.2在锚固沟顶部,应按设计要求预留一定量的防渗膜,以备局部下沉拉伸;
6、擦拭尘土
用干净纱布擦拭焊缝搭接处杂物,做到无水、无尘、无垢;
7、试验性焊接
7.1 试验性焊接在HDPE防渗膜试样上进行,以确定焊接温度、速度和压力等参数,同时检验和调节焊接设备;
7.2 试验性焊接是与生产性焊接相同的表面和环境条件下进行的。

8、生产性焊接
8.1当气温低于5℃,风力大于四级或雨雪天气时,不应进行高密度聚乙烯(HDPE) 膜的施工;
8.2只有通过试验性焊接,才能进行生产性焊接;
8.3 焊缝处HDPE防渗膜应熔接为一个整体,不得出现虚焊、漏焊或者超焊;
8.4 不论生产性焊接还是试验性焊接,必须保持焊接的温度、速度,使焊接达到最佳效果;
8.5当天铺设的膜应当天完成焊接;
8.6 只有在修补和双缝焊接机不能操作的地方用焊枪进行修补;
8.7焊接完毕应采取保护措施,防止HDPE防渗膜受风力影响而破坏;
8.8 应对焊接机械定时保养,要经常清理焊机设备中的残留物;
9、外观质量检验
HDPE防渗膜的施工质量外观检验应符合下列规定:
9.1焊接、检测和修补记录标识应明显、清楚,焊缝表面应整齐,不应有裂纹、气孔、漏焊和虚焊现象;
9.2膜应无损伤,阴角处无褶皱、无悬空;
9.3搭接宽度符合要求。

10、焊接质量检验
HDPE防渗膜焊接后,应对下列部位进行检测:全部焊缝、焊缝结点、破损修补部位、漏焊、虚焊的补焊部位、前次检验不合格再次补焊部位,并符合下列规定:
10.1焊缝施工完毕后,将焊缝气腔两端封堵,在寒风的一端对焊缝气腔加压至200KPa,维持3min~5min,气压不应低于185KPa,在焊缝的另一端开孔放气,气压表指针能够迅速归零方可视为合格。

热熔焊接的焊缝应进行气压检测,合格率应为100%;
10.2焊缝施工完毕后,将对焊缝待检部位施加负压,真空罩内气压达到35KPa 并维持10S,焊缝无泄漏方可视为合格。

挤压焊接的焊缝应进行真空检测,合格率应为100%;
10.3焊缝破坏性检测,按每1000m焊缝取1个600mm*300mm破坏性试样进行室内实验分析,检测焊缝强度质量,每个试样裁取10个25.4mm宽的标准试件,分别做5个剪切和5个剥离试验,合格率应为100%;当出现不合格时,应在焊缝两端各6m范围内重新取样测试,直至合格为止。

11、修补
对检测不合格的地方进行修补时,需用大于损坏部位面积一倍以上的母材进行修补,焊机不能操作的部位才能用焊枪进行修补。

12、保护层施工
12.1HDPE防渗膜焊接后,应及时覆盖保护层,避免阳光直射引起材料老化。

采用砂垫层时,应压实或掺其他有固结作用的改良材料使覆盖物板结、稳固避免雨水冲刷而使防渗膜裸露。

12.2膜两侧设置保护层,保护层采用长丝无纺土工布(600g/ m2长丝无纺),土工布两层,保护层施工时应满足以下要求:
12.2.1 HDPE防渗膜铺设及焊接合格后,应及时设置保护层,保护层的速度应与铺设HDPE防渗膜的速度相适应;
12.2.2保护层的材料应符合设计要求,其中不得含易刺破HDPE防渗膜的尖锐物或杂物;
12.2.3保护层采用缝合连接时搭接宽度不应小于80mm,热粘连接时搭接宽度不应小于160mm;
12.2.4保护层的缝合应使用抗紫外线和耐化学腐蚀的聚合物线,并应采取双线缝合,采用热粘连接时,应使搭接宽度范围内的重叠部分全部粘接;
12.2.5保护层如果有裂缝和孔洞,应使用同规格的材料进行修补,修补范围应大于破损处周边300mm;
12.2.6保护层土工布的施工质量观感检验应无破损、无跳针,铺设平顺、无漏接、搭接宽度符合要求。

三、劳动力组织
根据现场施工情况,合理组织施工人员,HDPE防渗膜施工所需人员见表2:
表2 防渗膜施工人员安排表
四、主要机具设备
表3 防渗膜施工主要机具设备表
五、质量控制
(一)、易出现的质量问题
1、HDPE防渗膜焊接时出现虚焊、漏焊,或因焊机温度过高损坏防渗膜;
2、保护层施工不及时使防渗膜长时间暴露在阳光下,引起材料老化;
(二)、保证措施
1、HDPE防渗膜焊接过程中应随时调整和控制焊机工作温度、速度,避免因焊机温度过高损坏防渗膜,速度过快出现虚焊、漏焊,焊机的工作温度宜在180-200℃、焊接速度宜控制在3m/min;
2、HDPE防渗膜焊接前应清除油脂、水分、灰尘等杂物;
3、HDPE防渗膜铺设及焊接合格后,应及时设置保护层,保护层的施工速度应与铺设HDPE防渗膜的速度相适应;保护层应简单压实以防止雨水冲刷;
4、禁止在保护层工作面上行走大型机械和车辆;
5、在HDPE防渗膜施工过程中应有一位焊接主管人员进行监督;
六、安全措施
(一)、主要安全风险分析
HDPE防渗膜施工工程中因对焊接设备操作、保管不当,引起设备伤人、漏电等事故。

(二)、保证措施
1、认真组织作业人员学习HDPE防渗膜焊机操作规程,以及施工中的注意事项;
2、热风焊枪、焊接机拖带的电源线在使用过程中,必须最大限度的远离其工作部位,以免损伤发生漏电;
3、除热风焊接外,热风焊枪的嘴部在任何情况下都不得与HDPE防渗膜面接触,并且尽可能的远离膜面、人体、机械等物体;
4、严禁将从焊接机枪头摘下的焊料物直接丢弃在防渗膜面上。

七、环保措施
1、将施工场地和作业控制在工程建设允许范围内,合理布置,做到标牌清楚、齐全、各种标识醒目,施工现场整洁文明;
2、施工时产生的HDPE防渗膜碎料应集中堆放,处理;。
