市政排水管道工程监理细则

合集下载

最新版市政道路排水管道工程监理实施细则

最新版市政道路排水管道工程监理实施细则

最新版市政道路排水管道工程监理实施细则市政道路排水管道工程监理实施细则概述该工程监理实施细则主要包括施工准备阶段和施工阶段的质量控制。

在施工准备阶段,需要审查设计文件、施工操作规程、质量验评标准、有关合同及协议,参加图纸会审和设计技术交底会,并审查承包单位报送的施工组织设计及重点部位、关键工序的施工工艺和确保工程质量的措施。

同时,还需要审查施工单位现场项目管理机构的质量管理体系、技术管理体系和质量管理体系,包括质量管理、技术管理和质量保证的组织机构、质量管理、技术管理制度、专职管理人员和特种作业人员的资格证、上岗证,以及分包单位资格报审表和分包单位有关资格资料等。

施工阶段的质量控制在施工阶段,需要进行路基工程质量控制。

首先要采取预控措施,包括检查施工单位的人员组织机构是否落实,探明地下管线设施走向并加以保护,对控制桩进行复测和施工放样工作予以抽查,清除路基范围内的杂物和障碍物,排引处理影响施工的地面水和地下水,依据进场压实机具性能进行实地压实试验,确定有效压实厚度和压实遍数等施工参数,以及对填方土样作击实试验,以得出最佳含水量和最大密实度的技术数据。

其次,在施工阶段的质量控制中,需要注意路基填土的质量。

路基填土不得使用腐殖土、生活垃圾土和淤泥,不得含草、树根等杂物,粒径超过10cm的土应打碎。

对于新填路基地段,应将原地面翻松整平、压实。

若原地面横坡度陡于1:5时,应将原地区挖成台阶形,台阶宽度不小于1m,高度不宜大于30cm。

填筑路堤必须在整个宽度内分层填筑碾压,逐层检验压实度,最大厚度必须与压实机具的功能相适应,一般不超过20~30cm,具体厚度应由现场试验确定。

填筑时应先填路中,逐渐填至路边。

原地面不平时,应从低处开始填筑。

每侧宽度应超过填层设计宽度,压实宽度不得小于设计宽度,最后进行削坡处理。

不同种类的土必须分段分层填筑,不应混杂。

使用不同土填筑的层数应尽量减少。

优良土应填在上层,以避免潮湿和冻融。

市政排水工程监理细则

市政排水工程监理细则

市政排水工程监理细则比较完备的第二章排水工程施工监理实施细则第一节工程特征、设计要求和编制依据1.1 工程特征及设计要求1、本项目东西接线立交互通工程,采用雨污分流制,其中雨水由管道采集排入附近水渠,雨水管道的管位及高程和其他管线位置见施工图设计,污水设计待定。

由于本项目立交工程全线填方,雨水通过雨水口采集排到道路外侧的盖板涵,在排至盖板涵外侧的 800mm~1200mm [800mm~1500mm]雨水管后汇入附近水体。

全线管径为[800mm~1800mm]。

注:[]内数据为西接线立交工程用。

2、管道结构和施工要求(1)施工图所注管道标高均为管内底标高。

(2)钢筋混凝土管基础(垫层)采用 C20 混凝土。

(3)管道交叉时,中间应土夹石夯实。

当管道混凝土基础尺寸满足不了(D≥500 时, H<2.5t2,t2 为管顶上面管径厚)时,应在该管下面的管道进行方包处理,长度为两侧各 30cm,全包方 t1 厚 10~15cm,采用C20 混凝土。

当不足 10cm 时,混凝土管座垂直到顶。

(4)雨水管除雨水口连接管外,均需做闭水试验;(5)管道均为承插式钢筋混凝土管,接口采用橡胶圈接口。

(6)1.2 编制依据1、《某某市某某工程施工图设计》2、《混凝土结构工程施工及验收规范》(GB50204-2002)3、《市政排水管渠工程质量检验评定标准》(CJJ3-90)4、《某某桥工程项目监理规划》5、《施工图设计交底会记要》300mm~1200mm第二节施工阶段质量监理比较完备的本项目排水工程包括排水管道及盖板涵,可划分为测量放样、沟槽开挖、管道平基、管道安装、盖板涵、检查井、雨水井、闭水试验、基坑回填等工序。

排水管涵工程质量监理工作流程,见图 2-1。

1、测量放样(1)监理工作要点:①检查承包人的测量人员对图纸的熟悉程度,测量所需用的有关数据是否正确。

②复核性检查暂时水准点闭合差,导线方位角闭合差。

③检查管道中心的平面位置及高程等。

市政道路工程和排水管道监理实施细则

市政道路工程和排水管道监理实施细则

市政道路工程和排水管道监理实施细则引言为确保市政道路工程和排水管道工程的质量、安全、进度和环保,特制定本监理实施细则。

第一章总则第一条目的制定本细则旨在规范市政道路工程和排水管道工程的监理工作,提高工程管理水平。

第二条适用范围本细则适用于所有市政道路工程和排水管道工程的监理活动。

第三条监理原则监理工作应遵循以下原则:合法性:遵守国家相关法律法规。

客观性:公正、客观地开展监理工作。

专业性:具备相应的专业知识和技能。

系统性:全面覆盖工程的各个阶段和方面。

第二章监理组织与职责第四条监理组织监理单位应根据工程规模和特点,设立相应的监理组织。

第五条监理职责监理单位主要职责包括:对工程质量、安全、进度和环保进行监督。

对施工单位的施工方案、材料和设备进行审查。

对施工过程进行监督,确保施工质量符合设计和规范要求。

对工程变更、索赔等事宜进行审核。

第三章监理工作内容第六条工程质量监理审核施工单位提交的施工方案和施工图纸。

对施工材料和设备进行抽检。

对施工过程进行现场监督,确保施工质量。

第七条工程安全监理监督施工单位执行安全生产规定。

对施工现场进行安全检查,及时发现和处理安全隐患。

第八条工程进度监理审核施工单位的施工进度计划。

对施工进度进行跟踪和监督,确保工程按计划进行。

第九条工程环保监理监督施工单位执行环境保护措施。

对施工过程中的环保问题进行监督和处理。

第十条工程投资控制审核施工单位的工程量清单和造价。

对工程投资进行控制,防止超预算。

第四章监理工作程序第十一条监理准备熟悉工程图纸和技术规范。

制定监理计划和监理细则。

第十二条施工前监理对施工单位的准备工作进行检查。

确认施工条件满足要求。

第十三条施工过程监理定期巡视施工现场,检查施工质量。

监督施工单位按计划施工。

第十四条施工后监理对完工工程进行检查和验收。

处理工程缺陷和质量问题。

第十五条监理报告定期向业主和相关部门提交监理报告。

监理报告应包括工程进度、质量和安全等内容。

第五章监理方法与手段第十六条监理方法采用现场检查、材料试验、设备检测等多种方法。

市政道路排水工程旁站监理细则

市政道路排水工程旁站监理细则

市政道路排水工程旁站监理细则一、项目概述1.工程名称、位置、地理环境和主要交通情况的描述;2.工程的规模和建设内容;3.工程的开工和完工时间。

二、监理机构和监理人员2.监理人员的任职资格和经验要求;3.监理人员的责任和义务。

三、监理任务1.对施工单位的技术和施工组织设计文件进行审查;2.监督施工单位按照设计文件进行施工;3.对施工单位进行质量、进度和安全的检查和监督;4.对施工单位提出整改意见,并跟踪整改情况;四、监理工作内容1.审查和批准施工单位提交的施工图纸和施工方案;2.监督施工单位按照批准的图纸和方案进行施工;3.检查施工质量,包括材料的选择和使用、施工工艺的合理性等;4.监督施工进度,确保施工按计划进行;5.检查和监督施工单位的安全措施的实施情况,确保工地安全;6.对施工单位提出整改意见,并跟踪整改情况;7.与建设单位、设计单位和施工单位进行沟通和协调;8.对施工单位提交的变更设计方案进行审查和批准;9.对施工单位提交的施工报告进行审核。

五、监理报告1.编制监理报告,包括工程质量、进度和安全等方面的情况;2.将监理报告提交给建设单位、设计单位和施工单位;3.对施工单位的整改情况进行跟踪和记录。

六、监理费用1.监理费用的计算方法和支付方式;2.监理费用的标准和计算公式;3.监理费用的支付时间。

七、违约责任1.建设单位、设计单位和施工单位违反合同的责任和惩罚;2.监理单位违反合同的责任和补救措施;3.对发生纠纷的解决方式和程序的规定。

八、其他事项1.与监理工作有关的其他事项。

以上是市政道路排水工程旁站监理细则的主要内容,旨在明确监理机构和监理人员的职责和义务,以保证工程质量的合格和工程进度的顺利推进。

监理工作要严格依照细则进行,确保工程的顺利进行,达到设计要求和合同约定的标准。

工程监理项目部道路排水工程监理细则

工程监理项目部道路排水工程监理细则

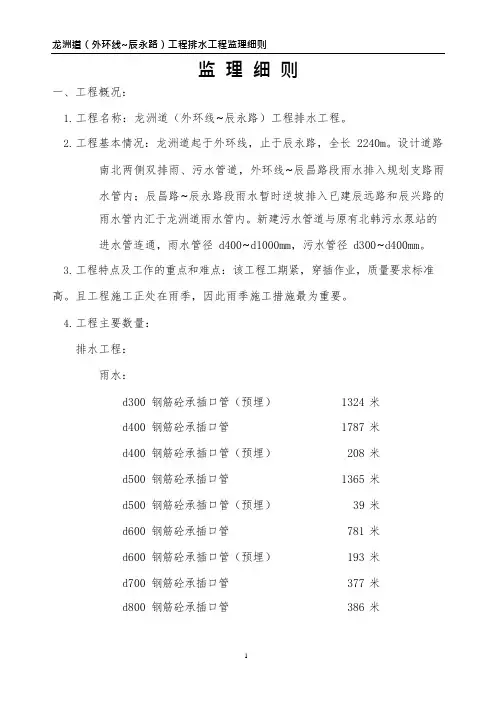

监理细则一、工程概况:1.工程名称:龙洲道(外环线~辰永路)工程排水工程。

2.工程基本情况:龙洲道起于外环线,止于辰永路,全长 2240m。

设计道路南北两侧双排雨、污水管道,外环线~辰昌路段雨水排入规划支路雨水管内;辰昌路~辰永路段雨水暂时逆坡排入已建辰远路和辰兴路的雨水管内汇于龙洲道雨水管内。

新建污水管道与原有北韩污水泵站的进水管连通,雨水管径 d400~d1000mm,污水管径 d300~d400mm。

3.工程特点及工作的重点和难点:该工程工期紧,穿插作业,质量要求标准高。

且工程施工正处在雨季,因此雨季施工措施最为重要。

4.工程主要数量:排水工程:雨水:d300 钢筋砼承插口管(预埋)1324 米d400 钢筋砼承插口管1787 米d400 钢筋砼承插口管(预埋)208 米d500 钢筋砼承插口管1365 米d500 钢筋砼承插口管(预埋)39 米d600 钢筋砼承插口管781 米d600 钢筋砼承插口管(预埋)193 米d700 钢筋砼承插口管377 米d800 钢筋砼承插口管386 米d800 钢筋砼承插口管(预埋)33 米d900 钢筋砼承插口管237 米d1000 钢筋砼承插口管422 米乙型检查井92 座丙型检查井20 座丁型检查井8 座900圆型转弯井 2 座900圆型交汇井 1 座三通直线交汇井7 座四通直线交汇井 3 座大型平篦收水井211 座大型双篦收水井14 座污水:d300 钢筋砼承插口管1318 米d300 钢筋砼承插口管(预埋)449 米d400 钢筋砼承插口管847 米d400 钢筋砼承插口管(预埋)50 米d500 钢筋砼承插口管494 米d600 钢筋砼承插口管491 米d800 钢筋砼承插口管38 米d800 钢筋砼承插口管(预埋) 4 米d1200 钢筋砼承插口管96 米d1350 钢筋砼承插口管168 米d1500 钢筋砼承插口管12 米乙型检查井162 座丙型检查井 1 座丁型检查井 3 座900圆型交汇井 3 座900圆型转弯井 1 座圆型交汇井 2 座900转弯井 4 座三通直线交汇井 2 座5.放线原则及高程控制:以已给桩点及高程为控制点。

市政排水管道安装施工监理细则

市政排水管道安装施工监理细则

A。

0.4临江东路延伸道路工程工程监理实施细则( 路基、排水)内容提要:专业工程特点监理工作流程监理工作要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师(签字、执业印章):日期:江苏省住房和城乡建设厅监制排水管道工程监理实施细则一、监理依据1、施工合同、监理合同;2、施工图及相关勘测、设计、变更文件;3、经各方确认的会议纪要和其他书面记录、函件、传真、数据电文等;4、《给水排水管道工程施工及验收规范》(GB50268—2008);5、《建设工程监理规范》GB50319-2013;6、监理规划;7、国家及省市现行的工程建设强制标准及其他相关的法律法规;8、经过批准的施工组织设计、(专项)施工方案。

二、专业工程特点排水管道工程是线形构筑物工程,属于隐蔽工程,相关的图集、规范及管道形式较多,且施工程序繁杂,施工过程中不可预见性较多,发生质量问题,修复困难,同时对具体施工的工人也有较大的责任心要求,因此,必须重视管道工程的质量监理工作。

三、监理工作流程详见附件工作流程图四、监理控制目标及控制要点(一)目标控制值和见证试验项目及频率1、原材料2、功能试验3、沟槽开挖允许偏差4、管道基础允许偏差5、管道铺设允许误差(mm)6、检查井允许偏差7、雨水口、支管的允许偏差(二)监理控制要点(1)施工准备阶段1、检查承包人的测量人员对图纸的熟悉状况,测量所需用的有关数据是否正确.2、复核检查临时水准点闭合差,导线方位角闭合差.3、检验管渠中线的控制点、中心桩、中心钉高程、坡度板设置位置与高程、沟槽边线。

4、检查管渠与原有管渠衔接高程。

5、检查材料进场情况,所用的管材、管道附件、构(配)件和主要原材料等产品必须检查产品的订购合同、质量合格证书、性能检验报告、使用说明书等,验收合格后方可使用.(2)、沟槽开挖1、检查承包人的质量、安全及特种作业人员持证上岗情况,机械设备的运行情况,确保满足施工组织设计的要求。

排水管道工程监理实施细则

排水管道工程监理实施细则

排水管道工程监理实施细则一、编写依据1、监理规划2、《给水排水管道工程施工及验收规范》CB50268-97《市政排水管渠工程质量检验评定标准》CJJ3-903、施工图等设计文件4、施工组织设计二、排水管道工程施工工艺流程三、排水管道工程监理工作流程见下页。

四、各工序质量控制要点1、测量放样质量控制A、要求承包人测量人员熟悉图纸、掌握测量需用的有关数据和做好内业等有关准备工作后,经监理工程审查同意方可进场测量放样。

B、主要进行复核性检查核测临时水准点闭合差和导线闭合差是否在允许范围之内;检验管道中线及附属构筑物位置与沟槽长度。

排水管道工程监理工作流程C、检测管道中线的控制点、中心桩;标示与管上下有冲突构筑物位置;检查接入原有管道或河道接头处高程;检查挖槽边线、堆土界线。

2、沟槽开挖质量控制A、监理工程师根据承包人的施工组织设计、拟采用的施工工艺和措施,以及进场人员组成状况、材料、机具、设备检查与进场情况、现场施工条件等,批示承包人的开工申请;B、检测沟槽高程、中线每侧底宽,注意不使槽底土壤结构遭受扰动或破坏,当机械挖槽时,宜在设计槽底高程以上20cm左右不挖作保护层;C、当机械挖槽时,审查是否符合安全操作规程进行;D、审查雨季施工技术措施是否确保沟槽质量。

E、根据槽深、土质、地下水高低、施工季节等因素,审核支撑措施是否符合要求;F、由于施工超挖、槽底土壤扰动、地质不均匀等设计以外的特殊情况,监理人员应会同设计、业主、承包人共同研究制定地基处方案,并及时办理变更设计或洽商手续。

实测项目:槽底高程、槽底中线每测宽度、沟槽边坡。

3、地基处理和管渠基础质量监理A、基底的地质情况应由设计、勘察单位确认;B、在平基、管座浇筑前,复核检查承包人有无超挖或扰动破坏槽底土壤,如发生超挖,严禁用土回填;C、基础、管座浇筑时检查混凝土配合比,振捣情况,施工后检查平基、管座的质量情况。

实测项目:混凝土抗压强度、垫层、平基的中线每测宽度与高程、管座的肩宽与肩高、混凝土的蜂窝面积。

市政给排水监理实施细则

市政给排水监理实施细则

市政给排水监理实施细则1. 绪论为了确保城市给排水工程施工的质量和安全,规范市政给排水监理工作,本文对市政给排水监理实施细则进行了详细的规定。

2. 总则2.1 监理人员的组织和管理(1)监理人员的组织应由建设单位负责,监理人员的数量应与工程建设规模、复杂度和进度相适应。

(2)监理人员必须具有相应的专业技术水平和从业经验,监理人员应制定监理计划,并按要求实施。

2.2 监理的职责(1)监理应在建设单位工程管理及建设单位指定的代表的指导下,开展技术监理、工程质量监理和工程安全监理。

(2)监理应定期检查工程进展情况、施工质量、质量检验等,如发现不合格情况,应及时通知建设单位进行整改。

2.3 监理的阶段性目标(1)施工前期监理目标在项目施工前,进行现场考察和技术交流,明确施工管理要求,并对施工方案、设计文件、环保、安全技术措施等进行审核。

(2)施工中期监理目标在项目施工过程中,应对每个施工阶段进行监理,并重点监测涉及工程质量和安全的关键节点。

(3)施工后期监理目标在项目竣工后,应对施工质量进行全面检查验收,并出具监理报告。

3. 监理实施程序3.1 施工前期监理程序(1)施工前期准备阶段a.审查设计图纸和技术文件;b.审查施工图纸与技术方案;c.审查环保材料与施工材料清单;d.审查质量组织设计文件。

(2)现场勘查阶段a.跟进设计文件;b.确认现场地面和地质条件,进行技术交流;(3)施工前期方案阶段a.确认施工方案;b.与相关部门协商使用的设备、材料和施工方法等;c.完成施工管理咨询。

3.2 施工中期监理程序(1)除了按照施工前期的监理程序之外,还需要进行以下的监理:a.跟进现场施工进度;b.审查施工材料和施工质量。

(2)对于施工质量问题,应及时进行整改并提出监理报告。

3.3 施工后期监理程序(1)验收阶段a.进行验收件的统计;b.审核所有完成的工程;c.对于完全符合要求的工程,进行竣工验收;(2)任何不合格情况,建设单位和监理部门应该加强协作,整改问题,并出具监理报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

市政排水管道工程监理细则1.监理细则编制依据1.1已审核的监理规划1.2有关设计图纸、资料、施工组织设计方案。

1.3有关国家、地方专业现行技术标准给水排水管道工程施工验收规范GB50268—97市政排水管渠工程质量检验评定标准CJJ3—90给水排水构筑物施工及验收规范CBJ141—902.本专业特点2.1工序划分:沟槽、平基、管座、安管、接口、顶管、检查井、闭水、回填、渠道、泵站沉井、模板、钢筋、现场浇筑砼结构、砖砌结构、构件安装、水电设备安装、铸铁管安装、钢管安装。

2.2分类:测量管道、沟槽、泵站。

2.3质量等级评定2.3.1合格a.主要检查项目(△)的合格率达100%b.非主要检查项目的合格率达70%2.3.2优良a.符合合格标准条件b.全部检查项目合格率的平均值达85%3.测量监理工作控制专业要点及验收质量标准。

3.1水准点闭塞差±12√L (mm) L:为水准点之间的水平距离,单位为km :为测站数n40″√n 3.2导线方位角闭合差: ±3.33.3直接丈量测距允差符合表3.3表允许偏差固定测桩距离(m)序号1/5000 1 <2001/10000 2 500 200—1/200003>5004.管道控制要点及质量标准4.1沟槽4.1.1槽底土壤严禁扰动及水浸泡,如超挖,严禁用土回填。

,且距槽口边缘不宜小于0.8m。

4.12人工挖槽时,堆土高度不宜超过1.5m沟槽允差应符合表4.1.2规定4.1.3表4.1.2检验频率序允差项目检验方法号(mm) 范围点数1 槽底高程±20 两井之间3 用水准仪测量2 槽底中线每侧宽不少于规两井之间6 挂中心线用尺量每测计3 1 点度定不陡于规点6用坡度尺检验每测计3两井之间 3沟槽边坡定安管4.3砖石、管道内不得有泥土、管道必须垫稳,管底边坡不得倒流水,缝宽应均匀,4.3.1 砂浆、木块等杂物。

规定。

4.3.2安管允差应符合表,4.3.24.3.2 表检验频率允差项目检验方法序号(mm) 范围点数2 115 中线位移挂中心线用尺量两井之间≤D2 用水准仪测量±10 两井之间1000mm △管内底高22 程D>1m ±15 用水准仪测量两井之间4 倒虹吸管用水准仪测量±30 每道直管3 3 两井之间1m D≤用尺量相邻管内底3错口3D>1m5两井之间用尺量接口4.4承接口或企口多种接口应平值,环形间隙应均匀,灰口应整齐、密实、饱满,4.4.1 不得有裂缝、空鼓等现象。

抹带接口应表面平整密实,不得有间断和裂缝、空鼓等现象,接口允差见表4.4.2 24.4.2:表4.4.3管口间的纵向间隙允值表4.4.34.5顶管4.5.1口必须密实、平顺、不脱落、内涨圈中心应对管缝,填料密实。

4.5.2管内不得有泥土、石子、砂浆、砖块、木块等杂物。

4.5.3顶管工作坑允差应符合表4.5.3规定4.6检查井井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,4.6.1 不得有空鼓。

裂缝等现象。

井内流槽应平顺,踏步应安装牢固,位置准确。

井框井盖应无损、平稳、位置4..2 3准确。

4.6.3检查井允差应符合表4.6.3表4.7闭水4.7.1闭水试验应在管道填土前进行,且应在管道灌满水后24h后进行。

4.7.2试验水位应为试验段上游管道内顶以上2m或井口水位平。

4.7.3对渗水量的测定时间不少于30min,每井段测量一次。

4.7.4排水管道闭水试验允许渗水量应符合表4.7.4要求。

(砼及钢筋砼管,石棉、水泥管)表4.8回填4.8.1在管顶上500mm(山区300mm)内,不得回填大于50mm的石块、砖块等杂物。

4.8.2回填时,槽内应无积水,不得回填淤泥、腐植土、冻土及有机物质4.8.3回填土的压实度标准应符合表4.8.3的规定。

4高级路面为水泥砼路面、沥青砼路面、水泥砼预制块等。

注:1. 次高级路面为沥青表面处理路面、沥表贯入式路面、黑色碎石路面。

过度式路面为泥结碎石面,级配碎石路面等。

都应执行高级路面的回填土压实度标准。

2.如遇当年修路的快速路和主干路时,沟渠控制要点及质量标准5.土渠5.1渠内不得有松散土,渠底应平整,排水通畅;边坡必须平整、坚实、稳定、严5.1.1 禁贴坡。

51.2的规定5.12土渠允许偏差应符合表表外露、脱皮、裂缝等现象,伸缩缝位置应正确、5.2.1 5.2.2的规定5.2.2基础垫层压实度及允差应符合表表55.3.1 墙和拱圈的伸缩缝与底板的伸缩缝应对正。

5.3.2 预制件安装必须位置准确、平稳、缝隙必须嵌实,不得有渗漏。

5.3.3 规定渠砼强度尺寸偏差应符合表5.3.45.3.4表石渠5.4墙面应垂直,砂浆应饱满,嵌缝密实,勾缝整齐、无通缝、裂缝。

各部分伸缩5.4.1 应对齐。

渠底清洁无杂物5.4.2 的规定石渠允许偏差应符合表5.4.35.4.35.4.363)(6砌体作一试块1.每单位建筑物或每50m块注:砂浆强度检验规定:同标号砂浆的各组试块的平均强度不低于设计值,且试 2.85%设计值。

块强度最低值≥5.3.4规定。

3.水泥盖板的质量标准见表5.5砖渠渠底清洁。

抹面压光,墙面应平整垂直,砂浆应饱满,不得有空鼓裂缝等现象,5.5.1 伸缩缝应对齐,缝宽符合设计要求,无通缝。

5.5.2 的规定5.5.3渠道闭水5.6 污水渠、两污水合流渠道应做闭水试验。

5.6.1 执行。

试验允许渗水量按设计要求或参照表4.7.45.6.2)(重力式护底、护坡、挡土墙5.7 5.7.1砂浆砌体必须嵌缝饱满,灰缝整齐,缝宽符合要求,勾缝不得空鼓脱落。

5.7.2砌体分层砌筑必须错缝,咬桩密实,沉降必须直顺,上下贯通。

5.7.3预埋件、泄水孔、反滤层,防水设施等必须符合设计或规范要求。

5.7.4干砌石不得有松动、叠砌和浮塞。

的规定。

5.7.5护底、护坡、挡土墙允许偏差应符合表5.7.55.7.5排水泵站,质量控制要点6. 基坑开挖6.1 严禁扰动基础土壤,如有超挖不允许回填土,基底不能受土浸泡。

6.1.1 表。

基坑允差应符合6.126.1.261.2回填6.2 填方经夯实后不得有翻浆、弹簧现象,填土中应无淤泥,腐植土及有泵站沉井6.3 沉井下沉后内壁不得有渗漏现象,底板表面平整,无渗漏。

6.3.1 6.3.2规定。

6.3.2沉井允许偏差应符合表6.3.28(m)1.H为沉井下沉深度注:5.2.22.基础垫层的质量标准可参见表2;H≥250m3.大型:指沉井外壁平面面积≥10m 且下沉深度小型:指不具备大型两条件的。

模板6.4 模板安装必须牢固,在施工荷载作用下不得有松动、跑模、下沉等现象。

6.4.1 模板拼缝必须严密,不漏浆,模内洁净。

6.4.2 规定。

6.4.3整体式结构模板允许偏差应符合表6.4.36.4.3H为建筑物高度注:6.5钢筋6.5.1钢筋表面应无绣皮、油渍且平直钢筋弯曲成型后表面无裂纹、鳞落或断裂等现象6.5.2 规定6.5.3钢筋加工允差应符合表6.5.36.5.39绑扎成型时铁丝必须扎紧,其两头向内,不得有滑动、折断。

6.5.4钢筋焊接前焊接处不得有水绣、油渍等;焊接后焊口无缺口,裂纹及较大的金6.55 属焊瘤。

在安装及烧筑砼时无松动或变形。

6.5.6绑扎或焊接成型网片或骨架必须稳定、牢固,规定。

6.5.7用电弧焊接钢筋接头的缺陷尺寸允许偏差应符合表6.5.76.5.76.5.8钢筋网片和骨架成型允差符合表6.5.86.5.8注:用直钢筋制成的网和平面骨架,其尺寸系指最外边两根钢筋中心线之间距离;当钢筋末端有弯钩时或弯曲处切线间的距离。

106.59钢筋安装允差应符合表6.5.9规定6.6现场浇筑水泥砼结构6.6.1砼配合比必须符合设计规定,构筑物不得有蜂窝露筋等现象。

6.6.2现场浇筑砼结构允许偏差应符合表6.6.2规定6.7.1两板之间的缝隙必须用细石砼或水泥砂浆嵌填密实。

6.7.2构件安装允差应符合表6.7.2规定表6.7.2检验频率序检验方法(mm)水泵安装6.8 地脚螺栓必须埋设牢固6.8.1 泵座与基座应接触严密,多台水泵并列时各种各种高程必须符合设计要求。

6.8.2 水泵轴不得有弯曲,电动机应当铸铁管件安装6.9 水压和注水试验必须符合设计规定,穿墙管埋设处应不渗漏。

6.9.1 支架,托架安装位置应正确,埋设牢固,不应突出墙面。

与管接触紧密。

6.9.2 。

承插式管道连接应平直,间隙均匀,灰口整齐、饱满,凹进承口不大于5mm6.9.3 ,螺帽应同侧。

法兰式管道连接应平整、紧密,螺栓坚固,露头长度<1/2d6.9.4 阀门安装坚固,严密,与轴线垂直,操作结构应灵活,准确。

6.9.5 6.9.6钢管安装6.10 6.10.1水压、气压试验必须符合设计规定支、吊、托架安装位置正确,埋设牢固但不突出墙面,与管道接触紧密。

滑6.10.2 12动支架应灵活,滑托与滑槽间应留有3—5mm间隙,并留有一点偏移量。

6.10.3管道连接a.焊接a)表面不得有裂缝、烧穿、结瘤和校严重的夹渣、气孔等缺陷。

b)钢管以接,纵焊缝应互相借开100mm以上,直线管段相邻两环形焊缝之间距离不应少于200mm。

c)对口间隙尺寸:壁厚5—9mm者不大于2mm,δ>9mm者≤3mmb.丝口连接丝口连接应坚固,管端清洁,无毛刺或乱丝,并留有2—3扣螺纹c.法兰连接法兰对接应平行,紧密,与管轴线垂直,垫片不应使用双层。

螺帽应同一面,螺栓露≤1/2d6.10.4阀门安装应紧固,与管轴线垂直,操作机构应灵活、准确。

6.10.5穿墙或底板处应按设计或规范要求设置套管。

6.10.6管壁应无铁锈,污垢。

油漆均匀,附着良好,不得有遗漏、脱皮、起折、泡。

6.10.7钢管安装允差应符合表610.7规定7.监理方法与措施7.1监理基本方法:预防为主,事前控制为重,采用P、D、C、A循环法处理问题,抓三控制一协调一管理。

7.2监理措施7.2.1图纸会审与组织,组织设计审核、承包单位资质及人员资格审核。

7.2.2材料检查合格证,质量证明、抽样检验。

7.2.3熟悉图纸,国家专业规范、标准审核工序,分项、分部报验,隐蔽验收。

7.2.4不合格项下监理通知单,并跟踪检查整改结果。

7.2.5发现隐患下暂停令,排除后复工。

7.2.6做好旁站记录及日记,按时召开监理工地例会,协调处理各种问题。

13。
