热力管网安全文明施工专项方案2
暖气管道工程施工方案

暖气管网工程施工组织设计目录一、综合说明------------------------------------P2二、施工现场平面布置和临时设施布置-------------P4三、劳动力计划----------------------------------P3四、施工进度计划及工期保证措施------------------P7五、主要施工机械、设备-------------------------P10六、工程主要部分及工程关键工序的施工方案-------P11七、质量保证措施-------------------------------P34八、冬、雨季施工措施---------------------------P44九、施工安全保证措施---------------------------P44十、现场文明施工措施及环保措施-----------------P50 十一、各方协调措施-----------------------------P53十二、工程交验后服务、保修措施-----------------P55第一章、综合说明工程名称:国电天津第一热电厂实施自营供热管网改造工程(热水管道工程)工程地点:天津市河东区建设单位:中国国电集团公司天津第一热电厂工程简况:本工程为供热管网工程,主供热管道全长6000米左右。
供热管道输送介质为热水,最大管径为DN400,供热面积约为70万平方米。
供热管道采用预制直埋保温管和玻璃钢保温架空管道,制作要求符合《高密度聚乙烯外护管聚氨酯泡沫塑料预制直埋保温管》(CJ/T114-2000)规定,保温材料为聚氨酯泡沫塑料和玻璃钢保温,外护高密度聚乙烯套管,管道保温前均要做防腐,刷铁红醇底漆两遍,弯头采用预制保温管件。
采用直埋敷设方式和架空方式。
直埋固定墩:砼强度等级为C30,垫层为C10,设计地耐为150KPa,全部回填土分层夯实。
安装要求波纹补偿器必须按图纸位置安装。
热力管网安全施工方案

热力管网安全施工方案
一、前言
热力管网是城市供热系统的重要组成部分,保障其安全施工至关重要。
本文将
从施工前的准备工作、施工过程中的安全措施和施工后的监测管理三个方面,阐述热力管网安全施工方案。
二、施工前准备工作
1.调查研究:在施工前,需对施工区域进行调查研究,了解管网具体
情况,包括管道位置、深度、材质等信息。
2.设计方案:根据调查研究结果制定详细的施工方案,确保施工过程
中不会对现有管网造成影响。
3.通知周边居民:提前通知周边居民施工计划,确保居民的生活不受
影响。
三、施工过程安全措施
1.施工现场安全:施工现场需设置明显的安全标识,保证工地封闭,
设立安全通道和应急疏散通道。
2.施工人员安全:施工人员需穿戴符合要求的防护装备,参加安全培
训后方可上岗。
3.管道安全检测:在施工之前对管道进行安全检测,确保管道无漏水、
无损坏。
四、施工后监测管理
1.质量验收:施工完成后对管网进行质量验收,确保施工符合要求。
2.保养维护:及时对管网进行保养维护工作,延长管网使用寿命。
3.监测管理:定期对管网进行监测管理,发现问题及时处理,避免安
全隐患。
五、结语
热力管网施工安全是供热系统运行的重要保障,只有做好安全施工方案的准备
工作,采取严格的安全措施和监测管理,才能确保管网运行安全稳定。
希望本文所述安全施工方案能对相关工作提供参考和帮助。
热力管网管道施工方案

目录一、编制说明二、工程概况三、施工组织及总体部署四、施工现场准备五、施工步骤、施工进度计划六、施工现场平面布置七、主要施工方法八、确保质量的措施九、确保安全施工措施十、确保工期的措施十一、控制噪声、灰尘污染减少扰民的措施十二、现场文明施工的措施十三、地下管线及其他地上地下设施的保护加固措施十四、附图一、编制说明本工程为泰安高新热力蒸汽网改造工程。
根据业主提供的设计图纸和现场勘察情况,结合招标文件的各项条款、说明和工程量清单,可以确定工程的施工要求比较高、时间紧、任务重。
为了使工程建设有条不紊的实施,确保质量好、速度快、造价低,我公司从本工程的性质、规模、施工地段的条件、业主对工期、质量的要求、劳动力调配、机械设备、材料供应、地质、气候条件、文明安全施工、控制成本等各方面全局出发,统筹考虑,拟定一个科学合理的方案来指导施工,确保泰安高新热力蒸汽网改造工程全过程的施工的各个方面都能处于最佳受控状态,克服施工中的盲目现象,有效地组织好泰安高新热力蒸汽网改造工程的施工,从而取得优质高效、低成本、文明施工的全面效益。
我们编制的依据是:1、业主的提供的设计图纸、招标文件、答疑及工程量清单。
2、现场全线踏勘、了解的第一手资料。
3、地质地貌、水文、气候降雨量等资料。
4、有关标准规范.5、本公司多年来的类似工程的施工经验。
6、有关规范标准1。
)城市热力网设计规范(CJJ34—2002)2.)城镇供热管网工程施工及验收规范(CJJ28-2004)3。
)工业金属管道施工及验收规范(GB50235—97)4.)设备及管道保温技术通则(GB4272-92)5。
)工业设备及管道绝热工程施工及验收规范6。
)甲方提供的有关资料及要求二、工程概况l、项目概况:本工程为泰安高新热力蒸汽网改造工程,工程位于泰安高新技术产业开发区;电厂出口处蒸汽介质的参数为1。
25Mpa,300℃,2、2、施工方法概述1)、敷设方式:架空管道采用高支架敷设;管道设滑动及固定支架。
热力管道工程施工方案

一、工程概况本工程为城市集中供热管网改造项目,主要内容包括热力管道的敷设、改造、维修以及配套设施的建设。
工程范围涵盖市区集中供热区域,总长度约为XX公里。
工程总投资约为XX万元。
二、施工准备1. 施工组织成立热力管道工程施工项目部,负责工程的施工组织、协调和管理。
项目部下设施工管理部、技术质量部、安全环保部、物资设备部等部门。
2. 人员配置项目部根据工程规模和施工要求,合理配置各类专业技术人员和施工人员。
确保施工过程中,各岗位人员具备相应的专业技能和素质。
3. 材料设备(1)热力管道:选用符合国家标准的无缝钢管、螺旋钢管等,材质应符合设计要求。
(2)管件:弯头、三通、法兰等管件,材质、规格应符合设计要求。
(3)保温材料:选用符合国家标准的岩棉、玻璃棉等保温材料。
(4)防腐材料:选用符合国家标准的环氧煤沥青、环氧树脂等防腐材料。
(5)焊接设备:电弧焊机、切割机、气割机等焊接设备。
(6)检测设备:超声波检测仪、X射线探伤仪等检测设备。
4. 施工图纸熟悉设计图纸,对图纸中不明白的地方,预先作出记录,应在交底时彻底问明白。
确保施工过程中,严格按照设计图纸进行施工。
三、施工工艺1. 施工测量(1)确定管道走向、标高、坡度等参数。
(2)设置管道控制桩、转角桩等标志桩。
2. 开槽(1)根据设计图纸,确定开槽宽度、深度等参数。
(2)采用人工或机械方式开槽,确保槽底平整、无杂物。
3. 管道敷设(1)将管道按照设计要求敷设到槽内。
(2)管道安装时,确保管道的坡度、标高符合设计要求。
4. 保温、防腐(1)对管道进行保温、防腐处理。
(2)保温材料应紧密贴合管道,防腐材料应均匀涂抹。
5. 管道连接(1)采用焊接、法兰连接等方式连接管道。
(2)确保管道连接牢固、密封。
6. 试压、冲洗(1)对管道进行试压、冲洗,确保管道无泄漏、畅通。
(2)试压压力应符合设计要求。
7. 回填、恢复路面(1)对管道周围进行回填,确保回填土密实。
热力管网安全文明施工

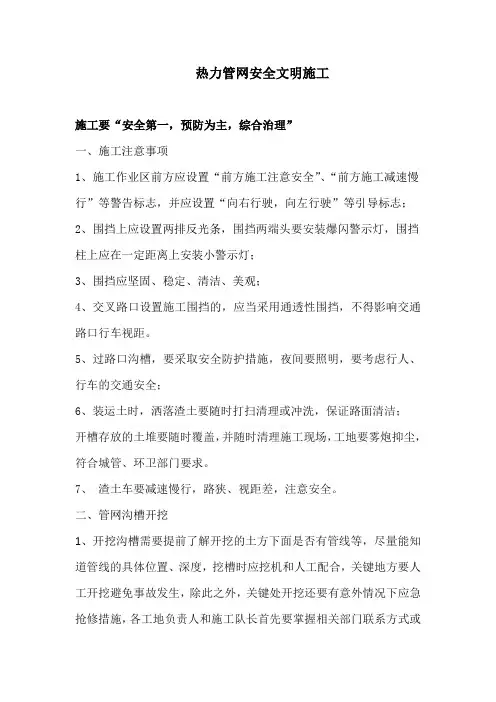

热力管网安全文明施工施工要“安全第一,预防为主,综合治理”一、施工注意事项1、施工作业区前方应设置“前方施工注意安全”、“前方施工减速慢行”等警告标志,并应设置“向右行驶,向左行驶”等引导标志;2、围挡上应设置两排反光条,围挡两端头要安装爆闪警示灯,围挡柱上应在一定距离上安装小警示灯;3、围挡应坚固、稳定、清洁、美观;4、交叉路口设置施工围挡的,应当采用通透性围挡,不得影响交通路口行车视距。
5、过路口沟槽,要采取安全防护措施,夜间要照明,要考虑行人、行车的交通安全;6、装运土时,洒落渣土要随时打扫清理或冲洗,保证路面清洁;开槽存放的土堆要随时覆盖,并随时清理施工现场,工地要雾炮抑尘,符合城管、环卫部门要求。
7、渣土车要减速慢行,路狭、视距差,注意安全。
二、管网沟槽开挖1、开挖沟槽需要提前了解开挖的土方下面是否有管线等,尽量能知道管线的具体位置、深度,挖槽时应挖机和人工配合,关键地方要人工开挖避免事故发生,除此之外,关键处开挖还要有意外情况下应急抢修措施,各工地负责人和施工队长首先要掌握相关部门联系方式或与相关人员接上头,如:燃气、通信(国防)、电力、自来水、消防等部门应急抢修电话号码及相关人员。
2、必须检查土方开挖环境是否符合安全施工要求,尤其挖机等机械要和输电线路保持一定的安全距离;3、挖出土方存放要注意周围环境,要考虑安全因素;三、管网管道铺设1、起重吊车在起吊安装热力管时须做到:(1)吊车安放的位置要合理,须考虑沟槽两侧的稳固性;(2)在高(低)压输电线附近作业时,必须保持最小安全距离;(3)吊装时,应正确合理穿挂索具,捆绑牢固,经试吊无误后方可起吊;(4)吊装作业区域除指挥及挂钩人员外,严禁其他人员进入,杜绝吊车大臂下站人。
四、进入现场的施工人员,必须做到:(1)作业人员必须佩戴合格安全帽,特种作业人员必须持证上岗;(2)上班前严禁喝酒,工作时间不准嬉闹打架、借酒闹事;(3)现场内不准光脚、穿拖鞋、不光背赤膊,注意个人形象;(4)爱护公共财物,不损坏设施;不随地大小便;不随意乱涂乱画。
热力管网工程安全专项施工方案

人员操作的安全规范
操作人员必须经过专业培训,熟悉操作规程和安全要求。
操作人员必须佩戴安全防护用品,如安全帽、防护眼镜、手套等。
交底目的:确保施工人员了解施工场 地、设备、材料等情况,明确施工任 务和安全注意事项
培训内容:热力管网工程安全专项施 工方案要点、安全操作规程、应急预 案等
交底内容:施工场地安全状况、设备 操作规程、材料管理要求、施工任务 及进度安排等
培训方式:集中授课、现场演示、模拟 演练等
交底方式:现场讲解、图纸说明、视 频资料等
安全事故报告与应急救援制度
安全事故报告:及时报告安全事故,包括事故发生的时间、地点、原因、人员伤亡和财产 损失情况等
应急救援:建立应急救援队伍,配备必要的应急救援设备和器材,定期进行应急演练和培 训
救援程序:制定应急救援预案,明确救援程序和责任人,确保救援工作及时有效
事故调查:对安全事故进行调查,分析原因,制定整改措施,防止类似事故再次发生
评估方法:采用 专业评估工具和 手段,如安全评 估表、质量检测 报告等
改进措施:根据 评估结果,采取 相应的改进措施, 如技术升级、工 艺改进等
监督机制:建立 完善的监督机制, 确保评估与改进 工作的有效实施
YOUR LOGO
THANK YOU
汇报人:
汇报时间:20XX/01/01
定期进行安全检查和隐患排查, 及时整改问题
安全施工的基本要求
遵守国家法律法规和相关规定,确保施工安全合法合规。
热力管网工程施工管理制度

热力管网工程施工管理制度一、总则第一条为了加强热力管网工程施工管理,规范施工行为,保证工程质量、安全、进度和投资控制,根据国家有关法律法规和行业标准,制定本制度。
第二条本制度适用于我国境内热力管网工程的施工管理,包括新建、改建、扩建和维护工程。
第三条热力管网工程施工应遵循质量第一、安全第一的原则,坚持科学管理、文明施工,确保工程优质、高效、低耗完成。
第四条施工单位应具备相应的资质条件,具备与工程相适应的技术力量、施工设备和管理水平。
第五条工程建设项目法人(以下简称“业主”)应对施工全过程进行监督管理,确保工程按期完成,达到设计要求。
二、施工准备第六条施工前,业主应组织设计、施工、监理等有关单位进行图纸会审和技术交底,明确工程质量、安全、进度和投资控制目标。
第七条施工单位应根据工程特点和施工条件,编制施工组织设计、施工方案和安全施工措施,报业主和监理单位审批。
第八条施工单位应建立健全质量管理体系,明确质量责任,实行质量终身责任制。
第九条施工单位应做好施工现场的准备工作,包括场地平整、临时设施搭建、施工道路畅通等。
第十条施工单位应按照国家有关规定,办理施工许可等相关手续。
三、施工过程管理第十一条施工单位应严格按照批准的施工组织设计和施工方案进行施工,确保工程质量、安全、进度和投资控制目标的实现。
第十二条施工单位应加强施工现场安全管理,建立健全安全生产责任制,落实安全生产措施,防止事故发生。
第十三条施工单位应做好施工现场的环境保护工作,严格执行环保法规,确保施工过程中的环境保护。
第十四条施工单位应按照合同约定,履行工程变更、索赔等程序,确保工程合同管理的顺利进行。
第十五条监理单位应加强对施工现场的监督检查,及时发现和纠正施工中的问题,确保工程质量、安全、进度和投资控制目标的实现。
四、工程验收与保修第十六条工程完工后,施工单位应组织自检,合格后向业主和监理单位提交工程验收申请。
第十七条业主应组织验收,对工程质量、安全、进度和投资控制进行评估,符合条件的工程予以竣工验收。
热力工程安全文明施工方案

热力工程安全 文明施工方案
,A CLICK TO UNLIMITED POSSIBILITES
汇报人:
目录
01 单 击 添 加 目 录 项 标 题 02 施 工 安 全 制 度 03 施 工 现 场 管 理 04 安 全 防 护 措 施 05 文 明 施 工 要 求 06 安 全 文 明 施 工 培 训 与 考 核
安全文明施工持续改进方案
定期进行安全文 明施工培训,提 高员工安全意识
建立安全文明施 工考核制度,激 励员工积极参与
定期对施工现场 进行安全检查, 及时发现并解决
问题
收集员工反馈, 持续改进安全文
明施工方案
YOUR LOGO
感谢您的观看
汇报人:
29
伤
消防安全管理
制定消防安全制度,明确消防安 全责任人
定期进行消防安全检查,确保消 防设施完好有效
开展消防安全培训,提高员工消 防安全意识和自救能力
建立应急预案,定期进行演练, 确保应对突发事件的能力
PART 04
安全防护措施
14
高处作业安全防护
佩戴安全帽、安全带、安全鞋等个人防护用品 设立安全网、护栏等防护设施 定期检查和维护防护设施,确保其完好有效 加强员工培训,提高安全意识和操作技能
临时用电安全防护
临时用电设备必须符合国家相关标准和ห้องสมุดไป่ตู้定 临时用电线路必须采用绝缘良好的电缆或电线,并设置漏电保护器 临时用电设备必须由专业电工安装和维护,并定期进行检查和维修 临时用电设备必须设置明显的安全警示标志,并配备灭火器等消防器材
施工机械设备安全防护
操作人员应经过专业培训, 持证上岗
培训内容:安全法规、安全操作 规程、安全防护设施使用等
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
供热管网B标工程安全文明专项施工方案施工单位:濮阳市华豫建筑劳务有限公司一、工程概况本工程为濮阳市集中供热管网B标工程(政和路西站至东站)。
里程全长900m。
工程以道路两侧施工为主,热力管线、雨、污水管线、煤气管道交叉,施工环境较为复杂,本工程为热力管线施工,热力管线沟槽断面大、深度大,因此安全施工是首要任务。
二、安全总则安全管理方针:安全第一、预防为主、综合治理。
安全目标:杜绝重大伤亡事故,减少轻伤。
三、安全管理措施1、安全生产责任制建立、健全各级各部门的安全生产责任制,责任落实到人。
各项经济承包有明确的安全指标和包括奖惩办法在内的保证措施。
项目部与班组之间必须签订安全生产协议书。
安全生产职责及检查工作程序图、安全生产责任保证体系另符2、安全教育新进企业工人须进行三级教育,三级教育是指公司、项目部和班组的教育。
工人变换工种,须进行新工种的安全技术教育。
工人应掌握本工种操作技能,熟悉本工种安全技术操作规程。
要认真建立“职工劳动保护记录卡”,及时做好记录。
安全保证体系图3、施工组织设计施工组织设计应有针对性的安全技术措施,经技术负责人审查批准。
4、分部分项工程安全技术交底进行全面的针对性的安全技术交底,受交底者履行签字手续。
5、特种作业持证上岗特种作业人员必须经培训考试合格持证上岗,工作证必须按期复审,不得超期使用。
6、安全检查必须建立定期安全检查制度。
有时间、有要求、明确重点部位、危险岗位。
安全检查有记录。
对查出的隐患应及时整改,做到定人、定时间、定措施。
7、工伤事故处理建立事故档案、按调查分析规则、规定进行处理并写出处理报告。
8、“六牌二图”与安全标牌施工现场必须有“六牌二图”,即工程概况牌、安全生产牌、文明施工牌、消防保卫牌、不扰民措施牌、企务公开牌、施工平面图、工程鸟瞰图。
宣传安全生产,在主要施工部位、作业点、危险区都必须挂有安全宣传标语或安全警告牌。
四、安全技术措施(一)一般措施1、工程项目安全生产制度要符合国家和地方以及本企业的有关安全生产政策、法规、条例、规范和标准。
项目负责人和各部门管理人员要认真履行上级安全生产责任制的规定,认真执行国家有关劳动保护标准和安全技术规程,施工人员必须遵守本工程的安全操作规程等。
2、专职安全员必须对施工区内的周围环境、地下管线、地质情况进行全面考察和详细了解。
对穿越区内地下管线、防空设施、水渠等必须熟知位置、走向、深度,在施工组织设计中要采取相应技术措施,确保施工安全;3、技术负责人向参加施工人员认真地进行安全技术措施交底,使广大职工知道采取哪些安全技术措施,说明其重要性和必要性。
在整个施工过程中有效的贯彻执行施工组织设计中的安全技术措施,同时必须建立安全技术交底制度,必须防止那种只讲形式,不求实际效果的作法。
4、施工现场平面管理必须充分考虑安全,作业区域的孔洞、坑、沟等应盖好填平或架设围栏,并配有明显的警示标志。
夜间设红灯示警。
对各种安全防护装置和防护措施、警示牌、安全标志不得任意拆除或随意挪动。
5、现场施工人员整齐佩戴安全帽、工作服。
在施工现场明显位置设置符合国家标准要求的安全警示牌。
现场建立消防安全责任制度,确定消防责任人,对用火、用电、易燃、易爆物品做好防护,分类放置,配备消防器材,并设立明显标志。
6、现场的材料、设备都要存放整齐,堆放在指定的场所,不得超高,裸露的黄土用防尘网覆盖,每天用喷雾器洒水6次。
7、便道要平坦,并具有足够的承载能力,能保证施工车辆和设备的行驶安全。
施工便道经过埋设较浅的地下管道、线缆等地下构筑物或设施时,要与使用管理单位及时联系,商定保护措施。
8、施工现场应做好安全保卫工作,现场周围设围护设施,非施工人员不许入内。
施工现场应依据情况配备消防器材。
9、用电设备必须全部接地、接零,线路绝缘完好、无破损,线路按功能和电压等级分别敷设,过路套管,保证施工现场临时用电安全。
(二)、雨期施工安全措施1、雨季施工安全措施(1)、施工现场设置有效围挡及警示标志,防止行人误入施工区域而导致人身伤害。
(2)、雨后及时对施工现场情况进行检查,包括现场路面情况、沟槽边坡稳定状况、现场电缆线路是否完好。
施工人员进入现场前必须确认周边环境,确认安全后方可进行作业。
(3)、加强沟槽支护,沟槽周边1m范围内不得堆土或堆放重物。
(4)、加强用电安全检查,要经常检查电源线路、照明、电器开关等运行状况,发现隐患立即排除,防止降雨引起触电事故。
2、雨季防触电安全措施(1)、施工现场的电焊机、钢筋弯曲机、调直机等比较固定的机电设备应搭设防雨棚或对电机加防护罩,防止雨淋。
(2)、所有的机电设备都要严格执行“一机一闸一保护”制度,投入使用前做好保护电流的测试,严格控制在允许范围内。
机电设备的安装、电气线路的架设严格按照临时用电方案措施执行。
(3)、各种机电设备的电器开关应有防雨、防潮措施。
(4)、雨后对所有机电设备、临时线路等进行巡视检查,发现问题立即整改。
(5)、施工现场的移动配电箱及施工机具全部使用绝缘防水线。
用后放回仓库或遮盖防雨布,不得在露天淋雨,不得放在坑内,防止雨水浸泡、淹没。
(6)、落实雨施期间的安全生产责任制;针对事故多发地点,有针对性的加大管理力度,减少安全隐患,避免安全事故的发生。
(7)专职电工经常巡视电力线路,发现线路破损或老化及时替换,特别是拖地电线,防止雨天电力伤害。
(三)、管道吊装安全措施1、排管、下管应使用起重机具进行,严禁将管子直接扔入沟槽内。
2、下管前,必须检查沟槽边坡状况,确认稳定;下管中,应在沟槽内采取防止管子摆动的借施和设临时支墩。
3、在沟槽外排管时,场地应平坦、不积水;管子与槽边的距离应根据管子质量、土质、槽深确定,且不得小于lm;管子应挡掩牢固。
4、管段较长,使用多个起重机或多个倒链下管时,必须由一名信号工统一指挥;管段各支承点的高程应一致,各个作业点应协调作业,保持管段水平下落。
5、起重机具下管应将管子下放至距管沟基面或沟槽底50cm后,作业人员方可在管道两侧辅助作业,管子落稳后方可摘钩。
6、对口作业应符合下列要求:(1)对口后,应及时将管身挡掩,并点焊固定。
(2)对口时,严禁将手脚放在管口或法兰连接处。
(3)采用机具配合对口时,机具操作工必须听从管工指令。
(4)人工调整管子位置时必须由专人指挥,作业人员应精神集中,配合协调。
(5)点焊时,施焊人员应按规定佩戴面具等劳动保护用品,非施焊人员必须避开电弧光和火花。
(四)、管道焊接安全措施1、焊接作业场所应符合下列要求:(1)、焊接设备、焊机、切割机具、气瓶、电缆和其他器具等必须放置稳妥有序,并不得对附近的作业与人员构成妨碍。
(2)、作业场地应平整、清洁、干燥,无障碍物,通风良好。
(3)、施焊区周围l0m范围内,不得放置气瓶、木材等易燃易爆物;不能满足时,应采用阻燃物或耐火屏板(或屏罩)隔离防护,并设安全标志。
2、作业人员必须按规定佩戴齐全的防护用品,并符合下列要求:(1)、焊工作业必须佩戴耐火、干燥的防护手套。
(2)、作业人员应根据具体的焊接(切割)操作特点选择穿戴防护服。
(3)、需要对腿做附加保护时,必须使用耐火的护腿或其他等效的用具。
(4)、作业人员身体前部需要对火花和辐射做附加保护时,必须使用经久耐火的皮制或其他材质的围裙。
(5)、在仰焊、切割等操作中,必要时必须佩戴皮制或其他耐火材质的套袖或披肩罩,也可在头罩下佩戴耐火质的防灼伤的斗篷。
(6)、防护用品必须干燥、完好,严禁使用潮湿和破损的防护用品;在潮湿地带作业时,作业人员必须站在铺有绝缘的垫物上,并穿绝缘胶鞋。
(7)、作业人员观察电弧时必须使用带有滤光镜的头罩或手持面罩,或佩戴安全镜、护目镜,或其他合适的眼镜;辅助人员应佩戴类似的眼保护装置。
3、焊接(切割)作业中涉及的电气安装引接、拆卸、检查必须由电工操作,严禁非电工作业。
4、焊接(切割)作业后必须整理缆线、锁闭闸箱、清理现场、熄灭火种,待焊件余热消除后,方可离开现场。
五、事故隐患控制1、项目部对存在隐患的安全设施、工程部位、过程和行为进行控制。
确保不合格设施不使用,不合格物资不放行,不合格过程不通过,工序完毕后及时进行检查验收。
2、确定对事故隐患进行处理的人员,规定其职责和权限。
3、事故隐患的处理方式:(1)停止使用、封存。
(2)指定专人进行整改以达到规定要求。
(3)进行返工以达到规定要求。
(4)对有不安全行为的人员进行教育或处罚。
(5)对不安全过程重新组织。
4、项目部安全员必要时对存在隐患的安全设施、安全防护品、工序和部位质量整改交过进行验证。
对监理、业主、上级部门提出的重大事故隐患由项目部组织实施整改。
六、纠正和预防措施1、纠正预防操作人员和管理人员因缺乏基本的施工理论知识而造成事故,对不同岗位不但要求有上岗证,而且在开工前进行针对本工程的技术培训、考核,合格后方可上岗。
2、纠正和预防管理问题:包括管理人员素质、责任且保持管理人员稳定。
安全人员在整个施工过程中必须认真负责,坚持原则,对不遵守施工工艺、违反操作规程等忽视质量安全的行为应立即纠正,必要时勒令其停工整改并进行处罚。
3、通过建立有效的程序和报告制度,调查事故、事件及不符合性;预防事故、事件及不符合性进一步发生;分析和消除不符合的潜在根源,确认所采取纠正和预防措施的有效性。
