人防套管预留预埋技术交底

人防套管预留预埋技术交底
技 术 交 底 记 录
表C2-1
编 号
***
工程名称
*****
交底日期
*****
施工单位
******
分项工程名称
****
交底提要
******
交底内容:
1、材料准备:钢管、钢板材质要求使用Q235钢,焊条使用E4303焊条,无缝钢管管径、壁厚符合要求(见套管加工尺寸表)。管材检查无弯曲、锈蚀,无飞刺、重皮及凹凸不平现象。钢板平整,无锈蚀、凹凸不平现象,厚度符合要求。
2、机具准备:电焊机、电焊工具、气焊工具、砂轮锯、手锯、钢卷尺、水平尺、线坠、粉笔,小线等。
3、作业条件:墙体钢筋绑扎基本完成,墙体标高控制线已经明确。
4、安装准备:套管预留前必须熟悉施工图纸,根据图纸要求,绘制不同规格套管安装的准确位置详图。掌握施工现场各种标高、位置控制线,以便准确定位。
5、套管加工:
5.1根据图纸要求,计划所需套管数量,结合规范要求确定每种套管的加工尺寸。
5.1通风预埋管采用钢板焊制,管壁厚度为4mm,长度同墙厚,密闭肋使用厚度5mm钢板焊制,高度不小于50mm(具体形式见附图1)。
5.2水暖管道预留套管采用无缝钢管焊制,长度同墙厚,翼环使用厚度10mm钢板焊制,高度不小于55mm(具体形式见附图2)。
5.3预埋超压测压管使用热镀锌钢管制作,管径DN15,测压管两端距墙≥100mm处下返200mm,且室内管段预留丝头加管箍丝堵进行保护。密闭肋密闭肋尺寸为200*200,密闭肋位于墙中(具体形式见附图3)。
5.4气密测量管使用热镀锌钢管制作,管径DN50,测压管两端分别出墙50mm,测压管两端预留丝头加管箍丝堵进行保护。密闭肋使用厚度10mm钢板焊制,密闭肋尺寸为200*200,密闭肋位于中间(具体形式见附图4)。

人防工程预埋施工技术交底

人防工程预埋施工技术交底

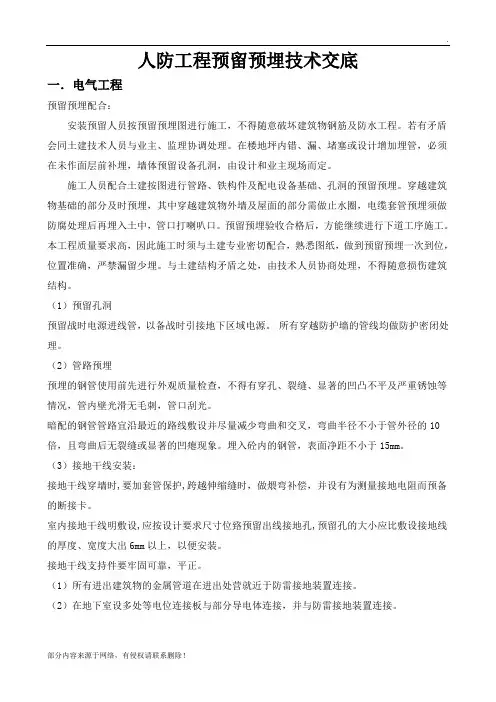

人防工程预留预埋技术交底一.电气工程预留预埋配合:安装预留人员按预留预埋图进行施工,不得随意破坏建筑物钢筋及防水工程。

若有矛盾会同土建技术人员与业主、监理协调处理。

在楼地坪内错、漏、堵塞或设计增加埋管,必须在未作面层前补埋,墙体预留设备孔洞,由设计和业主现场而定。

施工人员配合土建按图进行管路、铁构件及配电设备基础、孔洞的预留预埋。

穿越建筑物基础的部分及时预埋,其中穿越建筑物外墙及屋面的部分需做止水圈,电缆套管预埋须做防腐处理后再埋入土中,管口打喇叭口。

预留预埋验收合格后,方能继续进行下道工序施工。

本工程质量要求高,因此施工时须与土建专业密切配合,熟悉图纸,做到预留预埋一次到位,位置准确,严禁漏留少埋。

与土建结构矛盾之处,由技术人员协商处理,不得随意损伤建筑结构。

(1)预留孔洞预留战时电源进线管,以备战时引接地下区域电源。

所有穿越防护墙的管线均做防护密闭处理。

(2)管路预埋预埋的钢管使用前先进行外观质量检查,不得有穿孔、裂缝、显著的凹凸不平及严重锈蚀等情况,管内壁光滑无毛刺,管口刮光。

暗配的钢管管路宜沿最近的路线敷设并尽量减少弯曲和交叉,弯曲半径不小于管外径的10倍,且弯曲后无裂缝或显著的凹瘪现象。

埋入砼内的钢管,表面净距不小于15mm。

(3)接地干线安装:接地干线穿墙时,要加套管保护,跨越伸缩缝时,做煨弯补偿,并设有为测量接地电阻而预备的断接卡。

室内接地干线明敷设,应按设计要求尺寸位臵预留出线接地孔,预留孔的大小应比敷设接地线的厚度、宽度大出6mm以上,以便安装。

接地干线支持件要牢固可靠,平正。

(1)所有进出建筑物的金属管道在进出处营就近于防雷接地装置连接。

(2)在地下室设多处等电位连接板与部分导电体连接,并与防雷接地装置连接。

(3)作为防雷引下线及接地体的钢筋,采用搭接焊,钢筋端部搭接长度大于6倍钢筋直径,双面焊,扁钢与钢筋焊接,长度大于6倍钢筋直径,双面焊,扁钢与扁钢的焊拉长度大于5mm,三面焊,焊接处焊缝饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净以保证电气通路。

人防工程预埋施工技术交底

人防工程预埋施工技术交底

人防工程预埋施工技术交底一、任务背景人防工程是为了应对突发灾害和战争威胁而建设的一种地下防护设施。

预埋施工是人防工程建设中的重要环节,需要确保施工质量和安全性。

本文将详细介绍人防工程预埋施工技术交底的相关内容。

二、施工前准备1. 确认施工图纸:施工前,施工人员需要子细研究施工图纸,了解预埋施工的具体要求和注意事项。

2. 准备材料和设备:根据施工图纸要求,准备好所需的预埋材料和专用设备,确保施工顺利进行。

三、施工流程1. 施工准备:a. 清理施工现场:清理施工区域,确保没有杂物和障碍物。

b. 搭建施工暂时设施:根据施工需要,搭建施工暂时设施,如施工棚、围挡等。

2. 预埋材料安装:a. 根据施工图纸要求,确定预埋材料的位置和数量。

b. 按照预埋材料的特性和要求,进行安装,如预埋管道、电缆、钢筋等。

3. 安装检查:a. 安装完成后,进行检查,确保预埋材料的位置、数量和质量符合要求。

b. 检查预埋材料的固定和连接方式,确保坚固可靠。

4. 施工记录:a. 在施工过程中,及时记录施工情况,包括施工时间、施工人员、材料使用情况等。

b. 记录施工中发现的问题和解决方法,以备后续参考。

四、施工安全措施1. 个人防护:a. 施工人员必须佩戴符合要求的安全帽、工作服、防护鞋等个人防护装备。

b. 施工现场必须设置明显的安全警示标志,提醒人员注意安全。

2. 施工现场管理:a. 施工现场必须保持整洁,杂物必须及时清理。

b. 施工现场必须设置安全通道,确保人员疏散通畅。

3. 施工设备安全:a. 施工设备必须符合安全标准,定期检查和维护。

b. 施工设备操作人员必须经过专业培训,持证上岗。

五、质量验收1. 施工完成后,进行质量验收,确保预埋施工符合设计要求和相关规范。

2. 验收内容包括预埋材料的位置、数量、质量,以及施工记录等。

3. 如发现问题,及时整改,直到达到验收标准为止。

六、施工总结1. 施工完成后,进行施工总结,总结施工过程中的经验和教训。

人防工程预埋施工技术交底

人防工程预埋施工技术交底

人防工程预埋施工技术交底人防工程预埋施工技术交底是指在人防工程施工前,施工单位向相关人员进行技术交底,确保施工过程中各项工作能够按照规范和要求进行。

本文将从预埋施工技术交底的必要性、内容要点、操作规范、注意事项和验收标准等方面进行详细阐述。

一、必要性1.1 确保施工质量:预埋施工是人防工程中的重要环节,惟独做好预埋工作,才干确保后续工程的顺利进行。

1.2 保障施工安全:预埋施工涉及到各种材料和设备,必须对其进行正确操作,才干确保施工安全。

1.3 避免施工纠纷:通过技术交底,可以明确责任分工,避免因施工不当导致的纠纷。

二、内容要点2.1 施工计划:包括施工时间、工序安排、施工人员等内容。

2.2 施工材料:包括预埋管道、电缆、设备等材料的规格、数量、质量要求等。

2.3 施工方法:包括预埋深度、施工工艺、施工顺序等方面的要求。

三、操作规范3.1 确认设计图纸:施工前必须对设计图纸进行子细核对,确保施工按照设计要求进行。

3.2 安全防护:施工人员必须佩戴好安全防护用具,遵守相关规定,确保施工安全。

3.3 施工质量检查:在施工过程中,必须对每一个环节进行质量检查,确保施工质量。

四、注意事项4.1 避免交叉施工:不同种类的预埋工程要避免交叉施工,以免影响施工质量。

4.2 防止损坏设备:在施工过程中要注意避免损坏设备,确保设备完好。

4.3 环境保护:施工结束后,必须对施工现场进行清理,做好环境保护工作。

五、验收标准5.1 施工质量:验收时要对施工质量进行检查,确保符合相关标准。

5.2 安全合格:验收时要对施工安全进行检查,确保安全合格。

5.3 文件齐全:验收时要确保施工相关文件齐全,包括设计图纸、施工记录等。

通过人防工程预埋施工技术交底,可以有效提高施工质量,保障施工安全,避免施工纠纷,是人防工程施工过程中不可或者缺的一环。

希翼相关单位在进行人防工程预埋施工时,能够严格按照技术交底要求进行操作,确保施工顺利完成。

人防工程预埋施工技术交底

人防工程预埋施工技术交底

人防工程预埋施工技术交底引言概述:人防工程预埋施工技术交底是指在人防工程施工过程中,施工方向相关人员进行技术交底,明确施工要求、操作规程和安全注意事项等。

这对于保证施工质量、提高施工效率、确保施工安全至关重要。

本文将从五个大点进行详细阐述,包括施工前准备、预埋施工流程、预埋施工要点、质量控制和安全注意事项。

正文内容:一、施工前准备1.1 确定施工人员:根据工程规模和要求,确定施工人员的数量和岗位职责,包括施工队长、技术员、操作工等。

1.2 准备施工材料:根据设计要求,准备好所需的预埋材料,如钢筋、钢板、管道等,并进行验收,确保材料质量符合标准。

二、预埋施工流程2.1 定位和标高控制:根据设计图纸和标高要求,确定预埋件的位置和标高,并进行精确测量和标记。

2.2 钢筋加工和安装:根据设计要求,对预埋钢筋进行加工和焊接,并进行安装,确保预埋件与混凝土结构牢固连接。

2.3 预埋管道安装:根据设计要求,进行预埋管道的安装,包括排水管道、电缆管道等,确保管道的布置合理、连接牢固。

2.4 预埋钢板安装:根据设计要求,进行预埋钢板的安装,确保钢板与混凝土结构紧密连接,提高结构的强度和稳定性。

2.5 预埋件保护:在预埋施工完成后,对预埋件进行保护,如覆盖保护层、防锈处理等,确保预埋件不受损坏。

三、预埋施工要点3.1 施工质量控制:严格按照设计要求和施工规范进行施工,确保预埋件的尺寸、位置和标高等符合要求。

3.2 安全防护措施:在施工过程中,要加强安全防护措施,如设置警示标识、使用安全帽和防护眼镜等,确保施工人员的安全。

3.3 施工现场管理:进行施工现场管理,包括施工现场的清理、材料的堆放和使用、工具的管理等,确保施工环境整洁有序。

四、质量控制4.1 施工过程检查:在预埋施工过程中,进行施工过程检查,包括预埋件的尺寸、位置和标高等,及时发现并纠正问题。

4.2 施工记录和报验:在施工过程中,记录施工的关键节点和重要参数,并及时进行报验,确保施工质量符合要求。

人防工程预埋施工技术交底

人防工程预埋施工技术交底

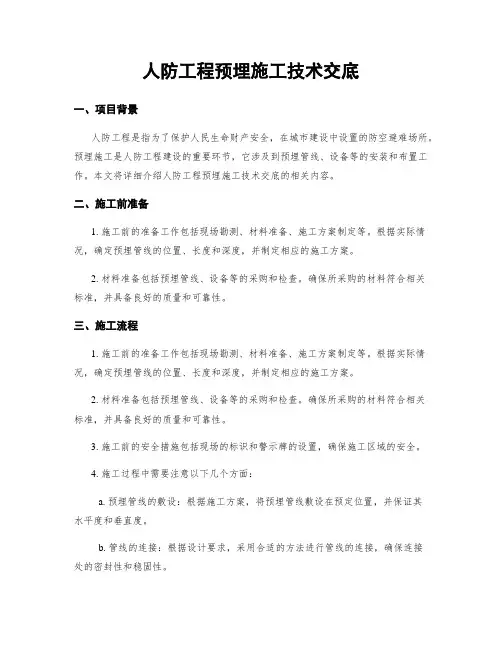

人防工程预埋施工技术交底一、项目背景人防工程是指为了保护人民生命财产安全,在城市建设中设置的防空避难场所。

预埋施工是人防工程建设的重要环节,它涉及到预埋管线、设备等的安装和布置工作。

本文将详细介绍人防工程预埋施工技术交底的相关内容。

二、施工前准备1. 施工前的准备工作包括现场勘测、材料准备、施工方案制定等。

根据实际情况,确定预埋管线的位置、长度和深度,并制定相应的施工方案。

2. 材料准备包括预埋管线、设备等的采购和检查。

确保所采购的材料符合相关标准,并具备良好的质量和可靠性。

三、施工流程1. 施工前的准备工作包括现场勘测、材料准备、施工方案制定等。

根据实际情况,确定预埋管线的位置、长度和深度,并制定相应的施工方案。

2. 材料准备包括预埋管线、设备等的采购和检查。

确保所采购的材料符合相关标准,并具备良好的质量和可靠性。

3. 施工前的安全措施包括现场的标识和警示牌的设置,确保施工区域的安全。

4. 施工过程中需要注意以下几个方面:a. 预埋管线的敷设:根据施工方案,将预埋管线敷设在预定位置,并保证其水平度和垂直度。

b. 管线的连接:根据设计要求,采用合适的方法进行管线的连接,确保连接处的密封性和稳固性。

c. 设备的安装:根据设计要求,将设备安装在预埋位置,并进行固定和连接。

d. 检查和测试:在施工完成后,对预埋管线和设备进行检查和测试,确保其正常运行和安全可靠。

5. 施工结束后,对施工现场进行清理和整理,确保施工区域的整洁和安全。

四、质量控制1. 施工过程中,必须按照相关标准和规范进行操作,确保施工质量的合格性。

2. 施工过程中,应定期进行质量检查,对施工质量进行监控和评估。

3. 施工结束后,对施工质量进行验收,确保施工质量的合格性和可靠性。

五、安全措施1. 在施工现场设置明显的标识和警示牌,确保施工区域的安全。

2. 施工过程中,必须佩戴符合要求的个人防护装备,如安全帽、安全鞋、手套等。

3. 施工现场必须按照相关标准和规范进行布置和管理,确保施工现场的安全。

人防工程预埋施工技术交底

人防工程预埋施工技术交底一、任务背景人防工程是指为了保护人民生命财产安全,防范和抵御战时空袭而建设的工程。

预埋施工是人防工程建设的重要环节之一,它涉及到预埋管道、电缆、设备等各种设施的安装和布置工作。

为了确保预埋施工的质量和安全,本次技术交底将详细介绍人防工程预埋施工的相关要求和技术规范。

二、施工前准备1. 施工前要进行详细的勘察和测量工作,包括人防工程的布置、地下管线的情况等。

2. 根据勘察结果,制定详细的施工方案,包括施工工序、施工方法、施工顺序等。

3. 确定预埋材料和设备的规格和型号,以及施工所需的人力资源。

三、预埋施工要求1. 施工前要进行现场交底,明确施工任务和要求,确保施工人员理解并掌握相关技术要点。

2. 根据施工方案,进行挖掘开挖工作,确保开挖尺寸和位置的准确性。

3. 在挖掘好的坑内,进行预埋管道、电缆等设施的安装,要注意设施的横向和纵向坡度,确保排水畅通。

4. 安装完设施后,进行固定和固化工作,确保设施的稳定性和牢固性。

5. 进行验收和检测工作,包括设施的质量、尺寸、位置等方面。

6. 施工完成后,及时清理施工现场,保持整洁。

四、施工安全措施1. 施工现场要设置明显的警示标志,确保施工区域的安全。

2. 施工人员要佩戴好个人防护装备,包括安全帽、防护鞋、手套等。

3. 施工现场要保持通风良好,防止有害气体积聚。

4. 施工设备要经过检测和维护,确保其正常运行和安全性能。

5. 施工人员要严格遵守操作规程,禁止擅自改变施工方法和顺序。

五、施工质量控制1. 施工前要对预埋材料和设备进行检查,确保其质量合格。

2. 施工过程中要进行质量检验,包括设施的尺寸、位置、固定等方面。

3. 施工完成后要进行验收,确保施工质量符合相关标准和规范。

六、施工记录和报验1. 施工过程中要做好施工记录,包括施工时间、施工人员、施工内容等。

2. 施工完成后要进行施工报验,报验内容包括施工质量、施工安全等方面。

七、施工后维护1. 施工完成后要对设施进行维护,确保其正常运行和使用寿命。

人防工程预埋施工技术交底

人防工程预埋施工技术交底一、任务背景人防工程是指为了保障人民生命财产安全而建设的具有防护功能的工程。

预埋施工是人防工程中的重要环节,它涉及到各种预埋管线、设备的安装和连接工作。

为了确保预埋施工的质量和安全,提高工作效率,本次技术交底旨在详细介绍人防工程预埋施工的相关要求和操作流程。

二、施工要求1. 施工前准备(1) 确认施工图纸,了解预埋管线和设备的种类、规格和数量。

(2) 检查施工现场,确保场地平整、无障碍物,并清理杂物。

(3) 准备必要的施工工具和设备,包括起重机械、焊接设备、测量工具等。

2. 施工过程(1) 根据施工图纸和设计要求,确定预埋管线和设备的安装位置和高度。

(2) 进行地面测量和标线,确保预埋管线和设备的准确位置。

(3) 进行土方开挖工作,保持开挖面的垂直度和平整度。

(4) 进行管线和设备的安装,包括管线的连接、焊接和固定等工作。

(5) 进行验收和试压,确保预埋管线和设备的质量和安全性。

(6) 完成施工后,及时清理施工现场,确保安全和环境卫生。

3. 施工安全(1) 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、防护眼镜等。

(2) 施工现场必须设置明显的安全警示标志,防止他人误入。

(3) 施工过程中严禁吸烟、明火作业,禁止使用易燃和爆炸物品。

(4) 施工人员必须熟悉应急处理措施,能够迅速应对突发情况。

三、施工流程示意图以下是人防工程预埋施工的流程示意图,供参考:1. 施工前准备- 确认施工图纸- 检查施工现场- 准备施工工具和设备2. 地面测量和标线- 根据施工图纸确定安装位置和高度- 进行地面测量和标线3. 土方开挖- 进行土方开挖工作- 保持开挖面的垂直度和平整度4. 管线和设备安装- 进行管线的连接、焊接和固定- 安装设备并进行调试5. 验收和试压- 进行验收,确保质量和安全性- 进行试压,检测管线的密封性6. 施工完工- 清理施工现场- 进行安全检查和环境卫生处理四、施工质量控制1. 施工前的质量控制- 检查施工图纸和设计要求是否一致- 确认施工材料的质量和规格是否符合要求2. 施工过程中的质量控制- 严格按照施工规范和操作规程进行施工- 进行管线和设备的质量检查和验收3. 施工后的质量控制- 进行试压和泄漏测试,确保管线的密封性- 进行最终验收,确认施工质量是否符合要求五、技术交底记录本次技术交底的记录内容包括但不限于:1. 交底时间、地点和参预人员名单;2. 交底内容的详细描述,包括施工要求、安全注意事项等;3. 交底过程中的问题和解决方案;4. 交底人员的签字确认。

人防电气维护套管预埋技术交底

人防电气维护套管预埋技术交底1. 背景对于人防设施的电气维护,为了保证其运行稳定和安全可靠,需要采用一定的预埋技术。

预埋技术可以有效地保护电气设备和配线,减少因外部环境因素引起的损坏和故障,提高维护效率和质量。

2. 预埋技术的优势使用人防电气维护套管预埋技术具有以下优势:- 保护电气设备:预埋套管将电气设备密封在其内部,有效防止外界水份、灰尘和杂物的侵入,保护电气设备免受损坏。

- 保护配线:通过预埋套管,可以将电源线、信号线等配线集中在一起,减少线缆的散乱和交叉,降低维护难度。

- 方便维护:预埋套管内部可以安装连接盒、开关等设备,方便维护人员进行检修和维护工作。

- 美观实用:预埋套管可根据需要选择不同材质和颜色,以实现美观且符合应用需求的效果。

3. 预埋技术的实施步骤以下是人防电气维护套管预埋技术的实施步骤:1. 规划布局:根据电气设备和配线的需求,确定预埋套管的布局和分布。

考虑到维护需求和美观要求,合理安排套管的位置和数量。

2. 确定材质和尺寸:选择适合的套管材质和尺寸,考虑电气设备和线缆的尺寸以及预埋的深度,确保套管能够满足实际需求。

3. 预埋施工:按照规划好的布局,进行预埋工作。

根据套管尺寸,在地面或墙体上开孔,将套管嵌入其中,并固定好,确保套管的稳固和安全。

4. 连接设备和配线:将电气设备和配线连接至预埋套管内。

按照设计要求和安全规范进行连接工作,确保连接质量和安全可靠性。

5. 测试和验收:进行必要的测试和验收工作,检查预埋套管和连接设备和配线的性能和质量。

确保维护套管预埋技术的效果和可靠性。

4. 安全注意事项在进行人防电气维护套管预埋技术时,需要注意以下安全事项:- 确保施工人员具备相关专业知识和技能,能够正确操作和安装预埋套管。

- 严格按照安全规范和操作流程进行施工,确保施工过程中的安全风险得到控制。

- 使用符合安全标准和质量要求的预埋套管材料和设备,避免使用低质量和不合格的产品。

- 在施工过程中,注意防护措施,防止因操作不当而导致事故和人身伤害的发生。

人防工程预埋施工技术交底

人防工程预埋施工技术交底一、任务背景人防工程是指为了保护人民生命财产安全而建设的一种特殊工程。

在人防工程建设中,预埋施工是其中的重要环节,它涉及到各种设备、管线的预埋安装工作。

为了确保预埋施工的质量和安全,本文将详细介绍人防工程预埋施工技术交底的标准格式。

二、技术交底内容1. 工程概况在技术交底的开头,应简要介绍人防工程的概况,包括工程名称、工程地点、工程规模等基本信息。

同时,还需说明本次技术交底的目的和重要性。

2. 施工图纸及设计要求需要详细介绍本次预埋施工所涉及的施工图纸及设计要求,包括布置图、预埋图、设备图等。

对于每一份图纸,应明确指出其编号、名称、版本号以及设计单位等信息。

3. 施工工艺流程在技术交底中,需要详细描述预埋施工的工艺流程。

包括施工前的准备工作、施工过程中的操作要点、施工结束后的验收程序等。

对于每一个工艺环节,应详细说明其施工方法、施工顺序、施工要求等。

4. 施工材料及设备本节需要列举本次预埋施工所需的材料和设备清单,并对每种材料和设备进行详细说明。

包括材料的规格、型号、品牌、数量等信息,设备的功能、使用方法、操作注意事项等。

5. 安全措施在预埋施工过程中,安全是至关重要的。

本节应详细说明施工中需要采取的安全措施,包括施工现场的防护措施、作业人员的防护装备、施工过程中的安全操作要求等。

6. 质量控制本节应详细介绍预埋施工的质量控制措施,包括施工前的准备工作、施工过程中的质量检查、施工结束后的验收要求等。

同时,还需说明质量问题的处理方式和责任追究制度。

7. 现场交底记录在技术交底结束后,应填写现场交底记录。

记录中需包括交底的时间、地点、参预人员名单、交底内容要点等。

交底记录应由相关人员签字确认,以确保交底的有效性和可追溯性。

三、总结人防工程预埋施工技术交底是确保预埋施工质量和安全的重要环节。

本文提供了一份标准格式的技术交底内容,包括工程概况、施工图纸及设计要求、施工工艺流程、施工材料及设备、安全措施、质量控制和现场交底记录等内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6.质量标准
6.1主控项目
6.1.1套管的标高和定位尺寸正负偏差符合设计要求。
检验方法:尺量检查、隐蔽工程验收记录
6.1.2套管长度与规格符合设计要求和施工规范。
检验方法:观察、尺量检查
6.2一般项目
钢管的焊接焊口平直,焊波均匀一致,焊缝表面无结瘤、夹渣和气孔。焊缝加强面符合施工规范的规定。
检验方法:观察
7.6注意现场安全文明施工。
8.后附07FS02图集
交底人
审核人
交底日期
接受交底人
2.1机械:切割机、电焊机、气焊、磨光机等。
2.2工具:手锯、手锤等。
2.3其它:水平尺、线坠、钢卷尺、小线等。
3.作业条件
穿墙处和穿楼板处预埋套管,其套管规格符合要求。坐标、标高正确。根据楼板及墙体钢筋绑扎进度进行预留。
4.施工工艺
4.1工艺流程
安装准备→预制加工→现场定位、安装
4.2安装准备
认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。参看有关专业图和建筑图及结构图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理。做到对管道系统分布情况心中有数;有问题及时与工长和有关人员研究解决,办好变更洽商记录。
7.应注意的问题
7.1套管在混凝土浇筑前要加以保护、封堵,防止灰浆污染管道。
7.2所有进场管材应具备材料出厂合格证及进场验收记录。
7.3密切关注土建墙体和楼板钢筋绑扎进度和合模进度,及时安排施工。
7.4注意300以下预留孔洞严禁私自断筋,如需要断筋需及时与专业工长沟通,并交由专业施工人员加固。
7.5浇筑时应派专人监督,避免套管错位。
4.3.2 DN150以下套管的管径比管道管径大两号,DN150及以上套管的管径比管道管径大一号,防水套管止水翼环采用钢板切割后焊接,D≤150mm止水翼环采用δ=10mm厚钢板制作,D>150mm止水翼环采用δ=12mm厚钢板制作,止水翼环与套管要求双面焊接。详见07FS02。
4.3.3套管切割采用机械切割或氧气-乙炔焰切割,切割后管口应用磨光机打磨,保证管口平齐。
人防区域套管预留预埋技术交底
施工单位:中建五局三公司工程名称:淮安食品博览中心
分项工程
给排水工程
交底内容
人防区域套管预留预埋技术交底
交底班组
交底内容
1.主要材料
钢管、钢板等。
制作套管用的材料规格应符合设计要求,管壁薄厚均匀,内外光滑整洁,不得有砂眼、裂纹、毛刺和疙瘩。管材等应有出厂合格证。
2.主要机具
1)穿越人防顶板、外墙、密闭隔墙及防护单元之间的防护密闭隔墙时设置防护密闭套管(E、F型)。
交底人
审核人
交底日期
接受交底人
人防区域套管预留预埋技术交底
施工单位:中建五局三公司工程名称:淮安食品博览中心
分项工程
给排水工程
交底内容
人防区域套管预留预埋技术交底
交底班组
交底内容
2)穿越临空墙及人防与非人防之间的防护密闭隔墙时设置防护密闭套管(C、D型)
交底人
审核人
交底日期
接受交底人
人防区域套管预留预埋技术交底
施工单位:中建五局三公司工பைடு நூலகம்名称:淮安食品博览中心
分项工程
给排水工程
交底内容
人防区域套管预留预埋技术交底
交底班组
交底内容
4.3预制加工
4.3.1按设计图纸在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上,然后按草图测得的尺寸预制加工、校对。
4.4套管安装
4.4.1预埋套管不得与结构主筋直接焊在一起,应用附加钢筋固定后焊接或绑扎牢固。在预留过程中,以钢筋上的结构标高线为准,根据结构标高线与建筑标高线的关系,按照图纸规定的建筑标高预留预埋。
4.4.2人防主体浇砼后,不得再打洞开槽。所有洞口均需预留带止水翼环的套管。
5.套管加工要求及详图
5.1.1管道穿人防墙、板的防护密闭措施,要具有抗一定压力的冲击波作用及防止核生化战剂由穿管处渗入的能力,这样才不影响防空地下室的安全,符合下列条件之一的,在其穿墙(板)处设置刚性防水及防护密闭套管。
