二次灌浆施工工程技术交底反馈表工程名称山钢集团日照精品钢基地项目烧结工程施工单位二十二冶集团天津建设有限公司交底部位一次混合机基础工序名称二次灌浆交底提要:1、主要施工机具及材料。

2、施工准备。

3、施工工艺。

4、施工方法。

5、注意事项。

6质量标准和质量保证措施交底内容:本技术交底内容适用于一次混合机基础二次灌浆。

一、施工机具1、C40水泥基灌浆料,滨州市鲁兴新型建材有限公司2、水采用饮用水3、和灰盆、灰桶、铲子二、施工准备灌浆前,应将与灌浆材料接触的设备底板和混凝土基础表面清理干净,不得有松动的碎石、浮浆、浮灰、油污、蜡质等。

灌浆前24h,基础混凝土表面应充分润湿,灌浆前1h,清除积水。

三、施工工艺1、施工工艺流程。

项目(专业)技术负责人交底人接收交底人工程名称山钢集团日照精品钢基地项目烧结工程施工单位二十二冶集团天津建设有限公司交底部位一次混合机基础工序名称二次灌浆交底提要:1、主要施工机具及材料。

2、施工准备。

3、施工工艺。

4、施工方法。

5、注意事项。

6质量标准和质量保证措施交底内容:四、施工方法二次灌浆时,应从一侧进行灌浆,直至从另一侧溢出为止,不得从相对两侧同时进行灌浆。

灌浆开始后,必须连续进行,并尽可能缩短灌浆时间。

轨道基础或灌浆距离较长时,视实际工程情况可分段施工。

在灌浆过程中严禁振捣,必要时可采用灌浆助推器(图7.4.5)沿桨体流动方向的底部推动灌浆材料,严禁从灌浆层中、上部分推动。

4、设备基础灌浆完毕后,宜在灌浆后3~6h沿底板边缘向外切45°斜角(7.4.6)项目(专业)技术负责人交底人接收交底人注:本记录一式两份,一份交底单位存,一份接收交底单位存。

工程名称山钢集团日照精品钢基地项目烧结工程施工单位二十二冶集团天津建设有限公司交底部位一次混合机基础工序名称二次灌浆交底提要:1、主要施工机具及材料。

2、施工准备。

3、施工工艺。

4、施工方法。

5、注意事项。

6质量标准和质量保证措施交底内容:五、注意事项1、灌浆时,日平均温度不低于5℃,灌浆完毕后裸露部分应及时喷洒养护剂或覆盖塑料薄膜,加盖湿草袋保持湿润。

二次灌浆技术交底技术交底

二次灌浆技术交底技术交底
二、操作要点:
1、工艺流程:
2、基础表面凿毛:灌浆பைடு நூலகம்要将设备基础表面全面凿毛,清除表面疏松的混凝土、油污,并用水冲洗干净。
灌浆面清理:在设备安装验收合格后,进行灌浆之前,要再次对基础表面和螺栓孔进行清理,清除设备安装过程中留下的油污和垃圾,因此时设备已安装,所以清理主要使用空压机吹去基础表面的灰尘和垃圾,然后再用水进行冲洗。
2、施工机具:
灌浆材料容器(铁桶等)
灌浆料搅拌工具(电动搅拌器、铁棍)
灌浆料振捣工具(竹片、小振动棒、电缆、链条)
凿毛用具(铁钎、锤子)
清理工具(扫把、吸尘器)
模板:15mm厚胶合木模板
3、灌浆料:灌浆料采用精密性(GL-CGM-Ⅲ)灌浆料(具体参数要求详见施工图纸)。
4、设备安装验收合格,安装过程中基础油污和杂物已清除干净,灌浆料的原材料经检验复试合格。
二次灌浆技术交底技术交底(总6页)
技术交底记录
工程名称
茌平信源铝业有限公司电厂6*600MW机组
编号
013
项目名称
设备基础二次灌浆
负责人
主要内容:
本工艺标准适用于火电厂各类设备基础的二次灌浆,其它工程可参照执行。
一、施工准备
1、熟悉图纸,选用符合设计要求的灌浆料。按图纸计算出灌浆方量,做出材料计划。
模板支设:清理干净后,可进行模板的支设。模板一般采用木模配置。模板的支设应牢固、紧密,
交底人
交底日期
受交底代表
总人数

设备二次灌浆技术交底

设备二次灌浆技术交底
4、质量要求:
上述方法无论采用哪一种,必须保证不能漏灌,缝隙较小可以采用压力喷射辅助工具,确保灌浆密实,防止自密封面漏、渗水。必须立模板。
配制的材料必须用完,计划用多少配制多少,避免凝结失效。
5、安全要求:
闸门灌浆时,下面有人作业,上部要立警示标志,防止上部有人导致上部坠物,伤及作业人员。
交底人
接收人
防冻7507508314383001934
普通75075083903001892
灌浆料也可以市场采购:组分与上述配比相同。
膨胀砂浆配置完成后,进行二次灌浆,灌浆之前,闸框两侧要立模密封,防止流态砂浆流出缝隙,达不到灌浆效果。在模板立好后,进行二次灌浆,可以采用喷射辅助工具往里挤压灌浆。
缝隙大于2cm时,在细石混凝土里面加入膨胀剂,比例11%,采用人工灌注,并捣密实。
灌浆砂浆每m³配合比
灌浆料配合比
(水泥:砂=1:1)水泥细砂高性能膨胀剂高性能减水剂高性能防冻剂水单位质量
P.O42.5粒径<2mmZWL-I型ZWL-I型ZWL-I型地下水
冀东水泥沈阳浑河浙江五龙浙江五龙浙江五龙现场
用量用量用量用量用量用量
kg/m³kg/m³kg/m³kg/m³kg/m³kg/m³kg/m³
技术交底
工程名称
沈阳南部污水处理厂工程
分部分项
工程名称
设备二次灌浆
3、二次灌浆方法:
厂方说明书使用水泥砂浆二次灌浆,我方为保证灌浆密封效果,缝隙小于2cm的采用膨胀砂浆。闸门导轨和墙壁预埋件缝隙大于2cm的采用膨胀细石混泥土,
闸门和墙壁预埋件之间的间隙较小时,无法采用细石混凝土二次灌浆,计划采用灌浆采用灌浆料,即膨胀砂浆,配合比根据气温分两种:一种是正常气温灌浆,一种是冬季灌浆,两种配合比见下表:

二次注浆技术交底

二次注浆技术交底

交底内容:
本交底用于盾构区间二次注浆施工。

一、注浆材料
注浆材料水泥—水玻璃双液型浆液。

根据以往的施工经验,水泥浆所用材料及配比如下:
水泥浆配比为水泥:水=1:1(重量比),水玻璃液配比为水:水玻璃=1:1(重量比),水泥浆:水玻璃液=1:1(重量比),凝结时间为23s~30s。

二、注浆设备
注浆设备安放在连接桥上,主要由一个水泥浆搅拌筒、一个水玻璃储存筒、一个注浆泵。

注浆泵采用双液注浆泵,安有两个控制阀和两个压力表,可以控制每种浆液的压力和流量,水玻璃和水泥浆液通过两个高压软管在混合阀处混合。

当需要注同步注浆液时采用盾构同步注浆设备将注浆管接到同步注浆设备注浆管上,通过高压软管和球阀连接到管片注浆头上。

当注浆停止10分钟以后将注浆头拆下循环利用。

三、注浆位置
本工程二次注浆采用管片后方注浆方式,注浆环号及点位如下:
点位选择时避开封顶块
四、注浆控制
(1)检查注浆系统是否处于正常工作状态,压力表是否正常;。

细石混凝土设备基础二次灌浆技术交底

细石混凝土设备基础二次灌浆技术交底
2.4、灌浆料的配置:细石混凝土灌浆料的强度等级一般为C35和C30,和灌浆部位尺寸有关系的,一般最大石子粒径不超过灌浆截面尺寸的1/3,细石混凝土拌合时应按照强度要求的用水量加水。宜采用机械搅拌。拌合时宜加入2/3的水拌合约3min,然后加入剩余水量拌合直至均匀,拌合时间不宜低于5min。拌合地点宜靠近灌浆地点。每次搅拌量应视使用量多少而定,以保证30min以内将料用完。未用完部分不可加水进行搅拌。
细石混凝土灌浆料的强度等级一般为c35c30和灌浆部位尺寸有关系的一般最大石子粒径不超过灌浆截面尺寸的13细石混凝土拌合时应按照强度要求的用水量加水
C01-21
技术交底
工程名称
新疆广汇新能源
交底部位
设备基础基座及钢构基座
施工单位
中国化学工程第十六建设公司
交底时间
交底内容:
1、工程概况
本工程中的设备基础和柱基础等二次灌浆材料设计要求为细石混凝土。
2.5、灌浆:灌浆时,应从一侧进行灌浆,直到从另一侧溢出为止,不得从相对两侧同时进行灌浆。灌浆开始后,必须连续进行并尽可能缩短灌浆时间。
2.6、养护:灌浆完毕后30分钟应立即加盖棉毡,并保持湿润;养护7天后方可拆模。
2.7、拆模:拆模时要注意保护灌浆层棱角不被破坏及设备及其它附件不被破坏。
共1页,第1页
2、施工工艺
表面清理→支模→湿润混凝土表面→灌浆料配置→灌浆→养护→脱模
2.1、浇灌二次灌浆前应将基础表面凿毛,并将浮浆、浮灰、油污等清除,洗净吹干积水;
2.2、支模:模板应支设严密,达到不漏水的程度,灌浆中如出现跑浆现象,应及时处理;
2.3、湿润:灌浆前24h浇水充分湿润混凝土表面,灌浆前1h吸干积水;
交底人
质量检查员
安全员
接受交

二次灌浆技术交底

二次灌浆技术交底
4、灌浆层顶标高应与设备底座上表面平齐。
5、外露部分的灌浆层表面处理方法:在收浆后终凝前用铁抹子收光抹面,将外露面因无约束和失水快可能出现的表面裂缝消除。
6、抹面之后1小时,开始覆盖潮湿养护。
7、灌浆后24小时内,灌浆层不可受到振动。
8、灌浆示意图见下图。
技术负责人:
交底人:
接收人:

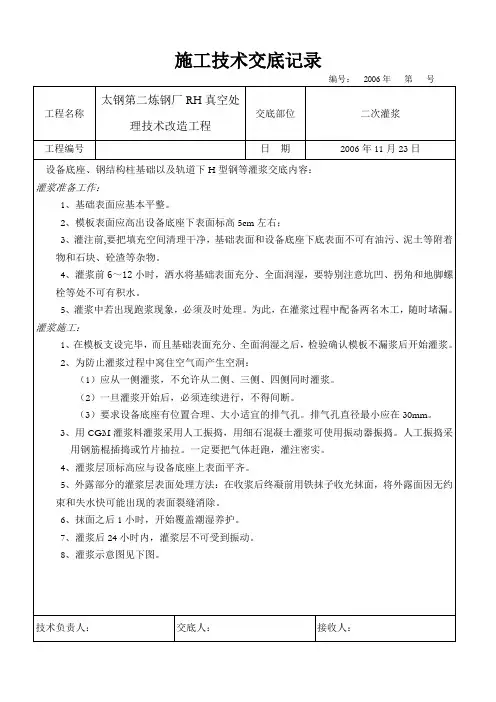

施工技术交底记录
(1)应从一侧灌浆,不允许从二侧、三侧、四侧同时灌浆。
(2)一旦灌浆开始后,必须连续进行,不得间断。
(3)要求设备底座有位置合理、大小适宜的排气孔。排气孔直径最小应在30mm。
3、用CGM灌浆料灌浆采用人工振捣,用细石混凝土灌浆可使用振动器振捣。人工振捣采用钢筋棍插捣或竹片抽拉。一定要把气体赶跑,灌注密实。
4、灌浆前6~12小时,洒水将基础表面充分、全面润湿,要特别注意坑凹、拐角和地脚螺栓等处不可有积水。
5、灌浆中若出现跑浆现象,必须及时处理。为此,在灌浆过程中配备两名木工,随时堵漏。
灌浆施工:
1、在模板支设完毕,而且础表面充分、全面润湿之后,检验确认模板不漏浆后开始灌浆。
2、为防止灌浆过程中窝住空气而产生空洞:
接收人:
编号:2006年第号
工程名称
太钢第二炼钢厂RH真空处理技术改造工程
交底部位
二次灌浆`
工程编号
日期
2006年11月23日
CGM二次灌浆材料保存要求:
1、应放置在阴凉干燥处,保存应放在库房内,按需用量领取,每班施工完后,多余材料及时送仓库保存。
2、灌浆料保存期为6个月。受潮结块后不得使用。
技术负责人:
交底人:
施工技术交底记录
编号:2006年第号
工程名称
太钢第二炼钢厂RH真空处理技术改造工程

二次灌浆安全技术交底

二次灌浆安全技术交底

工程名称:恒逸(文莱)PMB石油化工项目分包单位名称河南省第二建筑工程发展有限公司单位工程名称#1主厂房地下设施工程技术交底记录作业名称二次灌浆交底日期年月日交底内容:一、施工准备1、认真熟悉图纸,了解所使用的规范、规程等,熟悉操作规程和具体施工方法,熟悉设计图纸要求的灌浆范围、灌浆层厚度及灌浆标高。

2、灌浆材料已进场,且已进行相关复试,复试合格后方可用于现场。

3、灌浆前对施工灌浆的人员进行安全技术交底。

4、基础灌浆前上道工序经相关施工单位、总包单位及建设单位共同验收合格,并办理移交手续后方可进行下道工序施工。

5、对所需灌浆的施工部位,灌浆区砼表面的油污和浮浆等杂物已清除干净,并对混凝土的表面进行凿毛。

6、施工所使用的工器具已准备齐全,主要施工器具有:搅拌机、工具桶、水准仪、扫帚、电子秤、刮板、塑料薄膜等。

二、操作工艺主要施工工序:基础顶面凿毛处理、清理→洒水湿润→支设模板→灌浆→养护1、灌浆的设备基础顶面要先经过凿毛处理,然后清扫设备基础表面,不得有碎石、浮浆、浮灰、油污和脱模剂等杂物。

2、若设备基础配有钢筋,则灌浆前应对生锈的钢筋进行除锈处理。

3、灌浆前24小时,对混凝土基础表面洒水以保持湿润状态,但表面不得有积水。

4、按灌浆施工图支设模板,模板与模板间的接缝处用水泥浆,胶带等嵌缝,达到模板不漏水的程度,同时,应对支设的模板加固牢固。

5、灌浆(1)灌浆料的拌合可采用机械搅拌或人工搅拌,搅拌时将水及灌浆料按照配合比倒入桶内或搅拌机容器内一起搅拌,灌浆料与水混合搅拌前需用电子秤对水及灌浆料进行计量,严格按照配合比进行,当采用机械搅拌时,搅拌时间为1-2min,采用人工搅拌时,应先加入2/3的用水量搅拌约3min,其后再加入剩余用水量继续搅拌至均匀;确保搅拌均匀,严格按配合比加水,加水必须进行计量,严禁在水泥基灌浆料中掺入任何外加剂,外掺料。

(2)为确保H-40无收缩高强灌浆料达到自流平的效果,应严格控制用水量,加水比率为水/H-40干粉工程名称:恒逸(文莱)PMB石油化工项目料=0.116~0.120(重量比)。

二次注浆技术安全交底模板

二次注浆技术安全交底模板

一、工程概况1. 项目名称:____________________2. 编号:____________________3. 单位工程:____________________4. 分项工程:____________________5. 作业内容:盾构掘进二次注浆6. 实施班组:____________________二、交底内容1. 工程概况和施工参数- 本区间左线长:____________________m;右线长:____________________m。

- 采用盾构法施工,二次注浆作为盾构掘进过程中的关键环节,对隧道结构的稳定性和防水性能至关重要。

2. 安全注意事项1)进入施工现场的人员必须按要求正确佩戴安全帽、防护眼镜、防尘口罩等劳动保护用品。

2)施工前,对施工人员进行安全教育培训,确保其掌握二次注浆施工的安全操作规程。

3)施工现场临时用电必须符合一机、一闸、一漏、一箱规范要求,电缆、电线必须挂设整齐,严禁拖地、浸水。

4)施工场地应有充足的照明,确保作业人员视线清晰。

5)同步作业、交叉作业应提前互相联系协调,作业中经常性保持沟通,必要时一方应停止作业。

3. 设备与材料安全1)注浆设备、材料应存放整齐,不得随意堆放,防止滑倒、碰撞等事故发生。

2)高压水管管路/接头等要保持完好,防止滑脱或破裂伤人。

3)注浆后先卸压才能拆卸管路/接头,严禁在注浆过程中或没有卸压的情况下进行拆卸管路/接头等作业。

4. 作业安全1)注浆作业时,要观察注浆工作是否正常,控制注浆压力,不能超过规定的压力值。

2)详细记录注浆点位、压力和压浆量,并与盾构操作人员保持联系。

3)注浆人员必须经过专门培训,熟练掌握有关作业规程。

4)严禁在不停泵的情况下进行任何修理,注浆泵及管路内压力未降至零时,不准拆除管路或松开管路接头。

5. 环境保护1)施工现场应做好文明施工,物品摆放应整齐有序。

2)泥浆、污水等必须按施工技术交底处理,严禁随意排放污染环境。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
C01-21
技术交底
工程名称
新疆广汇新能源
交底部位
设备基础基座及钢构基座
施工单位
中国化学工程第十六建设公司
交底时间
交底内பைடு நூலகம்:
1、工程概况
本工程中的设备基础和柱基础等二次灌浆材料设计要求为细石混凝土。
2、施工工艺
表面清理→支模→湿润混凝土表面→灌浆料配置→灌浆→养护→脱模
2.1、浇灌二次灌浆前应将基础表面凿毛,并将浮浆、浮灰、油污等清除,洗净吹干积水;
2.2、支模:模板应支设严密,达到不漏水的程度,灌浆中如出现跑浆现象,应及时处理;
2.3、湿润:灌浆前24h浇水充分湿润混凝土表面,灌浆前1h吸干积水;
2.4、灌浆料的配置:细石混凝土灌浆料的强度等级一般为C35和C30,和灌浆部位尺寸有关系的,一般最大石子粒径不超过灌浆截面尺寸的1/3,细石混凝土拌合时应按照强度要求的用水量加水。宜采用机械搅拌。拌合时宜加入2/3的水拌合约3min,然后加入剩余水量拌合直至均匀,拌合时间不宜低于5min。拌合地点宜靠近灌浆地点。每次搅拌量应视使用量多少而定,以保证30min以内将料用完。未用完部分不可加水进行搅拌。
交底人
质量检查员
安全员
接受交底人
签名
2.5、灌浆:灌浆时,应从一侧进行灌浆,直到从另一侧溢出为止,不得从相对两侧同时进行灌浆。灌浆开始后,必须连续进行并尽可能缩短灌浆时间。
2.6、养护:灌浆完毕后30分钟应立即加盖棉毡,并保持湿润;养护7天后方可拆模。
2.7、拆模:拆模时要注意保护灌浆层棱角不被破坏及设备及其它附件不被破坏。
共1页,第1页
