工程合同价与结算价的规定

工程合同价与结算价的规定

工程合同价与结算价的规定工程合同价与结算价是工程建设中两个非常重要的概念,它们涉及到工程项目的成本控制和支付问题。

在工程建设的全过程中,合同价和结算价起到了指导和约束双方的作用,确保工程项目的顺利进行和双方的利益得到保障。

本文将对工程合同价与结算价的规定进行分析和探讨。

一、工程合同价的规定工程合同价是指在工程项目建设过程中,建设单位与施工单位根据工程项目的性质、规模、建设内容和技术要求等条件,按照双方协商确定的工程量和工程单价计算出的工程总价。

工程合同价是双方在工程建设过程中履行合同义务的依据,是工程结算价的基础。

工程合同价的规定主要包括以下几个方面:1. 工程合同价的确定方式根据《建设工程价款结算暂行办法》的规定,工程合同价的确定方式有以下几种:(1)固定总价。

适用于工程量较小、工程周期较短、工程变更较少的工程。

双方在合同中约定一个固定的总价,作为工程建设的总价款。

(2)固定单价。

适用于工程量较大、工程周期较长、工程变更较多的工程。

双方在合同中约定综合单价,包括工程量和工程单价。

工程总价款根据实际完成的工程量乘以工程单价计算。

(3)可调价格。

适用于工程量、工程周期和工程变更都较大的工程。

双方在合同中约定综合单价和措施费等,根据实际情况进行调整。

2. 工程合同价的调整在工程建设过程中,可能会出现工程量增减、工程变更等情况,导致合同价的变化。

工程合同价的调整应按照双方在合同中约定的调价范围和调价方法进行。

调整因素包括:法律、行政法规和国家有关政策变化、工程造价管理机构的价格调整、经批准的设计变更、发包人更改经审定批准的施工组织设计等。

二、工程结算价的规定工程结算价是指在工程项目建设完毕后,根据合同价款的约定,对合同实际履行情况的工程款进行结算确定的价款。

工程结算价是建设单位向施工单位支付工程款的最终依据。

工程结算价的规定主要包括以下几个方面:1. 工程结算价的计算方法工程结算价的计算方法应按照合同价款的约定进行。

工程合同结算价格公式模板

工程合同结算价格公式模板

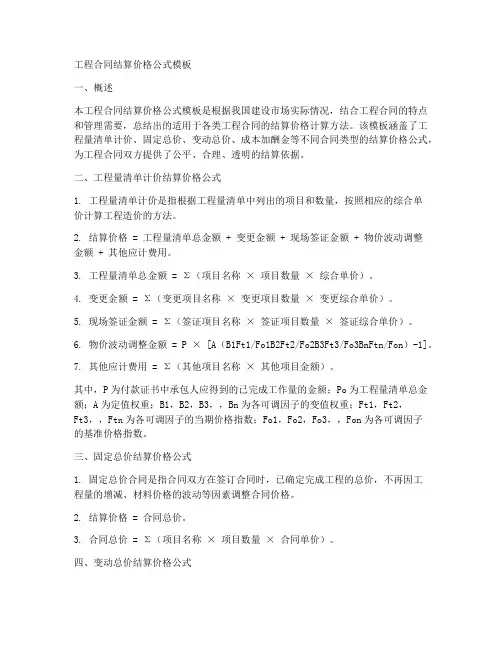

工程合同结算价格公式模板一、概述本工程合同结算价格公式模板是根据我国建设市场实际情况,结合工程合同的特点和管理需要,总结出的适用于各类工程合同的结算价格计算方法。

该模板涵盖了工程量清单计价、固定总价、变动总价、成本加酬金等不同合同类型的结算价格公式,为工程合同双方提供了公平、合理、透明的结算依据。

二、工程量清单计价结算价格公式1. 工程量清单计价是指根据工程量清单中列出的项目和数量,按照相应的综合单价计算工程造价的方法。

2. 结算价格 = 工程量清单总金额 + 变更金额 + 现场签证金额 + 物价波动调整金额 + 其他应计费用。

3. 工程量清单总金额= Σ(项目名称× 项目数量× 综合单价)。

4. 变更金额= Σ(变更项目名称× 变更项目数量× 变更综合单价)。

5. 现场签证金额= Σ(签证项目名称× 签证项目数量× 签证综合单价)。

6. 物价波动调整金额= P × [A(B1Ft1/Fo1B2Ft2/Fo2B3Ft3/Fo3BnFtn/Fon)-1]。

7. 其他应计费用= Σ(其他项目名称× 其他项目金额)。

其中,P为付款证书中承包人应得到的已完成工作量的金额;Po为工程量清单总金额;A为定值权重;B1,B2,B3,,Bn为各可调因子的变值权重;Ft1,Ft2,Ft3,,Ftn为各可调因子的当期价格指数;Fo1,Fo2,Fo3,,Fon为各可调因子的基准价格指数。

三、固定总价结算价格公式1. 固定总价合同是指合同双方在签订合同时,已确定完成工程的总价,不再因工程量的增减、材料价格的波动等因素调整合同价格。

2. 结算价格 = 合同总价。

3. 合同总价= Σ(项目名称× 项目数量× 合同单价)。

四、变动总价结算价格公式1. 变动总价合同是指合同双方在签订合同时,约定合同总价可以根据工程量、材料价格等因素的变动进行调整。

pmp合同结算价公式

pmp合同结算价公式

pmp合同结算价公式PMP(项目管理专业人士)中的合同结算价公式可不是一个简单的玩意儿,它就像是一个神秘的密码,需要我们一点点去解开。

咱们先来说说啥是合同结算价。

简单来讲,合同结算价就是在合同执行完之后,最终确定要支付的那个钱数。

这可关系到买卖双方的利益,一点都不能马虎。

在 PMP 中,常见的合同结算价公式有几种。

比如说成本加酬金合同,它的结算价公式就是“实际成本 + 约定的酬金”。

这里的实际成本那可是得一项项算清楚,像什么材料钱、人工钱、设备租赁费等等,一个都不能少。

约定的酬金呢,可能是按照成本的一定比例给,也可能是一个固定的数额。

还有固定总价合同,这个就简单多啦,合同一开始就定好了一个总价,只要工作范围不变,这个总价一般就不会变。

比如说,你找装修公司装修房子,谈好 10 万块全包,只要你不改设计,不增加额外的项目,最后就付 10 万。

给大家讲讲我曾经经历的一个项目吧。

那是一个软件开发的项目,我们和客户签订的是成本加激励费用合同。

一开始,大家都觉得这个合同形式不错,能激发团队的积极性。

可到了结算的时候,麻烦就来了。

我们的实际成本算出来了,但是激励费用的计算却出现了分歧。

按照合同,激励费用是根据项目提前完成的天数和质量的好坏来计算的。

可客户觉得我们的质量虽然不错,但是提前完成的天数没有达到他们预期的那么多,所以激励费用要打折扣。

这可把我们急坏了,团队成员辛辛苦苦加班加点,就盼着能多拿点激励费用呢。

我们赶紧拿出各种数据和报告,跟客户解释我们为了提前完成做了多少额外的工作,优化了多少流程。

经过一轮又一轮的沟通和协商,最后总算是达成了一个双方都能接受的结算价。

从这件事情我就深深体会到,合同结算价公式看起来简单,但是真正操作起来,每一个细节都可能引发争议。

再来说说工料合同,它的结算价就是“完成的工作量×每个单位的人工或材料单价”。

这就要求对工作量的测量要准确,单价也要事先谈好,不然到时候又是扯不清的麻烦。

2024合同价和结算价的区别

2024合同价和结算价的区别

合同价和结算价的区别合同编号:__________鉴于甲方(转让方)是一家依法成立并有效存续的有限责任公司,拥有一定的股份;乙方(受让方)是一家依法成立并有效存续的有限责任公司,有意向购买甲方的股份。

现甲乙双方经友好协商,一致同意按照平等、自愿、公平、诚实信用的原则,签订本股份转让合同,以共同遵守。

第一章定义和解释1.1定义(1)“股份转让”指甲方将其持有的公司股份按照本合同约定的条件转让给乙方。

(2)“合同价”指甲方根据本合同约定,向乙方转让股份的价格。

(3)“结算价”指甲方根据本合同约定,在股份过户时,根据实际计算出的转让股份的价格。

(4)“公司”指甲方持有的股份所在的公司。

(5)“股份”指甲方持有的公司的股份。

1.2解释本合同的条款应按照其字面意义和通常含义进行解释,除非本合同另有规定。

第二章股份转让2.1股份转让甲方同意将其持有的公司股份按照本合同约定的条件转让给乙方。

2.2股份转让的数量甲方同意将其持有的公司的______股股份转让给乙方。

2.3股份转让的价格甲方同意将其持有的公司的股份以每股______元的价格转让给乙方。

第三章合同价和结算价的区别3.1合同价合同价是指甲乙双方在本合同中约定的股份转让的价格,即每股______元。

3.2结算价结算价是指根据本合同约定,在股份过户时,根据实际计算出的转让股份的价格。

结算价可能因公司经营状况、市场行情等因素而变动。

3.3合同价和结算价的关系合同价和结算价可能存在差异。

如果结算价高于合同价,甲方应当按照结算价向乙方转让股份;如果结算价低于合同价,甲方应当按照合同价向乙方转让股份。

第四章股份过户4.1股份过户甲方应按照本合同约定,将其持有的公司的股份转让给乙方。

4.2股份过户的手续甲方应负责办理股份过户所需的一切手续,包括但不限于签署股份转让协议、办理工商变更登记等。

4.3股份过户的期限甲方应在签署本合同之日起______日内办理完毕股份过户手续。

工程的合同价与结算价

工程的合同价与结算价

工程的合同价与结算价我们来了解一下什么是合同价。

合同价,顾名思义,是指在建设工程施工合同中约定的工程总价款。

它是根据工程设计图纸、工程量清单以及相关的计价依据计算得出的。

合同价一经双方确认,便具有法律效力,任何一方未经对方同意,不得擅自变更。

我们来看一个工程合同价的范本:工程合同价范本甲方(业主):___________ 乙方(承包商):___________根据《中华人民共和国民法典》及相关法律法规的规定,甲乙双方就___________工程的施工达成如下合同价款协议:一、工程合同价款1. 经双方协商一致,本工程的合同总价为:人民币(大写)___________元整(¥___________)。

2. 上述合同价款包含以下内容:- 直接费用:包括材料费、人工费、机械使用费等直接投入的费用。

- 间接费用:包括管理费、利润、风险费等不直接投入的费用。

- 税金:按照国家税法规定的税率计算的税费。

二、价格调整如遇国家政策性调价或市场行情发生重大变化,导致工程成本发生变动,双方应根据实际情况协商调整合同价款。

三、支付方式1. 预付款:甲方需在合同签订后__天内支付合同价款的___%作为预付款。

2. 进度款:根据工程进度,甲方应按合同约定支付相应的进度款。

3. 竣工款:工程竣工验收合格后,甲方应在规定时间内支付剩余合同价款。

四、违约责任若甲方未按约定支付合同价款,应按未付款项的日千分之___支付违约金;若乙方未按约定完成工程任务,应按延误天数的总合同价款的日千分之___支付违约金。

1. 本合同自双方签字盖章之日起生效。

2. 本合同一式两份,甲乙双方各执一份,具有同等法律效力。

甲方(签字):___________ 乙方(签字):___________日期:____年____月____日现在我们再来看看结算价。

结算价是指工程实际完成后,根据实际完成的工程量和合同约定的计价方法计算出的最终价款。

它可能会因为工程量的增减、材料价格的变动等因素而与合同价有所不同。

工程合同价跟结算价

工程合同价跟结算价

工程合同价跟结算价我们需要明确什么是工程合同价。

工程合同价是指建设单位和施工单位在签订合同时约定的,用于完成特定建设工程的总价格。

这个价格通常包括了材料费、人工费、管理费以及利润等。

合同价是后续工程变更、追加减账和结算的基础,因此,其准确性对整个项目的成本控制至关重要。

我们来了解什么是工程结算价。

结算价是指在工程完工后,根据实际完成的工作量和合同约定的价格条款,经双方确认的最终支付金额。

结算价反映了实际的工程成本加上合理利润,它是工程项目财务结算的依据。

一个合理的工程合同价和结算价范本应该包含哪些内容呢?1. 基本信息:包括工程名称、地点、参与方(甲方乙方)、合同编号及签订日期等。

2. 工程范围与标准:详细列出工程项目的具体范围、施工标准和质量要求。

3. 合同总价:明确列出合同总价,并且分项说明各个部分的价格构成。

4. 付款方式与时间:包括预付款比例、进度款支付条件、竣工后的结算方式等。

5. 变更与调整:规定如何处理工程变更导致的合同价格调整。

6. 结算条款:明确结算程序、结算时限和结算价格的确定方法。

7. 违约责任:对违反合同条款的行为设定相应的责任与处罚措施。

8. 争议解决:设定争议解决的途径和方法,如协商、调解、仲裁或诉讼等。

9. 附加条款:根据工程特点可能需要增加的特殊条款。

在实际操作中,制定工程合同价和结算价范本时需要注意以下几点:- 保持价格透明公正,避免因暗箱操作导致的纠纷。

- 充分考虑市场行情和原材料价格波动的影响,合理设置价格调整机制。

- 确保合同中的技术规格和施工要求具体明确,以便于实施和验收。

- 对于可能发生的风险应有预见性规划,并在合同中予以体现。

工程承包合同价与结算价

工程承包合同价与结算价

工程承包合同价与结算价让我们来定义两个关键术语。

所谓“合同价”指的是在签订合同时,发包方和承包方根据工程量清单、设计图纸及相应的计价依据协商确定的价格。

而“结算价”则是指工程完工后,根据实际完成的工作量、变更调整以及合同约定的其他条件,最终确立的价格。

我们以一个虚构的工程项目为例,构建一个简化的合同价与结算价范本。

【合同名称】XX工程承包合同【甲方(发包方)】XX有限公司【乙方(承包方)】YY建筑有限公司【合同价】1. 本合同总价为人民币(大写)____________元整(¥_________)。

2. 该价格包含所有材料费、人工费、机械使用费以及管理费等。

3. 价格根据以下文件确定:- 工程量清单- 施工图及相关技术规范- 相关法规和标准4. 价格有效期为合同签订之日起至工程竣工验收合格之日止。

【结算价】1. 结算价应基于实际完成的工程量进行计算,任何变更都需双方书面确认。

2. 若发生设计变更或工程量调整,应及时更新相关文档,并按新的工程量清单重新计算价格。

3. 结算过程中,甲乙双方应共同参与现场测量和核实工作量。

4. 最终结算价应在工程竣工验收后的30个工作日内完成,并由双方签字确认。

【支付方式】1. 预付款:甲方在合同签订后7个工作日内支付合同总价的10%作为预付款。

2. 进度款:根据工程进度分阶段支付,具体支付比例由双方协商确定。

3. 竣工款:工程竣工验收合格后,甲方支付剩余的合同款项。

4. 结算款:最终结算完成后,根据结算价多退少补。

【其他条款】1. 双方应遵守合同约定,如有争议,应通过友好协商解决;协商不成时,可提交仲裁机构裁决。

2. 合同一式两份,甲乙双方各执一份,具有同等法律效力。

3. 本合同自双方代表签字盖章之日起生效。

通过上述范本,我们可以看到,合理的合同价与结算价是确保工程顺利进行的关键。

它们不仅需要在合同中明确规定,还需要在实际操作过程中严格执行。

合同中的支付方式、变更处理机制以及争议解决条款也是保护双方利益的重要环节。

施工合同约定结算价

施工合同约定结算价

施工合同约定结算价是指在施工合同中,双方当事人就工程项目的最终结算价格所达成的协议。

约定结算价是合同的重要组成部分,对于保障合同双方的权益具有重要意义。

本文将从施工合同约定结算价的概念、作用、内容、注意事项等方面进行详细阐述。

一、施工合同约定结算价的概念施工合同约定结算价,是指在施工合同中,发包方和承包方就工程项目的最终结算价格达成的一致意见。

它包括了工程项目的总价、分部分项工程价格、材料价格、人工价格等内容,是双方在合同中约定的工程价款支付的依据。

二、施工合同约定结算价的作用1. 明确工程价款支付依据:约定结算价可以为发包方和承包方在工程实施过程中提供明确的工程价款支付依据,避免因价格问题产生的纠纷。

2. 保障双方合法权益:通过约定结算价,双方可以在合同中明确工程项目的价格,保障了双方的合法权益。

3. 促进工程顺利进行:明确的价格条款有利于双方按照合同约定进行工程实施,促进工程的顺利进行。

4. 为工程结算提供依据:施工合同约定结算价是工程结算的重要依据,有助于双方在工程竣工后顺利办理结算手续。

三、施工合同约定结算价的内容1. 工程总价:双方约定的整个工程项目的最终价格。

2. 分部分项工程价格:双方约定的工程项目中各个分部分项工程的单价和总价。

3. 材料价格:双方约定的工程项目所需材料的价格。

4. 人工价格:双方约定的工程项目所需人工的价格。

5. 措施项目价格:双方约定的工程项目实施过程中所需采取的措施项目的价格。

6. 规费和税金:双方约定的工程项目所需的规费和税金。

四、施工合同约定结算价的注意事项1. 明确价格类型:合同中应明确约定是固定价格、变动价格还是其他类型的价格。

2. 价格调整机制:如需设定价格调整机制,应明确调整的条件、方式和时间等。

3. 价格确认方式:约定价格确认的方式,如双方确认、第三方审核等。

4. 价格争议解决:约定价格争议解决的途径和方式,如协商、调解、仲裁或诉讼等。

5. 价格变动风险承担:明确价格变动的风险承担方式,如发包方承担、承包方承担或双方共同承担等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

本合同建筑、安装、装饰工程结算依据按2009四川清单计价定额、重庆定额,钢材价格按重庆地区价格执行(甲供材料不用考虑材料单价这块)。

人工费一律不作调整。

签证普工60元/工日,技工120元/工日
一、合同结算价(依据)
1、施工合同
2、会审记要、设计变更、技术核定、工程签证
3、经甲方批准,实施的施组及施工方案(塔吊、施工电梯、垂直全封闭)
4、定额、取费标准及配套文件、招标文件及附件
5、经济资料必须盖甲方公章
二、不得再计算的费用:
1、合同明确不可调整的费用及项目和内容
2、发生缓建,材料价格发生变化,合同约定的不得计算涨价费用
3、乙方投标考虑不足或现场其他原因使乙方发生的其它任何费用
4、结施模板工程的措施项目,后浇带支撑系统的措施及外加剂不得计算
5、密闭运输的费用,市政环保费
6、施工现场内的道路硬化、维修、拆除、车辆冲洗、噪音、排污、占道发生的费用,施工周边保证安全和搭设的通道、防护棚、样板房通道、临设及围护设施拆除及修复,施工及措施,夜间施工所产生的费用
7、施工期措施费,工程质量和安全保证措施费
施组发生的技术和施工措施费用,其它因素引起的技术措施、安全措施、排水措施费用发生垮塌及围护等采取的措施和清除,土石方工程场内多次转运不得计算施工条件改变,地质资料与实际不符,擅自改变监理和甲方认可的施组增加的费用
8、高温天气的补贴、国家文物保护费、远征工程费
9、施工中的地下管线,临时保护措施费
10、行人行车干挠费,及其他施工单位的施工交、停工、安全防护的费用
11、工程排污、噪音排放、建筑垃圾处置等环境污染费用,垃圾清理,外运、临设、道路需迁移或重建的费用
12、材料理论重量与实际重量的量差,涨价风险
13、移交施工前的成品保护费
14、乙方的总包与配合责任超出本合同的费用
15、清理施工现场的费用
16、甲方供应材料,设备里不及时(合理时间)停水、停电、停工,造成的损失和增加费用
17、用水用电安装费,及甲方供水不足,乙方自行解决的费用
18、市场价格的变动风险和用水用电价差,自备电力等费用
19、未包括在定额费用中的各种材料的损耗所发生的费用
20、商砼需提供的管砂浆、冲洗、吊装、浇灌等人、机、材费用
21、天棚的抹灰工艺,因乙方原因达不到的效果自行承担
22、工期顺延对乙方所造成的费用损失风险,市场因素的风险
23、各种检测、调试、消毒、试水费用
24、垂直封闭不计算,多次转运、材料代用不另计费
25、组织措施和技术措施不再计费。

26、暗埋管随土建预埋,再次发生剔槽费用不作计算,预埋管的附件带铁丝也不作计算。

三、合同结算价的确定:
1、总造价下浮比例分一、二类工程,均下浮总造价税前的12%
2、安全文明施工费和规费的标准取得比较低:
如一类工程:环境保护0.5%;文明施工5%;安全施工7.5%;临时设施7.5%;夜间施工费2.5%;二次搬运费1.5%;冬雨季施工2%
四川09清单的取费为:环境保护0.8%;文明施工10%;安全施工15%;临时设施15%;夜间施工费0%;二次搬运费0%;冬雨季施工0%
一类工程:养老保险7%;失业保险0.7%;医疗保险4%;住房公积金2.5%;工伤保险和危险作业意外保险0.9%
四川09清单的取费为:养老保险11%;失业保险1.1%;医疗保险4.5%;住房公积金4%;工伤保险和危险作业意外保险1.3%
3、平基费用按实结算,不用下浮。

土方和松次石均22元/m³,普坚石60元/m³包干。

爆破开挖10元/m³,运费为2.5元/千米包干。

室内回填不得记取挖运和运输费用,借土回填的挖运按14元/m³包干。

四、总包费和配合费
有分包情况的,总包费和配合费为20元/㎡。

塔式起重机按4.0万元,施工电梯1.5万元。

我们为甲供材料,所以对保管费不存在。

五、工程款的支付
1、基础工程不付款,乙方垫支到主体部分15层开始每月申报,次日20日前甲方审定后支付乙方。

2、未完成的当月不得申报,支付单价按实际完成的建筑面积,整层完成每月25日申报进度。

3、工程竣工验收合格后签发确认书后15个工作日支付合同预算价格的80%
4、每次申请进度款的支付,需提交民工工资支付证明,如因拖欠民工工资产生的拖延工期或停工,违约责任和经济损失由乙方负责。

5、余款在结算审计后三个月内支付。

6、质量保修金在保修期满30日内计算,屋面、防水工程5年,电气、门窗等工程为2年。

本合同考虑得比较细致、全面。

我们可参照执行。

这合同需修改的是材料设备的供应方式。
