公路工程2008概算定额说明及工程量计算规则

合集下载

公路基础建设工程概预算编制办法2008

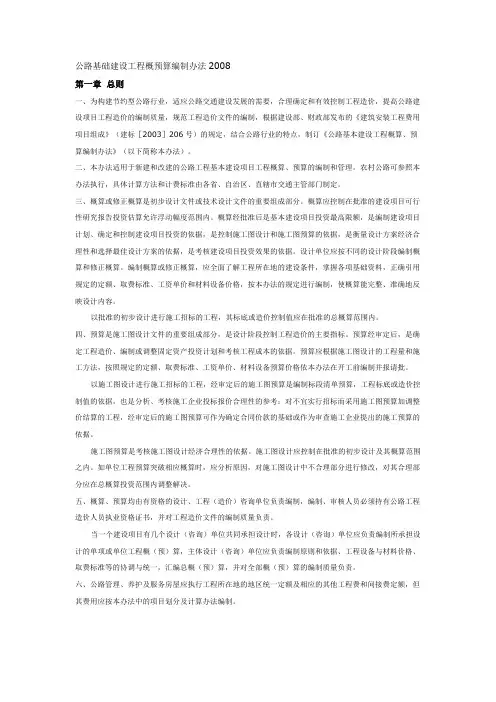

公路基础建设工程概预算编制办法2008

公路基础建设工程概预算编制办法2008第一章总则一、为构建节约型公路行业,适应公路交通建设发展的需要,合理确定和有效控制工程造价,提高公路建设项目工程造价的编制质量,规范工程造价文件的编制,根据建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2003]206号)的规定,结合公路行业的特点,制订《公路基本建设工程概算、预算编制办法》(以下简称本办法)。

二、本办法适用于新建和改建的公路工程基本建设项目工程概算、预算的编制和管理。

农村公路可参照本办法执行,具体计算方法和计费标准由各省、自治区、直辖市交通主管部门制定。

三、概算或修正概算是初步设计文件或技术设计文件的重要组成部分。

概算应控制在批准的建设项目可行性研究报告投资估算允许浮动幅度范围内。

概算经批准后是基本建设项目投资最高限额,是编制建设项目计划、确定和控制建设项目投资的依据,是控制施工图设计和施工图预算的依据,是衡量设计方案经济合理性和选择最佳设计方案的依据,是考核建设项目投资效果的依据。

设计单位应按不同的设计阶段编制概算和修正概算。

编制概算或修正概算,应全面了解工程所在地的建设条件,掌握各项基础资料,正确引用规定的定额、取费标准、工资单价和材料设备价格,按本办法的规定进行编制,使概算能完整、准确地反映设计内容。

以批准的初步设计进行施工招标的工程,其标底或造价控制值应在批准的总概算范围内。

四、预算是施工图设计文件的重要组成部分,是设计阶段控制工程造价的主要指标。

预算经审定后,是确定工程造价、编制或调整固定资产投资计划和考核工程成本的依据。

预算应根据施工图设计的工程量和施工方法,按照规定的定额、取费标准、工资单价、材料设备预算价格依本办法在开工前编制并报请批。

以施工图设计进行施工招标的工程,经审定后的施工图预算是编制标段清单预算,工程标底或造价控制值的依据,也是分析、考核施工企业投标报价合理性的参考;对不宜实行招标而采用施工图预算加调整价结算的工程,经审定后的施工图预算可作为确定合同价款的基础或作为审查施工企业提出的施工预算的依据。

08公路预算定额说明

08公路预算定额说明

总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。

它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。

对于公路养护的大、中修工程,可参考使用。

二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。

编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。

三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录。

四、本定额是按照合理的施工组织和一般正常的施工条件编制的。

定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。

五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。

六、定额中的工程内容,均包括定额项目的全部施工过程。

定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。

七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。

定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。

其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。

八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。

其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。

九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。

天津08定额说明及计算规则(土建)

天津08定额说明及计算规则(土建)

天津08定额说明及计算规则(土建)thrift of excellent traditional and style lack deep of understanding, one-sided think in now of good situation Xia, economic smooth more fast development, and reform made major progress, and people living significantly improve, and social the career made new progress, no necessary always hard has, no awareness to China also has many poverty area, and also has many poverty population of exists, more living improve has, more need keep hard of style. Three is not strictly honest. otal thought units is a water sector, cleanself-discipline away from himself too far, no real processing good living of improve and hard, and thrift excellent traditional of relationship, noeffective do comply with Constitution and party of regulations must from I do up, no right mercy good bitter Le, and wealth of relationship, no right awareness to in comply with Constitution and party of regulations aspects everyone has accountability. Four, future direction and improvement measures 1, belief and faith, strengthen party spirit. One is to firmly establish thenoble ideals of struggle for the ideals of communism, communist struggle for life, ready to sacrifice everything for the party and the people. Second is to continuously improve the quality and standard of political, conscientiously study Deng Xiaoping theory and \presents\ht and the scientific Outlook on development, implement the party's basic program for the primary stage of socialism, adhere to the correct political orientation, maintain highly consistent with the CPC Central Committee, is good at theories of socialismwith Chinese characteristics to analyze and solve problems. Third, strengthening the party spirit and the world transformation, perseverance ofthe party Constitution, relive Party vows to establish correct world Outlook, Outlook on life and the world, practically embodies ideals and beliefs into action, combine lofty ideals and practical activities, transforming the objective world, actively participate in the great practice of building socialism with Chinese characteristics. 2, keep the purpose in concept, changing the style of work. First, keep in mind that the purpose of serving, adhere to assuming power for the people, keep in mind the people and careabout people, and the joys and sorrows of the masses, ... According to city discipline, and municipal organization Department requirements, today we held\ementation independent Commission against corruption guidelines effective strengthening led cadres style construction\c democratic life, main task is close contact thought, and work actual, control check district Standing Committee team and the personal in implementation independent Commissionagainst corruption guidelines Shang exists of problem, in-depth carried outcriticism and self-critical, further clear rectification direction and measures, effective enhanced clean politics of consciousness and initiative, firm set good of ruling image. Before the meeting, the way we take surveys solicited a views, combed, related to team building 天津08定额说明及计算规则(土建)总说明一、天津市建筑工程预算基价DBD29-101-2021(以下简称“本基价”)是根据国家标准《建设工程工程量清单计价规范》GB50500-2021规定要求,以《全国统一建筑工程基础定额》(土建工程)、《天津市建筑工程预算基价》(2021年)为基础,结合本市实际编制的。

公路工程概预算费用及计算方法

公路工程概预算费用及计算方法

公路⼯程概预算费⽤及计算⽅法公路⼯程概预算费⽤及计算⽅法(1)基本概念及⼯程类别划分1)基本概念为了区别不同的计算基数,采⽤以下名称:①定额直接费——即定额基价,指按(编制办法)附录⼗⼀规定的《概算定额》、《预算定额》基价表计算的费⽤。

定额直接费是计算其他直接费和现场经费的基数。

②直接费——即⼯、料、机费,指按《编制办法》规定计算的⼯程所在地的⼈⼯费、材料费、机械使⽤费之和。

③定额直接⼯程费——指定额直接费与其他直接费、现场经费之和,是计算间接费的基数。

④直接⼯程费——指直接费与其他直接费、现场经费之和。

凡费⽤名称前冠以“定额”⼆字的均表⽰是以定额基价为基数计算的。

2)⼯程类别划分①⼈⼯⼟⽅:系指⼈⼯施⼯的路基、改河等⼟⽅⼯程,以及⼈⼯施⼯的砍树、挖根、除草、平整场地、挖盖⼭⼟等⼯程项⽬,并适⽤于⽆路⾯的便道⼯程。

②机械⼟⽅:系指机械施⼯的路基、改河等⼟⽅⼯程,以及机械施⼯的砍树、挖根、除草等⼯程项⽬。

③汽车运⼟:系指汽车、⽕车、拖拉机、马车运⽤送的路基、改河⼟(⽯)⽅。

购买路基填料的费⽤不作为其他直接费、现场经费和间接费的计算基数。

④⼈⼯⽯⽅:系指⼈⼯施⼯的路基、改河等⽯⽅⼯程,以及⼈⼯施⼯的挖盖⼭⽯项⽬。

⑤机械⽯⽅:系指机械施⼯的路基、改河等⽯⽅⼯程(机械打眼即属机械施⼯)。

⑥⾼级路⾯:系指沥青混凝⼟路⾯、⼚拌沥青碎⽯路⾯和⽔泥混凝⼟路⾯的⾯层。

⑦其他路⾯:系指次⾼级、中级、低级路⾯的⾯层,各等级路⾯的基层、底基层、垫层,采⽤结合料稳定的路基和软⼟等特殊路基处理等⼯程,以及有路⾯的便道⼯程。

⑧构造物1:系指⽆夜间施⼯的桥梁、涵洞、防护及其他⼯程,沿线设施中的构造物⼯程,互通式⽴体交⼜⼯程(包括⽴交桥、匝道中的路基⼟⽯⽅、路⾯、防护等⼯程),以及临时⼯程中的便桥、电⼒电讯线路、轨道铺设等⼯程项⽬。

⑨构造物2:系指有夜间施⼯的桥梁⼯程。

⑩技术复杂⼤桥:系指单孔跨径在120m以上(含120m)和基础⽔深在10m以上(含10m)的⼤桥主桥部分的基础、下部和上部⼯程。

公路基础建设工程概预算编制办法2008

公路基础建设工程概预算编制办法2008

公路基础建设工程概预算编制办法2008公路基础建设工程概预算编制办法2008第二章概、预算编制方法第二节概、预算文件组成作者:admin 日期:2012-6-1 18:20:15 点击数: 247概、预算文件由封面及目录,概、预算编制说明及全部概、预算计算表格组成。

一、封面及目录概、预算文件的封面和扉页应按《公路工程基本建设项目设计文件编制办法》中的规定制作,扉页的次页应有建设项目名称,编制单位,编制、复核人员姓名并加盖执业(从业)资格印章,编制日期及第几册共几册等内容。

目录应按概、预算表的表号顺序编排。

二、概、预算编制说明概、预算编制完成后,应写出编制说明,文字力求简明扼要。

应叙述的内容一般有:1.建设项目设计资料的依据及有关文号,如建设项目可行性研究报告批准文件号、初步设计和概算批准文号(编修正概算及预算时),以及根据何时的测设资料及比选方案进行编制的等。

2.采用的定额、费用标准,人工、材料、机械台班单价的依据或来源,补充定额及编制依据的详细说明。

3.与概、预算有关的委托书、协议书、会议纪要的主要内容(或将抄件附后)。

4.总概、预算金额,人工、钢材、水泥、木料、沥青的总需要量情况,各设计方案的经济比较,以及编制中存在的问题。

5.其他与概、预算有关但不能在表格中反映的事项。

三、概、预算表格公路工程概、预算应按统一的概、预算表格计算(表格式样见附录七),其中概、预算相同的表式,在印制表格时,应将概算表与预算表分别印制。

四、甲组文件与乙组文件概、预算文件是设计文件的组成部分,按不同的需要分为两组,甲组文件为各项费用计算表,乙组文件为建筑安装工程费各项基础数据计算表(只供审批使用)。

甲、乙组文件应按《公路工程基本建设项目设计文件编制办法》关于设计文件报送份数,随设计文件一并报送。

报送乙组文件时,还应提供“建筑安装工程费各项基础数据计算表”的电子文档和编制补充定额的详细资料,并随同概、预算文件一并报送。

公路工程概算定额-钢筋工程量计算规则

公路工程概算定额-钢筋工程量计算规则
预制安装I形梁上部构造
预制安装预应力箱梁上部构造
普通钢筋
预应力钢筋
普通钢筋
预应力钢筋
简支
连续
单位
Kg/10m3圬工实体
钢筋含量
808
2073
1099
1572
1151
1173
1721
工程项目
预制安装槽形梁上部构造
T形刚构上部构造
连续刚构上部构造
预应力连续梁上部构造
先张法
后张法
悬浇
悬拼
悬浇
悬拼
单位
Kg/10m3圬工实体
单位
Kg/10桥米长
Kg/10m3圬工实体
钢筋含量
193
195
195
195
192
713
1674
300
143
钢筋含量
472
651
598
959
1194
106
106
工程项目
顶推预应力连续梁上部构造
悬拼预应力桁架梁上部构造
钢筋混凝土斜拉桥上部构造
梁板桥人行道及安全带
0.25m
0.75m
1.00m
1.50m
单位
Kg/10m3圬工实体
Kg/10桥米长
钢筋含量
1428
758
1361
210
317
335
198
工程项目
现浇拱桥上部构造
487
1173
476
693
1645
工程项目
现浇空心连续板上部构造
现浇梁桥上部构造
预制安装空心板上部构造
预制安装矩形板上部构造
连续箱梁
T形梁
普通钢筋

《公路工程建设项目概算预算编制办法》及配套定额补充说明

《公路工程建设项目概算预算编制办法》及配套定额补充说明

1.P9,表3.1.2-1材料毛重系数及单位毛质量表中的“毛质量系数(%)”修改为“毛质量系数”。

2.P11,“6.构造物I:……交通安全设施……绿化工程等工程。

”修改为“6.构造物I:……交通工程……绿化工程及水泥混凝土拌和等工程。

”3.P15,表3.1.6-6的备注1“……及混凝土构件、钢构件的安装。

”修改为“……及混凝土构件的安装。

”4.P17,第三段“2)高原地区施工单位的辅助生产,可按高原地区施工增加费费率,以定额人工费与施工机械费之和为基数计算……”修改为“2)高原地区施工单位的辅助生产,可按高原地区施工增加费费率,以定额人工费与定额施工机械费之和为基数计算……”。

5.P18,“税金:企业按规定缴纳的……土地使用税、印花税等。

”修改为“税金:企业按规定缴纳的……土地使用税、印花税、环境保护税等。

”6.P21,3.1.11第2条第二段“安全生产费按建筑安装工程费乘以安全生产费费率计算……”修改为“安全生产费按建筑安装工程费(不含安全生产费本身)乘以安全生产费费率计算……”。

7.P22,3.2.4修改为“拆迁补偿费指被征用或占用土地地上、地下的房屋及附属构筑物...及迁建补偿费等”。

8.P26,表 3.3.2-4最后两行对应的最后一列内容分别修改为“448.95+(1000000-800000)×0.051%=550.95”、“550.95+(1200000- 1000000)×0.050%=650.95”。

9.P27,续表3.3.2-5中隧道工程删除“单洞”两字。

10.P31,表3.6.1中施工场地建设费的说明及计算式由“[(一)+(五)+(六)+(七)+(八)+(九)]×累进费率”修改为“[(一)+(二)×40%+(五)+(六)+(七)+(八)+(九)]×累进费率”。

11.P61,分项编号1040301、1040302、1040303对应的备注“下挂桥梁工程项目分项表,不分基础、上(下)部”修改为“下挂桥梁工程项目分项表”。

河南08定额计算规则及解释

河南08定额计算规则及解释

A.《河南省建设工程工程量清单综合单价(2008)》总说明一、《河南省建设工程工程量清单综合单价(2008)》“A 建筑工程”(以下简称本综合单价)是依据现行国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《计价规范》),在《河南省建筑和装饰工程综合基价(2002)》的基础上,为适应工程量清单计价的需要,按正常的施工条件、合理的施工组织和施工工期、现行设计规范、施工验收规范、质量评定标准及安全操作规程编制的。

二、本综合单价适用于河南省行政区域内的一般工业与民用建筑的新建、扩建和改建工程。

三、本综合单价是编审投资估算指标、设计概算、施工图预算、工程招标标底价、拦标价、竣工结算的政府指导价;是建设工程实行工程量清单招标投标计价的基础;是企业编制内部定额、考核工程成本、进行投标报价、选择经济合理的设计与施工方案的参考。

四、建筑工程造价由工程成本(直接费、间接费)、利润和税金组成。

五、实行工程量清单项目招标的招标标底价(或拦标价)和投标报价由工程量清单项目费用、措施项目费用、其他项目费、规费和税金组成。

工程量清单项目费用系各分部分项工程量清单数量与本综合单价相应项目价格的乘积之和。

措施项目是为完成工程项目施工,发生于该工程施工前和施工过程中技术、生活、安全、卫生、环境等方面的非工程实体项目。

措施项目费用由组织措施项目费、技术措施项目费组成。

其他项目费由预留金、材料购置费、总承包服务费、零星工作项目费组成。

规费由工程排污费、工程定额测定费、社会保障费(养老保险费、失业保险费、医疗保险费)、住房公积金和意外伤害保险费组成。

税金由营业税、城市建设维护税、教育费附加组成。

六、本综合单价依据《计价规范》的内容和顺序设置,其章节编号和项目编码(一至九位)均与《计价规范》一致,并在此基础上对《计价规范》没有涉及到的内容进行相应的扩展。

凡是扩展的章节编号和项目编码前均加字母“Y”,以示区别。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

公路工程2008概算定额总说明一、《公路工程预算定额》(以下简称本定额)是全国公路专业定额。

它是编制施工图预算的依据;也是编制工程概算定额(指标)的基础,适用于公路基本建设新建、改建工程,不适用于独立核算执行产品出厂价格的构件厂生产的构配件。

对于公路养护的大、中修工程,可参考使用。

二、本定额是以人工、材料、机械台班消耗量表现的工程预算定额。

编制预算时,其人工费、材料费、机械使用费,应按《公路基本建设工程概算、预算编制办法》的规定计算。

三、本定额包括路基工程、路面工程、隧道工程、桥涵工程、防护工程、交通工程及沿线设施、临时工程、材料采集及加工、材料运输共九章及附录四、本定额是按照合理的施工组织和一般正常的施工条件编制的。

定额中所采用的施工方法和工程质量标准,是根据国家现行的公路工程施工技术及验收规范、质量评定标准及安全操作规程取定的,除定额中规定允许换算者外,均不得因具体工程的施工组织、操作方法和材料消耗与定额规定不同而变更定额。

五、本定额除潜水工作每工日六小时,隧道工作每工日七小时外,其余均按每工日八小时计算。

六、定额中的工程内容,均包括定额项目的全部施工过程。

定额内除扼要说明施工的主要操作工序外,均包括准备与结束、场内操作范围内的水平与垂直运输、材料工地小搬运、辅助和零星用工、工具及机械小修、场地清理等工程内容。

七、本定额中的材料消耗量系按现行材料标准的合格料和标准规格料计算的。

定额内材料、成品、半成品均已包括场内运输及操作损耗,编制预算时,不得另行增加。

其场外运输损耗、仓库保管损耗应在材料预算价格内考虑。

八、本定额中周转性的材料、模板、支撑、脚手杆、脚手板和挡土板等的数量,已考虑了材料的正常周转次数并计入定额内。

其中就地浇筑钢筋混凝土梁用的支架及拱圈用的拱盔、支架,如确因施工安排达不到规定的周转次数时,可根据具体情况进行换算并按规定计算回收,其余工程一般不予抽换。

九、定额中列有的混凝土、砂浆的强度等级和用量,其材料用量已按附录中配合比表规定的数量列入定额,不得重算。

如设计采用的混凝土、砂浆强度等级或水泥强度等级与定额所列强度等级不同时,可按配合比表进行换算。

但实际施工配合比材料用量与定稿配合比表用量不同时,除配合比表说明中允许换算者外,均不得调整。

混凝土、砂浆配合比表的水泥用量,已综合考虑了采用不同品种水泥的因素,实际施工中不论采用何种水泥,不得调整定额用量。

十、本定额中各类混凝土均未考虑外掺剂的费用,如设计需要添加外掺剂时,可按设计要求另行计算外掺剂的费用并适当调整定额中水泥用量。

十一、本额定中各类混凝土均按施工现场拌和进行编制,当采用商品混凝土时,可将相关定额中的水泥、中(粗)砂、碎石的消耗量扣除,并按定额中所列的混凝土消耗量增加商品混凝土的消耗。

十二、水泥混凝土、钢筋、模板工程的一般规定列在第四章说明中,该规定同样适用于其他各章。

十三、本定额中各项目的施工机械种类、规定是按一般合理的施工组织确定的,如施工中实际采用机械的种类、规格与定额规定的不同时,一律不得换算。

十四、本定额中的施工机械的台班消耗,已考虑了工地合理的停置、空转和必要的备用量等因素。

编制预算的台班单价,应按《公路工程机械台班费用定额》分析计算。

十五、本定额中只列工程所需的主要材料用量和主要机械台班数量。

对于次要、零星材料和小型施工机具均未一一列出,分别列入“其他材料费”及“小型机具使用费”内,以元表示,编制预算即按此计算。

十六、本定额未包括公路养护管理房屋,如养路道班房,桥头看守房、收费站房等工程,这类工程应执行地区的建筑安装工程预算定额。

十七、其他未包括的项目,各省、自治区、直辖市交通厅(局、委)可编制补充定额在本地区执行,并报交通部备案;还缺少的项目,各设计单位可编制补充定额,随同预算文件一并送审,并将编制依据送各省、自治区、直辖市公路(交通)工程定额(造价管理)站备查。

所有补充定额均应按照本定额的编制原则、方法进行编制。

十八、本定额遇有下列情况,可按《公路基本建设工程概算、预算编制办法》中的有关规定办理:(一)冬、雨季施工的工程;(二)夜间施工的工程;(三)高原地区施工的工程;(四)边施工边维持通车的工程。

十九、定额表中注明“某某数以内”或“某某数以下”者,均包括某某数本身;而注明“某某数以外”或“某某数以上”者,则不包括某某数本身。

定额内数量带“()”者,则表示基价中未包括其价值。

二十、本定额中凡定额名称中带有“※”号者,均为参考定额,使用定额时,可根据情况进行调整。

二十一、本定额的基价是人工费、材料费、机械使用费的合计价值。

基价中的人工费、材料费基本上是按北京市2007年的人工、材料预算价格计算的(详见附录),机械使用费是按2007年交通部公布的《公路工程机械台班费用定额》计算的。

二十二、定额中的“工料机代号”系编制概预算采用电子计算机计算时作为对工、料、机械名称识别的符号,不应随意变动。

编制补充定额时,遇有新增材料或机械名称,可取相近品种材料或机械代号间的空号。

第一章路基工程本章定额包括伐树、挖根、除草、清除表土,土方工程,机械碾压路基,石方工程,洒水汽车洒水,路基零星工程,路基排水工程,软土地基处理,砌石防护工程,混凝土防护工程,抛石防护工程,各式挡土墙,铺草皮、编篱及铁丝(木、竹)笼填石护坡,防风固沙,防雪、防沙设施,抗滑桩等项目。

土壤岩石类别划分:本章定额按开挖的难易程度将土壤、岩石分为六类。

土壤分为三类:松土、普通土、硬土。

岩石分为三类:软石、次坚石、坚石。

第一节路基土、石方工程1.土石方体积的计算除定额中另有说明者外,土方挖方按天然密实体积计算,填方按压(夯)实后的体积计算;石方爆破按天然密实体积计算.当以填方压实体积为工程量,采用以天然密实方为计量单位的定额时,所采用的定额应乘以下列系数:其中:推土机、铲运机施工土方的增运定额按普通土栏目的系数计算;人工挖运土方的增运定额和机械翻斗车、手扶拖拉机运输土方、自卸汽车运输土方的运输定额上表的基础上增加0.03的土方运输损耗,但弃方运输不应计算运输损耗.2.下列数量应由施工组织设计提出,并入路基填方数量内计算:(1)清除表土或零填方地段的基底压实、耕地填前夯(压)实后,回填至原地面高程所需的土、石方数量。

(2)因路基沉陷需增加填筑的土、石方数量。

(3)为保证路基边缘的压实度须加宽度填筑时,所需的土、石方数量。

3.路基土石方开挖定额中,已包括开挖边沟消耗的工、料和机械台班数量,因此开挖边沟的数量应合并在路基土石数量内计算。

4.路基土石方机械施工定额中,已根据一般路基施工情况,综合了一定比例的因机械达不到而由人工施工的因素,使用定额时,机械施工路段的工程量应全部采用机械施工定额。

5.各种开炸石方定额中,均已包括清理边坡工作。

6.抛坍爆破定额中,已根据一般地面横坡的变化情况,进行了适当的综合,其工程量按抛坍爆破设计计算。

抛坍爆破的石方清运及增运定额,系按设计数量乘以(1-抛坍率)编制。

7.自卸汽车运输路基土、石方定额项目,仅适用于平均运距在15km以内的土、石方运输,当平均运距超过15km时,应按社会运输的有关规定计算其运输费用。

当运距超过第一个定额运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按第一个增运距单位时,其运距尾数不足一个增运定额单位的半数时不计,等于或超过半数时按一个增运定额运距单位计算。

8.路基零星工程项目自己根据公路工程施工的一般含量综合了整修路拱、整修路基边坡、挖土质台阶、挖截水沟、填前压实以及其他零星回填土方等工程,使用定额时,不得因具体工程的含量不同而变更定额。

第二节路基排水工程1.路基盲沟的工程量为设计设置盲沟的长度.2.轻型井点降水定额按50根井管为一套,不足50根的按一套计算.井点使用天数按日历天数计算,使用时间按施工组织设计确定.3.本节定额砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂泵体积.4.本节定额预制混凝土构件的工程量为预制构件的实际体积,不包括预制构件空心部分的体积.5.雨水篦子孙的规格与定额不同时,可按设计用量抽换定额中的铸铁篦子的消耗.第三节路基防护工程1.本节定额中未列出的是其他结构形式的砌石防护工程,需要时按“桥涵工程”项目的有关定额计算。

2.本节定额中除注明者外,均已包括挖基,基础垫层的工程内容。

3.本节定额中除注明者外,均已包括按设计要求需要设置的伸缩缝、沉降缝的费用。

4.本节定额中除注明者外,均已包括水泥混凝土的拌和费用。

5.植草护坡定额中均已考虑黏结剂、保水剂、营养土、肥料、覆盖薄膜等的费用,使用定额时不得另行计算。

6.现浇拱形骨架护坡可参考本节定额中的现浇框格(架)式护坡进行计算。

7.预应力锚索护坡定额中的脚手架系按按钢管脚手架编制的,脚手架宽度按2.5m考虑.8.工程量计算规则:(1)铺草皮工程量按所铺边坡的坡面面积计算.(2)护坡定额中以100m2或1000m2为计量单位的子目的工程量按设计需要防护的边坡坡面面积计算.(3)木笼、竹笼、铁丝笼填石护坡的工程量按填石体积计算。

(4)本节定额砌筑工程的工程量为砌体的实际体积,包括构成砌体的砂浆体积。

(5)本节定额预制混凝土构件的工程量为预制构件的实际体积,不包括预制构件中空心部分的体积。

(6)预应力锚索的工程量为锚索(钢绞线)长度与工作长度的质量之和。

(7)加筋土挡土墙及现浇锚碇板式挡土墙的工程量为墙体混凝土的体积。

加筋土挡土墙墙体混凝土体积为混凝土面板、基础垫板及檐板的体积之和。

现浇锚碇板式挡土墙墙体混凝土体积为墙体现浇混凝土的体积,定额中已综合了锚碇板的数量,使用定额时不得将锚碇板的数量计入工程量内。

(8)抗滑桩挖孔工程量按护壁外缘所包围的面积乘设计孔深计算。

第四节路基软基处理工程1.袋装砂井及塑料排水板处理软土地基,工程量为设计深度,定额材料消耗中已包括砂袋或塑料排水板的预留长度。

2.振冲碎石桩定额中不包括污泥排放处理的费用,需要时另行计算。

3.挤密砂桩和石灰砂桩处理办软土地基定额的工程量为设计桩断面积乘以设计桩长。

4.粉体喷射搅拌和高压旋喷桩处理软土地基定额的工程量为设计桩长。

5.粉体喷射拌桩定额中的固化材料的掺入比是按水泥15%、石灰25%计算的,当掺入比或桩径不同时,可按下式调整固化材料的消耗:Q=(D2*m)/(D20*m0)*Q0式中:Q——设计固化材料消耗;Q0——定额固化材料消耗;。

相关文档
最新文档
