管道预留洞防渗漏封堵吊模板
预留洞封堵施工方案样本

目录一、编制依据 (2)二、工程概况 (2)三、施工准备 (3)四、放线洞、泵管洞封堵操作工艺 (3)五、工字钢预留洞封堵操作工艺 (5)六、厨卫等处预留洞封堵操作工艺 (6)七、质量保证措施 (9)八、安全保证措施及文明施工 (10)一、编制依据:1、本工程施工合同2、本工程施工图3、本工程涉及的国家或行业规范、规程、技术法规、标准、图集, 地方标准、图集4、本工程施工组织设计5、公司相关管理办法6、江苏省《住宅工程质量通病控制标准》DGJ32/J16-二、工程概况:本工程预留洞口封堵部位为:1.在结构施工时, 安装专业在楼板、墙板上预留了后期安装时需要穿过楼板的预留洞或预埋了套管: 卫生间、管道井、厨房、阳台等。
2.在结构施工时放线洞( 上口200*200mm, 下口150*150mm) 、泵管洞( 上口250*250mm, 下口200*200mm) 。
3.在结构施工时2#、 7#楼的4层、 10层、 16层、 22层、 28层及1#、 6#楼的5层、 11层、 17层、 23层、 29层的挑架16#工字钢预留洞( 150*250mm) 。
预留洞在后期都需要进行封堵处理, 为保证后浇洞施工质量, 消除建筑水电的渗漏问题, 特制订本方案。
三、施工准备1、材料及要求:所用材料的品种、规格应符合设计和规范的要求。
材料: 标准钢管、顶撑、扣件、 15厚胶合木模板、硬方木、水泥、商品混凝土2、主要机具:用具: 斗车、木( 铁) 锤、钢錾子、直尺、铁抹子、铁丝、线锤、铁锹等。
3、作业条件:管道施工已完成及具备洞口封顶条件, 经检查验收合格。
为施工操作必须设有防护盖板, 确保施工的操作安全。
4、劳动力准备由于本次封堵涉及洞口分部较广, 涉及质量、安全等问题比较多, 为了加强全面控制和管理, 提早完成任务, 进行现场的组织、协调管理工作, 并保证施工质量、进度, 施工现场根据施工总进度分段封堵即放线洞、泵管洞→卫生间等→挑架洞。
给排水立管预留洞口封堵施工方法

给排水立管预留洞口封堵施工方法排水立管预留洞口封堵施工方法主要分为以下几个步骤:步骤一:确定洞口位置和尺寸首先要确定排水立管预留洞口的位置和尺寸,这需要根据设计图纸和实际情况来确定。
洞口位置应符合设计要求,并且要考虑到施工的便利性和安全性。
尺寸要根据实际需要来确定,确保洞口大小能够满足后续工作的要求。
步骤二:准备材料和工具准备洞口封堵所需的材料和工具,包括密封材料、胶水、刷子、批刀、锤子、螺丝刀等。
根据洞口的尺寸和材料的特性,选择合适的材料和工具,并确保它们的质量和使用效果。
步骤三:清洁洞口周围区域在进行封堵之前,需要将洞口周围的区域清洁干净,以确保封堵材料能够粘贴牢固。
使用刷子和批刀清除灰尘和杂物,并用湿布擦拭洞口周围的墙面。
步骤四:涂胶进行封堵将准备好的密封材料涂抹在洞口周围的墙面上,确保密封材料均匀覆盖,并且与墙面紧密贴合。
可以使用刷子或批刀来均匀涂抹,确保封堵材料的良好粘合和密封效果。
步骤五:加固封堵材料在封堵材料涂抹完毕后,可以使用螺丝刀或锤子轻轻敲击材料,将其与墙面更牢固地粘合在一起。
这样可以确保封堵材料的稳固性,防止其在后续使用过程中松动或脱落。
步骤六:等待封堵材料干燥根据密封材料的说明,等待封堵材料完全干燥。
通常,这个过程需要一定的时间,根据材料的不同,可能需要数小时或数天。
在此期间,需要避免水液或其他物质接触封堵材料,以免干扰其干燥效果。
步骤七:验收和修补在封堵材料完全干燥后,进行验收工作。
检查封堵材料的质量和效果,确保它可以满足设计要求和使用需要。
如果发现有瑕疵或不符合要求的地方,及时进行修补,保证施工的质量和可靠性。
总结:排水立管预留洞口的封堵施工需要严格按照上述步骤进行,确保封堵材料的粘合牢固、密封效果良好。
同时,要注意材料的选择和施工的环境条件,确保施工的质量和可靠性。
在施工过程中,需要严格遵守安全操作规程,确保施工人员的人身安全和设备的完好性。
浅析建筑给排水管道洞口预留及封堵措施

浅析建筑给排水管道洞口预留及封堵措施摘要:当前,建筑安装工程中渗漏现象较为突出,究其原因涉及各方面,如施工方案设计不周全,材料把关不严,套管、孔洞处理不当,管理不到位等多种原因。
因此,防治安装工程渗漏质量通病难度较大,必须采取综合治理的方法,现将给排水管道洞口预留及封堵措施方法阐述如下。
关键词:建筑;给排水管道;洞口预留;封堵;措施前言工程质量检查中,经常发现地下室外墙、管井、卫生间、厨房及出屋面管道根部出现渗水、霉变、泛黄等现象,这是建筑行业公认的质量通病,它不仅影响到给排水工程的整体质量,而且还直接影响用户的正常使用。
一、建筑给排水管道渗漏原因分析1、管理不到位,施工队伍人员素质参差不齐、高低不同施工过程中土建与安装专业各自为政,图纸会审及预留施工中没有充分考虑结构与安装管线的位置关系,如出屋面排水透气管出屋面后与女儿墙根部及烟气道等距离问题,造成套管处防水施工困难,质量无法保证;安装工程施工方面缺少相应的专业人才,质量意识淡薄,技术水平较低,对此类工程的施工只停留于表面,对施工规范、图集没有深入研究,交底不到位,认为补洞部位是工程上的次要部位,做得好不好对工程质量影响不大,造成施工质量的好坏完全取决于劳务班组的技术水平高低。
1.施工方法不当吊洞施工方法不正确,支护模具选择不当,补洞混凝土所用的原材料、配合比、坍落度等不符合要求,且工序不合理。
二、建筑给排水管道洞口预留及封堵施工技术措施1、防水套管施工技术管道穿过地下室或地下构筑物,及穿过用水房间楼层结构板时应设置防水套管。
防水套管分为刚性防水套管和柔性防水套管。
1.1施工工艺(1)刚性防水套管止水环钢板厚度应按图集,根据管径选择翼环规格,双面焊接;穿墙套管止水环居墙中设置,周边加强钢筋按要求绑扎牢固,混凝土振捣密实;地下室外墙防水附加层卷入套管内100mm;将管道穿过预埋套管,按图将位置尺寸找准,临时固定;套管两端分别采用沥青麻丝填塞,端头用防水油膏封堵密实;外墙防水卷材施工时,管根处先施作防水附加层,再按要求施作防水层,收头卷材应紧贴管道,并采用金属管箍箍紧(图1)。

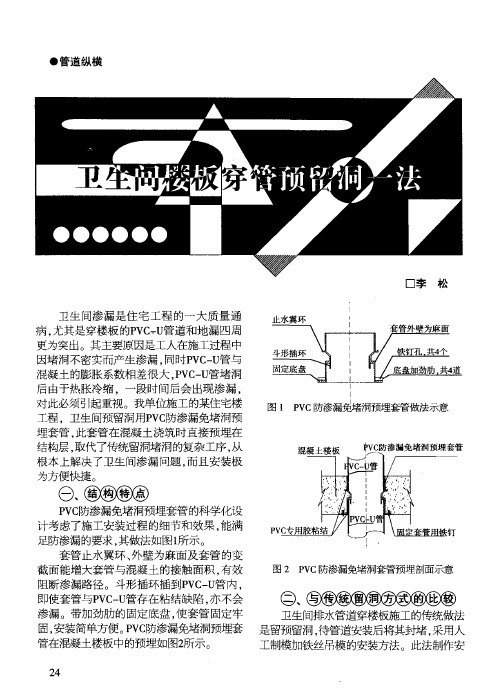

卫生间楼板穿管预留洞一法

上。
( 李
松: 中铁 四局建筑公司 )
( ) 工制作粗糙 , 3人 施工 面凸凹 不平 , 混 凝土 突出楼板 平面 , 漏浆 , 染管道 、 污 墙壁 , 需人 工后 期清理 凿磨 ,稍 有不慎 就伤 及管 道。 () 4 楼板要 吊模堵 洞 , 造成渗 水隐患 , 若 返 工更是浪费人力物力 。 ( )制作 安装 及后 期 清理耗 费 大量 人 5 工, 同时浪 费材料 , 施工进度缓慢 , 工质量 施 难 以保 证。增加企业 隐 l 生成本 . 不利 于提 高 企业市场竞争力 。
()根 据 卫生 间楼板 厚 度选 择预 埋套 2 管高度 , 果预埋套管高 出楼 地面太 多 , 如 会 给混凝 土的平板振动器 的振 捣带来不便 。 导 致混凝土浇捣不到位 , 引起渗漏。 ( )主管安装 须加大一号预 埋 , 3 因为主 管存在 着 上下楼 面预 留洞 不在 同一直线 上 的 问题 , 可能导致施 工无法进行 。加大 一号 预埋 , 给主管立管 上下层 之间有一定 的调整 () 5 各种规格尺寸齐备 , 工方便 。 施 空间 , 有利于主管道的垂 直安装 。 ( ) 品性价 比高 ,可节省大量人力 开 6产 () 4 将地 漏做成预 埋套管 式地漏 , 可 即 支。施工进度快 , 提高施工质量 , 为企业带来 次施 工到位 。 经 济效益和社会效 益 . 增加 企业在 同行业 中 (、 的竞争能力 。 本住宅楼 已经竣工一年 多 。用P C V 防渗 2传 统 留洞 吊模 施 工 方 式 . 漏 免堵 洞预埋 套管 安装 的排水 管道未 发现 () 1必须2 人( 或3 熟练技 术工 ) 上楼下 楼 有渗 漏现 象 , 户普遍 反映 良好 , 住 目前这种 配合安装 。 预埋套管 已在合肥 地区逐渐推广 。 () 2 安装 一 套需 5 i以上 , 一 户 1以 mn 装 h
质量通病防治指引(开洞与封堵)

问题10、屋面管道井结构墙存在后开孔现象。
措施:管道应浇筑前进行预埋,禁止进行后开孔。如开孔需经设 计单位同意,并做好防水施工工作。
问题11、出屋面管道未设置刚性套管,且出屋面管道周边未进行 “馒头包”措施排水,后期存在渗漏隐患。
措施:加强前期技术交底,要求出屋面管道设置不低于屋面完成 面150mm的刚性套管,并设置不低于30mm的排水坡,降低渗漏风险。。
措施:及时进行拆除,后期加强工人交底。吊顶封板前监理组织 相关单位进行隐蔽前验收。
问题8、现场地下室穿墙管道防水附加层缺失,后期存在渗漏隐患。
措施:该部位防水重新施工。后期加强技术交底,严格按规范进 行施工。
问题9、现场顶棚结构破损、管线外露,观感质量较差。 措施:剔凿四周对破损线管进行接续,修补剔凿四周。
问题14、烟道洞口预留过小,存在后剔凿露筋现象。 措施:提高预留精度,对露筋部位及时进行修补。
问题10、现场砼结构存在后开洞现象,破坏钢筋,影响结构安全。
问题16、吊洞封堵质量较差,存在开裂现象。 措施:封堵前应对结合面进行凿毛,并进行分层封堵。
开洞与封堵专篇
问题1、管道根部吊洞混凝土封堵不密实,存在孔洞、铁丝现象, 后期存在渗漏隐患。
措施:及时安排人员进行排查整改,禁止吊洞采用铁丝吊模,要 求吊洞前进行侧边凿毛、清理、并分两次浇筑完成,施工完成后做好 结构自防水检查。
问题2、现场预留洞口存在铁丝吊模现象,存在渗漏隐患。
措施:加强施工人员技术交底,禁止吊洞采用铁丝吊模,建议采 用硬性支撑,分二次进行封堵,降低渗漏风险。
问题12、屋面预留孔洞防水卷材未做内翻处理,不符合规范要求。
措施:加强施工人员技术交底,屋面预留孔洞防水卷材施工时应 将卷材内翻50mm。
给排水管道预留洞缝隙防渗漏施工方法

给排水管道预留洞缝隙防渗漏施工方法在施工中,传统的管道预留洞吊模采用铁丝三合板和苯板吊模,这就容易产生一个问题:“穿楼板管道与所开管洞不同轴,吊模封堵不密实,管根处防水涂料(一般为JS材料)做得再好,都存在渗漏隐患容易造成预留洞周边漏水,以及预留管道周围混凝土内部松动,使施工质量下降和对住户造成很大的麻烦。
”经过多次摸索,我们发现了一种新的“管道预留洞吊模”施工方法,他专门用于快速封堵新建楼房管道预留洞安装上下水管道后,楼板与管道之间的缝隙(取代了传统工序铁丝吊胶全板),完全从根本上解决了预留洞缝隙施工难的问题。
方便、快捷、实用、环保、美观,吊模施工完成后不在墙面留下任何痕迹,使管道预留洞吊模得到万科、保利、绿地等知名房地产开发商的一致认可,并得到广大业主的好评。
下面我就向大家分享一下我的施工经验:首先从图片中我们了解一下“管道预留洞吊模”:传统管道预留洞吊模施工步骤:1、管洞孔直径大于管外径约60mm,开孔后最好把孔内壁剔毛,排水管道轴线与管洞轴线基本重合,用细铅丝固定模板,清洁、洒水,注意管洞内不要填杂物2、浇注水泥砂浆(加膨胀剂)时,要分两次浇注,并用钢钎捣固密实施工缺点:1、必须2-3人楼上楼下配合,进行安装和拆模。
2、安装一套至少需5分钟以上,装一户1小时以上。
传统封堵方式人工制作粗糙,施工面凸凹不平,混凝土出台,(突出楼板平面)漏浆,污染管道墙壁,需人工后期清理凿磨,稍有不慎即伤及管道。
3、上下层间必须以铁丝连接,拆模时机把握不好会引起铁丝松动,造成渗水隐患,若返工更为浪费人力物力。
4、人工制模(采用三合板或者苯板,三合板必须泡水、开孔、钻洞5、制作麻烦)、安装、拆模复杂、繁琐、费时费力。
6、制作、安装、后期清理耗费大量人工开支,需施工方反复购买材料重复制作,浪费材料、施工进度缓慢,施工质量低劣。
增加企业隐性成本,不利于提高企业市场竞争力。
管道预留洞吊模施工方法:下面我们先从图片中了解一下什么是“管道预留洞吊模施工方法”【实物图】施工步骤:步骤一步骤二步骤三步骤四施工特点:一、施工速度快,安装极为方便快捷。
给排水立管预留洞口封堵施工方法
给排水立管预留洞口封堵施工方法
一、工艺流程:
管口封堵施工流程:预留孔洞——凿毛清洗——吊模——刷素水泥浆——浇细石砼——养护(如有渗漏现象——第二次浇细石砼——养护)——蓄水试验——办理工序交接验收手续——土建防水
二、排水管预留洞口封堵施工要点:
1. 将洞口凿毛成喇叭口,上大下小,上部最少要求保证比管道大4~6cm,下部最少要求每边
1:2水泥砂浆包管
保证比管道大2~3cm,并且要清洗干净后才能吊模。
2. 立管完成安装牢固后,吊模要求稳固,下部与底板面平,保证砼浇捣后的平整度。
3. 凿毛清洗干净后,紧接着在洞口刷一道素水泥浆。
4. 用细石砼(砼配合比:水泥1:中细沙3,可参占水泥比重8%膨胀剂)认真浇捣密实,12小时内进行蓄水养护,排水管道保证四周200mm范围内由管边向内适当找坡。
5. 2天以后方可拆模,并进行24h蓄水试验。
如有渗漏现象,则重新打凿表皮混凝土1公分用堵漏王重新浇捣密实,严重渗漏的需重新拆除再认真浇捣混凝土重复以上工作
6. 试验合格后,及时取得甲方监理认可,并办理工序交接检查手续。
三、注意事项:
1. 冬日施工注意不能低于5℃
2.预留洞口堵洞时,要先将洞口凿毛,凿成漏斗形式,然后用水冲洗干净;在进行封堵时,先在接口处刷素水泥浆,选用比原设计混凝土高一标号的细石混凝土进行封堵。
在支模时,严禁用铁丝对穿装吊模,应在底口加支撑支设模板。
3.为确保洞口能凿毛,凿打洞口应在立管安装前。
4.洞口浇注应从楼下向楼上进行。
5.预留洞口浇注必须在立管所处位置楼面的找平层完成前。
混凝土现浇板管道预留洞封堵施工工法(2)
混凝土现浇板管道预留洞封堵施工工法混凝土现浇板管道预留洞封堵施工工法一、前言混凝土现浇板管道预留洞封堵施工工法是一种常用于建筑工程中的施工方法,能够有效地对管道预留洞进行密封,确保施工质量和工程安全。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点混凝土现浇板管道预留洞封堵施工工法具有以下几个特点:1. 灵活多样:可以根据实际施工需要进行灵活调整,适应不同形状和规格的管道洞口封堵。
2. 误差小:能够保证预留洞的尺寸和位置与设计要求一致,减少误差。
3. 施工周期短:采用现场预制管道洞集中施工的方式,大大节约了施工时间。
4. 协调性强:与其他施工工艺相结合时,能够良好协调,确保施工的连贯性和顺利进行。
三、适应范围混凝土现浇板管道预留洞封堵施工工法适用于各类建筑工程中的管道洞口的封堵,如水、电、暖等各类管道的预留洞。
四、工艺原理混凝土现浇板管道预留洞封堵施工工法的原理是通过预留洞口进行混凝土的现浇施工,实现管道与混凝土现浇板的无缝连接。
具体采取的技术措施包括:在洞口周围设置模板,并加入密封材料,以防止混凝土渗漏;在现浇板施工前进行管道固定,以保证洞口位置和大小的准确性;采用适当的施工方法和工具,确保施工质量和效率。
五、施工工艺1. 确定洞口位置和大小,并在现浇板上设置预留洞的模板。
2. 在洞口周围加入密封材料,如硅胶等,以防止混凝土渗漏。
3. 在洞口上方设置管道支撑杆,并进行固定,以保证洞口位置的准确性。
4. 进行混凝土的现浇施工,包括浇筑和振捣等工序。
5. 待混凝土充分凝固后,拆除模板和支撑杆。
6. 对预留洞进行必要的修整和加固。
六、劳动组织混凝土现浇板管道预留洞封堵施工工法需要合理组织施工人员,包括项目经理、现场施工人员和工人等,确保施工过程的顺利进行和质量达到设计要求。
七、机具设备该工法所需的机具设备包括混凝土搅拌机、模板、振动器、钢筋切割机、固定支撑杆等。
建筑给排水管道穿楼板管道吊洞防渗漏策略分析
建筑给排水管道穿楼板管道吊洞防渗漏策略分析发布时间:2023-02-21T01:11:18.716Z 来源:《建筑创作》2022年第19期作者:高岩[导读] 在对建筑的给排水管道进行实际施工时,多数管道安装的过程中都要穿过楼板和墙面高岩佛山南方建筑设计院有限公司广东佛山 528000摘要:在对建筑的给排水管道进行实际施工时,多数管道安装的过程中都要穿过楼板和墙面,因此,对于孔洞的预留以及防渗是至关重要的。
如果预留管道较为精准,那么就可以在很大程度上防止乱凿现象的出现,促进给排水工程施工质量的提升。
但要注意的是,还要对安装完成之后的封堵、防渗工作给予高度的重视。
关键词:建筑给排水管道穿楼板管道吊洞防渗漏策略引言孔洞封堵是建筑给排水施工中的关键环节,能够促进防渗性能的提高,如果出现偏差,不但会延误给排水工程的施工进度,还会对墙面结构和楼板结构造成破坏,甚至影响它的稳定性和美观性。
因此,要提高孔洞预留和封堵的能力和水平,从而促进工程施工质量的提高。
1、建筑给排水管道孔洞的预留1.1施工前的准备工作在对建筑给排水管道进行具体施工之前,一定要对施工图纸进行仔细的分析和研究。
以设计图纸为基础来对相应的施工进行详细规划,比如管道线路的敷设方向、空调位置安装等,这样才能确保孔洞预留位置的准确度。
与此同时,相关的施工人员还要对施工现场有一个详细了解和掌握,对管道实际的标高和走向进行确定,及时解决不合理的地方。
与相关的设计人员、业主单位等进行协调和沟通,进而为给排水工程后期的高效性和有序性提供保障。
1.2加工制作孔洞预留模具和预埋套管第一,根据每一个楼层孔洞预留的数量来对与其相符的钢套管进行制作,为施工提供充足的材料。
第二,利用铁钉来钉好小方木和竹胶板,制作成为与实际规格相符的竹胶板方盒。
在具体加工时,竹胶板方盒并没有严格的制作要求,只要确保木盒表面坚固且光滑、结构稳定即可。
第三,在对套管进行加工制作之前,要对其外部的铁锈进行消除,依据预留位置、墙体实际厚度来对套管的施工切割长度进行确定。
建筑给排水管道穿墙或楼板孔洞的预留与封堵措施
建筑给排水管道穿墙或楼板孔洞的预留与封堵措施摘要:在进行给排水管道施工的过程中,施工人员必须要严格按照相关规定的标准进行施工,不断对建筑给排水管道进行创新,这样建筑给排水管道的使用性能才能得到提高,在进行管道施工的时候,施工人员必须要把握好给排水管道施工的要点,不打断加大对给排水管道施工的重视度。
本文就建筑给排水管道穿墙或楼板孔洞封堵或者预留施工措施进行研究,希望能够在一定程度上提高建筑施工管理水平。
关键词:建筑给排水管道;孔洞预留;封堵措施建筑在进行给排水管道施工的时候,受建筑结构的影响非常大,其在进行施工的过程中经常需要进行穿墙和楼板施工,这种施工方式不仅会对建筑结构的稳定性造成非常大的影响,甚至还会在一定程度上降低建筑整体结构的安全性,因此要想保证建筑给排水管道施工的质量,就要不断提高建筑结构孔洞封堵与预留施工的技术水平,这样排水管道在进行穿凿施工的过程中,才不会出现由于孔洞预留不到位影响给排水管道施工质量的情况。
1孔洞预留施工1.1施工准备阶段在进行给排水管施工的时候,施工人员要不断加大对施工图纸研究的重视度,严格的对给排水管道施工图纸进行核查,不断加大对施工图纸研究的重视度,这样建筑电气系统的质量才能的得到提升。
在进行给排水管道施工之前,设计人员要对施工区域进行详细的了解,对给排水管道的管道走向和管道坐标进行严格的核对,这样才能保证给排水管道在施工过程中才不会出现管线交叉、管线排列严重不符合相关规定的现象。
在对给排水管线进行核查的时候,如果发现其在施工过程中出现需要进行修改的时候,必须要联系设计人员、联合业主和监管人员等,对问题和需要进行修改的位置进行协商,在对建筑给排水施工进行后续管道协商的时候,要避免在施工过程中出现的不利因素,这样建筑给排水施工的水平才能得到提高。
1.2孔洞预留模具和预埋套管的加工制作1.2.1可提式钢套管加工制作(用于楼板预留孔洞)根据工程各楼层每区楼板预留洞的数量,加工制作适宜数量的可提式钢套管,周转使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道预留洞防渗漏封堵吊模板
“管道预留洞防渗漏封堵吊模板”专门用于快速封堵新建楼房管道预留洞安装上下水管道后,楼板与管道之间的缝隙(取代了传统工序铁丝吊胶全板),完全从根本上解决了预留洞缝隙施工难的问题。
方便、快捷、实用、环保、美观,吊模施工完成后不在墙面留下任何痕迹,使管道预留洞吊模得到万科、保利、绿地等知名房地产开发商的一致认可,并得到广大业主的好评。
产品规格:Φ50mm Φ50mm加宽Φ75mmΦ110mm Φ110mm加宽Φ160mm
适用范围:适用于管道预留洞封堵二次浇注砼模板的施工。
产品特点:
一、施工速度快,安装极为方便快捷。
可一人在楼下独立操作,几秒钟即可安装完成一套。
拆模时也仅需一人在楼下操作,拆模迅速。
提高施工效率6~8倍,节省人工费用90%以上。
二、可多次重复利用,不需反复购买胶合板和铁丝,不需木工制作,节约材料开支。
三、施工面平整光洁,产品与管道及楼板接合紧密,砂浆不易渗漏,提高施工质量标准,提升了企业在施工技术和施工质量方面的形象。
四、施工后,墙壁和管道干净整洁,无需后期再投入人工清理凿磨。
五、上下层之间不需穿铁丝连接,杜绝由此引起的渗水隐患。
且拆模时间可大大提前。
六、各种规格尺寸现货齐备,方便施工,拿来即用。
使用方法:
一、将模板平面向上,紧贴楼板卡在管道上,对准卡槽,压下两侧金属卡扣卡紧两端即可。
二、安装完成后从上向预留洞内浇入混凝土,压实抹平。
三、混凝土凝固后松开卡扣,取下“管道预留洞快速堵漏吊模”,并妥善保管以便重复使用。
四、由于模板与混凝土之间无铁丝预埋,混凝土稍凝固即可拆模。
以加快施工进度。
使用注意事项:
1.不适合镀锌钢管和KPG等金属管道的预留洞吊模;
2.2.禁止在金属发热(加热或正在升温)的管道上使用;
3.管道管径大于吊模管径时,不建议强行使用;
4.使用完毕后,因在螺丝以及金属关节地方加入润滑油或者废弃机油,以便循环使用。
