工程建设规范规定与技术要求为了确保工程建设的质量、安全、工期及进度,杜绝一切质量事故的发生,将安全隐患及时排除。

根据《地基基础施工规范》,《砌体施工规范》,《钢筋砼施工规范》,《砼道路施工规范》,《市政基础设施施工规范》,《城市给排水施工规范》,《城市照明施工规范》,《质量检验评定标准》,《安全施工操作规程》等规范、规程、标准。

并结合工程的具体情况与实际现状,制定相应的具体技术要求,请在施工中严格按规范规定、操作规程,验评标准及技术要求,做好各自的相应的具体工作。

在工程质量管理方面,请严格按射城投司发[2007]22号文件,关于《工程建设质量管规定》;在施工安全管理方面,请严格按射城投司发[2007]21号文件,关于《建设施工工程安全管理规定》。

加强管理,增添措施;确保质理,狠抓安全;落实进度,抢抓工期;科学文明,技术领先;全面合格,争创优良;放心满意,共建合谐。

第一部分房屋建筑工程一、在施工中的具体技术要求:(一)在地基与基础施工中的具体技术要求:1、地基的处理与选型,应符合地勘报告要求与设计要求,科学、经济适用,满足上部承载能力。

2、经处理后的地基应按要求进行必要相关检测。

其检测报告之数据应科学、准确、真实,可靠。

并应经得起历史的检验。

3、当基坑基槽挖至设计深度时,应对基础底面持力层或碎石桩、管桩作全面细致的检查验证、是否有无与地勘报告不吻合的地方,有无漏打及护桩不到位,或偏移轴线等的情况。

4、当基坑基槽挖至设计深度后,应严格检查基底标高,校准该建筑与周边道路的比降高差关系,室内与室外相对高差位置。

5、换填连砂石厚度或褥垫层厚度,按设计需调整时具体见通知。

天然连砂石填筑时,应严格控制级配。

其级配为:3:7不大于4:6,卵石最在粒径不应大于20CM;若遇部份级配较差时,应采用人工级配。

用32T带振压路机纵横碾压各不少于8遍,静压及带振碾压各4遍。

一次性碾压厚度不大于80CM。

6、严格控制并校准各栋建筑物之定位轴线;核准开间和时深轴线。

深圳市住房和建设局关于印发《深圳市工程建设技术规范制定程序规定》的通知-深建规〔2016〕11号

深圳市住房和建设局关于印发《深圳市工程建设技术规范制定程序规定》的通知-深建规〔2016〕11号

深圳市住房和建设局关于印发《深圳市工程建设技术规范制定程序规定》的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 深圳市住房和建设局关于印发《深圳市工程建设技术规范制定程序规定》的通知各有关单位:为规范我市工程建设技术规范的制定程序,保障工程建设技术规范质量,根据《中华人民共和国标准化法》《深圳市建设工程质量管理条例》以及《深圳市行政机关规范性文件管理规定》,我局制定了《深圳市工程建设技术规范制定程序规定》,现予印发,请遵照执行。

深圳市住房和建设局2016年12月2日深圳市工程建设技术规范制定程序规定第一章总则第一条为规范我市工程建设技术规范的制定程序,保障工程建设技术规范质量,根据《中华人民共和国标准化法》《深圳市建设工程质量管理条例》以及《深圳市行政机关规范性文件管理规定》,制定本规定。

第二条本规定所称工程建设技术规范(以下简称技术规范),是指为实现一定的技术目的,有关主体在勘察、设计、施工、验收及运营维护等工程建设过程中所应遵循的技术标准或要求。

前款所称工程,包括土木工程、建筑工程、线路管道工程、设备安装工程及装修工程。

涉及公民生命健康财产安全、生态环境安全,以及落实国家安全工作需要的技术规范,可依法编制特区技术规范。

第三条市建设行政主管部门(以下简称市主管部门),负责技术规范的立项、专家评审和报批发布等工作。

经信、规划国土、交通、教育、公安消防、建设、水务、城管等相关主管部门作为组织起草部门(以下简称组织起草部门),负责组织本行业技术规范的立项申报、起草和征求意见等工作。

深圳市人民政府法制办公室(以下简称市法制办)按照规范性文件管理规定,负责特区技术规范的法律审查工作。

工程项目建设项目技术标准

工程项目建设项目技术标准

工程项目建设项目技术标准
简介
本文档旨在规定工程项目建设中的技术标准,确保项目的高质
量完成。

技术标准是项目过程中的指导文件,对工程建设的各个环
节进行规范,以确保项目的安全性、可持续性和高效性。

技术标准内容
1. 设计标准:明确工程项目的设计要求和标准,包括建筑设计、结构设计、电气设计等方面的要求。

2. 施工标准:规定施工过程中的技术要求和标准,确保施工过
程的安全和正常进行,包括土建工程、安装工程等各个方面。

3. 材料标准:确定项目中采用的各种材料的技术规范和质量要求,包括材料的选用、检测和验收等方面。

4. 检测标准:规定工程项目中各种检测和测试的标准和方法,
确保工程质量的可靠性和合格性。

5. 安全标准:确定施工过程中的安全要求和标准,包括施工现
场安全、职工安全等方面的规定,确保工程建设的安全性。

6. 环保标准:规定工程项目对环境的保护要求和标准,包括空气、水、土壤等环境因素的监管和管理。

7. 管理标准:明确工程项目建设过程中的管理要求和标准,包括合同管理、质量管理、进度管理等方面的规定。

使用方法
在工程项目建设过程中,根据本文档中规定的技术标准,进行设计、施工、检测、管理等各个环节的操作和实施。

各参与方应严格按照本文档要求执行,确保项目的顺利进行和达到预期目标。

结论
本文档为工程项目建设提供了技术标准的指导,对于项目的成功完成具有重要意义。

各参与方应共同遵守并执行本文档中的各项标准,确保项目的高质量建设。

GB建设工程施工现场消防安全技术规范3篇

GB建设工程施工现场消防安全技术规范3篇

GB建设工程施工现场消防安全技术规范第一篇:施工现场消防安全总体规范为保障施工现场消防安全,预防火灾事故发生,确保工人生命财产安全,本文总结出以下消防安全规范:一、消防设施设备的规范1.设置消防设施:(1)每个施工现场必须配备消防器材,并且确认有消防水源。

施工现场消防器材应根据消防部门要求配置,并应进行日常维护保养。

(2)对建筑工程、高层建筑、隧道、地下车库等易发生火灾的单位,须设置手动/自动控制的报警系统,以及灭火器、消火栓等消防设备,并安排专人管理和日常维护。

(3)施工现场每栋楼或每个区域应设置独立式火灾报警控制装置和消防水池或水箱,以确保灭火用水充足。

2.制作和检查消防计划:为确保灭火救援工作的顺利开展,应制作消防应急预案,并通过考核验证,确定全体员工的逃生路线和设施,确保员工在紧急情况下顺利疏散并获救。

二、消防安全措施的规范1.人员管理:(1)明确防火、防爆安全职责,落实班组长、安全员、保安人员、职业健康检查员等各级工作人员的职责。

(2)施工中应对火源、易燃易爆材料采取有效的防范措施,保证人员安全。

2.火源控制:(1)施工现场应设置不少于两个以下具有灭火功能的消防设备,并定期维护检查。

(2)在非施工状态下,瓶装气体、液压油、液态易燃易爆物质等应妥善存放,防止直接暴露在阳光下或离热源过近,防止引起燃爆。

3.设施管理:(1)设施物品数量、重量应符合房建局及安全部门的规定,安全杜绝大物品高于限高作业。

(2)各类材料妥善存放,杜绝随意放置材料,作业现场应保持整洁,防止垃圾及材料成为火源。

以上是施工现场消防安全总体规范,希望以上规范能够对施工企业做好消防管理、保障工人生命财产安全起到帮助作用。

第二篇:施工现场高处作业消防安全技术规范在施工现场,高处作业是一项风险极高的施工工作。

为了确保高处作业的安全,本文总结出以下消防安全规范:一、高处安全保障体系的规范:1.设立安全红线高处施工作业现场应根据规定在三米以及五米安全红线区域内设置安全网,阻止人员或材料等脱离高处。

建设方案的技术要求和标准

建设方案的技术要求和标准

建设方案的技术要求和标准一、引言建设方案是指在实施某项工程或项目时所制定的详细计划和方案。

一个好的建设方案不仅要考虑到项目的可行性、经济性和可持续性,还需要满足一定的技术要求和标准。

本文将探讨建设方案中的技术要求和标准,以期为相关人员提供一些参考和指导。

二、技术要求1. 安全性要求在制定建设方案时,首要考虑的是项目的安全性。

无论是建筑工程、交通工程还是能源工程,都需要确保施工和运营过程中的安全。

因此,在建设方案中应明确规定安全措施,包括但不限于施工期间的安全防护、设备的安全性能、应急预案等。

2. 环境保护要求随着环境问题的日益突出,建设方案中的环境保护要求也越来越重要。

在制定建设方案时,应充分考虑项目对环境的影响,并提出相应的环境保护措施。

例如,在建筑工程中,应采用环保材料和节能设备;在交通工程中,应合理规划道路和交通流量,减少对环境的污染。

3. 资源利用要求建设方案应充分考虑资源的合理利用。

无论是土地、水资源还是能源,都应在建设方案中进行充分评估和规划。

例如,在城市规划中,应合理利用土地资源,避免过度开发;在能源工程中,应优化能源结构,提高能源利用效率。

4. 技术可行性要求建设方案应具备一定的技术可行性。

在制定建设方案时,应充分考虑项目所需的技术条件和技术手段,确保项目能够按计划顺利进行。

例如,在信息技术工程中,应充分考虑网络带宽、硬件设备等技术要求,确保项目能够满足用户的需求。

三、技术标准1. 国家标准国家标准是建设方案中的重要参考依据。

在制定建设方案时,应参考相关的国家标准和规范,确保项目的设计、施工和运营符合国家的要求。

例如,在建筑工程中,应参考国家的建筑设计规范和施工标准;在交通工程中,应参考国家的交通规划和交通设施标准。

2. 行业标准除了国家标准外,行业标准也是建设方案中的重要参考依据。

不同行业有不同的标准和规范,应根据具体的项目需求选择适用的行业标准。

例如,在能源工程中,应参考能源行业的相关标准和规范;在信息技术工程中,应参考通信行业的相关标准和规范。

建筑设计要求及技术规范

建筑设计要求及技术规范

建筑设计要求及技术规范
本文档旨在为建筑设计和施工提供一组基本的要求和技术规范,确保建筑物的质量和安全性。

建筑设计要求
以下是建筑设计中的一些基本要求:
1. 结构稳定性:建筑物的结构设计应具备足够的稳定性,能够
承受自身及外部荷载的影响。

2. 功能和实用性:建筑物的设计应符合使用者的需求,提供舒适、便捷的功能空间。

3. 美观和协调性:建筑物应具备良好的外观设计和空间布局,
与周围环境协调一致。

4. 可持续性和环保性:设计应考虑能源利用、环境保护等可持
续发展因素。

5. 安全性:建筑物应符合相关安全要求,包括消防安全、应急
疏散等。

技术规范
以下是建筑设计中的一些基本技术规范:
1. 建筑结构:设计人员应按照国家相关规范,考虑建筑物的材料、结构类型和承载能力等因素。

2. 火灾防控:建筑物应具备防火阻燃性能,包括各种防火墙、防火门窗、消防设施等。

3. 电气安全:电气设计应符合相关电气安全标准,避免电气设备故障和漏电等问题。

4. 通风与空调:设计应考虑建筑物的通风和空调系统,确保室内空气质量和舒适性。

5. 建筑材料:设计人员应选择符合质量标准的建筑材料,确保建筑物的耐久性和安全性。

请注意,以上是一些常见的建筑设计要求和技术规范,具体要求还应结合具体项目和当地法规来确定。

> 注意:本文中的规范为常见规范,具体项目需要根据实际情况和当地法规做出详细规范。

建设工程施工现场消防安全技术规范要求

建设工程施工现场消防安全技术规范要求

建设工程施工现场消防安全技术规范要求一、临时用房防火1、宿舍、办公用房防火要求(1)建筑构件的燃烧性能等级应为A级。

当采用金属夹芯板材时,其芯材的燃烧性能等级应为A级。

(2)建筑层数不应超过3层,每层建筑面积不应大于300m³。

(3)层数为3层或每层建筑面积大于200m²时,应设置至少2部疏散楼梯,房间疏散门至疏散楼梯的最大距离不应大于25m。

(4)单面布置用房时,疏散走道的净宽度不应小于1.0m;双面布置用房时,疏散走道的净宽度不应小于1.5m。

(5)疏散楼梯的净宽度不应小于疏散走道的净宽度。

(6)宿舍房间的建筑面积不应大于30m²,其他房间的建筑面积不宜大于100m³。

(7)房间内任一点至最近疏散门的距离不应大于15m,房门的净宽度不应小于0.8m,房间建筑面积超过50m²时,房门的净宽度不应小于1.2m。

(8)隔墙应从楼地面基层隔断至顶板基层底面.2、发电机房、变配电房、厨房操作间、锅炉房、可燃材料库房及易燃易爆危险品库房(1)建筑构件的燃烧性能等级应为A级。

(2)层数应为1层,建筑面积不应大于200m。

注:可燃材料、易燃易爆物品存放库房应分别布置在不同的临时用房内,每栋临时用房的面积均不应超过200m²,且应采用不燃材料将其分隔成若干间库房。

(3)采用不燃材料将存放可燃材料或易燃易爆危险品的临时用房分隔成相对独立的房间,有利于火灾风险的控制。

施工现场某种易燃易爆危险品(如油漆),如需用量大,可分别存放于多间库房内。

可燃材料库房单个房间的建筑面积不应超过30ml,易燃易爆危险品库房单个房间的建筑面积不应超过20m²。

(4)房间内任一点至最近疏散门的距离不应大于10m,房门的净宽度不应小于0.8m。

3、不同使用功能的临时用房的组合建造(1)现场办公用房、宿舍不应组合建造。

如现场办公用房与宿舍的规模不大,两者的建筑面积之和不超过300m²,可组合建造。

工程建设标准和技术要求

工程建设标准和技术要求

工程建设标准和技术要求一、工程建设标准1、依据设计文件的要求,本招标项目施工必须达到中华人民共和国以及省、市或行业的工程建设标准、规范的要求及其它现行的建设工程施工验收规范、施工技术标准、程序、操作规程等。

2、应符合国家颁布的有关防火、护震、防腐、防水、防雷、材料质量、材料准用制度等标准、规范、规程之规定。

3、其他国家现行的相关技术规范、标准、规程。

二、技术参数及技术要求1、信号灯杆技术要求:(1)灯杆为八棱锥形悬臂杆和单立柱型圆杆两种。

(2)单立柱分为5.3m机动车灯杆和3.3m人行横道灯杆(灯杆顶端安装装饰帽)。

(3)八棱锥形悬臂杆钢材需符合相关标准,表面热镀锌后喷塑,颜色为白色(横臂下沿距地面高度不低于6。

5m)。

单立柱型灯杆为轻质铝镁合金,直径为120mm,高度为3.3米和5.3米两种.单立柱灯杆杆体壁厚不小于3mm,杆体表面要求喷塑处理,颜色为白色,耐腐蚀,经久耐用,信号灯灯杆顶端放置红色装饰帽,装饰帽要求颜色为红色,高度不小于300mm。

(4)悬臂杆的立杆和横杆均为一道焊缝。

(5)各种杆的表面及组件的焊接口为满焊,表面及焊缝不得出现有纹、未熔透、夹渣、弧坑未填满现象.(6)安装时各部件连接严密,吊装时不得损坏杆表层.(7)悬臂杆的横杆与立杆连接螺栓必须使用符合国际3098-2000标准的40铬8.8级螺栓,横杆末端承重不少于100KG。

(8)所有杆与基础用法兰连接,杆及基础设计、施工均由供应商负责,基础使用商品混凝土浇筑,标号不低于C30,图纸经有关部门审核同意后进行施工。

(9)安装后立杆应保垂直,横杆垂直于路沿石或按要求视情况安装,横杆安装后应保持上仰2-3度。

(10)各种规格的杆抗风速不得小于30m/s。

(11)所有灯杆距地面1。

5m部分贴红白相间高强级反光膜。

(12)中标人负责灯杆的安装及基础施工.2、电缆技术要求:(1)控制电缆线为五芯五种颜色,每芯1mm2;电源电缆为两芯,每芯为16mm2,工程竣工后电缆线无接头。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

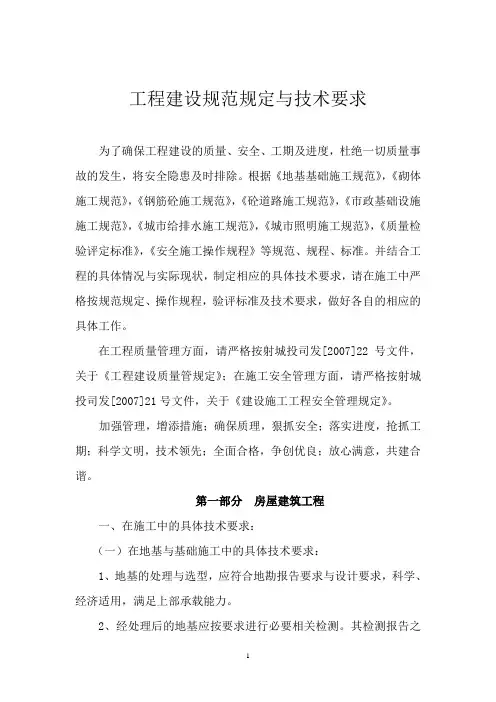

工程建设规范规定与技术要求为了确保工程建设的质量、安全、工期及进度,杜绝一切质量事故的发生,将安全隐患及时排除。

根据《地基基础施工规范》,《砌体施工规范》,《钢筋砼施工规范》,《砼道路施工规范》,《市政基础设施施工规范》,《城市给排水施工规范》,《城市照明施工规范》,《质量检验评定标准》,《安全施工操作规程》等规范、规程、标准。

并结合工程的具体情况与实际现状,制定相应的具体技术要求,请在施工中严格按规范规定、操作规程,验评标准及技术要求,做好各自的相应的具体工作。

在工程质量管理方面,请严格按射城投司发[2007]22号文件,关于《工程建设质量管规定》;在施工安全管理方面,请严格按射城投司发[2007]21号文件,关于《建设施工工程安全管理规定》。

加强管理,增添措施;确保质理,狠抓安全;落实进度,抢抓工期;科学文明,技术领先;全面合格,争创优良;放心满意,共建合谐。

第一部分房屋建筑工程一、在施工中的具体技术要求:(一)在地基与基础施工中的具体技术要求:1、地基的处理与选型,应符合地勘报告要求与设计要求,科学、经济适用,满足上部承载能力。

2、经处理后的地基应按要求进行必要相关检测。

其检测报告之数据应科学、准确、真实,可靠。

并应经得起历史的检验。

3、当基坑基槽挖至设计深度时,应对基础底面持力层或碎石桩、管桩作全面细致的检查验证、是否有无与地勘报告不吻合的地方,有无漏打及护桩不到位,或偏移轴线等的情况。

4、当基坑基槽挖至设计深度后,应严格检查基底标高,校准该建筑与周边道路的比降高差关系,室内与室外相对高差位置。

5、换填连砂石厚度或褥垫层厚度,按设计需调整时具体见通知。

天然连砂石填筑时,应严格控制级配。

其级配为:3:7不大于4:6,卵石最在粒径不应大于20CM;若遇部份级配较差时,应采用人工级配。

用32T带振压路机纵横碾压各不少于8遍,静压及带振碾压各4遍。

一次性碾压厚度不大于80CM。

6、严格控制并校准各栋建筑物之定位轴线;核准开间和时深轴线。

严格按规划部门给定期的建筑红线及高程点定位,不得擅自调整改动。

并将定位轴线及高程点引至较远的永久位置,便于后期的复核使用。

7、当基础施工至地圈梁时,应及时解决室外排水系统,将施工污水及地面雨水有组地排入城市排水管道。

在排入城市排水管道之前,应作澄清处理后,再排入城市排水管道。

以减少对管道的淤塞。

不得将施工污水及雨水自由渗透到地基内。

更不得将施工用水沉积于施工场地内。

并对室外散水亦应进行封闭,不能使雨水透到基础之内。

8、当基础施工到地圈梁后,各栋建筑物应做好永久沉降观测点,每栋不少于六个,并定人定仪定时进行严格的沉降观测,对各测点数据并作详细记录。

若发现沉降变化差异较大时,应及时向有关方面管人员报告。

9、当基础部分经隐蔽验收后,应及时进行基坑槽的土方回填、并应进分层夯实。

不得将基础部分较长时间裸露。

(二).在主体施工中的具体技术要求:1、严格细致地核准墙、柱、梁的相对位置;弄清层高与相对标高位置;弄明建筑标高与结构标高的相对位置。

2、严格遵守地震后经修改的抗震设防之规定,具体设防要求,按设计图纸之说明及通知,或技术交底时设计人员的具体交待。

3、在整个砌体工程中,不得留马牙槎,一律采用踏步槎。

在砌筑楼层墙体时,内外墙应同时砌筑,不得先砌外墙,后砌内墙,且应组砌方法正确。

半头砖不得集中使用,应分开使用,并用于丁砖。

4、砌体砂浆饱满度要求:水平灰缝不得小于85%,竖向灰缝不得出现透光墙。

水平灰缝厚度应在8—12㎜,不得大于15㎜。

灰缝应横平竖直。

砂浆应有一定的和易性、流动性和饱和性。

5、每层外墙窗下口,在砌至第二运砖时,应设置2¢6通筋,减少窗洞口的斜向开裂。

6、在主体施工中,应采用均匀加载方施工。

在每栋建筑物或每段沉降缝施工过程中,不能一部分荷载特别重,而另一部分荷载特别轻;更不能一段已施工至五楼,而另一段还在施工至一楼。

尽量避免因施工加载,所带来的不均匀沉降及基础拉裂。

7、各类现浇构件的钢筋接头,应相互错开,不能集中于同一处,在同一载面中其接头:当为受拉时,不大于25%;当为受压时不大于50%。

8、各层圈梁转角处及丁字口处,应按现行规范施工,不得按原加设附加筋的方法处理。

9、当圈梁不能在同一水平面闭合时,其搭接长度不应小于高差高度的2倍,且不应小于500㎜。

最好接于构造柱。

10、随着气温变化不同,各类现浇构件及水泥砂浆砌体,当达到一定强度时,应随时加强养护,确保其强度。

11、在构件安装前,应对构件进行外观几何尺寸检查及荷载检查,钢筋数量及钢筋直径检查,均合格后,才能吊装使用。

12、构件支座长度要求:当为钢结构支撑面时,不应小于6cm;当为混凝土或钢筋混凝土支撑面时,不应下雨8cm;当为砖体支撑面时,不应小于10cm。

严禁三边支撑及支座不满足要求的情况。

13、构件安装就位时:应用M10水泥砂浆座浆,不得干搁,其座浆厚度8—12mm,使之支座受力均匀,减少板下口水平开裂。

14、在板缝浇筑时,当板缝较宽者,应在板缝下部加设钢筋,其加钢筋的大小,应视板垮与缝宽而定,一般不应小于¢10,其端头应弯钩,板加吊底模。

15、在板缝浇筑时,应将板缝内的建筑杂物清扫干净,并将板缝充分抹水润湿,减少板缝与板间的收缩开裂。

16、板缝浇筑(灌缝)要求:方法一在每层板安装就位后,只浇板端头20—30cm,待上层板安装完成后,浇筑下层板缝;方法二当本层安装就位后,将本层板缝浇筑至板高的二分之一,余下二分之一板缝待屋面施工完成后,再与楼石豆面找平层一起浇筑;方法三当每层安装就位后,只处理墙身板头部分,待屋面施工完成后,从上往下逐层浇筑板缝。

17、板缝浇筑砼强度及养护要求:砼强度不得低于C25,并用水毁比较小的豆石砼浇筑,且应振捣密实,并应加强养护,其养护时间不应小于7天。

在板缝浇筑后,3天内不得在板上施加荷载,使之楼面连为整体,减少板缝开裂。

18、对各类沉降缝、变形缝、抗震缝,在施工中应随时将缝内的建筑垃圾清理干净,不得留有残渣。

19、做好各项隐蔽工程的详细记录,包括图示及文字说明。

特别是基础部分及钢筋部分,在隐蔽之前,必须经有关部门检查验收合格,并当场签字后,才能进行隐蔽。

若未经有关部门检查验收,私自隐蔽,则视为该项不合格,并视其具体情况之轻重,返工或重来。

21、材料质量要求:工程中所使用的各类材料及成品或半成品,均应符合国家现行相关规定的合格产品。

并应具备材质证明书及产品合格证。

对应进行现场抽样检验的各类材料,应按规定进行现场抽样送检,合格后才能使用。

施工中不合格的材料。

成品及半成品,不得进入施工现场,更不得使用。

21、严把施工质量关,各道施工工序完成后,应进行严格的自检,互检及复检,确保其施工质量。

杜绝重大质事故,控制一般质量、事故,治理质理通病,将质量隐患消除在施工之前或施工之中。

(三)、在抹灰施工中的具体技术要求:1、在主体结构验收合格及验收时提出的处理内容达到要求。

之后且又具备可隐蔽条件,方可进行抹灰施工阶段。

2、对于内墙,应将预留孔洞全部进行补塞好后,在进行抹灰工序。

为减少空裂,在墙面抹灰前应充分润湿,且应两次成活。

在天棚抹灰前,应先润湿并刷水泥浆,再进行抹灰、不得干抹,亦应两次成话。

3、对于外墙,在抹灰前,应按要求先补好架杆孔洞,其外墙面抹灰,应按两次成活,每次用砂板搓压密实,杜绝外墙渗漏。

当外墙为涂料时,其表面应用铁板进行表面收光,当外墙为面砖时,表面应拉毛,并对面砖的纵横缝,使用¢10园条进行勒缝处理,使之缝内饱满,缝面光滑。

4、对于外墙窗台,一律坡向室外,严禁倒坡。

窗框应高于窗台2—3CM。

若设有窗台板的,其窗台板下口,应作成鹰嘴。

上表面亦应坡向室外。

5、对于外墙窗眉,一律坡向室外,严禁倒向室内。

在窗框上口外沿,应作一滴水半园小槽。

避免外墙雨水进入室内。

6、对于各类管线预留孔洞,应一律坡向室外,不得出现倒坡。

且应在内外墙抹灰时一并完善。

(四)在屋面及女儿墙施工中的具体技术要求:1、对于屋面板头,板缝应作防水处理。

且板缝宜两次浇筑。

在防水层处理时,第一道防水材料应垂直主导方向铺贴;第二道应顺主导风方向铺贴,其搭接接头应相互错开,铺贴平整,粘贴牢靠,不得出现积水与排水不畅。

阴角处应增设一道防水材料。

2、屋面应确保防水及保温隔热功能。

屋面防水无论是刚性防水还是柔防水。

均应作淋水试验或关水试验。

待无渗漏时,再作防水层保护。

3、女儿墙一律采用240墙,并按3—4M或每开间设置240*240构造柱,配筋为4¢12.。

构造柱钢筋锚入现浇压顶内,压顶高度不小于120MM,配筋为4¢10。

4、楼间出屋面的顶部位置,应设一道240*180圈梁,配筋同楼层。

其砌体按新的抗震设防要求。

5、屋面泛水部位应作成鹰嘴,女儿墙压顶应一律坡向屋面,不得坡向外墙,避免污染外墙面。

(五)在室内给排水及电气安装施工中的具体技术要求:1、给水工程:应满足其最高配水点的水压要求,当用水高峰时,亦能满足用水要求。

固定方式正确、且牢靠。

穿越外墙体时,应加设套管。

并应坡向室外。

龙头位置应方便使用,利检修更换。

其使用的管材应使用经国家相关部门认可的,并具有合格证的正规产品。

2、排水排污管道:应位置正确、固定、符合要求、接头可靠、大便器及地漏均应设存水弯、水封深度应满足要求。

安装完毕后应作通水及通球检验。

其使用的管材,应使用经国家相关部门认可的,并具有检验合格证的正规产品。

3、电气安装:负荷分配均匀,套线截面满足负荷使用要求。

厨房、空调与照明线路应分设。

开关插座的位置,应方便使用,利于检修。

强电、弱电、及宽带网之位置,布置合理,且应利于查修。

(六)在室外附属工程施工中的具体技术要求:1、小区内交通通道应满足城市消防要求及应急要求,且应畅通无阻。

2、底层室外内标高应与人行道,道路标高相一致,纵横坡向,坡度,应与整个小区协调一致。

当高差变化较大处,应采用一过度手法处理。

使之自然衔接。

3、化粪池宜按每户0.6M3容积设置。

采用三级化粪池,起到化粪池的作用,位置尽量设在绿化带内,且应利于清淤及检查。

4、主次排水管,应畅通,无堵塞,检查井按要求设置。

并有利于检查与清於。

5、区间道路,绿化的布置,应充分考虑各类管线的具体位置,并应考虑后期维护检修的实际情况。

6、力争创建环境优美,功能齐全,使用方便,维修简单,维护便捷,处理容易,减少后患。

第二部分道路市政工程一、道路施工工程(一)基层及换填层要求:1、基层土质应符合设计要求。

当挖至设计深度时,若出现局部变化情况,应视具体情况,作局部处理。

对特殊地段,应与设计共商,作相应的处理。

2、对砂卵石换填层:严格控制砂石的级配(即:3:7,不大于4:6)及含泥量;每层虚辅厚度不应大于450MM,并应进行分层碾压密实。

3、机械碾压,不小于16T,带振碾压和不带振碾压,各不得少于两遍。
