施工用水量计算方法

合集下载

施工现场用水量计算

施工现场用水量计算
现场临时用水计算书
(1)定额用水
序号
用水对象单位
耗水量
备注
1
施工用水
(5)
ห้องสมุดไป่ตู้砌体用水
L/m3
500
养护砼用水
L/m3
250
抹灰工程用水
L/m2
50
计算略—
搅拌机用水
L/m2
300
2
机械用水q2
对焊机
L/台.h
300
空压机
80m/mi n.
台.班
60
3
施工现场生活用水量(q3)
L/人.班
40
4
消防用水(q5)
L/S
10
(2)用水量计算
施工现场总用水量(Q)分别为工程用水量(q1)、施工机械用水量(q2)、施 工现场生活用水量(q3)和消防用水量(q4)。
(1)施工用水量(q1)按下式计算:
q仁KE〔(Q1XN1)/(T1Xt)X〔K2/(8X3600)〕
=1.15X1000X1100X1.5/85/1.5/8/3600
(4)消防用水量:
按火灾同时发生次数为1次,选用消防用水量为10L/s。
q4=10L/s
(5)施工总用水量(Q的计算:
Tq1+ q2+q3=0.52+0.026+0.104=0.65vq4=10
••• Q= q5+1/2(q1+ q2+ q3+ q4)=10+0.548/2=10.325L/s.
【此文档部分内容来源于网络,如有侵权请告知删除,本文 档可自行编辑和修改内容,感谢您的支持!】
=0.52(L/S)
(2)施工机械用水量

施工工程用水量公式(3篇)

施工工程用水量公式(3篇)
施工用水定额是指单位工程量所需的水量,通常以L/m³或L/m²表示。施工用水定额可根据不同施工工艺和材料要求进行查阅或计算。
4.施工现场用水不均匀系数(K2)
施工现场用水不均匀系数是指实际用水量与计划用水量之间的差异系数。该系数一般在0.8~1.2之间,具体数值需根据施工现场实际情况确定。
三、施工工程用水量计算步骤

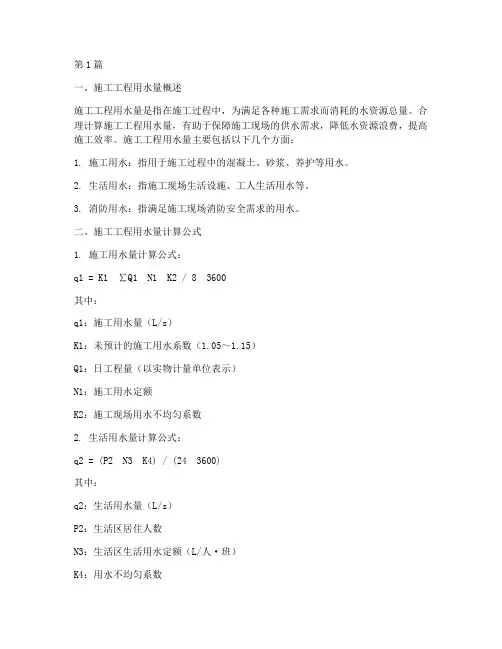

第1篇
一、施工工程用水量概述
施工工程用水量是指在施工过程中,为满足各种施工需求而消耗的水资源总量。合理计算施工工程用水量,有助于保障施工现场的供水需求,降低水资源浪费,提高施工效率。施工工程用水量主要包括以下几个方面:
1. 施工用水:指用于施工过程中的混凝土、砂浆、养护等用水。
2. 生活用水:指施工现场生活设施、工人生活用水等。
第2篇
一、施工工程用水量公式
施工工程用水量公式如下:
q1 = K1 ∑Q1 N1 K2 / (8 3600)
其中:
q1:施工用水量(L/s)
K1:未预计的施工用水系数(1.05~1.15)
∑Q1:日工程量(以实物计量单位表示)
N1:施工用水定额
K2:施工现场用水不均匀系数
二、各参数的含义及计算方法
1.未预计的施工用水系数(K1)
4. K2:施工现场用水不均匀系数,用于考虑施工现场用水量的波动性。该系数取值范围为1.0~1.5。
三、施工工程用水量计算步骤
1. 确定日工程量:根据施工现场实际情况,统计一天内完成的工程量。
2. 查找施工用水定额:根据工程类型、地区和施工条件等因素,查找相应的施工用水定额。
3. 计算未预计的施工用水系数:根据实际情况,选择合适的系数值。
1.确定日工程量(∑Q1):根据施工现场实际情况,统计一天内完成的工程量。

施工现场临时用水计算方法

施工现场临时用水计算方法

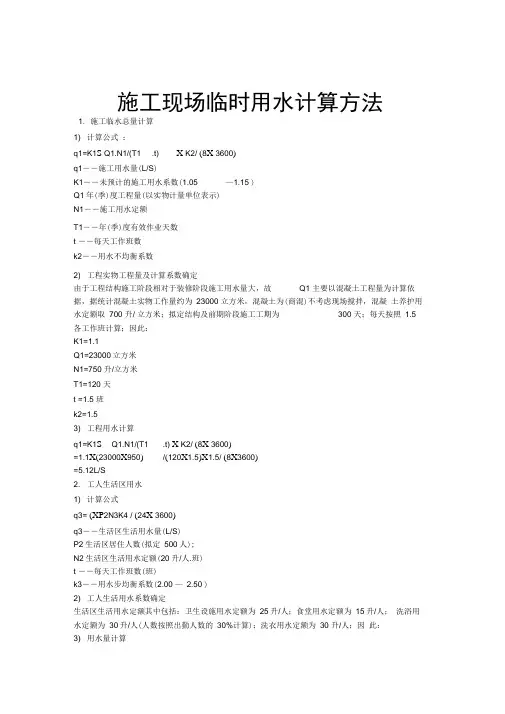

施工现场临时用水计算方法1. 施工临水总量计算1) 计算公式:q1=K1S Q1.N1/(T1 .t) X K2/ (8X 3600)q1――施工用水量(L/S)K1――未预计的施工用水系数(1.05 —1.15 )Q1年(季)度工程量(以实物计量单位表示)N1――施工用水定额T1――年(季)度有效作业天数t ――每天工作班数k2――用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1 主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000 立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700 升/ 立方米;拟定结构及前期阶段施工工期为300 天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120 天t =1.5 班k2=1.53) 工程用水计算q1=K1S Q1.N1/(T1 .t) X K2/ (8X 3600)=1.1X(23000X950) /(120X1.5)X1.5/ (8X3600)=5.12L/S2. 工人生活区用水1) 计算公式q3= (XP2N3K4 / (24X 3600)q3――生活区生活用水量(L/S)P2生活区居住人数(拟定500人);N2生活区生活用水定额(20升/人.班)t ――每天工作班数(班)k3――用水步均衡系数(2.00 —2.50 )2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30 升/人;因此:3) 用水量计算q3 =(工P2N3 K/ (24X 3600)=( 500X 25+500X 15+500X 30%X 30+500X 30)X 2.00/ ( 24X 3600)=0.91L/S3. 总用水量计算:因为该区域工地面积小于 5 公顷(约 1 公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4= 10L/S (q4――消防用水施工定额)q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S•••计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1)计算公式D=y4Q/ (n v.1000 )其中:D一一水管管径(m)Q 耗水量(m/s)V――管网中水流速度(m/s)2)消防主干管管径计算D=y4Q/ (n v.1000 )=V4X 10/ (3.14 X 2.5 X 1000)=0.0714mm其中:根据消防用水定额:Q=10L/s 消防水管中水的流速经过查表:V=2.5m/s 根据市消防管理的有关规定,消防用管的主干管管径不得小于100mm因此,消防供水主干管的管径确定为100mm。

施工工程用水量(3篇)

施工工程用水量(3篇)

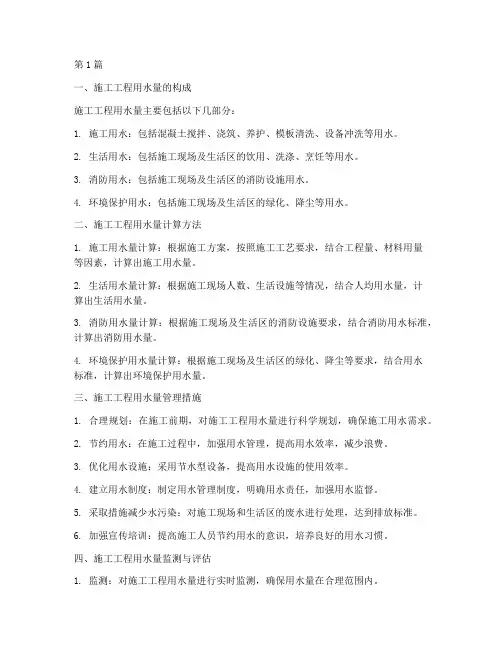

第1篇一、施工工程用水量的构成施工工程用水量主要包括以下几部分:1. 施工用水:包括混凝土搅拌、浇筑、养护、模板清洗、设备冲洗等用水。

2. 生活用水:包括施工现场及生活区的饮用、洗涤、烹饪等用水。

3. 消防用水:包括施工现场及生活区的消防设施用水。

4. 环境保护用水:包括施工现场及生活区的绿化、降尘等用水。

二、施工工程用水量计算方法1. 施工用水量计算:根据施工方案,按照施工工艺要求,结合工程量、材料用量等因素,计算出施工用水量。

2. 生活用水量计算:根据施工现场人数、生活设施等情况,结合人均用水量,计算出生活用水量。

3. 消防用水量计算:根据施工现场及生活区的消防设施要求,结合消防用水标准,计算出消防用水量。

4. 环境保护用水量计算:根据施工现场及生活区的绿化、降尘等要求,结合用水标准,计算出环境保护用水量。

三、施工工程用水量管理措施1. 合理规划:在施工前期,对施工工程用水量进行科学规划,确保施工用水需求。

2. 节约用水:在施工过程中,加强用水管理,提高用水效率,减少浪费。

3. 优化用水设施:采用节水型设备,提高用水设施的使用效率。

4. 建立用水制度:制定用水管理制度,明确用水责任,加强用水监督。

5. 采取措施减少水污染:对施工现场和生活区的废水进行处理,达到排放标准。

6. 加强宣传培训:提高施工人员节约用水的意识,培养良好的用水习惯。

四、施工工程用水量监测与评估1. 监测:对施工工程用水量进行实时监测,确保用水量在合理范围内。

2. 评估:对施工工程用水量进行定期评估,分析用水情况,找出问题,采取措施加以改进。

总之,施工工程用水量是施工过程中的一项重要指标。

通过科学计算、合理规划、加强管理,可以有效控制施工工程用水量,提高施工效率,降低成本,实现可持续发展。

第2篇一、施工工程用水量的计算方法1. 分类计算施工工程用水量可分为以下几类:(1)施工用水量:包括现场施工用水、施工机械用水、施工现场生活用水等。

工程施工临时用水水费(3篇)

工程施工临时用水水费(3篇)

第1篇一、工程施工临时用水水费的定义工程施工临时用水水费是指施工单位在施工过程中,为满足施工现场生产、生活、消防等用水需求,向供水单位支付的水费。

临时用水水费主要包括施工用水、生活用水和消防用水。

二、工程施工临时用水水费的计算方法1. 施工用水:根据施工现场实际情况,按实际用水量计算。

施工用水量通常包括施工机械、设备冷却、混凝土搅拌、砂浆制备等用水。

计算公式为:施工用水水费 = 施工用水量× 单价2. 生活用水:按照施工现场人数、用水标准等因素计算。

计算公式为:生活用水水费 = 生活用水量× 单价3. 消防用水:根据施工现场消防设施配置、消防用水量等因素计算。

计算公式为:消防用水水费 = 消防用水量× 单价三、影响工程施工临时用水水费的因素1. 施工用水量:施工用水量受施工现场实际情况、施工工艺、施工进度等因素影响。

2. 用水标准:生活用水标准通常根据施工现场人数、地区差异等因素确定;消防用水标准则根据消防设施配置、施工现场特点等因素确定。

3. 水源距离:水源距离较远时,可能需要增加抽水、输送等环节,从而影响水费。

4. 用水时间:施工用水时间较长时,水费相对较高。

5. 水价政策:不同地区的水价政策不同,直接影响临时用水水费。

四、工程施工临时用水水费的管理1. 施工单位应严格按照合同约定,合理使用临时用水,避免浪费。

2. 施工单位应定期与供水单位核对用水量,确保用水数据的准确性。

3. 施工单位应加强用水管理,制定节水措施,降低临时用水水费。

4. 施工单位应关注水价政策变化,合理调整临时用水水费预算。

5. 施工单位应加强与供水单位的沟通,确保供水质量,降低因水质问题导致的水费增加。

总之,工程施工临时用水水费是工程项目施工过程中一项重要的成本支出。

施工单位应合理计算、科学管理,以降低施工成本,提高工程效益。

第2篇一、工程施工临时用水水费的定义工程施工临时用水水费是指在工程项目施工过程中,为满足施工现场人员、设备、材料等需求,临时使用的自来水和非自来水(如地下水、河水等)所产生的水费。

施工用水计算

施工用水计算

七、施工工地总用水量计算 q1+q2+q3+q4=
八、供水管径计算 1/2 工地临时网路需用管径 d=(4Q/(π·υ·1000)) = d:配水管直径 其中: Q:施工工地总用水量 υ:管网中水流速度,查表 1.5 m/s
0.102 m

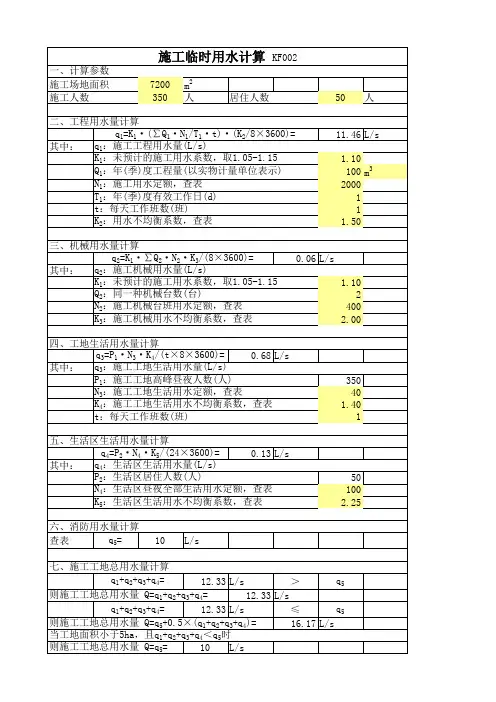

施工临时用水计算
一、计算参数 施工场地面积 施工人数 7200 350 m 人
2
KF002
Hale Waihona Puke 居住人数50人二、工程用水量计算 q1=K1·(∑Q1·N1/T1·t)·(K2/8×3600)= 其中: q1:施工工程用水量(L/s) K1:未预计的施工用水系数,取1.05-1.15 Q1:年(季)度工程量(以实物计量单位表示) N1:施工用水定额,查表 T1:年(季)度有效工作日(d) t:每天工作班数(班) K2:用水不均衡系数,查表 三、机械用水量计算 q2=K1·∑Q2·N2·K3/(8×3600)= 其中: q2:施工机械用水量(L/s) K1:未预计的施工用水系数,取1.05-1.15 Q2:同一种机械台数(台) N2:施工机械台班用水定额,查表 K3:施工机械用水不均衡系数,查表 四、工地生活用水量计算 q3=P1·N3·K4/(t×8×3600)= 其中: q3:施工工地生活用水量(L/s) P1:施工工地高峰昼夜人数(人) N3:施工工地生活用水定额,查表 K4:施工工地生活用水不均衡系数,查表 t:每天工作班数(班) 五、生活区生活用水量计算 q4=P2·N4·K5/(24×3600)= 其中: q4:生活区生活用水量(L/s) P2:生活区居住人数(人) N4:生活区昼夜全部生活用水定额,查表 K5:生活区生活用水不均衡系数,查表 六、消防用水量计算 q5 = 查表

施工临时用水计算规范

施工临时用水计算规范

施工临时用水计算规范随着城市建设的快速发展,施工现场对临时用水的需求也越来越大。

为了规范施工现场的临时用水行为,保障用水安全和节约用水资源,制定了施工临时用水计算规范。

一、施工临时用水的分类1.基于工艺的用水:施工现场常常需要用水进行混凝土搅拌、洗刷设备、清洁施工场地等,在计算施工临时用水时需要将这部分用水纳入考虑。

2.劳务用水:施工现场的工人需要用水洗手、洗澡、消毒等,这部分用水也需要计算进来。

3.民用生活用水:如厨房、卫生间、宿舍等的用水,这部分用水也需要计算进来。

二、施工临时用水计算的原则在计算施工临时用水时,需要遵循以下几个原则:1.科学合理性原则:施工临时用水计算应基于实际需要,科学合理地确定需求量。

2.节约用水原则:在满足施工需求的前提下,应尽量减少用水量,提高用水利用效率。

3.可行性原则:施工临时用水计算规范应具备可操作性和可应用性,方便施工现场的实际操作和管理。

三、施工临时用水计算的方法1.根据施工方案计算:根据施工方案和工艺特点,确定用水设备和设施的用水量,如混凝土搅拌设备的用水量、压力喷洒装置的用水量等。

2.根据工作量计算:根据实际施工工作量,估算需要的用水量。

例如,按照每平方米混凝土用水量、每米管道安装用水量等计算。

3.根据人数计算:根据实际工人数量和用水需求,估算劳务用水的量。

例如,按照每人每天用水量、每人每天洗手用水量等计算。

4.根据规范计算:参考行业规范和标准,按照规定的方法和参数计算。

四、施工临时用水计算的参数和影响因素在施工临时用水计算中,需要考虑以下参数和影响因素:1.用水设备的性能参数:如流量、压力等。

2.施工期限:施工的时间长短会直接影响用水量的计算。

3.施工人数和工作强度:人数多、工作强度大的施工现场,用水量会相应增加。

4.施工场地条件:施工场地的大小、复杂程度会影响用水量的计算。

5.季节和天气条件:不同季节和天气条件下,施工现场的用水需求也会有所不同。

五、施工临时用水管理措施为了保障施工临时用水的合理使用和管理,可以采取以下管理措施:1.施工临时用水计划:在施工前制定施工临时用水计划,明确用水量和用水时间,合理调配用水资源。

施工用水用电计算

施工用水用电计算

现场施工用水计算1、现场施工用水量计算:q1=K1*(∑Q1*N1)/(T1*b)*K2/(8*3600)式中:q1——施工工程用水量(L/s);K1—-未预计的施工用水系数,取1.10;Q1——年(季)度工程量(以实物计量单位表示),取值列下表;N1-—施工用水定额,取值列下表;T1——年(季)度有效工作日(d),取1d;b——每天工作班数(班)取1;K2—-用水不均匀系数,取1.50;工程施工用水定额列表如下:q1=1.1×(250×900+200×750+5×7500+150×750+30×15000+200二、施工机械用水量计算施工机械用水量计算公式:q2= K2*(∑Q2*N2)*K2/(8*3600)式中:q2——施工机械用水量(L/s);K1——未预计的施工用水系数,取1.10;Q2-—同一种机械台数(台),取值列下表;N2—-施工机械台班用水定额,取值列下表;K3——施工机械用水不均匀系数,取1.50;施工机械用水定额列表如下:三、工地生活用水量计算施工工地用水量计算公式:q3= (p1*N3*K4)/(b*8*3600)式中:q3—-施工工地生活用水量(L/s);p1——施工现场高峰期生活人数,取1人;N3——施工工地生活用水定额,取10L/人;K4—-施工工地生活用水不均匀系数,取1.30;b——每天工作班数(班),取1。

四、生活区生活用水量计算生活区生活用水量计算公式:q4= (p2*N4*K5)/(24*3600)式中:q4——生活区生活用水量(L/s);P2—-生活居住人数,取0人;N4—-生活区昼夜全部生活用水定额,取100L/人;K5——生活区生活用水不均匀系数,取2.00;五、消防用水量计算根据消防范围确定消防用水量q5。

消防用水量q5定额列表如下:六、施工工地总用水量计算施工工地总用水量Q按照下面组合(判定选择大的)q5+(q1+ q2+q3+ q4)/2 (q1+ q2+q3+ q4≤q5)Q={q1+q2+ q3+q4 (q1+ q2+ q3+q4>q5)拟建小区15层6幢(68558平方),18层5幢(58614平方),同时施工1.施工用水ﻫ按高峰期最大日施工用水量计算:ﻫQ1=k1∑q1N1k2/8*3600ﻫ其中:k1为未预计的施工用水量系数,取1。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工用水量计算方法
一、施工用水设计
根据本工程量、所需劳动人数、施工机械及招标文件等情况,对施工用水作如下设计:1、施工用水量计算
(1)施工用水
按每小时浇筑30m3砼计
其中:q1——施工用水量
Q1——每小时浇筑砼量
N1——施工用水额
K1——未预计的施工用水系数
K2——用水不均衡系数
(2)机械用水
q2=K1 =0.04L/S
其中:q2——机械用水量
Q2——同一种机械台数
N2——施工机械台班用水定额N2=300
K1——用水修正系数K1=1.1
K3——施工机械不均衡系数K3=2.0
(3)现场生活用水
q3= =0.8L/S
其中:q1——施工现场生活用水量
P1——施工现场高峰昼夜人数300人
N3——施工现场生活用水定额N3=60
K4——施工现场用水不均衡系数
K2——用水不均衡系数
b——每天工作班数
(4)消防用水量
Q消=10L/S
(5)总用水量
Q=q1+q2+q3=24.9+0.04+0.8=25.74L/S>Q消,故Q总取25.74L/S
(6)水源管径计算
D= =0.11
其中:d——配水管直径
Q总——总用水量
V——管内水流速度
2、现场临时给水管布置
从业主提供的水源中,接出一根DN100的水管作为施工现场临时供水主管,即可满足现场的施工及生活和消防用水。

楼层给水从结构柱边往上设DN50水管,每层再接出DN25分水管。

其余支管均为DN25。

现场临时消防栓设3个,具体位置详附后施工给、排水平面图布置图。

二、现场排污管布置设计
楼上的施工废水用Φ100PVC管从管道井内或从楼梯间有组织地排入地面水沟内,并每隔两层设一根与楼层上临时厕所等污水点相连的污水支管,所有施工废水都经两级沉淀后,才能经排水沟,排至场外的污水井内,地下水和雨水有组织的排入城市雨水井内。
