灌浆法施工工艺流程
灌浆料施工方案

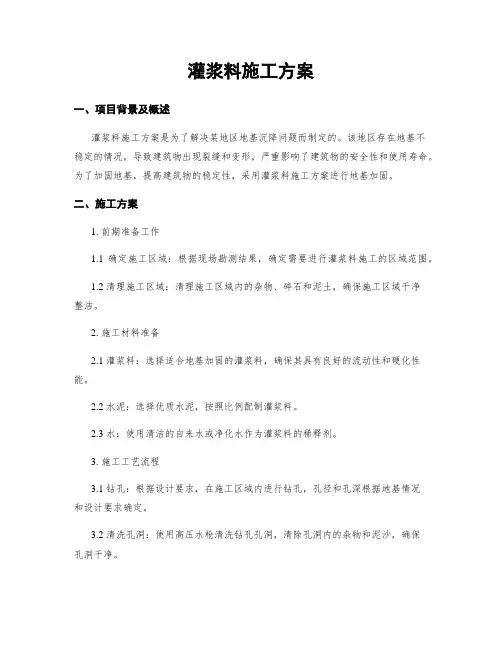

灌浆料施工方案一、项目背景及概述灌浆料施工方案是为了解决某地区地基沉降问题而制定的。
该地区存在地基不稳定的情况,导致建筑物出现裂缝和变形,严重影响了建筑物的安全性和使用寿命。
为了加固地基,提高建筑物的稳定性,采用灌浆料施工方案进行地基加固。
二、施工方案1. 前期准备工作1.1 确定施工区域:根据现场勘测结果,确定需要进行灌浆料施工的区域范围。
1.2 清理施工区域:清理施工区域内的杂物、碎石和泥土,确保施工区域干净整洁。
2. 施工材料准备2.1 灌浆料:选择适合地基加固的灌浆料,确保其具有良好的流动性和硬化性能。
2.2 水泥:选择优质水泥,按照比例配制灌浆料。
2.3 水:使用清洁的自来水或净化水作为灌浆料的稀释剂。
3. 施工工艺流程3.1 钻孔:根据设计要求,在施工区域内进行钻孔,孔径和孔深根据地基情况和设计要求确定。
3.2 清洗孔洞:使用高压水枪清洗钻孔孔洞,清除孔洞内的杂物和泥沙,确保孔洞干净。
3.3 灌浆料注入:将灌浆料注入钻孔孔洞内,采用注射泵进行注入,确保灌浆料充满孔洞并排除空气。
3.4 灌浆料硬化:根据灌浆料的硬化时间,等待一定时间使灌浆料充分硬化。
3.5 孔洞封堵:使用水泥砂浆或其他材料对孔洞进行封堵,确保灌浆料不会外漏或流失。
4. 施工质量控制4.1 施工现场监测:在施工过程中,对施工现场进行实时监测,记录孔洞的注入情况和灌浆料的流动情况。
4.2 施工记录:对施工过程进行详细记录,包括施工日期、施工人员、施工孔洞数量和注入量等信息。
4.3 施工质量检验:对施工完成后的地基进行质量检验,包括地基沉降情况、建筑物的变形情况等。
三、安全措施1. 施工人员必须佩戴安全帽、安全鞋等个人防护装备,严禁穿拖鞋等不符合安全要求的服装。
2. 施工现场必须设置警示标志,提醒他人注意施工区域,避免发生意外。
3. 施工人员必须熟悉施工方案,严格按照操作规程进行施工,确保施工过程安全可靠。
四、预期效果通过灌浆料施工方案,预计可以实现以下效果:1. 加固地基:灌浆料可以填充地基孔洞,提高地基的稳定性,减少地基沉降和建筑物变形的风险。
防渗墙和帷幕灌浆施工工艺

防渗墙和帷幕灌浆施工工艺一、概述防渗墙和帷幕灌浆施工工艺是一种用于处理建筑物或土地中的渗漏问题的施工方法。
通过注入特定的材料,可以形成一个防水屏障,有效阻止水的渗透。
本文将详细介绍防渗墙和帷幕灌浆施工工艺的步骤和要点。
二、工艺流程防渗墙和帷幕灌浆施工工艺可以分为以下几个步骤:1. 确定施工区域首先,需要确定施工区域。
根据实际需要,确定需要进行防渗处理的区域,并对其进行测量和标记。
2. 准备工作在进行施工前,需要对施工区域进行准备工作。
包括清理施工区域内的杂物和垃圾,确保施工区域的平整和清洁。
3. 预处理预处理是确保施工效果的重要步骤。
在进行灌浆施工前,需要对施工区域进行预处理,如清理和修复裂缝、填充孔洞等。
4. 施工材料准备根据施工需要,准备所需的灌浆材料。
常用的灌浆材料包括胶凝材料(如水泥和砂浆)、聚合物(如聚氨酯和环氧树脂)等。
5. 施工操作在进行施工操作时,需要根据具体情况选择适当的施工方法。
常见的施工方法包括注浆、压力注浆、喷射等。
5.1 注浆法注浆法是常用的一种施工方法,其步骤如下:•准备注浆设备:包括注浆泵、注浆管等。
•注浆孔准备:根据设计要求,在施工区域内钻孔。
•注浆材料配置:根据具体需要,配置适量的注浆材料。
•注浆施工:将注浆材料通过注浆泵注入孔洞中,直到填满整个孔洞。
注浆过程中需要控制注浆压力和注浆量,确保注浆效果。
5.2 压力注浆法压力注浆法是一种较为高效的施工方法,其步骤如下:•准备压力注浆设备:包括压力注浆泵、注浆管等。
•压力注浆孔准备:根据设计要求,在施工区域内钻孔。
•注浆材料配置:根据具体需要,配置适量的注浆材料。
•压力注浆施工:将注浆材料通过压力注浆泵注入孔洞中,并对注浆压力进行控制,确保注浆材料能够充分填充孔洞。
5.3 喷射法喷射法是一种适用于大面积施工的方法,其步骤如下:•准备喷射设备:包括喷射机、喷射枪等。
•喷射材料准备:根据具体需要,配置适量的喷射材料。
•喷射施工:将喷射材料通过喷射机喷射到施工区域的表面上,形成连续的防水层。
二次灌浆预埋工艺流程

1、基本施工流程基础与设施基座的清理→灌浆接触面的润湿→支设模板→灌浆料搅拌、灌浆→保养→拆模清理2、清理按图纸设计要求需灌浆部分在安装前要凿掉 20mm后混凝土,标高由原混凝土面13.54m凿至13.52m,并在此标高处将螺栓套管切割掉,待设施就位后灌无缩短高强度灌浆料。
灌浆前要对混凝土表面进行清理,用棉纱、破布、空压机、压力水等去除汽机台板(设施基座底板)表面的油脂、松懈资料和尘埃,不得留有松动的碎石、浮浆、浮灰、油污等。
3 、灌浆接触面的润湿因为汽机基座厚度、面积等均较大,灌浆前24小时内对灌浆部位进行浇水润湿,注意应将砼接触面湿透,并在灌浆前对沟槽、凹槽内的积水吸干,在二次灌浆前基础表面及螺栓孔内不得有积水。
4、支设模板因灌浆料流动性较大,所以模板支设要坚固,全部模板之间空隙,模板和之间的空隙一定进行密封,防止浆液露出,模板上口应超出灌浆面100mm。
5 灌浆料的搅拌及灌浆5.1灌浆料搅拌灌浆料和水的参照比率按产品说明书,详细比率应依据试验确立。
灌浆料搅拌用水水温应控制在 10~30°之间。
灌浆料、水均以重量比计算,重量偏差应小于1%,搅拌过程中,先将灌浆料倒入搅拌机内,开动搅拌机。
而后按配合比加水,从加水完成起,搅拌时间不得少于3分钟。
因灌浆料初凝时间较短,每次的搅拌的灌浆料不要太多,搅拌好的灌浆了应在加水搅拌后半小时内用完,已达到初凝的灌浆料不得使用。
5.2灌浆方法及工艺灌浆前依据设计图纸要求先将螺栓孔内灌实,螺栓孔内灌浆早先用假定料斗,料斗下用PVC管接至螺栓孔地点,灌浆料顺着螺栓慢慢流入,灌浆时需不时察看状况,以螺栓孔灌满为准。
小范围灌浆可使用漏斗操作,关于平面部分应一直由一边灌输,直到四周开始溢出。
关于汽机基座,使用10~20个10Kg水桶运送灌浆料,直接将搅拌好的灌浆料灌入模内。
因为面积较大应一直由一边或相邻两边灌输,不得相对双侧同时灌浆,并经过竹条或钢条等进行导流,直到四周开始溢出为止,这样,能够正确掌握灌输的密实程度,不易使中间部位产生气泡而致使灌浆不实。
水泥灌浆法的工艺流程

水泥灌浆法的工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!详述水泥灌浆法的工艺流程水泥灌浆法是一种常见的土木工程和地质工程中的加固技术,主要用于改善土壤或岩石的物理力学性能,提高结构的稳定性。
大坝充填灌浆施工工艺流程

大坝充填灌浆施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!大坝充填灌浆的施工工艺流程一般遵循以下步骤,结合已有信息,可以概括为:1. 施工前准备:- 现场踏勘:对大坝区域进行地质勘探,了解岩土性质和结构,确定灌浆范围和深度。
钢管桩灌浆施工工艺流程

钢管桩灌浆施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!钢管桩灌浆施工工艺流程详解钢管桩作为建筑工程中的重要基础结构,其施工工艺流程严谨且复杂,其中灌浆施工环节更是关键。
围岩固结灌浆施工工艺方法

围岩固结灌浆施工工艺方法1.施工程序及工艺流程围岩固结灌浆在回填灌浆结束7d后进行,一般分两序加密钻灌,固结灌浆工艺流程如下:孔位放样→钻孔→孔壁冲洗→孔内阻塞→裂隙冲洗→压水试验→分段灌浆→封孔。
2.主要施工方法⑴造孔固结孔采用宣化钻机钻孔,钻孔孔径φ76mm,孔深深入围岩8m,灌浆孔混凝土段在混凝土衬砌施工时预埋φ91钢管。
⑵钻孔冲洗及压水试验钻孔终孔后,采用大流量压水或风水轮换方式进行孔壁冲洗和裂隙冲洗,直至回水澄清并延续10min后结束,且总的冲洗时间,单孔不少于30min,串通孔不小于2h,冲洗水压采用80%灌浆压力。
该值若大于1Mpa,则应采用1Mpa,风压采用50%灌浆压力,该值若超过0.5MP,则应采用0.5Mpa,若邻近有正在灌浆的孔或灌浆结束不足24h时,不得进行裂隙冲洗。
冲洗结束后,选择有代表性的孔段进行简易压水试验,压水压力为灌浆压力的80%。
⑶灌浆方法固结灌浆采用“孔内阻塞,孔内循环”灌浆方法,射浆管距孔底不大于0.5m,阻塞器阻塞在接触面(或被灌段)以上0.5m。
灌浆浆液一般为纯水泥浆液,开灌水灰比采用5:1,施灌过程中,浆液由稀到浓逐级变换,固结灌浆压力0.5~0.7Mpa,灌浆时应尽快达到设计值,接触段和注入率大的孔段则应分级升压。
灌浆结束标准:在规定压力下,当注入率不大于0.4L/min(群孔灌浆不大于0.8L/min)时,延灌30min即可结束。
⑷灌浆材料和设备灌浆用水泥采用425#普硅或硅酸盐大坝水泥,水泥浆液由集中制浆站采用高速制浆机拌制0.5:1浓浆,输送至各作业点后,采用JJS-2B双层搅拌桶调配使用,灌浆泵选用SGB-1型灌浆泵。
⑸封孔灌浆结束后,仰孔采用“压力灌浆法”进行封孔,俯孔采用“机械压浆法”进行封孔。
⑹质量检查固结灌浆质量检查在灌浆结束3d后进行,采用钻孔压水检查,压水试验采用单点法。
检查结束后,按灌浆孔要求进行灌浆和封孔。
灌浆工程施工方案

灌浆工程施工方案1帷幕灌浆(1)帷幕灌浆施工程序1)帷幕灌浆按分序加密法施灌。
先进行下游排孔的灌浆,然后进行上游排孔的灌浆,每排分序、分段施工。
次序孔施工必须在先序孔超前15m之后。
同序孔中,先灌低高程孔,后灌高高程孔。
2)帷幕灌浆钻孔的施工顺序为:物探孔→抬动观测孔→先导孔→Ⅰ序孔→Ⅱ序孔→Ⅲ序孔→质量检查孔。
3)帷幕灌浆施工工艺流程如下图:准备工作测量放样定位校正固定钻机第一段钻灌孔口管镶铸钻孔扫孔冲洗与压水灌浆待凝等措施是否大量耗浆达到结束标准待凝8小时吸浆量是否大于600L/m下段钻灌是否终孔段灌浆封孔(2)钻孔1)钻孔孔径①常规帷幕钻孔孔径:孔口段为φ76mm,以下各段为φ60mm。
②先导孔径:孔口段为φ91mm,以下各段为φ76mm。
③抬动观测孔、物探测试孔、质量检查孔为φ91mm。
2)钻孔采用XY-2PC型回转钻机,金刚石钻头清水钻进。
3)勘探孔、灌浆先导孔、观测孔、检查孔按钻取芯要求采集岩芯进行地质编录。
对采集的岩芯进行试验。
4)钻孔测斜,采用KXP-1测斜仪分段进行测斜,钻孔底偏差值应符合下表要求。
虑帷幕排数具体确定,一般不宜大于排距。
顶角大于5°的斜孔,孔底最大允许偏差值可根据实际施工情况按上表适当放宽,方位角偏差值不宜大于5°。
(3)灌浆段长灌浆段长根据被灌区岩石的裂隙发育程度、破碎情况、渗透性结合钻孔过程中岩性变化情况、实际的送浆能力等因素综合确定。
主要原则是:地层的透水性和吸浆率愈大,则灌浆段的长度愈短,反之,则可长些;在保证设备的供浆能力大于全灌浆段的吸浆率,并可使灌浆很快达到要求压力的条件下,灌浆段可以适当加长;在钻遇大裂隙及严重不返水地段时,立即停止钻进,作为一段进行灌浆;灌浆段岩体宜尽量属于同一岩性。
根据地质体渗透性,灌浆段长度可按以下原则划分:①弱透水性(<5Lu)的岩层,5m<段长≤6m;②中等透水性(5~10Lu)的岩层,段长5m;③透水性较大(>10Lu)的岩层,灌浆段长≯3m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
灌浆法施工应按以下工艺流程进行:
1、埋设灌浆嘴(盒、管)
对于细(≤0.3mm)而浅的裂缝,可用钢丝刷沿缝进行表面刷毛和清洁处理,然后骑缝用环氧胶泥(表3.9.7)粘贴灌浆盒或灌浆嘴;对于宽(>0.3mm)而深的裂缝,宜沿缝开凿V槽,然后骑槽粘埋灌浆嘴;对于大体积混凝土结构上的很深裂缝,应骑缝钻孔或斜向钻孔至裂缝深部,然后在孔内埋设灌浆管。
灌浆盒、灌浆嘴及灌浆管设于裂缝交叉处,较宽处、端部及裂缝贯穿等部位。
盒、嘴间距400~1000mm,灌浆管间距为1000~2000mm,原则上,缝窄应密,缝宽可稀,但每条裂缝至少须有一个进浆孔和排气孔。
2、封缝
封缝目的在于使裂缝形成一个密封性空腔。
对于不凿槽裂缝可用环氧胶泥封缝,先沿裂缝刷一道环氧树脂基液,后抹一层厚1mm左右、宽20~30mm的环氧胶泥;也可用环氧树脂粘贴1~3层脱蜡玻璃丝布封缝,宽80~100mm。
对于凿V 形槽裂缝,可用水泥砂浆封缝,为增强砂浆与界面的粘着力,应先于槽面上刷一层环氧树脂浆液,然后才嵌填水泥砂浆。
3、密封检查
为保证密闭空腔的密闭性及承受灌浆压力作用,应对封缝密封效果进行检查。
办法是,待封缝胶泥或水泥砂浆固化后,沿缝涂一层肥皂水,并从灌浆嘴向缝中通入压缩空气,若无冒泡现象,表示密封效果良好,否则应予修补。
4、配制浆液
灌浆材料要求粘结力强,可灌性好,因此,树脂类材料较水泥类材料应用得普遍,尤其是环氧树脂;树脂水泥浆一般仅用于宽度大于2mm的特大裂缝灌浆及砌体结构裂缝灌浆。
环氧树脂粘结强度虽高,但极限变形值较小,仅2%,有时在已修补过的裂缝附件还会出现新的裂缝,故对于延伸性裂缝(活动性裂缝),应采用改性环氧树脂、聚氨酯或环氧树脂加蚂蝗钉等。
浆液可灌性与浆液粘度及灌浆压力有关,粘度愈大所需压力就愈大,且灌浆时间很长,对于不贯通裂缝,难于将浆液灌注到裂缝深部。
可灌性与固化时间长短及固化后所具有的粘结强度往往是相互矛盾的,使用时应根据不同修补目的和施工条件,选用性能及可灌性均能满足要求的最佳配方。
一次配置浆液数量,应视浆液凝固时间及灌浆速度而定。
5、灌浆
灌浆主要设备为灌浆泵,目前国内尚无定型化学灌浆泵,一般是根据工程需要自行配制,包括贮气罐、空压机或手动气泵;附属设备包括灌浆嘴(或灌浆盒、灌浆管)、连接管道及搅拌器等。
灌浆时应对全部设备进行检查,并接通管路,用压缩空气将孔道及裂缝内粉尘吹净。
灌浆由缝的一端灌向另一端,竖缝由下往
上灌。
化学灌浆压力为0.2~0.4Mpa,水泥浆灌浆压力为0.4~0.8Mpa。
压力应逐渐升高,防止骤然加压使裂缝扩大。
每次灌浆以邻近贴嘴冒浆为准,冒浆后立即用木塞塞紧;依次压灌,直至最后一个贴嘴冒浆,并用木塞塞紧,保持恒压继续压灌。
当吸浆率小于0.1L/min时,再续灌5~10min后即可停止灌浆。
灌浆结束后,应立即清洗管道及设备。
6、封口结束
灌浆后,待缝内浆液初凝而不外流时,可拆下灌浆嘴,(盒),用环氧胶泥或灌浆液水泥膏,对灌浆孔进行封口,并抹平。
清除灌浆嘴(盒)上浆液,以备重复使用。
7、灌浆质量检查
灌浆密实情况,一般可采用向缝中通入压缩空气或压力水检验,也可钻芯取样检查浆体的外观质量,测试浆体的力学性能。
