中梁小学教学楼新建工程施工组织
教学楼钢筋工程施工组织(3篇)

第1篇一、工程概况教学楼钢筋工程施工是整个教学楼建设过程中的重要环节,其质量直接影响到建筑物的安全和使用功能。
本教学楼工程位于某师范学校内,占地面积7474m2,总建筑面积7720m2,建筑高度25.2m,为六~七层钢筋混凝土框架结构。
本工程工期要求为2019年6月15日竣工,质量要求为优良。
二、施工组织设计原则1. 严格执行国家相关施工规范和标准,确保工程质量。
2. 合理安排施工进度,确保工程按时完成。
3. 充分利用现有资源,降低施工成本。
4. 强化安全管理,保障施工人员安全。
5. 做好文明施工,减少对周边环境的影响。
三、施工组织设计内容1. 施工准备(1)施工图纸会审:组织施工、设计、监理等单位进行施工图纸会审,明确施工工艺和质量要求。
(2)施工方案编制:根据施工图纸、现场实际情况和施工规范,编制钢筋工程施工方案。
(3)施工资源配置:根据施工方案,合理配置施工人员、机械设备、原材料等资源。
2. 施工工艺(1)钢筋加工:采用数控钢筋加工设备,确保钢筋加工精度和质量。
(2)钢筋绑扎:采用机械绑扎和人工绑扎相结合的方式,提高绑扎效率和质量。
(3)钢筋连接:采用焊接、机械连接等方式,确保钢筋连接牢固可靠。
(4)钢筋保护层厚度控制:采用塑料卡具或金属卡具,确保钢筋保护层厚度符合设计要求。
3. 施工进度计划(1)钢筋加工:提前完成钢筋加工,确保钢筋供应。
(2)钢筋绑扎:按照施工顺序,分阶段完成钢筋绑扎。
(3)钢筋连接:在钢筋绑扎完成后,及时进行钢筋连接。
4. 施工质量控制(1)原材料检验:对钢筋原材料进行检验,确保材料质量符合设计要求。
(2)加工质量检验:对钢筋加工过程中的尺寸、形状、外观等进行检验。
(3)绑扎质量检验:对钢筋绑扎过程中的绑扎质量、间距、高度等进行检验。
(4)连接质量检验:对钢筋连接过程中的焊接、机械连接等进行检验。
5. 安全管理(1)加强安全教育,提高施工人员安全意识。
(2)落实安全责任制,确保施工现场安全。
小学中年级教学楼、高年级教学楼、连廊工程施工组织设计方案2017年修订版

小学中年级教学楼、高年级教学楼、连廊工程施工组织设计方案2017年修订版小学中年级教学楼、高年级教学楼、连廊工程目录一、编制依据及原则 (1)(一)编制依据 (1)(二)编制原则 (1)二、工程概况 (2)(一)工程建设概况 (2)(二)工程施工概况 (2)三、施工组织方案 (2)(一)施工部署 (3)(二)施工准备 (4)(三)施工测量和沉降观测 (5)(四)施工准备工作 (6)四、施工方案与技术措施 (7)(一)施工测量 (8)(二)结构施工工艺流程 (9)(三)钢筋工程 (9)(四)模板工程: (13)(五)混凝土工程: (16)(六)砌筑工程: (18)(七)土方回填: (20)(八)防水工程: (21)(九)脚手架工程: (23)(十)装饰工程 (25)(十一)安装工程 (34)五、工程质量管理体系与保证措施 (37)(一)质量目标: (37)(二)质量保证措施: (37)六、工期目标及保证措施 (47)(一)工期目标 (47)(二)工期控制点 (47)(三)技术保证措施 (47)(四)组织保证措施 (48)(五)资源保证措施 (49)(六)交叉施工条件下保证工期的措施 (49) (七)雨季施工中保证工期的措施 (50)七、安全生产、文明施工措施 (50)(一)安全生产措施 (51)(二)文明施工措施 (57)八、有关施工技术组织措施 (59)(一)冬雨季施工措施 (60)(二)新技术新材料应用措施 (63)(三)降低成本及节约措施 (64)(四)环保措施 (64)九、施工总平面布置 (67)(一)布置原则 (67)(二)施工平面布置图(见附图) (68)(三)临时设施布置 (68)十、附表部分 (68)附表一:拟投入本工程的主要施工设备表 (69)附表二:拟配备本工程的试验和检测仪器设备表 (70) 附表三:劳动力计划表 (71)附表四:计划开、竣工日期和施工进度网络图 (72) 附表五:施工总平面图 (73)附表六:临时用地表 (74)一、编制依据及原则(一)编制依据1、工程招标文件要求;2、工程设计图纸;3、现行国家及省市各种施工验收规范、规程和质量评定标准等;4、通过施工现场勘察获得的施工场地的地形、地貌、气象、水文、地质及交通运输情况等资料;5、现有施工技术、装备条件和类似工程施工经验。
教学楼工程施工安排方案

教学楼工程施工安排方案一、施工概述为确保教学楼工程施工顺利进行,按照相关法律法规和施工现场管理要求,特编制本安排方案,指导施工组织和保障教学楼工程施工的安全、质量和进度。
二、施工前期准备1. 确定施工队伍和管理人员,进行项目分包及签订施工合同。
2. 确定施工图纸和技术规范,制定详细的工程施工方案。
3. 联系供应商和材料厂家,保障施工所需材料的供应。
4. 确定施工场地和临时设施的布置方案,包括施工设备和办公用房的设置等。
5. 制定危险作业和安全防护措施,组织施工人员进行相关安全培训和考核。
三、施工工序安排以下为教学楼工程施工的主要工序安排:1. 地基基础施工2. 钢筋混凝土结构施工3. 地面及隔墙施工4. 屋面及防水施工5. 门窗安装6. 室内装饰和设施安装7. 装修及清洁四、施工工期安排教学楼工程施工总工期为12个月,根据工程施工进度和季节变化调整施工工期,具体安排如下:1. 基础施工:2个月2. 结构施工:3个月3. 地面及隔墙施工:2个月4. 屋面及防水施工:1个月5. 门窗安装:1个月6. 室内装饰和设施安装:2个月7. 装修及清洁:1个月五、施工人员组织1. 工程总监:负责整个教学楼工程的施工管理及技术支持。
2. 施工员:负责指导各个工序的施工过程,保证施工质量。
3. 安全员:负责施工现场的安全管理和危险作业的监督。
4. 现场管理人员和劳务员:负责施工现场的日常管理和劳务组织。
六、施工设备和材料1. 施工设备:吊装机、起重机、混凝土搅拌机、钢筋加工机等。
2. 施工材料:水泥、砂石、钢筋、木材、建筑砌块、隔墙材料等。
七、施工现场管理1. 施工现场布置:根据施工图纸和实际场地情况,合理布置施工场地和临时设施,确保良好的施工条件和通道畅通。
2. 施工现场安全管理:设置安全警示标志,加强危险作业的现场监督,严格执行安全操作规程,保证施工现场的安全生产。
3. 施工现场卫生管理:定期清理施工现场,保持施工场地整洁,防止杂物堆放和垃圾滞留。
小学改造工程施工组织方案

小学改造工程施工组织方案一、项目概况1、项目名称:小学改造工程2、项目地点:某市某区某小学3、建设单位:某小学4、施工单位:某建筑公司5、工程内容:小学改造包括教学楼、食堂、操场和校园环境的改善等方面。
6、工程投资:预算100万元7、施工周期:3个月二、施工组织机构1、总指挥:某建筑公司负责人2、项目经理:负责现场施工和协调项目进度3、技术负责人:负责技术指导和质量管理4、安全负责人:负责施工安全管理5、质量专责:负责施工质量监督6、材料专责:负责材料采购和管理7、安全员:负责现场安全管理8、施工人员:具体施工工人及现场管理人员三、施工组织方案1、前期准备1.1 资料准备:施工单位要收集和整理工程施工图纸、节点计划、设备清单、技术标准、施工资料等。
1.2 办公场所准备:施工单位要在工程所在地租赁或搭建临时办公室,提供必要的办公设施和生活设施。
1.3 人员培训:施工单位要对施工人员进行安全培训、技术培训和岗位培训,确保施工人员具备必要的技能和意识。
1.4 材料准备:根据工程需要,施工单位要提前准备必要的施工材料和设备,确保施工现场的正常施工。
2、施工前期工作2.1 设备安装:在施工前,施工单位要先搭建临时施工平台、设施和设备,确保现场施工的便利和安全。
2.2 现场测量:在施工前,施工单位要对施工现场进行测量、布置和标志,确保施工按计划进行。
2.3 安全管理:在施工前,施工单位要根据现场情况,设置安全警示标志、设施和设备,制定安全制度和方案,确保施工现场的安全。
2.4 施工准备:在施工前,施工单位要按照工程施工图纸和计划,准备施工所需的材料、设备和人员,确保施工按计划进行。
3、施工中期工作3.1 施工管理:在施工过程中,施工单位要按照施工图纸和计划,组织施工人员进行施工,确保施工质量和进度。
3.2 质量管理:在施工过程中,施工单位要对施工材料、设备和施工现场进行质量检查和监督,确保施工质量符合要求。
小学新建教学楼工程施工方案

目录第一章工程概况第二章施工管理总体部署第三章施工方案及技术措施第四章项目组织机构第五章劳动力安排计划第六章工程拟投入的主要施工机械设备第七章质量保证措施和创优计划第八章确保安全生产及文明施工的技术组织措施第九章施工总进度计划及保证措施第十章冬、雨季施工措施第十一章施工场地治安保卫管理计划第十二章成品保护和工程保修工作的管理措施和承诺第十三章任何可能的紧急情况的处理措施、预案以及抵抗风险的措施第十四章施工环保措施计划附表1工程拟投入的主要施工机械设备表附表2拟投入材料试验仪器和质检设备表附表3劳动力计划表附表4临时用地表附件5施工平面布置图附件6施工进度计划网络图第一章工程概况第一节工程概况一、工程简述工程名称:XX小学新建教学楼工程建筑规模:新建三层教室,面积约2442㎡,主体建筑高度11.4米。
工程地点:质量要求:按照工程质量验收规范,质量标准为合格。
工期要求:60日历天。
二、工程结构特点与施工要点1、本工程建筑安全等级、抗震设防等级与耐火等级等技术标准必须达到要求,我们将保持严谨的科学态度,精心组织,精心施工。
2、防尘防噪音措施要求做好提前预案,认真落实防尘防噪音措施。
3、施工前要对地下管线做好调查工作,摸清各管线的管位和走向,确定埋深。
第二章施工管理总体部署一、质量目标该工程的施工将严格按照国家现行的施工规程、操作规程和工程质量检验评定标准的要求执行。
严格要求、精心施工,在确保工程按期达到“合格”的质量标准。
二、施工工期目标该工程的总工期目标为60天(附施工进度计划表)。
三、安全及文明施工目标贯彻安全制度,加强执行措施,杜绝重大伤亡与火灾事故,针对临近居民区的情况,加设安全护网,采取封闭施工的方式,确保现场安全施工。
坚持“标准化”长效管理,争创“文明工地”。
第三章施工方案及技术措施第一节土建工程主要分部的施工方法一、施工测量1、定位放线(1)现场点线交接观测之前,对所使用的经纬仪、水准仪、50m钢尺等器具进行校验,确认合格后方可使用。
中梁小学教学楼新建工程施工组织设计

第一章工程概况第一节综合说明沙坪坝区中梁镇小学教学楼工程是经计委批准立项的建设项目,本工程位于重庆市沙坪坝区中梁镇小学校内,为原拆原建项目。
采用现浇框架装配整体式楼盖结构。
本施工组织考虑的范围为土建部分的基础、主体、屋面和装修四个分部的工程内容,包括给排水、电气等安装部分。
施工质量要求为“合格工程”,工期为300天。
建筑平、立、剖附后。
其主要工程量:第二节工程特点及设计概况一、建筑概况沙坪坝区中梁镇小学教学楼平面布局为一字型,该楼共四层,建筑高度16.20米,楼内设有两部楼梯。
该楼立面造型简单,轮廊线条分明,外装饰简洁大方,外墙主要为外墙砖;室内装饰因使用功能的不同而有区别,内墙面大面积为乳胶漆,屋面为建筑找坡,采用SBS卷材防水。
该楼建筑装饰见下表:二、结构概况本工程采用现浇框架装配整体式楼盖结构,建筑合理使用年限为50年。
建筑所在地区的抗震设防烈度为6度抗震设防,建筑类别为乙级,本工程按7度设防,框架三级抗震,本工程建筑工程等级为四级,耐火等级二级,建筑屋面防水等级为Ⅲ级。
基础概况本工程采用桩基础,基础持力层为风化泥岩层,承载力设计值为5MPa,柱筋锚入基础内长度大于40d,混凝土保护层厚度:地梁为30mm。
基础垫层以上500mm厚范围内基坑须采用人工挖土,不得采用机械挖土取土,以防止拢动原状土(岩)层而破坏地基土的天然结构,基坑挖好后应会同建设.勘察.施工.设计.监理部门人员验槽,并及时浇筑砼垫层,不得使基坑长期暴露和浸水。
基础施工时应做好地面排水,防止雨水和地面水浸入基坑,当地下水位较高时,须采用人工降水,把地下水位降至垫层以下500mm,降水时必须保证邻近建筑物的安全室。
内地坪下回填土的压实系数不小于0.96,局部填土虚松处应挖除,重新分层回填夯实。
基础开挖过程中,如发现地质条件与工程勘察资料有明显不符时,应会同勘察设计单位研究解决。
基础开挖至设计标高经验槽合格后,方可进行基础的施工。
小学工程施工组织方案
小学工程施工组织方案一、项目概况小学工程位于XX市XX区,项目总用地面积XXXX平方米,总建筑面积XXXX平方米,包括学生教学楼、教师公寓楼、食堂、操场、门卫室等配套设施。
本工程由XX建筑工程有限公司承建,施工周期为一年。
二、施工组织机构1. 总部设立在项目所在地设立指挥部,由总工程师负责,设立办公室、财务室、施工部和安全监督部。
2. 班组设立按照工程施工的需要,设立项目部、市场部、技术部、机电部、安全部等。
三、施工人员组织1. 施工人员配备本项目将安排一名总工程师,一名施工经理,负责全面总揽工程施工情况和各个部门工作安排。
技术部将配备若干专业技术人员,负责图纸审核、工艺控制和技术支持。
安全部将配备专业安全员,负责施工现场安全管理和施工队员安全教育。
2. 施工队伍建设各班组将根据工程施工需要,组织并加强人员培训和技能提升,确保各班组人员的素质和能力。
3. 用工管理合理安排用工,确定各班组负责人,规范管理班组队伍,确保施工人员的营养和生活条件。
四、施工机械设备配备1. 施工机械购置按照项目需求,购置合适的施工机械设备,包括挖掘机、起重机、混凝土搅拌机、装卸机等。
2. 施工机械维护对施工机械设备进行日常维护和保养,确保施工机械设备的正常工作。
五、施工材料采购1. 施工材料选购根据工程设计图纸要求,选购符合标准的建筑材料和设备,确保施工用材质量。
2. 施工材料管理对施工用材料进行分类存放和管理,严格遵守施工材料的使用规范和标准。
六、安全质量管理1. 安全管理建立健全施工安全管理制度和规章制度,加强现场安全教育,严格执行安全操作规程,确保施工安全。
2. 质量管理严格按照图纸和规范要求,加强施工质量管理,确保工程质量达到设计要求。
七、施工进度管理1. 施工计划编制根据工程施工的实际情况,编制全面详细的施工计划,明确施工工序和进度要求。
2. 施工进度跟踪对施工进度进行实时跟踪和监督,及时发现和解决施工进度中的问题,确保施工进度按时完成。
学校建筑工程施工组织方案
学校建筑工程施工组织方案一、施工背景现代社会教育事业发展迅速,学校建设成为社会发展的重要组成部分。
为了满足学生教育需求,提高教学质量,我市决定在市中心新建一所综合性学校。
该学校占地面积约为10万平方米,建筑面积约为5万平方米,包括教学楼、实验楼、图书馆、食堂、宿舍等各种功能建筑。
本次施工项目计划总投资约为2亿元,预计施工周期为两年。
为了确保学校建筑工程施工质量,依法履行合同义务,提高工程质量,完成工程建设目标,特制定本施工组织方案。
二、施工组织机构及机构设置1. 项目部项目部是本施工项目的最高管理机构,负责整个工程的技术、质量、安全、进度的管理,并保证施工工程按合同规定完成。
项目部主要设置以下组织机构:项目总工程师、项目经理、总监理工程师、总工程师。
2. 技术部技术部负责编制、审核设计文件、技术资料;协调、指导现场工作;参与施工过程的质量、安全、进度控制;推动各项工作的开展。
技术部主要设置以下组织机构:技术总工程师、技术经理、技术员。
3. 施工部施工部负责现场施工管理,组织施工机械设备、材料的调配,指导各施工单位的工作。
施工部主要设置以下组织机构:施工总工程师、施工经理、施工员。
4. 安全部安全部负责建筑工程现场安全管理工作,制定安全生产规章制度,组织安全教育培训,进行隐患排查,保障施工现场的安全。
安全部主要设置以下组织机构:安全总工程师、安全经理、安全员。
5. 质量部质量部负责建筑工程施工质量的检验、监督、管理工作,确保工程质量符合相关标准规定。
质量部主要设置以下组织机构:质量总工程师、质量经理、质量员。
6. 材料管理部材料管理部负责建筑工程材料的采购、入库、出库、统计、管理工作,按照质量要求将材料应用于施工过程。
材料管理部主要设置以下组织机构:材料总工程师、材料经理、材料员。
7. 机械设备管理部机械设备管理部负责施工所需机械设备的调配、维护、管理工作,保障施工现场的设备运转正常。
机械设备管理部主要设置以下组织机构:机械总工程师、机械经理、机械员。
教学楼工程施工方案
教学楼工程施工方案一、项目背景二、工程概况教学楼位于校园中心位置,总建筑面积为xxxx平方米,共x层,采用钢筋混凝土结构,地上x层地下x层。
工程包括地基工程、结构工程、电气工程、给排水工程和装饰工程等。
三、施工组织与管理1.项目组织:设置项目经理部,负责全面组织、协调和控制工程的施工工作。
2.施工人员:根据施工计划安排合适的施工人员,包括工地经理、工程主管、相关技术人员等。
3.施工材料:确保施工材料的质量,材料进场前进行验收,材料需要符合相关标准。
4.施工机械:根据工程需要,选购合适的施工机械设备,保证机械设备的正常运转和安全使用。
5.安全管理:建立工程安全管理体系,制定安全管理规章制度,加强现场施工人员的安全教育培训,确保施工过程中的安全。
四、施工流程1.地基工程:进行场地平整、地基基础开挖和地下室施工等。
根据土质情况选择合适的基础处理措施,如摩擦桩、钻孔灌注桩等。
2.结构工程:按照图纸要求进行结构施工,包括柱、梁、板等的浇筑和混凝土的抹灰、防水等处理。
3.电气工程:进行电缆敷设、电线连接、开关插座安装等,保证电气系统的正常运行。
4.给排水工程:进行给水管道、排水管道的敷设和连接,保证供水和排水的正常运行。
5.装饰工程:进行天花板、墙壁的粉刷、地板的铺设等,确保装饰效果符合设计要求。
五、施工技术措施1.施工安全:严格按照国家有关安全生产的法律法规执行,建立健全施工安全管理制度,保证施工人员的人身安全。
2.质量控制:在施工过程中,对关键节点进行监控和检验,确保施工质量符合设计要求。
3.进度控制:制定合理的施工计划,合理安排施工工序,加强施工进度的监控和管理,确保工程按计划进行。
4.环境保护:施工过程中,采取相关措施减少噪音、粉尘等对周围环境的污染。
六、施工质量与安全控制1.质量控制:建立质量管理体系,进行施工质量检验和监控,并建立整改措施,确保施工质量。
2.安全控制:建立施工安全管理制度,加强安全教育培训,确保施工过程中的安全。
小学教学楼综合楼工程施工组织设计
小学教学楼综合楼工程施工组织设计一、项目概况:该项目是一座小学教学综合楼工程,总建筑面积为XXXX平方米,采用钢筋混凝土框架结构。
建筑楼高XX米,共计X层,地上X层,地下X 层。
该项目施工地点位于XXXXX。
二、施工目标:1.保证施工过程中的安全,确保施工人员的生命财产安全。
2.保证施工质量,达到设计要求。
3.按时完成施工任务,保证交工时间。
4.合理利用资源,降低工程成本。
三、施工组织方案:1.项目分阶段进行施工,共分为基础施工阶段、主体施工阶段和装饰施工阶段。
2.施工队伍及责任分工:(1)施工班组:根据工程的施工要求,成立相应的施工组织和班组,负责具体的施工任务。
(2)质量安全管理组:负责施工现场的质量和安全管理工作,制定操作规范,确保施工质量和安全。
(3)技术监督组:负责对施工全过程进行技术监督和质量检查,及时发现和解决施工中的问题。
(4)物资供应组:负责采购和供应施工所需的物资和设备,确保工程按时进行。
(5)协调配合组:负责与相关部门的协调和配合工作,保证施工进度。
四、施工工艺及施工步骤:1.基础施工:(1)勘测和测量:进行地质勘测和测量工作,确定地基的稳定性和地貌特征。
(2)地基处理:根据勘测结果,进行地基处理,包括土方开挖、填方、夯实等工作。
(3)基坑开挖:根据设计要求,进行基坑开挖工作,包括基坑支护和挖土方。
(4)预制部位施工:根据设计要求,在基础中预留出预制部位。
(5)基础混凝土浇筑:进行基础混凝土浇筑工作,包括模板搭设、钢筋安装、混凝土浇筑等。
2.主体施工:(1)地上建筑施工:包括楼层的搭建、墙体的砌筑、梁柱的浇筑、楼板的浇筑等。
(2)地下建筑施工:包括地下室的开挖、支护、墙体的砌筑、梁柱的浇筑等。
(3)钢结构安装:根据设计要求,进行钢结构的安装工作。
(4)屋面施工:进行屋面的防水处理、瓦片铺贴等工作。
3.装饰施工:(1)内装施工:进行墙面的刷漆、地面的铺设、天花板的装修等。
(2)外装施工:进行外立面的装修、门窗的安装等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

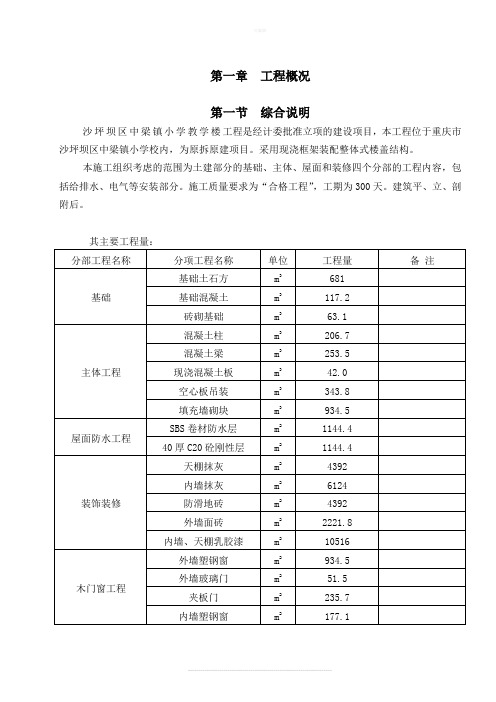

第一章工程概况第一节综合说明沙坪坝区中梁镇小学教学楼工程是经计委批准立项的建设项目,本工程位于重庆市沙坪坝区中梁镇小学校内,为原拆原建项目。
采用现浇框架装配整体式楼盖结构。
本施工组织考虑的范围为土建部分的基础、主体、屋面和装修四个分部的工程内容,包括给排水、电气等安装部分。
施工质量要求为“合格工程”,工期为300天。
建筑平、立、剖附后。
其主要工程量:第二节工程特点及设计概况一、建筑概况沙坪坝区中梁镇小学教学楼平面布局为一字型,该楼共四层,建筑高度16.20米,楼内设有两部楼梯。
该楼立面造型简单,轮廊线条分明,外装饰简洁大方,外墙主要为外墙砖;室内装饰因使用功能的不同而有区别,内墙面大面积为乳胶漆,屋面为建筑找坡,采用SBS卷材防水。
该楼建筑装饰见下表:二、结构概况本工程采用现浇框架装配整体式楼盖结构,建筑合理使用年限为50年。
建筑所在地区的抗震设防烈度为6度抗震设防,建筑类别为乙级,本工程按7度设防,框架三级抗震,本工程建筑工程等级为四级,耐火等级二级,建筑屋面防水等级为Ⅲ级。
基础概况本工程采用桩基础,基础持力层为风化泥岩层,承载力设计值为5MPa,柱筋锚入基础内长度大于40d,混凝土保护层厚度:地梁为30mm。
基础垫层以上500mm厚范围内基坑须采用人工挖土,不得采用机械挖土取土,以防止拢动原状土(岩)层而破坏地基土的天然结构,基坑挖好后应会同建设.勘察.施工.设计.监理部门人员验槽,并及时浇筑砼垫层,不得使基坑长期暴露和浸水。
基础施工时应做好地面排水,防止雨水和地面水浸入基坑,当地下水位较高时,须采用人工降水,把地下水位降至垫层以下500mm,降水时必须保证邻近建筑物的安全室。
内地坪下回填土的压实系数不小于0.96,局部填土虚松处应挖除,重新分层回填夯实。
基础开挖过程中,如发现地质条件与工程勘察资料有明显不符时,应会同勘察设计单位研究解决。
基础开挖至设计标高经验槽合格后,方可进行基础的施工。
人工挖孔桩终孔时,应进行桩端持力层检验.单柱单桩的大直径嵌岩桩,应视岩性检验桩底下3d或5m深度范围内有无空洞,破碎带,软弱夹层等不良地质条件。
1、主体结构概况本工程结构,地下0层,主体地上3层,室内外高差300mm,建筑物高度(室外地面至主要屋面板的板顶):14.70m,上部结构体系:现浇钢筋混凝土框架,填充墙应与框架柱或构造柱拉接,拉接钢筋为2 6,设置于水平灰缝内, 拉接钢筋竖向间距600mm,拉接纲筋伸入墙内的长度不小于1/5墙体长度且不小于700mm当墙长或相邻横墙之间的距离大于2倍墙高时,应在墙中部设置构造柱,构造柱间距不大于2倍墙高;当墙长大于墙高且端部无柱时,应在墙端设置构造柱;当墙高大于4m时,应在墙中设置现浇带(120mm厚,纵筋4 8 ,箍筋 8@200),现浇带间距不大于4m.当墙长不大于5m时,墙顶与梁之间应斜砌烧结实心砖并逐块敲紧,缝隙用砂浆填实,当墙长大于5M时,墙顶与梁(板) 宜有拉接。
第三节施工地点特征本工程位于重庆市沙坪坝区中梁镇小学校内,为原拆原建项目, 本工程建筑面积为1549.63M ,建筑占地面积为381.2M 。
第四节施工条件及施工特点一、施工条件本工程三通条件具备,场地平坦,只需稍作平整,材料及机械设备运输极为便利。
施工临时用水从西南面的现有给水管网引入。
施工临时用电可从东南角现有变配电房直接引入。
施工用场地和临时设施用地基本能满足需要。
施工废水可经过沉淀处理后,排入公路边的市政管网。
本工程所需管理人员和技术工种为公司正式职工,其他临时工和勤杂工为临时招收的农民工。
二、施工特点1、该楼平面布局规则,施工测量及放线相对简单。
2、地质状况好,基础简单。
3、外墙面装饰主要采用外墙砖,对基层抹灰质量要求高,必须重点解决外墙砖易脱落的质量通病。
4、由于安装工程涉及的专业多,包括给排水、消防、强电、弱电、电梯、通风等,必须合理安排穿插施工,协调好土建与安装各专业班组的关系。
三、工期紧,质量要求高建设方希望早日建成本工程,改善教学条件,工期比定额工期有较大幅度的缩短,仅为300天。
四、安全文明施工要求高本工程施工在建设方校区内进行,为保证正常生产的防火、防尘等要求和不影响建设方正常的教学秩序,工地开展“狠抓生产安全”运动,高度重视安全文明施工,对四面校区道路采取重点防护。
五、主导工种和技术关键问题1、基础土石方本工程桩基础埋置深,土石方工程量大,岩质一般,决定采机械挖凿施工基础土石方。
2、混凝土本工程地处主城区,根据重庆市建委要求采用商品混凝土,泵送浇筑。
3、钢筋(1)、制作:现场设置一条钢筋加工生产线,集中配料成型。
(2)、连接:柱筋:采用竖焊(电渣压力焊)。
梁筋:优先采用闪光对焊,其次采用双面贴角搭接焊。
板筋:HPB235级钢筋和CRB550级冷扎带肋钢筋采用绑扎搭接。
4、模板梁、柱模采用新钢模板,板模采用10mm覆膜竹胶板,梁柱接头采用定型钢模板或定型木模板。
5、脚手架主体施工防护外架与外装饰施工外脚手架合用,采用扣件式钢管双排脚手架;现浇楼盖施工支撑架采用扣件式钢管满堂脚手架。
砌筑及内装饰施工采用门型架组成移动工具式脚手架。
第二章施工方案的制订第一节施工组织机构为确保该工程施工总体目标的实现,我公司按“项目法”模式组织施工,实施项目管理。
一、施工组织机构的建立1、组建以项目经理为核心的项目经理部,一方面在人、财、物的管理上赋予项目部更多的自主权,充分发挥项目部的独立性和主动性;另一方面公司职能部门对工程质量、施工进度、安全文明施工进行严格管理。
2、项目经理部设三个职能小组,即:施工组、质安组、后勤组,共同组成施工管理层,做到机构精简,管理高效。
3、施工作业层由各专业班组组成。
4、施工组织机构图如下。
项目经理二、项目部管理职责的分配:为使工程施工顺利进行,项目部管理层应做到职责分配合理、明确,工作中既分工又合作,形成一个高效精干的强有力的管理班子,项目部职责分配情况如下表:第二节施工段划分及施工程序一、施工段划分垂直施工段以楼层划分,教学楼水平施工段根据设计特点划分为一个流水作业段。
二、主导施工顺序本工程以结构工程施工为先导,分工序组织流水作业,立体分层由下至上进行主体结构施工。
在主体结构主体封顶后立即面插入填充墙砌筑、内抹灰作业、室内楼地面和外墙饰面砖施工。
水、电预留孔洞和预埋管线随楼板、墙体施工留准留齐,水电安装与土建装饰交叉作业,协调配合。
三、土建工程施工流程基础→框架柱→框架梁→预制板→后浇加强层→填充墙砌筑→内抹灰→→栏杆、门窗安装→油漆涂料第三节 工程量计算楼地面外墙装饰第三章主体分部工程施工方法第一节施工测量一、施工准备1、本工程拟组建由三人组成的专门测量小组负责测量放线工作。
2、测量工具配备齐全且已经过检定或校验,SET500型全站仪,J2激光经纬仪一台,DS3水准仪二台,经检定校验的50m钢尺一把,5m塔尺一根。
3、认真熟悉图纸,了解整个工程轴线间的关系和标高情况。
二、施工顺序测量仪器(全站仪、经纬仪、水准仪、钢尺、塔尺)的检定、校验→校测起始依据点→场地控制网测设→建筑物的定位放线→基础定位放线高程控制→主体结构定位放线、高程控制三、定位依据点的校测若给定的起始依据点是规划红线与水准点时,可采用全站仪校测各红线桩之间的相对位置、坐标是否有误。
为防止各红线桩发生总体位移,需根据各附近的城市测量导线点,对红线桩的坐标进行校核;若给定的起始依据点为原有建构筑物时,为防止差错,需与建设单位、监理单位共同到现场进行具体位置的确认,并校测。
四、水准点的校测对给定的各水准点,用往返测法测定其高差,实测中应尽量做到前后视线等长以保证精度,若所测高差平均值与已知高差值之差小于±5√n时(n为测站数)或±20√L(L为测线长度,以KM为单位)则证明所给水准点及其标高正确。
五、场地控制网的建立1、平面控制网的建立依据建筑总平面图、建设单位移交的书面资料(坐标数据)和规划办提供的两个以上的坐标点位设置控制网,计算测量数据,架设全站仪测角,测设出建筑物(1-G)轴、(1-1)轴、(8)轴、(A)轴、(23)轴作为控制主轴线,经反复校测无误后,再分别测出其它主要轴线控制桩,并把复核无误的各控制桩延长至建筑物外易保存的地点设置三角桩加以保护,并对其进行经常性检查,以防意外扰动,同时对放出的轴线形成“工程定位测量记录”,交业主现场代表复核并签字。
2、高程控制网的建立该工程高程控制点,根据所给点±0.000=245.00。
将其精确引至周边建筑物上和新建建筑物的各角点,建立高程控制点。
六、基础施工测量1、轴线放样基础施工时,用全站仪将设置的经校测后的建筑物各轴线控制网投测到建筑场区中,经闭合校核后区域分割各纵横轴线交点定出独立基础及条形基础中心,依其边线放出开挖线,曲线部份已知圆心架设全站仪采用距离和角度进行施工放样,为便于随时控制基坑位置,将其纵横轴线油漆标记于基坑壁上(基坑壁嵌入木楔作轴线标记)。
基础施工完毕后,再根据标记轴线放出基础梁开挖边线。
2、标高引测根据现场设置的高程控制点,用附合法将高程引至各独立基础坑壁和条形基础坑壁上,作为基础顶标高和地梁标高的控制高程。
3、验线组织建设单位、监理单位进行基础验线,检查各轴线控制桩有无用错和位移,用全站仪检查各轴线的投测位置,然后再实量四大角和各轴线的相对位置,以防整个基础发生移动错位。
基础验线时其允许偏差控制如下:七、主体结构施工测量1、轴线放样结合工程实际,本工程主体结构拟采用“外控”的测量方法,根据施工段的划分,采用激光经纬仪垂直引测各轴线控制点,传递至各层的控制点经闭合校测,满足要求后方可进行结构细部的分墨弹线工作,曲线部分采用矢高法进行施工放样,放好轴线后经报验复核形成“轴线抄测记录”备查。
2、高程竖向传递(1)结构垂直度采用经纬仪投测控制,砌体每层垂直度控制采用线锤吊测,每层楼标高根据建筑标高控制点用钢尺从首层±0.000起始标高竖直量取至施工作业层。
施工层抄平前先校测各高程控制点,当校差小于3mm,以其平均值引测该楼层的水平线,并用油漆标记,作为各楼层测出的施工标高。
(2)各施工操作层,抄测+0.50m相对楼板标高的水平线,作为各操作层的施工控制标高,抄测时,将水准仪安置在测点范围中心位置,精密定平,水平线标高允许误差为±3mm,符合要求后,方可使用。
八、质量要求(1)所有轴线要闭合测量,其闭合差≤5mm。
(2)层间标高测量偏差和层间垂直度偏差不超过±5mm。
(3)建筑总高度偏差不超过3H/10000,且不超过20mm。
第二节基础工程本工程基础柱下为独立基础,填充墙墙下为条形基础,基础持力层为中风化泥岩层。
