煤矿副立井井筒施工组织设计
棋盘井煤矿副井井筒装备施工组织设计剖析

初稿神华蒙西煤化股份有限公司棋盘井煤矿产业升级副井井筒装备安装工程施工组织设计中煤第五建设有限公司第五工程处二零一五年三月目录编制依据----------------------------------------------3一、工程概况----------------------------------------------4二、施工部署----------------------------------------------5三、施工准备----------------------------------------------7四、主要施工方法------------------------------------------13五、工期保证措施--------------------------------------17六、防治水措施--------------------------------------------18七、质量管理及保证措施------------------------------------19八、职业健康及安全管理措施--------------------------------22九、环境管理及保证措施----------------------------28十、文明施工--------------------------------------------30 十一、施工安全计算---------------------------------------30附图、附表:1、主要设备及材料明细2、施工组织管理保证体系框图3、施工质量管理保证体系4、施工安全管理保证体系5、施工进度网络图6、井筒平面布置图7、第一至三层吊盘加工图8、第四至五层吊盘加工图9、第六层吊盘加工图10、吊盘立柱及爬梯加工图11、吊盘组装图12、封口盘布置图13、井筒基准线平面布置图14、天轮平台布置图15、稳车、绞车布置图16、施工现场平面布置图17、高低压供电系统图编制依据1、工程承包合同:《神华蒙西煤化股份有限公司棋盘井煤矿东区副井提升系统安装工程合同》(MK-14-846)2、设计图纸:《神华股份有限公司蒙西煤化股份有限公司棋盘井煤矿产业升级副井井筒装备》(S1813-313/118G1)《神华股份有限公司蒙西煤化股份有限公司棋盘井煤矿产业升级副井井筒装备主排水管路安装》(S1813-210/118G1)3、施工验收规范:《工程测量规范》(GB50026-2007)《钢结构工程施工质量验收规范》(GB50205-2001)《工业金属管道工程施工质量验收规范》(GB50184-2011)《涂装前钢材表面锈蚀等级和除锈等级》(GB8923-88)《煤矿立井井筒装备防腐蚀技术规范》(MT5017-2009)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑机械使用安全技术规程》(JGJ33-2001)《煤矿建设安全规范》(AQ1083-2011)4、主要质量检验评定标准《煤矿安装工程质量检验评定标准》(MT5010-95)《建筑施工安全检查标准》(JGJ59-2011)5、《煤矿安全规程》2013年版6、中煤五公司《一体化管理文件》一、工程概况棋盘井煤矿隶属于神华蒙西煤化股份有限公司,位于内蒙古自治区鄂尔多斯市鄂托克旗境内,行政区隶属鄂托克旗棋盘井镇,矿井北距棋盘井镇7km。
煤矿副井井筒施工组织设计

××煤矿副井井筒施工组织设计编制说明编制依据:该施工组织设计依据××××集团××××煤矿项目副井井筒施工图,现有的工程地质及水文地质资料,工业广场布置和建设单位的有关要求,结合施工现场的具体情况及本单位的施工队伍、设备情况和国家及行业相关的法律法规进行编制。
目录第一章矿井概况第一节矿井设计概况--------------------------------4第二节地质及水文地质------------------------------4第二章施工准备第一节建井测量------------------------------------9第二节四通一平------------------------------------10第三节建井期间总平面布置--------------------------11第四节施工准备期工程进度安排----------------------12第三章施工方案的选择第一节表土段的施工方案----------------------------15第二节基岩段的施工方案----------------------------15第四章施工方法第一节临时锁口施工--------------------------------16第三节基岩段施工----------------------------------18第四节井筒相关硐室的施工--------------------------22 第五节井筒过围岩破碎带施工------------------------23 第六节井筒通过煤层施工----------------------------23 第七节井筒基岩段防治水----------------------------23第五章辅助系统第一节井架选择------------------------------------24第二节提升系统------------------------------------24第三节凿井设施平面及提绞布置----------------------24 第四节排水系统------------------------------------25第五节压风系统------------------------------------25第六节通风系统------------------------------------25第七节照明、信号及放炮设施------------------------26 第八节测量----------------------------------------26第九节吊盘及安全梯--------------------------------26第十节混凝土搅拌系统------------------------------27第十一节地面排矸系统--------------------------------27第六章工程进度计划和劳动组织第一节工程进度计划--------------------------------27第二节劳动组织------------------------------------29第七章施工安全技术措施第二节施工安全措施--------------------------------31第三节质量保证体系及措施--------------------------33第四节文明施工及环境保护措施---------------------36第八章井筒发生突发重大事故应急预案第一节矿井概况------------------------------------38第二节井筒重大事故危险分布------------------------39第三节应及救援指挥部组成和职责分工----------------39第四节大事故的抢救措施----------------------------41附录1 副井提升选择计算附录3 吊盘计算附录4 施工设备设施搬运清单表附录5 凿井设施计算成果表附录6 副井井筒基岩段炮眼布置图附录7 井筒施工平面布置图附录8 主井天轮平台布置图附录9 翻矸台系统图附录10 翻矸台钢梁布置图附录11 副井提绞布置图附录12 封口盘结构图附录13 固定盘结构图附录14 吊盘总图第一章矿井概况第一节矿井设计概况××××煤矿位于内蒙锡林浩特市境内,矿区外部交通较便利,区内交通不利,以公路为主。
煤矿立井井筒掘砌工程施工组织设计

前言富华煤业有限公司芦村一号矿井设计生产能力为2.40Mt/a,采用主斜井、副立井和回风立井混合开拓,单水平盘区式开采。
根据本工程设计的特点,结合我处施工装备和技术特点,编制了副立井的施工组织设计,选用了行之有效的设备和先进可靠的施工技术、施工工艺,其主要特点如下:1)、井筒施工装备了以大绞车、大吊桶、大模板、重型伞钻、中心回转抓岩机、自动翻矸、汽车排矸为主体的立井施工机械化作业线,施工机械化程度较高。
2)、井筒表土和基岩段均采用短段掘砌混合作业,整体活动式金属模板砌壁,液压自动脱模;两层吊盘作业,连续不间断施工。
3)、表土采用风镐和高效风铲挖掘,挖机装罐,适时组织快速施工;4)、基岩段使用SJZ—6.9型伞钻配YGZ—70型导轨式凿岩机钻眼,实施深孔光面爆破,采用导爆管起爆等爆破新技术,以提高炮眼利用率和循环进尺。
5)、硐室工程采用下行分层法掘进,锚网喷临时支护,确保工程质量和施工安全。
6)、建立健全目标管理责任制,实行项目法管理,实现质量、进度、安全和成本四大控制。
7)、坚持安全生产和文明施工,实行标准化管理,不断改善作业环境和劳动条件,提高劳动生产率。
8)、搞好环境保护工作,污水排放、噪音、粉尘与废气排放等均符合国家标准,做到文明施工。
施工组织设计大纲编制依据:(1)富华煤业有限公司芦村一号煤矿井筒工程施工承包意向的征询函(2)富华煤业有限公司芦村一号煤矿副立井井筒井壁结构平、剖面图(3)《煤矿井巷工程质量验收规范》(GB 50213-2010);(4)《煤矿井巷工程施工规范》(GB 50511-2010);(5)《煤矿安全规程》(2011年版);(6)《煤矿建设安全规定》(试行)。
(7)《混凝土结构工程施工质量验收规范》(GB50204-2002)(8)《钢筋机械连接通用技术规程》(JGJ107-96)1.工程概况及特点1.1工程概况富华煤业有限公司芦村一号矿井设计生产能力为 2.40Mt/a,采用主斜井、副立井和回风立井混合开拓,单水平盘区式开采。
煤矿二井北付立井及风井井筒施工组织设计及安全技术措施

分宜西茶煤矿二井北付立井及风井井筒施工组织设计及安全技术措施一.施工说明1.施工依据1)国家煤矿安全监察局2006年颁布地《煤矿安全规程》.2)西茶煤矿二井安全技术操作规程.3)分宜县西茶煤矿二井技术改造设计《技术改造安全设施设计专篇说明书》(2005年12月).4)《关于分宜县西茶二井技术改造地批复》([2005]88号文件)5)《关于分宜县西茶煤矿二井安全专篇设计审查地批复》([2006]10号文件).6)西茶煤矿二井下发地其它技术文件.2.工程项目在18905孔附近新建井口一对,主提升北付立井一个,北翼风井一个.北付立井井口标高+154M,井底标高-300M,井深475M,井筒直径 2.8M,装乘人箕斗,混合提升.北风井井口标高+160米,井底标高-250米,井深410米,井筒直径2.4米,地面安装两台同型号对旋式FBCDE-№13,2×30KW主.备抽出式主风机,形成北翼块段开采时地生产.通风系统,兼作安全出口.二.井筒概况1.建井概况根据《分宜县西茶煤矿二井技术改造设计》(2005年12月)在矿井北翼新建北副立井.风井,有利于提高矿井抗灾能力,极大地改善矿井通风能力,提升矿井地整体产能,新建井服务年限为18年.井筒采用高标号水泥混凝土作永久支护,边掘进边浇灌,开拓时采用子母井供风,湿式26型凿岩机钻眼,采用一次成巷.光面爆破,人工装矸渣,预计工期12个月.2.工程规格及设计参数工程规格及设计参数见井筒特征表北付立井设计深度475米,从井口锁口盘至下5M浇灌厚度加厚到400-500毫米,每隔3米设置3个临时悬壁梁,悬壁梁必须垂直(排水管.防尘风管.电缆)在岩性变化不大地情况下,每间隔50米掘一壁座梁,壁座梁厚度为500毫米,高度不少于1000毫米,掘至100米设置截排水仓一座,容量100立方米,-300米水平马头门高度为3.5米,井底车场高度为2.5米,马头门距离4米后布置双轨道作井底车场,双轨长度为30米,宽度为3.6米.北风井设计深度为410米,支护方法同于北付立井,至-250水平设置马头门一个,高度从3.5米变至2.5米,距离为4米.(具体见井筒示意图).3.井底车场及硐室概况北付立井-300米井底车场为立式环形车场,空重车线,调车线和回车线双道长度总计86米.车场内设消防材料库.信号硐室.等候室.井底煤仓.井底清煤道和装载硐室以及主变电所.主排水泵房.水仓.管子道.沉淀池.清仓绞车房等硐室.水仓按矿井8小时正常涌水量设计,设内外两条水仓,主变电所和主排水泵房采用联合布置,硐室底板应高出巷道底板0.5米,管子道上口应高出主排水泵房底板7.0米以上.矿井采用一级排水,-300米水平水仓水由主排水泵从北付立井排到地面.(见井底车场及硐室示意图)4.大巷运输及设备概况-300米大巷采用1.0吨侧卸式U型矿车,人力推车运输,井底车场.运输石门及采区轨道上山辅设1.2kg/m钢轨,工作面顺槽辅设9kg/m钢轨.木轨枕.三.地质基本情况说明1.地质构造矿井主要开采煤层为二迭纪上统龙潭组老山段B4煤层,井田煤层层位稳定,基本保持连续.无缺失,属较稳定型煤层,北翼煤层东西走向,倾角一般在30°~50°之间,倾向向南,井筒布置在井田北翼F6~F6-1之间块段.该区表土层为黄色砂砾层.厚度在10米左右,然后是砂质页岩,页岩.砂岩等相互交替产生,区内其他构造简单,只有局部有一些小褶皱,对井筒开拓整体影响不大.2.矿井水文地质根据江西煤田地质局二二四地质队,在2004年10月鉴定为水文地质条件较为简单矿井,矿井涌水量主要来源于地表.附近小煤窑经老隆渗漏,与北付立井井筒相距甚远,且F6后逆断层导水性较弱,因此对井筒施工影响不大.3.钻孔北付立井布置在18905钻孔西南80米处,该钻孔见煤在-200.64米,从目前北下山-200米水平揭煤大巷已观察到,该区域煤层较好钻孔可信度较高,对下阶段地工作面布置极为有利.四.建井前地设备及材料准备阶段五.井筒施工组织工作1.井筒开拓1)开拓要求按现有掘进地技术条件,采用一次性炮落成巷,当井架.绞车房及供电线路均完工后,开始破土掘进,掘进时由中心点向四周以同心园方法布置炮眼,炮眼之间地距离根据岩石硬度决定.见附图;掘进采用凿岩机钻眼,工程要求掌握好眼位,眼深及其角度,以保证钻眼质量.爆破采用煤矿3#炸药,瞬发电雷管,使用KB-100型发炮机放炮.放炮时要控制装药量,每个炮眼最多不能超过2.5节,并使用水炮泥,泡泥长度不少于该炮眼地1/2,炮泥要用不燃性.可塑性地松散材料制成,禁止使用块状或可燃材料作封泥,严禁放糊炮和明炮.放炮时要根据炮眼顺序进行放炮,原则上先放中间眼1-5号,辅助眼6-13号,再放周边眼14-29号,后放子井眼30-31号,联线方法采用串联式.装药.联线,放炮由爆破员专人负责,放炮母线悬挂井壁,联线后爆破员升井在地面放炮房放炮.放炮前先把井盖门打开,放炮后等局扇把炮烟排走.约30分钟后,用人力.土箕开始出矸,矸子从工作面扒到吊桶内,用绞车提升到地面,盖上井盖门,然后把矸子倒入劳动车,推倒矸子山.由于井下有人,必须保证井口干净和井盖门完好,否则停止作业.2)爆破说明①炮眼布置三视图②爆破条件③爆破说明书④预期爆破效果表2.立模当井筒掘进深度有5M后,过破碎层或围岩松散层则减至2-3M,开始立模.模板长1.0米,宽1.0米,立模前先放井筒中心线,测量井壁厚度,垂直度是否达到设计要求,否则扩帮.当壁厚符合要求时在浇灌区内放一些黄沙,同时冲洗上一浇灌面,以便接合严密,立模时先由下往上逐米立模.立模要园整.牢固.横挡木用力均匀.立模后再一次复测中心线至井壁地距离,减少误差.3.浇灌立模后开始浇灌,浇灌用混凝土在地面上拌,放到吊桶内,然后再用绞车放到井下,浇灌点要使模板受力均匀,原则上不少于6个点.浇灌时要用机械震动棒不停地夯实,这样可以避免井壁出现蜂窝,混凝土结实.设计要求混凝土地比例是1:2:4,强度不少于250号混凝土,遇到围岩压力大时,强度不少于350号.4.拆模浇灌后不能马上拆模,必须保持72小时地强度稳定期.拆模时要从上往下逐米拆模,模板提升到地面冲洗.修复,以作备用.5.马头门地施工当井壁浇灌到离落脚水平还有4M后,就要开始布置马头门地掘进工作.设计马头门为单间,马头门长度6M,井筒掘进到马头门水平,就向马头门方向掘进4M后先用料石砌筑马头门.马头门净宽2.5M,高是从3.5米逐渐降到2.5M.当马头门先筑好2M后再立模浇灌井壁,当围岩较松软时,可先浇灌井壁,后砌马头门.6.井筒内设备安装井筒内主要设备有:稳绳.电缆和排水管.防尘管.①稳绳地安装,建井时稳绳是随深度而逐渐延深,稳绳下端是用稳盘,用木塞在井壁塞紧,稳定在井筒中,稳盘随二根稳绳一起下放,每次下放距离不得超过20米.②电缆.排水.防尘管:井壁浇灌时在提升方向对侧预埋挂钩,挂钩间隔3M,要保证排水管地垂直度,安装时电缆.排水管.防尘管要用抱箍抱紧,再用钢绞线吊挂在钩子上.六.劳动组织采用三八工作制地生产方法,由队长程胜益.佘德明跟班作业监督管理.验收,作业规程必须落实到每一作业人员.此工程开拓中瓦斯.通风管理由马尚华.叶鸿负责.①劳动组织表②循环图表七.通风系统采用11千瓦局扇,在地面连接700mm子井直接向工作面供风,要求子井管道完好,接口严密无漏风,子井垂直.2.供风验算工作面采用压入式通风方法,根据掘进工作面所需风量计算后选型.岩巷掘进工作面风量计算①按工作面一次放炮最多炸药量计算Q掘=25A=25×4.2kg=105米3/分式中A—工作面一次爆破所用地最大炸药量,公斤;25—每公斤炸药爆炸后需要供给地风量,米3/分·公斤;②按沼气涌出量计算Q掘=100×Q沼·K掘=100×0.40×1.5=60米3/分;式中:Q 掘—掘进工作面实际需要地风量,米3/分Q 沼—掘进工作面地沼气绝对涌出量,米3/分 K 掘—掘进工作地通风系数,取1.5 ③按工作面同时工作地最多人数计算 Q 掘=4N=4×10=40米3/分式中:N —掘进工作面同时工作地最多人数4—每人每分钟供给地风量不得少于4M 3; ④风速验算根据以上计算,取Q 掘=60米3/分=1.00米3/秒为 工作面所需风量,V=QS=105米3/分 4.9㎡=0.36米/秒 《规程》规定,煤巷工作面最低风速为0.25米/秒,最高风速为4米/秒,取Q 掘=60米3/分,符合要求.八.主要安全技术措施1.坚持执行矿有关文件精神,井下队长负责抓安全和工程质量为主,负责工程验收工作.包头.班组长协助抓好以上工作并抓好生产.2.认真执行交接班制度,工作前进行全面检查,四周岩帮一切正常方可进行施工.3.施工时必须做到“三不伤害”,如发生事故应及时采取自救.互救,并按“四不放过”原则进行处理.4.具体操作严格按各种“操作规程”和“煤矿安全规程”作业.5.坚持做到“六不准”:现场生产环境无安全感,不准生产;现场无跟班干部指挥,不准生产;现场隐患不排除,不准生产;安全措施不到位,不准生产;作业规程未贯彻,不准生产;无证不准上岗.6.各工种必须经过培训才能上岗,特殊工种要持证上岗,工作时注意力要集中,不做与工作无关之事.7.绞车工要听清井下信号才能提升,信号地规定是:一响停,二响往上提矸,三响往下放桶,四响往上提人.8.开绞车时要求二头慢,中间稍快,加减速平稳.从地面往下放吊桶时看清吊桶是否平稳,待稳定后再放.9.地面工要做好地面上地清洁工作,做到矸子不往井下掉,开关井门要适时.10.吊桶乘人每桶不超过4人,系好保险带,人货不能混装,严禁酒后下井,严禁在井下抽烟.11.在井筒安装电缆.水管及浇灌井筒时,必须系好保险带.12.扒矸时矸子不能超过桶口,吊桶往上提时,要用手摸一下桶底,把粘在桶底地矸子清除.13.由于井筒断面小,因此下井人员必须戴好安全帽,吊矸子时人员站在围岩帮上,避免掉矸石伤人.14.放炮员必须依照放炮要求进行放炮,并且熟悉爆破材料地性能和《煤矿安全规程》地有关规定,放炮必须严格实行“一炮三检”,放炮前所有设备.炸药工具全部撤到地面,起炮钥匙随身携带.15.严格实行火工品领退制度,炸药.雷管必须由放炮员放在安全地点,木箱上锁保管.装配引药必须在地面井口房,封泥要用黄泥.装药.联线,放炮由爆破员一人操作.放炮在地面配电房,放炮前要打开井盖门,人员必须撤到安全地点.16.对矿井水做到“有疑必探,先探后掘”地原则,首次揭煤前应先制定专项安全措施.预测预报应及时,揭露煤层时施工负责人.队长必须临场跟班监控,必须打超前钻,以便释放瓦斯.水,防止瓦斯.水涌出.17.为防止地表渗水,在井筒建设到100M左右建一个临时水仓,容积不少于100m3.18.严格实行安全制度,队长.班长.瓦检员及安全员认真履行其各自地安全工作职责,共同把安全工作做好.19.若工作面在掘进过程中,遇到其它生产.安全问题时,请及时与矿部取得联系,以便协商,确保工程顺利完成.20.以上未及事项必须严格按照《煤矿安全规程》和其他有关规章制度执行.九.避灾路线1.井下火灾:当井下发生电缆着火时,应首先通知井口切断电源,然后再用石粉或水扑灭(未切断电源前不能用水救火),同时人员立即升井避灾.2.水灾:当井下迎头发汗.淋水.涌水时,人员应立即升井撤离,及时向矿调度汇报.3.冒顶事故:当井下工作面发生塌帮滑坡时,作业人员应立即撤离工作面升井,并及时向队长或矿调度汇报,在有可能地情况下,组织人员进行自救.互救.十.审批意见西茶煤矿二井2010年4月28日分宜西茶煤矿二井北付立井及风井井筒施工组织设计及安全技术措施编制:西茶煤矿二井技术科审核人:技术负责人:审批人;执行日期:。
煤矿副井井筒装备安装工程施工组织设计

煤矿副井井筒装备安装工程施工组织设计煤矿副井井筒装备安装工程是煤矿生产过程中的重要工程之一。
正确的施工组织设计对于保证工程质量、确保施工安全、提高施工效率具有重要的意义。
本文将重点讨论煤矿副井井筒装备安装工程施工组织设计的相关问题。
一、前期准备煤矿副井井筒装备安装工程的施工前需要进行充分的前期准备工作。
首先需要制定详细的施工方案,明确施工进度、施工人员和施工机具等。
根据现场情况,确定合理的进场路线和施工区域,并规定严格的安全管理措施,确保施工现场的安全和生产的顺利进行。
二、施工机具的选用在煤矿副井井筒装备安装工程施工中,施工机具的选用直接关系到施工效率和施工安全。
在选用施工机具时,应考虑到其适应性、容易操作、施工效率高、安全可靠等因素。
同时,在施工前应进行机械设备的维修保养工作,确保机械设备操作正常。
三、分段施工在施工副井井筒装备安装工程时,应尽量采取分段施工的方法。
根据施工进度和施工时间安排分段施工计划,将其分为几个部分进行施工。
每个部分的施工前需要进行详细的检查和准备,并制定相应的安全措施。
四、安全防护在煤矿副井井筒装备安装工程施工中,安全防护措施是非常重要的环节。
必须谨慎对待,对施工场地进行详细的规划和设计,制定详细的施工方案和安全措施。
施工现场应配备专职安全人员进行现场指导,对施工人员进行安全教育,确保安全措施到位。
五、施工质量管理在煤矿副井井筒装备安装工程施工中,施工质量也是需要重点关注的因素。
施工过程中要进行严格的质量管理,每一道工序都必须按照要求进行验收。
同时,对材料的选用也非常重要,必须选用合格的材料,以保证工程质量。
结语:煤矿副井井筒装备安装工程施工的成功离不开详细的施工组织设计。
只有通过对施工现场进行细致的分析和计划,制定合理的施工方案,安排好施工进度和机具,制定科学的安全措施,才能确保工程顺利实施,保证工程质量和施工效率。
副立井井筒施工组织设计

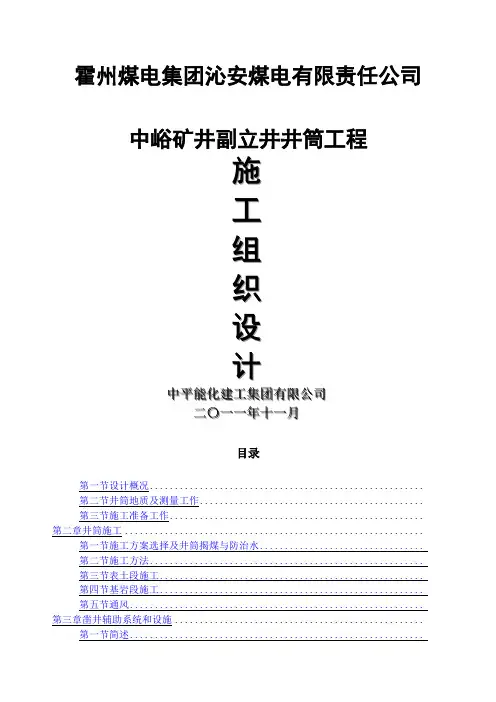

霍州煤电集团沁安煤电有限责任公司中峪矿井副立井井筒工程施工组织设计中中平平能能化化建建工工集集团团有有限限公公司司二二〇〇一一一一年年十十一一月月目录第一节设计概况 .......................................................第二节井筒地质及测量工作 .............................................第三节施工准备工作 ...................................................第二章井筒施工 ............................................................第一节施工方案选择及井筒揭煤与防治水 .................................第二节施工方法 .......................................................第三节表土段施工 .....................................................第四节基岩段施工 .....................................................第五节通风 ...........................................................第三章凿井辅助系统和设施 ..................................................第一节简述 ...........................................................第二节吊挂设施选型计算...............................................第三节供电...........................................................第四章劳动组织及进度指标..................................................第五章质量保证体系及技术措施..............................................第一节质量保证体系...................................................第二节质量标准及技术措施.............................................第六章安全技术措施........................................................第一节安全保证体系...................................................第二节安全技术措施...................................................第七章文明生产标准........................................................第八章工期保证措施........................................................第九章环境管理............................................................附图:副立井井检孔地质剖面图副立井井筒剖面图副立井井壁结构图副立井总平面布置图副立井提绞平面布置图副立井提绞立面布置图副立井井筒施工平面布置图副立井施工翻矸台立面布置图副立井施工吊盘加工图副立井施工锁口平面布置图副立井施工二层台平面布置图副立井施工天轮平台平面布置图副立井施工天轮平台立面布置图副立井施工高、低压供电系统图第一章工程概况第一节设计概况一、地理和交通位置中峪矿井位于山西省中南部的沁源、安泽和古县交界处,主体位于沁源县境内,矿区为一不规则的长条形,南北最长16km,东西宽15km,行政区划隶属沁源县的李元、中峪、柏子、沁河和安泽县唐城、古县北平等乡镇管辖。
立井井筒施工组织设计

立井井筒施工组织设计一、工程基本条件:某煤矿副立井,井筒直径(净) Φ 6.5m,井深 600m,井壁结构:素混凝土井壁;表土和风化基岩壁厚: B=500mm、基岩壁厚 B=400mm;该矿为低瓦斯矿井,竖井施工期间仅考虑爆破排烟通风;要求:月成井速度为 100m/M。
井筒地质及水文条件:表土厚度 15m,表土为黏土;风化基岩厚度 6m,基岩坚固性系数 f=4~6;井筒涌水量:表土层无水,风化基岩 10m3/h,基岩 50 m3/h。
二、作业方式的选择:该副井井筒直径(净) Φ 6.5m,井深 600m,地质及水文条件:表土厚度 15m,表土为黏土;风化基岩厚度 6m,基岩坚固性系数 f=4~6, 表土层无水,由此选定该井筒施工作业方式为掘、砌混合作业,井筒掘、砌工序在实践上有部份平行时称为混合作业。
混合作业时随着凿井技术的发展而产生。
这种作业方式区别于短段单行作业,掘、砌工序顺序进行;而混合作业,是在向模板浇灌混凝土达 1m 高摆布同时,即可装岩出渣。
待井壁浇注完成后,作业面上的掘进工作又转为单独进行,挨次往复循环。
由此可见,立井作业方式是根据掘、砌作业在时间上的关系而划分的。
每一大类中,则又可引入段高大小等指标,以作同类技术的区别。
立井井筒普通要穿过表土与基岩两个部份,其施工技术由于围岩条件不同各有特点,表土施工方案选择主要考虑工程的安全,而基岩施工主要考虑施工进度。
由于表土松软,稳定性较差,时常含水,并直接承受井口结构物的荷载。
所以,表土施工比较复杂,往往成为立井施工的关键工程。
正确的选择表土施工方案和施工方法,避开雨季施工,预先考虑片帮等突发事故的防范措施,确保立井井筒安全快递地通过表土层,并顺利转入基岩施工具有重要意义。
立井井筒施工包括掘进、砌壁和安装三大工序。
井筒正式掘进之前,先在井口上方设置井架,在井架顶部安装天轮平台,在井架第一平台标高处安设卸矸平台。
与此同时,掘进井筒上口一段井筒,安设暂时锁口、封口盘、固定盘和吊盘;在井口四周安装凿井提升机、凿井绞车、悬吊凿井用的各种施工设备及管线;建造凿井用的压风机房、通风机房和混凝土搅拌站等辅助生产车间。
某煤矿副井施工组织设计(DOC112页)

山东双合煤矿有限公司副井井筒及相关硐室掘砌工程施工组织设计中煤第七十一工程处二〇一一年一月三十日处长:总工:生产管理部:安全监察部:机电部门:编制人:编号:版次:生效日期:发放号码:受控状态:施工组织设计目录第一章概况一、工程概况二、工程内容及工程特点三、井筒地质及水文地质资料第二章施工准备一、技术准备二、施工队伍准备三、施工现场准备及总平面布置图四、施工技术装备与材料供应安排第三章施工方案的选择一、冻结表土及风化基岩段施工方案二、井筒基岩段施工方案三、与井筒相连接的相关工程施工方案第四章施工工艺一、采用“四新”加快施工速度二、井筒试挖及临时锁口施工三、井筒冻结段施工(一)冻结表土段掘进及外壁砌筑(二)采取综合措施施工较厚粘土层(三)过冻结风化基岩段施工(四)内壁浇筑(五)内外井壁夹层注浆四、井筒基岩段施工五、与井筒连接处相关工程施工六、井下贯通巷道施工七、关键部位施工技术及处理特殊地质变化技术措施(一)井筒通过冻结段较厚膨胀粘土层的预防措施(二)基岩段防治水措施(三)井筒通过不稳定岩层及断层破碎带的施工八、高强高性能混凝土施工技术保证措施九、检测、监控手段及突发事件应急措施第五章施工辅助系统一、提升系统二、井筒悬吊设施三、井口及地面辅助设施第六章井筒施工凿井设施选型计算一、提升设备的选型二、悬吊设备的选型第七章施工组织与管理一、施工组织管理机构二、劳动力安排及组织计划三、施工管理四、施工合理化建议和降低造价施工措施第八章施工进度计划与进度控制一、工期安排二、工期保证措施第九章施工技术安全措施、灾害预防和安全保证体系一、安全工作目标二、安全管理体系三、安全管理措施四、施工安全技术措施五、灾害预防六、本工程需编制的分项和专项措施第十章工程质量检测管理措施和质量保证体系一、施工质量保证措施二、质量保证体系三、工程质量通病的防治措施四、成品保护的保证措施五、竣工验收后保修工作的措施和承诺第十一章文明施工及环境、职业健康保证措施一、文明施工及环境保护措施二、文物保护措施三、职业健康保护措施第十二章冬雨季施工措施及地下管线等保护加固措施一、冬雨季施工措施二、地下管线及其它地上地下设施保护加固措施前言编制本施工组织设计大纲的指导思想是:贯彻执行国家及本行业部门有关建设方针和技术政策,采用先进的科学技术,充分利用本处的施工能力和技术经验,提高矿井建设的综合效益,在确保安全和工程质量的前提下,合理安排施工顺序及工程进度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
陕西永陇能源开发建设有限责任公司崔木煤矿副立井井筒
施
工
组
织
设
计
中煤三建
2008年12月10日
目录
第一章工程概况…………………………………………………2-11
第二章施工预备与场地布置……………………………………12-13
第三章施工方案及凿井要紧辅助系统…………………………14-24
第四章施工工艺…………………………………………………25-34
第五章施工组织治理、劳动组织与工期安排…………………35-39
第六章质量保证体系和工程施工检测、监控…………………40-47
第七章安全保证措施……………………………………………48-58
第八章环境爱护与文明施工……………………………………59-61
第九章附
件………………………………………………………62-79
1.副井工广总平面布置图
2.矿建要紧施工设备表
3.凿井设备平面布置图
4.地面稳绞布置平面图
5.立井上下监控平面布置示意图
6.要紧供电设备表
7.高压供电系统图
8.低压供电系统图
9.施工进度打算网络图
10.钢丝绳选型参数表
11.钢丝绳选择计算书
第一章工程概况
1.1工程简介
崔木井田资源量/储量424.43Mt,可采储量260.82Mt。
崔木煤矿设计生产能力4Mt/a,其中一期生产能力4Mt/a,矿井服务年限约74a。
依照井田地面地形条件和煤层赋存条件,设计选择立井开拓。
1.2施工条件
1.2.1地理位置及交通运输条件
崔木井田位于永陇矿区东端的北湾—太阳寺勘查区。
属麟游县崔木镇所辖。
井田东西宽8.35km,南北长10.65km,面积88.74km2。
井田内有彬县—麟游(崔木)市际公路及崔木—甘肃邵寨省际公路从勘查区中部通过。
S306省道由崔木向西经麟游、良舍、凤翔至陈仓与陇海铁路相接,至宝鸡120km,至宝鸡二电厂(长青工业园)100km。
向东24km至永坪与312国道相接,南至西安155km,交通较为便利。
1.2.2地形地貌及气候条件
井田属陇东黄土高原南缘梁塬沟壑区,要紧是黄土塬梁和沟壑两种。
总体地势呈南高北低之势。
区内最高处是勘查区东南西庙头一带,高程达1497.7m;最低处是西北部的合阳沟谷,高程1125m;相对高差372.7m。
本区属暖温带半干旱大陆性季风气候区。
年平均气温为11.1℃,
极端最高气温为38℃,极端最低气温为-22.5℃。
霜期一般为10月中旬至来年4月中、下旬;冰冻期一般在12月上旬至来年2月下旬;冻土层最大厚度40cm。
年平均降雨量为325mm,蒸发量大于900mm;每年3~5月份为西北季风期,最大风速12.7m/s。
本区属泾河水系,自东而西要紧有徐家河与合阳沟河。
泾河年平均流量57.60m3/s,枯水期最小流量1m3/s,洪水期最大流量15700 m3/s,其支流呈树枝状分布,常年流水,但流量较小。
徐家河是水帘河上游,平均流量0.0803m3/s;合阳沟河是普化河一支流,平均流量0.1836m3/s,为沟间溪流。
1.2.3施工用电
在施工现场附近,发包方为承包方提供10KV电源。
承包方自己接线,发包方按表计量,按0.6元/千瓦时收费。
1.2.4施工用水
发包方在施工场地范围内某一定点集中提供水源,发包方按表计
量,按1元/m3价格收费。
1.2.5进场道路
发包方组织队伍同步修建。
临时道路直接到井口。
1.2.6工程地质
①区域地层及构造
依照地表和钻孔揭露情况,井田内沉积地层由老到新依次有三叠系中统铜川组、侏罗系、三叠系、上第三系、第四系。
延安组为本区含煤地层。
岩性为灰—深灰色泥岩、砂质泥岩、粉细砂岩与灰白色中粗粒砂岩互层,中夹炭质泥岩及煤层。
厚度0~104.59m,平均47.73m左右,与下伏富县组呈平行不整合接触,或超覆于三叠系之上。
含煤地层综合柱状图见图1-1。
本区位于太峪背斜以南、遥远背斜以北含煤凹陷区。
3煤底板构造总体为一东南高西北低的单斜构造,呈EW向展布,东部3煤层底板最大高程937.39m,西部3煤层底板最低高程682.64m,平均每公里下
降29m。
遥远背斜东起永寿县底角沟、平遥煤矿北。
轴部为三叠系,向西延伸与阁头寺背斜相接,轴部为延安组。
勘查区为其北翼,最大倾角10°。
太峪背斜东起彬县太峪镇,轴部位为三叠系,为一宽缓箱状背斜,轴向东西,经底店、太阳寺进入勘查区,至大湾(P5-5孔)倾没,进而向西延伸与麟北春台塬~阳坡背斜相接,轴部变窄,不连续,呈一列长垣构造。
区内未发觉断裂构造。
井田内未见有岩浆岩侵入现象。
1.2.7水文地质
1.2.7.1含水层、隔水层及其与矿床充水的关系
A、含水层、隔水层
⑴第四系全新统(Q4)冲~洪积砂砾石孔隙含水层
要紧分布在天堂河、庵川河及常村河等河谷冲积阶地及河床区,由河流相冲、洪积物组成,具二元结构。
直同意大气降水及地表水补
给,渗透性强,水量充沛,水质良好。
⑵第四系中~上更新统(Q2+3)黄土及砾石孔隙~裂隙含水层
图1-1 含煤地层综合柱状图
分布较为广泛,谷地山坡均可见到,厚度因地而异,最大可达150m,底部有一变化较大的砂砾石层,为孔隙~裂隙含水层。
要紧以大气降水补给,局部地段还可获得河水补给,故含水性强度不均,泉流量相差悬殊,小者仅0.005l/s,大者可达0.2l/s。
⑶上第三系(N)粘土隔水层与砂砾石含水层
多分布于梁峁脊部和山顶上,厚度因地而异,岩性要紧为浅棕红色亚粘土、砂质粘土,隔水性能良好。
局部地段底部有厚为1~1.5m 的砂砾石层,含孔隙潜水,泉流量一般为0.01~0.30l/s,最大1.00 l/s。
水质为HCO3—Ca·Mg与HCO3—Ca·Na型,矿化度0.280g/l。
⑷下白垩统罗汉洞组(K l lh)砂岩裂隙含水层
仅分布于普化河陕甘交界处。
岩性要紧为桔红色粗粒砂岩、砾岩、砂砾岩、含砾粗砂岩夹砂质泥岩及泥岩薄层,泥质胶结,分选差,厚度44.0m。
⑸下白垩统华池组(K1h)泥岩隔水层
分布于天堂、丈八至常村河以北地区,出露不完整,最大厚度148m。
岩性要紧为紫杂色、灰绿色砂质泥岩及泥岩,中夹薄层粉砂岩、细粒砂岩,泥岩隔水性能良好。
⑹下白垩统宜君~洛河组(K1y+l)砂砾岩孔隙裂隙含水层
在区内低山丘陵及各沟谷中广泛分布,厚度23.05~362.00m。
岩性为紫红色及暗棕色巨厚层状砾岩、巨砾岩夹粗粒砂岩、砂砾岩薄层
或透镜体,浅棕红色、棕灰色巨厚层状粗粒砂岩、含砾粒砂岩及少量砂质泥岩条带。
成份多为长石、石英碎屑,泥砂质充填,其富水性及水力性质受地貌操纵。
钻孔抽水试验结果:单位涌水量0.00899~0.03512l/s·m,渗透系数0.0146~0.1098m/d,水质类型HCO3-Mg·Ca·Na、HCO3-Mg·Na,矿化度0.528~0.569g/l。
泉流量为0.03~0.06l/s,水质为HCO3-Mg·Ca·Na、SO4·HCO3-Ca型水,矿化度1.716g/l。
⑺中侏罗统安定组(J2a)砂岩裂隙含水层
出露于折灵沟及阁头寺北部支沟脑。
厚度71.03~154.81m,岩性为棕色、紫红色、灰绿色泥岩、砂质泥岩夹中粗粒砂岩,泥岩及砂质泥岩隔水性能良好,砂岩含水微弱,为富水性极弱的含水层。
⑻中侏罗统直罗组(J2z)砂岩裂隙含水层
地表未见出露,钻孔揭露厚度6.66~96.02m。
岩性上部为灰绿色、暗棕红色、紫灰色泥岩、砂质泥岩、粉砂岩与中粗粒砂岩互层;下部为灰绿色中粗粒砂岩与砂质泥岩、粉砂岩互层,底部有一层巨厚层状
黄绿色含砾粗砂岩。
砂岩含水层裂隙不发育,储水条件不良,又被隔水层相阻,地下水补给条件亦差,故为富水性微弱的含水层。
⑼中侏罗统延安组(J2y)砂岩裂隙含水层
地表未见出露,钻孔揭露厚度0~153.22m,是区内的含煤地层。
岩性要紧为灰~深灰色泥岩、砂质泥岩、粉砂岩,灰~灰白色中、细粒砂岩及含铝质泥岩、炭质泥岩夹煤层。
砂岩含有承压裂隙水,因补给条件差,故富水性微弱。
钻孔抽水试验结果:单位涌水量0.000046~0.001925l/s·m,渗透系数0.00038~0.0064m/d。
水质为高矿化度Cl-Na型水。
⑽下侏罗统富县组(J1f)泥岩隔水层
地表未见出露,仅在个不钻孔中钻遇该层,发育不稳定,地表仅在五曲湾、青渠窑等地有零星出露。
厚度一般0~20m,钻孔揭露最大厚度为24.03m。
岩性多为紫杂色花斑状含铝质泥岩,夹有角砾岩薄层,局部地段为褐灰色含钙质泥岩,是一良好的隔水层。
⑾中三叠统铜川组(T2t)砂岩裂隙含水层。
