大型塔类设备的制作安装资料

合集下载

塔吊安装告知流程以及资料

塔吊安装告知流程以及资料

塔吊安装告知流程以及资料塔吊是一种常用于建筑施工现场的大型起重设备,用于提升和搬运重物。

为保证安全和高效的安装塔吊,以下是塔吊安装告知流程以及相关资料的详细介绍。

一、塔吊安装告知流程1.前期准备工作:施工方需根据工程要求和实际情况选择塔吊的类型和规格,并与塔吊供应商进行沟通确认。

同时,施工方还需根据工程情况编制塔吊安装方案。

2.现场勘察与准备:塔吊供应商派遣专业人员进行现场勘察,并根据勘察结果编制塔吊设备安装图纸。

此外,还需提前确定好塔吊的基础情况,包括基础形式、强度、平整度等。

3.临时道路的修建:根据塔吊的尺寸和重量,施工方需开阔和修建合适的临时道路,以保证塔吊进场和安装时的顺利进行。

4.塔吊设备运输:施工方根据塔吊的尺寸和重量选择合适的运输方式,如大型卡车或船舶等。

在运输过程中需提前制定运输方案和安全措施,并经过必要的许可和审批手续。

5.塔吊设备进场:在塔吊进场前,施工方需要与相关部门进行沟通,解决进场路线、关键节点和设备临时存放等问题,并确保塔吊进场时满足施工要求和安全要求。

6.塔吊设备安装:塔吊供应商派遣专业人员进行塔吊的组装和安装工作,按照安装图纸和安装方案进行操作。

在安装过程中,需严格遵守安全操作规程和施工要求,确保安装过程的安全和顺利进行。

7.安装验收和试运行:塔吊安装完成后,施工方进行塔吊的验收和试运行,检查塔吊是否安装合理、性能是否正常,以及各项安全保护装置是否完好可用。

8.安装告知:施工方需向相关人员和单位发出塔吊安装告知,告知的内容包括塔吊的安装时间、地点、施工方法和注意事项等,确保所有相关人员都了解塔吊的存在和使用情况。

二、塔吊安装告知所需提供的资料1.塔吊设备的型号、规格和特性;2.塔吊设备的安装图纸和安装方案;3.塔吊的操作手册和维护手册;4.塔吊设备的安全操作规程和注意事项;5.塔吊设备的使用许可证和检测合格证书;6.塔吊进场路线和基础情况的说明;7.塔吊设备的重量和尺寸,以及运输方案和安全措施;8.塔吊设备的安装验收和试运行报告。

大型塔类设备地脚螺栓预埋制工法

大型塔类设备地脚螺栓预埋制工法

大型塔类设备地脚螺栓预埋置工法编制:许瑞玉中化第十一化建第三工程公司一九九二年九月一、前言在化工炼油建设中,大型塔类基础很多,此类基础其砼顶面皆分布着一定数量与较大规格的地脚螺栓;螺栓露出砼顶面很长(一般400mm左右)。

故此如何保证螺栓上下两面之相对间距在规范允许的偏差之内,使塔类设备安装顺利就位,则是地脚螺栓预埋施工的重要一环。

较常规的施工方法是:地脚螺栓定位采取双层板来保证螺栓的相对间距及垂直度或采取单层定位板定位,而地脚螺栓与基础钢筋骨架、模板及基础加固杆形成一体性施工方法来保证螺栓的相对间距与垂直度。

以上两种施工方法:其一,采用双层定位板施工,为保证其精度的同一性,一般要整体叠合钻孔,制作较难,浪费材料;也给砼浇筑带来一定的困难,基础砼质量不易保证。

其二,由于采取一体性施工方法,基础之钢筋骨架与地脚螺栓之间,需要很多钢筋短撑连接约束,才能与外部的模板及支撑杆,保持整体刚度与稳定性。

故施工费时、浪费材料且螺栓易移位。

本工法对以上两种施工方法之优缺点作以扬弃,对地脚螺栓定位采取复合单层定位板控制;螺栓、定位板及其支托系统与基础钢筋、模板及其支撑系统互成体系的施工方法,使地脚螺栓预埋乃至整个基础施工快速简捷,施工质量容易保证。

二、工艺原理及特点(一)工艺原理螺栓、定位板及其支架与模板分别自成体系,螺栓定位采取复合单层定位板控制;采取二维吊线法找正螺栓垂直度,栓顶某一统一标高由水平仪定点控制,定位板的水平度由与其点焊连接的水平(放射)托板作以保证;螺栓径向及切向位移由螺栓底部的钢筋小三角连接作以约束;螺栓与定位板系统的整体刚度,由定位板上下的螺帽紧固获得;螺栓、定位板系统的水平稳定由圆周放射撑杆作以约束。

(二)工艺特点定位板易制作,精度高,螺栓间距及垂直度易保证;螺栓、定位板及其支架容易获得较大的整体刚度,施工简便。

三、工艺程序(一)施工工艺流程立站杆、定位板标高测量搭水平担杆及水平(放射)托杆定位板找正、点焊锁放射撑杆螺栓顶标高测量螺栓顶部相对间距找正二维吊线找正螺栓垂直度、小三角连接间距及垂直度复检、修正上下螺帽紧固(对称)(二)关键工序的施工方法1、复合单层定位板制作:依据工程情况,先统计出所有塔类基础的螺栓规格与个数,按螺栓的大小及整个数的多少,决定加工周转使用的标准孔环的数量。

塔、反应类设备安装施工方案

塔、反应类设备安装施工方案

塔、反应类设备安装施工方案
在进行塔、反应类设备的安装施工时,需要遵循一系列步骤和方案,以确保设备的安全性和可靠性。

本文将介绍在安装这类设备时应该采取的一般性方案。

1. 施工前准备
在进行设备安装之前,施工人员需要完成以下准备工作:
•确定设备的具体安装位置和布置方案。

•评估现场条件,确保施工安全。

•准备好必要的安全装备和施工工具。

2. 设备搬运与吊装
在搬运设备时,需要使用专业起重设备,并确保吊装绳索符合安全要求。

搬运过程中应当注意避开障碍物和保护设备表面不受损坏。

3. 设备安装
在安装设备时,需按照设备厂家提供的安装说明书进行操作。

通常包括以下步骤:
•检查设备各部件是否完整并合格。

•按照设备图纸安装设备支撑结构等配件。

•调整设备位置,确保与管线连接良好。

4. 设备连接与调试
安装完设备后,需要进行连接和调试工作。

主要包括:
•连接设备的电气和液压系统。

•对设备进行初步调试,确保设备运行正常。

5. 安全验收
安装完设备后,需要进行安全验收,以确保设备安装符合安全标准。

验收内容包括:
•设备稳定性检查。

•设备运行试验。

•确保设备周围环境符合安全标准。

结语
通过以上安装施工方案,可以确保塔、反应类设备的安装过程顺利进行,并保证设备的安全性和可靠性。

在实际施工中,应根据具体情况灵活运用,并始终注意施工安全。

大型塔器垂直组装施工技术

大型塔器垂直组装施工技术

3 2 2 1现场制作 吊耳 、扁担 、十字撑 使用 的无缝 ... 钢 管、钢板等材料准 备齐备 。
强度计算应满足 : P/ ≤ [0] 式 ( — ) A 3 1 式 中 :P 轴 向正 压 力N;A 净 截 面 面积 m 。 一 一 m; [ o]—钢材 的许用应力N m /m 。 当吊装丙烯塔 时,轴 向最重段 时,正压力最大 ,单 段最大重量5 t 6 ,考虑系数为13 . ,故Q 最大值为7 . t 28 。
固地脚螺栓 。

2 3
满足构造需要
满足运输需要 满足吊装重量需要
口部位 , 最好 距离 操作平 台上 方约
l 左右 。 m
公路运输对于塔器长度的限制 。 对 于单段塔器 重量的考虑 ,可 以有
2 2 2第二段、第三段分别为5 t 9 ,采用3 0 .. 6 和4 t 0t
3 2 12 施工前应 组织业主、监理、设计院 以及施 . ..
工方 的设备 吊装、焊接 、工艺管道等各专业技术人员进 行 图纸会审 ,共 同拟 定塔器 的安装方案 。
3 2 13确定 了吊装方法和焊接工艺,进行会签 。 ...
3 . 施 工准 备 .2 2
图2 扁 担 加 工 示 意 图
P O t - 7 . / g 7 6 。= 9 9 - / gQ- 2 8 t 6 . 7 2 . t
A =Ⅱ X ( 5 2 1 3 ) /4 3 9 . 2 m , 19 — 4 2 = 7 3 1m
3 2 2 2汽车 吊、千斤顶 、电焊机、焊条烘干箱 、 ...
钢丝绳等机具设备准 备齐备 。
7 ~ 5 . m, 5 9 m 0 9 0. m ̄ 6 6 6. m。
3 操 作 要 点 . 2

塔设备技术规格书模板

塔设备技术规格书模板

塔设备技术规格书模板塔类设备(采购)技术规格书编制:审核:批准:年⽉⽇⼀、总则1.1项⽬概述本技术规格书适⽤于塔类设备的设计、制造、供货、检验和验收等⽅⾯的技术要求。

1.2项⽬描述及要求1.2.1为保证装置⾼效平稳运⾏,满⾜我公司装置⽣产任务,需采购进⾏,以期达到⼯艺使⽤要求。

1.2.2本技术规格书提出的是最低的塔设备设计、制造、供货、检验和验收⽅⾯的技术要求,并未对⼀些技术细节作出规定,也未充分引述有关标准和规定的条⽂。

制造单位应按本技术规格书要求和⾏业规范,重新设计完整的设备图纸及零部件图纸,编制塔设备制造⽅案,必须保证新设备管⼝⽅位符合现场安装需要,保证设备制造质量,满⾜我⼚正常⽣产使⽤的要求。

1.2.3供⽅须根据需⽅提供的设备图纸,重新设计出图并保证与现场实际尺⼨相符,最终结果需需⽅书⾯确认、会签确认后供货⽅才能制作.1.3设计依据1.3.1本技术规格书依据化学⼯业第⼆设计院的设计标准及参考国家相关标准、规范进⾏编制。

1.3.2计量单位⼀律采⽤国际单位制。

⼆、技术要求2.1相关标准规范2.1.1设计标准:压⼒容器标准;国家和有关部门下达的现⾏标准和规范;2.1.2制造,检验,包装标准:TSG 21-2016《固定式压⼒容器安全技术监察规程》《压⼒容器安全技术监察规程》-1999JD/T4710-2005 HG20652-1998制造技术条件JB/T4710-2005《设计规范》JB/T4709-2000《焊接规程》NB/T47013-2015《承压设备⽆损检测》JB/T1205-2001《塔盘技术条件》HG/T-20584-2011《钢制化⼯容器制造技术规定》NB/T47014-2011《承压设备焊接⼯艺评定》NB/T47015-2011《压⼒容器焊接规程》NB/T47016-2011《承压设备产品焊接试件的⼒学性能检验》JB/T4711-2003《压⼒容器涂敷与运输包装》GB/T4237-2007《不锈钢热轧钢板和钢带》GB13296-2007《锅炉、热交换器⽤不锈钢⽆缝钢管》JB4728-2000《压⼒容器⽤不锈钢锻件》HG/T20581-2011《钢制化⼯容器材料选⽤规定》HG/T20583-2011《钢制化⼯容器结构设计规定》HG/T 20615-2009《钢制管法兰》HG/T20592-2009《钢制管法兰PN系列》HG/T20631-2009《钢制管法兰⽤缠绕式垫⽚》HG/T20634-2009《钢制管法兰⽤紧固件》以上标准以最新版本规定为准。

大直径塔式容器的吊装及高空组对方法

大直径塔式容器的吊装及高空组对方法

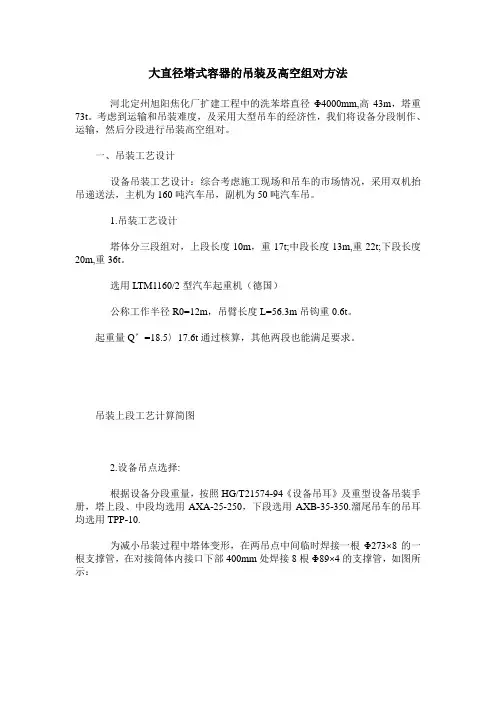

大直径塔式容器的吊装及高空组对方法河北定州旭阳焦化厂扩建工程中的洗苯塔直径Φ4000mm,高43m,塔重73t。

考虑到运输和吊装难度,及采用大型吊车的经济性,我们将设备分段制作、运输,然后分段进行吊装高空组对。

一、吊装工艺设计设备吊装工艺设计:综合考虑施工现场和吊车的市场情况,采用双机抬吊递送法,主机为160吨汽车吊,副机为50吨汽车吊。

1.吊装工艺设计塔体分三段组对,上段长度10m,重17t;中段长度13m,重22t;下段长度20m,重36t。

选用LTM1160/2型汽车起重机(德国)公称工作半径R0=12m,吊臂长度L=56.3m吊钩重0.6t。

起重量Q’=18.5〉17.6t通过核算,其他两段也能满足要求。

吊装上段工艺计算简图2.设备吊点选择:根据设备分段重量,按照HG/T21574-94《设备吊耳》及重型设备吊装手册,塔上段、中段均选用AXA-25-250,下段选用AXB-35-350.溜尾吊车的吊耳均选用TPP-10.为减小吊装过程中塔体变形,在两吊点中间临时焊接一根Φ273×8的一根支撑管,在对接筒体内接口下部400mm处焊接8根Φ89×4的支撑管,如图所示:组对焊接完毕后,拆除支撑管。

3.临时平台制作:临时平台分三等份制作,选用槽钢[14,然后再在塔壁上焊接[22槽钢短节6个均布,以便把平台插出入其中。

临时平台制作所需材料计划:二、施工机具160T汽车起重机一辆50T汽车起重机一辆20T平板车两辆钢丝绳6×37 σ=1850kg/cm2φ34.530米钢丝绳6×37 σ=2000kg/cm2φ39.030米卡环(30t):4个道木:50根倒链(30t):4个千斤顶(30t):2个三、结语:此类大型塔类设备吊装组对施工组织有较高的要求,主要应组织、协调好运输和吊装的关系,合理安排时间,尽量减少台班的使用量以降低成本。

参考文献:HGJ209-83《中低压化工设备施工验收规范》HGJ201-83《化工工程建设起重施工规范》HG/T21574-94《设备吊耳》注:文章内所有公式及图表请以PDF形式查看。

大型设备吊装方案

大型设备吊装方案

大型设备吊装方案3.1大型设备工程概况本工程大型设备主要为塔类设备。

其中较大的设备有裂解气洗涤塔(115吨)、裂解气压缩机组(115t)、主洗塔(78t)、逆流解吸塔(55t)、真空解吸塔(75t)、1级循环酸冷却器(72t)、2级循环酸冷却器(115t)、1级酸洗塔(80t)、2级酸洗塔(120t)、碱洗塔(71t)、氮气储罐(60t)、乙二醇机组(50t)等.根据掌握的资料,这些设备大都为分段到货设备,为分段运至现场组对安装。

3.2大型设备初步吊装技术措施表3.3塔类立式设备主要吊装工艺步骤及技术措施3。

3。

1 吊装技术与施工准备(1)熟悉设备制造图及施工设计图;掌握与设备吊装有关的参数及设计技术资料,特别是及时掌握与吊装有关的设计变更内容;掌握大型吊机的有关性能数据;对吊装现场进行熟悉和实地测量,进行具体吊装方案(措施)的制定,并审核批准.(2)针对施工现场的实际情况,对施工场地进行平整处理,使之满足本工程大型吊机的承压和移动要求。

(3)落实吊车进场的时间、路线等有关事宜,对进场道路进行实地勘察,确认符合进场要求,并应在设备进场前组装调试好。

(4)落实主要吊装施工技术人员及吊装操作人员的调配,确保吊装资源符合吊装方案的要求。

(5)制作准备好吊装所需的吊索具,设备安装所需的调整工具、测量器具等;对设备基础进行复测检查,用经纬仪放出设备安装轴线的纵横中心线;按设计要求检查或进行地脚螺栓的预埋,确保其尺寸、标高和垂直度。

提前进行设备顶部吊具安拆临时操作用平台的预安装。

(6)熟悉吊装施工现场,及时反馈与吊装有关的设计变更内容。

(7)解决与吊装有关的障碍物(吊装场地需填压平整,并进行压实处理;设备周围设备及管线待该设备吊装就位后再安装)。

(8)根据现场实际提前设置好设备就位后临时缆风所须的锚固点。

(9)准备好吊装所需的全部机具、索吊具及材料,并组织进场验收。

(10)对进场后的吊机、吊装机具进行调试、试车和进行必要的试吊检查;进行清洗检查和加油。

设备吊装施工方案

设备吊装施工方案

设备吊装方案1.编制说明本方案编制主要针对本装置中具有代表性的设备吊装进行,主要包括塔等设备的吊装。

这几台设备吊装难度大,为保证施工安全和施工质量,特编制此方案以指导施工。

2.编制依据设备施工图纸〈〈大型设备吊装工程施工工艺标准》SH/T3515-2003〈〈石油化工工程起重施工规范》SH/T3536-2002上表中设备重量不含内件及填料重量。

4.设备吊装工艺较大型设备的卸车及吊装以使用吊车为宜,这样可发挥吊车的机动性特点。

根据设备的重量、安装高度及吊装情况和我公司现有的施工机具情况,在本装置的较高、较重大件设备的吊装计划采采用我公司白有的CKE250WII履带吊1台,同时投入我公司白有的AT9120 120t汽车吊1台,QUY-50, 50t履带吊1台,长江QY-50汽车吊1 台,用于本装置设备的吊装施工。

4.1立式设备吊装立式设备吊装,设备由卧姿变为立姿,一般采用双车抬吊竖立法,即设备上部由主吊车提升,设备尾部由辅助吊车抬送,直至设备呈直立状态。

上部吊点采用设备吊耳,板式吊耳、管式吊耳应在设备出厂前制造、焊接完毕,随设备整体热处理后整体运至施工现场。

下部吊点,对本装置内设备采用捆绑式吊装,但应有防止绳扣滑动的有效措施。

4.1.1主吊车的站位应遵守以下准则履带式起重机,利用其能移动的特性,可在吊装过程中不断变换位置,但在辅助吊车脱钩前,尽可能站到最终位置。

在设备吊装过程中,随着主吊车将设备上部的提升,使设备水平投影距离变小,辅助吊车应不断将尾端向前抬送,随着设备轴线与地面夹角的不断变大,尾部辅助吊车的受力会不断减小,直至设备直立时,可摘去辅助吊车吊钩。

为此在辅助吊车摘钩前,主吊车必须调整好最佳位置,以便承受设备吊装最大负荷和待设备直立后,能将设备直接送至安装位置。

4.1.2辅助吊车采用履带式起重机当设备尾部吊点位置在设备上侧面时,辅助吊车可将设备一直送到直立状态,此时对主吊车受力最有利。

如果辅助吊车不能将设备送至直立状态,应将主吊车、设备和辅助吊车调整至一个垂直投影轴线上,以利主吊车承受一个附加的水平力。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

论大直径塔类设备的制作
李晓峰
选题理由
由于石油化工企业向大型化发展,所需的设备直径也逐渐增大。

本文以一直径为φ7500mm的塔为例,介绍大直径塔类设备在工厂的制作程序和方法,以及在安装现场的组装程序和方法。

因为该类设备直径较大,运输超限,故常采用分片预制、现场组对成段(或整体)的方法。

一、设备制作
1.筒体的预制
1.1排版
根据材料规格、现场及运输条件等进行筒体排版,其焊缝部位不应有接管和内件。

1.2下料
根据排版图,一般采用找对角线法对钢板进行号料。

下料时要考虑切割损耗。

每张板板宽允差不大于0.5mm,板长允差小于1.5mm,对角线允差不大于2.0mm。

号料精度越高,卷制的筒体错口越小,正圆度越高,组对间隙越均匀。

1.3坡口加工
检验放线准确的情况下开始切割坡口,坡口的加工采用刨边机机械加工,坡口切割完成后,坡口角度误差不大于2.5°,钝边尺寸偏差为±1mm,并且打磨光滑,去除氧化皮。

1.4拼板
单节筒体拼板要在平台上进行,接缝要均匀,严格控制焊接变形,保证两板对接后的直线度。

1.5筒节卷制
因为是分片预制,筒体不存在整圈校圆,故每片筒体都应有2个预弯头来消除滚圆直边。

一般采用对钢板两边进行压边处理或在下料时,将钢板两端各预留出或焊接200mm左右的直边量,在卷制完成后去除直边量,或者利用滚板机上下辊的移动对压头预弯。

1.6分片筒体预组装
如分片筒体的下料、刨边全过程的质量控制能得到保证,可不用做预组装。

对于用户或图样有要求、或对上道工序有怀疑的,应进行筒体预组装。

2.封头和翻边过渡的预制
2.1分片数量的确定
根据压力机操作空间矫形的难易,及制作胎具的成本来确定,等分越多,越易成形,但焊缝越多。

2.2分片封头的冲压
将封头分片冲压上下胎具安装在压力机上,将加热的分片封头板放入上下胎具中间进行冲压。

2.3分片封头的切割和预组装
对压制好的瓜瓣进行检查,间隙应小于2mm,不合格的瓜瓣应重新矫形。

将切割好的每个瓜瓣按图样进行预组装,将预组装好的每
个瓜瓣按顺时针方向连续编号序号,并在排版图上做好标记。

二、大型塔类设备现场组装工艺流程示意图
1. 裙座组焊
裙座基础环预制时,按照图纸尺寸,在组对平台上划出基准圆,基准圆直径D=L+n·G/π
其中:L到货基础环累加周长
n为等分数
G为对口间隙,一般取2mm。

在基准圆内外侧,点焊定位板,然后进行组焊。

待裙座基础环焊接完毕后,将裙座筒体板采用25t吊车吊运至基础环上部组对成型,裙座筒体板焊接成型后再与基础环板进行组焊,然后安装裙座立筋板与盖板。

裙座具体组焊流程如下:
基础环板组对焊接裙座锥段第一层板片组对
裙座锥段剩余板片组对裙座锥段组对后焊接
(包括基础环板角焊缝)
图4.4 裙座组焊流程示意图
裙座组对时应注意以下几点:
1)分片到货的基础环组焊后平面度不允许超过为3mm;接口处地脚螺栓孔中心距允许偏差为±2mm;地脚螺栓孔中心圆直径允许偏差为±2mm。

2)基础环、裙座与设备本体轴线允许偏差为5mm。

3)裙座与设备本体相接处,如遇到拼接焊缝时,应在裙座上开出豁口。

1.1 锥形封头组焊
封头瓜片板到货后,认真进行验板工作,在符合标准要求的平台上放样划基准圆,在基准圆内,设置组装胎具,用吊车配合将封头瓜片板按排版图顺序安装。

封头组装在钢平台上按下述程序组装:
在钢平台上划出组装基准圆,封头基准圆直径DB可按下式确定:DB=L+n·G/π
其中:L为到货基础环累加周长
n为等分数
G为对口间隙,一般取2mm。

将基准圆按照封头的分瓣数n等分,在距等分线约200mm处点焊定位板,每个瓣片的定位板不少于二块。

如下图:
图4.5 封头定位板位置示意图
以定位板和组装胎具为基准,用工卡具使瓣片紧靠定位板和胎具,并调整对口间隙和错边量。

封头瓣片在钢平台上组对焊接成封头后,应对每道缝按照附表1中的要求进行检测,并做好记录,最终检测结果应符合规范要求。

封头全部组对完毕,经检验符合要求并做好记录后,可根据封头对缝的长度和板厚情况,每条纵缝上可适当加2~3个防变形弧板(详见附图2)以减小焊接变形。

组焊合格后,按排板图定出0°、90°、180°、270°四条方位母线并做上标记。

2. 筒体组装
2.1 单节筒体组对
1)单节筒体组对前,根据每圈板片数、封头端部实际周长及焊接收缩量在钢平台上划出筒体基准圆,在基准圆内侧每隔1000~1500mm焊一块定位板。

2)按照排版图编号将同一圈的板片吊至基准圆处,利用工装卡具组对成整圈筒体,并进行检查。

检查结果应符合下列要求:
①对口错边量不大于3mm。

②纵缝棱角E用弦长等于1/6设计直径且不小于300mm的样板检查,其间隙值应不大于δs/10+2mm且不大于5mm。

③圆度e应小于等于25mm(直径为7500mm)、22mm(直径为4250mm)
④相邻两筒节外圆周长允许偏差值为±18mm(直径为
4200mm~6000mm)、±24mm(直径为大于7600mm)。

⑤筒体直线度应满足表4.2的要求。

表4.2 筒体直线度允许偏差值(单位:mm)
3)检查合格后,在纵缝的内侧点焊防变形弧板。

4)筒节纵缝焊接后几何尺寸应满足2.4.1条中第二条要求。

5)单节筒体焊接后,标出方位线(0°、90°、180°、270°),进行号孔划线。

筒节内用“米”字型支撑固定。

图4.6 筒节“米”字形加固图
2.2 筒体组焊
1)采用正装法进行筒体组对,在组对口下方1.5m处搭设临时操作平台,以满足组对及焊接需要。

2)组对时,在上口外侧每隔约1000mm焊一块定位板,再将上面一圈筒节吊放上去,上、下两圈筒节的四条方位母线必须对正,其偏差不得大于5mm。

3)用卡具调整间隙、错边量,组对完成后应满足下列要求:
①筒体环缝对口错边量应符合以下规定:
表4.3 环缝对口错边量(单位:mm)
②组对后形成的棱角度E,用长度不小于300mm的直尺检查,其间隙值应不大于δs/10+2mm且不大于5mm。

③相邻筒节A类接头焊缝应相互错开,距离应大于钢板厚度的3倍,且不小于100mm。

④筒体分段组焊后,应按照排版图上的方位在各段内外壁校准相隔90°的四条方位母线。

4)分段组焊后,应满足下列要求:
吊装段形成后,检查对应筒节的周长及圆度且在误差范围内。

2.3 接管安装
2.3.1 人孔、接管应按设计文件规定,以壳体上的四条方位线和基准圆为基准划线开孔并进行组焊。

2.3.2 接管与设备壳体相对位置见图4.7。

图中各种相交或交叉形式的接管均应先放样并做出样板;其安装角度也应做出样板,且样板
靠接管一边的长度应不小于100mm。

a)接管中心线与设备轴线垂直相交b)接管中心线与设备轴线不垂直相交
c)接管中心线与设备轴线垂直交叉d)接管中心线与设备轴线不垂直交叉
图4.7 接管与设备壳体相对示意图(1——接管;2——壳体)
2.3.3 接管的法兰面应垂直于接管中心线,其允许偏差见下表。

表4.4 设备接管等允许偏差值(单位:mm)
2.3.4 直接焊接于筒体上的法兰应垂直于筒体中心轴线,其允许偏差为法兰外径的1%,且不大于3mm。

2.3.5 接管法兰螺栓孔应与壳体中心轴线跨中布置,见下图4.8。

图4.8 法兰跨中示意图
2.3.6 人孔和接管组合件与壳体组装时,应先将补强圈套入接管,接管与壳体焊接后再组装补强圈;补强圈应紧贴于壳体上;补强圈影响接管焊接时,可将补强圈预制成2~3片,在接管焊接检查合格后组对焊接补强圈;开孔补强圈与壳体变截面交界处的焊接接头相碰时,可割除部分补强圈,保留补强圈的宽度应不小于设计文件规定宽度的2/3。

2.3.7 补强圈、支座、垫板等覆盖的焊接接头余高应磨平。

2.3.8 补强圈应设信号孔,信号孔宜位于补强圈下部,且为M10螺孔;多片组成的补强圈,每片上均应设信号孔。

2.3.9 补强圈焊接后应经0.4MPa~0.5MPa气压试验,并涂刷中性发泡剂进行焊接接头质量检查,无渗漏为合格。

2.4 内构件的安装
塔内固定件组焊一般分为划线及固定件组焊两个步骤。

固定件安装划线以基准圆为依据,在塔壁上划出每层塔盘固定件的位置。

塔内其他固定件按图所示的位置进行划线。

塔内除塔盘支撑以外的固定件在对划线进行检查核对正确后,按
图样进行组装。

塔盘支撑固定件在对其划线的准确性进行检查后,按照受液盘——支持圈——降液板的顺序进行组装和焊接。

焊接过程应采取措施防止焊接变形。

焊接前要检查安装尺寸位置正确。

三、设备压力试验
设备安装完成后,根据技术要求,采用水压、气压试验,检验是否渗漏。
