桩基旋挖塌方处置方案1. 前言在桩基施工过程中,由于不可控的地质因素或操作失误等原因,可能会发生旋挖桩基坑塌方事故。

塌方事故一旦发生,会对施工安全和项目进度造成很大影响。

因此,及时有效地处置塌方事故至关重要。

本文将介绍塌方事故处理的具体步骤和注意事项,以帮助工程师们快速有效地处置塌方事故。

2. 塌方事故处理的步骤2.1 第一步:紧急处理发生塌方事故后,首先要采取紧急措施,保障现场安全。

以下是具体的操作步骤:1.立即叫停施工,并让所有人撤离现场,确保人员安全。

2.通知施工单位下属管理人员和所在区域的消防队员、安全员等相关人员进行现场控制与抢救,防止事故进一步扩大。

3.对现场进行简单的物资和人员清点,确定人员和物资是否遗失以及救援进度。

4.进行现场测量,落实塌方范围、深度、面积、形态等参数。

2.2 第二步:制定处置方案在确定塌方形态及范围后,需要及时制定处置方案。

以下是具体的操作步骤:1.根据塌方情况制定安全保卫组织指挥方案,明确各个人员的职责,确保准确无误地落实施救任务。

2.联系相关技术人员,进行方案评估,研究可行性并选择最优方案。

3.在确定塌方面积和深度后,制定勘察方案和防护措施,保障施工人员的安全。

2.3 第三步:处置塌方事故在制定好处置方案后,需要采取具体措施进行处置。

以下是具体的操作步骤:1.利用大型挖掘机或其他相关工具,在塌方现场进行挖掘和清理。

2.需要注意挖掘的时候不能长时间露头,必须尽量在封闭的情况下进行,防止土体继续滑落。

3.挖掘过程中需要不断监测现场的安全状况,并进行调整和补救。

2.4 第四步:恢复原有工程在完成塌方露头的清理后,需要进行现场勘察,了解现场安全状况,并采取相关措施恢复原有工程。

以下是具体的操作步骤:1.进行挖掘坑面上部的加固与修建,并对滑坡地点进行标记,以便日后进行土方质量检测。

2.根据塌方现场情况及地质变化,重新修建地基和加固土体,保障原有工程的稳定性和地基安全性。

旋挖桩塌孔处理施工方案

旋挖桩塌孔处理施工方案

北碚区朝阳小学金兴校区工程基础旋挖桩塌孔处理专项施工方案一、基础工程设计概况朝阳小学金兴校区工程基础由独立柱基础、条形基础和旋挖灌注桩基础组成,其中独立柱基础100个,条形基础约460米,旋挖桩基础131根。

二、基础工程施工情况基础根据地勘报告和回顾土石方平场过程显示,土方回填前场地呈一个沟壕地形,一水沟由西向东贯通整个场地中部,此段回填土也为最厚地段,虽重新规划涵洞、排水管等措施组织引流,地表水仍大量聚集在此低洼部位。

土方回填的土质多为砂质散土,其中夹杂着部分大体积石块,以上各因素均对旋挖桩施工成孔有极大的不利影响,实际旋挖施工过程中局部出现了塌孔现象。

针对塌孔严重现象,制定以下施工措施,满足施工要求:塌孔形成原因分析:1、从现场塌孔的部位看,主要集中在回填土部位,回填土较厚,土层中含大体积石块,压实度不够,旋挖桩的深度加深后含水率较为丰富,水集中流向桩内,孔壁周围土层内产生较大的水压差,桩土体粘聚力削弱,使孔壁土体失稳形成塌孔。

2、旋挖机在钻孔时,孔壁原状土体受到扰动,破坏或松软土层挖空,钻孔深度大于空桩的稳定极限高度,使原本松动土层塌孔。

三、施工措施1、在钻孔之前,仔细查看地勘报告,了解土质及岩层的分布情况,参照超前钻报告预估钻孔深度,根据预估深度下料制作钢筋笼。

2、旋挖桩在钻孔时,钢筋笼随时准备好,待桩底清理干净后,经现场监理验收合格和收方后,立即下钢筋笼浇筑砼。

3、旋挖桩在钻孔时,如发现塌孔现象,立即上报监理和甲方工程部,时刻注意塌孔的严重程度,如塌孔现象不严重,继续下钻,钻至岩层,满足设计嵌岩深度要求,在下钢筋笼之前,增加清孔的次数,检测沉渣的厚度,满足规范要求,方可下笼;如塌孔现象较为严重,旋挖机选用大200直径的钻头钻至老土层后,老土层至塌孔部位用C20砼进行回灌,稳定桩身四周土层,再次钻孔时形成护壁砼,等待24小时后重新钻孔,下钢筋笼浇筑砼。

4、旋挖桩成孔后如遇地下水丰富,污水泵无法抽干时,采用水下混凝土浇筑,水下混凝土等级C30P6。

机械旋挖桩塌孔处理施工方案

机械旋挖桩塌孔处理施工方案

机械旋挖桩塌孔处理施工方案引言在基础设施建设中,机械旋挖桩作为一种常见的基础施工方式,其施工过程中塌孔现象时有发生。

为了保障建筑物的安全性和稳定性,必须及时有效地处理塌孔问题。

本文旨在探讨机械旋挖桩塌孔处理的施工方案,以确保工程施工的顺利进行。

问题分析机械旋挖桩在施工过程中,由于不同地质条件和操作不当,塌孔现象较为常见。

塌孔将导致桩基稳定性降低,进而影响到整个建筑物的承载能力和安全性。

因此,对机械旋挖桩塌孔进行及时有效处理是至关重要的。

施工方案1.现场勘察与评估–在发现塌孔问题后,首先进行现场勘察与评估。

通过观察塌孔的大小、深度等情况,确定处理方案的具体内容。

2.清理与加固–清理塌孔周围的杂物和土方,确保工作区域清洁;–在确定塌孔范围后,使用适当的方法进行加固,如填充砂浆、注浆等,提高地基的稳定性。

3.钻孔与支护–针对较大的塌孔,可以考虑进行钻孔支护。

通过在塌孔周围进行钻孔,再注入加固材料,加强地基的承载能力。

4.监测与检测–在处理完塌孔后,应及时进行监测与检测。

通过监测设备对地基稳定性进行实时监测,确保处理效果符合设计要求。

5.交底与记录–在施工结束后,应对处理过程进行交底,确保相关人员对塌孔处理方案的实施和效果有清晰的了解;–同时及时记录整个处理过程,包括处理方案、实施过程、效果评估等内容,为后续工作提供参考依据。

结语机械旋挖桩塌孔是基础施工中常见的问题,但通过科学合理的处理方案,可以有效解决这一难题。

在实际施工中,施工方案的选择应结合具体情况,确保处理效果达到预期。

通过对塌孔问题的及时处理,能够提高建筑物的安全性和稳定性,保障工程的顺利进行。

旋挖钻孔灌注桩塌孔处理方案

旋挖钻孔灌注桩塌孔处理方案

旋挖钻孔灌注桩塌孔处理方案一、概述旋挖钻孔灌注桩是一种广泛应用于建筑工程中的基础形式。

然而,在施工过程中,可能会遇到塌孔问题,影响施工进度和工程质量。

本处理方案旨在为解决旋挖钻孔灌注桩塌孔问题提供指导。

二、处理方案1.停止钻进:一旦发现塌孔迹象,应立即停止钻进。

提钻撤离,确保人员和设备安全。

2.提钻撤离:在确保安全的前提下,将钻机提离孔位,避免造成进一步的损害。

3.填充物料:根据塌孔情况,可选择使用沙子、碎石等物料对塌孔进行填充。

填充物料的目的是为了防止再次塌孔。

4.重新钻进:在填充物料后,需等待一段时间让填充物沉降稳定,然后重新进行钻进。

5.调整方案:根据实际情况,可能需要调整钻孔方案,例如改变钻孔角度、深度等,以确保施工顺利进行。

6.关注地质:在施工过程中,应密切关注地质情况,了解地质条件对钻孔的影响。

如发现不良地质情况,应及时采取应对措施。

7.培训人员:对施工人员进行相关培训,提高他们对塌孔问题的认识和处理能力。

确保在遇到塌孔问题时能够迅速采取有效措施。

8.应急预案:制定针对塌孔问题的应急预案,以便在发生塌孔时能够迅速启动应急预案,最大限度地减少损失和影响。

三、总结本处理方案针对旋挖钻孔灌注桩塌孔问题提供了全面的解决方案。

在实际施工过程中,应严格执行本处理方案,确保施工质量和安全。

同时,加强人员培训和应急预案的执行力度,提高应对塌孔问题的能力。

在遇到特殊地质条件时,应提前采取相应措施,预防塌孔问题的发生。

通过实施本处理方案,相信能够有效解决旋挖钻孔灌注桩塌孔问题,为建筑工程的质量和进度提供有力保障。

机械旋挖桩成孔塌孔处理方案

机械旋挖桩成孔塌孔处理方案

机械旋挖桩成孔塌孔处理方案
首先,在发生成孔塌孔之后,需要立即停止施工,确保工地的安全。

如果发现塌孔现象,及时进行人员疏散,确保人员的生命安全。

其次,进行现场勘察,找出成孔塌孔的原因。

成孔塌孔的原因可能是由于地层条件不稳定、周围土体松散、桩机施工操作不当等因素造成的。

针对不同的原因,需要采取不同的处理措施。

对于地层条件不稳定的情况,可以通过对桩孔进行加固来解决问题。

可以选择在塌孔处灌注砼,增加桩孔的稳定性。

也可以在桩孔周围进行注浆处理,提高地层的稳定性。

此外,还可以采用桩后注浆方法,通过注浆增加地层的强度和稳定性。

对于周围土体松散的情况,可以采取加固措施。

首先需要清除桩孔中的松散土体,确保桩孔的稳定。

然后可以在桩孔周围进行灌注砼,增加土体的稳定性。

对于特别松散的土体,还可以使用支护结构,如钢筋网片、钢筋筒等,来增加土体的强度。

对于桩机施工操作不当引起的成孔塌孔,需要加强工人的操作培训,确保施工操作规范。

可以通过提高操作技术、加大施工力度等方式来减少成孔塌孔的发生。

在处理成孔塌孔的过程中,需要注意安全问题。

施工人员需要佩戴好安全防护装备,并严格按照操作规程进行施工。

同时,要定期检查各项施工设备的安全状态,发现问题及时进行维修或更换。

总之,针对机械旋挖桩成孔塌孔问题,应该立即采取停工处理,找出成孔塌孔的原因,并采取相应的加固措施。

在处理过程中,要注重安全,
保障施工人员的安全,确保工程的质量和进度。

同时,要加强培训,提高施工人员的操作技术和意识,减少成孔塌孔的发生。

旋挖塌孔处理施工方案

旋挖塌孔处理施工方案

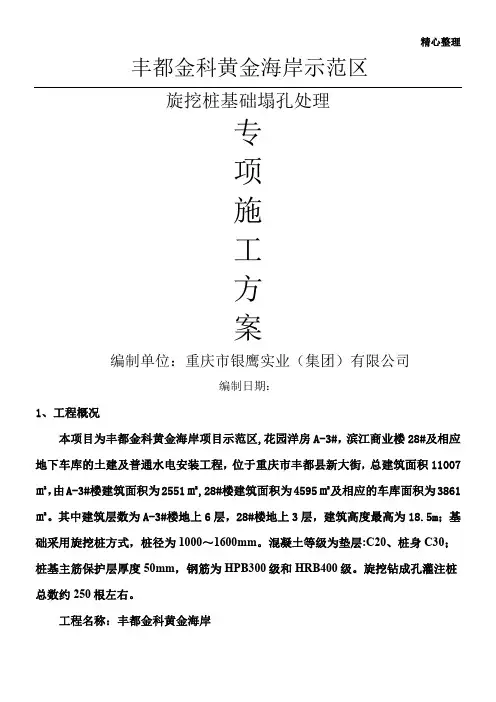

精心整理丰都金科黄金海岸示范区旋挖桩基础塌孔处理专项1及相应11007㎡,由3861㎡。

其中建筑层数为A-3#楼地上6层,28#楼地上3层,建筑高度最高为18.5m;基础采用旋挖桩方式,桩径为1000~1600mm。

混凝土等级为垫层:C20、桩身C30;桩基主筋保护层厚度50mm,钢筋为HPB300级和HRB400级。

旋挖钻成孔灌注桩总数约250根左右。

工程名称:丰都金科黄金海岸建设地点:重庆市丰都新大街建设单位:重庆金科正韬房地产开发有限公司设计单位:重庆卓创国际工程设计有限公司地勘单位:重庆中科勘测设计有限公司监理单位:重庆新鲁班监理工程监理有限责任公司22.12.233.1、本工程桩基穿过土层主要为新近回填块石土层、耕土层、卵石夹砂层、砂岩,上部填方区较为松散,桩的深度预计最深将达25米以上。

地质特征较为复杂,无旧基础等地下障碍物。

长江的水位标高为145m-175m,基础施工正是涨水季节,水位线高过桩底标高,故桩底地下水丰富。

地层岩性如下(从上而下):3.1.1、全新统人工填土层:素填士:褐黄色,主要由粉质粘土及泥岩、砂岩块石组成,块石含量为10%~25%,棱角状、次棱角状,块径一般在2~20cm,稍湿,结构松散,为近期回填而成,回填时间约半年~10年不等。

主要分布于场区内表层及周边外道路及已建房屋处,厚0.5~30.5m,平均厚度12.2m。

,磨圆度3.2.2对现场设备、机具进行安装、调试检查和试运转,确保机械正常工作,配备足够的备件。

3.2.3引好桩位控制线和水平高程的控制点,妥善保护好,施工中应经常复测。

3.2.4原材料进场待用,根据设计要求加工钢筋笼。

3.2.5正式施工前试成孔,以便了解场地地层情况并检查所选择的机具设备施工工艺是否适宜。

4、施工部署:4.1、组织机构4.1.1、黄金海岸是我集团历年来承接的面积大的工程,我公司对此高度重视,列入20144.1.24.1.34.24.2.1A、面积的塌孔。

旋挖钻孔灌注桩塌孔处理方案

旋挖钻孔灌注桩塌孔处理方案

旋挖钻孔灌注桩塌孔处理方案灌注桩是施工中常用的一种地基处理方式,它通过将混凝土灌注到地下孔洞中来加固地基。

然而,在实际的施工过程中,有时会出现灌注桩塌孔的情况,即灌注桩桩身内部的松散土层下沉,导致桩身稳定性降低,影响施工质量和工程安全。

为了解决这一问题,我们需要采取有效的处理方案。

本文将介绍一种旋挖钻孔灌注桩塌孔处理方案,以确保施工质量和工程安全。

1.问题分析当灌注桩遭遇松散土层时,桩身容易发生下沉,从而导致灌注桩的承载力下降,甚至影响到周围施工区域的稳定性。

因此,我们需要对灌注桩塌孔问题进行全面的分析和评估。

2.处理方案为了处理旋挖钻孔灌注桩塌孔问题,我们提出以下解决方案:2.1 土层固结采用土层固结技术,通过钻桩和联动注浆的方式,将松散土层固结,提高地基的稳定性。

具体操作步骤如下:(1)钻孔:根据工程要求,在灌注桩周围遇到松散土层的位置进行钻孔,确保孔洞与灌注桩相连。

(2)注浆:使用合适的注浆材料,将浆液注入到钻孔孔洞中,并控制注浆压力和浆液流速,确保土层得到充分灌浆和固结。

2.2 补充灌注补充灌注是指在已存在塌陷的灌注桩中再次进行灌注,以强化灌注桩的承载力和稳定性。

具体操作步骤如下:(1)开凿陷孔:在塌陷部分上方切割一定的孔洞,以便进行后续的灌注。

(2)加固桩体:在已开凿的孔洞中,使用高强度混凝土进行再次灌注,确保灌注桩的稳定性。

3.施工注意事项在实施旋挖钻孔灌注桩塌孔处理方案时,需要注意以下几点:3.1 施工监控在处理过程中,需要进行实时监控,确保处理效果达到设计要求。

监控内容包括灌注桩的承载力、桩身沉降情况等。

3.2 施工技术施工中需严格按照工序操作,并采取合理的施工技术和设备,以确保灌注桩的质量和稳定性。

3.3 质量检查完成处理后,进行质量检查,包括对灌注桩的外观质量、力学性能等方面进行检测,确保灌注桩的安全可靠。

4.结论通过采取土层固结和补充灌注的处理方案,可以有效解决旋挖钻孔灌注桩塌孔问题。

机械旋挖桩塌孔处理施工方案

机械旋挖桩塌孔处理施工方案

机械旋挖桩塌孔处理施工方案1.确定塌孔的位置和范围:首先要通过现场调查和勘探,确定塌孔的具体位置和范围。

根据塌孔的大小和土质情况,判断是否需要进行更加详细的勘探,了解土层的性质和稳定性。

2.挖掘出塌孔区域:将桩周围的土方挖掘出来,清理出塌孔区域。

为了保证施工安全,应将塌孔区域的边界拉出一定的安全距离,以避免扩大塌孔。

3.加固土方:在塌孔区域的土方表面喷涂轻质混凝土,形成均匀的加固层。

可以采用喷涂机、喷涂泵等设备进行喷涂施工。

4.加固桩周边土层:在塌孔区域周边进行加固,以提高桩基的稳定性。

可以采用灌注桩、做钢筋混凝土围护桩或预制桩等方法进行加固。

灌注桩可以选择钻孔灌浆桩、静压灌注桩等形式,确保桩周土层的稳定性。

5.桩基重新施工:根据实际情况,对塌孔处的桩基进行重新施工。

可以选择继续使用机械旋挖桩进行桩基施工,也可以选择其他适合的施工方法,如静压桩、钻孔灌注桩等,根据实际情况进行选择。

6.监测和验收:在施工完成后,对塌孔区域和重新施工的桩基进行监测和验收。

采用合适的监测设备,如倾斜计、应变计等对桩基进行监测,确保桩基的质量和稳定性。

7.污染物处理:在施工过程中可能会产生一些污染物,如泥浆、废水等需要及时处理。

对于泥浆,可以采用离心机进行脱水处理,将固体和液体分离,减少污染物的排放。

对于废水,可以采用沉淀池、过滤器等设备进行处理,使其排放达标。

8.安全防护:在施工过程中,要严格执行相关的安全措施,如规范作业流程、戴好安全防护用品等。

对特殊工况要制定相应的应急预案,确保施工人员的安全。

总之,机械旋挖桩塌孔处理施工方案主要包括确定塌孔位置和范围、挖掘出塌孔区域、加固土方、加固桩周边土层、桩基重新施工、监测和验收、污染物处理和安全防护等步骤。

通过科学合理的施工方案和细致周到的施工过程,可以有效地处理机械旋挖桩塌孔问题,确保工程的安全和质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

旋挖桩塌孔处理施工
方案
北碚区朝阳小学金兴校区工程
基础旋挖桩塌孔处理专项施工方案

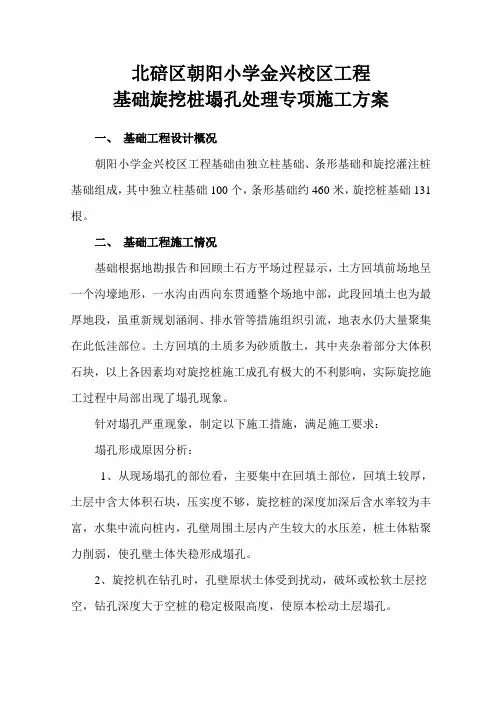

一、基础工程设计概况
朝阳小学金兴校区工程基础由独立柱基础、条形基础和旋挖灌注桩基础组成,其中独立柱基础100个,条形基础约460米,旋挖桩基础131根。

二、基础工程施工情况
基础根据地勘报告和回顾土石方平场过程显示,土方回填前场地呈一个沟壕地形,一水沟由西向东贯通整个场地中部,此段回填土也为最厚地段,虽重新规划涵洞、排水管等措施组织引流,地表水仍大量聚集在此低洼部位。

土方回填的土质多为砂质散土,其中夹杂着部分大体积石块,以上各因素均对旋挖桩施工成孔有极大的不利影响,实际旋挖施工过程中局部出现了塌孔现象。

针对塌孔严重现象,制定以下施工措施,满足施工要求:
塌孔形成原因分析:
1、从现场塌孔的部位看,主要集中在回填土部位,回填土较厚,土层中含大体积石块,压实度不够,旋挖桩的深度加深后含水率较为丰富,水集中流向桩内,孔壁周围土层内产生较大的水压差,桩土体粘聚力削弱,使孔壁土体失稳形成塌孔。

2、旋挖机在钻孔时,孔壁原状土体受到扰动,破坏或松软土层挖空,钻孔深度大于空桩的稳定极限高度,使原本松动土层塌孔。

三、施工措施
1、在钻孔之前,仔细查看地勘报告,了解土质及岩层的分布情况,参照超前钻报告预估钻孔深度,根据预估深度下料制作钢筋笼。

2、旋挖桩在钻孔时,钢筋笼随时准备好,待桩底清理干净后,经现场监理验收合格和收方后,立即下钢筋笼浇筑砼。

3、旋挖桩在钻孔时,如发现塌孔现象,立即上报监理和甲方工程部,时刻注意塌孔的严重程度,如塌孔现象不严重,继续下钻,钻至岩层,满足设计嵌岩深度要求,在下钢筋笼之前,增加清孔的次数,检测沉渣的厚度,满足规范要求,方可下笼;
如塌孔现象较为严重,旋挖机选用大200直径的钻头钻至老土层后,老土层至塌孔部位用C20砼进行回灌,稳定桩身四周土层,再次钻孔时形成护壁砼,等待24小时后重新钻孔,下钢筋笼浇筑砼。

4、旋挖桩成孔后如遇地下水丰富,污水泵无法抽干时,采用水下混凝土浇筑,水下混凝土等级C30P6。

四、需甲方工程部配合工作
1、旋挖桩施工存在较大的掉渣和塌孔风险,所以旋挖施工完成后应立即收方浇筑混凝土,所以甲方成本部应配专人跟踪收方。

2、旋挖塌孔后,甲方需配合对塌孔回灌部位收方,形成收方数据。

3、对采用水下混凝土浇筑的桩孔收方认定。

南部县锦兴建筑安装工程有限公司
朝阳小学金兴校区项目部
2018年7月18日。
