快速路改造现场会会议纪要

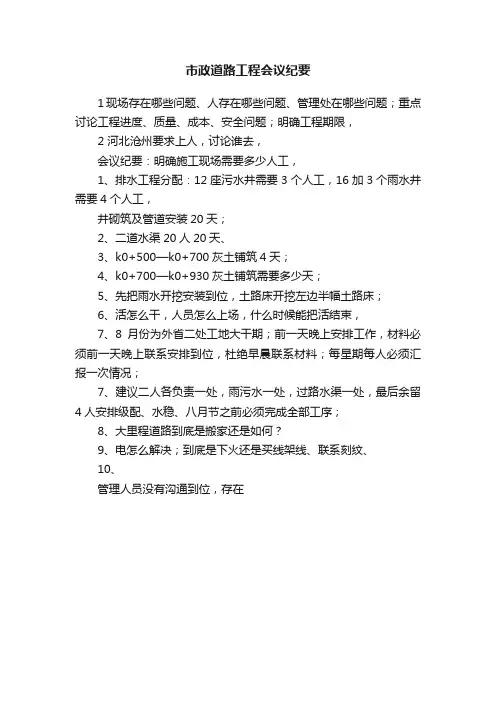

市政道路工程会议纪要

市政道路工程会议纪要
1现场存在哪些问题、人存在哪些问题、管理处在哪些问题;重点讨论工程进度、质量、成本、安全问题;明确工程期限,
2 河北沧州要求上人,讨论谁去,
会议纪要:明确施工现场需要多少人工,
1、排水工程分配:12座污水井需要3个人工,16加3个雨水井需要4个人工,
井砌筑及管道安装20天;
2、二道水渠20人20天、
3、k0+500—k0+700灰土铺筑4天;
4、k0+700—k0+930灰土铺筑需要多少天;
5、先把雨水开挖安装到位,土路床开挖左边半幅土路床;
6、活怎么干,人员怎么上场,什么时候能把活结束,
7、8月份为外省二处工地大干期;前一天晚上安排工作,材料必须前一天晚上联系安排到位,杜绝早晨联系材料;每星期每人必须汇报一次情况;
7、建议二人各负责一处,雨污水一处,过路水渠一处,最后余留4人安排级配、水稳、八月节之前必须完成全部工序;
8、大里程道路到底是搬家还是如何?
9、电怎么解决;到底是下火还是买线架线、联系刻纹、
10、
管理人员没有沟通到位,存在。
高速公路改扩建村民代表会议记录

高速公路改扩建村民代表会议记录
一、会议时间:20xx年7月9日
二、会议地点:红花村村部小会议室
.三、会议内容:高速公路路基扩建及硬化
四、主持人:周xx职务:红花村支部书记、村主任
五、记录人:谭xx
六、参会人员:全体村民代表、支村两委
七、到会情况:应到会人数:37实到会人数:35人,占应到会人数94.5%
八、会议讨论过程和发言记录:
周xx:今天召开全体村民代表大会,会议主要内容关于油铺一土地坳公路道路状况十分不好,现有公路狭窄,路面情况也不好,天晴灰重,下雨泥泞,给村民生产生活带来诸多不便,经支村两委和村民代表共同商对高速公路进行路基扩建。
下面请各位村民代表进行发言。
黄xx:公路硬化是好事,常言政通人和、路通地富,我们应该团结一心,达成共识,积极行动,献计献策并积极拥护。
田汉军:高速公路路基扩建是好事,是为民办实事,我作为工程监督员之一,我一定积极工作,督促工程按时按量按质完成。
王尧希同志发言:我作为村民代表,这条路十分重要,是必经之路,硬化这条公路是老百姓多年的愿望,作为一个共产x员,我十分
赞同并支持。
周书记总结发言:高速公路扩建十分重要,关系到几十户村民的出入,此次对公路的硬化为红花村新农村建设打下了良好的基础,同时美化了周围的环境。
通过人家的讨论和发言,一直认为高速公路扩建十分合理。
九、投票方式:举手
十、表决结果:全体通过村民代表签字:。

关于道路提档升级的会议记录

关于道路提档升级的会议记录会议记录:
日期,2022年10月15日。
地点,市政府会议室。
主持人,张局长。
与会人员,市交通局领导及相关部门负责人。
会议内容:
1. 会议开始时,张局长首先介绍了本次会议的主题,即关于道路提档升级的讨论。
他强调了道路交通在城市发展中的重要性,以及当前道路存在的问题和亟待解决的难题。
2. 随后,各相关部门负责人分别汇报了各自部门在道路提档升级方面的工作进展和存在的困难。
市交通局领导对每个部门的汇报进行了点评,并提出了改进意见和建议。
3. 会议重点讨论了道路提档升级的具体措施和规划,包括道路改造、交通信号灯优化、公交线路调整、交通安全设施完善等方面的工作安排和时间表。
各部门负责人就具体工作内容展开了深入的讨论和交流。
4. 在会议的最后阶段,张局长总结了本次会议的讨论内容,强调了各部门要加强协作,形成合力,共同推动道路提档升级工作的顺利进行。
他还强调了对道路提档升级工作的重视和支持,希望各部门能够按照会议确定的工作安排和时间表,切实落实各项措施,确保工作的顺利推进。
以上就是本次关于道路提档升级的会议记录,希望能够满足你的需求。
道路改造工程竣工会议记录(实例)

道路改造工程竣工会议记录(实例)一、**局长(建设局)发表主持词:*******路改造工程于2011年2月25日开工,至2011年9月2日晚结束,9月3日正式全线通车。
随后经过一个半月的时间将人行道、绿化带等附属工程都进行完善。
将在此次竣工验收之前,我单位与质检、监理对梅河路进行了两次初步验收,将发现的问题交代施工单位进行修复处理,经过两次的初步验收的整改结果,梅河路基本上达上竣工验收的要求。
现请三个标段施工单位对各自标段情况做简单的概述。
二.1*******有限公司(A标,何道远)我公司承建梅河路改造工程(A)标,工程从2011年2月25日开工以来,在业主、设计、质监、监理等多方面的协调配合指导下,于2011年10月初顺利竣工,在此对梅河路改造工程给予支持和帮助的所有单位及领导和有关方面表示衷心的感谢,下面就梅河路改造工程(A)标施工情况作简要小结。
1、 工程概况1.工程名称:*******中路改造工程2.建设单位:*******建设投资有限公司3.设计单位:*******建设工程勘察设计院4.勘察单位: *******建设工程勘察设计院5.监理单位: *******科信工程建设监理有限公司6.施工单位: A标段:*******有限公司8.建设规模:根据规划,改段道路基本为东西走向,道路红线宽度约为26米,我公司承建梅河路改造工程A标,东起梅山南路,西至春秋路大圆盘,全长560米。
9.工程标准及参数:1、道路等级;城市道路次干道二级2、道路建设性质:改造3、计算行车速度:30km/h.4、路面类型:沥青混凝土路面5、交通等级:中等偏重6、路面设计年限:15年7、路面设计年限:15年8、路面设计标准轴载:机动车道为BZZ_60 9、最大设计纵坡:维持原状 10、最大竖曲线半径:维持原状 11、最小竖曲线半径:维持原状 12、机动车道横坡度:1.5% 13、人行道及慢车道横坡度:2.0% 。
10.工程建筑与结构:1、原机动车道加罩段及乌龙井路南广场加铺段:一层为原水泥混凝土面板 (或修复后水泥砼面板);二层为防水材料板缝处理;三层为稀浆封层(ES-3)后改为热沥青;四层为聚酯烧毛土工布后改为聚酯防裂土工布;五层为8cm厚中粒式沥青混凝土(AC-20C);六层为4cm厚细粒式SBS(1-D)改性沥青混凝土(AC-13C)。

某某路面改造工程会议纪要

某某路面改造工程会议纪要会议纪要地点:某某市政府办公大厅时间:2021年7月1日上午9点主持人:某某市市长会议内容及结果:1.某某市政府对某某路面改造工程进行讨论。
2. 某某路改造工程是某某市区重要的交通建设项目,其改造后将成为某某市区交通的主干道,通行效率将得到很大的提高。
3. 会议围绕某某路改造工程进行了详细讨论,具体讨论内容如下:3.1 投资方案:会议通过讨论,确定了改造工程投资方案,总投资额为2.5亿。
3.2 工程进度:会议强调对工程进度的重视,要求工程进度要紧跟计划,保证工程质量,并认真做好工程管理和监督工作,确保工程安全。
3.3 社会稳定维护:会议强调,在改造工程施工期间,要加强社会稳定维护,确保工程建设过程中不影响周围居民的正常生活、工作和出行。
3.4 环保问题:会议强调,在改造工程施工过程中,要加强环保,做好污染物的处理工作,确保环境质量。
3.5 工人管理:会议强调,在施工过程中,要严格控制工人数量和质量,防止工人数量过多,形成安全隐患。
并强调工人的安全教育和管理,防止施工中出现意外事故。
4.最后,会议给出以下要求:4.1 工程管理部门要认真做好工程进度、质量和安全监控工作。
4.2 污染物处理部门要加强环保工作。
4.3 相关部门要加强社会稳定维护工作。
4.4 所有与改造工程有关的部门要加强协作,确保改造工程按期降成,达到预期效果。
会议结束时,主持人强调,某某路改造工程是某某市中心城区交通建设的重要项目,要高度重视,做好前期工作,确保工程按计划实施,早日完成。
同时,应在工程建设过程中,注重环保和社会稳定维护,保证施工安全,确保工程质量。
修路会议纪要经典范文(精选11篇)

修路会议纪要经典范文修路会议纪要经典范文修路会议纪要经典范文(精选11篇)在日常生活或是工作学习中,很多时候处理事务都会使用到会议纪要,会议纪要是在会议记录基础上经过加工、整理出来的一种记叙性和介绍性的文件。
我们该怎么拟定会议纪要呢?以下是小编整理的修路会议纪要经典范文(精选11篇),仅供参考,希望能够帮助到大家。
修路会议纪要经典1会议地点:xx宾馆x号会议室会议时间:20xx年xx月xx日上午9:30主持人:xxx参加人员:筹建处xxx,总监办xxx、安全监理工程师xxx,各驻地办安全监理工程师,各施工单位安全部长。
会议议程:一、各驻地办及各施工单位对近期安全工作情况评述;二、总监办对各参建单位在安全工作方面提出要求;三、筹建处领导发言。
会议内容:一、各驻地办安全监理工程师和各合同段安全负责人对近期安全工作进行总结汇报,主要包括:各驻地办及所辖施工单位近期安全工作开展情况及下一步计划等。
二、总监办对近期安全工作提出以下要求:1、近期检查当中存在问题的整改。
通过省站、筹建处、总监办、驻地办检查发现,各参建单位在存在安全问题整改上有了很大的改观(如:xx、xx标段),但是在日常检查中仍然发现存在着诸多问题。
这就说明日常的安全工作做的还不细致,对于安全工作在做到精、准、细、严上多做文章。
每一次的检查,很多时候都是个性问题,但是通过这些个性的、某一方面存在的问题,自己要延伸到其他的方面,有则改之无则加勉。
例如:制度及操作规程等。
2、对各种安全文件的落实。
各单位下发的安全文件及项目部自己的安全文件当中所涉及到的要求是否都已经落实了呢?可以说文件内容涉及到工地上各类安全的方方面面,各时段(节假日、季节性)及国内建筑工程发生的案例,要对这些有关文件认真学习,并且传达到相关人员(通过培训)。
3、安全月活动的开展,20xx年安全生产月主题为:安全责任重在落实。
希望各单位都要开展相关的活动,并且把活动内容归档。
4、x季到来,切实做好xx及xx工作。
道路施工会议纪要内容

道路施工会议纪要内容道路施工会议纪要内容主持人:再吉县长参会人员:上海援藏专家:周工、刘工发改委:达春建设局:张波工地代表:欧珠、拉巴次仁(水利局)、拉巴次仁(建设局)中建监理:吕宗文振兴公司:张中河、付金元、王明跃、卢强施工项目经理:王结荣会议时间:二00九年四月二十九日会议内容:再吉县长:上海两位援藏专家对亚东县市政道路进行了现场调研,将援藏投资和亚东县政府投资进行了衔接,并从施工技术上进行了衔接,提出:1、技术衔接,后街按原设计图纸施工,前街宽的地方宽度保证到9米,窄的地方保证到7.5米;后街道0.2米水泥砂卵石水稳层建议改为C15素砼结构。
人行道结构要求施工单位遵循两位援藏专家的指导,并形成文字依据。
2、工程质量监督,要求中建监理把好技术、质量关,水泥必须用现西藏地区合格的品牌水泥,水泥砂卵石稳定层原则上全部用机械拌制,考虑到施工进度的要求可用人工拌和,但必须达到质量要求。
砂卵石原材料级配必须严格控制,施工质量控制要求进行文字上的体现;施工图纸与现场实际情况相结合对照进行施工,各单位技术、质量统一思想,要求工地代表与监理在现场进行监督。
3、市政道路前街和后街的路灯配置应统一,以便达到更好的观光效果。
4、要求施工单位将车行道结构修改后增加的费用及将花岗岩换彩砖的.价格差费用编制成预算交由援藏专家审核。
援藏两位专家:周工提出市政道路前、后街的竣工日期为2015年7月20日;要求施工单位制定出施工计划、劳动力计划和材料供应计划。
人行道结构层材料与车行道结构层一样,后街水泥砂卵石稳定层返工时必须通知援藏专家及监理现场监督;前街车行道水稳层水泥含量调为15%,砂卵石的级配控制好,天然砂卵石达不到要求的进行人工补充;石材检测、石材与砂浆的结合在施工方案上应提及,车行道按原设计,人行道300×600的彩砖应先预订。
刘工要求城中路结构为150mmC10混凝土和30mmM10水泥砂浆,砂浆上面铺彩砖。
道路工程施工会议(3篇)

第1篇一、会议背景为进一步加强我市道路工程施工管理,确保项目高效推进,根据市政府工作部署,经研究决定,于[日期]召开某市道路工程施工会议。
会议旨在分析当前道路工程施工中存在的问题,研究解决方案,明确工作要求,推动我市道路工程建设再上新台阶。
二、会议内容(一)会议议程1. 市交通局通报全市道路工程施工情况;2. 施工单位汇报项目进展及存在问题;3. 相关部门提出意见和建议;4. 领导讲话。
(二)会议内容1. 市交通局通报全市道路工程施工情况市交通局通报了全市道路工程施工情况,包括项目进度、存在问题及下一步工作计划。
截至目前,我市共启动道路工程X个,其中已完工项目Y个,在建项目Z个。
在项目推进过程中,存在以下问题:(1)部分项目进度滞后,未按计划完成;(2)部分项目存在质量问题,如路基沉降、路面不平整等;(3)部分项目施工过程中,安全防护措施不到位,存在安全隐患。
针对以上问题,市交通局提出了以下工作计划:(1)加强项目管理,确保项目按计划推进;(2)加大质量监管力度,提高工程质量;(3)强化安全生产意识,确保施工安全。
2. 施工单位汇报项目进展及存在问题各施工单位汇报了项目进展及存在问题。
以下为部分施工单位汇报内容:(1)施工单位A:项目进度基本按计划推进,但受地质条件影响,部分路基沉降,需调整施工方案;(2)施工单位B:项目进度滞后,主要原因是设计变更较多,导致施工方案调整频繁;(3)施工单位C:项目存在质量问题,如路面不平整,已采取措施进行整改。
3. 相关部门提出意见和建议市质监站、安监站、环保局等部门针对道路工程施工中存在的问题,提出了以下意见和建议:(1)加强质量监管,确保工程质量;(2)强化安全生产意识,严格执行安全生产规定;(3)加强环境保护,确保施工过程中不造成环境污染。
4. 领导讲话市政府领导在会上强调,道路工程建设是关系民生的大事,各级各部门要高度重视,切实加强道路工程施工管理,确保项目高效推进。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
快速路改造现场会会议纪要
2021年XX月XX日,由XX公司组织召开了快速路改造现场会。
会议旨在总结改造经验和讨论下一步工作计划。
会议由XX主持,与会人员包括XX、XX等相关工程负责人和业主代表。
会议主要内容如下:
一、总结改造经验
1. 对上一阶段改造工作进行总结,认真分析问题和不足,及时采取措施加以改进。
2. 强调安全生产,落实各项安全措施,确保工程质量和安全。
3. 优化工作流程,加强协作配合,提高工作效率。
二、讨论下一步工作计划
1. 明确工程进度和节点,制定详细的工作计划,并根据实际情况及时调整。
2. 进一步完善质量检查和验收制度,确保工程质量符合标准和要求。
3. 注意环保工作,加强施工现场环境管理和清理,保护周边生态环境。
会议最后,XX对会议进行了总结,要求各相关人员进一步提高工作效率和质量,确保工程进度和质量,为快速路改造工程早日完工做出更大的贡献。
