完整版)工程测量监理实施细则
建筑工程测量监理实施细则范本

建筑工程测量监理实施细则范本第一章总则第一条为规范建筑工程测量监理工作,确保建筑工程测量施工的质量和安全,保障工程建设的可持续发展,特制定本实施细则。
第二条本细则适用于建筑工程测量监理工作的实施,包括土地测量、建筑物测量、水利工程测量等。
第三条测量监理机构应对其所负责的建筑工程测量监理工作的全过程进行监督,确保测量任务的完成情况符合相关法律法规的要求。
第四条测量监理机构应按照建筑工程测量监理规范的要求,开展测量监理工作。
测量监理人员须具备相应的测量监理资格,并符合相关法律法规的要求。
第五条建筑工程测量监理应依法独立开展工作,并及时向相关部门报告工作进展情况。
第二章测量监理任务第六条建筑工程测量监理的任务包括但不限于以下内容:1.确定建筑工程测量的技术指标和测量方法;2.监督建筑工程测量的施工过程,确保测量工作符合相关法律法规的要求;3.及时处理测量过程中的问题和纠纷,确保相关方的合法权益得到保护;4.完成建筑工程测量监理报告的编制和审查,及时反馈监理工作成果。
第七条测量监理机构应按照项目阶段和工程要求,安排相应的测量监理任务,并将具体任务及时通知相关方。
第八条测量监理机构应定期检查测量设备和仪器的状况,并保证其正常使用和维护。
第九条对于工程测量过程中出现的争议问题,测量监理机构应及时调查并提出解决方案,以确保项目进展顺利。
第三章测量监理程序第十条测量监理机构应按照项目要求和测量监理规范的要求,制定测量监理实施计划。
第十一条测量监理机构应向建设单位提交测量监理实施计划,并在获得批准后进行实施。
第十二条测量监理机构应按照实施计划的要求,严格落实项目的测量监理工作,确保监理工作程序的顺利进行。
第十三条测量监理机构应做好测量数据的收集和整理工作,并及时向建设单位提供相关数据和报告。
第十四条测量监理机构应与建设单位、施工单位、设计单位等进行有效沟通,密切合作,确保各方协同作业。
第十五条测量监理机构应对监理工作进行定期检查和评估,及时总结工作经验,提出改进意见。
施工测量监理实施细则

目录一、工程基本情况二、监理工作依据三、监理人员及仪器配置四、施工测量监理的过程控制点及主要措施施工测量是决定工程质量的关键工作,为有效实施监理质量监控工作,并加强对工程地基基础、结构、装修等实体质量验收的实测工作,特编制本监理实施细则,与本工程其它监理实施细则配套使用。
一、工程基本情况1.工程概况2.工程施工测量监理工作的特点与难点:⏹本工程施工场区面积大,施工测量精度要求高;⏹本工程主体结构复杂;基础标高变化多;主体结构内有错层、夹层;存在斜向、异型构件及空间曲面;预留洞口及埋设件多。
⏹变形监测项目多,直接涉及施工及结构安全;⏹实施总承包及专业分包,测量的统一管理极为重要;⏹大跨度、高大空间的测量有一定作业难度及安全隐患;二、监理工作依据1.《中华人民共和国计量法》2.《工程建设标准强制性条文》3.经审批的设计文件4.测量起始依据文件⏹钉桩成果单编号:----;⏹工程定位图类别:----,编号:----,版号:----,出图日期:----;⏹设计变更编号:----;5.监理合同文件6.《建设工程监理规程》(DBJ01-41-2002)7.《建筑工程资料管理规程》(DB11/T695-2009)8.《建筑工程施工技术管理规程》(DBJ01-80-2003)9.《混凝土结构工程施工质量验收规范》(GB50204-2002)10.《建筑基坑工程监测技术规范》(GB50497-2009)11.《工程测量规范》(GB50026-2007)12.《建筑变形测量规范》(JGJ8-2007)13.《建筑施工测量技术规程》(DB11/T446-2007)三、监理人员及仪器配置1.人员配置为保证本工程施工测量监理工作的水平、充分发挥监理单位专职测量监理机构—测量检测部的作用,监理单位测量检测部的专业测量人员常驻项目监理机构。
由专业测量人员及项目土建监理工程师共同协助项目总监理工程师实施施工测量监理。
需使用测量仪器实测的测量监理项目,由专业测量人员完成操作及记录、或指导项目土建监理人员完成操作及记录。
工程测量监理实施细则

工程测量监理实施细则一、工程概述本工程为_____(工程名称),位于_____(工程地点),工程规模为_____,主要包括_____(工程主要内容)等。
工程测量工作是本工程建设的重要环节,其准确性和可靠性直接关系到工程的质量和进度。
二、监理工作依据1、国家和地方有关工程测量的法律法规、规范标准,如《工程测量规范》(GB 50026-2020)等。
2、本工程的设计文件、施工图纸及相关技术要求。
3、工程建设监理合同、施工合同等相关合同文件。
三、监理工作目标1、确保工程测量成果的准确性和可靠性,满足工程设计和施工的要求。
2、督促施工单位建立健全测量质量管理体系,提高测量工作水平。
3、协助建设单位控制工程测量工作的进度和成本,确保工程顺利进行。
四、监理工作流程1、施工单位测量方案报审施工单位在工程开工前,应编制详细的测量方案,并报送监理单位审核。
监理工程师对测量方案进行审查,重点审查测量方法、测量仪器、测量人员资质、测量精度控制措施等内容。
如测量方案不符合要求,监理工程师应提出修改意见,要求施工单位重新报审。
2、测量控制点交接与复测建设单位应向施工单位和监理单位移交测量控制点,并办理交接手续。
施工单位接收测量控制点后,应及时进行复测,并将复测成果报送监理单位审核。
监理工程师对复测成果进行审查,如复测成果符合要求,予以确认;如复测成果不符合要求,要求施工单位重新复测。
3、施工测量放样报验施工单位在进行施工测量放样前,应填写测量放样报验单,并报送监理单位审核。
监理工程师对测量放样数据进行审查,并进行现场复核。
如测量放样数据符合要求,监理工程师予以签认;如测量放样数据不符合要求,要求施工单位重新放样。
4、工程竣工测量报验工程竣工后,施工单位应进行竣工测量,并编制竣工测量报告,报送监理单位审核。
监理工程师对竣工测量报告进行审查,并进行现场复核。
如竣工测量成果符合要求,监理工程师予以签认;如竣工测量成果不符合要求,要求施工单位重新测量。
测量工程监理实施细则

一、测量工程监理实施细则一般工业与民用建筑的测量内容主要包括:建筑物的定位、轴线放样、标高复核、建筑物总高测量、建筑物的垂直度测量、建筑物沉降观测。
一、测量前准备⒈测量前应对采用的测量仪器(水准仪、红外线测量仪等)进行校正和定期精度认定,以减少仪器的测量误差。
⒉校核测量配套工具,如标尺刻线、丈量长度所用钢卷尺的精度。
⒊准备好不同测量内容所用的测量记录表。
⒋检查判明测量用的原始点是否已破坏。
⒌测量前应确定测量方案,由于测量方案关系到测量精度,因此,测量方案应由技术负责人审核确认,其次,测量人员应有职责分工。
二、工程测量⒈建筑物的定位测量⑴建筑物定位测量前,应由建设项目法人提供规划测量部门测量并确认的建筑物角标的坐标,(包括书面通知和现场坐标移交)角标一般为三点以上,其中两点作为定位测量用,其余点作为校核用。
⑵所提供的角标,施工单位应妥善保护,当角标位于建筑物内或施工过程可能会破坏时,应在单体定位后,引至安全地方固定好。
⑶建筑物定位测量时,以所提供的两个角标进行测量定位,然后利用其余角标反向测量校核;属角标有误时,应及时通知现场专业监理工程师和项目法人代表进一步证实;属放样本身轴线有误,应重新放样。
⑷放样后的轴线应标于龙门板上,用于基槽轴线放样,模板定位,地梁轴线复核,以及±0.00以下的墙体轴线放样,每次测量前均应先根据角标复核龙门板轴线。
⒉轴线放样⑴在基础回填之前,可利用龙门板的轴线,先放样底层轴线,也可以先把龙门板的轴线移至不影响回填土的地方,待回填土结束后再进行底层放样。
当底层墙体或柱施工完毕,应把后移的轴线标点移至建筑物的四大角和砖墙上、柱上,并用油漆标好,这些标准轴线将随建筑物的施工一直往上引,作为本层及其它轴线放样的依据。
为确保框架结构中外框架的垂直和观感要求,外排柱应每柱都引通高轴线。
⑵本层内的墙体或框架中排柱,应以边轴线拉通长线进行内墙或内排柱的轴线定位。
框架结构中的外排柱在通线进行定位后,还应对单柱上下层的轴线进行复核。
(完整版)工程测量监理实施细则

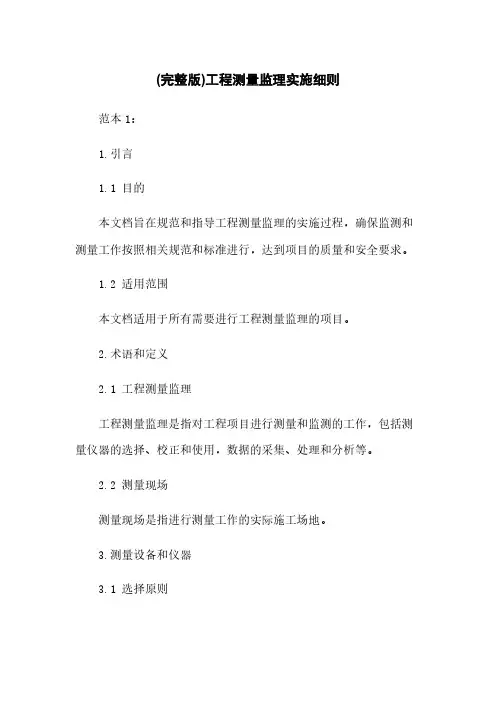

(完整版)工程测量监理实施细则范本1:1.引言1.1 目的本文档旨在规范和指导工程测量监理的实施过程,确保监测和测量工作按照相关规范和标准进行,达到项目的质量和安全要求。
1.2 适用范围本文档适用于所有需要进行工程测量监理的项目。
2.术语和定义2.1 工程测量监理工程测量监理是指对工程项目进行测量和监测的工作,包括测量仪器的选择、校正和使用,数据的采集、处理和分析等。
2.2 测量现场测量现场是指进行测量工作的实际施工场地。
3.测量设备和仪器3.1 选择原则选择测量设备和仪器时,应根据项目的具体要求,考虑精度、可靠性、适用性等因素。
3.2 校正和保养测量设备和仪器应定期进行校正和保养,以保证其准确度和可靠性。
4.测量方法和技术4.1 测量点的确定根据项目的设计要求,确定测量点位,并进行标记。
4.2 测量方法根据项目的具体要求,选择合适的测量方法,如全站仪测量、水准仪测量等。
4.3 数据采集和处理测量数据应及时、准确地进行采集,并进行合理的处理和分析,以得出可靠的测量结果。
5.测量报告测量报告应包括以下内容:5.1 测量点位的基本信息5.2 测量结果和误差分析5.3 测量数据的图表展示5.4 其他需要说明的事项6.附件本文档涉及的附件包括测量设备和仪器的校正记录、测量报告范本等。
7.法律名词及注释7.1 工程测量监理根据《中华人民共和国建设工程监理条例》,工程测量监理是指对工程项目进行测量和监测的工作。
8.结束语本文档详细介绍了工程测量监理的实施细则,包括测量设备和仪器的选择、校正和使用,测量方法和技术的应用,以及测量报告的编制等。
通过遵循本文档的要求,可以确保工程测量监理的工作按照规范进行,达到项目的质量和安全要求。
附件:1.测量设备和仪器校正记录2.测量报告范本3.其他相关附件法律名词及注释:1.工程测量监理:根据《中华人民共和国建设工程监理条例》,工程测量监理是指对工程项目进行测量和监测的工作。
工程施工测量监理实施细则

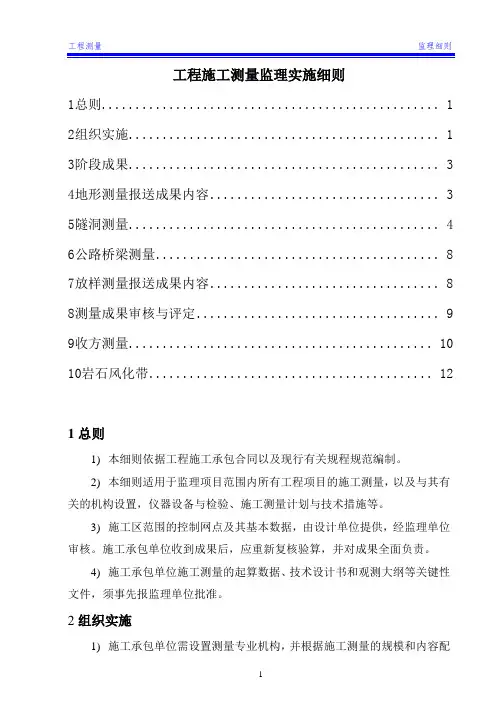

工程施工测量监理实施细则1总则 (1)2组织实施 (1)3阶段成果 (3)4地形测量报送成果内容 (3)5隧洞测量 (4)6公路桥梁测量 (8)7放样测量报送成果内容 (8)8测量成果审核与评定 (9)9收方测量 (10)10岩石风化带 (12)1总则1)本细则依据工程施工承包合同以及现行有关规程规范编制。
2)本细则适用于监理项目范围内所有工程项目的施工测量,以及与其有关的机构设置,仪器设备与检验、施工测量计划与技术措施等。
3)施工区范围的控制网点及其基本数据,由设计单位提供,经监理单位审核。
施工承包单位收到成果后,应重新复核验算,并对成果全面负责。
4)施工承包单位施工测量的起算数据、技术设计书和观测大纲等关键性文件,须事先报监理单位批准。
2组织实施1)施工承包单位需设置测量专业机构,并根据施工测量的规模和内容配备相应仪器设备。
所有仪器均要经过具有相应资质证书和条件的专门机构检验后才能使用。
2)施工承包单位应在施工测量前14d,将有关反映其施工测量的能力、水平和施工测量进度安排计划的报告,一式二份报送监理单位审核。
该报告包括以下内容:a)施工测量项目概述;b)施工测量技术方案要点(施工测量方法、操作规程和引用技术标准目录);c)测量仪器设备(含计算机、仪器检验设备等);d)测量专业人员设置;e)施工测量进度计划;f)测点保护措施;g)以及监理单位要求报送的其它资料。
3)以上报告须经施工承包单位技术负责人签署后递交。
监理单位审阅后退回意见单一份,以作为施工承包单位施工测量或进行下道工序开工的审批依据。
原件不退回。
4)施工区范围内有关控制点的基准数据,由设计单位通过监理单位向施工承包单位提供。
施工承包单位在收到上述基准数据后应进行复检验算。
若对该数据有异议,应在收到数据后的10d内以书面形式报告监理单位,共同进行核实。
核实后的数据应经设计单位确认后,监理单位再重新以书面形式提供给施工承包单位。
5)施工承包单位根据施工测量需要增设的控制点,应满足规范所规定的精度要求。
测量监理细则

测量监理细则一、施工测量的工作划分1、控制测量包括:(1)开工前的交桩和接桩;(2)控制网建立,导线点加密,基线的铺设和测量;(3)控制水准点的布设和测量。
2、定位测量,包括:测放构造物的轴线点位,桩与柱的中心定位3、现场放样测放构造物的轴线和轮廓线等。
4、工程计算的测量5、中间交工和竣工验收测量二、测量工作的管理1、施工单位测量工作的组织。
(1)施工单位必须有一位有经验的测量工程师负责施工的测量放样工作,并有固定的专业测量人员从事测量工作;(2)施工单位使用的测量仪器必须定期由国家主管部门进行标定,证明精定合格后,方可使用。
2、监理测量工作的组织现场监理机构设测量监理工程师一人,配置经过标定的测量仪器,负责工程范围内全部测量的监理工作。
测量监理工程师应巡视和检查全站测量工作的情况,指导和检查全路线的测量工作。
3、工作关系施工单位测量人员负责施工测量工作的实施,在工作全过程中必须严格按本细则的监理程序执行,全面接受监理。
现场监理机构对本段的测量放样负有全面监理责任,并严格按本细则规定的监理程序实施监理。
测量监理工程师应对放样的成果进行复核和签证。
三、监理程序及工作内容合格1、交接桩的监理工作程序(1)由设计单位、建设单位按图纸到现场交桩和提交桩点坐标,包括原始基准点、导线点、水准点等;(2)施工单位接桩后,应在14天内对全路线原始基准点、导线进行复测,复测时,必须和相邻施工段的导线闭合经平差计算,测量精度应满足设计要求;(3)施工单位复测后,认为各桩点坐标高程值符合精度要求,即可书面表示接受并负责保护直至竣工。
若有错误桩点的编号和经复测量计算的坐标或高程值报测量监理工程师;(4)施工单位在复测结束后,应向现场监理机构提交一份桩位复测报告,交测量监理工程师审核,报告应包括:a、全部复测的记录b、坐标、高程平差计算书,及计算结果(5)现场监理机构审核了复测报告之后,认为测量无误,桩位准确,即可批准按原设计提供的导线桩点坐标和水准点高程进行测量控制;若有错误,则请设计单位、建设单位复测并对有错误的桩位坐标进行更正。
测量放线监理实施细则(全文)

引言概述:测量放线监理是建设工程中的重要环节,对确保工程质量和工程进度具有极大的意义。
本文旨在制定一份测量放线监理的实施细则,以确保测量放线工作的准确性、可靠性和高效性。
本文将从五个重要方面进行详细阐述,包括测量放线监理的必要性、组织管理、操作规范、质量控制和问题处理等。
一、测量放线监理的必要性:1.确保工程施工质量:测量放线监理能够有效地准确测量和放线,保证施工工艺和尺寸的准确性。
2.确保工程进度:准确的测量放线能够提高施工效率并提前解决可能出现的问题,确保工程按计划进行。
3.防止纠纷和索赔:准确的测量放线监理能够避免误差和争议,减少纠纷和索赔的发生。
二、组织管理:1.确定测量放线监理组织结构:确定测量放线监理组织的管理人员和技术人员,明确各个职责和权限的分工。
2.制定测量放线监理工作计划:根据项目进度和工程要求,制定详细的测量放线监理工作计划,确保监理工作有条不紊地进行。
3.配备专业设备和工具:提供先进的测量设备和工具,确保测量放线工作的准确性和高效性。
三、操作规范:1.确定测量放线方法和技术:根据不同工程的要求,确定适合的测量放线方法和技术,确保测量结果的准确性。
2.准备测量放线数据:提前调查和收集相关数据,准备好测量放线所需的基础数据和图纸资料。
3.调整环境因素:在测量放线前,需考虑环境因素对测量结果的影响,进行必要的调整和校正。
四、质量控制:1.测量放线监理过程的质量控制:监督和检查测量放线过程中的每个环节,确保操作规范的执行和测量结果的准确性。
2.测量放线数据的准确性验证:对测量放线结果进行验证,与已有数据进行比对和分析,确保测量结果的准确性。
3.错误处理和修正措施:发现错误及时纠正,采取有效措施修正问题,避免影响后续工作进程。
五、问题处理:1.测量放线中出现的问题分析和识别:对出现的问题进行分析和识别,找出问题的原因和解决办法。
2.及时沟通与协调:与相关方进行及时沟通和协调,解决出现的问题,避免对工程进度和质量造成不良影响。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
完整版)工程测量监理实施细则
本文介绍了XXX二期工程项目监理部的测量工程实施细则。
该工程是一个具有专业工程特点的项目,需要进行施工测量监理。
二.工程施工测量监理的依据
工程施工测量监理的依据主要包括:相关法律法规、工程设计文件、施工图纸、施工合同、施工进度计划、质量安全计划等。
监理人员应当对这些依据进行全面的了解和掌握,确保监理工作的准确性和有效性。
三.现场工程施工测量监理的主要内容
现场工程施工测量监理的主要内容包括:现场测量、现场测量数据处理、现场测量数据分析和现场测量数据报告。
监理人员应当对这些内容进行全面的了解和掌握,确保监理工作的准确性和有效性。
四.监理工作流程
监理工作流程主要包括:施工前的准备工作、施工过程中的监理工作、施工后的总结和评估。
监理人员应当严格按照监理工作流程进行工作,确保监理工作的顺利进行。
五.监理工作的控制要点及目标值
监理工作的控制要点及目标值主要包括:施工进度、施工质量、施工安全、施工成本等。
监理人员应当对这些控制要点及目标值进行全面的了解和掌握,确保监理工作的准确性和有效性。
六.监理工作的方法与措施
监理工作的方法与措施主要包括:现场检查、数据分析、问题解决、协调沟通等。
监理人员应当采取科学合理的方法与措施,确保监理工作的准确性和有效性。
七.监理施工测量资料
监理施工测量资料主要包括:测量记录表、测量数据处理表、测量数据分析表、测量数据报告等。
监理人员应当对这些资料进行认真的管理和保存,确保监理工作的准确性和有效性。
位于珠海市香洲区南湾南路西侧的XXX二期工程总建筑
面积约为㎡,其中地上建筑面积为㎡,地下建筑面积为㎡,建筑总高度为104.6 m。
本项目设计耐久年限为50年,抗震设防烈度为7度,设计基本地震加速度值为0.10g,设计地震分组
为第二组。
工程测量是治理工程由设计转化为实物的第一步,施工测量的质量好坏直接影响工程产品的最终质量,因此工程测量控制是施工中事前质量控制的一项基础工作。
施工测量监理的依据包括设计总平面图、分部设计施工图、勘察设计单位指定的控制座标基点和水准基点、有关设计变更施工图、国家《工程测量规范》(GB-2007)和承包单位编制的《施工测量方案》。
珠海水岸华都花园二期工程施工测量监理的主要内容为复核承包单位建立的施工控制网,工程点的定位放样测量,施工控制测量以及竣工测量等,其中基准点复测、水准基点桩引测
及高程控制网实测、座标控制网的实测、轴线桩实测、位移检测、变形及裂缝检测、其他项目测量都是监理工作的重点。
监理工作流程包括熟悉施工图纸、审查《施工组织设计》中关于测量的有关章节、审查《施工测量方案》、审查施测人员岗位证书、检查测量仪器和量具的鉴别情况、承包单位填报《施工测量放线报验表》、监理工程师通过内业审核及外业查验等步骤。
监理工作的控制要点及目标值包括基准点、水准基点桩引测高程控制网施测及座标控制网的施测及各项施工测量均由承包单位施测,轴线和标高施测是施工测量的重点,也是施工测量监理控制的重点,同时测量经度采用二级水准测量。
3.建立施工平面控制网和构筑物角点轴线座标的导线测量法应满足以下要求:(1)导线相对闭合差≤1/;(2)边长丈量相对中误差≤±30mm。
在布设和平差导线网时要认真对待。
4.本工程的控制网只需进行一次布设,要保证水准点的稳定性。
在场内适当地建立水准基点组,基点数应为≥3个。
5.基础及主体结构轴线控制应以构筑物轴线控制桩为测站,并进行校测投测。
允许偏差不超过规范规定。
6.标高控制方面,基础垫层允许偏差为±20mm。
每层标高
向上传递时,应用钢尺量,每次以原始点起量。
每层允许偏差为±3mm,总标高偏差为±20mm。
7.外廓及细部尺寸测量应进行复测。
外廓尺寸及细部尺寸
允许偏差为+20mm。
8.进行建筑物沉降观测时,要求一般精度。
水位仪气泡灵
敏度应≤5″/2mm。
至少要使用四等水准测量的水准仪。
要合理
设布观测时间和次数,并充分考虑建筑物自重荷载变化。
及时绘制沉陷值曲线。
9.进行构筑物裂缝和位移观测。
10.制作埋设各基准点时,要严格按照要求,并强调基准
点的保护。
如果遭到破坏,应及时复测闭合予以恢复,以保证各控制网的完整。
11.施工单位进行施工测量报验时,应及时进行复测和校验,并保留完整的测量工作资料。
同时,要做好施工测量监理工作。
六。
监理工作的方法与措施
1.研究和校核设计图纸,了解总体布局,并熟悉场内坐标和高程控制基点情况。
2.认真审查《施工组织设计》工程施工测量的相关章节,并审查《施工测量方案》。
3.对施测人员的岗位资格进行审查,特别要核查放线人员的岗位证书,必须持证上岗。
4.检查测量仪器和测量的鉴定情况。
除了具备有效期内的鉴定证明文件外,还应对测量仪器精度进行闭合复核,确保其精度满足工程施工测量要求。
5.要求承包单位对勘察设计单位给定的原始基准点及标高进行复核,并要求承包单位建立施工测量控制网。
同时,要做好基桩的保护工作。
6.在施工过程中,经常复核承包单位的测量成果。
如果存在问题,提出改进措施。
7.项目业主单位应以书面的形式提供测量依据。
监理单位应对施工测量工作进行过程监督或检查,并对测量成果进行验收。
8.施工平面控制网的坐标系统应与地质灾害治理工程设计采用的坐标系统相同。
9.测区的高程系统应采用1956年黄海高程基准。
严格控制各工程测量偏差,确保在允许偏差范围内进行。
在监理施工测量资料方面,XXX制定了监理细则。
施工单位需要填报《施工测量放线报验表》,然后由监理工程师进行内部审核和外部查验,通过后签认表格并及时整理存放。
