装配式建筑PC构件生产全流程讲解

合集下载

装配式建筑PC构件生产全流程讲解

装配式建筑PC构件生产全流程讲解

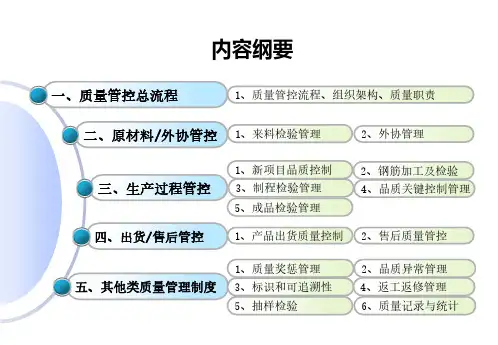

内容纲要总流程管控流程1.3、质量管理系统架构1.4、质量管控规定➢应明确与产品实现相关部门质量职责;关键工序必须责任到人。

➢对原材料进厂、部件加工、产品生产、发货及售后应制定相应规定。

➢所有质量活动应形成记录,并规范其保存型式。

➢平台、工厂应定期或不定期的开展质量统计、分析、检讨和改善。

➢参与产品实现的相关单位、部门、人员(包括小微商),必须准守质量相关的制度、标准。

➢质量管理实行逐级监督管理,通过对质量管理的执行及产成品实施实测实量检查制度,验证质量管理结果;验证与评价应制定标准及考核制度。

➢对有影响产品结构安全、使用功能以及安装安全的产品及行为实行零容忍管理。

➢为了保证质量系统及各项质量管理制度的有效执行,应制定相应的激励制度,并坚决执行。

1.5、质量职责1)平台职责(包括质量、工艺、实验室、生产、运管、PC设计、采购);2)线下工厂质量管理职责(包括品管、工艺、实验室、生产、运管);3)产线、外协质量职责;4)操作者质量职责。

2.1、来料检验控制说明:1.需要核对“合格供应商目录”;2.确认是否为新物料,索取相关资料及进行小批量试用;3.确认供应商附的出厂产品合格证、产品质量检测报告、使用说明书等相关证明资料;4.来料检验数据录入“原材料质量统计报表”。

各物料类别检验归属:a、设备及零配件、电动工具由设备人员签字确认,品管签字入库;b、办公用品、劳保类由保管员签字确认,品管签字入库;c、钢筋、玄武岩连接件、挤塑板、岩棉板、混凝土类原材料由实验室进行检验;d、外协模具类由生产工艺确认首批首件,批量来料由品管检验;e、其他类来料如PVC线管、86线盒、吊钉、套筒等由品管进行检验,如此类物料涉及到性能检验,由品管提交给实验室,由实验室负责做性能检测、型式检验或送第三方检测,完成后出具相关报告给品管进行存档管理。

2.2、外协管理说明:1.品管负责对外协质量管理制度及相关标准要求进行支持,对制度及标准执行实施监管,根据《质量系统实测实量管控规定》对外协的过程及产品进行实测实量监督评审;2.生产工艺负责对外协工艺标准要求进行支持和监管;3.实验室负责对外协的主要原材料(包括混凝土、钢筋、挤塑板、结构功能连接件等)质量管理进行支持和监管,同时要求提供材料质量证明资料;4.外协必需设置专职质量人员对来料、产品过程、成品质量进行管控;5.对出货后的产品质量负责,涉及到由于构件质量问题的返工由外协派人处理,造成的质量罚款及质量损失由外协负责;6.考核制度:依据《质量奖惩管理办法》3.1、新项目品质控制PC平台新项目质量管控a、质量管控收集客户质量要求:收集新项目客户质量信息,明确客户要求。

装配式建筑PC构件生产工艺流程

装配式建筑PC构件生产工艺流程

某工业建筑工程有限公司装配式建筑PC构件产线生产流程编制:___________________单位:___________________时间: 2018 年元月5日目录前言 (1)一、PC构件生产线简介 (1)二、PC构件分类 (1)三、建筑部品 (2)第一节、PC生产线制作所需设备 (2)第二节、PC构件生产工艺流程 (2)四、描述与要求 (3)4.1模具模台清理◎ (3)4.2涂刷辅料、模具组装◎ (3)4.3检验(模具组装)◎ (4)4.4安装钢筋骨架及网片◎ (4)4.5布置预埋预留及水电管线安装◎ (5)4.6检验(隐蔽工程验收)◎ (6)4.7检验工装◎ (6)4.8布置保温板、连接件◎ (7)4.10预养护◎ (8)4.11提浆压面◎ (9)4.12养护◎ (9)4.13脱模翻板吊装◎ (10)4.15露骨料冲洗◎ (11)4.16检验、标识◎ (11)4.17自然养护 (12)4.16入库 (12)五、管理规定 (12)六、生产流程 (13)七、相关文件 (14)八、相关记录 (14)前言一、PC构件生产线简介PC是钢筋混凝土预制件的简称,目前,国内的装配式房屋建筑已经成为大势所趋,此种建筑方式更加的标准化、机械化、自动化,pc生产线能够实现住宅预制构件的批量生产,使传统的工地现浇式分散工作,转移到工厂预制加工,然后运输到工地,很大程度的节省了人力物力,也使得建筑流程更加的简洁规范,提高工作效率。

河南PC生产线制作专家—郑州玛纳为您深入讲解PC生产线。

二、PC构件分类预制梁、预制柱、预制外承重墙板、内承重墙板、外挂墙板、预制楼板、预制叠合楼板、预制楼梯、预制内隔墙板、预制阳台板。

三、建筑部品建筑部品是指通过先进的技术将外墙装饰、保温、防水、门窗、管线、集成卫生间、整体橱柜、储物间等室内建筑部品融合在一起,并采用标准化接口、工厂化生产、装配化施工,使墙体在满足承重功能的基础上又取得了更多有效的附加值。

装配式建筑施工的预制构件生产流程

装配式建筑施工的预制构件生产流程

装配式建筑施工的预制构件生产流程预制构件是指在工厂或工地现场事先完成加工和组装的建筑构件,通过预制构件的使用可以实现建筑施工的标准化、规模化和快速化。

本文将介绍装配式建筑施工中预制构件的生产流程,以帮助读者更好地理解预制构件的生产过程。

一、设计与计划阶段在开始预制构件的生产之前,需要根据项目需求进行设计与计划。

首先,对于要生产的预制构件进行详细设计,并确定相关技术参数和要求。

其次,根据设计图纸制定施工方案和施工计划。

最后,在计划中明确每个环节的时间节点和质量要求,并保证与其他施工进度相协调。

二、材料准备阶段2.1 材料采购针对预制构件生产所需材料,包括水泥、砂浆、钢筋等,在此阶段需要进行采购。

选择合适的供应商,并对其提供的材料进行严格把关,确保符合质量标准。

2.2 材料储存采购到的材料必须进行储存,以确保其质量不受影响。

在仓库内,需要按照材料的种类和特点进行分类储存,并加强管理,防止损耗或污染。

三、构件加工制造阶段3.1 模具制作根据预制构件的设计图纸,制作相应的模具。

模具要求精度高、稳定性好,并能满足不同形状和尺寸的需求。

3.2 材料配比与搅拌根据预制构件生产所需的混凝土配方,在设备上进行材料配比,并使用混凝土搅拌机将水泥、砂浆等原材料进行均匀搅拌。

3.3 浇筑与振捣将已搅拌均匀的混凝土倒入模具中,然后通过振动台或振动棒进行振捣,以排除混凝土中的空气并提高结实度。

3.4 养护与检验浇筑完成后,预制构件需要经过一定时间的养护。

养护期间要控制温度、湿度和湿养时间等因素,以确保构件达到设计所要求的强度和品质。

四、运输与安装阶段4.1 运输准备在运输预制构件之前,需要进行检查和包装。

检查主要是确认构件的质量是否符合要求,包装则是为了防止运输过程中的损坏。

4.2 运输方式选择根据预制构件的尺寸、重量以及工地条件,选择合适的运输方式。

常见的运输方式有专用槽车或悬挂吊装等。

4.3 构件安装到达工地后,在按照施工计划进行装配式建筑施工时,需要进行预制构件的安装。

装配式建筑预制构件生产和安装过程详解

装配式建筑预制构件生产和安装过程详解
分仓完成后对接缝处外沿进行封堵。由于压力灌浆时一旦漏浆很难进行处理,因 此采用封缝砂浆与聚乙烯棒密封条相结合进行封堵。墙体吊装前将密封条布置在 墙体边线处,吊装后将砂浆填充在接缝外沿,将密封条向里挤压,支模固定待砂 浆养护至初凝(不少于 24h)能承受套筒灌浆的压力后,再进行灌浆。
(1)人员准备
(2)材料准备 灌浆料与灌浆套筒需是同一厂家生产,且满足品牌规定。根据设计要求及套筒规 格、型号选择配套的灌浆料,施工过程中严格按照厂家提供的配置方法进行灌浆 料的制备,不允许随意更换。如要更换,必须重新做连接接头的型式检验,确保 连接强度符合设计要求后方可投入使用。 (3)器具设备准备
吊装工艺流程图: (1)在进行叠合梁、板吊装之前,在下层板面上进行测量放线,弹出尺寸定位 线及支撑立杆定位线;
吊装时设置两名信号工,构件起吊处一名,吊装楼层上一名。另叠合梁板吊装时 配备一名挂钩人员,楼层上配备 2 名安放叠合梁板人员。
待叠合梁板下放至距楼面 0.5m 处,根据预先定位的导向架及控制线微调,微调 完成后减缓下放。由两名专业操作工人手扶引导降落,降落至 100mm 时,一 名工人通过铅垂观察叠合梁板的边线是否与水平定位线对齐。
采用 PVC 管成品保护,防止在砼浇捣过程中污染连接筋,影响后期 PC 吊装施 工。 3、PC 结构现场施工
4、预制构件的吊装方案
4.2.1 预制墙体的吊装工艺
4.2.2 预制外墙起吊前准备工作
4.2.3 预制外墙起吊
吊装前由质量负责人核对墙板型号、尺寸,检查质量无误后,由专人负责挂钩, 待挂钩人员撤离至安全区域时,由下面信号工确认构件四周安全情况,确认无误 后进行试吊,指挥缓慢起吊,起吊到距离地面 0.5m 左右时,塔吊起吊装置确定 安全后,继续起吊。

装配式建筑施PC构件生产流程作业指导

装配式建筑施PC构件生产流程作业指导

工艺、质量特性 工序 人数 时间's 过程描述 要求 检测项目 允许偏差 二次 混凝 二 土浇 次 筑 混 凝 土 铺 装 振 振动 动 检查方法 /表单
保证浇筑时间、 铺装混凝 均匀浇筑、无 土 溢漏料
/
/
填充物无移位, 振动时稳 混凝土密实、 定填充物 目测表面无明 位置 显气泡、无离 析
《随工单》《混凝土 目测无上浮 无气泡 检验》《作业指导书》 《***操作规程》
4.4安装钢筋骨架及网片
工艺、质量特性 过程描述 要求 测定项目 长、宽 宽、高 钢筋间距 长、宽 网眼尺寸 安装误差 在允许误差 1安装网片2钢 内 筋定位3模具 到位4模具到 钢筋混凝土 位5检验模具 保护层 (反打) 允许偏差 ±5 ±5 ±5 ±5 ±10 钢卷尺量连测三 档,取最大值 《随工单》 《作业指导书》 《***操作规程》 ±2 钢卷尺测量 检查方法 钢卷尺测量 钢卷尺量两端、 中间各一点 文件/表单
回弹仪检测 按工《作业指导 书》数量清点工 装
埋件工装 回收 运送
4.15露骨料冲洗
工序 人数
时间 's
过程描述
要求
检查方法
/表单
洗板
2
10
将构件涂刷露骨料区 1冲洗干净2露出 域冲洗干净 骨料6mm
/
《随工单》
4.16检验、标识
工序 人数
时间 's
过程描述
要求
检查方法
相关文件/标准
检验标 2 识◇
±3 《隐蔽工程检验验收记录》《布 钢卷尺测量位置清点 线作业图》《质量控制点设置清 数量、规格 单》《过程监督检查表》
1/40
4.7检验工装
工艺、质量特性 工序 过程描述 要求 检查方法 文件/表单

装配式建筑施PC构件生产流程作业指导

装配式建筑施PC构件生产流程作业指导

装配式建筑施PC构件生产流程作业指导
典型的PC构件生产工艺流程包含:组模、布筋、布置埋件、混凝土浇筑、养护、脱模和成品检验等7个步骤,流程示意图如下:
1.组模
PC构件组模包含:模具选型、模具清理、模具拼装和涂刷脱模剂等4个步骤。

模具检查项目、验收标准及检验方法
2.布筋
PC构件布筋包含:受力筋布置、桁架筋布置、箍筋布置和分布筋布置等4个步骤。

3.布置埋件
PC构件布置埋件包含:螺杆预埋、管线预埋、线盒预埋、门窗框预埋、支撑预埋、吊钉吊具预埋、石材埋件预埋和灌浆套筒预埋等8个步骤。

4.混凝土浇筑
PC构件混凝土浇筑包含:隐蔽工程验收、空隙封堵、变形移位纠偏、防污染措施、连续布料、振动台振捣、补料和表面处理等8个步骤。

5.混凝土护养
PC构件布筋包含:预养、自然养护和蒸汽养护等3个步骤。

6.脱模
PC构件脱模包含:混凝土强度验证、拆模、吊点吊筋检查和起吊脱模等4个步骤。

7.成品检验
PC构件成品检验包含:外形尺寸、外观质量、平整度和垂直度等4个步骤。

PC构件尺寸允许偏差及检验方法。

PC构件生产施工全过程技术图文分享

PC构件生产施工全过程技术图文分享

1PC构件产品的制作和运输常见的PC构件产品包括:叠合梁的预制部分、叠合板的预制部分、预制混凝土夹心保温外挂墙板,夹心保温剪力墙外墙板、预制剪力墙、预制内墙板、预制内隔墙、预制楼梯、预制阳台板、预制空调板、预制凸窗板、预制女儿墙、预制沉箱等,详图见识图部分的构件详图。

叠合梁的预制部分图叠合板的预制部分预制混凝土夹心保温外挂墙板夹心保温剪力墙外墙板预制内墙板预制内隔墙预制楼梯预制阳台板2PC构件的安装PC构件安装包括支撑杆连接件预埋,结合面清理,构件吊装、就位、校正、垫实、固定,接头钢筋调直、构件打磨、坐浆料铺筑,填缝料填筑,搭设及拆除钢支撑等内容。

装配式建筑主体吊装作业主要流程:构件运输;———弹线定位;———标高测量;———吊装外墙板;———构件垂直度校核;———外墙板缝宽度控制;———连接件安装、板缝封堵;———吊装叠合梁;———吊装内墙板;———剪力墙、柱钢筋绑扎;———柱、剪力墙支模;———柱、剪力墙混凝土浇捣;———模板、斜支撑拆除;———搭设叠合板顶支撑;———吊装叠合板;———铺设拼缝钢筋:———楼梯段吊装;———叠合板缝封堵;———搭设防护栏杆;———楼面管线预埋、叠合板钢筋绑扎;———楼面标高控制;———楼面混凝土浇捣;———楼面找平压光(1)外墙板PC构件安装工艺流程:选择吊装工具—挂钩、检查构件水平—吊运—安装、就位—调整固定—取钩—连接件安装1)PC墙板的就位、安装:根据楼面所放出的外墙挂板侧边线、端线、垫块、外墙挂板下端的连接件(连接件安装时外边与外墙挂板内边线重合)使外墙挂板就位。

外墙挂板下部定位件垫块位置及控制线墙板定位件2)斜支撑的搭拆。

墙板与地面的连接墙板支撑3)外墙板内侧拼缝处理:外墙板内侧拼缝处放置200mm宽3mm厚自粘防水SBS卷材,高度为外墙挂板高度+50mm。

宽度缝两边均分,防止混凝土浇筑时漏浆和外墙板缝漏水。

自粘卷材安装4)连接件安装:两块外墙挂板之间用一字连接件或L型连接件连接。

装配式建筑PC构件生产全流程讲解

装配式建筑PC构件生产全流程讲解

动动
人数 时间's 过程描述
铺装混凝 土振动时稳 定填充物位置 Nhomakorabea要求
保证浇筑时间 、均匀浇筑、
无溢漏料
填充物无移位 ,混凝土密实 、目测表面无 明显气泡、无
离析
工艺、质量特性 检测项目 允许偏差
/
/
/
/
检查方法 目测无上浮 无气泡
/表单
《随工单》《混凝土检 验》《作业指导书》《
***操作规程》
2020/3/21
十一、后处理
1. 用抹子将构件表面混泥土抹平, 使表面平整、均匀。
2. 检查表面是否有石子或马凳等凸 起物件,否则将其清理置入垃圾 箱内。
3. 按照图纸要求,根据pc构件的类 型,表面进行相关的处理。
注意事项: 1. 抹子抹平时保证整个构建表面
平整均匀,与构建档边平齐。 2. 抹面要求光滑、无明显抹子痕
模具到位5
钢筋混凝
检验模具(
土保护层
±5 ±5 ±5 ±5 ±10
±2
钢卷尺测量
钢卷尺量两端 、中间各一点
钢卷尺量连测 三档,取最大
《随工单》 《作业指导书》 《***操作规程


钢卷尺测量

反打)
外露筋
2020/3/21
五、钢筋布置
1. 按照图纸要求进行领料备料,保证钢筋规格 正确,无严重锈蚀。
2020/3/21
五、钢筋布置
工序
人 数
时 间 's
过程描述
工艺、质量特性 要求 测定项目 允许偏差
检查方法
文件/表单


安 装
安 装
钢网
筋片
骨安
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2. 套筒:将两个套筒放在爬架套筒焊接工装中焊 成爬架套筒,并将套筒口用胶布密封,将爬架 套筒与底面钢筋网扎在一起。
3. 线盒:领取正确的86线盒,将直接头装上,将 扎丝穿过定位块底部,紧固定位块,最后将线 盒扣在定位块上,用扎丝紧固。
4. 其余预埋件。
注意事项: 1. 吊钉必须垂直于边模并做加强,与上下网片绑扎
位置、尺寸、数 量准确
尺寸 中心线位置
(+8,0) ±5
偏差
+8,0
1定位2安装
按布线作业图
》布置
规格型号、数量、位置、固定状况
钢卷尺测量 钢卷尺测量
《随工单》《作业 指导书》《***操
作规程》
钢卷尺测量
2020/3/21
六、预埋安装
1. 吊钉:将波胶清理干净并安装,然后装入吊钉 ,并穿入加强筋,在外模企口边,波胶上部放 入橡胶块。
2. 裁剪网片,按置筋图裁剪、拼接网片,预埋 无干涉,门窗钢筋保护层厚度满足要求。
3. 墙板四周及门窗四周的加强筋与网片绑扎, 窗角布置抗裂钢筋。
4. 拼接的网片需绑扎在一起,抗裂钢筋绑扎在 加强筋结合处。
5. 按照4个/平米来布置保护层垫块,保证保护 层厚度。
注意事项:
1. 网片与网片搭接需重合300mm以上或一格网 格以上。
四、装模/涂脱模剂
1. 作业前检查台车面表面干净,定位螺栓 位置准确。
2. 活动挡边放置区涂水性脱模剂,校准模 具位置,安装压铁进行紧固。
3. 窗角模具四角放置橡胶块,保证橡胶与 横竖模具齐平,4根M16丝杆和压板固定 在台车面。
4. 在台车面均匀喷涂脱模剂,用拖布涂抹 均匀无积液。
注意事项:
1.模具放置区涂抹,脱模剂的长度大于 等于模具长度,宽度比模具宽度至少大 50mm。 2.模具安装时再次检验模具是否变形, 弯曲度保持在3mm内 3.模具摆放与台车面垂直,所有压铁需 要进行二次压紧。 4.与构建接触面涂水性脱模剂,墙板水 油比3:1。
四、装模/涂脱模剂
工序
过程描述
要求
工艺、质量特性
检查项 允许偏 检查方法


文件/表单
边长 ±2
《检验记录表》
进行检验
根据《检 《检验作业指导
检验(模具 并做好相 偏差在允
验作业指 书》《质量控制
组装)◇ 关检验记 许范围内 对角线

误差
导书》进 点设置清单》《
3
行检验 过程监督检查表

2020/3/21
装配式建筑PC构件生 产全流程讲解
2020/3/21
一、概述
1、目的 为建立、健全生产工艺管理,明确生产责任,规范工艺流程,保证工艺流程
处于受控状态,以实现优质、高效、低耗、安全的目的。 2、使用范围
适用于PC构件生产工艺流程的管理与规定。
2020/3/21
二、流程
2020/3/21
三、模具模台清理
模具到位5
钢筋混凝
检验模具(
土保护层
±5 ±5 ±5 ±5 ±10
±2
钢卷尺测量
钢卷尺量两端 、中间各一点
钢卷尺量连测 三档,取最大
《随工单》 《作业指导书》 《***操作规程


钢卷尺测量

反打)
外露筋
2020/3/21
五、钢筋布置
1. 按照图纸要求进行领料备料,保证钢筋规格 正确,无严重锈蚀。
2020/3/21
三、模具模台清理
1. 清理内、外框模具,用铁铲铲除表面的 砼渣,漏出模具底色,注意模具端头清 理干净。
2. 清理固定夹具、橡胶块、剪力键等夹具 表面干净无砼渣,注意定位端孔等难清 理地方。
3. 用铁铲铲除粘接在台车面上的砼渣,重 点注意模具布置区和固定螺栓干净无遗 漏。
注意事项: 1. 清理模具时注意保护模具,防止模具
在一起。 2. 双横杆套筒的间距、位置公差为±2mm ,双横
杆套筒以100mm间距通过加强钢筋两两焊接处理 。 3. 线盒预埋位置尺寸在公差±3mm、水平度≤2mm 以内;相邻线盒标高高差≤3mm,相邻线盒间距 90±4mm,线管和直接连接处均需涂胶。
2020/3/21
七、检验
工 序
过程描述
要求
工艺、质量特 性
涂抹均匀、 无积存
/
配合面
涂刷侧边模 涂刷均匀、
配合面上下 无积存、无
/
预留3cm 流淌、漏涂
模具 组装
1定位2吊至 按《作业 边长
±2
模台配合区 指导书》安
3组装模具

对角线误 差
3
检查方法 文件/表单
目测
《随工单》 《作业指导书 》《***操作规 程》
钢卷尺测 量配合( 四边及对
角线)
2020/3/21
测定 允许 项目 偏差


隐 蔽 工 程 验 收 ◇
1按《作业指 导书》《布线 作业图》逐项 检验并形成相 关检验记录
2020/3/21
五、钢筋布置
工序
人数
时 间 's
过程描述
工艺、质量特性 要求 测定项目 允许偏差
检查方法
文件/表单


安 装
安 装
钢网
筋片
骨安
架装

网保 片护
12安装钢 筋3检验模 具5安装网 片(正打)
长、宽 宽、高 钢筋间距
长、宽
安装误
1安装网片2 差在允许 网眼尺寸 钢筋定位3 误差内
模具到位4
2. 所有钢筋必须保证20-25mm混凝土保护层, 任何端头不能接触台车面。
3. 扎丝绑扎方向一致朝上,加强筋需进行满 扎。
4. 绑扎完清理台车,按图检查是否漏扎错扎
2020/3/21
六、预埋安装
工序
人数
时间 's
过程描述
要求
1测量定位2 安装
1按中心线和垂 直度要求放置2 保证规格型号无

工艺、质量特性
变形脱落。 2. 如果发现模具变形量超过3mm需进行
校正,无法校正的变形模具及时更换 。 3. 将清理干净的模具分组分类,整齐码 放,保证现场的清洁安全。
2020/3/21
四、装模/涂脱模剂
人 时间 数 's
过程描述
要求
工艺、质量特性
脱 模 涂剂 刷 辅涂 料刷 露 骨 料
把辅料均匀 涂刷在配合
区域内
测定项目
允许偏差(mm ) 3
检查方法 钢卷尺检查
拉水平线、竖直线测量 两端差值
文件/表单
布 置预 埋预 留及 水电 管线 安装
预 埋件
预留 孔洞
水电 管线 等
1检查封堵 2测量定位3
安装
1按垂直或水平 安装要求放置2 数量规格无误3
外露检查
中心线位置
安装垂直度 外露长度
±5
1/40 (+5,0)
定位2预留
工序
人 数
时 间 's
过程描 述
要求
工艺、质量特性
清洁程 度
模 具 清 理
清理模
轻敲、铲 除
非配合面
/
具四面附
着混凝土 磨净 配合面
/
模 台 清 理
铲除大 块磨除粘 光亮洁净

配合区 域
/
检查方法
文件/表单
手摸无灰尘
目测光亮无异 《随工单》《

作业指导书》
《***操作规
目测光亮无异
程》
物手摸无灰尘
、无突起
