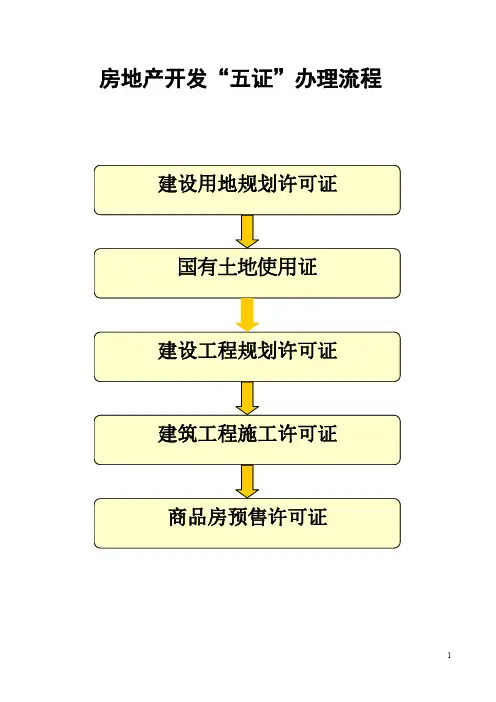

五证办理顺序及详细步骤

五证办理顺序及详细步骤第一篇:五证办理顺序及详细步骤五证办理顺序及详细步骤介绍办理五证先后顺序是:1.《建设用地规划许可证》2.《国有土地使用证》3.《建设工程规划许可证》4.《建筑工程施工许可证》(又称建筑工程开工证)5.《商品房预售许可证》详细步骤介绍:一、《建设用地规划许可证》和《国有土地使用证》1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)程序:(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处(2)用地处转总工室审查(3)报局业务会批准(4)领取选址意见书2.规划院实地测量,并处定位图,收取测量费3.建设用地规划许可证(规划局审批下发)(1)企业持定位图、选址意见书、用地申请到用地处审查(2)主管局长、主管局市长批准(3)打交费单,领取用地规划许可证4.国有土地使用证(由土地局审批下发)(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处(2)土地评估(3)土地局测量对现场测量,出定界图(4)缴纳土地出让金和契税,领取国有土地使用证二、《建设工程规划许可证》1.市消防支队盖章(1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章2.人防证明市人防办六十个工作日办理自建手续3.房地产开发建设规模建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理4.建设工程规划许可证(由规划局规划处下发)(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地征、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处(2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单5.放线报告持放线通知和施工图、红线图到规划院测量队放线。
房地产五证办理顺序流程

添加标题
审批流程:规划部门受理、审查、批准
添加标题
办理时限:一般不超过30个工作日
添加标题
法律效力:取得建设用地规划许可证后,方可进行建设用地规划设计、施工等后续工作。
建设工程规划许可证
办理时限:一般不超过30个工作日
注意事项:申请材料齐全、真实有效,符合法律法规要求
申请条件:已取得土地使用权证、建设用地规划许可证、建设工程施工许可证等
办理条件:土地使用权人依法取得土地使用权
办理期限:自受理之日起30个工作日内完成
办理流程:申请、受理、审查、决定、发证
办理材料:土地使用权证、土地使用权出让合同、土地使用权出让金缴纳凭证等
建设用地规划许可证
添加标题
申请条件:符合城市规划、土地利用总体规划等要求
添加标题
申请材料:土地使用权证、规划设计方案等
办理过程中,注意保护个人隐私和信息安全
及时更新证件信息,确保证件的有效性
办理过程中,严格按照法律法规进行
办理过程中的常见问题及解决方法
证件不齐全:提前准备齐全所需证件,避免因证件不齐全导致办理延误
资料填写错误:认真填写资料,避免因资料填写错误导致办理延误
办理流程不熟悉:提前了解办理流程,避免因流程不熟悉导致办理延误
ቤተ መጻሕፍቲ ባይዱ
办理时间过长:合理安排时间,避免因办理时间过长导致延误其他事项
房地产五证办理的后续工作
章节副标题
五证办理后的工作流程
添加标题
办理土地使用权证
添加标题
办理建设工程规划许可证
添加标题
办理建筑工程施工许可证
添加标题
办理商品房预售许可证
添加标题
办理房屋所有权证
房地产五大证办理流程

房地产五大证办理流程办理五证先后顺序是:1.建设用地规划许可证——2.国有土地使用权证——3.建设工程规划许可证——4.建筑工程施工许可证(又称建筑工程开工证)——5.商品房预售许可证详细步骤介绍:一、建设用地规划许可证和国有土地使用证1.选址意见书(审查用地性质、范围、面积是否符合城市整体规划)(1)企业提供申请报告、规划申请表、总平面图、土地转让协议或国有土地使用证、企业营业执照和资质证书,报规划局用地处(2)用地处转总工室审查(3)报局业务会批准(4)领取选址意见书2.规划院实地测量,并处定位图,收取测量费3.建设用地规划许可证(规划局审批下发)(1)企业持定位图、选址意见书、用地申请到用地处审查(2)主管局长、主管局市长批准(3)打交费单,领取用地规划许可证4.国有土地使用证(由土地局审批下发)(1)建设单位持用地申请、航测图、平面布置图、土地转让协议、建设用地规划许可证、土地转让双方的有关证件、委托书到土地局土地利用处(2)土地评估(3)土地局测量队现场测量,出定界图(4)缴纳土地出让金和契税,领取国有土地使用证二、建设工程规划许可证1.市消防支队盖章(1)持消防审批表、全套施工图到市消防支队建审科进行审批(2)核发消防设计审核意见书、建设工程规划许可证申请表盖章2.人防证明市人防办六十个工作日办理自建手续3.房地产开发建设规模,建设单位持单位申请、总平面图、资金证明到市房管局规划发展处办理4.建设工程规划许可证(由房管局规划处下发)(1)建设单位持申请报告、建设工程规划申请表(消防盖章)、土地证、用地规划许可证、总平面图、全套施工图、四套航测图到市规划局建管处(2)以上资料由总工室、局业务会审定后报处长、局长签字(3)打交费单交费,领取建设规划许可证、放验线通知单5.放线报告持放线通知和施工图、红线图到规划院测量队放线。
三、建设工程施工许可证(由建委审批下发)四、商品房预售许可证(由市房管局预售科下发)申请单位持营业执照、资质证书、土地征、年度开发建设规模、建设工程规划许可证、红线图、施工合同、施工许可证、销控表、标准层平面图、物业管理内容、到市房管局预售科,十五日内核发。
房地产开发流程及五证

房地产开发流程及五证一、引言房地产开发是指通过购买土地、进行规划设计、建设楼房等方式,将土地资源转化为房地产产品,以满足人们居住、办公、商业等需求的过程。
在中国,房地产开发是一个庞大而复杂的系统工程,需要遵循一系列的流程和程序,并获得相应的证照才能合法进行。
二、房地产开发流程房地产开发流程通常包括以下几个阶段:1. 市场调研和项目策划在房地产开发之前,开发商需要进行市场调研,了解目标市场的需求和竞争情况。
同时,还需要进行项目策划,确定项目的定位、规模和功能等。
2. 土地获取和规划设计土地是房地产开发的基础,开发商需要通过拍卖、挂牌、协议等方式获取土地使用权。
获取土地后,需要进行规划设计,包括总体规划、建筑设计和景观设计等。
3. 资金筹措和合作开发房地产开发需要大量的资金支持,开发商可以通过自筹资金、银行贷款、股权融资等方式进行资金筹措。
同时,还可以与其他企业进行合作开发,共同分担风险和成本。
4. 施工和工程管理在获得土地使用权后,开发商需要进行施工和工程管理。
这包括招标、施工合同签订、施工进度控制、质量监督等环节,确保项目按时、按质完成。
5. 销售和运营管理房地产开发完成后,开发商需要进行销售和运营管理。
这包括产品销售、物业管理、售后服务等环节,以确保项目的价值最大化。
三、房地产开发的五证在中国,房地产开发需要获得五个证照,分别是:1. 土地使用权证土地使用权证是房地产开发的基本证照,是开发商获得土地使用权的法律凭证。
开发商需要通过拍卖、挂牌、协议等方式获取土地使用权,并办理土地使用权证手续。
2. 规划许可证规划许可证是指房地产项目的规划设计方案经有关主管部门审批后颁发的证照。
开发商需要将规划设计方案提交给城市规划部门进行审批,并获得规划许可证才能进行开发。
3. 施工许可证施工许可证是指房地产项目的施工方案经有关主管部门审批后颁发的证照。
开发商需要将施工方案提交给建设主管部门进行审批,并获得施工许可证才能开始建设。
“房地产五证”办理流程

“房地产五证”办理流程房地产五证是指房地产开发和销售过程中需要办理的五项证件,包括国有土地使用证、建设用地规划许可证、建筑工程施工许可证、商品房预售许可证和商品房销售许可证。
这些证件是依法规定的,也是购房者购房的重要依据。
下面将详细介绍房地产五证的办理流程。
一、国有土地使用证国有土地使用证是指地方土地行政管理部门依法签发给使用该土地的单位或个人的证明文件。
办理国有土地使用证的流程如下:1.土地使用方向土地部门提出申请,填写土地使用申请书,并提供相关材料,包括土地权属证明、土地使用计划等;2.土地部门进行审核,并调查核实相关情况;3.土地使用方支付土地使用金;4.土地部门组织评估确定土地使用权出让金;5.土地使用方支付土地使用权出让金;6.土地部门颁发国有土地使用证。
二、建设用地规划许可证建设用地规划许可证是指土地行政部门依法签发给使用土地进行建设的单位或个人的证明文件。
办理建设用地规划许可证的流程如下:1.建设用地方提出申请,填写建设用地规划申请书,并提供相关材料,包括土地使用证、建设项目规划方案等;2.土地行政部门进行审核,并调查核实相关情况;3.土地行政部门组织评审,确定建设用地规划提案;4.建设用地方支付规划费用;5.土地行政部门颁发建设用地规划许可证。
三、建筑工程施工许可证建筑工程施工许可证是指建设行政主管部门依法签发给承担建筑工程施工任务的单位或个人的证明文件。
办理建筑工程施工许可证的流程如下:1.建设单位提出申请,填写建筑工程施工许可申请书,并提供相关材料,包括建设用地规划许可证、建设工程规划许可证等;2.建设行政主管部门进行审核,并调查核实相关情况;3.建设单位支付审查费;4.建设行政主管部门进行审查,出具建筑工程施工许可证。
四、商品房预售许可证商品房预售许可证是指房地产主管部门依法签发给开发商允许预售商品房的证明文件。
办理商品房预售许可证的流程如下:1.开发商提出申请,填写商品房预售许可申请书,并提供相关材料,包括国有土地使用证、建设用地规划许可证、建筑工程施工许可证等;2.房地产主管部门进行审核,并调查核实相关情况;3.开发商支付审查费用;4.房地产主管部门进行审查,出具商品房预售许可证。
房地产开发“五证”办理流程

房地产开发“五证”办理流程一、立项审批:是政府有关部门对需要管理监督的项目进行审批的制度,也是一种程序。
开发项目立项,是房地产项目开发的第一步,即取得的政府主管部门(省市发展和改革委员会,简称:发改委)对项目的批准文件。
工程建设项目立项审批(1)承办部门:所在市发改委投资处(2)申报资料:①书面申请(项目立项申请报告书)。
②提供资金落实证明(银行出示的资金证明)。
③土地使用权证明。
④由具有相应资质的工程咨询单位编制的可行性研究报告。
可行性研究报告应具有以下附件:规划部门对项目建设选址的初审意见;土地管理部门对建设用地的初审意见;环保部门的环评报告;有关部门对供电、供水、供热、供气以及地震的审查意见;依法必须招标项目的招标总体方案。
⑤房地产开发公司的资质证明(企业法人营业执照副本复印件和资质证明).⑥项目地形图。
⑦项目建设投资预算。
(3)申办程序:有行政主管部门的开发商,由主管行政部门转报项目立项申报资料;无行政主管部门的开发商,可直接报市房地产开发管理办公室,项目立项申报资料由该办转报市发改委。
纳入土地收购出让的项目,开发商在通过招标、拍卖方式取得开发土地使用权后,凭《中标确认书》或《拍卖成交确认书》和《国有土地使用权出让合同》。
与其它申报材料一起上报。
市发改委在收到申报资料后,根据具体情况,进行现场勘察,对符合条件的,市发改委予以批复。
对属上级发展计划部门审批权限内的项目,由市发改委负责转报。
(4)办结时限:在收到申报资料后,5个工作日内予以批复可研报告。
项目立项审批内容(1)项目申报单位出具的申请(2)项目建议书(3)规划部门出具的蓝线图;(4)项目申报单位与开发区签订的征地协议书;对申报材料不齐全或不符合要求的项目,要求项目申报单位补正。
经规划建设局对项目建议书进行审查,正式受理申报材料齐全或符合要求项目(5个工作日)。
项目申请单位报送项目可行性研究报告及相关附件相关材料:(1)项目申报单位出具的申请;(2)项目可行性研究报告;(3)城市规划行政主管部门出具的规划选意见(经规划部门审核的平面图或红线图);(4)国土资源行政主管部门出具的项目用地预审意见;(5)环境保护行政主管部门出具的环境影响评价文件的审批意见;(6)银行出具的贷款承诺函;(7)法律、法规规定应当提交的其他文件。
房地产五证办理流程整理版

房产五证办理流程精品文库目录办理五证先后顺序是:、建设用地规划许可证(一)申办程序(二)提交材料二、国有土地使用权证(一)申办程序(二)评估收费三、建设工程规划许可证(一)申办程序(二)提交材料四、建筑工程施工许可证(一)行政许可的条件(二)申办程序1010(三)提交材料:五、商品房预售许可证11 (一)行政许可的条件11 (二)申办程序11 (三)提交材料12房地产五证办理顺序流程办理五证先后顺序是:1建设用地规划许可证2.国有土地使用权证3.建设工程规划许可证4.建筑工程施工许可证(又称建筑工程开工证)5.商品房预售许可证详细步骤介绍:、建设用地规划许可证(一)申办程序1.建设单位在每个工作日(周一至周六,以下同)持有关材料到规划局窗口(以下简称窗口)申报。
2.窗口工作人员在核收申报材料时,如发现有可以当场更正的错误的,应当允许申请人当场更正;如发现材料不齐全或不符合要求, 应当当场告知申请人需补正的全部内容。
3.窗口工作人员在核收申报材料时,应进行项目建设报件登记并注明收件内容及日期。
4.申报材料经窗口工作人员核收后,将申报材料转项目经办人5.项目经办人接到窗口转来的申报材料,经审核认为需补正相关文件,一次性书面告知申请人需补正的全部内容转窗口,通知申请人补正材料后重新申报。
6.经审核申报材料合格后,项目经办人进行现场勘察,符合规划要求的项目,由项目经办人完成会签工作并转设计科核发《建设用地规划许可证》,经窗口发给项目单位;经研究不符合规划要求的报件,由项目经办人填写“退件通知”经窗口回复建设单位。
7.如在办理《建设用地规划许可证》过程中,发现该建设项目直接关系他人重大利益的,应当书面告知申请人、利害关系人;申请人、利害关系人有权进行陈述和申辩。
8.如申请人、利害关系人提出需要听证的,应当举行听证(听证程序按《长春市规划局规划行政许可听证工作规定》执行)9.申请人要求变更《建设用地规划许可证》内容的,应重新提出申请,按照规定程序换领《建设用地规划许可证》。
2023全新房地产开发流程及五证办理流程

2023全新房地产开辟流程及五证办理流程范本1:一、2023全新房地产开辟流程1. 前期准备1.1 土地选址及评估1.2 规划设计1.3 资金筹备2. 土地购买与审批2.1 土地出让条件及竞标2.2 土地购买合同签订2.3 土地使用权证办理3. 项目立项3.1 项目可行性研究报告编制3.2 项目立项申请3.3 项目立项审批4. 建设许可证办理4.1 建设用地规划许可证申请 4.2 建设工程规划许可证申请 4.3 建设工程施工许可证申请4.4 建设许可证办理审批5. 施工阶段5.1 施工图设计和审核5.2 施工单位和工程监理招投标 5.3 施工合同签订5.4 施工过程管理6. 竣工验收6.1 建设工程竣工验收申请6.2 竣工验收组织和审核6.3 竣工验收合格证办理7. 商品房销售准备7.1 开展销售前准备工作7.2 商品房销售许可证申请7.3 销售政策制定与公示8. 商品房销售8.1 房屋销售合同签订8.2 房屋交付与过户手续办理8.3 房屋交付验收附件:相关合同范本、申请表格、报告模板、规划设计图纸等。
法律名词及注释:1. 土地使用权证:土地使用权证是国家对土地使用权人依法确定用语地的居民、法人或者其他单位发给的合法证明。
2. 建设许可证:建设许可证是国家建设主管部门依法对建设项目的用地、设计和施工进行许可的行政法定机关产生的证明文件。
3. 竣工验收合格证:竣工验收合格证是对建设工程竣工后进行验收合格的证明文件。
范本2:一、2023房地产开辟五证办理流程1. 土地使用权证办理1.1 提交土地使用权证申请1.2 准备土地使用权证申请材料1.3 办理土地使用权证手续2. 建设用地规划许可证办理2.1 准备建设用地规划许可证申请材料 2.2 提交建设用地规划许可证申请2.3 办理建设用地规划许可证手续3. 建设工程规划许可证办理3.1 准备建设工程规划许可证申请材料 3.2 提交建设工程规划许可证申请3.3 办理建设工程规划许可证手续4. 建设工程施工许可证办理4.1 准备建设工程施工许可证申请材料 4.2 提交建设工程施工许可证申请4.3 办理建设工程施工许可证手续5. 商品房销售许可证办理5.1 准备商品房销售许可证申请材料 5.2 提交商品房销售许可证申请5.3 办理商品房销售许可证手续附件:土地使用权证申请表格、建设用地规划许可证申请表格、建设工程规划许可证申请表格、建设工程施工许可证申请表格、商品房销售许可证申请表格等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
房地产开发应申办五证的取得程序(一)、立项批准。
一般是由开发商向城市计划委员会提出申请报告,根据当地的城市发展情况,一般情况这些申请大部分都可获得批准。
(二)、建设用地许可证。
开发商拿着立项证明到规划局,规划局根据各地的城市发展规划,发一个《建设用地规划许可证》,证明此宗土地可以用于住宅建设。
(三)、土地使用权证。
开发商凭着《建设用地规划许可证》到国土资源管理局,交了土地出让金,给一个《国有土地使用权证》。
(四)、建设工程规划许可证。
开发商得到了地,然后就要进行住宅设计,将这个设计的内容再交给规划局,规划局经过审核,认为符合规划要求的,就再发一个《建设工程规划许可证》。
注意此证与上面所讲的《建设用地规划许可证》是不一样的!《建设用地规划许可证》是证明此宗土地可以进行住宅建设;《建设工程规划许可证》是证明这项工程的设计内容符合规划要求。
(五)、《建设工程施工许可证》。
开发商拿着上述几个证件以及与建筑商签订的合同,到建设委员会进行登记,取得《建设工程施工许可证》。
(六)、《商品房预售许可证》。
根据《城市房地产开发经营管理条例》(国务院令第248号)第二十三条规定:“房地产开发企业预售商品房,应当符合下列条件:(1)已交付全部土地使用权出让金,取得土地使用权证书;(2)持有建设工程规划许可证和施工许可证;(3)按提供的预售商品房计算,投入开发建设的资金达到工程建设总投资的25%以上,并已确定施工进度和竣工交付日期;(4)已办理预售登记,取得商品房预售许可证明。
”第二十四条规定:“房地产开发企业申请办理商品房预售登记,应当提交下列文件:(一)本条例第二十三条第(一)项至第(三)项规定的证明材料;(二)营业执照和资质等级证书;(三)工程施工合同;(四)预售商品房分层平面图;(五)商品房预售方案。
”第二十五条规定:“房地产开发主管部门应当自收到商品房预售申请之日起10日内,作出同意预售或者不同意预售的答复。
同意预售的,应当核发商品房预售许可证明;不同意预售的,应当说明理由。
”五证的复印件只能作为一种参考。
由于商品房预售五证问题涉及到商品房买卖合同的基础,特别是其中的《国有土地使用权证》和《商品房预售许可证》尤为重要。
因为《国有土地使用权证》直接影响到购房者将来是否可以拿到房屋所有权证的问题;而《房屋的预售许可证》将直接影响到商品房买卖合同的法律效力问题。
根据《最高人民法院关于审理商品房买卖合同纠纷案件适用法律若干问题的解释》第二条“出卖人未取得商品房预售许可证证明,与买受人订立的商品房预售合同,应当认定无效,但是在起诉前取得商品房预售许可证明的,可以认定有效。
”房地产开发项目行政许可所需要办理的简明流程为给那些欲进入房地产开发项目的公司对房地产开发过程有一个初步的了解,现将房地产工程项目的行政审批办理流程简要说明如下。
一个完整的房地产项目从开始到竣工,大致可以分以下三大部分。
第一部分房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。
第二部分行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。
一、选址定点阶段。
此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。
2、国土资源局进行土地利用总体规划和土地供应方式的审查。
3、建委办理投资开发项目建设条件意见书。
4、环保局办理生产性项目环保意见书(表)。
5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。
6、规划部门办理项目选址意见书。
二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。
2、国土资源局办理土地预审。
3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。
4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。
5、规划部门确定建设工程规划设计条件。
三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。
2、公安消防支队对初步设计的消防设计进行审查。
3、公安局交警支队对初步设计的交通条件进行审查。
4、人防办对初步设计的人防设计进行审查。
5、国土资源局进行用地预审。
6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。
7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。
8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。
9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。
四、规划报建图审查阶段,此阶段办理以下一般事项:1、公安消防支队进行消防设计审查。
2、人防办进行人防设施审查。
3、建委、市政部门、园林局、环保局、卫生局按职责划分对相关专业内容和范围进行审查。
4、规划部门对变更部分的规划设计补充核准规划设计条件,在建设单位缴纳有关规费后,核发《建设工程规划许可证》(副本)。
五、施工报建阶段,此阶段办理以下一般事项:1、建设单位办理施工报建登记。
2、建设方对工程进行发包,确定施工队伍。
招标类工程通过招标确定施工队伍,非招标类工程直接发包。
3、建委组织职能部门对工程开工条件进行审查,核发《建筑工程施工许可证》。
六、商品房预售许可阶段,此阶段办理以下一般事项:由房地产管理部门办理预售登记,核发《商品房预售许可证》。
开发企业申请办理《商品房预售许可证》应当提交下列证件(复印件)及资料:1、以下证明材料:(1)已交付全部土地使用权出让金,取得土地使用权证书;(2)持有建设工程规划许可证和施工许可证;(3)按提供预售的商品房计算,投入开发建设的资金达到工程建设总投资的25%以上,并已经确定施工进度和竣工交付日期。
2、开发企业的《营业执照》和资质等级证书;3、工程施工合同;4、商品房预售方案。
预售方案应当说明商品房的位置、装修标准、竣工交付日期、预售总面积、交付使用后的物业管理等内容,并应当附商品房预售总平面图、分层平面图。
七、建设工程竣工综合验收备案阶段。
此阶段办理以下一般事项:1、建筑工程质量监督站(机构)对建设单位提供的竣工验收报告进行备案审查。
2、财政部门对建设项目应缴纳的行政事业性收费和基金进行核实验收。
3、规划部门、市政部门、水利局、环保局、文化局、卫生局、公安消防支队、园林局以及其他需要参加验收的部门,按照法律、法规、规章的有关规定对相关专业内容和范围进行验收。
规划部门根据上述部门和本部门验收情况核发《建设工程规划许可证》(正本)。
4、建委综合各部门验收、审查意见,对符合审核标准和要求的,出具建设工程项目竣工综合验收备案证明;不符合标准或要求的,作退件处理并要求限期整改。
第三部分房地产项目权属初始登记阶段1、由房管局核准新建商品房所有权初始(大产权证)登记。
2、开发商应提交材料:(1)申请书;(2)企业营业执照;(3)用地证明文件或者土地使用权证;(4)建设用地规划许可证;(5)建设工程规划许可证;(6)施工许可证;(7)房屋竣工验收资料(8)房屋测绘成果;(9)根据有关规定应当提交的其他文件。
以上几个阶段,需增加或减少的相关事项及时限,各地根据实际情况,会有不同的差异。
各个程序的办理时间,绝大部分都少于15天,一般在7天内。
所需要的费用,由于相当部分属于地方收费,所以就不再明细列表,更何况相对于房地产开发所获得的利润,行政审批费用可以忽略不计。
房地产开发流程(详细)第一步房地产开发公司的设立房地产开发公司设立阶段的法律程序一、内资房地产综合开发公司的设立1、公司设立准备2、申请资质等级审批3、申请办理企业名称预先核准4、办理工商注册登记5、办理税务登记二、外资房地产开发公司的设立6、申请批准项目建议书7、办理企业名称登记8、送审合资或合作合同、章程9、申领外商投资企业批准证书10、办理企业登记房地产开发公司设立阶段的相关税费1、企业法人开业登记费2、企业法人变更登记费3、企业法人年度检验费4、补、换、领证照费第二步房地产开发项目的立项和可行性研究房地产开发项目的立项和可行性研究阶段的法律程序1、选定项目,签定合作意向书2、初步确定开发方案3、申报规划要点4、申报、审批项目建议书5、编制项目可行性研究报告6、申报、审批项目可行性研究报告房地产开发项目立项和可行性研究阶段的相关税费1、可行性研究费2、建设工程规划许可证执照费第三步房地产开发项目的规划设计和市政配套房地产开发项目规划设计和市政配套阶段的法律程序一、房地产开发项目的规划设计1、申报选址定点2、申报规划设计条件3、委托作出规划设计方案4、办理人防审核5、办理消防审核6、审定规划设计方案7、住宅设计方案的专家组审查8、落实环保“三废”治理方案9、委托环境影响评价并报批10、建设工程勘察招、投标11、委托地质勘探12、委托初步设计13、申报、审定初步设计二、房地产开发项目的市政配套14、征求主管部门审查意见15、落实市政公用设施配套方案16、报审市政配套方案17、市政各管理部门提出市政配套意见18、市政管线综合房地产开发项目规划设计和市政配套阶段的相关税费1、工程勘察(测量)费2、工程设计费3、建设工程规划许可证执照费4、竣工档案保证金5、临时用地费6、临时建设工程费7、建设工程勘察招标管理费8、勘察设计监督管理费9、古建园林工程设计费第四步房地产开发项目土地使用权的取得取得房地产开发项目土地使用权的法律程序一、国有土地使用权的出让1、办理建设用地规划许可证2、办理建设用地委托钉桩3、办理国有土地使用权出让申请4、主管部门实地勘察5、土地估价报告的预审6、委托地价评估7、办理核定地价手续8、办理土地出让审批9、签订国有土地使用权出让合同10、领取临时国有土地使用证11、领取正式国有土地使用证12、国有土地使用权出让金的返还二、国有土地使用权的划拨13、国有土地使用权划拨用地申请14、主管部门现场勘察15、划拨用地申请的审核、报批16、取得划拨用地批准三、集体土地的征用17、征用集体土地用地申请18、到拟征地所在区(县)房地局立案19、签订征地协议20、签订补偿安置协议21、确定劳动力安置方案22、区(县)房地局审核各项协议23、市政府下文征地24、交纳菜田基金、耕地占用税等税费25、办理批地文件、批地图26、办理冻结户口27、调查户口核实劳动力28、办理农转工工作29、办理农转居工作30、办理超转人员安置工作31、地上物作价补偿工作32、征地结案取得房地产开发项目土地使用权的相关税费1、地价款(土地出让金)2、资金占用费3、滞纳金4、土地使用费5、外商投资企业土地使用费6、防洪工程建设维护管理费7、土地闲置费8、土地权属调查、地籍测绘费9、城镇土地使用税10、地价评估费11、出让土地预订金12、征地管理费13、土地补偿费14、青苗及树木补偿费15、地上物补偿费16、劳动力安置费17、超转人员安置费18、新菜田开发建设基金19、耕地占用税第五步房地产开发项目的拆迁安置房地产开发项目拆迁安置阶段的法律程序1、委托进行拆迁工作2、办理拆迁申请3、审批、领取拆迁许可证4、签订房屋拆迁责任书5、办理拆迁公告与通知6、办理户口冻结7、暂停办理相关事项8、确定拆迁安置方案9、签订拆迁补偿书面协议10、召开拆迁动员会,进行拆迁安置11、发放运作拆迁补偿款12、拆迁施工现场防尘污染管理13、移交拆迁档案资料14、房屋拆迁纠纷的裁决15、强制拆迁房地产开发项目拆迁安置阶段的相关税费1、房屋拆迁补偿费2、搬家补助费3、提前搬家奖励费4、临时安置补助费(周转费)5、清理费6、停产停业综合补助费7、对从城区位置较好的地区迁往位置较差的地区或远郊区县的居民的补助费8、一次性异地安置补助费9、房屋拆迁管理费10、房屋拆迁服务费第六步房地产开发项目的开工、建设、竣工阶段房地产开发项目开工、建设、竣工阶段的法律程序一、房地产开发项目开工前准备工作1、领取房地产开发项目手册2、项目转入正式计划3、交纳煤气(天然气)厂建设费4、交纳自来水厂建设费5、交纳污水处理厂建设费6、交纳供热厂建设费7、交纳供电贴费及电源建设集资费8、土地有偿出让项目办理“四源”接用手续9、设计单位出报批图10、出施工图11、编制、报送工程档案资料,交纳档案保证金12、办理消防审核意见表13、审批人防工程、办理人防许可证14、核发建设工程规划许可证15、领取开工审批表,办理开工登记二、房地产开发项目的工程建设招投标16、办理招标登记、招标申请17、招标准备18、招标通告19、编制招标文件并核准20、编制招标工程标底21、标底送审合同预算审查处确认22、标底送市招标办核准,正式申请招标23、投标单位资格审批24、编制投标书并送达25、召开招标会,勘察现场26、召开开标会议,进行开标27、评标、决标28、发中标通知书29、签订工程承包合同30、工程承包合同的审查三、房地产开发项目开工手续的办理31、办理质量监督注册登记手续32、建设工程监理33、办理开工统计登记34、交纳实心黏土砖限制使用费35、办理开工前审计36、交纳投资方向调节税37、领取固定资产投资许可证38、报装施工用水、电、路39、协调街道环卫部门40、协调交通管理部门41、交纳绿化建设费,签订绿化协议42、领取建设工程开工证四、房地产开发项目的工程施工43、施工场地的“三通一平”44、施工单位进场和施工暂设45、工程的基础、结构施工与设备安装46、施工过程中的工程质量监督五、房地产开发项目的竣工验收47、办理单项工程验收手续48、办理开发项目的综合验收,领取《工程质量竣工核验证书》49、商品住宅性能认定50、竣工统计登记51、办理竣工房屋测绘52、办理产权登记房地产开发项目开工、建设、竣工阶段的相关税费1、三通一平费2、自来水厂建设费3、污水处理厂建设费4、供热厂建设费5、煤气厂建设费6、地下水资源养蓄基金7、地下热水资源费8、市政、公用设施建设费(大市政费)9、开发管理费10、城建综合开发项目管理费11、建筑行业管理费12、绿化建设费13、公园建设费14、绿化补偿费15、路灯维护费16、环卫设施费17、生活服务设施配套建设费(小区配套费)18、电源建设集资费(用电权费)19、外部供电工程贴费(电贴费)20、建安工程费21、建设工程招投标管理费22、合同预算审查工本费23、质量管理监督费24、竣工图费25、建材发展补充基金26、实心黏土砖限制使用费27、工程监理费28、工程标底编制管理费29、机电设备委托招标服务费30、超计划用水加价31、夜间施工噪声扰民补偿费32、占道费33、固定资产投资方向调节税第七步房地产开发项目的经营阶段房地产开发项目经营阶段的法律程序一、北京市外销商品房的销售1、办理《外销商品房预(销)售许可证》2、选定中介代理机构和律师事务所3、与购房者签订认购书4、签订正式买卖契约5、办理签约公证6、办理外销商品房预售契约公证7、办理外销商品房的预售登记8、外销商品房转让登记9、外销商品房抵押登记10、楼宇交付入住手续11、办理产权过户手续二、北京市内销商品房的销售12、提交完成建设项目投资证明13、签署预售内销商品房预售款监管协议14、办理《内销商品房预(销)售许可证》15、销售项目备案16、委托中介代理机构进行销售17、与购房者签订认购书18、与购房者签订买卖契约19、办理预售登记20、办理转让登记21、办理房地产抵押登记手续22、楼宇交付入住23、质量保证书和使用说明书24、办理产权立契过户手续三、北京市房地产出租的综合管理25、房屋出租权的确认26、申请房屋租赁许可证27、出租人与承租人签订书面承租协议28、租赁当事人办理租赁登记手续29、租赁房屋的转租30、房屋租赁关系的终止四、北京市房地产出租的专项(外地来京人员)管理31、房屋出租权的确认32、出租人办理房屋租赁许可证33、出租人办理《房屋租赁安全合格证》34、签订书面租赁协议35、租赁双方办理租赁登记备案手续五、北京市房地产的抵押36、抵押权的设定37、签订抵押合同38、办理房地产抵押登记39、抵押房地产的占管40、抵押房地产的处分房地产开发项目经营阶段的相关税费1、营业税2、城市维护建设税3、教育费附加4、印花税5、契税6、土地增值税7、企业所得税8、个人所得税9、房产税10、城市房地产税11、房屋产权登记费12、房屋所有权证工本费13、房产共有权执照费14、房屋他项权利执照费15、房屋买卖登记费16、房屋买卖手续费17、房屋租赁审核备案手续费18、向来京人员租赁房屋审核备案手续费19、来京人员租赁私房合同登记备案手续费20、房屋租赁登记费21、房屋估价手续费22、房屋公证估价手续费23、房地产价格评估费24、房地产中介服务费第八步房地产开发项目的物业管理阶段房地产开发项目物业管理阶段的法律程序1、物业管理单位经营资质审批2、签署物业管理委托合同3、居住小区的物业接管综合验收4、物业使用、管理、维修公约的核准5、安排签订管理公约6、制定、提供质量保证书和使用说明书7、物业管理服务基本要求8、物业管理委员会的设立房地产开发项目物业管理阶段的相关税费1、居住小区物业管理启动经费2、共用部位共用设施设备维修基金3、普通居住小区物业管理费4、高档住宅物业管理费5、经济适用住房小区物业管理费6、供暖费第八步房地产开发项目的物业管理阶段房地产开发项目物业管理阶段的法律程序1、物业管理单位经营资质审批2、签署物业管理委托合同3、居住小区的物业接管综合验收4、物业使用、管理、维修公约的核准5、安排签订管理公约6、制定、提供质量保证书和使用说明书7、物业管理服务基本要求8、物业管理委员会的设立房地产开发项目物业管理阶段的相关税费1、居住小区物业管理启动经费2、共用部位共用设施设备维修基金3、普通居住小区物业管理费4、高档住宅物业管理费5、经济适用住房小区物业管理费6、供暖费。
