中铁五局京沈客专辽宁段TJ-6标一工区无砟道岔施工方案编制:审核:审批:中铁五局京沈客专辽宁段TJ-6标一工区二〇一六年四月目录一.编制依据 (5)二.工程范围 (6)三.工程概况 (6)四.施工方法及施工工艺流程 (6)4.1道岔运输吊卸及存放 (6)4.1.1总体要求 (6)4.1.2道岔运输 (6)4.1.3道岔吊卸 (7)4.1.3.2单根钢轨件吊卸 (7)4.1.3.3岔枕吊卸 (8)4.1.3.4弹性铁垫板吊卸 (9)4.1.4存放 (10)4.2无砟道岔施工工艺流程 (11)4.2.1施工工艺程图 (11)4.2.2施工准备 (13)4.2.3底座放样及施工 (13)4.2.3.1施工放样 (13)4.2.3.2路基地段底座施工 (13)4.2.3.3桥梁地段底座施工 (14)4.2.4道岔桩位放样 (15)4.2.5两布一膜 (16)4.2.6道床板底层钢筋绑扎及绝缘处理 (16)4.2.7摆放道岔组装支撑方木 (17)4.2.8道岔初步定位、联结 (17)4.2.8.1岔枕初步就位 (17)4.2.8.2弹性铁垫板及扣件安装 (17)4.2.8.3安装其他钢轨件及扣件 (19)4.2.9安装岔枕支撑螺杆 (20)4.2.10拆除支撑方木 (21)4.2.11道岔粗调 (21)4.2.12安装地锚 (21)4.2.13道床板中上层钢筋安装 (21)4.2.14综合接地 (22)4.2.15混凝土浇筑前转辙机安装及调试 (22)4.2.16模板安装 (22)4.2.17道岔精调、固定 (23)4.2.18道床板混凝土浇筑施工 (24)4.2.19道岔钢轨焊接、放散与锁定 (26)4.2.19.1焊接顺序 (26)4.2.19.2工前准备 (26)4.2.19.3焊接防护 (27)4.2.19.4焊接 (27)4.2.19.5道岔锁定 (33)4.2.19.6铝热焊接检验要求 (34)4.2.20转辙机安装及工电联调 (35)4.3道岔前后过渡段施工 (36)4.3.1路基单渡线过渡段施工 (36)4.3.2桥梁地段无砟道岔过渡段施工 (36)4.3.3无砟道岔与有砟轨道过渡 (36)4.4道岔梁上无砟轨道施工 (36)5.主要机具设备配置 (37)6.管理制度 (39)7.质量管理体系 (40)7.1 质量保证体系 (40)7.2 保证工程质量的主要措施 (42)7.2.1 思想及制度保证措施 (42)7.2.2 组织和经济保证措施 (42)7.2.3 保证质量的管理措施 (42)7.2.4 保证质量的技术措施 (42)7.2.5 材料质量保证措施 (43)7.2.6预防和控制质量通病的措施 (43)8 安全保证体系 (43)8.1 安全管理体系 (43)8.2 安全保证体系 (45)8.3 安全保证措施 (46)8.3.1 材料堆码、装卸和搬运安全措施 (46)8.3.2 机械设备使用安全措施 (46)8.3.3 施工用电安全措施 (47)8.3.4 防火、防风安全措施 (47)8.3.5 季节性施工安全措施 (48)8.3.6 保证施工人员人身安全措施 (48)8.3.7 保证周边环境安全措施 (49)9 环保管理体系 (50)9.1 施工环保组织机构 (50)9.2施工环保措施 (51)9.2.1 环境保护及水土保持措施 (51)9.2.2 临时工程环境保护 (51)9.2.3 生活区环境保护措施 (51)9.2.4 植被保护 (52)9.2.5 施工中的环保措施 (52)9.2.6 竣工环境恢复措施 (52)9.2.7 防止大气、噪声、水污染的措施 (52)无砟道岔施工方案一.编制依据(1)《铁路混凝土工程施工技术指南》(2)《铁路混凝土工程施工质量验收标准》(3)《铁路混凝土结构耐久性设计规范》(4)《高速铁路工程测量规范》(5)《高速铁路轨道工程施工质量验收标准》(6)《高速铁路轨道工程施工技术指南》(7)《朝阳北站平面布置图》图号:京沈客专施站-14-1(8)《路基地段18#单渡线道岔无砟轨道结构设计图》图号:京沈客专施轨05-02-01~13(9)《路基地段18号单开道岔无砟轨道结构设计图》图号:京沈客专施轨05-01-01~13(10)《路基地段42号单开道岔无砟轨道结构设计图》图号:京沈客专施轨05-03-01~18(11)《路基地段12号单开道岔无砟轨道结构设计图》图号:京沈客专施轨05-04-01~11(12)《路基岔区间双块式无砟轨道结构设计图》图号:京沈客专施轨05-06-01~10(13)《桥上18号单开道岔轨枕埋入式无砟轨道设计图》图号:京沈客专施轨06-01-01~16(14)《桥上18号单渡线轨枕埋入式无砟轨道设计图》图号:京沈客专施轨06-02-01~28二.工程范围适用于中铁五局京沈客专辽宁段TJ-6标一工区DK414+525.75~DK430+573.7段内无砟道岔施工。

大号码无碴道岔铺设主要工序施工方法施工工艺

大号码无碴道岔铺设主要工序施工方法施工工艺

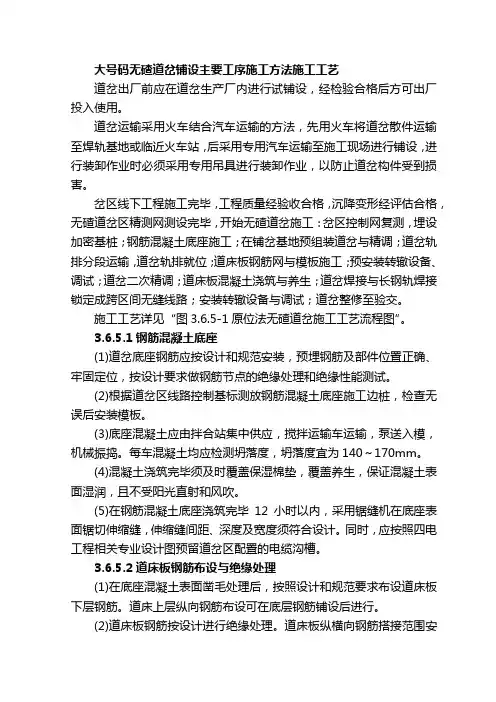

大号码无碴道岔铺设主要工序施工方法施工工艺道岔出厂前应在道岔生产厂内进行试铺设,经检验合格后方可出厂投入使用。

道岔运输采用火车结合汽车运输的方法,先用火车将道岔散件运输至焊轨基地或临近火车站,后采用专用汽车运输至施工现场进行铺设,进行装卸作业时必须采用专用吊具进行装卸作业,以防止道岔构件受到损害。

岔区线下工程施工完毕,工程质量经验收合格,沉降变形经评估合格,无碴道岔区精测网测设完毕,开始无碴道岔施工:岔区控制网复测,埋设加密基桩;钢筋混凝土底座施工;在铺岔基地预组装道岔与精调;道岔轨排分段运输,道岔轨排就位;道床板钢筋网与模板施工;预安装转辙设备、调试;道岔二次精调;道床板混凝土浇筑与养生;道岔焊接与长钢轨焊接锁定成跨区间无缝线路;安装转辙设备与调试;道岔整修至验交。

施工工艺详见“图3.6.5-1原位法无碴道岔施工工艺流程图”。

3.6.5.1钢筋混凝土底座(1)道岔底座钢筋应按设计和规范安装,预埋钢筋及部件位置正确、牢固定位,按设计要求做钢筋节点的绝缘处理和绝缘性能测试。

(2)根据道岔区线路控制基标测放钢筋混凝土底座施工边桩,检查无误后安装模板。

(3)底座混凝土应由拌合站集中供应,搅拌运输车运输,泵送入模,机械振捣。

每车混凝土均应检测坍落度,坍落度宜为140~170mm。

(4)混凝土浇筑完毕须及时覆盖保湿棉垫,覆盖养生,保证混凝土表面湿润,且不受阳光直射和风吹。

(5)在钢筋混凝土底座浇筑完毕12小时以内,采用锯缝机在底座表面锯切伸缩缝,伸缩缝间距、深度及宽度须符合设计。

同时,应按照四电工程相关专业设计图预留道岔区配置的电缆沟槽。

3.6.5.2道床板钢筋布设与绝缘处理(1)在底座混凝土表面凿毛处理后,按照设计和规范要求布设道床板下层钢筋。

道床上层纵向钢筋布设可在底层钢筋铺设后进行。

(2)道床板钢筋按设计进行绝缘处理。

道床板纵横向钢筋搭接范围安装绝缘套管,交叉点用专用绝缘绑扎带绑扎钢筋。

(3)道床板钢筋网架设完毕,应进行绝缘性能测试,详细记录测试数据。

枕式无碴轨道道岔区施工作业指导书

枕式无碴轨道道岔区施工作业指导书

无碴轨道道岔区施工作业指导书一、无碴轨道道岔区施工工艺流程道岔区无碴轨道施工按照四个阶段进行施工。

四个施工阶段包括:厂家生产和试拼调整阶段、单件产品运输阶段、现场预组装分段运输阶段、现场铺设阶段。

道岔区无碴轨道施工工艺流程图二、各施工阶段的主要施工工艺及施工方法1、厂家生产及试拼调整道岔1.1 遂渝线无碴道岔在山海关桥梁厂进行生产及试拼调整。

1.2 道岔在厂家组拼的施工工艺及施工方法(1)排布岔枕排布岔枕前要按图纸准确定位岔枕位臵。

排布岔枕时,横向以岔枕时,横向以岔枕上螺栓孔对齐,纵向岔枕间距以固定的间距尺控制,并随时消除累计误差。

以直股为基准股,岔枕编号牌端与基准股同侧,岔枕垂直于基准股,用龙门吊配合将岔枕一次准确排布到位,间距允许偏差±5mm。

(2)道岔吊装卸及就位吊配尖轨、基本轨组件。

可动心轨组件等长钢轨及组件时必须使用吊轨架,两台龙门吊配合,统一指挥,同步作业,协调行动,平稳吊、运、安装配轨。

先配臵直股尖轨—基本轨组件,而后是曲股尖轨—基本轨组件,对好岔头位臵使两端基本轨前端的方正差不大于1mm,两基本轨安装锁闭孔的中心连线对直基本轨的垂直度不大于2mm,限位器子母块居中。

由于电务转换设备要求很高,两基本轨安装锁闭孔的中心连线与前后轨枕的相对位臵应准确无误。

(3)道岔组装以直股基本轨为基准股,先直股后曲股。

转辙器部分内联结滑动部分应严格按道岔铺设铺设图安装垫板、销钉、弹片等。

连接固定部分应先上基本轨轨距扣压弹条,然后对正道岔直股轨距,顶紧扣压尖轨弹条、轨距块。

对于限位器的安装,应使子块严格居中。

可动心辙岔部分应注意其各部位的间隙。

尤其翼轨和叉跟座的接头联结,应注意与底板之间产生的间隙。

护轨及其他联结部分的组装,按与心轨的查照间隔组装调整护轨。

组装调试时,扣件安装后注意岔枕不得悬空。

道岔组装调试完毕后,应全面检查和整修,包括位臵、方向、轨距、支距、转换性能、密贴程度等。

道岔转辙器及尖轨安装应符合:尖轨无损伤;尖轨实际尖端至第一牵引点处尖轨与基本轨应密贴,缝隙不大于0.2mm;尖轨限位器两侧缝隙偏差不大于1.5mm;尖轨各牵引点处开口值应符合设计规定,其允许偏差为±2mm。

62号超大号码长轨埋入式高速无砟道岔施工工法(2)

62号超大号码长轨埋入式高速无砟道岔施工工法(2)

62号超大号码长轨埋入式高速无砟道岔施工工法62号超大号码长轨埋入式高速无砟道岔施工工法一、前言62号超大号码长轨埋入式高速无砟道岔是一种新型的道岔结构,具有较高的承载能力和运行稳定性。

本文将介绍62号超大号码长轨埋入式高速无砟道岔施工工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。

二、工法特点62号超大号码长轨埋入式高速无砟道岔施工工法具有以下特点:1. 结构简单:采用了简化的道岔结构,既减少了施工难度,又提高了运行的可靠性。

2. 承载能力强:通过优化设计,使得道岔能够承受更大的负荷,适用于高速铁路线路。

3. 运行稳定:道岔施工精度高,确保了道岔的运行稳定性和安全性。

4. 耐久性强:采用高强度材料和设计,道岔的使用寿命较长。

5. 维护便利:道岔的维护需要的时间和人力较少,降低了维护成本。

三、适应范围62号超大号码长轨埋入式高速无砟道岔适用于高速铁路线路,可以用于各种类型的列车道岔的施工和维护。

四、工艺原理62号超大号码长轨埋入式高速无砟道岔的施工工法基于以下原理:1. 结构优化:通过优化道岔的结构,提高了承载能力和运行稳定性。

2. 精确安装:通过精确的选址和安装,保证了道岔的运行精度和稳定性。

3. 耐久设计:采用高强度材料和设计,确保道岔的使用寿命较长。

五、施工工艺62号超大号码长轨埋入式高速无砟道岔的施工工艺分为以下几个阶段:1. 原始条件调查:对施工现场进行勘测,确定路基及施工要求。

2. 施工准备:准备施工所需的材料和机具设备,组织生产力。

3. 施工技术措施:根据工艺原理制定施工方案,确定施工的具体技术措施。

4. 施工操作:按照施工方案进行道岔的选址、安装和连接。

5. 施工质量检验:对施工后的道岔进行质量检查,确保达到设计要求。

六、劳动组织62号超大号码长轨埋入式高速无砟道岔的施工需要合理组织劳动力,确保施工进度和质量稳定。

根据施工计划,合理安排工人的数量和分工,严格按照施工工艺进行作业。

高速铁路高架站道岔埋入式无砟轨道板铺设施工工法(2)

高速铁路高架站道岔埋入式无砟轨道板铺设施工工法(2)

高速铁路高架站道岔埋入式无砟轨道板铺设施工工法高速铁路高架站道岔埋入式无砟轨道板铺设施工工法一、前言高速铁路的发展,为交通运输提供了更高效、更安全的选择。

在高速铁路建设中,轨道的铺设是一项关键工作。

传统的铺轨方法通常需要设置道床和砟石等材料,而高速铁路高架站道岔埋入式无砟轨道板铺设工法则采用了一种更加先进和经济的方式,本文将对该工法进行介绍。

二、工法特点高速铁路高架站道岔埋入式无砟轨道板铺设工法的特点在于采用无砟轨道板铺设,即铺设一种特殊结构的轨道板,以减少对周围环境的影响。

同时,将道岔部分埋入地下,以提高线路的强度和稳定性。

这种工法具有施工快速、成本较低、使用寿命长等特点。

三、适应范围高速铁路高架站道岔埋入式无砟轨道板铺设工法适用于高速铁路高架站的铺轨工程,特别适用于城市建设密集区域,可以避免对建筑物和周围环境的破坏,同时能够提高线路的稳定性和安全性。

四、工艺原理通过将道岔部分埋入地下,可以减少对地表的挖掘和填土工作,减少施工时间和成本。

同时,采用无砟轨道板铺设,可以减少对周围环境的影响,提高线路的稳定性和使用寿命。

该工法的施工工艺与实际工程的联系紧密,采取了一系列的技术措施来确保施工质量和安全。

五、施工工艺高速铁路高架站道岔埋入式无砟轨道板铺设的施工工艺主要包括以下几个阶段:1. 前期准备:清理施工区域,确保施工区域的平整和稳定。

2. 预埋道岔设施:在施工区域按照设计要求预先埋入道岔设施,包括轨道板固定器等。

3. 铺设无砟轨道板:将无砟轨道板逐段铺设,并与预埋的道岔设施进行连接,保证线路的连续性。

4. 轨道板固定:使用专用设备将轨道板牢固地固定在地下,确保线路的稳定性。

5. 线路调整:对已铺设好的线路进行调整,包括水平和高程的调整,以满足设计要求。

6. 完善设施:根据需要,对轨道板进行维护和保养,确保线路的正常运行。

六、劳动组织在施工过程中,需要建立合理的劳动组织,确保施工的效率和质量。

包括分工合理、协调配合、科学安排工序等。

高铁车站无砟轨道插铺轨枕埋入式无砟道岔施工工法

高铁车站无砟轨道插铺轨枕埋入式无砟道岔施工工法

高铁车站无砟轨道插铺轨枕埋入式无砟道岔施工工法高铁车站无砟轨道插铺轨枕埋入式无砟道岔施工工法一、前言随着高铁的快速发展,无砟轨道逐渐成为高铁建设的常见方式,它能够提高列车的平稳性和运行速度,减少噪音和振动对周边环境的影响。

在无砟轨道的施工中,插铺轨枕埋入式无砟道岔技术受到广泛关注和应用。

本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。

二、工法特点插铺轨枕埋入式无砟道岔工法的特点主要体现在以下几个方面:1. 无需施工枕木基础:该工法采用的插铺轨枕可以直接埋入无砟道床中,无需额外的枕木基础,可以节省大量的施工时间和资源。

2. 施工速度快:该工法对道岔进行插铺施工,将插入式轨枕直接埋入道床中,节省了安装固定的时间,提高了施工速度。

3. 高强度耐久:插铺轨枕具有较高的强度和耐久性,能够承受高速列车的运行和较大的动荷载。

4. 减少噪音振动:无砟轨道插铺轨枕埋入式无砟道岔能够减少噪音和振动,提高列车的乘坐舒适度,减少对周边环境的影响。

三、适应范围插铺轨枕埋入式无砟道岔工法适用于各种高铁车站无砟轨道的施工,尤其适用于靠近城市和人口密集地区的车站。

由于其施工速度快、噪音少、振动小的特点,能够减少对周边居民的影响,因而广泛应用于各地高铁车站的无砟轨道施工。

四、工艺原理插铺轨枕埋入式无砟道岔工法是在无砟轨道的基础上进行改进和创新的工艺。

它将插入式轨枕直接埋入无砟道床中,通过一系列的施工工序和技术措施,确保插铺轨枕与道床紧密固定,保证道岔的安全性和稳定性。

五、施工工艺插铺轨枕埋入式无砟道岔的施工工艺主要分为以下几个阶段:1. 准备工作:包括现场踏勘、施工方案编制、机具设备准备、材料准备等。

2. 道床处理:对道床进行清理、平整,通过复合轮压机等设备进行压实处理,以提供良好的施工基础。

3. 插铺轨枕:将插入式轨枕按照设计要求插入到道床中,通过挖掘机或推土机等设备进行插入。

无砟轨道工程施工方案(CRTSⅢ型板预制安装)

无砟轨道工程施工方案(CRTSⅢ型板预制安装)

1.1.1 无砟轨道工程工程概况本标段全线无砟轨道铺轨公里45.9917km,其中Ⅲ型板无砟轨道桥梁段铺轨公里41.3985km,路基段铺轨公里2.883km,轨枕埋入式无砟轨道铺轨公里0.4868km,CRTSⅠ型双块式无砟轨道铺轨公里1.2234km,需铺设Ⅲ型板28588块。

本标段无砟轨道工程施工主要为CRTSⅢ型板预制及铺设。

总体施工方案本标段CRTSⅢ型板式无砟轨道共分为两段施工。

首先,要进行混凝土底座及挡水台的现浇施工,混凝土采用拌和站集中拌制,混凝土搅拌车运输,汽车泵泵送上桥,振捣密实。

轨道板在预制厂预制后用平板卡车运输到本标段的集中存板场,再通过沿线的施工便道运输至铺设孔跨的桥下便道上,由铺板龙门吊或吊车吊装上桥进行标段设置为20~月生产负责轨道工程施工。

轨道架子1队负责一工区范围内施工任务。

轨道架子2队负责二工区范围内的施工任务。

主要施工机械设备和检测设备无碴轨道主要施工设备包括底座施工设备、自密实混凝土施工设备、轨道板铺设设备,主要施工项目设备配备如下。

工期安排无碴轨道施工工期安排以轨道铺设进度计划为控制红线,无砟轨道的施工与桥面附属施工交叉作业。

在保证底座板有序进行的前提下,加快轨道板铺设和自密实混凝土施工进度。

采用高效、高质量的施工方案和工艺,有效的加快施工进度的同时,保证施工质量。

轨道板预制计划工期为13个月,轨道板生产计划于2014年4月1日开始试生产,7月1日开始正式生产,2015年7月31日结束。

设计满负荷生产能力为96块/天,月平均生产25天。

灌注、振 TB/T3275并按TB/T3275规定的方法进行抑制混凝土碱—骨料反应的有效性评价。

在轨道板投产前及骨料来源改变时,应由具有相应资质的检验单位根据TB/T2922的规定对骨料的碱活性进行检验。

3)粗骨料选用(5~10mm和10~20mm)碎石,各级粗骨料分级储存、分级运输、分级计量。

最大粒径为20mm,含泥量按重量计不应大于0.50%,氯化物含量不应大于0.02%,其它技术要求应符合TB/T3275的规定。

无砟道岔工程施工.

无砟道岔工程施工.

15
轨道精调 16 17 混凝土浇筑 18 19 混凝土养护 混凝土布料、振捣、抹面 洒水、覆盖 混凝土卸料 轨排精调及测量
测量员
普工 普工 混凝土工 普工
3
4 2 8 2
三、道岔安装及调整 20 道岔定位、调整 21 22 23 合计 焊接 工电联调 焊接打磨等 安装、调试转辙机、密贴器 道岔安装、定位、调整密贴 普通 焊工 技工 8 6 3 97 技工 3
配备满足现场需要的各种检验试验仪器、设备。
四、施工流程及控制要点
施工工艺流程图
施工准备 测量放样
底座混凝土施工、滑动层施工 中上层钢筋绑扎,综合接地、绝缘测试及模板安装 测设基桩、对设计岔位、预埋件位放样 二次精调定位
摆放道床板底层钢筋 原位安装、安装组装平台
道床板混凝土施工、养护
根据图纸布置岔枕 岔枕及道岔进场及验收 安装岔枕、垫板、调整间距、位置
岔枕纵向对齐、工作边方向、岔枕高 低、直线度
螺栓扭矩 厂家提供 砼拌合 砼运输

台 台 个 台
养护设备
养护桶 喷雾机 发电机 工电设备安装、调试 焊轨设备 5KW
台 套 套
三、资源配置
4、试验仪器配置 根据有关规范标准,加强无砟道岔道床板施工中的试验工作,加 强对混凝土原材料等的检测,明确其检验的项目和频次,对浇筑混凝 土时的入模温度、坍落度、含气量、养护等加强检验检测。 现场试验工作主要在工地试验室进行。根据无砟道岔施工特点,
钢筋工
6
含道床板
钢筋摆放、绑扎
钢筋工
5
6
7
模板安装
模板打磨、刷脱模剂、安装、加固
卸料、养护
模板工
普工 混凝土工 普工
6
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

无砟道岔施工组织设计一、工程概况1、工程概况及大道岔情况介绍:我工区承担的沪宁城际铺轨Ⅲ标的铺轨任务,该标段DK191+312~DK291+435为无砟轨道,该围设计铺设大无砟道岔的车站有:新区站、工业园站、阳澄湖站、昆山南站、花桥站、安亭北站、虹桥联络线路所、南向北站等,一共需要铺设我国自主研发生产大无砟道岔39组。

该道岔由桥梁厂生产,其主要结构特点是:(1)道岔适用于跨区间无缝线路,道岔前后端及道岔区均采用焊接接头,绝缘接头采用胶接绝缘。

(2) 42号道岔允许铺设轨温围18号道岔允许铺设轨温围(3)基本轨、导轨用中国 60kg/m 钢轨制造;尖轨、心轨采用60D40 钢轨(70kg/m)制造;翼轨采用轧制特种断面翼轨制造;可动心轨辙叉采用钢轨组合型,42号道岔跟端为双肢弹性可弯式,翼轨用轧制的特种断面钢轨与60kg/m钢轨焊接制造。

道岔区钢轨件材质与线路钢轨相同。

(4)道岔轨距均为1435mm。

(5)采用分开式Ⅱ型弹条扣件,用轨距块与缓冲调距块组合方式调整轨距,可实现轨距-8~+4mm的调整。

(6)道岔可以在垫板下设置调高垫板,最大调高量为30mm。

(7)绝缘接头两侧采用绝缘轨距块,弹条佩戴绝缘帽。

(8)道岔区设置1:40的轨底坡或轨顶坡。

(9)间隔设置带施维格滚轮的滑床板和防跳限位装置,基本轨侧采用弹性夹扣压。

2、我标段施工的大无砟道岔共分3种型号,分别是:无砟道岔铺设的位置分别是:二、总体施工方案及道岔运输方案1、总体施工方案沪宁城际铁路的大号无砟道岔,由于运输距离及现场施工的需要,采取“工厂预组装、散件运输、现场组装、精调并灌注混凝土”的施工方法。

其中,宝桥公司负责工厂道岔预组装并将散件用火车运输到施工现场就近车站;专业运输公司负责将道岔散件通过公路运输到道岔施工地点;中铁二局负责安装、精调、混凝土浇筑、钢轨焊接等。

2、道岔运输方案(含无砟地段的站场有砟道岔)因无碴道岔铺设需要的时间较长,需要提前将道岔从具备卸车能力的铁路车站货场卸货并存放(闵行货场),站前单位路基在底座混凝土施工完毕前将道岔由大件运输公司用专用同轴运输车将道岔运输到铺设现场存放,待底座混凝土施工完毕并移交铺轨单位后立即铺设道岔。

(3)道岔运输方案注:目前该运输方案还需要城际公司和大件运输公司考虑通过后才能实施。

3、客运专线道岔装卸、转运、储存(1)道岔的装卸、运输、储存和堆放应保证道岔质量、安全。

(2)装卸作业应由具有作业资格的人员操作。

(3)操作时应充分考虑设备、场地、物件形状等因素,明确作业任务,检查好绳索及各种起重工具。

(4)吊运时,应按照轨件的标识合理选择吊点,吊点选择应符合起重作业捆绑要求。

(5)作业人员应保证道岔零部件表面的清洁,不得污染产品表面,装卸绳索宜采用无油钢丝绳或吊装带,以免造成道岔零部件表面污染,降低道岔质量特性。

(6)所有部件吊装搬运过程中,严禁抛掷,以免变形损坏和破坏涂装面。

(7)道岔尖轨与基本轨组装件、可动心轨辙叉组装件、长度大于15米的配轨,严禁采用滑轨方式卸车;严禁人工直接从车辆上推下卸货;严禁人工用撬棍起撬移动长大钢轨件。

(8)道岔尖轨与基本轨组装件、可动心轨辙叉组装件、配轨等的装卸要充分考虑吊运变形和划伤,装卸作业时应采用起重机械和专用吊具,多点吊运和附加衬垫加以保护。

装卸作业时应采用起重机械和专用吊具,绳索的吊点布置须根据工件重心和长度计算确定,避免挠度过大。

两个吊点(跨度为8米)之间的最大挠度不应超过100mm,对于可动心轨辙叉最大挠度不应超过 20 mm。

起吊时应缓缓起落,防止工件碰摔。

(9)包装箱吊运每钩不应超过2个。

(10)岔枕装卸时应使用起重机械,装卸时应轻吊慢放,避免互相碰撞,发生磕角、掉快、碰伤或折断。

(11)困难调头地段,现场装车运输须注意铺设现场的长大杆件铺设的方向性。

(12)装车运输横垫木支距不宜大于8米,大于8米时,应有防止变形的质量措施。

(13)封绳应采用无油绕性件,对封车绳索应采取防磨措施,确保轨件不磨损。

(14)运输过程中应堆码整齐、安全稳固,对加固部位进行封焊时,要采取保护措施,不允许电弧焊渣喷溅在产品零件上及电流通过轨件,确保运输全过程质量和安全。

(15)客运专线道岔储存和堆放前,应安排好储存环境,依据产品包装方案和标识进行合理堆放储存,以防止雨淋、锈蚀等情况发生。

(16)码放尖轨与基本轨组件、可动心轨组件、长轨件的场地应坚实平整,排水畅通。

轨件和地面间应铺设垫木,垫木的高度、数量视轨件情况而定,一般支距不大于8米,码垛层数不应多于4层,每层用不小于150×150mm垫木垫实垫平,垫木应按高度方向垂直设置,偏离不大于±100mm;包装箱码放层数不应多于2层。

码放完成后应采取必要的防雨措施,以防止雨淋、锈蚀等情况发生。

参见示意图1。

图1 客运专线道岔钢轨件的码放(16)产品零部件的堆码应整齐、安全稳固,易于检查及搬运;三、无砟道岔施工工序(一)大号无砟道岔施工工艺流程(二)、大号无砟道岔施工工艺要点1、测量放样(1)与线下单位交接CPⅢ点,现场提供的CPⅢ点应尽量多,最好能保证道岔前后各2对点。

根据交接资料对底座混凝土进行复核,如果出现超限情况,应立即要求线下施工单位进行返工处理。

(2)工程测量采用的平面坐标系、高程系统、测量控制网、测量记录、仪器设备、实施方案等应符合《客运专线无砟轨道铁路工程施工质量验收暂行标准》的4.1.1~4.1.6及相关规定的要求。

(3)施工测量基标精度等前后板式无砟轨道测量精度。

(4)道岔区无砟轨道测量包括道岔位置测量和道岔部线路几何形位测量。

(5)道岔位置测量,应以站场测量控制网为基准,根据站场设计图进行中线和高程控制测量。

确认无误后进行道岔桩位放样。

(6)用徕卡1201+全站仪与导线点进行联测,精确测设3个控制点:岔前、岔心、岔尾,以及节段界面。

根据道岔平面布置图采用墨线在现场标定轨枕位置,以便于拼装平台的搭设。

(7)道岔前后过渡段线路应尽量同道岔区完成联测,以便控制线路同道岔平顺连接。

(8)为满足道岔区无砟轨道线路精确调整的要求,在道岔两侧的岔前、岔心、岔尾、过渡段起点、终点横向距线路中线路基地段1.8米、桥梁地段1.7米处测放控制基标,在控制基标间每隔5米测放加密基标。

(9)18号道岔加设直圆点、圆直点基标,42号道岔加设直缓点、缓圆点、圆缓点、缓直点基标,同时放出转辙机相应位置。

(10)所有控制基标点应满足防沉降、防移动的要求,所有点必须强制对中,且通视良好,无障碍物,并且能够方便L型道尺使用。

(11)道岔部线路几何形位测量在道岔轨排精确调整阶段实施,采用轨检小车进行。

(12)铺岔前复核道岔中心控制基桩的中线、里程和标高,检查路面高程,复测岔前、岔后直股、侧股控制基桩,杜绝由于测量错误造成的施工事故。

(13)道岔与区间或站线无砟轨道衔接时以道岔控制基桩为依据进行调整。

根据道岔区线路控制基标测放钢筋混凝土底座施工边桩。

2、道床板底层钢筋绑扎,面层钢筋摆放(1)材料进场后分类进行摆放并进行标识,对钢筋的型号、规格、力学性能按规定进行出厂检查和常规检查,经报检合格后正式使用。

(2)根据钢筋进料长度,按设计和规要求在加工场下料制作钢筋,钢筋接长可采用闪光对焊和搭接焊、绑扎搭接等,半成品钢筋按设计编号进行摆放,并进行标识。

搭接焊长度单面必须达到10d,双面焊必须大于5d,如果采用绑扎搭接,长度必须大于36d。

(3)路基地段道岔使用汽车将已加工的钢筋运至现场,按设计要求进行绑扎下层钢筋。

上层纵向钢筋摆放在已经绑扎好的下层钢筋网上,以不影响道岔拼装平台及道岔组装为准。

(4)桥梁地段道岔钢筋运输至现场,在弹性垫板及中间分割层施工完毕后采用吊车吊运到桥梁上。

底座混凝土施工达到设计规定强度后,及时清理底座混凝土表面及限位槽的杂物及积水。

然后按照设计要求,将限位槽的弹性垫板刷胶固定在限位槽壁上,以保证施工过程中弹性垫板不发生位移,接缝处用丁基胶带密封。

弹性垫板安装完毕后,进行中间分隔层的安装,分隔层安装包括限位槽底部。

分隔层采用两布一膜,上下各一层2mm厚的土工布,中间一层1mm厚的PE膜,土工布与PE膜铺设时的搭接宽度不小于300mm,接缝处应进行熔接,且各层搭接部分应错位布置不得重叠。

PE膜材料为高密度聚乙烯,土工布材料为具有抗碱性能的聚丙烯(PP-丙纶),使用寿命均为60年。

PE膜及土工布的主要技术指标见下表:中间分隔层安装完毕后,按设计要求进行绑扎下层钢筋。

上层纵向钢筋摆放在已经绑扎好的下层钢筋网上,以不影响道岔的拼装平台和调整螺栓为宜。

(5)检查钢筋成形情况,重点检查绝缘卡的设计数量和位置、架立筋的稳定性,做好绝缘测试,确保电阻测试合格。

3、根据道岔位置,将道岔拼装平台安装到位(安装时应注意钢筋位置要避开竖向调节器),安装时应根据现场测量定位将平台支撑面尽量靠近枕木头两侧。

根据现场精确定位的道岔前后位置,将岔枕位置标识在拼装平台上。

采用吊车将岔枕根据标识位置按照编号摆放到位,枕木摆放时应根据中线位置尽量控制到位,以减小后面的调整量,枕木调整时应注意采取保护措施,防止撬棍等工具在移动枕木时将岔枕损坏。

岔枕摆放调整到位后将道岔组件吊装到位并安装,道岔组件吊装时应严格按照前面的装卸要求进行操作。

岔前、岔后过渡段待道岔拼装完毕后,采用P60工具轨(采用新轨)进行现场原位轨排拼装,拼装完毕后,与道岔进行联调。

(1)根据现场的控制桩点在拼装平台上将道岔调整到位。

按照道岔铺设图和铺设标准检查道岔钢轨、岔枕及扣件系统的完整性,调整岔枕位置、轨距等。

依据铺岔基桩,拉钢弦线,用专用检查尺,将道岔拨到中线位置。

对道岔部结构尺寸的各项指标进行逐项检查并调整到位,尖轨密贴度的调整由电务专业配合调试。

4、道岔初调。

(1)用L型道尺逐点检查道岔轨面高程,确定道岔标高调整数值。

(2)按照道岔铺设图进行岔枕位置的复核,尖轨与辙叉处的岔枕位置不符合要求将会直接影响轨距。

(3)使用拼装平台的竖向调节器,将道岔调整至低于设计轨面标高5mm处。

(4)道岔标高调整到位后,先将岔前位置根据测量放样资料控制到位,然后再进行钢轨连接。

先以方尺方正左右股钢轨,再按照铺设图加装轨缝片(轨缝按照8mm控制),控制道岔全长符合设计图要求,再采用无眼夹板连接固定。

(5)先进行横向初调,根据现场放样的基线及两侧控制桩位将道岔横向调整到位,将道岔横向误差控制在5mm之,然后安装竖向调整支架,竖向调整支架安装要求尽量竖向垂直并左右对称,竖向调整支架下用带中间凹槽的铁垫板支垫,防止竖向调整支架在调整时发生侧向移动。

在竖向调整支架安装并检查后,由中线基标拉钢弦线控制道岔方向,调整侧向支撑丝杆,使道岔轨排横移对中并固定道岔。
