水磨钻施工技术交底
人工挖孔桩方案(水磨钻)交底

人工挖孔桩〔水磨钻〕施工方案交底交底内容:人工挖孔桩〔水磨钻〕施工交底负责人:1.预备工作1.1.施工预备正式施工前,水源、电源接通,将施工所用的材料、机具运输到位,技术人员生疏图纸,了解地质状况、桩径、深度等相关参数,并对操作人员进展技术交底和安全交底,到达开工的条件。
1.2.测量放线使用全站仪进展测量定位,放出桩芯位置,并依据图纸,放出桩孔的圆周线,经监理单位复核后可以开头施工。
考虑到施工过程的误差以及开孔之间的剩余岩石,一般钻孔桩径大于设计桩径 10cm 左右。
1.3.搭设支架正式施工前,需要搭设施工支架,施工支架承受一般钢管脚手架搭设而成。
施工支架高 4~6m,作为施工过程中的卷扬机支撑,支架四角落在桩口外围,支架顶部用防雨布掩盖,保证阴雨天气正常施工。
支架搭设完成后,在支架上固定卷扬机和滑轮,接通电源,调试到正常工作状态。
1.4.锁口浇筑开头钻孔前,首先沿桩孔四周开挖并浇筑钢筋混凝土锁口,锁口高出原地面 30cm,作为桩孔的防护构造,防止钻孔过程中杂物或明水进入桩孔。
1.5.排水措施将场地平坦,并保证肯定的流水坡度,下雨后地面的水能准时排走,保证地表水不流入孔内,并且孔口四周进展硬化处理。
孔内抽水,如需要,在孔内放一台大功率水泵,将孔桩内水准时抽出。
2.施工工艺及方法2.1.施工工艺流程水磨钻施工工艺流程图2.2.施工方法2.2.1人工开挖开头挖孔前,桩位应定位准确,安放护壁模板必需用桩心点校正模板位置,第一节井圈中心线与设计轴线偏差不得大于20mm,且同一水平面上的井圈的任意直径的极差不得大于50mm,在地面安放模板,浇筑C30 钢筋砼形成井圈,井圈上口比四周地面高出30cm,宽度为50cm 以避开井口进水或杂物坠入井口,为防止坍孔和保证操作安全。
桩孔设混凝土护壁,每节高90cm,护壁上口厚20cm,下口厚15cm,钢筋按设计图纸绑扎,混凝土用C30。
护壁施工釆取钢模板拼装而成,拆上节支下节,循环周转使用,模板用固定卡连接,边浇筑边用铁扦插致砼密实,上下设两道支撑成圆形,混凝土用吊桶运输人工浇注,混凝土应依据气候条件在24h 后且强度到达70%前方可拆模。
人工挖孔桩水磨钻技术交底

人工挖孔桩水磨钻技术交底关键信息项:1、工程名称:____________________2、施工地点:____________________3、施工单位:____________________4、交底日期:____________________5、技术负责人:____________________6、施工班组:____________________11 工程概述人工挖孔桩水磨钻施工是一种常见的基础施工方法,本协议旨在对该技术进行详细交底,确保施工过程的安全和质量。
111 工程地质条件介绍工程所在地的地质情况,包括土层分布、岩石性质、地下水位等,以便施工人员了解施工环境。
112 工程设计要求明确人工挖孔桩的设计参数,如桩径、桩长、桩身混凝土强度等级等。
12 施工准备121 技术准备施工前应熟悉施工图纸、地质勘察报告等相关资料,制定详细的施工方案,并向施工人员进行技术交底。
122 材料准备准备好所需的水泥、砂、石子、钢筋等材料,并确保其质量符合要求。
123 主要机具准备配备水磨钻、通风设备、提升设备、照明设备等施工机具,并保证其性能良好。
124 作业条件准备完成场地平整,设置好排水系统,确保施工场地具备施工条件。
13 施工工艺流程131 测量放线根据设计图纸,准确放出桩位中心线,并设置好护桩。
132 锁口施工在桩孔顶部浇筑混凝土锁口,锁口高出地面一定高度,以防止地表水流入孔内。
133 水磨钻施工采用水磨钻沿桩孔周边钻孔取芯,形成临空面,然后用风镐破除芯岩。
134 出渣将破除的岩渣通过提升设备运出孔外。
135 护壁施工每开挖一定深度后,及时进行护壁施工,以保证孔壁的稳定性。
136 终孔检查当挖孔达到设计深度后,对孔底进行检查,确保孔底无杂物、无积水。
137 钢筋笼制作与安装根据设计要求制作钢筋笼,并在孔内进行安装。
138 混凝土浇筑采用导管法浇筑桩身混凝土,确保混凝土的密实性。
14 施工质量控制要点141 桩位偏差控制桩位偏差应符合设计及规范要求,施工过程中应经常进行测量复核。
水磨钻安全技术交底

水磨钻安全技术交底水磨钻是一种常用的机电设备,主要用于修建道路、桥梁和建筑物的地基工程,其工作原理是通过旋转的金属刀具和加压水流配合进行地下岩石的钻孔和挖掘。
然而,在操作水磨钻的过程中,存在一定的安全风险。
因此,为了保障职工的人身安全,本文将从以下角度对水磨钻的安全技术进行交底。
安全操作流程在使用水磨钻前,必须对设备进行全面的检查,包括机体是否完好、各部位是否灵活、液压系统是否正常等。
具体而言,安全操作流程如下:1. 安全检查在启动设备前,必须进行全面的安全检查,包括但不限于以下内容:1.检查设备的机体、钻头和其他部位是否完好,是否有松动、裂缝或其它异常;2.检查设备上的电线、水管是否损坏,是否连接牢固;3.检查设备的液压系统是否正常,如油量、油质是否合格等;4.检查操作人员、助手等必备的安全设施是否到位,如头盔、安全带、安全鞋等。
2. 安全操作在执行作业前,操作人员必须确保全部安全手段到位,并执行以下操作:1.必须有操作证和安全技能证;2.按照标志向作业现场行进,作业范围内人员必须撤离;3.操作人员必须在安全装置范围内运作;4.现场必须张贴安全标志;5.开始作业前,操作人员必须清洁现场,确保空气流动,通风良好;6.启动设备后,应在旁边留有一定的安全距离,以防止设备忽然失灵而导致的危险;7.船员必须负责任监控设备运行情况,待设备停止运行后再离开现场。
3. 事故应急措施如果发现事故或设备出现故障,必须马上采取相应措施,包括但不限于以下内容:1.马上停止设备运行;2.及时向上级、现场领导或安全组织通报;3.现场应及时向工人提供救护,如果需要,应马上拨打急救电话;4.收集相关事故证据,如照片、视频等。
安全防护措施为确保职工的人身安全,必须采取以下防护措施:1. 着装要求所有操作人员必须穿着指定的安全装备,如头盔、安全鞋、工作服、手套等。
2. 安全带作业时,操作人员必须佩戴安全带,并固定在设备上的指定安全位置。
人工水磨钻安全技术交底模板

一、交底目的为确保人工水磨钻施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底。
二、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工时间:________________________三、安全注意事项1. 人员培训与资质:- 所有参与人工水磨钻施工的人员必须经过专业培训,并取得相关操作资格证书。
- 施工人员应熟悉水磨钻的操作规程、安全操作规程及应急处理措施。
2. 施工前准备:- 检查水磨钻及附件是否完好,电源、水源是否正常。
- 检查施工场地是否平整、稳固,是否存在障碍物。
- 设置明显的警示标志,禁止无关人员进入施工区域。
3. 操作规程:- 操作人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩、耳塞等。
- 操作前,检查水磨钻的旋转方向是否符合要求,确认无误后方可启动。
- 作业时,保持与水磨钻的安全距离,防止误操作造成伤害。
- 操作过程中,严禁触摸水磨钻的旋转部分,防止夹手、夹脚等事故发生。
- 作业过程中,严禁酒后操作、疲劳作业。
4. 现场管理:- 施工现场应设置专人负责现场管理,监督施工人员遵守安全操作规程。
- 作业时,保持施工现场的整洁,及时清理杂物,防止滑倒、绊倒等事故发生。
- 严禁在施工现场吸烟、使用明火。
5. 应急处理:- 发生事故时,立即停止作业,组织人员迅速撤离现场。
- 及时报警,并采取有效措施进行救援。
- 对事故现场进行勘查,分析事故原因,采取措施防止类似事故再次发生。
四、交底内容1. 人工水磨钻的操作规程及注意事项。
2. 人员防护用品的穿戴要求。
3. 施工现场的安全管理措施。
4. 应急处理程序及措施。
五、交底人(签名)六、接受人(签名)七、交底日期年月日。
人工挖孔桩水磨钻技术交底

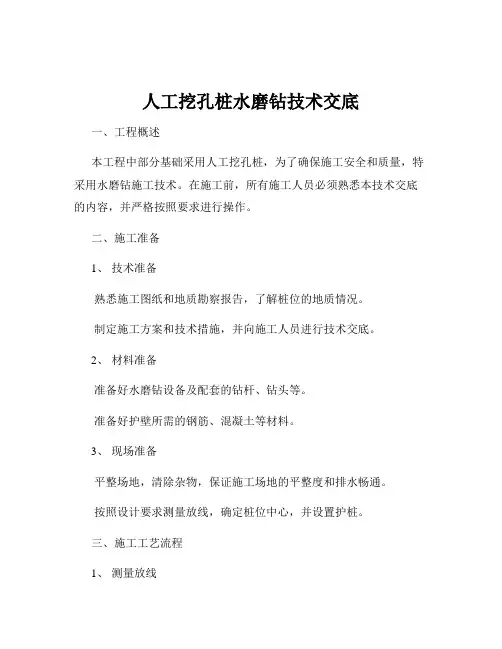

人工挖孔桩水磨钻技术交底一、工程概述本工程中部分基础采用人工挖孔桩,为了确保施工安全和质量,特采用水磨钻施工技术。
在施工前,所有施工人员必须熟悉本技术交底的内容,并严格按照要求进行操作。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位的地质情况。
制定施工方案和技术措施,并向施工人员进行技术交底。
2、材料准备准备好水磨钻设备及配套的钻杆、钻头等。
准备好护壁所需的钢筋、混凝土等材料。
3、现场准备平整场地,清除杂物,保证施工场地的平整度和排水畅通。
按照设计要求测量放线,确定桩位中心,并设置护桩。
三、施工工艺流程1、测量放线根据设计图纸,使用全站仪或经纬仪进行桩位的测量放线。
放出桩位中心点,并在桩位四周设置护桩,以便在施工过程中随时复核桩位的准确性。
2、井口防护在桩位处开挖井口,井口直径比桩径大 20cm 左右。
井口周围设置防护栏,高度不低于 12m,并悬挂警示标志。
3、安装提升设备在井口上方安装提升架和电动葫芦,用于吊运渣土和人员上下。
提升设备必须经过检查和验收,确保其安全可靠。
4、水磨钻施工沿桩孔周边均匀布置水磨钻钻孔点,钻孔间距一般为 15cm 左右。
启动水磨钻设备,开始钻孔。
钻孔深度一般为 50cm 左右。
钻孔完成后,使用风镐将孔内的岩石破碎,然后用吊桶将渣土吊运出孔外。
重复上述步骤,直至桩孔达到设计深度。
5、护壁施工每开挖 1m 左右,及时进行护壁施工。
护壁钢筋采用现场加工制作,绑扎成型。
护壁模板采用钢模板或木模板,安装牢固。
浇筑护壁混凝土,混凝土强度等级不低于 C25,振捣密实。
6、桩孔验收桩孔开挖至设计深度后,进行桩孔的验收。
检查桩孔的直径、垂直度、深度等是否符合设计要求。
检查桩底的地质情况是否与勘察报告相符。
7、钢筋笼制作与安装根据设计要求,在现场加工制作钢筋笼。
钢筋笼的主筋、箍筋间距应符合设计要求,焊接牢固。
采用吊车将钢筋笼吊运至桩孔内,安装就位,并固定牢固。
8、混凝土浇筑浇筑混凝土前,应先清理桩孔内的杂物和积水。
人工挖孔桩水磨钻技术交底

人工挖孔桩水磨钻技术交底人工挖孔桩水磨钻技术交底
1. 简介
1.1 背景
1.2 目的
1.3 参与者
2. 大地勘探
2.1 地质勘察
2.2 水文地质勘察
2.3 岩土力学参数测试
3. 设计与施工前准备
3.1 方案设计
3.2 钻孔场址选取
3.3 施工计划编制
3.4 资材准备
3.5 施工人员组织
4. 钻孔设备及工具
4.1 钻机选型与配置
4.2 钻具选型与数量
4.3 相关辅助设备
5. 钻孔施工过程
5.1 钻孔孔径与孔深控制5.2 钻孔钻头及冲洗液选择5.3 钻孔记录与检查
5.4 钻孔事故处理
6. 水磨钻技术
6.1 原理与工艺流程
6.2 操作要点
6.3 问题处理与解决
6.4 完井措施
7. 施工质量控制
7.1 现场施工监控
7.2 钻孔质量评估与验收
7.3 施工记录与报告
附件:
1. 方案设计图纸
2. 钻孔记录表格
3. 施工计划表
4. 相关设备检测报告
法律名词及注释:
1. 建设工程施工与质量安全监督条例:指国家对建设工程施工与质量安全进行监督管理的法规。
2. 水磨钻技术:一种常用于挖孔的技术,通过注入冲洗液,使钻孔加快进度并提高钻井质量。
水磨钻作业安全技术交底模板

一、交底目的为确保水磨钻作业过程中的安全,预防事故发生,提高作业人员的安全意识和自我保护能力,特制定本安全技术交底。
二、交底对象所有参与水磨钻作业的施工人员及管理人员。
三、交底内容1. 作业前的准备工作(1)检查水磨钻设备是否完好,包括钻头、钻杆、冷却系统等,确保无损坏。
(2)检查电源线路是否安全,接地良好,避免漏电事故。
(3)检查施工现场是否安全,如高空作业、临边防护、洞口防护等。
2. 作业过程中的安全注意事项(1)作业人员必须穿戴符合规定的个人防护用品,如安全帽、防尘口罩、防护眼镜、防噪音耳塞等。
(2)作业人员应熟悉水磨钻的操作规程,严格按照操作规程进行作业。
(3)作业过程中,严禁酒后作业、疲劳作业,确保精神饱满。
(4)作业人员应保持操作区域整洁,严禁乱扔垃圾,确保通道畅通。
(5)作业人员应时刻注意设备运行状态,发现异常情况立即停机检查。
(6)水磨钻作业时,严禁多人同时操作,确保操作人员集中精力。
(7)作业过程中,冷却水供应必须充足,避免因冷却不足导致设备过热。
(8)作业过程中,应保持与周围人员的距离,避免误伤他人。
3. 事故应急处理(1)发生火灾时,立即切断电源,使用灭火器灭火,并迅速撤离现场。
(2)发生触电事故时,立即切断电源,使用绝缘棒或干燥的木棒将触电人员与电源隔离,并立即进行心肺复苏。
(3)发生机械伤害时,立即停机,将受伤人员送往医院救治。
4. 作业结束后的注意事项(1)作业结束后,清理作业现场,确保无安全隐患。
(2)检查水磨钻设备,做好维护保养工作。
(3)切断电源,确保设备处于安全状态。
四、交底要求1. 作业人员必须认真学习本安全技术交底,熟悉各项安全操作规程。
2. 作业过程中,严格遵守各项安全规定,确保自身和他人的安全。
3. 管理人员应加强对水磨钻作业的监督检查,发现问题及时纠正。
五、附则本安全技术交底自发布之日起执行,如遇特殊情况,可由相关部门进行修订。
注:本模板仅供参考,具体交底内容可根据实际作业情况进行调整。
水磨钻技术交底

(5)依次分层钻取岩芯、分解中部芯岩、吊运出渣、凿平基底工序循环作业,直至达到设计基础深度。
(6)施工时基础垂直度必须保证,后几何尺寸及垂直偏差不超过设计规范要求。
(2)钻进施工时,钻筒的倾角必须要保证,这样在下一循环工序施工作业时,才可以保证钻机就位后套筒起钻点能够置于设计好的开钻线,而不致造成缩孔。此施工方法将使基础周边呈锯齿形,从而增加少量的开挖工程量和桩身混凝土浇筑量,但可以保证基础截面尺寸。
(3)钻取圆周边岩芯后,用直径32m的手持式空心钻钻出若干小孔,然后在小孔内锥入钢楔子,捶击钢楔挤压岩石,使之岩石分裂并从底部发生剪切破裂。
交底记录:
一、施工部位概况:
根据本工程地勘资料和14#楼已开挖基坑情况,本工程部分独基、条基基础虽已开挖至设计基底标高,但嵌岩深度不满足设计要求,需继续往下开挖确保嵌岩深度满足设计要求。
二、工艺选择:
对于此类嵌岩深度不满足设计要求的独基、条基,如果继续采用机械破碎锤掘进开挖,将对基础持力层造成扰动,破坏上部已经开挖完成的基槽,且不能保证基底开挖深度。如果采用人工风镐掘进开挖,不仅效率非常低下,凿打掘进速度极其缓慢,延误工期,而且开挖价格相当高昂。
(7)水磨钻施工过程中,必须保证钻头始终处于冷却水的冲刷,同时确保冷却水流具有一定压力,对钻头直接进行冲刷,使之不淤钻、卡钻,能够保持钻头在清洁和低温状态下正常稳定地工作。
三、水磨钻法施工工艺
上部基槽修整→放线定位→外圈测量放样(水磨钻布孔)→水磨钻钻取柱状岩芯→分解中部岩芯出渣→凿打平整坑底→循环作业直至设计深度。
钻孔取芯:
(1)水磨钻钻机的筒身外径为 150mm,筒身长度为 700mm。钻孔直径为 150mm,钻取的圆柱体岩芯高约为700mm,每钻一孔用时5~10分钟。施工时,沿基础周边开挖线钻取岩芯,钻完后取出芯样,使基础周边形成约700mm高的空心槽临空面。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
水磨钻施工技术交底
施工单位:中铁二十一局集团第三工程有限公司监理单位:陕西省交通工程咨询公司
附图如下:
图1-1桩基平面布置图(cm)
图1-2检测管布置图
图1-3检测管示意图
编制:复核:审核:接受:。
