预制场建设方案详解

合集下载

预制梁场建设方案

预制梁场建设方案

目录一、工程概况 2二、预制场建设 31、预制梁场总体规划 32、场地平整硬化及台座布置 33、预制梁场临时排水系统 44、具体要求及保证质量措施 45、预制梁场养护系统 4三、预制梁场资源配置 8四、预制梁的模板及爬梯 8五、钢筋、钢绞线棚 9六、安全文明施工 91、安全保证措施 92、文明施工措施 12七、预制场建设计划安排情况 13八、预制场附图 13一、工程概况本合同段桥梁共计大桥944m/4座,分别为二道河大桥、八台子顺河大桥、八台子大桥、平台子大桥,中桥162m/2座,分别为槽碾地中桥、杨树沟门中桥,分离式立交81m/1座,为京通分离立交,互通区桥梁三座,分别为K31+593跨线桥、A匝道桥、E匝道桥。

本合同段预制梁片为后张法预应力砼T梁和后张法预应力箱梁相结合,其中30米预制T梁303片,25米预制T梁228片,25米预制箱梁176片,混凝土总方量约为19852m3,各桥的数量具体如下表:2、预制场建设1、预制梁场总体规划根据总体施工组织设计计划安排,本标段共设2个预制梁场,分别负责T梁及箱梁的生产任务。

1#梁场生产任务及占地面积1#预制场位于隆化互通A匝道左侧耕地上,占地面积约17000m2 ,负责槽碾地中桥、京通分离式立交、杨树沟门中桥、伊逊河1#大桥、伊逊河2#大桥、E匝道桥的T梁预制,共计30米T梁303个,25米T梁108片,拟定的制梁顺序为从大桩号方向向小桩号方向预制,即伊逊河2#桥 E匝道桥伊逊河1#桥杨树沟门中桥京通分离立交槽碾地中桥.2#梁场生产任务及占地面积2#预制场位于隆化服务区主线上,占地面积约19000m2 ,负责二道河大桥、八台子顺河大桥、八台子大桥的T梁及箱梁预制工作,共计25米T梁120片,25米箱梁176片,拟定的制梁顺序为从大桩号方向向小桩号方向预制,即八台子大桥八台子顺河大桥二道河大桥。

2、场地平整硬化及台座布置2.1、两处预制梁场位置场地均比较宽阔,经适当平整和碾压处理后即可进行梁场建设,非常有利于轨道的安装及龙门吊的行走,待平整场地到位后,全面对梁场范围进行一次冲碾,冲碾后,用平地机刮平,压路机碾压后方可开始开挖台座基础土方。

梁预制场施工方案

梁预制场施工方案
-采用符合设计要求的混凝土配合比,确保混凝土的工作性和强度。
-浇筑过程中应连续进行,避免产生冷缝。
-振捣混凝土,确保密实,无蜂窝、麻面等现象。
4.预应力施工
-根据设计要求,进行预应力钢绞线的张拉作业。
-确保张拉力准确,控制预应力损失。
-预应力张拉后,及时进行孔道灌浆,保证预应力传递。
5.养护与储存
-混凝土浇筑后,应及时覆盖保湿,进行标准养护。
-编制预制梁施工图,细化节点构造。
-制定施工工艺流程,确定施工方法和质量控制措施。
2.材料准备
-选择符合国家标准的原材料,确保材料质量。
-对钢筋、混凝土、预应力钢绞线等主要材料进行复试,合格后方可使用。
3.人员准备
-组建专业的施工团队,包括项目经理、技术人员、施工人员等。
-对施工人员进行技术培训和安全教育,确保具备相应的操作技能和安全意识。
-达到规定强度后,方可进行吊运和储存。
-储存场地应平整、坚实,避免预制梁变形或损伤。
四、施工质量控制
1.质量管理体系
-建立健全质量管理体系,明确质量管理职责。
-严格执行质量检查制度,确保施工质量符合规范。
2.质量检查
-定期对施工过程进行检查,及时处理质量问题。
-对关键工序进行旁站监理,确保质量控制点符合要求。
(3)模板结构应具有足够的强度、刚度和稳定性,满足施工要求。
2.预制梁钢筋制作及安装
(1)根据设计图纸,选用符合国家标准的钢筋,进行加工制作。
(2)钢筋制作应符合相关规范要求,确保焊接质量、力学性能等指标合格。
(3)按照设计要求,进行钢筋安装,确保钢筋间距、保护层厚度等符合规定。
3.混凝土浇筑
(1)选用符合国家标准的混凝土原材料,按照设计配合比进行搅拌。

预制场建设方案

预制场建设方案

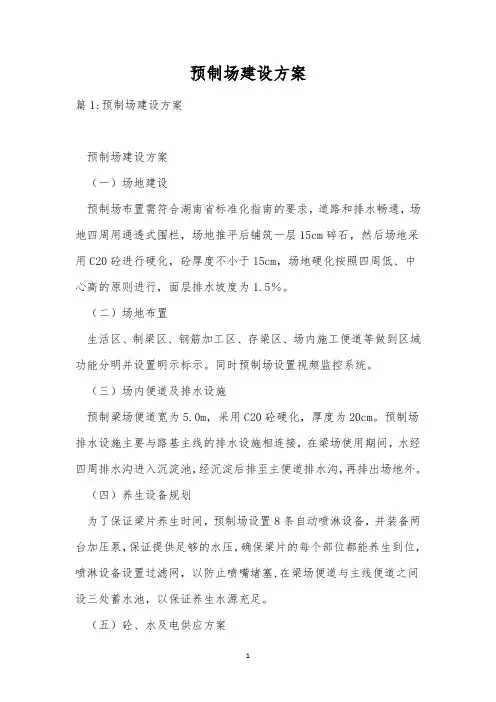

预制场建设方案篇1:预制场建设方案预制场建设方案(一)场地建设预制场布置需符合湖南省标准化指南的要求,道路和排水畅通,场地四周用通透式围栏,场地推平后铺筑一层15cm碎石,然后场地采用C20砼进行硬化,砼厚度不小于15cm,场地硬化按照四周低、中心高的原则进行,面层排水坡度为1.5%。

(二)场地布置生活区、制梁区、钢筋加工区、存梁区、场内施工便道等做到区域功能分明并设置明示标示。

同时预制场设置视频监控系统。

(三)场内便道及排水设施预制梁场便道宽为5.0m,采用C20砼硬化,厚度为20cm。

预制场排水设施主要与路基主线的排水设施相连接,在梁场使用期间,水经四周排水沟进入沉淀池,经沉淀后排至主便道排水沟,再排出场地外。

(四)养生设备规划为了保证梁片养生时间,预制场设置8条自动喷淋设备,并装备两台加压泵,保证提供足够的水压,确保梁片的每个部位都能养生到位,喷淋设备设置过滤网,以防止喷嘴堵塞,在梁场便道与主线便道之间设三处蓄水池,以保证养生水源充足。

(五)砼、水及电供应方案预制梁场与本合同段拌合站相距约1800m,预制梁厂砼由拌合站搅拌,砼罐车通过S229省道运输至梁场;预制梁场用水分为生活用水和生产用水,主要采用水泵抽取地下水的方式获得,或者使用就近的山泉水,经检验合格方可用于施工生产和人员生活;预制梁场将配套安装一台250KVA的变压器,通过计算能够满足施工及生活需要,变压器已经着手安装准备工作,为了防止在施工当中出现的停电意外,预制梁场将准备一台150KW的发电机。

(六)预制梁的台座设置1、台座数量:负责我标段古丈互通K43+436.318/K43+426.545高架桥、K43+976/K44+006.16高架桥、K44+687/K44+672大桥,A、B、C匝道桥,长潭高架桥30m、40mT梁的预制,30mT梁249片,40mT梁238片,共计487片,根据现场场地比选,材料需求量,共设置30mT梁台座三排,每排个,共15个台座,40mT梁台座排,每排个,共15个,(具体布置详见预制场平面图)。

预制场建设方案

预制场建设方案

预制场建设方案一、背景介绍预制场是指用于生产、储存和运输预制构件的场地,其规划和建设对于预制构件的生产和交付具有重要意义。

在本文中,我将提出一个预制场的建设方案,旨在提高预制构件的生产效率和质量,并且使场地运营更加高效。

二、场地选址与规划1. 场地选址预制场的选址应考虑到交通便利、用地成本和未来发展的潜力等因素。

建议选择离主要交通干道近、靠近建筑工地且有充足用地的地点。

2. 场地规划预制场的规划应包括以下几个主要区域:- 生产区:用于生产各类预制构件的车间和设备安装区域。

车间应根据不同构件的生产要求,合理划分生产线和设备布局,遵循生产流程的连续性和高效性原则。

- 储存区:用于储存预制构件、原材料以及成品的区域。

应合理划分存储区域,便于快速取货和装载,同时要注意避免不同材料之间的相互污染。

- 运输区:用于存放运输车辆、货物装卸的区域。

应设置便利的进出口通道和配套设施,确保货物的快捷、安全运输。

- 办公区:用于管理、指挥预制场,包括办公楼、会议室和员工休息区等。

要注重舒适性和工作效率,以提高员工的工作积极性和生产效率。

三、设备和工艺流程1. 设备选型根据预制构件的种类和规模,在预制场中应考虑选用自动化生产设备,如压力机、自动搅拌设备、模具等。

选择先进的设备不仅能提高生产效率,还能保证产品质量的稳定性。

2. 工艺流程对于预制构件的生产工艺流程,应综合考虑生产效率和产品质量,并结合实际情况进行优化。

一般情况下,包括:- 原材料准备:原材料的配料和准备工作,确保质量和比例的准确性。

- 组合和搅拌:将原材料按照一定比例混合,并进行充分搅拌,以保证混凝土的均匀性和强度。

- 浇筑和振动:将混凝土倒入模具中,并通过振动来使混凝土密实,消除空气泡。

- 浇注养护:对浇筑完成的预制构件进行养护,以确保混凝土的强度和稳定性。

- 脱模和修整:从模具中取出预制构件,并对其进行修整和清理,使其符合规定的尺寸和外观要求。

四、环境与安全管理建设预制场需要注重环境保护和安全管理,以下是几项重要措施:1. 环境保护- 合理利用资源,减少废弃物的产生。

预制场建设方案正文

预制场建设方案正文

预制场建设方案清晨的阳光透过窗帘的缝隙,洒在了我的书桌上,思绪随着光线跳跃。

预制场建设的方案在我脑海中渐渐浮现,那是一个集效率、质量与安全于一体的现代化场地。

就让我用这十年来的经验,以意识流的笔触,为你描绘这份方案。

一、项目背景与目标预制场建设的初衷是为了提高建筑行业的生产效率,降低现场施工的难度和风险。

在这个项目中,我们的目标是打造一个具备高效生产、优质产品、安全文明施工的预制场。

这不仅是满足当前工程需求,更是为了引领行业未来的发展趋势。

二、场地规划与布局1.选址预制场的选址至关重要。

我们需要考虑交通便利、原料供应、周边环境等因素。

通常情况下,我们会选择离主要建筑材料供应地较近的地方,以便降低运输成本。

2.布局预制场的布局要充分考虑生产流程的连贯性。

从原材料入场、加工制作、成品存放到发货,每一个环节都要紧密相连。

具体来说:(1)原料区:设置专门的原料仓库,确保原材料的质量和供应。

(2)加工区:根据生产需求,划分不同的加工区域,如切割、焊接、组装等。

(3)成品区:设立成品仓库,对成品进行分类存放,方便发货。

(4)办公区:设立独立的办公区域,便于管理和协调。

三、设备选型与配置1.设备选型预制场的设备选型要充分考虑生产效率和产品质量。

我们会选择具有较高自动化程度的设备,如数控切割机、自动焊接机等,以提高生产效率。

2.设备配置根据生产需求,合理配置各类设备。

如:大型预制构件生产设备、小型预制构件生产设备、检验检测设备等。

四、生产流程与工艺1.生产流程预制场的生产流程要严格按照设计要求进行。

从原材料入场到成品发货,每一个环节都要有明确的标准和流程。

2.工艺(1)原料检验:对入场原材料进行质量检验,确保原材料符合设计要求。

(2)加工制作:根据设计图纸,进行切割、焊接、组装等工艺操作。

(3)检验检测:对成品进行质量检测,确保产品质量合格。

(4)发货:按照订单要求,将成品安全、及时地送达工地。

五、安全与环保1.安全预制场的安全管理至关重要。

混凝土构件预制场建设方案

混凝土构件预制场建设方案

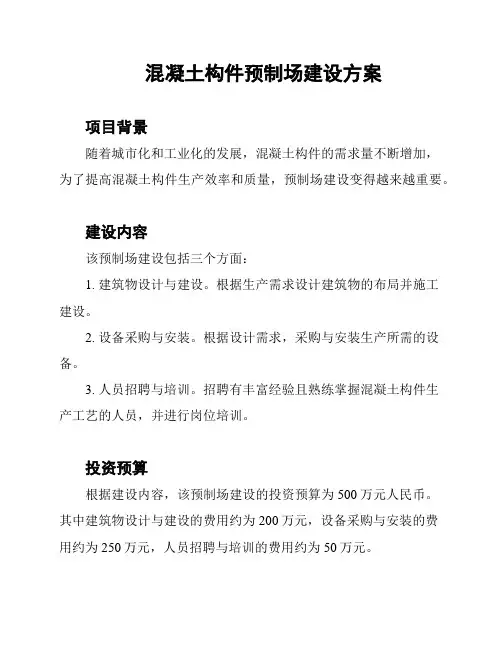

混凝土构件预制场建设方案
项目背景
随着城市化和工业化的发展,混凝土构件的需求量不断增加,
为了提高混凝土构件生产效率和质量,预制场建设变得越来越重要。

建设内容
该预制场建设包括三个方面:
1. 建筑物设计与建设。

根据生产需求设计建筑物的布局并施工
建设。

2. 设备采购与安装。

根据设计需求,采购与安装生产所需的设备。

3. 人员招聘与培训。

招聘有丰富经验且熟练掌握混凝土构件生
产工艺的人员,并进行岗位培训。

投资预算
根据建设内容,该预制场建设的投资预算为500万元人民币。

其中建筑物设计与建设的费用约为200万元,设备采购与安装的费
用约为250万元,人员招聘与培训的费用约为50万元。

时间安排
预计建设周期为12个月。

1. 第1-3个月,进行建筑物设计并施工建设。

2. 第4-8个月,采购与安装生产设备。

3. 第9-12个月,招聘与培训人员以及生产试运行。

风险控制
1. 建筑物设计和施工阶段需严格按照规划设计图进行,确保建
筑物结构安全可靠。

2. 设备采购需选择信誉好、性能稳定的供应商,确保设备质量。

3. 招聘员工时要注重人员素质,并进行专业培训,提高员工素质。

结论
本预制场建设方案,根据混凝土构件生产的需求,进行了全面
的分析和设计,并制定了详细的方案和投资预算。

同时也考虑了可
能遇到的风险,并提出了相应的控制措施。

本方案实施后,预计可
有效提高混凝土构件生产效率和降低生产成本,具有较高的可行性。

梁板预制场建设方案

梁板预制场建设方案

梁板预制场建设方案一、概述二、场地选址1.场地条件:选择土地坚实、排水良好、无污染源的区域,应充分考虑交通便利程度,确保原材料进出场和最终产品的输送等顺畅。

2.场地面积:根据预计产能和设备布局确定场地面积。

一般来说,梁板预制场的面积应包括原材料存储区、预制区、质检区、封闭材料存储区、办公区等。

3.建筑物选择:根据预制梁板的尺寸和产量,确定场地内的厂房设计。

厂房包括梁板预制区和办公区,应满足生产工艺的需要。

三、场地规划与设计1.原料存储区:设置原材料存储区,包括水泥、骨料、砂、钢筋等的堆放地点。

要确保原材料储存的质量、安全和防潮。

2.预制区:设置混凝土搅拌站、震动台等设备,并根据生产需求设定工艺流程,包括梁板模具的制作和安装;混凝土的配制、搅拌、浇筑、养护等。

3.质检区:设置梁板质量检测设备和工程师办公室,进行梁板外观质量、尺寸、强度等的检验,确保产品质量符合要求。

4.封闭材料存储区:设置封闭材料如导线、接线盒等的存储区域,保持干燥和防潮。

同时应设置安全通道和防火设施。

5.办公区:设置办公室、会议室、休息区等,满足员工的工作和生活需求。

四、设备配置与安装1.震动台:选择适用于梁板预制的震动台,满足梁板成型的要求。

震动台的安装应符合相关规范和标准要求。

2.混凝土搅拌站:选择大容量、高效率的混凝土搅拌站,确保混凝土配比、比例和搅拌均匀度。

3.梁板模具:根据预制梁板的尺寸和形状,制作相应的模具,并进行安装和调整,确保梁板的尺寸和外观质量。

4.质检设备:配置相关的质检设备,如尺寸检测仪、强度试验仪等,确保产品质量的可控性。

五、工艺流程1.原材料准备:进货原材料,并进行分类存储,建立详细的记录和管理制度。

2.梁板模具准备:根据尺寸和形状要求,制作和调整模具,确保梁板的精度和一致性。

3.混凝土配制:按照设计配比准确计量原材料,搅拌均匀并加入必要的掺和料。

4.梁板浇筑:将混凝土倒入模具中,并通过震动台进行振动,保证梁板的致密性和表面的平整性。

预制场建设施工方案

预制场建设施工方案

目录第一章编制说明 (1)1.1 编制依据 (1)第二章工程概况 (2)2.1 工程概况 (2)2.2 工程规模 (2)2.3 自然条件 (2)2.4 预制构件数量 (2)第三章预制场规划 (4)3.1 梁板预制场规划 (4)3.1.1纵横梁生产线 (6)3.1.2面板生产线 (6)3.1.3钢筋存放区及加工区规划 (6)3.1.4场内起重设备规划 (6)3.1.5场内供电规划 (7)3.1.6场内给水排水规划 (7)3.1.7临时驻地规划 (7)第四章主要工程量 (9)第五章施工进度安排 (10)5.1 施工管理目标 (10)5.2 管理组织机构 (10)5.3 施工进度计划 (11)5.4 机械设备配备 (11)5.5 人员配备 (11)第六章施工工艺 (13)6.1 测量放样 (13)6.1.1仪器设备 (13)6.1.2人员配备 (13)6.2 梁板预制场施工 (13)6.2.1场地清表 (13)6.2.2纵横梁生产线施工 (13)6.2.3面板生产线施工 (15)6.2.4场内给排水施工 (16)6.2.5场内供电施工 (17)6.2.6场内整平施工 (17)6.3 钢筋加工区施工 (18)6.4 轨道梁施工 (18)6.4.1混凝土施工 (18)6.5 轨道安装 (19)6.5.1主要施工工艺 (20)6.5.2主要施工方法 (20)6.5.3 质量控制标准 (21)第七章安全施工保证措施 (23)7.1 预制场施工现场主要危险源及控制措施 (23)7.2 现场安全设施与劳动保(防)护用品 (24)7.3 施工机械安全控制 (25)7.4 施工用电安全 (25)7.5 施工机械使用安全措施 (25)7.6 混凝土施工安全保证措施 (25)7.7 夜间施工安全保证措施 (26)7.8 雨天施工安全保证措施 (26)第八章文明施工保证措施 (27)附件一:计算书 (28)1、台座受力计算书 (28)第一章编制说明1.1 编制依据(1)《建筑地基基础工程施工质量验收标准》(GB 50202-2018);(2)《公路桥涵施工技术规范》(JTG/T 3650-2020);(3)《公路工程质量检验评定标准第一册土建工程》(JTG F80/1-2017);(4)《混凝土强度检验评定标准》(GB/T 50107-2010);(5)《钢筋焊接及验收规程》(JGJ 18-2012);(6)《建筑施工模板安全技术规范》(JGJ 162-2008);(7)《施工现场临时用电安全技术规范》(JGJ 46-2005);(8)国家和行业有关规范、标准;(9)现场踏勘调查资料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

福州xx高速公路JTA5合同段预制场策划方案
一、工程概况
xx线建瓯至闽侯高速公路福州市境A5合同段,起止里程为YK120+500(ZK120+500)~YK126+000(ZK126+020.653),线路长5.5公里。

全线共有桥梁13座,预制梁561片,其中, 20米T梁37片、25米梁315片、25.5米T梁10片,30米T梁158片、含31.5米T梁7片, 40米T梁34片。

制梁计划工期为11个月。

项目部计划在收费站路基及站场位置设置一个预制场,并按照总工期及后期T梁架设顺序,计划在梁场先设置40m梁制梁台座6个,30米台座6个,25米台座18个,待40米T梁预制结束后,将40米台座进行改建成30米台座(含特殊尺寸31.5米),30米梁预制完成后将20米台座改建成20米台座12个。

预制场混凝土由拌合站统一供应,T梁采用双导梁架桥机架设。

预制顺序见T梁预制架设一览表。

二、梁场布局及建设
预制场地建设按照福建省高速公路施工标准化管理指南要求,制梁场占地约11000m2,由制梁区、存梁区、构件加工区、办公生活区四部分组成。

办公区、生活区与工作区分开布置。

其中制梁、存梁区占地约7000 m2。

生活区办公区占地约1800m2,工作区设有一材料棚及钢筋加工棚,占地约2000 m2。

梁场四周设置通透式围栏,前后各设一个大门及值班室。

整个预制场场地铺设15cm碎石垫层,并用C15混凝土硬化10cm厚;行车道铺设15cm碎石层,用C20混凝土硬化15cm厚。

场地设置为中心高,四周低,设置不小于1.5%的坡度,场地四周设排水沟,沟底采用M7.5砂浆抹面。

预制场内设跨度为30m 龙门吊(100~120吨)两台,进行模板、钢筋及梁片吊装。

钢筋加工棚采用用轻钢结构,内部分设材料堆放区、成品区、作业区。

棚内场地采用铺设15cm碎石垫层,并用C15混凝土硬化10cm厚,行车道铺设15cm碎石层,用C20混凝土硬化15cm厚。

场地设置为中间高,两侧地,场地设不下于1.5%的排水坡,四周设排水沟。

材料堆放区设置台座,台座采用砖砌砂浆抹面,台座高30cm。

场内部配备5吨龙门吊一台,用于材料吊装。

并按照要求配备数控钢筋设备。

详见《制梁场机械设备明细表》
梁场生活办公区采用活动板房结构,建筑面积约1180m2。

场地采用铺设15cm碎石垫层,并用C15混凝土硬化10cm厚,四周设排水沟。

生活办公区四周设围墙,及一扇6m宽的大门。

生活办公区配备足够的消防灭火器材,并设有一个消防池。

xx高速福州段JTA5合同段T梁预制、架梁一览
由于本标段T梁型号较多,个别型号数量较少,部分台座需进行改造。

模板规格也较多,计划加工30米T梁模板4.5套,31.5米、25.5米T梁模板由30米T梁模板改装,25米T梁4.5套,20米T梁模板2.5套,40米T 梁模板2.5套。

考虑天气因素,每个月每个台座按2个循环,即前期40米T 梁预制12片/月,30米T梁预制12片/月,25米T梁36片每月);40米梁完成后,进行台座改造,30米T梁预制可达24片/月,25米梁不变;30米T梁
预制结束后,再次改建20米T梁台座,20米T梁预制可达24片/月,25米T 梁不变。

预计整个预制梁工期约11个月。

具体情况详见梁场平面布置图及梁场生产计划表。

三、梁场的生产计划
预制梁计划于2012年11月1日进行生产,其生产计划详见下表“梁场生产计划表”
四、梁场主要机械设备详见表一
表一制梁场机械设备明细表
五、梁场主要工程数量表
制梁场工程数量表
钢筋加工棚工程数量表
办公区生活区工程数量表。
