中国移动基站施工方案

合集下载

中国移动基站施工组织设计

中国移动基站施工组织设计

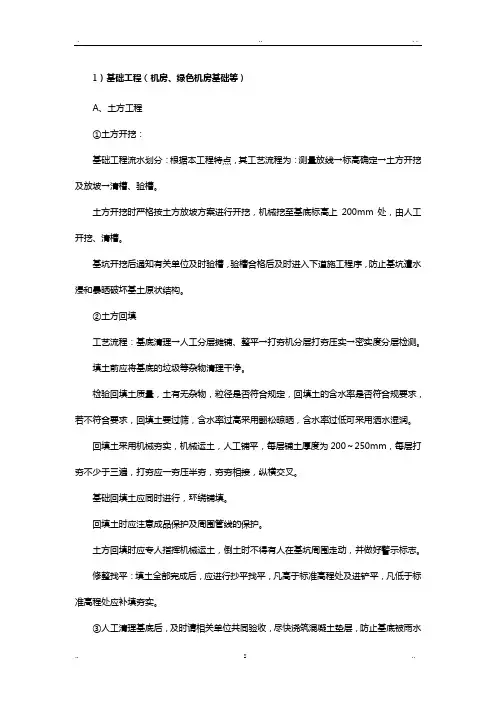

1)基础工程(机房、绿色机房基础等)A、土方工程①土方开挖:基础工程流水划分:根据本工程特点,其工艺流程为:测量放线→标高确定→土方开挖及放坡→清槽、验槽。

土方开挖时严格按土方放坡方案进行开挖,机械挖至基底标高上200mm处,由人工开挖、清槽。

基坑开挖后通知有关单位及时验槽,验槽合格后及时进入下道施工程序,防止基坑遭水浸和暴晒破坏基土原状结构。

②土方回填工艺流程:基底清理→人工分层摊铺、整平→打夯机分层打夯压实→密实度分层检测。

填土前应将基底的垃圾等杂物清理干净。

检验回填土质量,土有无杂物,粒径是否符合规定,回填土的含水率是否符合规要求,若不符合要求,回填土要过筛,含水率过高采用翻松晾晒,含水率过低可采用洒水湿润。

回填土采用机械夯实,机械运土,人工铺平,每层铺土厚度为200~250mm,每层打夯不少于三遍,打夯应一夯压半夯,夯夯相接,纵横交叉。

基础回填土应同时进行,环绕铺填。

回填土时应注意成品保护及周围管线的保护。

土方回填时应专人指挥机械运土,倒土时不得有人在基坑周围走动,并做好警示标志。

修整找平:填土全部完成后,应进行抄平找平,凡高于标准高程处及进铲平,凡低于标准高程处应补填夯实。

③人工清理基底后,及时请相关单位共同验收,尽快浇筑混凝土垫层,防止基底被雨水或外来水泡坏。

A、钢筋砼施工方法①模板的制作、安装制模时,要考虑模板拼装结合的需要。

板边要找平刨直,接缝严密,不漏浆。

钉子的长度一般为木板的2-2.5 倍。

每块板在横档处至少要钉2 处钉子。

第二块板的钉子要朝向第一块板方向斜钉,使拼缝严密。

配制完后,对不同部位的模板进行编号,写明用途,分别堆放。

模板安装时,先在基础面上弹出纵横轴线和四周边线。

然后调整标高。

及时拆除模板,有利于模板的周转及加快工程进度,但应使砼达到70%以上的强度。

拆模时注意不要用力过猛,其程序为;后支先拆,先支后拆;先拆除非承重部分,后拆除承重部分。

②钢筋制作、安装钢筋在进场之前,应有供方提供的出厂材质报告,我方依据设计提供的参数进行必要的抽样,并送质检部门进行检测,合格后,现场才能组织相应的钢筋进场。

移动机房施工实施方案

移动机房施工实施方案

移动机房施工实施方案一、项目背景。

移动机房作为通信基站的重要组成部分,承担着保障通信设备安全稳定运行的重要职责。

随着通信技术的不断发展,移动机房施工实施方案显得尤为重要。

为了确保移动机房施工的顺利进行,特制定本实施方案。

二、施工准备。

1. 确定施工方案,根据移动机房的具体情况,制定详细的施工方案,包括施工流程、工期计划、材料准备等内容。

2. 人员配备,组织专业施工人员,确保其具备相关技能和证书,保证施工质量和安全。

3. 设备准备,准备好必要的施工设备和工具,确保施工过程中的需要。

三、施工流程。

1. 现场准备,到达施工现场后,对施工区域进行清理和标识,确保施工环境整洁和安全。

2. 基础施工,进行地基处理、基础浇筑等工程,确保移动机房的稳固性和安全性。

3. 结构施工,进行机房主体结构的搭建和安装,包括墙体、屋面等部分。

4. 设备安装,对通信设备、空调设备等进行安装和调试,确保设备正常运行。

5. 系统调试,对机房内的通信系统、供电系统等进行调试和联调,确保系统正常运行。

6. 完工验收,对施工完成的移动机房进行全面验收,确保符合相关标准和要求。

四、施工安全。

1. 安全防护,施工现场设置明显的安全警示标志,配备好必要的安全防护用具,确保施工人员的安全。

2. 安全教育,对施工人员进行安全教育和培训,增强其安全意识和应急处理能力。

3. 安全监管,建立施工现场安全监管制度,加强对施工现场的安全监督和检查。

五、施工质量。

1. 质量控制,制定严格的施工质量控制标准,对施工过程中的关键环节进行严格监控和检验。

2. 质量验收,在施工结束后,对移动机房进行全面的质量验收,确保施工质量符合相关标准和要求。

六、环境保护。

1. 施工废弃物处理,对施工过程中产生的废弃物进行分类、收集和处理,确保不对环境造成污染。

2. 绿化工作,在移动机房周边进行绿化工作,美化施工环境,改善周边生态环境。

七、施工总结。

1. 总结经验,对施工过程中的经验教训进行总结,为今后的施工工作提供参考。

移动基站铁塔施工方案

移动基站铁塔施工方案

移动基站铁塔施工方案简介移动基站铁塔施工方案是指针对移动通信基站铁塔的建设和施工的详细方案。

移动基站铁塔是移动通信网络的重要组成部分,其稳定性和质量直接影响着网络的性能和覆盖范围。

本文将介绍移动基站铁塔施工方案的关键步骤和注意事项。

施工步骤1. 方案设计首先需要进行移动基站铁塔施工方案的设计。

方案设计包括基站选址、铁塔选型、结构设计等内容。

在设计过程中需要考虑基站的覆盖范围、载荷需求、抗风能力等因素,以确保移动基站铁塔的功能和稳定性。

2. 地基处理地基处理是铁塔施工的重要一步。

首先需要进行现场勘察,了解地质情况和土壤承载能力。

然后根据勘察结果,确定地基处理方式,如加固地基、挖掘基础等。

地基处理的目的是为了提供稳定的基础,确保铁塔的安全性。

3. 铁塔组装铁塔组装是移动基站铁塔施工的核心步骤。

首先需要将铁塔的各个组件进行组装,包括支撑结构、天线支架、平台等部分。

组装过程中需要确保各个组件的连接牢固,以及符合设计要求。

铁塔组装的过程需要注意安全,使用合适的起重设备和防护装备。

4. 天线安装天线安装是基站铁塔施工的重要一环。

在天线安装过程中,需要将天线适当安装在铁塔上,并确保天线的稳固和合理的角度。

天线安装需要仔细调整,以保证移动信号的覆盖范围和质量。

5. 电缆敷设电缆敷设是移动基站铁塔施工中的关键步骤之一。

在敷设电缆时,需要注意线缆的选择和敷设的路径。

线缆的选择应符合网络需求,并根据不同位置的需求进行布线。

敷设电缆时应注意线缆的保护,避免电缆的接触和损坏。

6. 联调测试完成铁塔施工后,需要进行联调测试。

联调测试是为了验证基站的正常运行和通信质量。

测试内容包括信号强度、覆盖范围、呼叫质量等。

通过联调测试可以发现并解决潜在的问题,确保基站的正常运行。

注意事项1.施工前需要进行周密的方案设计和安全评估,以确保施工过程的顺利进行并保障基站的质量和稳定性。

2.严格遵守安全操作规程,做好施工过程中的防护措施,确保施工人员的人身安全。

三大运营商搭建基站方案

三大运营商搭建基站方案

三大运营商搭建基站方案一、中国移动的基站建设方案中国移动作为全球最大的移动通信运营商之一,其基站建设方案备受瞩目。

在基站网络规划上,中国移动注重整体布局和地域覆盖,充分发挥其覆盖广阔的优势。

在城市地区,中国移动会建设大量的室内小型基站,以提高室内覆盖的质量和速度。

同时,在农村和偏远地区,中国移动会更多地依靠室外宏站来覆盖大面积地域,以满足不同地区用户的通信需求。

在技术方面,中国移动采用了LTE技术和5G技术相结合的方案。

LTE技术在城市和一些重要地区覆盖,5G技术则在热点区域和未来重要的区域进行部署。

这样能够保证移动通信网络的整体稳定性和未来的发展空间。

此外,中国移动还推行了智能基站建设方案,利用人工智能和大数据分析技术,对基站设备进行动态调整,以提高网络的运行效率和用户体验。

在未来的发展趋势上,中国移动将继续加大5G网络的建设力度,加快5G基站的建设进程。

同时,中国移动将加强基站能源管理,推行新能源设备和智能化的能源管理系统,以应对基站用电量大、管理难的问题。

中国移动还将推行智能光伏发电技术,将太阳能光伏电池板和基站设备结合起来,以降低基站运营的能源消耗和经营成本。

总结起来,中国移动的基站建设方案注重整体布局与地域覆盖,采用LTE和5G技术相结合的方案,推行智能基站建设方案,未来将加大5G网络建设力度、加强基站能源管理,推行智能光伏发电技术。

二、中国联通的基站建设方案中国联通在基站建设方案方面,也有其独到之处。

一方面,中国联通注重基站网络的优化和升级,从而提高通信质量和用户体验。

中国联通在城市地区和重要地方,会建设大量的室内小型基站和室外宏站,以提高城市区域的通信覆盖和容量。

在农村和偏远地区,中国联通会依托于室外宏站来实现全面覆盖,以满足这些地区用户的通信需求。

在技术方面,中国联通采用了LTE技术和5G技术相结合的方案。

LTE技术用于城市和一些重要地区的覆盖,5G技术则用于热点区域和未来重要的区域进行部署,以实现网络技术的升级和优化。

移动基站市电施工方案

移动基站市电施工方案

移动基站市电施工方案一、项目背景与目标随着信息技术的快速发展,移动通信作为现代社会的基础设施,其稳定性与覆盖范围对于公众的日常通信需求至关重要。

本项目旨在通过市电施工方案,为移动基站提供稳定可靠的电力支持,确保基站设备的正常运行,进而提升移动通信的服务质量。

二、施工准备工作对基站所在区域的市电情况进行调研,包括电源容量、供电稳定性等因素。

根据基站设备的功率需求,确定市电接入点及相应的线缆规格。

组织专业的施工团队,确保施工人员具备相应的技术资质和工作经验。

准备必要的施工工具和设备,如电钻、螺丝刀、电缆夹等。

三、市电接入方案根据基站位置的市电供应情况,制定具体的接入方案。

如使用地下电缆、架空线等方式进行市电引入。

在接入点安装相应的配电箱或断路器,以确保电力供应的安全与稳定。

对市电接入线路进行标记,确保后期维护的便利性。

四、基站设备配置根据基站的规模和服务需求,合理配置相应的通信设备,如发射机、接收机等。

对设备进行安装和调试,确保设备能够正常运行并满足通信需求。

五、施工安全与防护施工过程中,严格遵守安全操作规程,确保施工人员的安全。

对施工现场进行安全防护,如设置警示标志、使用绝缘垫等。

定期对施工现场进行安全检查,及时排除安全隐患。

六、施工进度安排制定详细的施工进度计划,明确每个阶段的任务和时间节点。

定期对施工进度进行监控和调整,确保项目能够按时完成。

七、质量保证与验收施工过程中,严格按照相关标准和规范进行施工,确保施工质量。

项目完成后,组织专业的验收团队进行验收,确保基站设备的正常运行和市电供应的稳定性。

八、后期维护与管理定期对基站设备和市电线路进行巡查和维护,确保设备的正常运行和供电的稳定性。

建立完善的维护和管理制度,对设备故障和市电问题进行及时响应和处理。

加强与供电部门的沟通与合作,确保市电供应的稳定性和可靠性。

通过本施工方案的实施,我们将为移动基站提供稳定可靠的市电支持,确保基站设备的正常运行,为公众提供优质的移动通信服务。

{工程文档}移动基站施工组织方案

{工程文档}移动基站施工组织方案

第二部分一、技术方案8.1对技术文件的应答我公司xxx所有板材均有车间下料完成,无现场切割,机房冷热过桥联接采用橡皮条隔热。

第一节概述本工程为移动通信基站机房,通用性设计,可用于在地面上建设或多层建筑<建筑高度≤24m)的屋顶上建设,并xxx结构专业要求的适用条件。

b5E2RGbCAP 应答:xxx。

设备须符合以下技术标准,对于以下标准及规范未涵盖的内容应符合相应的国家、国际标准,待中国移动相关的标准制定确定后,供货方须免费、按时修改其符合中国移动的新标准;本文件提出的具体技术要求如与下述文件及补充规范不一致的地方,以本文件为准。

p1EanqFDPw应答:xxx。

中华人民共和国《工程建设标准强制性条文》<房屋建筑部分)应答:xxx。

2>《建筑设计防火规范》<GB50016-2006)应答:xxx。

3>《坡屋面工程技术规范》<GB50693-2018)应答:xxx。

4)《建筑结构荷载规范》<GB50009-2018)。

应答:xxx。

5)《建筑地基基础设计规范》<GB50007-2018)。

应答:xxx。

7)《钢结构设计规范》<GB50017-2003)。

应答:xxx。

8)《门式刚架轻型房屋钢结构技术规程》<CECS102.2002)。

应答:xxx。

9)《冷弯薄壁型结构技术规范》<GBJ50018-2002)。

应答:xxx。

10)《建筑抗震设计规范》<GB50011-2018)应答:xxx。

11)《建筑钢结构焊接规程》<JGJ81-2002)应答:xxx。

12)《碳钢焊条》,GB 5117-1995应答:xxx。

13)《低合金钢焊条》,GB 5118-1995应答:xxx。

14)《混凝土结构加固设计规范》GB50367-2006应答:xxx。

15)《房屋渗漏修缮技术规程》JGJ/T53-2018应答:xxx。

16)《屋面工程验收规范》 GB50207-2002应答:xxx。

中国移动铁塔基站施工组织设计

中国移动铁塔基站施工组织设计

第一章施工方案一、工程概况工程名称:工程位置:根据建设单位要求建设单位:施工现场情况:铁塔基站土建项目基本建于山上,三通一平未到位,根据具体情况建设单位委托施工单位实施。

租赁基站装修具备条件。

工程范围:包括机房建筑、机房装修、机房电气安装、机房桥架安装、四角塔柱基、单管塔桩基、三角塔柱基、铁塔接地、基站的业主电引入等项目。

二、施工部署2.1工程目标1.工程质量目标:达到优良工程质量标准本工程在施工期间,严格按照我公司“追求卓越、严格管理、科技领先、优质服务、保证信誉、创建优质工程奉献于社会”的质量方针,对此工程高标准严要求,精心组织施工,确保工程质量达到优良工程质量标准。

2.安全文明施工目标:安全,卫生,文明样板工地安全施工,文明施工达标,杜绝伤亡事故,确保施工现场人员的安全,本工程严格按市建管局关于安全文明施工的规定组织施工,确保达到安全,卫生,文明样板工地。

三、施工组织根据工程特点和规模,结合土建和安装的实际情况,为确保工期,质量和安全,公司将调能力较强的施工管理人员组建成“2011年度基站工程项目部”,并按项目法组织施工,对施工过程进行全面组织管理。

3.1根据本工程质量要求,施工现场的特点以及公司长期形成的管理制度,在该工程施工过程中,公司将在人、财、物上合理组织,科学管理。

3.2工程管理机构1.公司对本工程项目施行“项目法”施工,建立以公司经理总体控制工程施工,项目经理全权负责该工程的经营、技术、质量、进度和安全等管理工作,由公司总工程师及有关科室组成项目保证机构,直接对项目部进行对口管理。

2、项目部劳务层公司拟定项目经理具体管理,采用操作能力强的施工队伍作为项目部的劳务层,项目部所有作业班组在持证上岗基础上,实行整建制调动,以增强施工实力。

3.3项目班子组成及岗位责任四.施工规划根据本工程特点,现场情况及施工重要条件,总体规划为分阶段,流水均衡施工。

五、施工准备5.1技术准备准备铁塔基础及机房的工程图及技术资料,进行实地调查和勘测。

移动基站施工组织方案

移动基站施工组织方案

第二部分一、技术方案8.1对技术文件的应答我公司xxx所有板材均有车间下料完成,无现场切割,机房冷热过桥联接采用橡皮条隔热。

第一节概述本工程为移动通信基站机房,通用性设计,可用于在地面上建设或多层建筑(建筑高度≤24m)的屋顶上建设,并xxx结构专业要求的适用条件。

应答:xxx。

设备须符合以下技术标准,对于以下标准及规范未涵盖的内容应符合相应的国家、国际标准,待中国移动相关的标准制定确定后,供货方须免费、按时修改其符合中国移动的新标准;本文件提出的具体技术要求如与下述文件及补充规范不一致的地方,以本文件为准。

应答:xxx。

中华人民共和国《工程建设标准强制性条文》(房屋建筑部分)应答:xxx。

2)《建筑设计防火规范》(GB50016-2006)应答:xxx。

3)《坡屋面工程技术规范》(GB50693-2011)应答:xxx。

4)《建筑结构荷载规范》(GB50009-2012)。

应答:xxx。

5)《建筑地基基础设计规范》(GB50007-2011)。

应答:xxx。

6)《混凝土结构设计规范》(GB50010-2010)。

应答:xxx。

7)《钢结构设计规范》(GB50017-2003)。

应答:xxx。

8)《门式刚架轻型房屋钢结构技术规程》(CECS102.2002)。

应答:xxx。

9)《冷弯薄壁型结构技术规范》(GBJ50018-2002)。

应答:xxx。

10)《建筑抗震设计规范》(GB50011-2011)应答:xxx。

11)《建筑钢结构焊接规程》(JGJ81-2002)应答:xxx。

12)《碳钢焊条》,GB 5117-1995应答:xxx。

13)《低合金钢焊条》,GB 5118-1995应答:xxx。

14)《混凝土结构加固设计规范》GB50367-2006应答:xxx。

15)《房屋渗漏修缮技术规程》JGJ/T53-2011应答:xxx。

16)《屋面工程验收规范》 GB50207-2002应答:xxx。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1)基础工程(机房、绿色机房基础等)A、土方工程①土方开挖:基础工程流水划分:根据本工程特点,其工艺流程为:测量放线→标高确定→土方开挖及放坡→清槽、验槽。

土方开挖时严格按土方放坡方案进行开挖,机械挖至基底标高上200mm处,由人工开挖、清槽。

基坑开挖后通知有关单位及时验槽,验槽合格后及时进入下道施工程序,防止基坑遭水浸和暴晒破坏基土原状结构。

②土方回填工艺流程:基底清理→人工分层摊铺、整平→打夯机分层打夯压实→密实度分层检测。

填土前应将基底的垃圾等杂物清理干净。

检验回填土质量,土内有无杂物,粒径是否符合规定,回填土的含水率是否符合规范要求,若不符合要求,回填土要过筛,含水率过高采用翻松晾晒,含水率过低可采用洒水湿润。

回填土采用机械夯实,机械运土,人工铺平,每层铺土厚度为200~250mm,每层打夯不少于三遍,打夯应一夯压半夯,夯夯相接,纵横交叉。

基础回填土应同时进行,环绕铺填。

回填土时应注意成品保护及周围管线的保护。

土方回填时应专人指挥机械运土,倒土时不得有人在基坑周围走动,并做好警示标志。

修整找平:填土全部完成后,应进行抄平找平,凡高于标准高程处及进铲平,凡低于标准高程处应补填夯实。

③人工清理基底后,及时请相关单位共同验收,尽快浇筑混凝土垫层,防止基底被雨水或外来水泡坏。

A、钢筋砼施工方法①模板的制作、安装制模时,要考虑模板拼装结合的需要。

板边要找平刨直,接缝严密,不漏浆。

钉子的长度一般为木板的2-2.5 倍。

每块板在横档处至少要钉2 处钉子。

第二块板的钉子要朝向第一块板方向斜钉,使拼缝严密。

配制完后,对不同部位的模板进行编号,写明用途,分别堆放。

模板安装时,先在基础面上弹出纵横轴线和四周边线。

然后调整标高。

及时拆除模板,有利于模板的周转及加快工程进度,但应使砼达到70%以上的强度。

拆模时注意不要用力过猛,其程序为;后支先拆,先支后拆;先拆除非承重部分,后拆除承重部分。

②钢筋制作、安装钢筋在进场之前,应有供方提供的出厂材质报告,我方依据设计提供的参数进行必要的抽样,并送质检部门进行检测,合格后,现场才能组织相应的钢筋进场。

进场的钢筋表面应洁净。

无油渍、漆污,用锤敲击时能剥落的浮皮、铁锈等应在使用前进行清除干净。

在焊接前,焊接点处的水锈应清除干净。

将同规格钢筋根据不同长度长短搭接,统筹安排,先断长料,后断短料,减少短头,减少损耗。

在切断过程中,如发现钢筋有劈裂、缩头或严重弯头等必须切除。

钢筋弯曲前,对形状复杂的钢筋,对钢筋料牌上标明的尺寸,用石笔将弯曲点的位置划出,钢筋弯曲处不得有裂缝,钢筋不能弯过头再弯回来。

钢筋绑扎接头应符合设计及规范要求。

首先划出钢筋位置线,即在模板上用红油漆划线。

钢筋安装完毕后,检查钢筋接头的位置及搭接长度是否符合设计要求。

检查钢筋接头是否牢固,有无松动变形。

③砼的施工方法砼混合料在拌合场用搅拌机生产,砼按照设计要求进行配比。

砼的浇筑:采用泵送施工、人工配合、插入振动棒振捣密实的方法施工,不设施工缝,一次浇筑完成。

砼的振捣:砼拌合后,人工进行摊铺,采用平板振动或插入式振动器振捣,振动器搁在纵向侧模顶上,自一端向另一端依次振动2-3 遍。

振捣时要防止振动模板,并且避免碰撞钢筋等。

每振捣完一段,应随即用铁锹摊平拍实,木抹搓平。

砼的养护:砼成型后2-3小时且物触无痕迹时,用麻袋进行全面覆盖,视气温情况每天间隔一定时间浇水养护,保证砼面上湿润,普通砼养护时间不少于7天,抗渗砼养护时间不少14天。

2)砌筑工程(机房砌筑、基站围墙)在砌筑前每一石块均应用干净水洗净并彻底饱和,其垫层亦应干净并湿润。

所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有缝应满浆,石块固定就位。

垂直缝的满浆应先将已砌好的石块的侧面抹浆,然后用侧压砌置下一相邻石块;或石块就位后灌入砂浆。

所有砌缝应填满砂浆。

清理基层:将砌筑部位清扫干净,并剔除浮浆结块。

砌筑前应再平面弹出第一皮砖的轴线、边线,定出门窗及构造柱位置,然后按标高立好皮数杆,砌筑墙体。

砌筑顺序:一半按立面图采取先头角后墙身,先远砌体表面的污物、泥土及孔洞毛边应清除干净,常温下,砌筑前一天,砌块应浇水湿润。

一般以侵入砖四周1.5cm为宜,冬季施工可适当调整砂浆稠度。

砖在搬运过程中要轻拿轻放,防止掉角缺棱,影响建筑质量。

砌砖工程采用铺浆法砌筑时,铺浆长度不得超过750mm;施工期间气温超过30℃时,铺浆长度不得超过500mm。

240mm厚承重墙的每层墙的最上一皮砖,砖砌体的阶台水平面上及挑出层,应整砖丁砌。

砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外分砌施工。

对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的2/3。

砌体水平灰缝的砂浆饱满度不得少于80%;竖缝宜采用挤浆或加浆方法,不得出现透明缝,严禁用水冲灌缝。

砖砌体组砌方法应正确,上、下错缝,内外搭砌。

砌体的灰缝应横平竖直,厚薄均匀。

水平灰缝厚度和竖向灰缝宽度为10mm,但不应小于8mm,也不应大于12mm。

3)地面工程A、基层准备在铺筑水泥面层前,应将基层上的所有浮土,杂物全部清除,并严格整型。

基层上松软部分和压实不足的地方及任何不符合规定要求的表面部应翻松、清除,掺添面层材料进行整型。

B、砼拌合物的搅拌和运输砼材料按重量计量,计量用同一标准的计量机械计量。

计量设备应每班校核一次。

砼只能按工程当时的需要的数量拌和、已初凝的砼不得使用,不充许加水或其他办法变更砼的稠度,摊铺时砼坍落度不在规定限界之内的砼不得使用。

砼拌合物的运输采用15t自卸车运输。

装运砼拌合物时不得漏浆,并防止离析,当有明显离析时,应在铺筑时重新搅拌。

从加水拌和到摊铺的最长时间,应由试验室根据水泥初凝时间用施工气温确定。

C、砼拌合物的摊铺和振捣气温低于5℃或高于35℃时或在下雨或估计4h内有雨时,不得铺筑砼,工程中铺筑的砼的温度不应低于5℃或高于35℃。

砼拌和物运送车辆到达摊铺地点后,直接倒入安装好侧模的路槽内,并用人工摊补均匀,如发现有离析现象,应用铁锹翻拌。

用铁锹摊铺时,应用“扣锹”的方法,严禁抛掷和楼耙,以防止离析。

在模板附近摊铺时,用铁锹插捣几下,使灰浆捣出,以免发生蜂窝。

在边角、掉头等处先用插入式震捣器振捣,再用2.2KW的平板振捣器纵横交错全面震捣,然后用振动梁震捣,使表面泛浆赶出水泡。

应保持路拱的准确并检查平整度,用长度不小于3m直尺检查新铺砼的表面。

震实后每次用直尺进行检查时,都应于前一次检查带至少重叠1/2的直尺长度。

表面整修前应做好清边整缝,清除粘浆修补掉边、缺角,表面修整时,严禁在混凝土面板上洒水、撒水泥。

表面整修宜分二次进行:先找平抹面,等混凝土表面无泌水时,再作第二次抹平,板面应平整密实。

修整作业应在砼仍保持塑性和具有和易性的时候进行,以确保从路表面上清除水份和浮浆。

新铺砼表面,平整度检查出来的高处应用手镘法除高出的砼,低尘洼处不得填以表面的浮浆,必须用新制砼填补与修整。

D、接缝在开始铺筑路面砼之前28d提交一份整个工程范围的平面图,示出建议在砼路面内设置的全部接缝的部位和布置细节。

路面端板、桥头搭板及末端板亦均应在平面图中示出。

①横向施工缝横向施工缝的位置设在胀、缩缝处。

设在缩缝处或非胀、缩缝处时,横向施工缝采用平缝加传力杆,并垂直于中线和按图纸所示尺寸及其它要求施工。

传力杆采用光面钢筋,其长度的一半以上应涂以沥青,设在胀缝处时,横向施工缝按胀缝的要求施工。

传力杆最外边距接缝或自由边的距离不应小于150mm。

横向施工缝只在摊铺作业中断时间超过30min时才设置。

横向施工缝若与横向缩缝、胀缝分开设置时,其距离不得小于 2.0m。

必要时为了保证获得最小间距,工程师可授权改变横向缩缝的间距。

②横向缩缝横向缩缝应横过路面全宽设置。

缩缝一般采用假缝形式。

缝应做成一条直线,不得有任何中断。

图纸规定缩缝处设传力杆时,其要求与施工缝的传力杆相同。

除工程师另有指示外,横向缩缝(假缝)采用锯缝,并按图纸规定的尺寸锯成。

除规定位置外,不得出现任何横向裂缝的路面。

锯缝垂直或小平的边缘剥落,不超过5mm。

边缘剥落长度在任何一米长的锯缝内不得超过300mm。

由有经验的操作人员来施工,以确保锯口平直和把边缘剥落控制在规定范围以内。

当砼硬化到足以承受锯缝设备时,即可开始锯缝作业。

锯缝作业完成后,立即把所有锯屑和杂物彻底清除干净。

砼板养生完毕后,用空气压缩机很好地清扫接缝的沟槽内任何杂物。

待砼充分干燥后,用符合GBJ97-87附录四或图纸规定的填缝料予以填封。

③横向胀缝横向胀缝在桥头搭板端部、路面的端头处、沿行车道与交叉道之间以及其他规定处设置。

胀缝采用滑动传力杆,即在传力杆涂沥青的一端加一盖套,内留30mm的空隙填纱或泡沫塑料。

盖套一端在相邻板中交错布置。

横向胀缝应连续贯通路面全宽,并应垂直于道路中心线以及按图纸所示尺寸设置。

横向胀缝与其它横缝的距离不得小于2.0m。

必要时,为保证获得最小净距,工程师可授权改变横向缩缝的间距。

接缝用的接缝板和填缝料应符合规范或图纸所规定的接缝材料。

在设置接缝材料时,胀缝要彻底扫干净,缝的侧面均应用接缝材料制造厂家推荐的结合料抹涂。

填料的顶部低于路面表面不得少于5mm,也不得多于7mm。

④纵向缩缝纵向缩缝平行于中线或按图所示工工程师指示的位置设置。

拉杆应采用螺纹钢筋。

除工程师另有指示外,纵向缩缝采用假缝,用锯缝机按图纸规定的尺寸锯成。

所有纵向缩缝的缝线与平面图所示位置之间的偏差在任何一点上都不得超过10mm。

⑤纵向施工缝纵向施工缝采用平缝,并在板厚中央设置拉杆。

拉杆的设置与纵向缩缝拉杆设置相同。

E、基本要求水泥的物理性能和化学成份符合国家有关标准的规定。

粗细集料、水及接缝材料符合规范要求。

施工配合比应根据现场测定水泥的实际标号进行计算,并经试验室试验,选用最佳配合比。

砼的摊铺、捣实、整平与面板砼养生符合规范要求。

接缝的位置、规格、尺寸和传力杆、拉力杆的设置以及面板补强钢筋的布设等符合设计和规范要求。

路面的平整度和构造深度符合规范要求。

F、检查项目水泥砼面板检查项目注:表中σ-平整度仪测定的标准偏差;h-3m直尺与面层的最大间隙G、外观鉴定砼面板无脱皮、印痕、裂纹。

露石、蜂窝、麻面、缺边、掉角等现象。

路面边线直顺、曲线圆顺。

接缝填缝料饱满密实、粘结牢固、缝缘清洁整齐。

4)涂料工程A、工艺流程墙面基层处理→弹线、分格、粘条→拌制面层材料→喷涂→起分格条→勾缝→养护B、基层处理:①底层砂浆表面标高的控制:底层砂浆抹好后,给面层应留12mm的厚度,因考虑面层抹砂浆8mm厚,喷层厚2~4mm。

②面层涂层不同,抹砂浆面层的质量要求也不同。

涂刷:混合砂浆面层要求大杠刮平,木抹子搓平,表面列孔洞、无砂眼,面层颜色均匀一致,无划痕。

相关文档
最新文档
