拖拉管现场施工方法

合集下载

拖拉管施工方案

拖拉管施工方案

拖拉管施工方案拖拉管施工方案一、施工目标:为了满足建筑物内排污系统的需求,确保建筑物的排水顺畅和污水的正确处置,本次施工计划在建筑物内新增一条拖拉管道。

二、施工内容:1. 确定拖拉管道的位置和走向:通过现场勘测和评估,确定拖拉管道的最佳位置和走向,以便于排水和维护。

2. 准备施工材料和设备:准备所需的拖拉管材料、工具和设备,包括拖拉管、胶水、切割工具等。

3. 建立施工现场:在施工现场设置安全警示标志,确保施工区域的安全。

4. 开挖沟槽:根据拖拉管道的位置和走向,进行挖掘沟槽,保证沟槽的宽度、深度和坡度符合要求。

5. 铺设拖拉管道:将预制的拖拉管道放置在挖掘的沟槽中,并使用胶水等材料将其固定在位。

6. 进行连接和密封:连接不同段的拖拉管道,并进行密封处理,确保管道的连续性和密封性。

7. 调试和测试:在管道铺设完毕后,对拖拉管道进行调试和测试,确保其排水和密封性能符合要求。

8. 恢复施工现场:将施工现场进行清理和恢复,保持建筑物周围环境的整洁和卫生。

三、施工安全措施:1. 施工前制定详细的安全计划,确保施工过程中的安全。

2. 施工现场设置安全警示标志,提醒施工人员和周围人员注意安全。

3. 严格按照安全操作规程进行施工,防止人员和设备的意外伤害。

4. 使用安全防护设备,如安全帽、安全鞋等,保护施工人员的安全。

5. 对施工过程中的危险因素进行及时排查和处理,确保施工安全。

四、施工时间安排:1. 确定施工周期和工期,合理安排施工人员和设备。

2. 在施工过程中及时调整进度,确保施工的高效和质量。

3. 根据项目需求,增加施工人员和设备,提高施工效率。

五、施工质量管理:1. 在施工过程中,严格按照技术规范和施工图纸要求进行施工,保证施工质量。

2. 对施工中的质量问题进行及时发现和处理,确保施工质量符合要求。

3. 进行施工过程的质量检查和验收,确保拖拉管道的质量。

综上所述,本次拖拉管施工方案详细规划了施工目标、施工内容、施工安全措施、施工时间安排和施工质量管理,确保施工的顺利和质量。

拖拉管施工技术方案

拖拉管施工技术方案

拖拉管施工技术方案一、施工前准备1、制定施工计划和方案,明确责任,明确施工流程,制定现场安全管理制度;2、根据设计图纸和规格要求,制定施工流程、施工措施及施工质量要求;3、制定施工周期,并根据情况进行评估和调整;4、确定所需机械、工具、材料和人员,保证施工能够按时按需开展;5、现场安排足够的施工用地,保证施工材料储备充足;6、编制完整的质量控制计划、技术要求和现场施工方案,进行全面的施工准备工作。

二、材料以及工序具体实施1、拖拉管制的施工和检测必须符合建筑规范及相关安全、环保法规,也注重绿色环保。

施工必须在人员、设备和材料已经到位的前提下进行。

2、在长距离的拖拉管道施工时,首先需要确定的是两个端点。

用大型设备挖掘出地坑、沟渠,桩基沉桩,并进行管道的排列。

3、然后开始进行管道的安装,首先要用装置调节管道的挂钩以便对管道进行调节以适应地形的不同。

接着吊装管道,安装支架,设置管道支架的位置。

确定好管道位置后,开始进行管道对接,并在对接处进行焊接、探伤和防腐处理,以保证管道连接的牢固性和防腐性。

4、和管道连接的有三种方式:弹性接头、法兰连接和铸铁扣环。

其中,弹性接头和法兰连接比较常见。

使用弹性接头的场合一般是在非常振动的地面上,又或是需要调节的各种情况。

法兰连接则适用于管道口径较大的场合。

5、安装好管道之后,需要根据不同的要求来进行检验,确保安装质量符合规范要求。

6、管道铺设完毕后,其间的间隔要根据设计标准。

钢管市场价格稳定,质量比较可靠,且铺设较为便捷。

一些地区管道铺设较为复杂,要选用好的帮助设备进行铺设。

三、施工质量控制拖拉管道的施工过程中,一定要严格按照相关质量控制标准和检测标准来进行。

只要施工质量达标、施工效率高,则可以为建设产生更大的效益。

常常可以在施工过程中进行第一次质量检查。

如果发现问题,应马上处理,确保施工效率的同时拥有可靠的质量保障。

四、安全施工1、工地安全管理制度必须符合相关的规定和要求,确保施工安全;2、设备要经过检修、维护,并进行安全操作培训,确保设备运转正常;3、对露天区域进行封锁,保障工人身体安全;4、对施工区域进行标识和设置支架,避免危险;5、对班组人员进行上岗前培训,确保达到安全操作规范;6、禁止部分工作人员进行高空工作、电工作业和消防设施使用。

拖拉管施工方案 (2)

拖拉管施工方案 (2)

拖拉管施工方案一、工程概况及工期质量要求:本工程为宝金气体10KV输电线路工程(兴港路段)拖拉管工程,采用微控导向牵引法施工。

管材:DN200×6,MPP管。

工程质量:合格。

工期:具体根据现场情况而定。

二、施工准备1、组织图纸会审,认真参加施工技术交底和施工图纸交底。

2、勘察现场,查实设计中尺寸标高及工程量数据和现场施工条件,对地下障碍及相关管线调查摸底,并做好复测放样。

3、落实用水、用电及相关的围栏,警示标志等,确保施工现场行人车辆等安全。

4、机械设备组织进入施工现场。

5、落实采购管材方案。

6、编制施工组织方案的基础上,制定施工方案,并取得监理工程师认可。

三、施工组织:见下图四、工程的重点难题预计和对策1、工程的重点难题预计和对策(1)该工程为拖拉管工程,管材要求高,必须为耐高压、高韧性,受拉力。

对策:选用DN200,Mpp管材,确保拖拉管不变形。

施 工 组 织 图(2)该工程段为砂土及淤泥质土层,并穿越大道平行过路。

对策:选用高分子化学泥浆,必要时挖掘取障,确保导向成功。

(3) 砂土及淤泥质土不及易抱管,拖拉不动或管材断裂,对策:拖拉管时采用空气润滑剂和复合泥浆,确保洞孔润滑 ,保证拖拉管一次性成功。

工程负责人挖 掘 机 安 全 员 质量监督员设 备 维 护 泥 浆 配 制微控导向员现场施工员 后 勤施 工 机 组(4)井位标高和河底标不同,产生弧线,洞孔泥浆清不出,易增加拖拉管压力。

对策:拖拉管时采用挖机协助推拉,确保管材不变型。

(5)该工程为电力管道,标高要求准确。

对策:采用美国GDIDERV 型导向仪进行导向,地面用水准仪按线路多点面选定基准点,确保标高度正确。

(6)全线工程段地处主要路段,施工现场环境卫生要求高。

对策:有发包方办理有关审批手续,配合做好现场管理工作。

2、施工中需要着重控制质量的形成因素。

(1)施工工艺标准尽可能细化、量化。

(2)加强对工艺标准执行的严格管理。

拖拉管现场施工方法

拖拉管现场施工方法

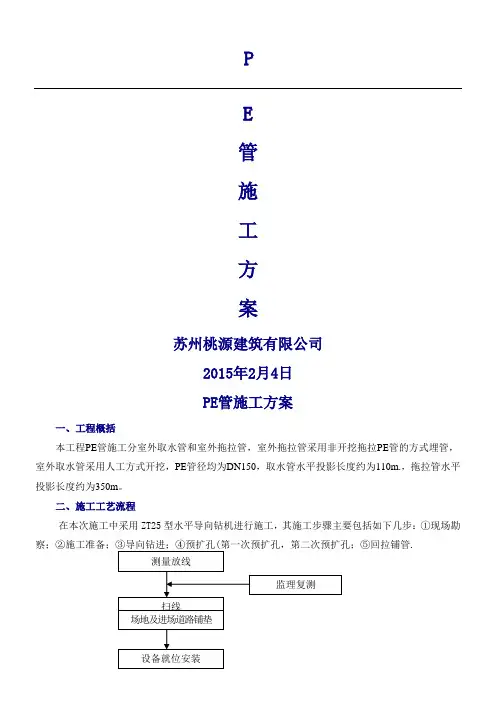

PE管施工方案苏州桃源建筑有限公司2015年2月4日PE管施工方案一、工程概括本工程PE管施工分室外取水管和室外拖拉管,室外拖拉管采用非开挖拖拉PE管的方式埋管,室外取水管采用人工方式开挖,PE管径均为DN150,取水管水平投影长度约为110m.,拖拉管水平投影长度约为350m。

二、施工工艺流程在本次施工中采用ZT25型水平导向钻机进行施工,其施工步骤主要包括如下几步:①现场勘.在本次施工中,室外取水管采用人工开挖,人工开挖深度约水平面向下50cm。

三、施工准备a、现场勘察:因此段地下埋线较多,在施工前,需与厂区内沟通好,明确管线位置,避免破坏原有管线,确保工程安全进行。

b、施工准备1、焊机、挖机、人员、二级保护进场。

2、将需施工的PE管材全部焊接完成。

3、对需进行破碎的马路进行放线,用挖机进行破碎、开挖。

4、在此段两边进行活动板围挡。

四、施工一、非开挖施工一)首次定向钻进准备工作完成后,钻机定位,按照设计图开始施工,本工程埋设深度为水平面向下4米。

尽可能缩短减少钻进和回扩、回施时间。

利用导向钻机及导向仪,通过检测和控制手段使导向钻头按设计轨道钻进。

导向孔钻进一般采用小直径全面钻头,进行全孔底破碎钻进,在钻头底唇面上或钻具上,安装有专门的控制钻进方向的机构,在钻具内或紧接其后部位,安装有测量探头。

钻进过程中,探头连续或是间隔测量钻孔位置参数,并通过无线数据或有线方式将测量数据发送到地表接收器。

操作者根据这些数据及其处理这些数据得到的图表,采取适当的技术措施调整控制钻进方向,再进行人工控制钻孔的轨迹,从而达到设计要求。

二)预扩孔(回扩孔):导向孔钻进完毕后,装上各种回扩器,将原孔扩大到原来管径的1.2倍。

一般在钻机对面的出口坑将回扩钻头连接于钻杆上,再回拉进行回扩,在其后不断地加接钻杆。

根据导向孔与适合生产管铺设孔的直径大小和地层情况,回扩可一次或多次进行。

推荐最终回扩直径按下式计算:D′=K′D式中:D′——适合生产管铺设的钻孔直径D——生产管外径K′——经验系数,一般K′=1.2,当地层均质完整时,K′取小值,当地层复杂时,K′取大值。

拖拉管施工方案

拖拉管施工方案

拖拉管施工方案一、引言拖拉管施工是一种在地下埋设管道时常用的机械施工方法。

它通过将管道放置在一种特殊的可移动框架或拖板上,然后利用推拉力和机械设备将管道沿地下铺设。

本文将针对拖拉管施工方案进行详细介绍。

二、施工前准备1. 施工方案设计在进行拖拉管施工前,需要制定合理的施工方案。

施工方案设计应考虑管道的材质、直径、长度、埋设深度等因素,并根据具体情况选择合适的拖拉机具和机械设备。

2. 地质勘察进行拖拉管施工前,必须进行地质勘察工作,以了解地下土壤、地下水位、地下障碍物等信息。

根据勘察结果,制定合理的拖拉管施工方案,确保施工过程的顺利进行。

3. 施工人员培训在施工前,对施工人员进行相应培训,使其了解拖拉管施工的基本原理和操作要点,掌握相关的安全知识和操作技巧,确保施工过程安全可靠。

三、施工流程1. 管道铺设首先,在施工现场进行标定,确定管道的铺设线路。

然后,将管道放置在拖拉板上,调整好位置和方向。

使用拖拉机具和机械设备,将拖拉板沿着预定线路推拉,慢慢将管道铺设到地下。

2. 回填土方当管道铺设完成后,需要进行回填土方工作。

采用合适的土方回填方法,将挖掘出的土方重新填入到管道周围,直至恢复地面原貌。

回填土方过程中要进行夯实,确保土方均匀紧密,避免管道受到外力影响。

3. 管道测试在进行回填土方后,对铺设的管道进行测试是必要的。

通过施加一定的压力,检测管道的密封性和承载能力。

测试合格后,方可进行后续施工工作。

四、施工安全1. 安全防护在拖拉管施工过程中,必须加强安全防护措施。

包括施工现场周边的标识设施、警示标志、警示带等,以及施工人员的个人防护用品和安全装备。

2. 施工现场管理合理规划施工区域,进行施工现场管理。

设置专人负责施工现场安全,对施工人员进行安全教育和培训,保障施工过程中的安全。

3. 应急预案在施工前制定应急预案,明确各种应急情况的处理措施和应急联系方式。

确保在发生意外情况时能够及时有效地进行处理,保障人员安全。

非开挖拖拉管施工方案

非开挖拖拉管施工方案

非开挖拖拉管施工方案一、前言随着城市化进程的不断推进,地下管线的建设和维护越来越受到关注。

然而,传统的开挖方式给城市交通和人流带来了很大的影响。

为了解决这一问题,非开挖拖拉管施工方案应运而生。

本文将详细介绍非开挖拖拉管施工方案的具体内容和操作步骤。

二、施工原理1. 基本原理非开挖拖拉管施工是一种利用特殊设备,在不破坏地面的情况下进行管道敷设的方法。

其基本原理是通过地下定向钻井机将管道推入地下,然后利用拖拉设备完成管道的敷设。

2. 施工流程(1)勘测设计:根据施工需要进行勘测设计,确定管道的线路和敷设深度等参数。

(2)准备设备:根据勘测设计的要求,准备好各类设备,如定向钻井机、管道推进机和拖拉设备等。

(3)现场准备:清理施工地点,确保施工区域的平整和安全。

(4)定向钻井:使用定向钻井机进行地下定向钻井,确保管道可以顺利推入地下。

(5)管道推进:将管道放入定向钻井孔中,并通过管道推进机推入地下。

(6)拖拉敷设:使用拖拉设备将管道沿预定线路敷设,同时进行必要的固定和连接工作。

(7)测试验收:对敷设完成的管道进行测试验收,确保其质量和性能满足要求。

三、优势和应用1. 优势(1)减少对市政设施的破坏:非开挖拖拉管施工可以在不破坏地面的情况下完成管道敷设,减少对市政设施的破坏,降低维修和修复的成本。

(2)减少交通和人流影响:相比传统的开挖施工方式,非开挖拖拉管施工对交通和人流的影响更小,可以减少交通拥堵和人员阻塞。

(3)节省施工时间和成本:非开挖拖拉管施工能够高效地完成管道敷设,节省了施工时间和成本。

2. 应用范围非开挖拖拉管施工广泛应用于城市供水、燃气、电力、通讯等基础设施的建设和维护领域。

同时,它也适用于一些特殊环境下的敷设需求,如山区、河流、高速公路等地形复杂的地区。

四、安全措施1. 施工前的安全检查:在施工前,要进行地质勘测和现场安全检查,确保施工地点安全无隐患。

2. 操作人员培训:对施工人员进行专业的培训,确保其具备操作技能和安全意识。

拖拉管施工专项施工方案

拖拉管施工专项施工方案

拖拉管施工专项施工方案一、工程概况本工程为拖拉管施工,包含施工前的准备工作、拖拉管施工、施工完毕的验收工作等。

二、施工前准备工作1.安排施工人员:根据工程规模和施工难度,合理安排施工人员,确保施工顺利进行。

2.资料准备:收集并准备施工所需的相关资料,包括施工图纸、技术要求等。

3.工器具准备:根据施工需要,准备相关工器具,包括拖拉管设备、测量仪器、安全防护用具等。

4.现场勘察:在施工前对施工现场进行勘察,并根据勘察结果制定详细的施工方案。

5.施工方案制定:根据勘察结果和工程要求,制定详细的施工方案,包括施工工序、施工顺序、施工人员安排等。

三、拖拉管施工1.固定起始点:根据施工图纸要求,确定拖拉管的起始点,并进行固定,确保施工的精确性。

2.引线:根据施工图纸要求,确定拖拉管的引线位置,并进行固定,以保证拖拉过程中的直线度。

3.拖拉管布线:根据施工图纸,将拖拉管从起始点开始,沿引线方向进行布线,确保布线的准确性和顺畅度。

4.挖掘沟槽:根据拖拉管的尺寸,使用挖掘机等设备进行沟槽的开挖,确保沟槽的深度和宽度符合要求。

5.敷设拖拉管:将拖拉管放入沟槽中,根据要求进行排列和固定,并进行长度的测量和调整,确保拖拉管的准确敷设。

6.拖拉管连接:根据施工图纸要求,进行拖拉管的连接,采用焊接、承插式等方式进行连接,保证连接的牢固性和稳定性。

7.拖拉管拉拔:根据施工方案要求,使用专用设备进行拖拉管的拉拔,确保拖拉管的正常运行和使用。

四、施工完毕的验收工作1.拖拉管是否符合要求的检查:对敷设的拖拉管进行检查,检查是否符合规定的线路和接口要求,确保拖拉管的质量。

2.拖拉管对周围环境的影响评估:评估拖拉管施工过程中对周围环境的影响,包括对地面、地下设施等的影响,确保施工过程安全和无破坏。

3.施工记录整理:整理施工记录,包括施工过程中的安全记录、质量记录等,作为后续的资料备份。

4.完工验收:根据施工图纸要求和相关规范,进行最终验收,确保拖拉管施工质量符合要求。

拖拉管现场施工方法

拖拉管现场施工方法

精心整理PE管施在本次施工中采用ZT25型水平导向钻机进行施工,其施工步骤主要包括如下几步:①现场勘.精心整理在本次施工中,室外取水管采用人工开挖,人工开挖深度约水平面向下50cm 。

a 、b 、12344米。

尽导向孔钻进一般采用小直径全面钻头,进行全孔底破碎钻进,在钻头底唇面上或钻具上,安装有专门的控制钻进方向的机构,在钻具内或紧接其后部位,安装有测量探头。

钻进过程中,探头连续或是间隔测量钻孔位置参数,并通过无线数据或有线方式将测量数据发送到地表接收器。

操作者根据这些数据及其处理这些数据得到的图表,采取适当的技术措施调整控制钻进方向,再进行人工控制钻孔的轨迹,从而达到设计要求。

二)预扩孔(回扩孔):导向孔钻进完毕后,装上各种回扩器,将原孔扩大到原来管径的1.2倍。

一般在钻机对面的出口坑将回扩钻头连接于钻杆上,再回拉进行回扩,在其后不断地加接钻杆。

根据导向孔与适合生. 产管铺设孔的直径大小和地层情况,回扩可一次或多次进行。

推荐最终回扩直径按下式计算:D′=K′D式中:D′——适合生产管铺设的钻孔直径D——生产管外径K′——经验系数,一般K′=1.2,当地层均质完整时,K′取小值,当地层复杂时,K′取大值。

在进行扩孔的时候,利用泥浆混配系统将拌有美国威猛化学泥浆的混合液通过钻杆注入回扩器中,通过回扩器的旋转均匀地喷在孔壁上,化学泥浆的主要作用:(1)、泥浆在孔的四周形成泥饼,也称为孔壁,使形成的孔不塌方。

(2)、泥浆使钻杆和钻头得到良好的润滑,减少阻力。

(3)、泥浆在孔内流动,可冷却钻头。

(4)、泥浆可悬浮岩粉,并将他们带出孔外。

(5)、泥浆在钻头前面起射流作用,有助于切削土层。

f、敷设管线回拉完成后,即可拉入待铺设的生产管。

管子预先全部连接妥当,以利于一次接入。

当地层情况复杂,如:钻孔缩径或孔壁垮塌,可能对分段拉管造成困难。

回拉时,应将回扩钻头接在钻杆上,然后通过单动接头连接到管子的拉头上,单动接头可防止管线与回扩头一起回转,保证管线能够平滑地回拉成功。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

精心整理
P
E


在本次施工中采用ZT25型水平导向钻机进行施工,其施工步骤主要包括如下几步:①现场勘
.
在本次施工中,室外取水管采用人工开挖,人工开挖深度约水平面向下50cm 。

a 、b 、12344米。

尽导向孔钻进一般采用小直径全面钻头,进行全孔底破碎钻进,在钻头底唇面上或钻具上,安装有专门的控制钻进方向的机构,在钻具内或紧接其后部位,安装有测量探头。

钻进过程中,探头连续或是间隔测量钻孔位置参数,并通过无线数据或有线方式将测量数据发送到地表接收器。

操作者根据这些数据及其处理这些数据得到的图表,采取适当的技术措施调整控制钻进方向,再进行人工控制钻孔的轨迹,从而达到设计要求。

二)预扩孔(回扩孔):
导向孔钻进完毕后,装上各种回扩器,将原孔扩大到原来管径的1.2倍。

一般在钻机对面的出口坑将回扩钻头连接于钻杆上,再回拉进行回扩,在其后不断地加接钻杆。

根据导向孔与适合生
产管铺设孔的直径大小和地层情况,回扩可一次或多次进行。

推荐最终回扩直径按下式计算:D′=K′D
式中:D′——适合生产管铺设的钻孔直径
D——生产管外径
K′——经验系数,一般K′=1.2,当地层均质完整时,K′取小值,当地层复杂时,K′取大值。

在进行扩孔的时候,利用泥浆混配系统将拌有美国威猛化学泥浆的混合液通过钻杆注入回扩器中,通过回扩器的旋转均匀地喷在孔壁上,化学泥浆的主要作用:
(1)、泥浆在孔的四周形成泥饼,也称为孔壁,使形成的孔不塌方。

(2)、泥浆使钻杆和钻头得到
(3)
(4)
(5)
f
上,
一次性g
h、入、出土角
8~20度的入、出土角适用于大多数的穿越工程。

对地面始钻式,入土角和出土角应分别6度至20度之间。

i、辅助参数
入土点或出土点与欲穿越的第一个障碍物之间的距离应至少大于3根钻杆的长度。

与水平的最小距离应至少为5-6M,以保证不发生泥浆喷涌。

从钻进技术方面考虑,第一段和最后一段钻杆柱应是直线的,即没有垂直弯曲和水平弯曲,这两段钻杆柱的长度应至少为10M。

j、钻孔轨迹控制
钻进导向孔时,每2-3M进行一次测量计算。

施工方在这些测量计算的基础上作出钻孔轨迹图。

还可应用测控软件进行轨迹控制。

内充满足够泥浆。

扩孔完成后进行回拖作业。

三)定向穿越施工技术保证措施:
水平定向钻穿越入、出土角按设计确定,确保管道在地下的深度要求和施工安全。

根据不同土质选取不同的钻进速度,选配不同性质的泥浆(泥浆粘度在45秒至50秒之间)。

本次穿越工程为确保钻机正确就位;开钻前应认真进行参数标定,确保穿越控向数据的准确,严格控制偏差在规范允许的范围之内。

四)水平定向穿越施工技术质量保证措施
钻机安装牢固后方可开钻,根据穿越管径的大小、长度和钻具的承载力调整回拖拉力。

1、中水管道标高控制措施
(1)钻导向孔施工前,用水平仪将钻线各控制点处的地形标高转测出来,并做出标记。

然后根据地形标高,设计图纸上的管底标高换算出个控制点的深度,做出设计数据表。

钻导向孔时根据设计表对每个控制点进行控制,如有偏差及时纠正。

(2)直观控制:导向孔施工前,在入、出钻工作井处各找两个点,井位两侧用水平仪测出标高,使这两点标高一致,并打木桩做好标记。

然后在这两个点上拉一条细线,当导向钻头至工作井时,用塔尺进行直观测量,这样可算出导向仪在地面上测量的深度与实际深度的偏差,然后根据这一个系统偏差对导向孔进行纠正。

2、预扩孔质量控制措施
(1)预扩孔是管道回拖成功的关键程序,为了保证回拖拉管工序的顺利进行,确保穿越万无一失,根据本地区地质资料,预扩孔DN150管采用1级扩孔。

一次采用Φ150挤桶式扩孔器进行一次扩孔。

(2)施工中加大泥浆配比,增加泥浆粘度的方法来维护钻孔的稳定。

具体为:回扩孔时泥浆的马氏粘度值必须保证在45~55秒之间,泥浆比重应大于1.03,泥浆注入土中与粘土混合后产生的泥浆比重应大于1.10(根据土质情况而定);选用进口高度膨润土,增加泥浆的高造浆率,保证泥浆具有优良的悬浮能力;为了增加钻孔的护壁效果,防止塌孔,在泥浆中按比例加入高分子聚合物,使钻孔壁形成一层保护层达到良好的护壁功能。

(3)施工时要连续进行,保证钻孔中的泥浆粘度适中处于一种粘滞状态,使泥浆没有时间沉淀,保证孔壁稳定性。

在预扩孔时扩孔速度不能太快,扩孔时间应大于3分钟/根,并均速扩孔不得忽快忽慢,使孔内泥浆均匀分布,严禁回扩器向扩孔方向反推以减少泥浆的不均匀分布。

(4)在预扩孔及回拖拉管过程中,孔内将会涌出大量的泥浆,为了观察孔内土质变化及保护施工环境,工作井内的泥浆必须及时抽出运走,施工过程中两侧工作井旁必须配备一台挖掘机及泥浆
泵,进行泥浆清理,以保证回拖拉管工序连续进行。

3、施工前必须利用物探手段结合开样槽方式对地下原有管线进行详查,对地下原有管线准确定位,
并采取相应的保护措施,以确保地下原有管线的安全。

4、连接的顺序为:
管道万向节短节扩孔器钻杆。

5、在管道焊接摆放过程中,根据场地的实际情况,在不影响交通的前提下,管道尽量一次性焊接
完成。

如果场地不允许,我们可分段焊接摆放,在拉管进行过程中逐段焊接以保证交通畅通。

6、泥浆配制:
泥浆在各个阶段的配制如下(如果地质情况有变化,其配制方案也随之变化):
(17—8%
(2
为:7—
口1/4
1
2
设方和上级领导负责。

3、建立严格的检查制度,施工作业机组试通合格后,接受监理工程师的验收。

4、执行以预防为主的原则,对工程质量进行控制,对参加施工的人员进行质量教育。

建立质
量交底制度,让操作人员明白质量的具体目标和要求。

5、认真做好施工记录,所有内容必须认真如实填写,不准掩盖施工中出现的质量问题。

六、管道的安装组焊
1、管线运输
管材自供,并由供货单位负责管道焊接,并提供质量保证书及验收资料。

管线运输中注意保
护管壁,以免损伤。

2、布管
沿作业带将管道顺序摆放、首尾错开,以便组对焊接。

3、组对焊接
(1)管道连接采用热收缩套连接法,所用热收缩套由厂家配套供应。

(2)管套的施工环境温度为0~60℃,若环境温度低于0℃,应对管套采取保温措施。

管材连接处表面的灰尘和脏物应清理干净,并使之对接无缝。

(3)应用液化石油气喷枪火焰从热收缩套中间沿圆周方向均匀加热,并使热收缩。

(4)套完全收缩后再分别向两端延伸加热。

加热时套管允许受热温度不超过250℃。

在局部收缩
处再
(5)
(6
1.
2.
1)
(1)
(2)
(3)
(4)必须与每位施工人员签订好“员工安全生产责任书”。

2)安全教育
(1)对新工人实施公司、项目部和班组的三级教育,对变换种的工人实施新工种的安全技术教育,并及时做好记录。

(2)教育工人熟悉本工程安全技术操作规程,掌握本工种的操作技能,具有一定的安全防护意识。

3)分部分项工程安全技术交底
各分部分项工程施工前对工人进行全面的针对性的安全技术交底,交底人和被交底人履行签名
手续。

4)安全检查制度
a.公司安全科每月组织一次安全检查组,对本项目进行安全检查。

b.项目经理和项目安全员日常安全检查活动。

c.检查后做工好书面记录,履行签字持续,隐患整改,做到定人、定时、定措施。

5)特种作业
各特种作业人员部分按要求培训,考试合格后持证上岗,实行专人专机制度。

6)班组班前活动
(1)
(2)
),7)
8)
(1)
(2)
(3)
9)
(1)
(2)
警示牌。

10)
(1)工程必须填写:《单位工程安全管理资料》。

(2)项目部必须备有企业安全管理和安全检查制度。

(3)项目部必须备有各级各部门安全生产责任制。

(4)所有出勤工人的安全三级教育资料齐全。

(5)三机操作证和各项特种作业上岗证齐全有效。

(6)员工绿色岗位证与员工责任书应全部签订建立。

3.安全施工技术:
安全保证总原则
①为规范施工现场的安全管理,遵守该项目安全施工的要求,保障职工的生命安全,保障施工设备的正常使用,特制定本规定。

②施工组织设计,专业技术方案及措施必须包含安全措施的具体要求,安全施工技术措施须经批准后,方可进行施工。

如业主有要求,还应报经业主审核批准。

③进入现场施工的全体员工必须先进行安全培训和进工地教育,并报业主批准认可,方可进行现场施工。

④参加本工程施工的全体员工将遵守业主的有关规定,接受业主的监督,除执行业主的安全要
2015年2月4日。
