母杜柴登煤矿选煤厂和矿井施工方案

合集下载

井下换装硐室

井下换装硐室

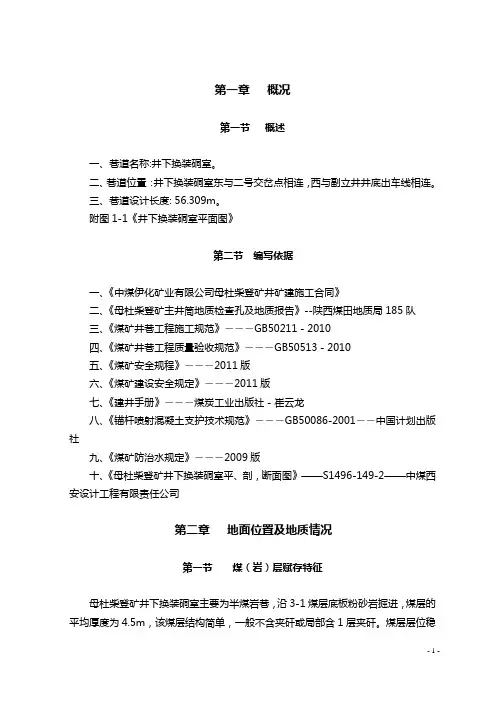

第一章概况第一节概述一、巷道名称:井下换装硐室。

二、巷道位臵:井下换装硐室东与二号交岔点相连,西与副立井井底出车线相连。

三、巷道设计长度: 56.309m。

附图1-1《井下换装硐室平面图》第二节编写依据一、《中煤伊化矿业有限公司母杜柴登矿井矿建施工合同》二、《母杜柴登矿主井筒地质检查孔及地质报告》--陕西煤田地质局185队三、《煤矿井巷工程施工规范》―――GB50211-2010四、《煤矿井巷工程质量验收规范》―――GB50513-2010五、《煤矿安全规程》―――2011版六、《煤矿建设安全规定》―――2011版七、《建井手册》―――煤炭工业出版社-崔云龙八、《锚杆喷射混凝土支护技术规范》―――GB50086-2001――中国计划出版社九、《煤矿防治水规定》―――2009版十、《母杜柴登矿井下换装硐室平、剖,断面图》——S1496-149-2——中煤西安设计工程有限责任公司第二章地面位臵及地质情况第一节煤(岩)层赋存特征母杜柴登矿井下换装硐室主要为半煤岩巷,沿3-1煤层底板粉砂岩掘进,煤层的平均厚度为4.5m,该煤层结构简单,一般不含夹矸或局部含1层夹矸。

煤层层位稳定,厚度变化不大。

3-1煤层黑色沥青光泽、阶梯状断口,块状构造,倾向NW330°,倾角2°,3-1煤层为对比可靠、全区可采的稳定煤层。

煤层顶板岩性以粉砂岩及砂质泥岩为主,直接顶为3.6m厚浅灰色粉砂岩,泥质胶结,岩体较完整,弱含水。

老顶为14.8m厚浅灰色细粒砂岩,夹粉砂岩薄层,波状交错层理,有垂直裂隙发育,含水。

煤层底板为8.9m厚浅灰色粉砂岩,泥质胶结,岩体较完整,弱含水。

第二节地质构造情况1、3-1煤层黑色沥青光泽、阶梯状断口,块状构造,有分层现象,产状330°∠1.5°;煤层底板为8.9m厚浅灰色粉砂岩,泥质胶结,岩体较完整,弱含水。

底板粉砂岩硬度不高,根据现已施工段地质情况,巷道顶板及两帮岩石不稳定,有片帮现象,施工时需及时支护。

母杜柴登施工组织设计修改版

母杜柴登施工组织设计修改版

母杜柴登施工组织设计修改版中煤能源有限公司鄂尔多斯分公司伊化矿业资源有限责任公司母杜柴登煤矿30201工作面顶板疏放水钻孔施工组织设计徐州大屯工程咨询有限公司8月一、概况.............................................................................. 错误!未定义书签。

二、工程目的和任务 .......................................................... 错误!未定义书签。

三、工作面水文地质概况 .................................................. 错误!未定义书签。

四、工程量及质量标准 ...................................................... 错误!未定义书签。

㈠工程量....................................................................... 错误!未定义书签。

㈡质量标准................................................................... 错误!未定义书签。

五、施工技术要求及施工技术措施................................... 错误!未定义书签。

六、劳动组织和施工工期保证措施................................... 错误!未定义书签。

七、主要施工设备和材料配备........................................... 错误!未定义书签。

八、质量保证措施 .............................................................. 错误!未定义书签。

母杜柴登矿副井外壁变径段支护结构设计与施工

母杜柴登矿副井外壁变径段支护结构设计与施工
2 0 1 4 年第 3 9 卷第 2 期
V0 1 . 3 9 No . 2
能 源 技 术 与 管 理
E n e r g y T e c h n o l o y g a n d Ma na g e me n t 4 7
d o i : 1 0 . 3 9 6 9 0 . i s s n . 1 6 7 2 - 9 9 4 3 . 2 0 1 4 . 0 2 . 0 1 8
/ 71 2 7 2 2 9 4 0 0 1 1 8 o o
2 8 2 . 6 6 m 。与下伏延长组呈平行不整合接触。 ( 3 ) 侏罗系中统直罗组 : 该地层岩性组合上 部为灰紫 、 暗紫色泥岩 , 中夹灰绿色砂质泥岩 、 粉 砂岩呈互层出现 ; 下部为灰绿 、 青灰色中~ 粗砂岩 ,
质 和钙 质 胶结 。据钻 孔 资料 统计 ,地 层厚 度 1 7 6 . 7 9 — 3 4 4 . 1 5 i n , 平均 2 7 2 . 5 2 I n 。与 下 伏 直 罗组 呈 不整 合接触 。
底, 区内无出露 , 部分钻孑 L 也仅揭露其上部岩层 , 据区域地层资料 , 厚度大于 1 0 0 m 。 岩性以灰绿色
母 杜 柴 登 矿 副井 外 壁 变 径 段 支 护 结 构 设 计 与 施 工
张晓震
( 中 煤 第五建设 有限公 司 第 四十九工程处 , 河北 邯
要 ] 母杜柴登矿副井原设计外壁 变径段( + 1 1 4 5 . 8 叶1 1 4 4 . 8 m ) 为单层钢筋, 施 工中为防 止过 渡段 井壁 开裂 ,外 壁在 变径 段逐 步扩 大掘进 直 径 ,同时在 过 渡段 增加 内排 钢 筋, 将 变径段 混凝 土等 级增加 至 C 4 5 , 保证 了变径段 井壁 结构 的安全 过渡 。 [ 关键词 ] 立井井壁 ; 井壁变径 ; 支护设计 ; 井壁施工 [ 中图分类号 ]T D 2 6 2[ 文献标识码 ]B [ 文章编号]1 6 7 2 . 9 9 4 3 ( 2 o 1 4 ) 0 2 一 O 0 4 7 一 O 2 地层, 含2 、 3 、 4 、 5 、 6五个煤组 , 按其沉积旋 回可划

副井井筒装备安装工程施工作业规程

副井井筒装备安装工程施工作业规程

副井井筒装备安装工程施工作业规程目录第1章编制原则和编制依据..................................................... - 3 -1.1 编制原则.............................................................. - 3 -1.2 编制依据.............................................................. - 3 - 第2章工程概况............................................................... - 3 -2.1 矿井概况.............................................................. - 3 -2.2 工程概况.............................................................. - 4 - 第3章施工准备............................................................... - 4 -3.1 现场施工条件.......................................................... - 4 -3.2 施工设施设置.......................................................... - 7 - 第4章施工方案.............................................................. - 10 - 第5章主要施工方法.......................................................... - 10 -5.1 井筒装备标准段安装................................................... - 10 -5.2 井筒管路托梁安装..................................................... - 13 - 第6章劳动组织.............................................................. - 13 -6.1 劳动组织............................................................. - 13 -6.2 劳动力配备........................................................... - 13 - 第7章施工进度安排.......................................................... - 13 -7.1 施工进度计划......................................................... - 13 - 第8章施工安全保证措施...................................................... - 14 -8.1 安全管理机构......................................................... - 14 -8.2 安全生产管理目标:................................................... - 14 -8.3 安全保证体系......................................................... - 14 -8.4 保证安全的专项措施................................................... - 14 -8.5 提升运输安全技术措施................................................. - 16 -8.6 电气焊安全技术措施................................................... - 17 -8.7 起重吊装安全技术措施................................................. - 19 -8.8 井筒装备作业安全技术措施............................................. - 20 -8.9 井筒装备施工长材料下放安全技术措施................................... - 21 -8.10 井筒装备施工井口防火措施............................................ - 21 -8.11 井筒装备施工防坠落措施.............................................. - 22 -8.12 吊盘组装安全技术措施............................................... - 23 -8.13 季节性施工措施..................................................... - 24 -8.14 设备管理安全技术措施............................................... - 27 -8.15 临时用电安全技术措施............................................... - 31 - 第9章技术标准及要求........................................................ - 38 -9.1 罐道梁安装........................................................... - 38 -9.2 树脂锚杆固定托架及梁的安装........................................... - 39 -9.3 罐道安装:........................................................... - 40 -9.4 梁及楔形罐道安装..................................................... - 40 -9.5 管子梁、管座安装...................................................... - 41 -9.6 梯子间安装............................................................ - 41 -9.7电缆支架安装.......................................................... - 41 -附表1:母杜柴登副井井筒装备工程主要施工机械设备、周转材料及施。

母杜柴登矿井及选煤厂环境影响报告书(简 本)

母杜柴登矿井及选煤厂环境影响报告书(简 本)

母杜柴登矿井及选煤厂环境影响报告书(简本)1 项目所在区域环境概况1.1 自然环境概况1.1.1 地形地貌井田位于鄂尔多斯高原的东北部,具备典型的高原堆积型丘陵地貌特征,地表全部被第四系风积沙所覆盖,植被稀疏,为沙漠~半沙漠地区。

区内地形总体趋势是东南部较高,西北部较低。

最高点位于井田东南部的N52号钻孔附近,海拔标高为1302.5m;最低点位于井田西部边缘,海拔标高为1278.5m。

最大地形高差为24.1m。

1.1.2气候特征井田内气候特征属于干旱的温带高原大陆性沙漠气候,太阳辐射强烈,日照丰富,干燥少雨,风大沙多,无霜期短。

冬季漫长寒冷,夏季炎热而短暂,春季回暖升温快,秋季气温下降显著。

1.1.3地震及灾害地质井田位于鄂尔多斯台向斜东缘,鄂尔多斯台向斜被认为是中国现存最完整、最稳定的构造单元。

根据中华人民共和国国家标准《中国地震动参数区划图》(GB-18306-2001):井田所在地乌审旗、伊金霍洛旗的地震动峰值加速度为 0.05g,对照地震烈度为Ⅵ度,属弱震预测区。

据调查,本区历史上从未发生过较大的破坏性地震,区内亦无泥石流、滑坡及地面塌陷等不良地质灾害现象发生。

1.2社会经济背景本矿区主要位于鄂尔多斯乌审旗图克镇境内的呼吉尔特村,区内人口稀少,以牧业为主,经济欠发达。

2007年全旗地区生产总值累计实现70.01亿元,较06年增长了45%,其中第一产业实现增加值5.8亿元,同比增长3.4%;地二产业实现增加值54.01亿元,同比增长58.8%;第三产业实现增加值10.21亿元,同比增长17.7%,三次产业在总量不断增长的基础上,结构进一步优化,产业比例优化调整为8:77:15。

按常住人口计算,全年人均GDP达到72927元,比2006年增长62.5%。

1.3环境敏感因素分析矿区内没有地表河流,根据现场周边自然状况和人文状况调查,确定主要环境敏感点和环境保护目标为评价范围内地下水、居民点、耕地等。

选煤厂工程施工方案范本

选煤厂工程施工方案范本

本选煤厂工程位于XX市XX区,占地面积约XX平方米。

工程主要包括主厂房、辅助厂房、储煤场、装车栈桥、洗选设备等。

工程总投资约XX万元,计划工期为XX 个月。

为确保工程顺利进行,特制定以下施工方案。

二、施工组织与管理1. 组织机构成立项目领导小组,负责工程的整体规划、协调和决策。

下设施工管理部、工程技术部、质量安全部、物资供应部、财务部等部门,负责具体工作。

2. 施工管理(1)建立健全施工管理制度,确保工程顺利进行。

(2)加强施工人员培训,提高施工队伍素质。

(3)严格执行施工方案,确保工程质量。

3. 质量管理(1)制定质量保证体系,确保工程质量。

(2)加强原材料、施工过程和成品的检验,确保质量达标。

(3)对质量问题进行及时整改,确保工程质量。

4. 安全管理(1)建立健全安全生产责任制,确保施工安全。

(2)加强施工现场安全管理,消除安全隐患。

(3)对施工人员进行安全教育培训,提高安全意识。

三、施工工艺与流程1. 施工工艺(1)土建工程:采用现浇混凝土、砖混结构,砌筑、抹灰等传统施工工艺。

(2)安装工程:采用设备吊装、管道安装、电气设备安装等工艺。

2. 施工流程(1)土建工程:基础开挖、基础施工、主体结构施工、装饰装修等。

(2)安装工程:设备安装、管道安装、电气设备安装、调试等。

(3)设备调试:对洗选设备进行调试,确保其正常运行。

四、施工进度安排1. 土建工程:计划开工日期为XX年XX月XX日,竣工日期为XX年XX月XX日。

2. 安装工程:计划开工日期为XX年XX月XX日,竣工日期为XX年XX月XX日。

3. 设备调试:计划开工日期为XX年XX月XX日,竣工日期为XX年XX月XX日。

五、施工保障措施1. 人员保障:招聘具备相关经验和技能的施工人员,确保工程顺利进行。

2. 物料保障:根据工程进度,提前采购原材料、设备等,确保施工需求。

3. 施工机械保障:配备足够的施工机械,提高施工效率。

4. 质量保障:加强施工过程中的质量检查,确保工程质量。

母杜柴登煤矿二期工程施工组织设计

母杜柴登煤矿二期工程施工组织设计

前言为确保该工程施工安全、优质、快速、高效地顺利进行,结合我处施工装备和技术特长,特编制此项工程施工组织设计以指导施工,选用了有效的设备和先进的可靠的施工技术、施工工艺,所有参与施工人员必须认真遵照并贯彻执行。

1、总体思路在本工程施工过程中,以高起步、高标准、高质量、高效益的“四高”为总体目标,精心组织,精细施工,铸造精品。

首先确保安全和质量目标、确保工期目标。

其次是高标准控制施工全过程,高效率、高水平建设本工程。

在实施中,用先进的设备和科学的配置来满足设计规范和建设单位、监理单位的要求;用先进的技术和工艺来保证质量要求;用先进的组织管理方法,结合工程特点,统筹考虑,科学安排。

对施工中的重点、难点部位,始终放在突出的位置,狠抓不放过,根据我处多年从事类似工程施工经验,对本工程施工过程中的重点、难点进行事前、事中控制。

做好施工中的每项监测控制,对各道工序进行全过程的跟踪监测,并及时收集整理全过程的各类信息,以便更好地指导施工。

2、编制原则1、认真贯彻现行国家、行业标准、规范,在确保安全施工和工程质量以及招标文件所规定其它指标的前提下,科学合理地组织施工。

2、积极合理地采用和推广国内先进的技术装备和施工经验,优选施工方案,组织平行交叉作业,坚持正规循环和一次成巷,加快施工进度。

3、施工方案安全可靠、工期科学合理,能确保本工程达到优良工程质量标准。

4、选用成熟配套的机械化作业线,合理组织和综合平衡各种资源,优化劳动组织,有计划、有重点地组织人力、物力和财力,确保各项经济技术指标的全面实现。

5、改善工作环境和劳动条件,做到文明施工,提高劳动生产率,在确保安全质量的前提下稳产、高效,确保工程按期或提前完成。

6、针对本工程的特殊性,做到技术可靠、经济合理、可控性好、可操作性强、关键点清晰、预防及应急措施齐全可靠。

7、坚持安全生产和文明施工,实现标准化管理,实现安全“两无”---无重伤、无死亡的管理目标。

3、编制依据1、《煤矿安全规程》—2010版2、《母杜柴登矿井回风立井及井底临时车场平、剖、断面图》2、《井巷工程施工验收规范》及其《评定标准》3、《煤矿立井施工安全生产管理制度》4、工程质量目标:按国家现行质量验收检验评定标准,工程优良。

中煤集团施工亚洲掘砌荒径最大煤矿井筒工程屡刨佳绩

中煤集团施工亚洲掘砌荒径最大煤矿井筒工程屡刨佳绩
缩短 循 环 作业 时 间,保 障 了施 工 进度 ;另一方 面 充分 发 挥 自有技 术力 量优 势,进行 非标 加工 ,实 现提前 5 完成 天 吊盘 加工 安装 ,7 内完 成大 型井 架安 装, 1 内完 成3 天 天 米 绞车机 械安装任务 ,创造 了大型凿井设 备安装最 陕速压
该井筒净直径9 , . 最大掘砌荒径1. 是迄今为止 ∈ 35 米,
粉煤灰加工制作,用粉煤灰加气砼砌块来替代不锈钢材
料,这一新型节能环保材料 的使用既契合了上海世博会
亚洲地区掘砌荒径最大的煤矿井筒, 采用冻结法施工, 冻结
深度72 凿井深度72 截至目前已掘砌3 4 2米, 1米, 6米。
管理 法” ,严 格落实安全 生产责任制 ,不断探索 超大直径
井筒施工经验,在出渣量和打灰量成倍增加、工序转化繁
复 的情 况下 ,创造 了外壁 施工 单月进 尺 ii7 i.米的优 异成
绩并顺利通过了 2 0 5米段薄弱层,实现了安全管理 4至20
和 经 营管理双 丰 收。
西馆特别量身打造的粉煤灰加气砼砌块是用过去废弃的
保证 国道 、 省道 路网畅通 , 推进 沿江发展 战略的实施 , 推进
长江 两岸 经济发展 。
站领域战略举措的突破口。 据了解, 纯电动汽车 ̄2o年奥 o8 运会期间已经在京城运 而根据规划, 09 20 年至21年, 02
京城将 共计实 现50辆 新 能源车辆 的应用规模 。 00 目前不 仅仅是 中石化 , 国家电网、 南方 电网、 中海 油等
北京城加油站将变身加 油充电站 国家电网今 年将建7个充电站 5
2 2日, J 1 从中石化 北京石油分 公司了解到, q 中石化将现 有 面积 较大的加油 、 加气 站改建成 加油 充电综 合服务站, 而 且 最 终将 扩展 到全 市范 围。 北京也将 成为中石化进军 充电
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

母杜柴登选煤厂施工方案
1、施工原则:按先基础后主体,先结构后装修,土建施工时穿插水电施工。

为确保施工总工期,合理组织人机料投入,安排工程项目流水施工和交叉作业。

土建工程主体完工后进行设备运输吊装,然后进行设备安装,安装工程和土建装修工程平行作业,具体设备安装顺序根据土建工程施工进度进行调整。

配电和管路与设备安装同时施工。

2、选煤厂主要工程项目组织:2011年3月1日开始主厂房、原煤仓、产品仓桩基施工,其中主厂房桩基施工1个月,顺序施工基础1个月,钢结构厂房2.5个月,一个月装修。

设备安装非标加工安排2.5个月,与土建钢结构厂房同时施工,主厂房主体完工后进行设备、电气、管路安装。

原煤仓、产品仓、浓缩车间、准备车间、栈桥带式输送机等工程项目的设备安装根据土建工程施工工期顺序进行。

筒仓采用滑模工艺施工。

所有设备安装在2012年8月31日完工,2012年9月1日至10月31日进行设备试运转。

3、选煤厂其余工程项目进度组织
(1)非标件加工在施工现场进行,钢板采用切割机进行,采用电动磨光机除锈。

焊接采用手工焊接,大型构件采用现场安装时对接组焊。

(2)设备吊装采用吊车,部分大型设备无法吊装的拆除后现场组装,非标件安装与设备安装同时进行,配电和管道安装在设备就位后进行施工。

(3)管网施工,首先进行管路加工和管路防腐。

施工前根据管网设计标高及坐标进行测量,然后施工网管沟部分,采用反铲挖掘机开挖,与管沟一起的阀门井和检查井在土方开挖时一并考虑施工。

最后进行管道支架及管道的安装。

管路在回填土前要按照图纸设计要求进行试压,合格后进行回填土。

6、给排水、采暖、照明配电系统安装
(1)在土建主体施工时,按设计图纸要求进行预埋(留),主体完工后进行给排水、照明、采暖系统的安装。

(2)安装完,外观检查合格后,应按设计要求进行给水、采暖系统水压(充水)试验,系统试压合格后,应对管道系统进行冲洗。

(3)照明配电系统安装按照设计和《建筑电气工程施工及验收规范》要求施工。

7、场区设施
(1)场区内设有道路、热力、给水、排水管道、压风管道、动照网、通信电
缆及有线电视等多种管线沟、砼场地等,本着与其他地面工程穿插平行施工,尽早形成的原则按排施工。

(2)施工准则:根据施工总平面设计图,依据矿井建设网络计划,前期施工围墙、主排水设施及临时道路,临时道路按永久位置施工,路面标高以永久路基面为准。

热力、给水、排水管道、压风管道、动照网、通信电缆及有线电视等多种管线沟,根据总体施工计划,合理穿插施工,保证正常使用,永久路面,待场区设施基本完成后进行施工。

母杜柴登矿井土建和安装施工方案
1、井筒内及井下安装工程,根据矿建单位的施工进度进行安装,地面安装工程根据土建安装的进度进行安装。

2、2011年3月开始副井井塔灌注桩桩基施工,桩基后进行井塔基础施工,然后施工主体土建工程,井塔采用大模板施工,在副井井塔主体施工到30米后同时进行副井井筒装备安装工程,副井井筒装备采用六层吊盘从下往上一次成形法施工。

在井塔主体完工后同时进行井塔内两台提升机安装。

最后进行缠绳挂罐及提升信号安装及系统调试。

副井至2011年底完工。

3、主井井塔2012年1月开始井塔灌注桩桩基施工,施工工艺与副井井塔相同。

4、风井井筒装备因主井投入运行后,矿即进行试生产,已无时间按装永久装备,为保证矿井2012年底投产,在矿建工程结束后,在临时箕斗提升改绞时同步施工风井井筒装备,采用四层吊盘从下往上一次成形法施工。

5、井下泵房变电所、采区变电所、井巷管网线网、综采设备、胶带输送机设备安装根据矿建工程施工进度安排施工。

工作面采煤设备及综采液压支架,从副井特宽罐笼整体下井,无轨胶轮车运输至工作面安装。

顺槽胶带输送机在运输顺槽砌完成后与工作面采煤设备同时安装。

6、地面生产系统和管网线网根据矿井地面需要进行合理安排施工进度。

在2012年全部完工。
