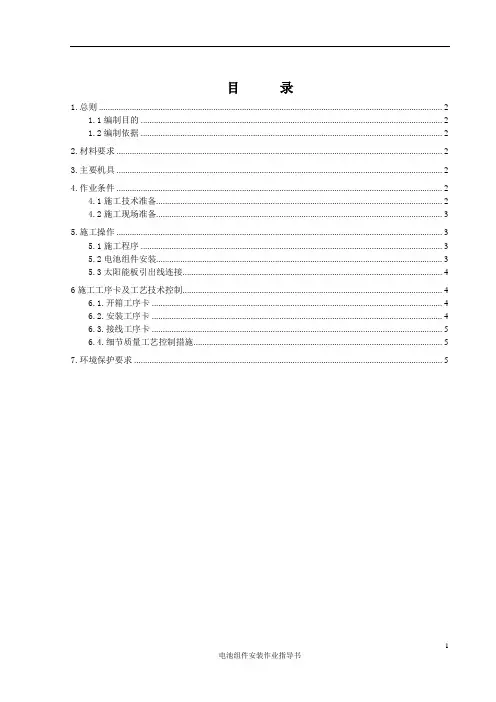

目录1.总则 (2)1.1编制目的 (2)1.2编制依据 (2)2.材料要求 (2)3.主要机具 (2)4.作业条件 (2)4.1施工技术准备 (2)4.2施工现场准备 (3)5.施工操作 (3)5.1施工程序 (3)5.2电池组件安装 (3)5.3太阳能板引出线连接 (4)6施工工序卡及工艺技术控制 (4)6.1.开箱工序卡 (4)6.2.安装工序卡 (4)6.3.接线工序卡 (5)6.4.细节质量工艺控制措施 (5)7.环境保护要求 (5)1.总则1.1编制目的电池组件在太阳能电站建设工程中,作为电站结构重要组成部分.为优质完成组件安装工程,实现创精品工程的目标,特编制此《电池组件安装作业指导书》。

1.2编制依据1.2.1 《电气装置安装工程质量检验及评定规程》DL/T 5161.6-20021.2.2 《电力建设安全工作规程》第1部分:火力发电厂DL5009.1-20021.2.3 《电力建设安全健康与环境管理工作规定》(2002版)1.2.4 《职业安全健康体系文件》B版1.2.5 《火电施工质量检验及评定标准》电气装置篇1.2.6 SJ/T 10173-1991 《TDA75多晶硅太阳电池》1.2.7 GB/T 14007-1992 《陆地用太阳电池组件总规范》1.2.8 2006年版《工程建设标准强制性条文》(电力工程部分)1.2.9 《北京意科浙江分公司4MW金太阳工程施工蓝图》2.材料要求施工所需的各种材料请见下表。

材料计划供应表3.主要机具机具需用量计划表4.作业条件4.1施工技术准备施工前必须具备:现场平面布置图、结构施工蓝图等相关文件资料,并有经审批的施工方案。

4.2施工现场准备4.2.1.支架安装完成,具备使用条件;4.2.2.运输道路畅通,并有符合要求的安全防护设施;4.2.3.土建施工的模板、脚手架、剩余材料、杂物和垃圾已清除干净;4.2.4.现场的水、电、气源都具备,附近应有零部件仓库,库内照明良好。

笔记本组装作业指导书

笔记本组装作业指导书

笔记本组装作业指导书笔记本组装作业指导书(一)一、准备工作1. 工具准备:十字螺丝刀、电工刀、镊子、剪线钳、导热硅脂、硅胶垫、静电手套。

2. 组件准备:笔记本主板、处理器、内存条、硬盘、显示屏、键盘、电源适配器、电池等。

二、组装步骤1. 打开笔记本底部盖板:使用十字螺丝刀旋转盖板上的螺丝,将盖板取下。

2. 安装内存条:释放内存插槽,将内存插入到插槽中,确保插紧。

3. 安装硬盘:将硬盘放置在指定位置,使用螺丝固定硬盘。

4. 安装笔记本主板:将主板放入底部盖板上的位置,对准位置上的连接插槽。

5. 连接显示屏:将显示屏的连接线插入主板上的对应插槽。

6. 安装处理器:打开主板上的处理器插槽,将处理器按正确方向插入插槽中。

7. 连接键盘:将键盘的连接线插入主板上的对应插槽。

8. 安装电池:将电池放入底部盖板上的电池槽中,确保连接稳定。

9. 连接电源适配器:将电源适配器的插头插入笔记本的电源接口。

10. 组装结束:将底部盖板放回原位,并用螺丝刀旋转螺丝固定盖板。

三、注意事项1. 组装前,请确保所有操作在无静电环境下进行,以避免静电对组件的损坏。

2. 在组装过程中,注意处理器和内存条的对齐方向,插入时不要用力过猛,以免损坏组件。

3. 组装结束后,请仔细检查各个组件的连接情况,确保插头插紧、无松动。

4. 在通电前,务必检查所有组件的连接情况,并排除可能存在的问题。

5. 请勿将笔记本放在易受潮湿、热源或静电干扰的环境中使用,以免造成故障或损坏。

6. 组装过程中如有任何疑问,请及时咨询专业人士或厂家客服。

四、维护保养1. 定期清理内部灰尘:使用吹气罐或吸尘器清理笔记本内部的灰尘,防止积尘导致故障。

2. 避免长时间过度使用:长时间高强度使用会导致散热不良,建议适当休息,避免过度疲劳。

3. 使用合适的电源适配器:不要使用与笔记本不匹配的电源适配器,以免损坏主板或电池。

4. 注意防潮防水:避免液体溅入笔记本,以免损坏电路或导致短路。

作业指导书(组装)

作业指导书(组装)

作业指导书(组装)作业指导书(组装)文档版本号.1.0文档日期:YYYY-MM-DD1.引言本作业指导书旨在提供组装作业的详细步骤,并确保任务的顺利完成。

本指导书适用于所有涉及组装作业的人员。

2.准备工作在开始组装之前,请确保以下准备工作已完成:2.1 清点物料清单2.2 准备所需工具2.3 阅读产品说明书和制造商提供的组装指导3.组装步骤按照以下步骤进行组装:3.1 步骤1:组装底座- 详细描述如何组装底座的每个部分,包括连接方式和注意事项。

3.2 步骤2:安装主体部分- 详细描述如何安装主体部分的每个组件,包括正确的安装顺序和注意事项。

3.3 步骤3:连接电源- 详细描述如何正确连接电源线,以确保安全和正常运行。

3.4 步骤4:测试和调试- 提供测试步骤,以验证组装的正确性和功能的正常性。

- 包括可能出现的问题和解决方案。

3.5 步骤5:最终调整和清洁- 描述最后的调整步骤,以确保组装结果符合标准和要求。

- 提供清洁指南,以保持组装件的整洁和正常使用。

4.安全注意事项在进行任何组装作业时,请遵守以下安全注意事项:4.1 确保工作场所安全4.2 使用适当的个人防护装备4.3 避免与电源接触4.4 小心处理锋利的工具和零件4.5 遵循制造商的安全建议和警告5.故障排除如果在组装过程中遇到问题,请参考以下故障排除步骤:5.1 问题1:无法连接组件- 描述可能的原因和解决方案。

5.2 问题2:电源无法启动- 描述可能的原因和解决方案。

5.3 问题3:功能异常- 描述可能的原因和解决方案。

6.附件本文档所涉及的附件可通过联系获取。

7.法律名词及注释为了保证文档的完整性和准确性,以下是本文档中涉及的法律名词及其对应的注释:1.法律名词1:注释12.法律名词2:注释2。

组件安装作业指导书

组件安装作业指导书

云南省大理州宾川县大营西村50MW并网光伏电站项目组件安装作业指导书云南省电力设计院宾川县大营西村50MW并网光伏电站项目EPC总承包项目部2014年7月作业指导书签名页目录1.工程概况及适用范围 (1)1.1工程简述 (1)1.2组件等级 (1)2.编写依据 (2)3.组件到货验收流程 (2)4.卸货流程流程 (4)5.开箱验收流程 (5)6.安装流程 (6)7.7.安全风险辨析与预控 (6)8.作业准备 (8)8.1 人员配备 (8)8.2主要工器具及仪器仪表配置 (8)9.作业方法 (9)9.1 开箱准备 (9)9. 2开箱步骤 (9)10.质量控制措施及检验标准 (14)10.1 质量控制措施 (14)10.2. 质量控制点 (15)10.3. 检验标准 (15)10.4 光伏组件安装允许偏差表 (15)10.5光伏组件之间的接线应符合下列要求 (16)1.工程概况及适用范围1.1工程简述西村太阳能光伏电站位于宾川县大营镇西村以西,距宾川县城西南面直线距离约27.5km。

场址南北长约1.20km,东西宽约1.90km,地势起伏较大,场地海拔2274m~2467.5mm。

场地用地面积约1298.33亩(围栏内面积),西村并网光伏电站工程为西村光伏电站规划建设的一期工程,西村光伏电站总共规划容量为150MW,本期工程装机容量为50MW,本项目拟采用国产255Wp系列组件,建设50个1MWp太阳电池方阵。

本是个作业指导书适用于宾川县大营西村50MW并网光伏电站项目主体工程1.2组件等级本项目采用晶奥太阳能科技有限公司光伏发电组件模块。

在本项目中涉及到三个等级,分别是:Current class HCurrent class MCurrent class L组件安装施工作业指导书(主体部分)2.编写依据3.组件到货验收流程组件安装施工作业指导书(主体部分)34.卸货流程流程图4-1 作业(工序)流程图5.开箱验收流程6.安装流程7.7.安全风险辨析与预控施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白。

支架及光伏组件安装作业指导书范文

支架及光伏组件安装作业指导书范文

支架及光伏组件安装作业指导书范文一、任务概述本任务旨在提供支架及光伏组件安装作业的详细指导,确保安装过程规范、高效、安全。

本文将从准备工作、安装步骤、安全注意事项等方面进行详细说明。

二、准备工作1. 工具准备:扳手、螺丝刀、电钻、锤子等基本工具。

2. 材料准备:支架、光伏组件、螺丝、螺母、胶垫等安装所需材料。

3. 环境准备:确保安装场地平整、无障碍物,并具备安全通道。

三、安装步骤1. 安装支架:a. 根据设计图纸确定支架的位置和布置方式。

b. 使用电钻在地面上打孔,并安装地脚螺栓。

c. 将支架的立柱与地脚螺栓连接,并使用扳手紧固。

d. 根据需要调整支架的水平度,并使用水平仪进行校准。

e. 根据设计要求安装横梁和斜撑,确保支架结构牢固稳定。

2. 安装光伏组件:a. 根据设计图纸确定光伏组件的布置方式和排列顺序。

b. 使用螺丝和螺母将光伏组件固定在支架上,注意安装时保持组件的水平度。

c. 使用胶垫填充组件与支架之间的间隙,确保紧密贴合。

d. 检查组件的安装质量,确保无松动或损坏。

3. 连接线缆:a. 将光伏组件的正负极与逆变器的输入端子相连接,确保连接牢固。

b. 将逆变器的输出端子与电网连接,确保连接安全可靠。

c. 进行线缆的绝缘处理,确保线路不会受潮、漏电等问题。

四、安全注意事项1. 在安装过程中,严禁吸烟、使用明火等可能引发火灾的行为。

2. 操作人员必须穿戴符合安全要求的工作服、安全帽、防滑鞋等个人防护装备。

3. 操作人员必须熟悉相关安全操作规程,并按照规程进行操作。

4. 在进行高空作业时,必须使用安全带、安全绳等安全设备,并接受相关培训。

5. 严禁擅自改变或拆卸已安装好的支架及光伏组件,以免影响安全和系统性能。

五、任务总结本文详细介绍了支架及光伏组件安装作业的步骤和注意事项。

在进行安装作业时,操作人员应严格按照指导书进行操作,确保安全、高效地完成任务。

同时,为了保障工作质量和安全,操作人员应具备一定的专业知识和技能,并遵守相关的安全规范和操作规程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

云南省大理州宾川县大营西村50MW并网光伏电站项目组件安装作业指导书云南省电力设计院宾川县大营西村50MW并网光伏电站项目EPC总承包项目部2014年7月作业指导书签名页目录1.工程概况及适用范围 (1)1.1工程简述 (1)1.2组件等级 (1)2.编写依据 (2)3.组件到货验收流程 (2)4.卸货流程流程 (4)5.开箱验收流程 (5)6.安装流程 (6)7.7.安全风险辨析与预控 (6)8.作业准备 (8)8.1 人员配备 (8)8.2主要工器具及仪器仪表配置 (8)9.作业方法 (9)9.1 开箱准备 (9)9. 2开箱步骤 (9)10.质量控制措施及检验标准 (14)10.1 质量控制措施 (14)10.2. 质量控制点 (15)10.3. 检验标准 (15)10.4 光伏组件安装允许偏差表 (15)10.5光伏组件之间的接线应符合下列要求 (16)1.工程概况及适用范围1.1工程简述西村太阳能光伏电站位于宾川县大营镇西村以西,距宾川县城西南面直线距离约27.5km。

场址南北长约1.20km,东西宽约1.90km,地势起伏较大,场地海拔2274m~2467.5mm。

场地用地面积约1298.33亩(围栏内面积),西村并网光伏电站工程为西村光伏电站规划建设的一期工程,西村光伏电站总共规划容量为150MW,本期工程装机容量为50MW,本项目拟采用国产255Wp系列组件,建设50个1MWp太阳电池方阵。

本是个作业指导书适用于宾川县大营西村50MW并网光伏电站项目主体工程1.2组件等级本项目采用晶奥太阳能科技有限公司光伏发电组件模块。

在本项目中涉及到三个等级,分别是:Current class HCurrent class MCurrent class L组件安装施工作业指导书(主体部分)2.编写依据3.组件到货验收流程组件安装施工作业指导书(主体部分)34.卸货流程流程图4-1 作业(工序)流程图5.开箱验收流程6.安装流程7.7.安全风险辨析与预控施工单位检查人:监理单位检查人:日期:日期:注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“―”,未检查项空白。

8.作业准备8.1 人员配备表8-2 安装人员配备表8.2主要工器具及仪器仪表配置表8-3主要工器具及仪器仪表配置表9.作业方法9.1 开箱准备9.1.1 注意事项1、户外拆箱时,禁止在下雨的条件下作业,由于纸箱淋雨后会变软三开,导致所装组件脱出造成损坏、砸伤施工人员,损坏组件。

2、现场有风,风大时,必须注意安全,大风天气禁止搬运组件,并妥善加固好已拆开包装的组件。

3、组件摆放位置尽量平坦,不积水、不塌方;保证包装箱能够水平稳定放置,避免倾倒。

4、拆箱时,必须正确佩戴好劳动防护用品,遵守操作规程,严禁暴力施工,避免划伤手和在玻璃正面留下指纹。

9. 2开箱步骤1、将包装箱平稳放置平地上时,要观察组件外箱缠绕膜、纸箱等。

若有异常,必须及时拍照留存证据,记录托盘号等,及时向厂家反馈信息。

2、小运移动组件时,移动组件过程要避免激烈颠簸和震动。

3、待拆的组件包装箱长边要有稳固的依靠,可以是坚实的墙壁、支架或者另外一拖同样规格的为拆封组件,包装箱长边与依靠平行,距离在15cm-20cm。

4、检查包装箱是否完整,外箱标示的组件功率以及其他信息。

5、拆开深层的3根塑钢打包带:找到打包带的结合部位,分别用双手拽住接头的两端,相反方向用力,可以很容易的使之分开。

6、移除上盖上的塑料保护罩。

7、拆除保护膜,用美工刀或者其他工器具花开包装箱外的保护膜,注意不要损坏纸箱;然后拆除包装箱四周的保护膜,最后拆除里面的打包带。

8、打开上盖。

9、移除纸箱外围板:在箱子的短边各站一人,辅助组件,防止外围板拆开后组件倾倒。

另外两人从下往上提起纸箱围板,在纸箱围板脱离组件后,把围板拆平整后放置于箱子与支撑物之间,保护组件不受支撑物的划伤、刮伤。

轻推组件,使之靠在支撑物上。

10、搬动组件:两人拿住组件的两个短边,同时用力,把组件抬到指定地点。

注:拆箱过程中,必须佩带保护手套,避免划伤手。

抓住边框内测搬动组件,严禁手指触摸玻璃面,避免在玻璃面留下指印。

在搬运组件的时候,查看组件这方面及接线盒是否异常,若有异常,请及时拍照留存证据,记录组件条形码,及时向厂家反映上述信息。

接着逐步移开所有组件。

注:组件平放时,第一块组件玻璃面朝上放置,其余的组件玻璃朝下堆叠上去,最高堆码数不超过一箱组件的数量。

组件必须对齐堆放,否则运输过程会发生倾斜掉落。

9. 3小运要求1)工人穿戴好个人劳动防护用品。

不得触摸金属带点部位。

2)拆箱时严格按照厂家规定,两人各站一边,准备辅助组件,防止外围板拆开后组件倾倒。

组件靠在支撑物上时,避免组件受到支撑物划伤。

3)组件运输时,要使组件垂直放置;按厂家规定要求搬运,两个人同时用双手抓住边框,禁止拉扯导线。

移动组件过程中避免激烈颠簸和震动。

4)严禁在组件上踩踏,不要使组件遭受撞击。

严禁手指接触玻璃面,避免在玻璃面上留下指印。

5)禁止雨天进行进行拆箱、组件连线。

禁止划伤背板。

6)不要在组件上放置其他物品。

7)检查组件正反面及接线盒是否正常,若有异常,及时拍照留存证据,并记录组件条形码等信息。

8)不要尝试分解组件,不要拆除组件上的任何铭牌或者不见,此种行为会使产品失效。

9)不要使用镜子或其他的装备来集中阳光到组件上。

10)在传送和安装组件的机械或电气不见时,非专业施工人员或无关人员不能靠近系统。

9.4组件安装9.4.1安装准备1、组件在安装前,支架组装需要验收,达到组件安装的质量标准,符合设计规范和要求。

2、施工人员经过培训,熟悉安装规程和注意事项。

3、组件已经过开箱验收,满足本项目的技术标准,光伏组件的外观和则不见完好无损。

4、安装工器具、设备准备妥当,满足按照要求。

5、按照光伏组件的电压、电流参数进行分类和组串。

9.4.3 组件分类1、总共三个等级,分别是L、H、M,每个汇流箱接入的组件为一个档位。

2、H档安装位置尽量靠近逆变器;M档居中;L档布置在远离逆变器室侧。

9.4.4安装过程1、两人配合将小运过来的组件摆放在支架上的指定位置。

2、组件就位后,找到螺丝空位,用尖板子找正。

3、组件找正后,上对角线上,内两颗螺丝,不要遗漏弹簧垫。

4、螺丝固定后,开始拧紧,注意拧紧的扭力矩大小范围控制在14N.m与20N.m。

5、第一块组件安装在一榀的最上角,接下来第二块沿从上到下安装。

组件安装建议从西往东方向安装。

每一榀组件要求东西、南北在一条直线上。

6、组件安装后,需要调节组件位置,相关标准以《光伏电站施工规范GB50794-2012》为准。

9.4.5组件安装注意事项1、安装时,施工人员必须正确佩戴劳动防护用品。

阳光下操作组件,必须使用绝缘工具,同时佩戴橡胶手套。

2、禁止阴雨天气,进行接线。

3、严禁安装时,踩踏组件;禁止在组件上放置物体。

4、禁止划伤组件背面,施工时避免被摸受损。

5、强风天气尽量不严安装组件。

6、组件是潮湿的,禁止操作组件。

7、组件堆放时,禁止将一块组件跌落在另一块组件玻璃上。

8、当把一块组件放在平面上时,要小心操作,特别是角落地方。

9、严禁拆开组件,严禁移除组件的铭牌或者组件上的部件。

10、不能在组件表面刷油漆或者图任何其他粘胶剂。

11、禁止在组件边框上钻洞。

不要划伤铝合金表面。

12、禁止自行修复玻璃或者背膜损坏的组件。

9.4.6组件连接1、光伏组件连接的数量和路径应符合设计要求。

2、光伏组件间接插件应连接牢固。

3、外接电缆同插件连接处应搪锡。

4、光伏组件进行组串连接后应对光伏组件串的开路电压和短路电流进行测试。

5、光伏组件间连接线可利用支架进行固定,并应整齐、美观。

6、同一光伏组件或光伏组件串的正负并应短接。

9.4.7组件连接安全措施1、严禁触摸光伏组件串的金属带电部位。

2、严禁在雨中进行光伏组件的安装。

3、进行组件接线施工时,必须正确佩戴劳动防护用品。

9.4.8 突发情况的措施1、在组件小运、安装、接线过程中,如果遇到下雨、冰雹等情况,马上停止施工作业,将未安装的组件按规定方式放置于避雨处。

组件连线禁止阴雨天气进行。

已打开的组件,支护可靠情况下,迅速覆盖遮雨彩条布。

2、施工过程,根据天气合理安排施工作业量。

尽量不要一次性打开过多组件。

10.质量控制措施及检验标准施工中必须严格按本质量保证措施、《光伏发电工程验收规范GB/T50796-2012》、《光伏电站施工规范GB50794-2012》施工。

各工序要认真检查组装质量,发现问题及时处理,不合格不得进入下一道工序施工。

10.1 质量控制措施10.1.1严格执行到货验收程序,杜绝使用不合格组件;对于有异常的组件要收集证据,及时反馈。

10.1.2组件开箱、搬运、安装过程中,严禁暴力施工;做好保护组件,防止损坏、划伤组件。

10.1.3阴雨天气、地面湿滑,尽量减小组件小运。

10.1.4组件安装严格执行《光伏电站施工规范GB50794-2012》质量标准。

10.1.5组件固定螺栓。

必须有弹簧垫。

10.1.6螺栓连接构件组装规定1、各扣件的组装应牢固,交叉处有空隙者,应按设计图纸进行调整。

2、螺栓应与构件面垂直,螺栓头平面与构件不应有空隙。

10.1.7螺栓数量不得缺少,规格必须符合设计图纸要求,穿向应符合本工程的统一规定施工规范。

10.1.8螺杆与螺母的螺纹有滑牙或螺母棱角磨损以至扳手打滑的螺栓必须更换。

10.1.9螺丝拧紧的扭力矩大小范围:14N.m与20N.m。

10.1.10支架组装完成以后,应对支架组装质量做一次全面检查,特别是C型钢的间距。

如发现有质量缺陷应按规定处理后再转入下一道工序。

其内容包括1、构件是否齐全,缺少的构件是送料缺件,还是原构件加工尺寸错误装不上;2、C型钢之间间距符合安装标准;3、组装的构件有无歪扭和弯曲;4、螺栓是否齐全,紧固;5、镀锌层有无剥落;6、二次灌浆已经完成;7、支架表面干净、整洁;8、支架安装及调整、二次灌浆工作已完成;并且已经报验合格。

10.1.11格执行三级验收制度1、项目施工队组件安装完后,进行自检、消缺、填写自检记录表,自检后的方阵填写验收申请报项目部进行验收;2、项目部验收后,填写缺陷表交项目队进行消缺,消缺后再进行复检并填写验收记录表;3、项目部验收合格后,填写验收申请报公司进行验收,并组织项目队对公司验收意见进行消缺。

4、完成三级验收并消缺后,由项目部报总包项目部部进行验收。

验收合格,报验监理。

10.2. 质量控制点10.3. 检验标准《光伏电站施工规范GB50794-2012》质量检验《光伏发电工程验收规范GB/T50796-2012》、进行,并应符合标准要求。
