抛石护岸
抛石护岸施工方案

抛石护岸施工方案抛石护岸是一种灵活、经济且有效的岸堤护坡方式,又称抛石包护岸、抛石护岸,是利用特定尺寸的碎石或石块进行填筑,构筑护岸或护坡。
这种护岸方式具有结构简单、施工容易、成本低廉等特点,同时也能有效地防止岸堤或河岸腐蚀和冲刷,保护河床和河岸。
一、工程背景和目标在河道、湖岸等水域地区,由于水流的冲击和侵蚀,岸堤容易受损,造成土壤的侵蚀和沉降,甚至导致滑坡等灾害。
因此,为了保护岸堤和附近的建筑物、农田等,抛石护岸工程的建设显得尤为重要。
本工程的目标是通过施工抛石护岸,增强岸堤的抗冲刷能力,确保河流和岸堤的稳定性,同时改善河道的生态环境。
二、工程组织1.项目经理负责整个施工过程的组织和协调工作。
2.工程师负责制定施工方案和质量控制。
3.技术员负责监督施工现场,记录施工过程和质量检查。
三、施工步骤1.去除岸坡上的杂草、杂物等,保持施工现场的整洁。
2.修整和加固岸坡,确保岸坡的稳定性和平整度。
3.根据设计要求,将特定尺寸的碎石或石块运到施工现场。
4.用挖机或推土机等工具将碎石或石块填充到抛石护岸的预留位置上。
5.控制填筑的压实度,使抛石护岸达到设计要求。
6.完成抛石护岸后,进行必要的检查和测试,确保施工质量。
7.撤离施工现场,清理工具和材料,恢复施工现场的原状。
四、施工材料和设备1.碎石或石块:选择特定尺寸的碎石或石块作为抛石护岸的填筑材料,确保其密实度和稳定性。
2.挖机或推土机:用于将碎石或石块填充到护岸的预留位置上,确保填筑的均匀性和稳定性。
3.检测仪器:用于检测抛石护岸的密实度和稳定性,确保施工质量的合格性。
五、安全措施1.工程人员必须佩戴安全帽、防滑鞋等个人防护用品,严禁在施工现场拖鞋或赤脚作业。
2.施工现场必须设置明显的安全警示标志,划定施工区域,并设置围挡和警示牌,防止外人进入施工区域。
3.施工人员必须经过专业培训,熟悉施工工艺和操作规程,确保施工过程中的安全。
六、质量控制1.选择质量可靠的碎石或石块,保证抛石护岸的稳定性。
抛石护岸施工方案

抛石护岸施工方案一、施工准备1.人员准备:组建施工队伍,根据工程规模和施工要求,确定施工人员数量,并进行相应的人员培训。
2.设备准备:根据工程要求,准备抛石机、起重设备、挖掘机、压路机等必要的施工设备。
3.材料准备:准备符合工程要求的石材、水泥、沙子、钢筋等施工材料。
二、施工工序1.岸坡平整:首先对护岸区域进行清理和平整,清除杂草、碎石和杂物,并修剪植被。
2.沉管埋设:根据施工设计要求进行沉管埋设,确保沉管的水平和深度符合要求。
3.桩基施工:根据设计要求,在沉管两侧进行桩基的打桩,确保桩基的稳定性。
4.石工加固:施工队按照施工要求,将石块逐层铺设,采用“大石块在底、小石块在上”的原则,夯实石块与岸坡之间的接触面,确保护岸的稳定性。
5.管道连接:对于需要连接到护岸的管道,采用专门的连接件进行连接,确保连接牢固。
6.沉砂封泥:在护岸的岸坡上方,需要进行沉砂封泥的工程,以保护岸坡土壤的稳定性和防止岸坡的冲刷。
7.岸坡护砌:对于护岸的岸坡,可以采取护砌的措施,根据设计要求进行砌筑护岸墙。
8.压实处理:在抛石护岸施工完成后,对护岸进行压实处理,以增加护岸的稳定性。
三、质量控制1.施工过程中,按照工程设计要求进行施工,确保护岸的稳定性和安全性。
2.施工过程中,需要进行定期检测和监控,包括岸坡的坡度、石块的夯实程度等。
3.对于施工中出现的质量问题,及时进行整改和修复。
四、安全措施1.施工现场要设置明显的警示标志,提醒过往人员注意施工安全。
2.施工人员必须佩戴符合要求的安全防护装备,如安全帽、安全鞋等。
3.施工过程中,要严格按照施工操作规程进行,禁止随意更改工艺和操作方法。
4.施工现场必须设置消防器材,并加强消防宣传,确保施工现场的消防安全。
五、环境保护1.施工过程中,要遵守环境保护法律法规和相关规定,保护施工现场周围的环境。
2.对于施工过程中产生的废弃物和污水,要进行分类处理和合理利用,减少对环境的影响。
3.在施工完成后,要进行现场清理,清除施工过程中遗留的杂物和废弃物。

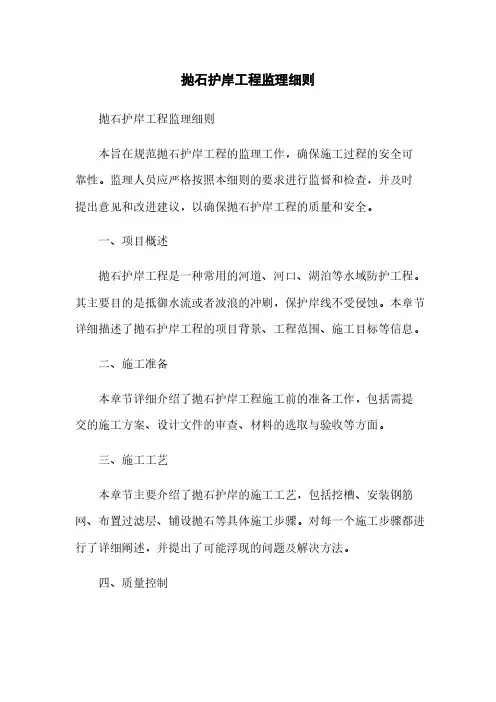

抛石护岸工程监理细则

抛石护岸工程监理细则抛石护岸工程监理细则本旨在规范抛石护岸工程的监理工作,确保施工过程的安全可靠性。
监理人员应严格按照本细则的要求进行监督和检查,并及时提出意见和改进建议,以确保抛石护岸工程的质量和安全。
一、项目概述抛石护岸工程是一种常用的河道、河口、湖泊等水域防护工程。
其主要目的是抵御水流或者波浪的冲刷,保护岸线不受侵蚀。
本章节详细描述了抛石护岸工程的项目背景、工程范围、施工目标等信息。
二、施工准备本章节详细介绍了抛石护岸工程施工前的准备工作,包括需提交的施工方案、设计文件的审查、材料的选取与验收等方面。
三、施工工艺本章节主要介绍了抛石护岸的施工工艺,包括挖槽、安装钢筋网、布置过滤层、铺设抛石等具体施工步骤。
对每一个施工步骤都进行了详细阐述,并提出了可能浮现的问题及解决方法。
四、质量控制本章节详细描述了抛石护岸工程的质量控制要求,包括对材料、工艺、施工过程、验收等方面的要求。
同时提供了质量控制检查表格,监理人员需根据该表格进行质量监督和检查。
五、安全管理安全是施工过程中最重要的考虑因素之一。
本章节列出了抛石护岸工程的安全管理要求,包括现场安全、人员防护、施工设备的安全使用等方面的要求。
同时提供了安全检查表格,监理人员需根据该表格进行安全监督和检查。
六、监理报告监理人员应编写监理报告,将监理过程中的问题、意见和改进建议及时向施工单位和业主反馈。
本章节详细描述了监理报告的内容要求和提交方式。
七、验收与移交本章节介绍了抛石护岸工程的验收与移交程序,包括验收标准、验收人员的评审、完工资料的归档等方面的要求。
八、责任与违约处理本章节详细描述了在抛石护岸工程中,施工单位和监理单位的职责和义务,以及可能浮现的违约行为和相应的处理措施。
附件:1. 抛石护岸工程施工方案2. 抛石护岸工程设计文件3. 抛石护岸工程质量控制检查表格4. 抛石护岸工程安全检查表格5. 抛石护岸工程监理报告模板法律名词及注释:1.《建设工程质量管理条例》:中华人民共和国建设部制定的法规,用于规范建设工程的质量管理。

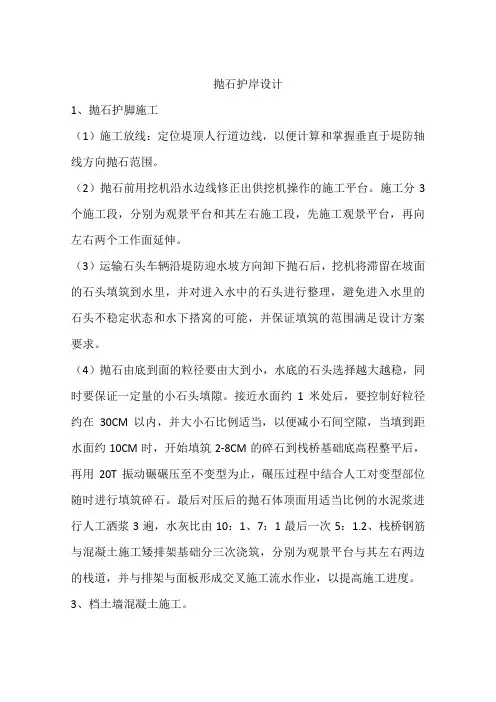

抛石护岸设计

抛石护岸设计
1、抛石护脚施工
(1)施工放线:定位堤顶人行道边线,以便计算和掌握垂直于堤防轴线方向抛石范围。
(2)抛石前用挖机沿水边线修正出供挖机操作的施工平台。
施工分3个施工段,分别为观景平台和其左右施工段,先施工观景平台,再向左右两个工作面延伸。
(3)运输石头车辆沿堤防迎水坡方向卸下抛石后,挖机将滞留在坡面的石头填筑到水里,并对进入水中的石头进行整理,避免进入水里的石头不稳定状态和水下搭窝的可能,并保证填筑的范围满足设计方案要求。
(4)抛石由底到面的粒径要由大到小,水底的石头选择越大越稳,同时要保证一定量的小石头填隙。
接近水面约1米处后,要控制好粒径约在30CM以内,并大小石比例适当,以便减小石间空隙,当填到距水面约10CM时,开始填筑2-8CM的碎石到栈桥基础底高程整平后,再用20T振动碾碾压至不变型为止,碾压过程中结合人工对变型部位随时进行填筑碎石。
最后对压后的抛石体顶面用适当比例的水泥浆进行人工洒浆3遍,水灰比由10:1、7:1最后一次5:1.2、栈桥钢筋与混凝土施工矮排架基础分三次浇筑,分别为观景平台与其左右两边的栈道,并与排架与面板形成交叉施工流水作业,以提高施工进度。
3、档土墙混凝土施工。
4在景观平台抛石进入到水里一定范围,在不影响抛石施工的情况下,开始进行档土墙的基础开挖,开挖一段基础。
即用20吨振动碾振实一段,并对开挖完成的段进行基础混凝土浇筑。
每段墙体分基础与墙体两个仓面施工,并与其他段墙体形成跳仓作业交叉施工。
抛石护岸施工方案

抛石护岸施工方案项目背景抛石护岸是一种常见的防止水土流失的措施,通常用于河流、湖泊、海岸等水域场所。
其原理是把各种大小不一的石块、岩石堆在一起,形成一个坚固的保护障碍物,使水流不能直接冲击到岸边,减少水土流失,保护沿岸环境。
抛石护岸施工涉及到石料的选择、堆砌方式、抗冲性能等问题,本文将以某个具体的抛石护岸施工项目为例,详细介绍施工方案。
施工流程前期准备在正式开始施工前,需要做好以下的前期准备工作:1.确定施工范围和目标:确定要护理多长的河堤,需要完成的时间和具体的施工标准。
2.地形勘察:对施工地形进行勘察,确定抛石护岸的高度、宽度、石料数量、流速和水位。
3.安全评估:对施工现场进行安全评估,制定施工方案和安全预案。
4.石料选择:根据施工环境和经济考虑,选择具有足够抗冲性的、成本适中的石料。
5.设备和劳动力准备:准备需要的施工设备、工具和劳动力。
6.联系相关部门:需要和相关管理部门协商,取得必要的批准、证书和许可证。
施工技术抛石护岸的堆砌技术主要包括以下几个方面:工程量测量在施工前,需要进行工程量测量,以确定需要的石料数量和建设的长度、高度和宽度。
工程量测量主要包括如下步骤:1.确定测量起点和终点:测量抛石护岸的起点和终点,以确定施工长度。
2.确定高度和宽度:根据地形,测量抛石护岸的高度和宽度。
3.石料计算:根据高度和宽度,计算需要的石料数量,同时考虑石料的大小和流速等因素。
石料选择在选择石料时,需要考虑诸多因素,包括石料强度、抗冲性能、石料形状、大小、重量和价格等因素。
选择合适的石料是抛石护岸施工的重要前提。
堆石技术1.堆石基础:在施工前需要对施工场地进行清理和挖掘,为抛石护岸的基础铺垫基础,一般采用压实土壤的方法。
2.排石技术:抛石护岸施工中排石技术是非常重要的步骤,决定着护岸的坚固性和美观性。
需要将石料堆叠排列,不同大小、不同形状、不同颜色的石头排列要有条不紊,形成坚固的护岸。
3.抛石技术:抛石技术是指将石块投放到指定位置,以形成一定的稳定性。
沿江抛石护岸工程施工

沿江抛石护岸工程施工一、沿江抛石护岸工程的背景和意义随着气候变暖和自然灾害频发,江河洪水成灾的风险也逐渐增加。
为了保护沿江地区的人民生命财产安全,加强江河治理工作显得尤为重要。
沿江抛石护岸工程是一种有效的防洪措施,可以有效减少洪水对河岸的冲刷,保护沿江生态环境。
二、沿江抛石护岸工程的施工过程1、勘查定位:首先需要对护岸工程的具体位置进行勘查,并确定施工方案和设计图纸。
2、清理施工场地:在施工前需要将工地周围的杂草、树木和垃圾清理干净,确保施工顺利进行。
3、基础处理:对河岸进行处理,保证其平整和稳固,以便后续施工。
4、抛石施工:根据设计要求,将标准大小的河石抛洒在河岸上,铺设均匀整齐,形成牢固的护岸结构。
5、绿化工程:在护岸工程完成后进行绿化工作,种植各种草木,美化环境,增强护岸的生态效益。
6、检查验收:施工完成后,进行检查验收,确保护岸工程符合设计要求和质量标准。
三、沿江抛石护岸工程的施工方案1、选择合适的抛石材料:在进行抛石护岸工程时,选择质量好、形状规则的河石材料,以确保护岸的牢固性。
2、确定护岸施工方法:在护岸施工时可采用直接抛石、铺设砖石等方法,根据具体情况选择最适合的方法。
3、科学设计护岸结构:根据不同沿江地区的水流情况和地形地貌,科学设计护岸结构,确保护岸的稳固性和有效性。
四、沿江抛石护岸工程的材料选择1、抛石材料:主要是选择质量好、硬度高的河石或条石作为抛石材料,以确保护岸的牢固性。
2、护岸支护材料:可以选择水泥、钢筋等材料作为护岸的支撑,增加护岸的稳固性和抗冲刷能力。
3、绿化材料:选择适合当地气候和土壤条件的植物,进行护岸绿化,美化环境,增强护岸的生态效益。
五、沿江抛石护岸工程的质量控制1、严格按照设计要求施工,保证护岸结构的稳固性和牢固性。
2、施工过程中注意防水防潮,确保护岸材料的质量达标。
3、建立质量监控点,定期进行护岸工程的检查和维护,及时发现问题并处理。
4、保证施工人员的安全,提高工作效率,确保护岸工程的顺利进行。
护岸抛石施工方案

护岸抛石施工方案一、项目概况该项目位于河流岸坡,岸坡长度约500米,高度约15米,主要用于保护岸坡不受水流冲刷。
本施工方案主要包括勘察设计、材料准备、抛石施工、检验验收等环节。
二、勘察设计1.现场勘察:施工前应进行详细的现场勘察,包括岸坡土壤的类型、坡度、地质构造等方面的调查。
2.设计要求:根据勘察结果,制定合理的设计方案,确定抛石的种类、块度、坡度、垂直度等参数。
同时,要考虑到抛石施工对岸坡的增加荷载和稳定性的要求,确保设计方案符合工程要求。
三、材料准备1.抛石材料:选择质量优良的石料作为抛石材料,石料的选择要符合设计要求,具有较好的抗冲刷性能。
2.机械设备:准备起重机械、运输车辆等机械设备,确保施工期间的材料运输和抛石作业的顺利进行。
3.施工人员:组织专业的施工队伍,包括工程技术人员、机械操作人员、安全监控人员等。
四、施工工艺1.岸坡准备:清理岸坡表面的杂草、垃圾等杂质,并清除岸坡上的松散土壤,确保基础稳定。
2.抛石材料运输:使用运输车辆将抛石材料从仓库运到施工现场,保证材料供应的及时性和充足性。
3.起重机械的安装:在施工现场安装起重机械,用于将抛石材料抛洒到岸坡上。
4.抛石作业:将抛石机械移至施工位置,将石料装入机械,通过起重机械控制机械转动,将石料抛洒到岸坡表面。
抛石时要控制好投石的速度和力度,使石块能均匀地分布在岸坡上。
5.均压处理:施工完成后,使用专用设备对抛石后的岸坡进行均压处理,保证岸坡上的石块紧密相连,增加整体的稳定性。
6.后期养护:施工完成后,对抛石的岸坡进行必要的养护工作,包括灌浆加固、草坪种植等,使岸坡更加美观和稳固。
五、安全防护在施工期间,必须严格遵守相关安全防护规定,采取必要的安全措施。
包括但不限于:划定施工现场的安全警戒区域,设置防护护栏、标志牌等提醒设施,确保施工人员和过往行人的安全;工程机械的操作人员必须持证上岗,严禁在设备运行时站在下方;施工队伍必须佩戴安全帽、安全绳等个人防护用具,遵守现场安全管理规定等。
抛石护岸工程施工规范

抛石护岸工程施工规范一、前言抛石护岸工程是防止水流和波浪对岸坡基土的冲蚀和淘刷造成侵蚀、塌岸等现象,以保证堤坡的安全的一种措施。
为了保证抛石护岸工程的施工质量和安全,制定本规范。
二、施工准备1. 施工前应进行现场勘查,了解河床地形、水文地质情况,确定施工方案和施工工艺。
2. 根据设计图纸,测量放样,确定抛石区域和抛石量。
3. 准备必要的施工设备和材料,包括抛石船、挖掘机、装载机、测量仪器、防护用品等。
4. 制定施工组织设计,明确施工顺序、施工责任人和安全措施。
三、施工工艺1. 水下抛石(1)采用机械或人工抛投卵石、散乱块石,将断面从堤脚至正常水位线之间的区域表面用一定粒径的块石覆盖起来。
(2)抛石前应进行水下地形测量,根据测量结果绘制水下断面图,确定抛石区域和抛石量。
(3)抛石应按照设计要求进行,确保块石覆盖均匀,抛石量满足设计要求。
2. 岸边清基(1)清除岸坡上的杂物和松散土层,直至达到设计要求的基底。
(2)清基过程中应注意保护岸坡稳定,防止岸坡坍塌。
3. 土方回填(1)在抛石护岸顶部铺设一定厚度的土方,以填充抛石之间的空隙,提高护岸的稳定性。
(2)土方应按照设计要求进行铺设,确保填充均匀。
4. 播草籽(1)在土方回填后,应及时进行播草籽,防止水土流失,提高护岸的生态环境。
(2)选择适合当地气候和土壤条件的草种,确保草籽的质量和成活率。
四、施工质量控制1. 施工过程中应定期进行质量检查,包括抛石厚度、均匀度、岸坡稳定性等。
2. 施工过程中应严格按照设计要求进行,确保抛石量和抛石质量满足设计要求。
3. 施工过程中应注意安全,遵守施工现场的安全规定,保障施工人员的人身安全。
五、施工验收1. 施工完成后,应进行验收,包括抛石厚度、均匀度、岸坡稳定性等方面的检查。
2. 验收合格后,应向相关部门提交施工报告和验收报告。
3. 施工报告应包括施工过程、施工质量、安全情况等方面的详细描述。
六、施工期后维护1. 施工完成后,应定期进行维护,包括清理抛石表面的杂物、检查岸坡稳定性等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
武汉长江干堤吊尾险段水下抛石护岸
加固工程施工组织措施及其质量控制
摘要水下抛石护岸加固是治理江河崩岸的一种易操作
且行之有效的措施。
发明这种方法的时间可追溯20世纪40年代,但比较系统而详细的资料却很少,也无专门的规章可循。
现虽有《堤防工程技术标准汇编》,介绍有关这方面的条款较少。
为把工程建设搞好,保证工程质量,需要在工程建设过程中不断地探索和总结施工经验。
本文以武汉长江干堤吊尾险段水下抛石护岸加固工程施工为例,项目部在施工组织措施和质量控制两个方面进行经验总结,以此保证了工程的质量和工期。
关键词抛石护岸组织措施质量控制长江堤防
水下抛石护岸加固是治理江河崩岸的一种有效措施,通过计算用一定粒径范围内的块石把崩岸地段从深泓到岸滩均匀抛成
一定厚度的块石层,全面覆盖易崩塌的河道岸边,增加其抗冲能力,稳定河势,起到护堤作用。
位于团风河段鹅头弯进口上武汉长江干堤吊尾险段由于河
势影响,岸坡为冲刷岸。
岸边有内部冲刷坑,河床深泓贴近河岸,且呈串珠状的深槽,槽长0.4~2.0km,槽底高程-2.5m至3.5m。
在桩号242+580~245+730段岸坡地层上部为黏土层,厚
7.0m,下部为砂性土,厚18.5m,水上坡高约8m,坡度为8°~14°;水下岸坡临深槽处岸坡高10~13m,坡度14°~20°。
按设计要求在枯水位高程处设脚槽;并从脚槽到深泓处抛石稳定河床,坡面按坡度1:3做干砌石护坡,提高坡面抗冲刷能力。
水下抛石护岸长3.15km,宽55m~75m,厚0.6m~0.8m,抛投面积26.32万m2,抛石18.5947万m3平均抛石强度为4000~4500m3/d。
一、水下抛石护坡加固工程施工组织措施
1.现场管理人员岗前培训及上岗规定
要将水下抛石护岸工程做好,运石船验方、定位船准确定(移)位及按规定网格均匀抛投足够设计量是保证。
根据工程流程要求,在项目部的工程技术部指导下现场施工人员分成测量组、材料供应组(由器材供应部及调度室成员联合组成)、量方组、(包括定位船移位、抛前和抛后断面测量)、定位船监抛组。
每个小组间工作要求衔接严谨,在试抛之前,对每个小组成员进行为期1周的岗前培训。
培训的内容包括技术与职业道德。
统一规范操作规程,提高施工人员的质量意识和安全意识。
施工人员上岗后,整个抛投工作指定一名项目副经理负责,对每一名现场工作人员进行跟踪考察,对不合格者立即转岗或按下岗处理。
2.建立完善的质量保障体系
根据工程特点,建立了由项目部经理负责的工程质量保障体系。
①作为质量保障体系小组组长,项目经理对工程负总责。
②在监理站领导下,请设计代表进行图纸交底工作,分管技术的项目部副经理和项目总工程师,要了解工程设计意图、设计原理和工程中不同情况所使用的不同方法,以便及时解决工程中出现的问题。
③项目总工程师组织工程技术部及各班班长认真学习并熟悉设计文件和相关的设计、施工规范、施工组织设计。
④明确内部分工,各部门的负责人要详细了解工程施工流程和施工网络计划,搞好各工序之间的衔接,尽量保证按进度计划完成施工任务。
⑤技术总工要随时跟踪现场的一切情况,有责任及时将工程中的问题反馈给监理站和设计代表,在最短时间内解决。
同时,项目总工与工程技术部要每天考核当日完成工程的形象进度,及时调整施工网络计划,确保工期总目标实现。
3.工程设备的选用
①定位船(又称趸船)根据计划平均抛投强度,需2艘400t和3艘600t铁甲船为定位船,其中400t定位船用于近岸区(即浅水区)抛投作业。
考虑水流流速及流向因素,要求600t定位船首锚选用
600kg以上的海军锚或霍尔锚(运用于淤泥)船尾选用400kg 霍尔锚,副锚选用200kg以上的海军锚。
400t定位船用200kg 海军锚即可。
为移位方便,定位船除要求自带动力外,还要求在船首、船尾带绞盘。
②交通船与通信设备配5条交通船,用于岸上与定位船之间的交通,抛前、抛后水下地形测量以及为运石船引导等工作。
③检测仪器及安全设备GPS一台,用于全场放线及抛投范围定位及抛投网格划分,并和测深仪一起对抛前、后断面进行检测;全站仪一台,用于定位船定位;测深仪一台,用于测水深;测流仪一台,用于测水流流速;磅称4台,用于石方核检。
每条定位船与交通船均配备若干救生衣、救生圈。
④运石船为保障抛投均匀且移位方便,选用不大于500t无侧墙板的运输船。
4.抛石前准备工作及工作程序安排
①按20m×10m网格划分抛投区域,并根据划分的单元和岸上控制桩,在抛投区起始点之间顺水流方向在测船上用GPS测深仪每隔40m测一个水下地形断面并绘制抛前水下抛投断面地形图。
②漂距试验。
抛石漂距是水下抛石中确保工程质量的一个重要参数。
因此通过试验测出不同断面和不同距岸点的抛石漂距。
首先将测流仪放至水下1/3h、2/3h水深处测出各水流速度然后将粒径分别为0.3m、0.4m、0.5m的石头用绳索绑牢后抛入水中,得出试验结果。
以DW027~DW027+20断面为例,抛投试验漂距数据与结果分别如表1、表2。
表1 DW027~DW027+20断面的抛投试验数据表
表2 根据漂距试验得出平均漂距计算表
DW101~
DW101+20 50~70
13.0~
15.0
0.75~
0.85
4.78
得出上述结果后,其他断面的漂距采用内插法得出,作为定位船网格提前量。
5.水下抛石护岸施工程序
6.安全保证措施
建立健全安全保证措施确保施工安全是工程顺利进行的关键。
作业人员在工作时一定要穿胶鞋,戴安全帽,穿救生衣。
职工定期接受安全生产教育,工作补贴分成固定补贴和安全生产流动补贴,定期进行安全生产教育。
设备安全方面,各班长在岗前培训中要熟悉其性能和保养外,并对整套设备负责。
在生产过程中,实行安全生产责任制,即各班组成员对班组长负责;各班组长对工程技术部(或主管抛投分部的项目副经理负责);工程技术部(或主管抛投分部的项目副经理对项目经理负责)对项目经理负责;项目经理对整个项目及公司负责。
责任层层落实,一抓到底。
若哪个环节出了问题,采用一票否决制。
对失职人员将作下岗处理。
二、水下抛石护岸工程的质量控制
1.材质控制
抛下的石料,因长期受水流的冲刷和浸蚀,必须要求石料材质新鲜、完整,具有较强的硬度、强度及符合设计要求的水软化
系数。
风化岩石、泥岩、裂隙发育岩石和片状、条状、带尖角岩石均不得使用。
材质控制是保证工程质量的条件。
项目部对周边多个石料场地进行考察,分别取样至长江科学院中心试验室检测。
根据标书和设计规定的物理力学指标要求,最终选定湖北黄石、阳新、鄂州和武穴等地的4个料场为抛投石料源地。
以上石料的物理力学指标为:软化系数0.80以上,密度
≥2.7g/cm3风干抗压强度平均值为143MPa,摩氏硬度7.0以上,且级配符合设计要求。
2.石料计量控制
严格规范水下抛石的计量控制是搞好工程质量的重要环节。
对块石的计量,是在运石船上直接量方的但块石空隙率的大小直接影响实际方量的准确性。
为满足设计1.7t/m3的要求,在监理的指导下,项目部对抛石船石料堆放空隙率进行抽样检测,结果如表3。
表3 抛石船石料堆放空隙率抽样检测结果
经与监理研究,石料船量方后按10.57%孔隙率扣除空方,并根据抛石后的石碴剩余量,再进行二次扣方,得出最终抛投方量。
使用检测数据扣方后得出的实际抛投量,比较实事求是,从而有效地杜绝了虚方,不仅确保了抛投量,也有利于控制施工成本。
3.GPS、测深仪在堤防建设中的应用
在水下抛石护岸加固工程中,GPS常和测深仪一起使用。
GPS和测深仪跟踪作业,随时对抛前、抛后断面进行比较;检查抛石的均匀程度,确定漏抛区域,并及时对其补抛。
GPS只能用于准确水平定位和网格划分,由于其高程系统开发中,测水下地形常用的手段是测深仪。
但是常用的测深仪只能发射有限的1~2种声波,对反射介质过于灵敏,不能穿过淤泥探测到足以承受抛石冲击强度河床深度,这就是说用GPS及测深仪有时不能准确描述及比较抛前、后断面。
因此,项目部自行设计了探测水深的插钎,插钎用Φ60mm钢管,按2m标准长度用螺口连接,探头为15cm×15cm×5mm钢板制作。
在测深仪测试处,用探杆对其复测水面至持力层的深度,找出测深仪探测结果与真实河床情况的变化规律。
更准确地反映抛前、抛后断面高程的真实情况,更准确描述抛投效果。
三、结语
在长江重要堤防隐蔽工程建设中,不能单纯只考虑企业发展,而更应感觉到自己肩上的担子。
中标只是开头,而真正的任务在于如何以高度的责任心去完成工程建设任务。
针对隐蔽工程建设的投资大、工期短、战线长且责任大的特点,我公司在施工组织设计、质量检测等方面很下工夫,精心组织,科学管理,使工程施工按合同工期提前完工,并确保了工程质量。
□(作者单位:武汉长江水利不电工程建设有限责任公司)。
