到矸石仓内。为防止矸石下滑中飞起伤人,溜矸道 一侧要设挡板,上山下口的临时矸石仓应设专人管 理,向矿车内放矸时注意不要窜矸。
在上山掘进中,向工作面运送材料,如是单巷
掘进,既要铺设刮板运输机又要铺设轨道,如图
12—5所示。若是双巷同时掘进时,甲巷铺设刮板输
送机,则乙巷可铺设轨道,用矿车或专用材料车向
<10°时,可以使用ZMZ-3型装煤机,配合刮板运
输机运输;当上山倾角α≤30°时,还可采用耙斗装
岩机。耙斗装岩机在上山掘进中的下滑问题比斜井
掘进时更为突出,不仅增加了爆破冲击产生的下滑
力,而且耙斗装岩机后部是光滑的轨道,没有堆积
矸石的
2020/12/30
11
阻挡,比斜井掘进更容易下滑;由于耙斗装岩机沿 上山坡度安置,其重心后移,也增大了下滑力。因 此,耙斗装岩机在安设时,除自身的四个卡轨器以 外,还需另添防滑加固装置。如图11-3所示,是广泛 应用的一种简单的防滑加固装置。它是在耙斗装岩 机后立柱1上装上两个可以转动的防滑斜撑2。斜撑 用18 kg/m钢轨加工制作,长度为1.0 m左右,下部做 成锐角状,上部在轨道腹板钻孔,用销轴与耙斗装 岩机后立柱连接。斜撑底脚插入上山底板或用卡轨 器与轨道相连。
2020/12/30
19Biblioteka 图12—6上山掘进时提升绞车及导 绳轮的布置
1一绞车;2一立轮;3一滑轮
2020/12/30
图12—7 上山掘进时 的多段提升方式
20
升,如上图12—7所示。
0.8、1.2米矿用防爆调速提升绞车。本绞车是一种经济适 用的矿用提升设备,主要适用于煤矿井下(防爆型),也用于金属 矿、非金属矿及煤矿地面(非防爆型)提放物料

大断面岩巷机械化掘进施工与组织研究

大断面岩巷机械化掘进施工与组织研究

大断面岩巷机械化掘进施工与组织研究[摘要]矿井生产接替受实际工作环境下多方面因素的共同影响,在这其中最为主要的就是矿井岩巷进尺,正是因为这样,长期的实践以及研究过程都将不同地质条件下提高大断面岩巷掘进单进的措施和方法作为主要的课题,研究成果当中最为主要的就是大功率设备的使用和施工工艺本身的优化。

我们通过科学的劳动组合和优化的出矸系统,在大断面不同岩性的地质条件下,对大功率设备进行了合理的选择,并在此基础之上进行进一步的工艺创新,最终使得矿区岩巷掘进单进在支护强度较高且巷道断面较大情况下岩巷综合单进水平的大幅提高,真正实现了矿区矿井的生产接替,这在理论研究的深化以及实践上都是非常有意义的。

[关键词]大断面岩巷,机械化掘进,施工组织中图分类号:td327.3 文献标识码:a 文章编号:1009-914x (2013)14-0291-01一、研究背景分析我们进行这样一项研究最为基本和本质的原因就是矿井生产的实际需要,一般情况下,岩巷掘进到断面达到20㎡的时候,就会出现掘进进度大幅下降的状况。

传统的炮掘工艺相对于大断面打眼而言有着明显的区别,主要就是打眼所需要的时间比较长,与此同时还具备出矸量大和支护强度大这样两个显著的特点。

基于此,我们可以看到,在传统的炮掘工艺当中,单进的主要约束因素就包括以下三个方面的具体内容:一是在掘进的过程当中存在着巷道断面大的问题,巷道的实际高度基本上都在4米以上,因此在施工的过程当中就需要采取分台阶施工等一系列措施,最终导致的结果就是打眼时间延长、施工速度慢且施工效率低等问题,而且在这样一种状况下炮眼的数量也相对众多。

二是大断面岩巷矸石量比较大,利用耙矸机出矸就存在着速度相当慢的问题,在平巷当中,矿车在接车时随着耙矸机的移动需要钉车场,因此倒车以及人工推车的距离都比较长;如果是在斜巷当中,由于利用的是轮眼提升出矸,因此速度更加慢,且在斜巷出矸的连续提升过程当中更是存在着不小的安全隐患。

斜巷的一种快速掘进法

斜巷的一种快速掘进法
【 摘 要】 以履 带扒 渣机 为主的斜巷掘进 法, 是一种快速 的岩巷掘进 法 , 有使用设备 少、 功 率大、 速度 快、 机 动灵活的特点。 【 关键词】 设备少; 效率高; 功率大; 机动灵活
0 概 述
焦家寨煤矿 2 #回风斜井 于 2 0 1 2 年5 月 开挖 . 其井 口位置 . 位 于 焦 家寨煤矿井 田中部 。 轩 岗一 石豹沟铁路 专用线 和轩 长公路从其 两侧 经过, 1 #回风斜井西南部 。 井E l 周 围地表 为黄土覆盖 , 植被稀少 . 树枝 状 冲沟发育 。此 斜井在离井 口水平距离 8 O米 . 垂 直高度 3 7 米处 . 也 就是 在表土段时经过轩 长公 路。离井 口约 1 0 0米处有 出水点 , 涌水 量 约 7 0 m 3 / h , 通 过地 沟排 水 。井 筒参 数 : 斜长 7 5 1 米, 倾 角一 2 5  ̄ . 方 位 1 0 8 。 , 净断面 1 8 . 3 2 米2 ( 半 圆拱形 , 净宽 5 米, 墙高 1 . 7 米) 。 斜井穿越 表土段 , 基岩段 , 有砾石 、 卵石 、 页岩等 . 地质属 中一 复杂地采取明槽开挖 的方案进行施工 . 冲积层及基 岩 设备 的布置充分 考虑了高效 作业和安 全作业 的特 点 淘汰 了采 风化段采用激光指 向 , 中深孔全 断面一次性光 面爆 破。表土 、 基 岩风 用大 功率耙 斗装岩机 的做法 . 而是 采用效率更 高的履带扒 渣机 . 扒渣 化段永久支护 为钢筋混凝土砌碹 支护 . 混凝 土厚度为 5 0 0 毫米 . 混 凝 机是 由机 械手与输送机 相接合 . 扒 渣和输送装 车功能合 三为一 . 采用 土标号为 C 3 0 , 地表以上部分外加挡土墙及 黄土充填 层。穿越公路 段 电动 全液压控 制 系统和生产 装置 , 具有安 全环保 、 能耗小 、 效 率高 的 封底并加 2 9 # U型钢棚 支护 正常基岩段 永久支 护为锚 喷加 锚索 锚 特点 。扒渣机集 扒 、 挖、 耙、 装、 运、 卸、 行 走于一 体 , 有 行走 、 挖掘 、 采 喷 .遇破碎带采 用复合支护 : 锚 喷加 锚索锚喷, 锚索 加 2 9 # U钢棚 支 集、 输送、 装车、 清 理场地 六种功 能。扒渣 机应用 领域最 适合 场地狭 护。 小。 空 间狭矮作 业。由于扒渣 机前 进与后退都非 常方便 . 机动灵活 . 铲 2 . 1 定 炮 眼 位 斗能左右活 动 . 可一次性 连巷道两侧 的矸石清理 干净 . 基本不 用人工 在 巷道人 1 2 1 处约 3 0 米. 安装 两个激 光指 向仪 . 用 于定 中线和一 帮助 . 大大提 高了装岩 的效 率。与之 配套的是大 吨位矿车 , 曲轨式侧 侧 的腰 线。 . 卸翻斗矿车 为 1 O吨。 侧卸式矿车 , 是 在绞车牵 引下 , 当卸载轮爬上 曲 轨时 . 车箱翻 转 , 车 门 自动 打开实现 卸料 , 车后退 曲轨后 车箱恢 复原 位, 车门自 动 锁固。效率高 、 安 全可靠 。 采用 2 个激 光指向仪 , 分别安 装在 巷道顶部 和腰线 处 , 一 次性 固定 好 。 再 也不用 动 . 也 大大提 高 了 26 效率 。 还使 用 了 M Z 一 1 型锚杆 机 。 高效喷射机 , 2 8 K W 局扇 和搅拌机 。

斜巷大断面快速掘进技术应用与研究

斜巷大断面快速掘进技术应用与研究

斜巷大断面快速掘进技术应用与研究关键词:斜巷掘进施工技术现场管理0 引言光面爆破是煤矿岩巷施工中最为普遍的施工技术,但是光面爆破技术却受到设备、施工管理以及钻爆工艺水平等因素的影响。

而且这三种因素之间却存在一定的关联,根据施工实践可以发现:机械设备是光面爆破的基础,施工组织管理水平是光面爆破施工实现的条件,钻爆技术是施工的关键。

1 工程基本概况赵家寨煤矿14采区回风上山设计断面大,巷道围岩坚硬,采用锚网喷+锚索联合支护,净宽5.4m,净高4.3m,喷厚为150mm。

锚杆间距800×800mm,成梅花形布置;锚索间距2000×1000mm,断面内布置2根,拱部两侧各1根。

矿井水文地质以断层水为主,矿井正常涌水量估测200m3/h。

巷道顶板以细、中粒砂岩、砂质泥岩为主,底板为砂质泥岩、中粒砂岩、石灰岩。

2 工程施工中存在的主要问题该巷道自开工以来由于围岩坚硬,掏槽效果差,施工组织水平不高,掘进效率不高,一般月进尺在70m左右,从而制约着矿井的投产工期。

另外,巷道掘进速度还受制于运输系统的出矸能力,如不加大出矸能力,现有条件很难实现高效优质快速掘进的目的。

3 工程施工方案面对当前的主要问题,现决定从机械设备、施工作业模式、爆破技术以及施工组织等方面进行必要的改革。

3.1 装备配置。

工作面同时使用5台yt28凿岩机,另外备用一台,以提高打眼速度,确保缩短凿岩时间;延长耙碴机的装车长度,采用两个矿车同时装矸,从而提高出矸速度,节约时间,提高掘进效率。

3.2 施工工艺与作业方式。

斜巷施工采用正台阶掘进施工。

在进行施工工艺作业时要依据施工现场的设备以及技术水平等采取科学的施工模式,采用“三八”“四六”制施工模式,改变传统的施工工艺,实现施工作业的效率。

由于进尺加大,排矸量增加,排矸在工序中占用时间较多,必须保证矿车运送及时,减少“排矸”工序影响。

在不影响其它工序的情况下,尽可能平行作业,提高排矸效率。

彭庄煤矿斜巷交岔点快速施工实践

彭庄煤矿斜巷交岔点快速施工实践


7 C 7O

『 晷

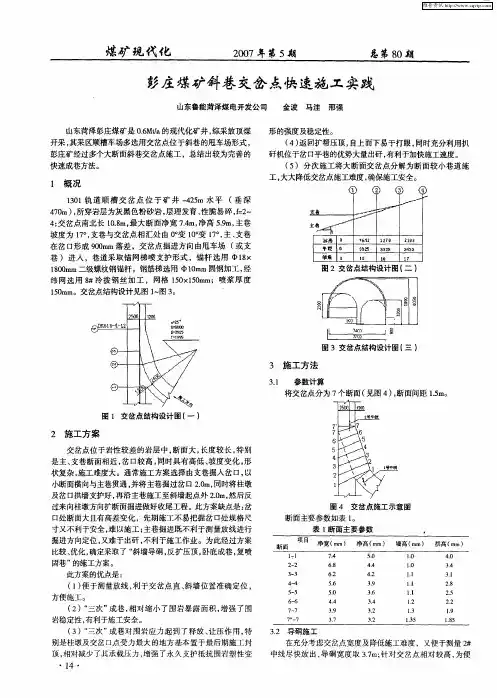

图 3交岔点结构设计图 ( ) 三
3 施 工方 法
31 . 参数计算 将交岔点分为 7 个断面 ( 图 4 , 见 ) 断面间距 1 m。 . 5
,、
\一
图 1 交岔点结构设计图 ( ) 一
2 施工方 案
交 岔点位 于岩性较差的岩层 中 , 面大 , 断 长度较长 , 特别 是主、 支巷 断面 相近 , I 较高 , 岔Z l 同时具有高低 、 坡度变化 , 形
顶, 相对减少了其承载压力 , 增强 了永 久支护抵抗围岩塑性变

32 导硐 施 工 .
在充分考虑交岔点宽度及降低施 工难度 ,又便于测量 2 #
中线尽快放出 , 硐宽度取 37 针对交岔 点相 对较高 , 导 . m; 为便
1 ・ 4
维普资讯






杯商 O
苄 0
’, 52
3 2 9s
1 29
3 8 32
2 3 3
3 5 43
佃角 0
1 0
l 0
i 7
图 2交岔点结构设计 图( ) 二

2 o 50
10 20
} l -性。
( ) 回扩帮压顶 , 上 而下易于打眼 , 4返 自 同时充分利用扒 矸机位于岔I平巷的优势大量出矸 , Z l 有利于加快施 工速度。 ( )分次 施工将大 断面交岔点分解 为断面较小 巷道施 5 工, 大大降低交岔点施工难度 , 确保施工安全。

I 概况
维普资讯
煤矿 现代 化
27 0 年第5 0 期

大断面岩石巷道快速掘进在逢春煤矿的实践研究

大断面岩石巷道快速掘进在逢春煤矿的实践研究

大断面岩石巷道快速掘进在逢春煤矿的实践研究摘要:逢春煤矿460S大巷是该矿下水平延伸重要巷道之一,在掘进过程中,通过合理选择机械化配套设备、中深孔光面爆破技术和四.六制的劳动组织,取得了月平均进度超过185m的好成绩,为类似情况下的巷道快速掘进提供来参考。

关键词:大断面全岩巷道快速掘进1 工程概况、地质及水文地质概况逢春煤矿460S大巷开口位置在460N大巷ⅤN1测量导线点,以坡度3‰向南掘进。

该巷道设计长度1698m,设计为三心拱,宽度为4.5m、高度为3.3m,S掘=13.22m2,裸巷不支护。

是下水平的主要开拓巷道之一,涉及460水平南区的主要生产系统的形成,因此巷道施工工期比较紧张。

该巷道在茅口灰岩掘进,灰岩为深灰色、灰色,微晶生物碎屑结构,厚层状、块状构造,层位较稳定,岩层倾角52~57°;在掘进过程中需穿过F6断层,该断层倾向为305°,倾角为68°且在距开口位置13.9m左右遇方解石脉,宽度10m左右,在17.5m左右遇裂隙及溶洞,宽度在0.1~0.8m之间。

所以该区域水文地质较为复杂且茅口灰岩局部为富含水层,岩溶裂隙发育,在裂隙发育区域岩石较为破碎,因此如何对该巷道实施安全快速的掘进技术,保证如期形成生产系统,成为逢春煤矿必须解决的问题。

2 机械化掘进的主要配套设备要实现巷道的快速机械化作业,就须合理选择先进的凿岩机和装岩机以及其它配套机械设备。

YT-29型气腿式凿岩机具有效率高、工作稳定可靠、既可以钻凿水平炮孔,也可以钻凿倾斜炮孔,因此凿岩机用YT-29;P-60B型耙斗装载机具有装岩效率高、结构简单、操作方便、运用在平巷及300以下斜巷中使用,是提高掘进速度、实现掘进机械化的一种主要运输设备。

表l为根据巷道地质条件、施工工艺和施工方法合理选择的机械化设备。

3 巷道施工方法采用爆破方法破岩,全断面一次性爆破成巷,PB-60型耙岩机装矸, 机车运输方式进行出矸。

大断面复合支护岩巷综掘机械化快速施工

大断面复合支护岩巷综掘机械化快速施工

大断面复合支护岩巷综掘机械化快速施工摘要:袁店二矿82采区胶带石门,施工中采用综掘机械作业线,优化支护形式和工序循环,多工序交叉平行作业,加强设备管理与劳动竞赛,创造了在大断面复合支护岩石巷道中月进尺192米的新纪录。

本文结合具体施工实践,介绍推广应用同类条件下巷道快速掘进经验方法。

关键词:大断面复合支护岩巷;综掘机械化作业线;快速掘进;平行作业abstract: yuan shop mine 82 mining area tape shimen, using mechanized excavation construction machinery operating line, optimizing the supporting forms and process cycle,multi-process cross-parallel operations, strengthen equipment management and labor competition to create a composite support large sectionrock roadway month footage of a new record of 192 meters. in this paper, the specific construction practices, introduced roadway excavation rapidly under similar conditions promote the use of empirical methods.key words: large section composite bracing rock lane; mechanized excavation mechanization operating line; rapid excavation; parallel operation中图分类号: g356.6文献标识码:a 文章编号:2095-2104(2012)淮北矿业集团袁店二矿位于安徽省濉溪县与涡阳县的交界处,东西长约10.9~13.3km,南北宽1.3~5.3km,面积约41.60km2。

复杂条件下大倾角斜井管路快速安装技术

复杂条件下大倾角斜井管路快速安装技术
根据主排管安装在检修轨道上部稍偏右方向 的实际,充 分 利 用 检 修 绞 车 及 主 井 筒 内 检 修 轨 道, 设计了管 路 安 装 专 用 车,其 基 本 结 构 及 工 作 原 理 如下。 1. 2. 1 管路安装专用车基本结构
管路安装专用车利用 MPC10—6—00 矿用平板 车为基础,根 据 主 井 底 竖 曲 线 通 过 能 力,在 平 板 车 上部焊制上大下小的四棱锥形框架,框架内部制做 两对能 90 度翻转的导轨架,导轨与升举油缸联接完 成管路的升举,每对油缸上部水平导轨架与管路及 水平导轨 联 接,水 平 导 轨 上 层 能 在 水 平 方 向 位 移 0. 7 m,以满足管路水平方向移动的需要,配以一台 液压系统泵站和两组三位四能换向阀,分别控制两 组油缸的升 降 动 作,为 防 止 管 路 自 降,每 组 控 制 阀 系统内安装一组截止阀。在车辆四角设置四个可 用螺纹调 节 的 稳 定 支 腿,增 加 管 路 安 装 时 的 稳 定 性。在专用车两侧及后端设计五个挂接的人员操 作平台,便于安装人员在管路对口及拧紧法兰螺栓 时工作。为便于操作人员观察升举高度及保证两 组升举缸的同步性,在垂直方向的导轨架外侧做刻 度标记。为增加车辆的使用安全,在车体及框架外 部多处焊接保险绳挂接环,作为固定车辆使用。车 辆结构件采用槽钢、角钢、钢板等型材组焊,车辆总 重约 4. 5 t,最大升举高度米 2. 7 m,运输状态时最大 高度为 1. 88 m,最 大 宽 度 为 1. 36 m,车 架 总 长 为 5. 88 m,装车后最大长度为 6. 2 m,专用车具体结构 如图 1 ~ 图 2 所示。 1. 2. 2 管路安装专用车工作原理
36 期
齐俊德,等: 复杂条件下大倾角斜井管路快速安装技术
9943
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

探究大断面斜巷机械化配套快速施工
摘要:进行大断面斜井井筒岩巷项目施工时,一般都会使用综掘机进帮助开挖。

随着社会不断发展,施工逐渐趋向机械化施工,极大提高施工效率。

本文阐述进行斜井岩巷施工时,综掘机发挥实际作用,并且详细分析施工方法和施工措施。

关键词:斜井岩巷综掘机;机械化配套;施工方法
一、解析进机掘进操作工艺流程
(一)保障切割顺序和质量
进行切割时,岩石的切割方向应该是先上后下,先中间向四周切割。

进行切割时,应该把握好宽度以及高度。

切割质量要求较高,在中隔线切割时,不能超过规定范围,在一些软土部分应该使用风镐刷协助开挖。

岩石的厚度应该在切割前做好控制工作,保障岩石切割厚度一致,一些大块的岩石可以用风镐进行打碎,再执行下个步骤。

(二)工艺流程
施工中使用综掘机进行岩石截割时,应该保障挖掘机运行效益,借助该机械的铲板扒爪将地面一些杂质去掉,实现二次运行。

伸缩皮带组成部分在挖掘机使用中占据重要作用,保障二次开挖基础上,借助伸缩机皮带机运输而出。

施工中还需明确挖掘面控制,皮带传输速度和时间应该得到保障,而且符合工艺需求,在保障开挖质量上及时调整一些支护,做好前探梁超前临前准备工作。

施工工艺要求较高,如果施工采用的是掘进机进行开挖,那么应该保障科
学的工艺流程。

接班之后,司机应该遵守组长指令,做好检查工作。

尤其是支护面、通风面以及瓦斯,这些检查工作最设备高效运行有重要作用,因此应该保障施工环境,施工面部存在障碍物、地面整洁、周围环境正常等等,这是司机在接班后需要开展之工作。

机械检查必不可少,应该做好全面检查工作。

检测操作手部位各个按钮是否可用,机械运行是否正常,安装装置是否正确无误等等。

另外,该需检查转载胶带机是否完好无损。

(三)岩与排矸
在煤矿开挖中一般使用的是ebz一160型综掘机,该机器后配备djs80/15伸缩带,进行斜井开挖工作时,能够从井筒排矸位置逐渐向地面延伸。

开挖该煤矿部位时,斜井井筒内部要铺设轨距为900mm 长度钢轨,提升施工面强度。

水泥道枕位置距离为700mm,在一段路面上假设出一条地滚线。

当绞车上升时,会拉开距离为15米到20米的线段,该施工配备乘员15名,保障开挖质量,提升施工效益。

二、施工机械化配套
(一)解析作业方式
在一些基础挖掘作业面,最常使用的是“四六制”作业形式,三个班人员进行生产,留出一个班的人员进行检查。

基于施工实际情况进行分析,得出巷道断面实际情况以及该施工环境情况。

因此,应该根据施工具体情况选择择岩巷综掘机开展生产,该挖掘作业效率逐渐提高,而且可以保障工作效率。

(二)机械化配套
开展施工时,应该根据该煤矿区主斜井断面变动情况,如果出现井筒距离较长、岩石硬度较低、工程时间期限较低时,进行施工应当保障安全为前提,因此选择挖掘面的设备为ebz一160综掘机执行开挖工作。

该机械设备割岩石硬度高达50mpa,能够在短暂时间内保障最大挖掘进高度4.8米,最大宽度挖掘量为5.5米,该设备能够满足实际施工需求。

随着社会不断发展,煤矿开掘难度逐渐提升,研究人员开始深入研究,并且研制出ebz-160型掘进机,该机械配备设施高级,主要配套为dsj80/15,宽和长度运距为1000m。

该机械可以称为大型挖掘机,投入使用时,能够提升施工质量,而且该机械还可以自由伸缩皮带传输量,实现排矸作业模式。

它是车间矿车运行和材料运输重要保障之一,在实际使用时,能够保障煤矿生产量,能够保障开采工作顺利进行。

进行组合式浇筑材料时,需要在井口准备好搅拌浆料,随着搅拌机启动,这些浆料被喷浆。

在一些工作面,要配备足量的机械,最好保障备zp-ⅶ型喷浆机在两台以上,一台使用于初次喷洒,第二台重复进行喷洒。

另外,还需准备用mqt-130锚杆型号钻机,而且煤矿生产时,应该保障生产环境,在通风基础下开展施工,提升施工质量。

三、锚喷文护
(一)架设临时支护
临时支护能够起到保护作用,可以使用吊挂前探作为支护对象,一般前探梁使用的是14号模型钢筋,临时支护长度不能低于4米,
距离长度不能超过1.3米。

确定出固定位之后,应该使用金属锚杆固定好。

为了提高固定效应,可以使用少量的树脂锚帮助固定,保障锚固力不能超过65n/根,为了提升前梁支撑效应,应该将顶部距离控制在1.8米内。

(二)永久支护
该支护能够发挥出巨大作用,在使用之前应该要将工作面清理干净,可以在工作面上使用锚喷进行数次喷洒。

在开展施工时,可以再次进行二次喷洒,满足施工需求之后,保障二次喷洒效益。

可以基于mqt一100型气动锚杆钻机运行基础上,再在该设备上安装上护杆。

该准备工作完成之后,可以进行人工喷洒操作,提升机器运行效益。

一般在实际运行中,使用的是喷洒料主要有水、水泥以及一些骨料等等,进行喷洒时应该找准岩石口,定位出位置之后再将其放置在内。

一般而言,岩面距离大小影响机器施工效率,因此,在开展施工之前要做好现象调查工作,明确岩石类型、硬度,进而配备施工方案。

进行施工时,应该根据施工顺序开展施工,而且还须保障安全基础上开展施工。

随着社会不断发展,煤矿开采量逐渐提升,为了保障在开挖中能够提升效率,需要提升机器使用效率。

结束语
总而言之,随着社会不断发展,施工人员组建认识到提高施工机械化重要性,并且将斜井岩巷施工作为核心研究重点。

在观察施工基础上,不断探索,不断积累经验。

基于提高施工效率方案制定,逐渐接近了斜井机械化问题。

参考文献:
[1]王祥.依法规范项目管理确保建设安全有序全力推进全省煤矿整合技改和机械化改造工作(摘要)[j].云南煤炭,2013年1期
[2]赵小屯.牛山煤业主斜井过表土层暗槽施工围岩控制及施工工艺研究[j].中国科技博览,2013年13期
[3]乔文俊.tbm工法在新街台格庙矿区斜井井简掘进技术经济适应性研究[j]. 内蒙古煤炭经济,2013年3期
[4]郭新红,邱崇涛.音频大地电磁测深法在新疆阿尔玛勒煤矿采空区勘查中的应用[j].物探与化探,2013年2期
[5]周学珍.遥感技术在矿山地质灾害监测中的应用——以陕西神府煤矿区为例[j].能源环境保护,2013年1期。

相关文档
最新文档
