二次结构砌体专业技术交底二次结构砌体专业技术交底是在施工前对相关人员进行有关砌体工作的专业技术知识交底,以确保施工人员全面了解施工要求、安全注意事项和工艺要求,从而提高施工质量和保障施工安全。

下面将详细介绍二次结构砌体专业技术交底的内容。

一、交底前准备1.对施工人员进行岗前培训,包括砌筑基本技能、砌筑工艺及注意事项;2.砌体工程资料准备,包括施工图纸、工艺流程图、技术规范等;3.明确施工人员的交底对象,包括主体结构及相关分部工程的施工人员;4.确认交底地点,一般在施工现场进行;二、交底内容1.施工要求(1)施工单位的管理责任和工程质量要求;(2)对主体结构的要求,包括结构承重能力、墙体平整度、垂直度等;(3)砌体砌筑的基本原则和要求;(4)工程质量验收标准和检查方法。

2.安全注意事项(1)施工现场安全措施的要求,包括用电安全、防坠安全等;(2)砼模板支撑体系的施工要求和验收标准;(3)砌体作业的安全防护措施,包括施工人员佩戴安全帽、安全带等;(4)遇到特殊情况时的应急措施,包括土方支护等。

3.工艺要求(1)材料准备,包括砌筑材料的检验和试块的试验;(2)砌筑工艺流程,包括墙体布线、基准线的设置等;(3)砌筑作业方法与技巧,包括砌筑顺序、砌筑方法和砌筑接缝处理等;(4)墙体强度与质量控制,包括砌筑接缝的要求和砌筑过程中的保湿措施等;(5)砌筑中常见问题及处理方法,如砌筑中遇到承重墙开口、墙体裂缝等情况的处理。

4.现场示教在交底结束后,应组织现场示教,即由专业技术人员进行实际示范,帮助施工人员掌握砌筑技术并进行实践操作。

三、交底要求1.交底人员应具备相应的专业技术知识,并持有相关证书;2.交底内容应简明扼要,交底过程中要注意语言清晰、态度亲切,确保施工人员能够理解和接受;3.交底结束后,应进行考核确认,确保施工人员已掌握相关技能;4.交底记录应详细记录,包括交底时间、地点、交底人员和交底内容等,以备查档。

二次结构砌体技术交底

二次结构砌体技术交底

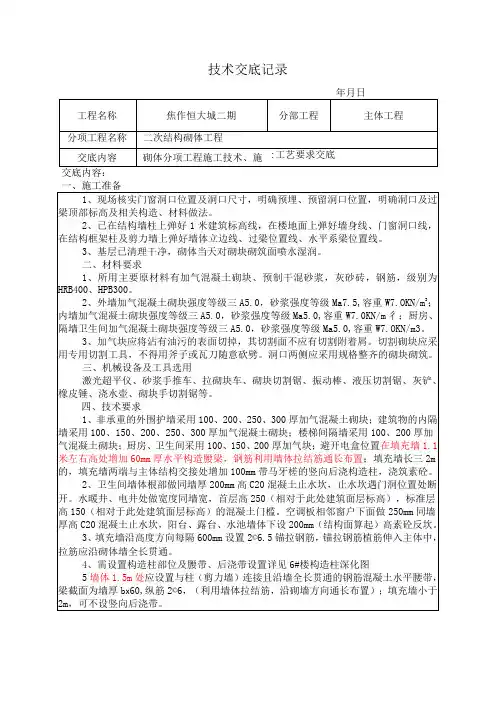

技术交底记录年月日交底内容:一、施工准备,蒸压加气混墙.蒸凝土填6、门洞过梁采用预制过梁及现浇过梁,洞口小于等于2米过梁伸入墙体250mm,大于2米的伸入墙体370mm ,过梁表见下图: [阍000 •窗5加1500<h 锁00 2580<lr 叫00儿 Uh12D I20 15D 1別 Otto加训 2\102\10 2\122\12 2\12 1© 2V2 2\14 川6 2\1h7、窗台压顶设置:1)窗台部位设现浇钢筋混凝土压顶,截面参照结构节点做法,内配2C10,水平拉筋(单肢)©6@200贯通设置,有窗沿的则在外伸部位增设一根1C10钢筋。

2)窗台、女儿墙等压顶统一采用C20混凝土浇筑。

窗台压顶统一向外找坡20mm ,窗台压顶应宽出外墙皮线长度详见建施大样。

8、构造柱、水平腰带、过梁、压顶最外层钢筋的保护层厚度不应小于20mm ,灰缝中拉结筋外露砂浆保护层的厚度不小于15mm 。

9、构造柱、水平腰带、过梁、压顶纵向钢筋采用绑扎搭接时,全部纵筋可在同一连接区段搭接,搭接长度50d 。

墙体拉结筋的搭接采用焊接时,单面焊焊接长度10d ,采用绑扎搭接时,搭接长度55d 且不小于400mm 。

构造柱纵向钢筋距梁底(板底)600mm 为纵筋连接区段,搭接长度范围内及楼板底部600mm 范围内箍筋间距为150mm 。

10、砌块砌筑时应错缝搭接,搭砌长度不应小于砌块长度的1/3200mm ),竖 向通缝不应大于两皮,砌筑水平和竖向灰缝厚度均不应超过15mm ;墙体顶部预留30~50mm 缝隙,待墙体充分沉降后(14天)用1:3干硬水泥砂浆对顶部缝隙进行填充。

11、加砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。

砌块墙的T 字交接处, 应使横墙砌块隔皮断面露头。

T 字交接处做法转角处做法12、一般门口预留40mm 抹灰层;铝合金窗、推拉门、门连窗砌筑完成后的尺寸为建筑图纸标注尺寸,不需预留抹灰层。

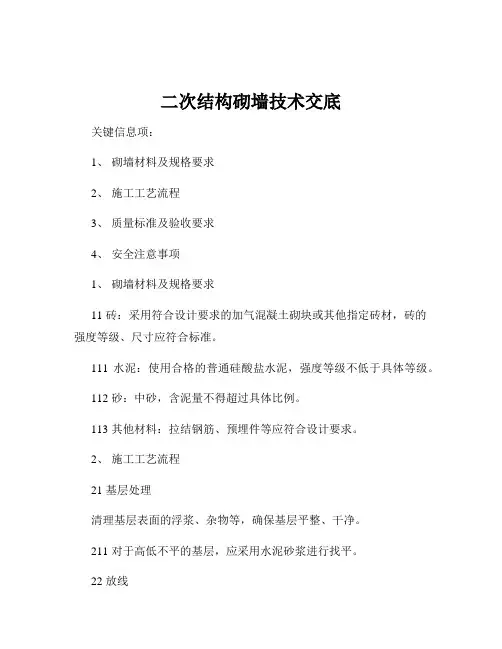

二次结构砌墙技术交底

二次结构砌墙技术交底

二次结构砌墙技术交底关键信息项:1、砌墙材料及规格要求2、施工工艺流程3、质量标准及验收要求4、安全注意事项1、砌墙材料及规格要求11 砖:采用符合设计要求的加气混凝土砌块或其他指定砖材,砖的强度等级、尺寸应符合标准。

111 水泥:使用合格的普通硅酸盐水泥,强度等级不低于具体等级。

112 砂:中砂,含泥量不得超过具体比例。

113 其他材料:拉结钢筋、预埋件等应符合设计要求。

2、施工工艺流程21 基层处理清理基层表面的浮浆、杂物等,确保基层平整、干净。

211 对于高低不平的基层,应采用水泥砂浆进行找平。

22 放线根据设计图纸,在基层上放出墙体的轴线、控制线和门窗洞口位置线。

221 用墨线弹出墙体的位置和控制线,确保墙体位置准确。

23 立皮数杆在墙体的转角处、交接处及门窗洞口处设立皮数杆,皮数杆上标明砖的皮数、灰缝厚度及门窗洞口的高度等。

231 皮数杆的间距不宜大于具体距离。

24 排砖撂底根据砖的规格和墙体长度,进行排砖撂底,合理安排砖的砌筑方式,保证灰缝均匀,避免通缝。

241 排砖时应考虑门窗洞口的位置,使洞口两侧的砖对称。

25 砌筑251 砌筑时应先砌两端的转角处,然后再砌中间部分。

252 采用“三一”砌筑法,即一铲灰、一块砖、一揉压,确保灰缝饱满,横平竖直。

253 灰缝厚度应控制在具体厚度,水平灰缝的饱满度不得低于具体比例,竖向灰缝不得出现透明缝、瞎缝和假缝。

254 每天的砌筑高度不宜超过具体高度,雨天不宜超过具体高度。

255 拉结筋的设置应符合设计要求,每具体间距设置一道,伸入墙内的长度不少于具体长度。

26 构造柱及圈梁施工261 按设计要求设置构造柱和圈梁,构造柱的钢筋应先绑扎,然后砌墙,最后浇筑混凝土。

262 圈梁的钢筋应与构造柱钢筋连接牢固,混凝土浇筑应振捣密实。

27 顶砖砌筑墙体砌筑至梁底或板底时,应预留一定的空隙,待墙体沉降稳定后(一般不少于具体时间),采用斜砌砖的方式进行顶砌,顶砌角度为具体角度。

二次结构砌体技术交底

二次结构砌体技术交底

二次结构砌体技术交底一、前言二次结构砌体技术是在建筑施工过程中常见的一种技术,它是指在楼房结构的主体建好后,对部分墙体进行二次砌筑加固,以提升整个楼体的结构强度和安全性。

本文将从以下几个方面介绍二次结构砌体技术的相关知识。

二、二次结构砌体技术概述二次结构砌体技术,就是在建筑结构主体完成后,对原有结构部分进行“加肌”处理,将某些墙体进行二次砌筑加固,增加它的承重能力和抗震性能。

砌筑的材料通常为普通砖或空心砖,而在加固处理过程中,需要根据实际情况对加固范围和砌筑方式进行严格把控。

二次结构砌体技术具有成本低、施工周期短、安全性高等特点,因此在现代建筑中得到了广泛应用。

三、二次结构砌体的施工方法1. 墙体清理在进行二次结构砌体工作之前需要对要进行加固处理的墙体进行清理,包括清除原有砂浆和墙面上的油污、灰尘等杂物,以保证二次砌体的有效附着和粘合。

2. 设计规划在施工过程中应当结合具体情况,制定明确的设计方案和规划方案,包括加固范围、砌筑高度、墙体厚度等,以确保加固效果和工程品质。

3. 砌体材料准备砌筑材料通常选用普通砖或空心砖,需要选择资质合格的供应商,并对材料进行质检,以确保其符合相关标准要求。

4. 砌筑作业在进行砌筑作业时应确保结构布局正确,采用正确的砌筑方法和工艺措施。

砌筑过程中应当避免砖与砖之间出现空洞,砌筑后应保证墙体垂直度和水平度符合标准要求。

5. 后处理在砌筑完成后,需进行缝隙填充和抹灰处理,以保证墙体表面平整、无明显缝隙,达到加固效果和美观效果的双重目的。

四、二次结构砌体的应用领域二次结构砌体技术适用于各类建筑物的加固,尤其是高层建筑、公共建筑、医院、学校等对结构安全要求高的建筑。

它可以很好地提高建筑物的抗震性能和承重能力,保障人民生命财产安全。

五、二次结构砌体的注意事项在进行二次结构砌体工作时,需特别注意以下事项:1.清理墙体时,需注意安全,使用保护措施,防止由于清理作业引发的安全事故。

二次结构砌块安全技术交底

二次结构砌块安全技术交底

二次结构砌块安全技术交底二次结构砌块在建筑工程中被广泛应用,它是指在主体结构(一次结构)完工后,通过砌块或其他材料进行二次修整的一种建筑施工技术。

为确保二次结构砌块的安全性,需要进行相关的技术交底。

下面将对二次结构砌块安全技术进行详细的交底。

一、人员安全技术交底:1.领导责任交底:由工程负责人对本工程的安全质量生产活动进行破题,确保施工中各工种的负责人对工作人员的安全责任和安全措施有明确的了解和责任。

2.施工操作人员安全技术交底:现场施工人员必须配备合格的操作人员,通过安全技术交底,了解并遵守施工作业规程、作业关键点和注意事项,并切实保证人员的安全。

3.临时用电安全技术交底:临时用电系统应符合电气安全标准,负责人要对临时用电的布设安全技术进行交底,并明确电缆的规格、敷设要求、用电设备的保护措施等内容,确保临时用电安全可靠。

二、材料安全技术交底:1.砌块材料安全技术交底:涉及到砌块的种类、强度等,在施工前要对材料进行安全性检测,保证材料质量符合要求,并对施工人员进行安全技术交底,使其了解材料的特点和使用方法。

2.粘结剂安全技术交底:粘结剂是二次结构砌块的重要部分,应选用经过检测合格的粘结剂,并通过安全技术交底使施工人员了解粘结剂的使用方法、安全操作要点等,确保施工安全。

三、施工安全技术交底:1.砌筑工艺安全技术交底:详细交底施工人员进行砌筑时需要遵守的规范和要求,包括砌筑间距、墙体平整度等要求,以及使用砌筑工具注意事项和施工的顺序等,确保砌筑工艺的安全性。

2.防护设施安全技术交底:对施工现场必要的安全防护设施进行安全技术交底,如扶手、护栏等。

交底内容要包括设施的设计、安装和使用要求等。

3.施工现场安全防火技术交底:包括对施工现场火源的控制、防火宣传、防火检查等内容进行交底,避免火灾事故的发生。

四、质量监督安全技术交底:1.质量控制技术交底:进行质量监督前,应先对施工质量监督技术进行交底,包括施工工艺、质量要求、检测标准等,以确保施工质量达标。

砌体二次结构安全技术交底模板

砌体二次结构安全技术交底模板

一、交底目的为确保砌体二次结构施工过程中的安全,提高施工质量,防止事故发生,特进行安全技术交底。

二、交底对象本次安全技术交底对象为全体参与砌体二次结构施工的施工人员、监理人员及管理人员。

三、交底内容1. 施工现场安全注意事项:(1)进入施工现场必须佩戴安全帽,系好安全带,穿防滑鞋。

(2)施工区域设置明显的警示标志,禁止无关人员进入。

(3)施工现场设置消防设施,确保消防通道畅通。

(4)施工现场不得吸烟、使用明火,防止火灾事故发生。

2. 砌体施工安全要点:(1)施工前,对施工人员进行安全技术培训,确保施工人员掌握砌体施工安全操作规程。

(2)施工过程中,严格按照设计图纸和施工规范进行施工。

(3)砌体施工时,墙体、柱子、梁等构件应均匀受力,避免因受力不均导致构件变形、开裂。

(4)施工过程中,严禁在墙体上开洞、打孔,如需进行改动,应征得设计单位同意。

(5)砌筑墙体时,应采用水平、垂直拉线控制墙体垂直度,确保墙体平整、垂直。

(6)施工过程中,注意观察墙体变化,发现墙体变形、开裂等现象,立即停止施工,采取措施进行处理。

3. 材料与机具安全使用:(1)施工材料必须符合国家标准,不得使用过期、不合格的材料。

(2)施工机具应定期检查、保养,确保机具安全可靠。

(3)施工过程中,注意机具操作规程,避免因操作不当导致事故发生。

4. 高处作业安全:(1)高处作业人员必须经过专业培训,取得相关资格证书。

(2)高处作业时,必须系好安全带,安全带应固定在可靠的位置。

(3)高处作业区域设置安全防护栏杆,防止人员坠落。

(4)高处作业时,注意观察下方情况,避免因下方人员或物品移动导致事故发生。

四、交底要求1. 施工单位应组织施工人员进行安全技术交底,确保施工人员了解并掌握施工过程中的安全要点。

2. 施工人员应认真学习安全技术交底内容,严格遵守安全操作规程。

3. 监理人员应加强对施工过程的监督检查,发现问题及时纠正。

4. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识。

二次结构砌体安全技术交底模板

二次结构砌体安全技术交底模板

一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 建设单位:____________________4. 分项工程名称:二次结构砌体工程5. 施工地点:____________________6. 施工日期:____________________二、施工人员1. 交底对象:全体参与二次结构砌体工程施工的工人及管理人员。

2. 交底时间:____________________3. 交底人:____________________三、安全技术交底内容1. 施工准备- 施工前必须进行技术交底,确保施工人员了解施工图纸、施工方案和施工安全技术要求。

- 施工现场应配备必要的安全防护设施,如安全帽、安全带、防护网等。

- 施工材料应按照设计要求进行检验,确保质量合格。

2. 施工工艺- 砌体施工前,应先进行基底处理,确保基底坚实、平整。

- 砌筑过程中,应严格按照施工图纸和施工方案进行操作,确保砌体尺寸准确、垂直。

- 砌筑过程中,应使用砂浆饱满,确保砌体强度。

- 砌筑过程中,应定期进行质量检查,确保砌体质量符合要求。

3. 安全防护措施- 高处作业时,必须佩戴安全带,并设置安全防护栏杆。

- 砌筑过程中,应设置安全警示标志,防止他人误入危险区域。

- 砌筑过程中,应确保施工通道畅通,防止人员拥堵。

- 施工现场严禁吸烟、使用明火,防止火灾事故发生。

4. 紧急事故处理- 如发生高处坠落、物体打击等事故,应立即组织救援,并及时上报相关部门。

- 如发生火灾事故,应立即组织人员疏散,并使用灭火器等消防设施进行灭火。

5. 其他注意事项- 施工过程中,应严格按照操作规程进行施工,防止因操作不当导致安全事故发生。

- 施工过程中,应加强现场管理,确保施工现场整洁、有序。

- 施工过程中,应加强环保意识,防止污染环境。

四、交底要求1. 施工人员应认真听取安全技术交底内容,并做好记录。

二次结构(砌筑)安全技术交底

二次结构(砌筑)安全技术交底

二次结构(砌筑)安全技术交底交底内容:一、施工作业特点和危险源二、对危险源的具体控制措施和应注意的安全事项1、遵守施工现场的一般性安全规定:进入施工现场戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚等进入施工现场。

2、必须接受安全技术交底后方可进行砌筑及相关二次结构作业;3、手持式用电工具使用时严禁单手操作,严禁蛮力;1、严禁使用拖线板、花线,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”;2、使用的电钻等手持式用电工具必须符合临时用电安全技术要求;3、接线必须联系专业电工进行接电,严禁私自接电和私拉乱接;1、施工现场的与砌筑无关的安全防护设施严禁随意拆除,若因施工需要确实需要拆除的,应先联系项目部,项目部同意并采取其他防护措施后方可拆除,并且施工完成后应及时恢复原有的安全防护设施;2、施工中砌筑位置的安全防护应砌筑到哪里拆到哪里,严禁一次性全部拆除或提前拆除砌墙部位的防护再进行砌筑;3、作业过程中,涉及到登高作业需要使用马登、人字梯等等,必须牢固可靠。

严禁直接踩在砌块等不稳定物体上作业。

4、脚手架连墙件严禁拆除,二次结构支模必须预留处理。

1、砖墙砌筑施工中,作业人员要严格按照砌筑工艺及技术交底进行作业,严防已砌好的砖墙倒塌伤人。

2、砌筑施工中所使用的砂浆、砖、砌块等必须经过验收合格,强度标号达到设计要求,禁止使用不合格材料或强度达不到要求的砂浆进行砌筑,以免造成事故。

3、作业人员从砖垛上取砖时,应先取高处后取低处,防止砖垛倒塌砸人。

提倡在下面提前切割砌块,砍砖时应面向内打,以免碎砖落下伤人。

4、不准勉强在超过胸部以上的墙体上进行砌筑,以免将墙体碰撞倒塌或上料时失手掉下造成安全事故;砌筑的砖墙超过胸部以上时,要搭设好操作平台,不准用不稳定的工具或物体在脚手板面或木凳等上垫高作业。

砌筑内墙墙体时,必须使用定型移动脚架,架子上堆砖高度不得超过3皮。

5、作业人员严禁在墙顶上站立划线、刮缝、清扫墙柱面和检查大角垂直等工作,以防发生坠落事故。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

技术交底记录
每隔500mm(或3皮砌块)设置2Φ6的拉筋,墙厚为100时,拉筋在填充墙内全长贯通。

墙厚为200时,拉筋伸入填充墙内的长度6、7度时不小于墙长的1/5,且不小于800;8、9度时沿墙长贯通。

拉筋在混凝土墙、柱内满足锚固长度要求。

填充墙顶部应用砖块斜砌顶紧。

5、构造柱尺寸:墙宽x200,配筋为4Φ12,Φ6@200。

6、砌体填充墙高度大于4米时,墙体半高处或门洞上皮设与
柱连接且沿全墙贯通的钢筋混凝土水平圈梁,圈梁高200,宽同墙宽,配筋为4Φ12,Φ6@200。

若水平圈梁遇过梁,则兼作过梁并按过梁增配钢筋,柱(墙)施工时,应在相应位置预留4Φ12与圈梁纵筋连接。

7、楼梯间和人流通道的填充墙采用钢丝网砂浆面层加强。

8、填充墙不砌至梁、板底时,墙顶必须增设一道通长圈梁。

圈梁高200、宽同墙宽,配筋为4Φ10,Φ6@200。

9、门窗洞顶部无梁
时,(按图十二)的要
求设置现浇钢筋混凝
土过梁;也可按表七的
要求设置预制钢筋混凝土过梁。

当门窗洞顶与梁底距离≥300时,将梁底做至洞顶,每边伸过洞边300,梁底附加2Φ12钢筋(图十三);若洞一侧或两侧与柱相连,则应在柱内预留钢筋,现浇过梁。

10、框架柱(或构造柱)边砖墙垛长度不大于120时,可采用素
混凝土整浇。

11、在填充墙与混凝土构件周边接缝处,应固定设置镀锌钢丝
网,其宽度不小于200。

12、填充墙内的构造柱应先砌墙后浇混凝土,施工主体结构时,
应在上下楼层梁的相应位置预留相同直径和数量的插筋与构
造柱纵筋连接。

二、构造柱布置原则:
1、填充墙长度>5米时,沿墙长度方向均匀设置构造柱,构造
柱间距不大于4m。

2、填充墙纵横墙交接处、内墙、外墙转角处及楼梯间墙转角
处设置构造柱。

3、填充墙端部无翼墙或混凝土柱(墙)时,在端部增设构造柱。

4、超过2m的门窗洞口两侧增设构造柱。

三、砼止水坎浇筑:
1、根据图纸设计要求,卫生间隔墙下应做C25细石砼防水台,祥见图。

2、注意事项:
(1)、将原有地面进行凿毛处理,支设模板验收合后方可进行浇筑砼。

(2)、上反台宽度考虑墙厚及位置。

四、构造柱、圈梁
1、施工准备条件:
(1)、砼构件钢筋已绑扎完毕,模板已经配好,穿丝、穿线管、木卡子及木方等均已齐全。

(2)模板、钢筋验收完毕。

2、施工方法
(1)、混凝土采用C25砼浇筑。

(2)在砌筑前应先将构造柱的位置弹出,清理干净柱根,并把构造柱插筋处理顺直。

砌砖墙时与构造柱连接处,砌成马牙槎,每一马牙槎沿高度方向的尺寸一皮砌块高度,水平方向首皮内收,尺寸为柱边退6cm。

(3)混凝土浇筑过程边浇筑边振捣,浇注并抹平、处理好浇筑口。

五、成品保护:
1、振捣时振动棒不得直接碰冲墙体或模板,以免造成墙体或
模板鼓胀。

2、浇筑过程中,注意保护砌体,防止损坏和混凝土污染墙体。

六、安全、环境保证措施:
1、进入施工现场一定要戴好安全帽,系好帽带。

2、酒后及带病不得进入施工作业面。

1、本表由施工单位填写,交底单位与接收交底单位各存一份。

2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
