石灰土路基工程专项施工方案石灰土路基工程是指利用石灰和土壤进行改良的一种路基工程施工方法。

石灰土路基工程能够提高土壤的物理性能和化学性能,使土壤具有较好的承载力和稳定性。

下面是一个石灰土路基工程专项施工方案,详细介绍了施工的步骤和要点。

一、施工前准备1.石灰的选择:选用石灰的品种应符合规范要求,一般可选用活性石灰或水化石灰。

2.土壤的选择:选择土壤应符合设计要求,土壤应具有较好的工程性质和可塑性。

3.设备的准备:准备好必要的设备和机械,如推土机、翻土机等。

4.人员培训:对施工人员进行专项培训,保证其具备必要的技能和知识。

二、施工步骤1.清理路基:清理路基表面的杂物和积土,确保路基表面平整。

2.水分控制:控制土壤的含水量,使其达到适当的湿度,一般控制在土壤含水量的光学湿度。

3.铺设石灰:将石灰均匀地铺在土壤表面,铺设厚度一般为石灰的1%~2%。

4.翻土混合:使用翻土机将土壤和石灰进行充分混合,确保石灰均匀地分散在土壤中。

5.反复碾压:使用碾压机对混合后的土壤进行反复碾压,直至土层均匀、密实,并达到设计要求的承载力。

6.养护:进行适当的养护措施,保持路基表面干燥,以促进石灰土路基养护。

三、施工要点1.石灰的均匀铺设:石灰应均匀地铺设在土壤表面,确保石灰能够充分地和土壤混合。

2.土壤的湿度控制:控制土壤的含水量,使其达到适当的湿度,过干或过湿都会影响石灰与土壤的混合效果。

3.翻土混合的深度:翻土混合应达到设计要求的深度,通常为土壤与石灰混合层厚度的1~2倍。

4.碾压的反复性:碾压应反复进行,确保土层均匀、密实,并达到设计要求的承载力。

5.养护的及时性:对石灰土路基进行及时养护,保持路基表面干燥,避免受到降雨的侵蚀。

四、安全措施1.施工过程中,所有人员必须戴好安全帽,并佩戴防护眼镜、口罩等必要的防护装备。

2.施工区域应设置警示标志,确保周边的人员和车辆能够清楚地识别施工区域。

3.施工过程中,应加强对设备和机械的维护和保养,确保其正常运行,减少事故的发生。

石灰土施工方案

石灰土施工方案

石灰土施工方案1、路面清理,施工放样石灰土施工前应对素土路面进行清理,要清除路面垃圾及浮土杂质等,石灰土掺生石灰一起拌和,准备工作就绪后,由测量人员进行施工放样,每侧应宽出设计宽30cm,用灰线做标记放出石灰土的摊铺边线。

2、人机摊铺石灰根据设计强度要求,以试验室所出的试验配合比,确定本项目配合比。

在进行施工时,根据路段的最大干密度计算出该路段石灰应摊铺的平方数。

现场采取打方格计量卸水泥,由测量人员根据计算出的数据打出方格摆放水泥。

在进行施工时,根据路段的最大干密度计算出该路段每吨应摊铺平米,现场打方格计量卸吨数,人工及装载机摊铺石灰,要用刮板均匀摊铺,防止厚薄不均,摊铺石灰时应距边线10cm,以保证原材料不浪费。

石灰摆放完毕后,经项目监理工程师和业主代表检验认可后,方可摊铺拌合。

3、拌和石灰均匀摊铺完毕后,用拌合机进行拌和。

拌合机的拌和宽度2m,施工宽度为17m的需往返九次拌和,拌和速度应根据路面结构状况确定,建议速度为5-8米/分钟拌和深度控制在17cm左右。

拌和时必须配备足够的水车,保证拌后含水量高于最佳含水量。

拌和时应遵循先外后内的原则进行拌和,先拌和两侧,再拌合中间。

4、整平、碾压拌和结束后,先用振动压路机静压1遍,然后采用水准仪测量配合平地机进行整平,平地机刮平时,应先外后内,先低后高。

整平完毕后,再用1台YZ26t振动压路机压1/3轮弱振1遍,强振1遍,最后用18-21T三轮压路机前后压轮迹碾压2遍,碾压完毕后,试验人员检查压实度,如压实度达不到设计要求时应进行补压,直到达到设计要求。

从拌和到碾压成型完成,在养生时间内禁止一切车辆碾压。

碾压过程中,有弹簧、松散现象,及时处理对于小面积的弹簧现象施工中采取晾晒加拌石灰处理,对于表面松散的采用洒水湿润,并用压路机排压。

5、养生养生期不小于7天,应使路面在养生期内保一定的湿度,养生期间除洒水车外禁止车辆通行。

6、注意事项(1)灰土作好稳压、测量、精平。

石灰土施工方案

石灰土施工方案

石灰土施工方案石灰土施工方案是指在土壤改良中使用石灰的技术和方法。

石灰是一种经济实用、效果显著的土壤改良剂,可以提高土壤的肥力、改善土壤结构和增强土壤的抗病力。

本文详细介绍了石灰土施工方案的步骤和注意事项。

步骤1.确定施工地点和时间:首先要确定施工地点和时间,通常在春季或秋季施工效果更佳。

2.土壤采样:在施工前需要进行土壤采样分析,确定土壤性质和石灰用量。

3.根据土壤分析结果确定石灰用量:根据土壤分析结果,确定石灰的种类和用量,一般石灰的用量为每亩50-100公斤。

4.石灰施工:将石灰均匀撒布在施工地点上,可以采用机械或人工的方式进行施工,确保石灰均匀分布在土壤中。

5.翻耕深松:将施工地点进行翻耕深松,确保石灰与土壤充分混合。

6.水分管理:在施工后需要进行适量的浇水,保持土壤湿润状态,有利于石灰的溶解和作用。

7.监测和调整:在施工后要对土壤进行监测和调整,根据土壤反应情况进行必要的调整。

注意事项1.选择适合的石灰种类:不同种类的石灰有不同的作用和用量,需要根据实际情况来选择适合的石灰。

2.石灰施工均匀:石灰施工时要确保均匀撒布,避免出现过量或不足的情况。

3.避免和其他施肥剂混用:石灰和其他施肥剂混用可能会产生化学反应,影响效果,应避免同时施用。

4.施工后及时进行深耕:石灰施工后要及时进行深耕,确保石灰和土壤充分混合。

5.施工后适时浇水:施工后要适时浇水,保持土壤湿润状态有利于石灰的溶解和作用。

6.注意监测土壤反应情况:要密切关注土壤的反应情况,根据情况及时调整施工方案。

通过以上步骤和注意事项,可以有效进行石灰土施工,提高土壤肥力,改善土壤结构,为农作物生长创造有利条件。

石灰土施工方案范文

石灰土施工方案范文

石灰土施工方案范文在进行石灰土施工前,需要先了解石灰土的特性以及施工过程中的注意事项,以下是一份石灰土施工的方案。

一、石灰土施工方案的目的和意义石灰土施工的主要目的是为了改善土壤的性质和提高土壤的肥力。

石灰土具有中和酸性土壤的作用,可以减少土壤中酸性离子的浓度,从而提高土壤的肥力和耕作性能。

此外,石灰土还可以改善土壤的结构,增加土壤的透水能力和保水性,对于提高土壤的肥力和提高农作物的产量有着重要的意义。

二、石灰土施工方案的准备工作1.石灰土施工前需要对土壤的酸碱性进行检测,以确定石灰土的施用量和施用方式。

2.根据土壤酸碱性的测试结果,选择适合的石灰土种类,如生石灰、熟石灰、水合石灰等。

3.根据石灰土的种类和酸碱度,确定施用方式,常见的施用方式有铺撒、翻耕、深耕等。

三、石灰土施工的具体步骤和方法1.土壤的处理在施工前,需要先对土壤进行深翻、耕松处理,以提供充足的根系生长空间和土壤容重的改造。

2.石灰土的施用根据土壤酸碱度的测试结果和农作物的需求,确定石灰土的施用量和施用方式。

通常情况下,石灰土的施用量为每亩1000-2000斤。

施用方式有多种,可以将石灰土均匀地铺撒在土壤表面,也可以将石灰土与土壤混合后再施用,还可以通过翻耕或深耕的方式将石灰土深入土壤。

3.整地和压实在石灰土施用后,需要对土壤进行整地和压实,以使石灰土和土壤充分混合,同时还可以防止土壤水分的蒸发和风化。

四、石灰土施工的注意事项1.施工时要注意个人防护,佩戴口罩、手套等防护用品,以避免石灰对人体的伤害。

2.施工时要注意避免石灰与肥料或其他农药的混合使用,以免产生化学反应影响作物生长。

3.施工后,要及时对土壤进行观察和测定,以判断石灰土施用效果,并根据需要适时调整施用量和施用方式。

4.石灰土施工后,要注意及时进行灌溉,以促进石灰土和土壤的充分混合,并提供充足的养分供应和水分供应。

石灰土专项施工方案

石灰土专项施工方案

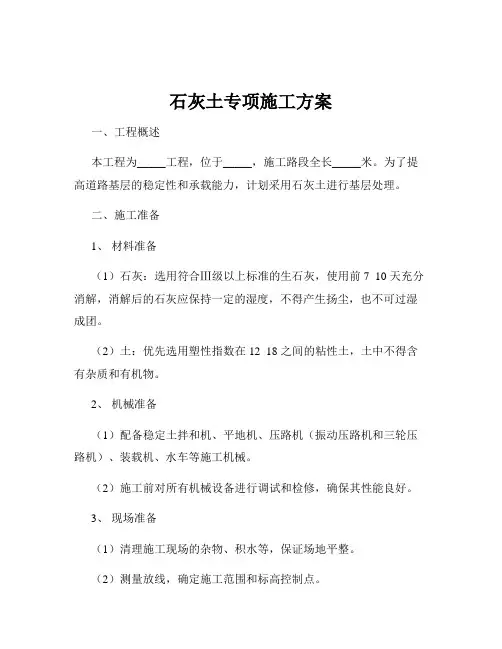

石灰土专项施工方案一、工程概述本工程为_____工程,位于_____,施工路段全长_____米。

为了提高道路基层的稳定性和承载能力,计划采用石灰土进行基层处理。

二、施工准备1、材料准备(1)石灰:选用符合Ⅲ级以上标准的生石灰,使用前 7 10 天充分消解,消解后的石灰应保持一定的湿度,不得产生扬尘,也不可过湿成团。

(2)土:优先选用塑性指数在 12 18 之间的粘性土,土中不得含有杂质和有机物。

2、机械准备(1)配备稳定土拌和机、平地机、压路机(振动压路机和三轮压路机)、装载机、水车等施工机械。

(2)施工前对所有机械设备进行调试和检修,确保其性能良好。

3、现场准备(1)清理施工现场的杂物、积水等,保证场地平整。

(2)测量放线,确定施工范围和标高控制点。

三、施工工艺流程1、备料(1)将土和石灰分别堆放在施工场地附近,按照设计比例进行配料。

(2)根据土的含水量和石灰的含水量,计算实际需要的用量。

2、拌和(1)采用稳定土拌和机对土和石灰进行充分拌和,拌和深度应达到设计要求。

(2)拌和过程中应随时检查拌和的均匀性,确保石灰和土充分混合。

3、运输(1)用自卸汽车将拌和好的石灰土运输至施工现场。

(2)运输过程中应注意覆盖,防止水分蒸发和扬尘。

4、摊铺(1)采用平地机将石灰土均匀摊铺在施工路段上,控制好摊铺厚度和平整度。

(2)摊铺过程中如有粗细料离析现象,应及时进行翻拌。

5、碾压(1)先用轻型压路机稳压 1 2 遍,然后用重型压路机碾压。

(2)碾压顺序应由两边向中间进行,碾压轮迹应重叠 1/2 轮宽,碾压速度不宜过快。

(3)碾压过程中应保持表面湿润,如表面水分蒸发过快,应及时洒水补充。

6、养生(1)碾压完成后应及时进行养生,养生期不少于 7 天。

(2)养生期间应保持表面湿润,可采用洒水车洒水或覆盖土工布等方式。

四、质量控制要点1、原材料质量控制严格控制石灰和土的质量,确保其符合设计要求和相关标准。

2、配合比控制按照设计配合比准确配料,定期对拌和的石灰土进行抽检,确保配合比准确。

石灰土专项施工方案

石灰土专项施工方案

一、工程概况本项目为石灰土基层施工,主要应用于道路、桥梁等基础设施建设中。

石灰土基层具有良好的耐久性、稳定性、抗裂性和经济性,是道路工程中常用的基层材料。

本方案针对石灰土基层施工的各个环节进行详细规划,确保施工质量满足设计要求。

二、施工准备1. 材料准备(1)石灰:选用1~3级的新石灰,其技术指标应符合规范要求。

磨细生石灰可不经消解直接使用,块灰应在使用前2~3天完成消解。

未能消解的生石灰应筛除,消解石灰的粒径不得大于10mm。

(2)土料:选用塑性指数10~20的粘性土为宜,土料应稍具粘性。

使用塑性指数偏大的粘性土时,应进行粉碎,粉碎后土块的最大尺寸不应大于15mm。

2. 施工机械准备(1)拌合机械:稳定土路拌机、翻拌机等。

(2)运输机械:自卸汽车、洒水车等。

(3)碾压机械:压路机、三轮压路机等。

(4)其他机械:推土机、平地机、装载机等。

3. 施工人员准备(1)施工队伍:成立专门的石灰土基层施工队伍,确保施工人员具备相关技能和经验。

(2)技术培训:对施工人员进行技术培训,提高施工质量。

三、施工工艺流程1. 消解石灰:将生石灰提前7~10天进行充分消解,并过筛。

2. 拌合:将合格的土和石灰料先翻拌1~2遍,检测并调整含水量;然后采用路拌机械翻拌,一般为5~6遍。

拌和层底部不能留有素土夹层,特别在两层灰土之间不能有素土夹层。

3. 粗平整:用推土机先粗平1~2遍,粗平后宜用推土机在路基全宽范围内进行排压1~2遍,找出潜在不平整部位。

对局部高程相差较大(一般指超出设计高程50mm时)的面,用推土机整平,高程相差不大时(30mm以内时)用平地机整平。

4. 精平整:人工标出高程点,平地机精平2~3次,必要时用推土机、装载机配合。

然后检测高程、平整度和横坡度,对局部凹陷处进行人工处理。

对局部稍低的灰土面严禁直接采取薄层找补,应先人工或机械松耕100m左右再进行找补。

5. 碾压:先稳压一遍,及时检测其含水量,必要时可通过洒水和晾晒来调整含水量,等含水量合适后,在最佳含水量-1%~2%时进行碾压。

石灰土工程施工方案

石灰土工程施工方案

一、工程概况本工程位于XXX地区,施工内容包括石灰土基层的施工。

石灰土基层作为路基的重要结构层,具有较好的水稳定性、抗冻性能和良好的力学性能。

为确保工程质量和施工进度,特制定本施工方案。

二、施工准备1. 材料准备(1)石灰:选用优质生石灰,细度应符合国家标准,含水率不大于2%。

(2)土料:选用粒径不大于20mm的砂性土,含水量应控制在最佳含水量±2%范围内。

(3)水泥:选用符合国家标准的普通硅酸盐水泥。

2. 机械准备(1)石灰土拌合机:用于石灰土的拌合。

(2)压路机:用于石灰土的压实。

(3)推土机、平地机等:用于土方的平整、压实。

3. 人员准备组织一支专业施工队伍,包括施工队长、技术员、质检员、安全员等。

三、施工工艺1. 基层放样根据设计图纸,放样出石灰土基层的宽度、厚度、标高,并设置控制桩。

2. 石灰消解将生石灰倒入消解池中,加入适量的水,进行消解。

消解时间不少于3天,确保石灰充分消解。

3. 拌合将消解后的石灰、土料、水泥按设计配合比进行拌合。

拌合时间不少于3分钟,确保搅拌均匀。

4. 平铺将拌合好的石灰土均匀铺在基层上,厚度符合设计要求。

采用推土机、平地机等进行平整。

5. 压实采用压路机对石灰土进行压实,压实遍数不少于6遍,确保压实度达到设计要求。

6. 养护压实完成后,覆盖塑料薄膜,进行养护。

养护时间不少于7天,确保石灰土强度达到设计要求。

四、质量控制1. 材料检验:对石灰、土料、水泥等材料进行检验,确保符合设计要求。

2. 施工过程检验:对石灰土拌合、平铺、压实等施工过程进行检验,确保施工质量。

3. 养护质量检验:对养护后的石灰土强度进行检验,确保强度达到设计要求。

五、安全措施1. 施工现场应设置安全警示标志,确保施工人员安全。

2. 施工机械操作人员应持证上岗,确保机械操作安全。

3. 施工过程中,应注意防止石灰土污染环境。

六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。

路拌碎石石灰土施工方案(3篇)

路拌碎石石灰土施工方案(3篇)

第1篇一、工程概况本工程为某道路改造项目,全长5公里,道路宽度为30米,设计车速为60公里/小时。

路面结构设计为:基层采用碎石石灰土,厚度为20厘米;面层采用沥青混凝土,厚度为5厘米。

为确保工程质量,特制定本施工方案。

二、施工准备1. 人员准备- 组织施工队伍,明确各岗位责任,确保施工人员具备相应的专业技能和操作经验。

- 对施工人员进行技术交底和安全教育,提高施工人员的安全意识和质量意识。

2. 材料准备- 碎石:选用粒径在5-40毫米之间的碎石,含泥量不大于2%。

- 石灰:选用新鲜、无杂质、无结块的生石灰,消解后有效氧化钙含量不小于85%。

- 水:水质应符合国家相关标准,确保拌和效果。

3. 机械设备准备- 拌和设备:采用双轴拌和机,确保拌和均匀。

- 运输车辆:选用自卸汽车,确保材料运输及时。

- 压实设备:选用振动压路机,确保压实度达到设计要求。

4. 施工场地准备- 清理施工场地,确保场地平整、干净,无积水。

- 设置施工标志,确保施工安全。

三、施工工艺1. 材料拌和- 将石灰按设计要求进行消解,消解时间不少于7天。

- 按照配合比将碎石、消解后的石灰和水进行拌和,确保拌和均匀。

- 拌和时间控制在2-3分钟,拌和结束后检查拌和效果,确保无干料和湿料。

2. 运输- 采用自卸汽车将拌和好的碎石石灰土运输到施工现场。

- 运输过程中注意防止材料洒落和扬尘。

3. 摊铺- 根据设计图纸,确定摊铺厚度和宽度。

- 使用平板振动器进行初步压实,确保碎石石灰土均匀分布。

4. 碾压- 使用振动压路机进行碾压,碾压遍数根据厚度和压实度要求确定。

- 碾压过程中注意观察压实度,确保达到设计要求。

5. 养护- 碾压完成后,立即进行洒水养护,保持碎石石灰土湿润。

- 养护时间不少于7天,确保强度达到设计要求。

四、质量控制1. 材料质量- 碎石、石灰等材料应符合国家相关标准。

- 材料进场时进行抽样检验,确保材料质量。

2. 拌和质量- 拌和时间、拌和均匀度应符合设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、编制依据1............................................................................................................................................................................... ..............................二、编制原则1............................................................................................................................................................................... ..............................三、工程概况2............................................................................................................................................................................... ..............................四、作业准备2............................................................................................................................................................................... ..................................4.1 内业技术准备....................4.2 外业技术准备2............................................................................................................................................................................... ....................五、灰土施工2............................................................................................................................................................................... ..................................5.1、施工工序3............................................................................................................................................................................... ...............................5.2、施工方案3............................................................................................................................................................................... ...............................六、灰土施工质量控制及检测6.......................................................................................................................................................6.1. 质量保证6 .................................................................................................................................................................................. ............................... .6.2 管理措施7............................................................................................................................................................................... .....................................6.3 质量要求8............................................................................................................................................................................... .....................................6.4 质量检测10......................................................................................................................................................................... ......................................七、安全文明施工注意事项10.......................................................................................................................................................... 石灰土路基专项施工方案一、编制依据1、道路及附属物工程施工招标文件。

2、《城市道路工程设计规范》(CJJ37-2002)。

3、《公路路基设计规范》(JTGD30-2004)。

4、《公路路基施工技术规范》(JTGF10-2006)。

5、《城市道路工程施工与质量验收规范》(CJJ1-2008)。

6、道路及附属物工程》设计图纸。

二、编制原则1.在充分理解设计文件的基础上,以设计图纸为依据,采用先进、合理、经济、可行的施工方案。

2.充分应用先进的科学技术和施工设备,做到机械化作业、标准化作业、流水作业,坚持技术先进性、科学合理性、经济适用性、安全可靠性相结合原则。

3.强化质量管理,树立优良工程观念,创一流施工水平,创精品工程。

4.实施项目法管理,通过对劳务、设备、材料、资金、方案、信息、时间与空间条件的优化处置,实现成本、工期、质量及社会效益的预期目标。

5.遵守招标文件各项条款要求,全面响应招标文件,认真贯彻招标文件要求。

6.文明施工,环境保护。

第1页共10页三、工程概况道路全长557.257 米。

道路红线宽15.0 米,依据建设单位审查最终同意的横断面方案,为单幅路断面形式,车行道9.0 米,人行道 3.0米*2 。

其中车行道横坡为单向 1.5%。

其中车行道结构层分4cm厚细粒式沥青混凝土+6cm 厚粗粒式沥青混凝土+32cm 厚水泥稳定碎石(分两层碾压)+20cm厚石12%灰稳定土。

包括道路、给排水、交通、照明及弱电排管。

四、作业准备4.1 内业技术准备4.1.1施工前对图纸进行复核。

4.1.2及时完善各种施工过程用表。

4.2 外业技术准备4.2.1 施工前测量放线,中线恢复,利用设计提供的“控制点成果表”、“逐桩坐标表”进行放样,用全站仪以常规方法进行复核,确认准确无误。

4.2.2完成灰土施工前各项标准试验的相关工作,并上报监理工程师批准。

46.2.3 合理安排组织机械设备、仪器、人员等。

4.2.4施工便道等有关临时工程满足施工需要。

五、灰土施工本标段采用原地改善法施工,现场机械拌和铺筑,重型压路机压实的施工方法。

石灰采用Ⅲ级以上的消石灰或生石灰,石灰有效钙加第2页共10页氧化镁含量不小于80%(钙质生石灰)或不小于60%(钙质消石灰)。

石灰在野外存放应妥善覆盖保管,不应遭日晒雨淋,要尽量缩短石灰存放时间。

5.1、施工工序施工准备→晾晒→拌和→整平、轻压→整型、碾压→接缝和调头处处理→养生。

5.2、施工方案(1)晾晒对原装土的含水量进行检测,含水量较大时进行松散晾晒达到最佳含水量+2~6%左右。

清理干净土基表面的石块及杂物。

(2)拌制测定含水量比最佳含水量高出2~6%时候开始按要求的剂量人工均匀布灰,投入两台灰土拌和机进行拌和,拌和要均匀,直至所有颗粒均成粉粒状为准,在拌和过程中应根据混合料的含水量及时添加水量。

(3)摊铺就地按规定的厚度用推土机和平地机进行整平,严格控制标高,碾压前对含水量进行测定,控制其处于最佳含水量±1%的状态(如表面水分不足,应适当洒水)。

在用推土机和平地机进行整平前将边部及检查井周围不能拌和的土二次挖除,换填集中拌和的改良土。

(6)碾压a. 整形后,当混合料处于最佳含水量±1%时(如表面水分不足,第3页共10页应适当洒水),立即用18-21t 三轮压路机在路基全宽内进行碾压。

直线段,由两侧路肩向路中心碾压。

平曲线段,由内侧路肩向外侧路肩进行碾压。

碾压时后轮应重叠1/2 的轮宽,后轮必须超过两段的接缝处。
