压力容器水压试验方案

合集下载

压力容器水压试验方案

压力容器水压试验方案

压力容器水压试验方案1. 引言压力容器在工业生产中被广泛使用,其使用前需要进行严格的试验和检验,以确保其安全可靠。

其中水压试验是常用的一种试验方法。

本文档旨在提供一份压力容器水压试验方案,以供参考和使用。

2. 试验目的水压试验的主要目的是检测压力容器的密封性和承压性能,确认其在设计压力范围内的安全可靠性。

3. 试验材料和设备•压力容器:待试验的压力容器•水:用于充填压力容器的试验介质•压力计:用于测量容器内部的压力变化•确保安全的固定支撑和固定夹具4. 试验准备1.检查压力容器表面是否光滑,无损伤、腐蚀、疲劳等现象。

2.检查压力容器的连接部位是否紧固可靠,无泄漏。

3.检查压力计的准确性,确保其与标准仪器校准。

4.确保试验区域清洁,并进行任何必要的安全措施。

5. 试验步骤1.将试验介质(水)充入压力容器,直至容器完全充满,并确保无气泡存在。

2.关闭容器进出口阀门,并确保其密封良好。

3.使用压力计测量并记录容器内部压力值,确保压力计的读数准确。

4.按照设计要求逐渐增加容器内部压力,增压速率宜控制在每分钟不超过0.2MPa的范围,避免因压力变化过快而对容器产生不利影响。

5.每隔一段时间(通常为5-10分钟)记录一次压力计的读数,以监测压力变化情况。

6.达到设计压力后,停止增压,并稳定压力一段时间(通常为30分钟)。

7.检查容器表面是否发生明显的变形、渗漏或其他异常情况。

8.缓慢排放容器内部的试验介质,直至压力下降至零,并确保容器内不再有任何压力。

9.进行试验结束后的清理工作,将试验介质排出并回收处理。

6. 试验记录和结果分析在试验过程中,需要记录以下数据:•试验日期、时间和地点•容器基本信息:容器编号、规格、材料等•试验介质:水的源头、用量等•压力计读数及压力变化曲线根据试验记录和结果分析,可以评估压力容器的密封性和承压性能是否达到设计要求,并及时采取必要的措施进行维修或更换。

7. 注意事项•在试验过程中,应严格遵守安全规范和操作规程,确保操作人员的人身安全。

压力容器、压力管道水压试验作业安全操作规程(6篇范文)

压力容器、压力管道水压试验作业安全操作规程(6篇范文)

压力容器、压力管道水压试验作业安全操作规程(6篇范文)【第1篇】压力容器、压力管道水压试验作业安全操作规程⒈试验人员须做到持证上岗,并按规定穿戴好劳保用品。

被试验的容器、管道应经过有关部门审批,且制定完备的试验方案。

⒉试验前,必须按有关规定做好以下准备、检查工作,符合安全要求后方可进行试验:⑴试验用水必须洁净,水温要高于5 ℃,否则要采取防冻措施;氧气专用容器、管道的试验用水应无油脂;⑵采用的压力表必须经校验,且精度不低于1.5 级,量程应为试验压力的两倍适宜;在试验容器、管段系统中压力表不得少于两块;未经检验合格和铅封的压力表不准使用;⑶应检查水泵是否完好,水泵与试验场地连接管是否畅通;容器专用的试验场地应设 2米高的护板,保证有足够的强度;管道试验有必要时要先制作支撑加固;⑷不参与试验的设备或管线、仪表应用盲板隔离或拆除后暂以短管相连,并有明显标记和记录,以便试验后能拆除复位;⑸检查各电器开关、线路是否完好;行灯电压不准超过36伏,并应用防水线,所有电器接触应良好;⑹试验前,应检查安全阀、校对压力表,保持完好;容器、管道各连接部位的紧固螺栓,必须装配齐全,紧固妥当;⑺高压容器试验,必须有防护措施,以防发生意外。

水压场地应用醒目字写上"高压试验"、"禁止入内"的警示标志。

⒊水压试验时,工作场地禁止无关人员进入,试验人员不得进行其它工作。

水压试验的压力应为容器、管道设计压力的1.25倍。

⒋在同一试验场地,不准两容器同时试验。

向容器、管道充水时,必须将空气排净后,再进行升压。

⒌灌水、升压、检查程序:⑴往容器、管道系统内灌水时,应打开各高处的阀门,水由下部向上部充灌,以利排气。

待水灌满后,关闭进水阀门,间隔一段时间后再向系统内补灌一次水,确认空气排净后,将进水和排水阀门全部关闭,然后用试压泵加压;⑵试验升压应缓慢,加压到容器、管道设计压力时,确认无泄漏后再继续升至试验压力;根据容积、管径大小保压10~30分钟,然后降到设计压力进行检查;⑶水压试验后,容器、管道无泄漏、无可见的异常变形,试验过程中无异常的响声、压力表指针不下降即认为试验合格。

300MW机组锅炉工作压力水压试验方案

300MW机组锅炉工作压力水压试验方案

长安益阳发电有限公司300MW机组锅炉工作压力水压试验方案编写:审核:审定:批准:300MW机组锅炉工作压力水压试验方案1、试验目的• 根据《电力工业锅炉压力容器检验规程》规定;结合锅炉大、小修的实际情况,检验汽包、联箱及孔门、汽水管道及其阀门附件等承压部件的严密性,查找可能存在的泄漏点,特进行一次工作压力水压试验。

2、试验时间锅炉大修,小修或承压部件临修后。

3、试验组织措施3.1试验方案须经总工程师批准。

3.2试验由生产技术部组织,检修部、安环部、发电部等相关人员参加。

3.3生产技术部负责组织和技术监督指导及数据记录。

3.4安环部负责现场安全管控和安全检查。

3.5试验由当值值长指挥,当班运行人员负责试验的全部操作;化学负责供给水压所需合格除盐水;检修人员负责全面检查和缺陷处理。

4、技术措施4.1试验遵循DL647-1998《电力工业锅炉压力容器检验规程》和DL612-1996《电力工业锅炉压力容器监察规程》。

4.2 工作压力水压试验压力为 20.6MPa(以汽包就地压力表指示为准)。

4.3试验范围自给水泵出口至锅炉末过出口水压试验堵板阀前的全部管道、阀门、受热面、联箱及汽包等一次系统。

4.4参加水压试验范围的设备及管道检修工作全部结束,并已终结工作票。

4.5受水压试验影响的炉内外其它检修项目,水压试验期间应将其工作票暂时收压到运行机长处,暂停工作。

4.6监视水压试验的压力表及温度表经校验合格,压力表的精度不低于1.5级,确保其指示准确。

4.7加热蒸汽系统应能投运,能可靠向本炉供给加热汽源。

4.8给水泵能可靠向锅炉供水及升压。

4.9化学备足合格的除盐水(用氨水调节PH值为10—10.5),氯离子含量小于0.2mg/L。

4.10事故放水一、二次门远方操作均应可靠投入,且在水压试验升压前远方操作开关试验一次。

4.11锅炉过热器出口堵板已安装好,汽包左右3只安全门顶部已采取加压措施。

4.12汽包壁温测点,安装可靠、显示正确。

水压及气压测试步骤参考

水压及气压测试步骤参考

目录1. 试压设备 (2)2. 试压工作注意事项 (2)3. 试压流体 (2)4. 水压试验 (3)5. 气压试验 (3)6. 完工注记 (4)1.1.试压设备1.1.能正常运作,含管路控制阀的供水、供气设备。

1.2.试验用之临时垫片, 其规格、尺寸、大小须和实际使用之垫片相同。

1.3.压力表选用1.3.1.试压用压力表, 其指针之最大刻度应为测试压力的1.5-4倍。

1.3.2.选用之压力表需经过校验,且在使用有效期内。

1.3.3.试压班人员在试压时, 须使用2个压力表, 一个装在容器最高点, 另外一个表装在易于检视之位置。

2.试压工作注意事项2.1.管制试压程序及使用设备需参照作业规范或业主与监理的要求执行。

2.2.压力与温度检查时应将试验压力减少至设计压力,以避免由于操作员之错误或大气温度的升高造成的超压。

2.3.安全2.3.1.试压操作人员应确实佩戴好安全防护器具。

2.3.2在加压前试压设备应测试以确认其是否紧密结合及所有管件与附件在试压时结合在一起。

2.3.3.试压设备周围应设置警示围篱,预防非操作人员进出试压区域。

2.4.吊运注意吊运安全,使用适当吊具平稳起吊,不可摇摆、超载、碰撞。

2.5.置放及支撑2.5.1.当试压工件很大或由于实际需要,在试压时,爲了安全起见可以使用支撑架,当需要注意支撑点之数目,地面之承力,防止工件、地面之变形。

2.5.2.试压前之支撑作业,领班依工件大小与厚度,配置支撑座数目及位置,于试压支撑检查表上说明试压支撑指示。

2.5.3.试压员依领班指示进行工件支撑,且领班全程监督并随时注意人员及设备之安全。

2.5.4.领班得依现场实际工作需要,经主管同意后,修改支撑作业指示。

2.6.盲封压力容器之所有开孔应以盲板或塞头加上密合垫紧密的封闭。

2.7.通气孔通气孔应置于工件的最高点,以排出当工件满水时所形成的空气袋。

3.试压流体3.1.水压测试3.1.1.除非有其他的规定, 测试液体须使用清净的水(自来水) , 如果水会对容器造成腐蚀, 必要时须添加腐蚀抑化剂来避免。

压力容器水压实验报告

压力容器水压实验报告

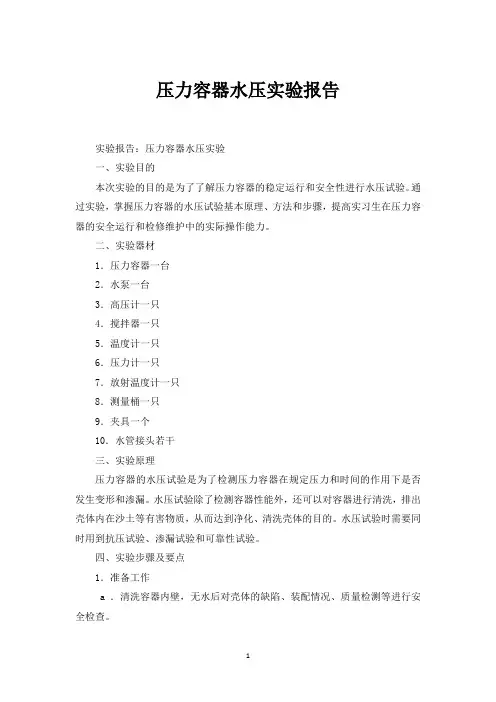

压力容器水压实验报告实验报告:压力容器水压实验一、实验目的本次实验的目的是为了了解压力容器的稳定运行和安全性进行水压试验。

通过实验,掌握压力容器的水压试验基本原理、方法和步骤,提高实习生在压力容器的安全运行和检修维护中的实际操作能力。

二、实验器材1.压力容器一台2.水泵一台3.高压计一只4.搅拌器一只5.温度计一只6.压力计一只7.放射温度计一只8.测量桶一只9.夹具一个10.水管接头若干三、实验原理压力容器的水压试验是为了检测压力容器在规定压力和时间的作用下是否发生变形和渗漏。

水压试验除了检测容器性能外,还可以对容器进行清洗,排出壳体内在沙土等有害物质,从而达到净化、清洗壳体的目的。

水压试验时需要同时用到抗压试验、渗漏试验和可靠性试验。

四、实验步骤及要点1.准备工作a .清洗容器内壁,无水后对壳体的缺陷、装配情况、质量检测等进行安全检查。

b .准备好检测仪器,包括压力计、高压计、温度计和放射温度计。

c .将实验所需的水加入容器内,并将水体加热到规定的温度范围内。

d .安装上压力计和高压计,检查仪器的显示情况是否正常。

2.实验开展a .将水泵与水箱水管相连,打开水泵开关,使水流入容器内。

b .在装有搅拌器的容器壳体中低速搅拌(速度不超过150r/ min ),同时异动部位观察有无渗漏。

c .在搅拌的同时,不断增加内部压力,按照规定的压力、时间和温度范围内,测量高压计、压力计、温度计等仪器测量值,记录数据。

注意事项水压试验的压力必须逐步增加,以免压力容器产生不必要的变形。

水压试验须进行验收,必须组织检查人员进行检查,检查产品是否有锈迹、是否带碰擦伤等情况。

五、实验结果与分析本次实验中,设置了三个不同的压力容器,每个容器的试验时间设置为3个小时。

按照实验要求,先将水流入容器中,再慢慢提高容器内部的水压,最后维持在三个小时左右进行观察,监测容器内的压力、温度、流量等参数。

实验结果如下:1.试验样品一试验样品一的容积约为 1.5个立方米,最大压力为15 MPa ,试验压力为12MPa,压力作用时间为3个小时,温度控制在40-60° C 之间。

CPR1000核电机组压力容器水压试验实施过程概述

CPR1000核电机组压力容器水压试验实施过程概述

CPR1000核电机组压力容器水压试验实施过程概述赵博文 赵伟华 李茂超 谢剑芳 张鼎超 江奎融(苏州热工研究院有限公司深圳分公司 广东深圳 518000)摘要:CPR1000核电机组是我国核电版图的重要组成部分,该项技术是在引进法国M310技术后改良、优化,形成的核电技术。

CPR1000机组的压力容器需结合法系规范《压水堆核电厂核岛机械部件在役检查规则》(RSE-M)对容器在一定的周期实施水压试验,用以验证容器的密封性和完整性,以保障容器在役阶段的安全可靠运行。

安全有序的试验实施有助于压力容器的性能验证,重点介绍压力容器水压试验实施的关键步骤,为CPR1000核电机组压力容器水压试验工作过程管理提供参考。

关键词:水压试验 压力容器 实施过程 临时特殊装置(TSD)中图分类号:TU753文献标识码:A 文章编号:1672-3791(2023)20-0082-04 An Overview of the Implementation Process of the Hydrostatic Test of the Pressure Vessel of the CPR1000 Nuclear Power UnitZHAO Bowen ZHAO Weihua LI Maochao XIE Jianfang ZHANG Dingchao JIANG Kuirong (Shenzhen Branch of Suzhou Nuclear Power Research Institute Co., Ltd., Shenzhen, Guangdong Province,518000 China)Abstract:The CPR1000 nuclear power unit is an important part of China's nuclear power layout. This technique is a nuclear power technique formed by improving and optimizing the introduced French M310 technique. The pressure vessel of the CPR1000 unit needs to carry out a hydrostatic test on the vessel in a certain period in combi‐nation with the French code Code on the In-Service Inspection of Mechanical Components on Nuclear Islands of Pressurized Water Reactor Nuclear Power Plants (RSE-M) to verify the tightness and integrity of the vessel, so as to ensure the safe and reliable operation of the vessel during the in-service period. The implementation of safe and orderly tests helps to verify the performance of pressure vessels. This article will focus on the introduction of the key steps of implementing the hydrostatic test of pressure vessels, so as to provide a reference for the management of the hydrostatic test process of the pressure vessel of the CPR1000 nuclear power unit.Key Words: Hydrostatic test; Pressure vessel; Implementation process; Temporary special device (TSD)核电厂压力容器工作在高压、高温、放射性等恶劣条件下,对压力容器的密封性和完整性产生巨大考验,容器水压试验是验证压力容器在连续承压状态下的密封性和完整性的重要在役检查方法,对于保障承压容器设备的安全性和可靠性起到重要作用。

压力容器压力试验

压力容器压力试验

力较高,尚未来得及缓解形状的不连续,应力尚
未得到再分布,压力很快升高,只能使形状不连
续处局部应力继续迅速增大,对容器的强度是不
利的。
试验步骤
过程设备设计
1、液压试验:
充满液体,当压力容器器壁金属温度与液体温度接近
时才缓慢升压至设计压力,确认无泄漏后继续升压到
规定的试验压力,保压足够时间(保压时间一般不少
2、介质的杂质要求:不同的容器有不同的要求;
如:奥氏体不锈钢制造的容器用水进行液压试验时,应 严格控制水中的氯离子含量不超过25mg/L 。
3、升压不宜过快:
过程设备设计
水压实验不宜过速升压,宜缓慢提高压力。压力
逐渐升高,变形也逐渐增加,圆筒也逐渐趋向于
更圆,筒中的应力就趋向于均匀。如果迅速升高
压力,焊缝处等存在形状不连续,此处的局部应
耐压试验时最常采用液体试验介质是水,所以耐 压试验经常被称为水压试验。
1.液压试验
温度:
考虑韧脆转变温度。 >5℃:碳素钢、Q345R和正火15MnVR; >15℃:其它低合金钢制容器;
如果由于板厚等因素造成材料无延性转变温度升 高,则需相应提高试验液体温度。
规定试验时的介质温度是为了防止因试验温度过低 而造成压力容器在试验过程中发生低应力脆性破坏 。
内筒为外压容器:按式(4-88)确定试验压力; 内筒为内压容器:按式(4-87)确定试验压力。
压力试验
压力试验
过程设备设计
夹套: 按内压容器确定试验压力。
注意: 在确定了夹套试验压力后,还必须校核内筒在该试验
压力下的稳定性。 如不能满足外压稳定性要求,则在作夹套的液压试验 时,必须同时在内筒保持一定的压力,以使整个试验 过程(包括升压、保压和卸压)中的任一时间内,夹 套和内筒的压力差不超过设计压差,以确保夹套试压 时内筒的稳定性。图样上应注明这一要求,以及试验 压力和允许压差。

压力容器水压试验工艺守则

压力容器水压试验工艺守则

压力容器水压试验工艺守则水压试验工艺守则1、适用范围本守则规定了本公司钢制压力容器总体及受压元件实验的技术要求和操作规范。

2、总则2.1、压力容器受压元件的压力试验,应在无损检测及有关检验项目合格后进行。

对需要热处理的受压元件和部件则应在热处理后进行。

2.2、压力实验,试验压力按下表注:①、钢制压力容器耐压试验压力取 1.25P和P+0.1二者中的确良较大值。

②、对不是按内压计算公式决定壁厚的压力容器(考虑稳定性设计的)适当提高耐压试验压力。

③、对设计温度(壁温)大于等于200C的钢制压力容器,耐压试验的压力P'T 按下式计算:P'T=PT[ 5 ]/[ S ]t= n .[ 8 ]/[ S ]T式中:P—压力容器的设计压力,MPaP'T—设计温度下的耐压试验压力,MPan —耐压试验压力系数[8 ]、[ 8 ]T分别为试验温与设计温度下材料的许用压力,MPa。

2.3、压力试验前,压力容器的各连接部位的坚固螺栓必装配齐全,紧固妥当,用两个量程相同并经校正的压力表,装在试验装置上便于观察的部位。

压力表应符合以下规定:2.3.1、选用的压力表必须与所用的介质相适应2.3.2>低压容器使用的压力表精度不应低于2・5级,中压容器使用的压力表精度应不低于1・5级。

2・3・3、压力表的表盘刻度极限值应为最高工作压力的1.0-3.0倍,最好选用2 倍,表盘直径应不小于100mm。

2.4、液压试验时,压力容器壳体平均一次总体薄膜压力不得超过实验温度下材料屈服点的90%02・5、液压试验用水为介质时,其所用水必须是干净的。

奥氏体不锈钢压力容器用水进行水压试验后,应立即将水渍去除干净,无法达到这一要求时,则应控制水中的氯离子含量不超过25PPm。

2・6、碳素钢,16MnR和15MnVR制压力容器液压试验时,液体温度不得小于5°C,其它低合金钢制压力容器液体温度不得低于15°C。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

压力容器水压试验方案
压力容器的试压、试漏是关系到设备安全运行、工厂安全生产的大事,此次19台换热器需要进行试压试验,所以必须严格认真的完成。

1、试压人员安排:
项目负责人:
技术负责人:
安全负责人:
施工负责人:
施工员:
2、
试压用压力表必须经过校验,并在周检期内,其精度不得低于1.5级,表的满刻度值应为被检测最大压力的1.5~2倍,压力表不得少于两块。

设备本体上部安一块压力表,试压泵出口安一块压力表,读数以设备本体上部压力表为准。

3、试压前准备工作:
3.1持事业部合格作业票进行试压工作。

3.2拆卸压力容器封头(此项工作由专门拆、装封头小组进行)。

3.3将所有与压力容器联接处法兰打盲板,留一阀门法兰作为试压注水口,
另在容器顶部留一空气出口(以确保容器内不留空气)。

若换热器为U形管时须先上夹法兰。

3.4将容器内注满水,盲死出气孔。

3.5接上试压泵。

由专业电工接通试压机电源,准备试压。

4、试压:
4.1启动试压泵,待容器内有压力显示时,手动控制试压机出口阀,使容器
内压力缓慢上升直至所需压力,以免压力突然上升超过容器允许最高压力引发设备事故。

4.2试压按规定压力进行,先将容器内压力升至工作压力的1/3,检查容器、
盲板等处有无明显泄漏点,若有,待泄压后处理。

若未发现异状或泄漏,继续按试验压力的10%逐级升压,每级稳压3min,直至试验压力,稳压10min,再降至设计压力,保压30分钟,每小时平均泄漏率A≤0.5%时为合格,泄漏率计算公式为A=100t(1—P2T1/P1T2)。

5、试压过程中认真作好记录,试压合格后由设备主管部门签字认可。

6、泄压,拆除盲板(所有盲板回收再利用),将各联接处换垫复位。

7、清理现场。

注意事项:
1、打盲板时安全使用脚手架,系好安全带,严格按照HSE标准进行施工。

2、进入检修现场一定要劳保着装,佩戴好安全帽。

3、有交叉作业时尤其要注意施工安全并做好协调工作。
