燃气管道保护方案模板
燃气管道保护宣传彩页模板-概述说明以及解释

燃气管道保护宣传彩页模板-范文模板及概述示例1:燃气管道保护宣传彩页模板标题:保护燃气管道,安全生活从我开始!主要内容:1. 为什么要保护燃气管道- 燃气是我们生活中必不可少的能源,保护燃气管道是为了确保家庭安全,并防止事故的发生。
- 燃气管道遭到损坏可能会导致燃气泄漏,引发火灾、爆炸等严重事故,威胁到人们的生命财产安全。
- 燃气管道损坏还会导致能源浪费以及环境污染。
2. 如何保护燃气管道- 注意日常维护:定期检查燃气管道是否有老化、腐蚀等情况,并进行及时修理和更换。
- 谨慎使用:正确使用燃气设备和器具,不私拉乱接燃气管道,避免损坏管道。
- 避免燃气泄漏:安装燃气泄漏报警器,如发现燃气味道或其他异常情况,立即停用燃气设备,并及时报警。
- 加强安全意识:开展燃气安全宣传活动,让更多人了解燃气管道保护的重要性和方法。
3. 燃气管道保护的重要性- 家庭安全:保护燃气管道能够确保家庭成员的人身和财产安全,避免燃气泄漏导致火灾、爆炸等事故。
- 社会稳定:燃气管道一旦受损,不仅会对个人家庭造成影响,还可能影响到整个社区的正常生活和工作秩序。
- 能源节约与环保:保护燃气管道可以减少燃气泄漏导致的能源浪费,同时减少对环境的污染。
4. 如何响应保护燃气管道的号召- 遵守规定:严格按照燃气使用管理规定操作,不私拉乱接燃气管道,不随意拆卸或改动燃气设备。
- 呼吁家人和邻居共同参与:通过家庭聚会、社区宣传等形式,普及燃气管道保护知识,共同营造安全环境。
- 加强法规宣传:通过政府机构和相关媒体的宣传,提高公众对燃气管道保护的认知和重视程度。
结语:保护燃气管道,责任重于泰山。
每个人都有责任做好燃气管道的保护工作,共同营造安全的生活环境。
让我们携手努力,为家庭、社区和社会的安全而努力!示例2:标题:保护燃气管道,共创安全未来1. 引言燃气管道是人们日常生活中不可或缺的能源供应基础设施,对于保障人们的生活需要有着重要作用。
然而,管道在使用过程中也面临一些潜在的风险,包括天然灾害、人为损害等。

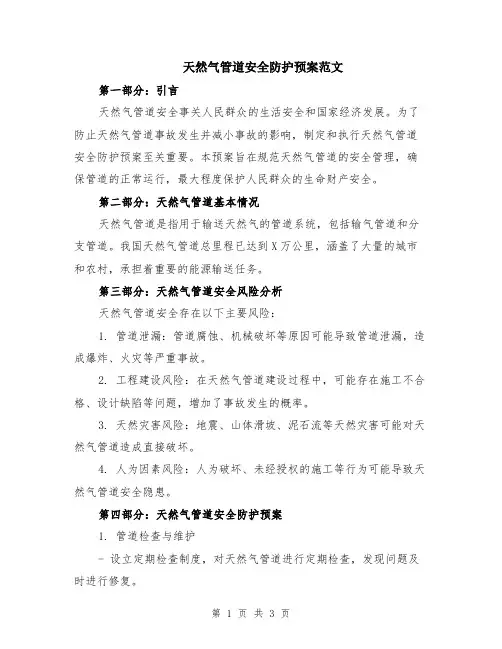

天然气管道安全防护预案范文

天然气管道安全防护预案范文第一部分:引言天然气管道安全事关人民群众的生活安全和国家经济发展。
为了防止天然气管道事故发生并减小事故的影响,制定和执行天然气管道安全防护预案至关重要。
本预案旨在规范天然气管道的安全管理,确保管道的正常运行,最大程度保护人民群众的生命财产安全。
第二部分:天然气管道基本情况天然气管道是指用于输送天然气的管道系统,包括输气管道和分支管道。
我国天然气管道总里程已达到X万公里,涵盖了大量的城市和农村,承担着重要的能源输送任务。
第三部分:天然气管道安全风险分析天然气管道安全存在以下主要风险:1. 管道泄漏:管道腐蚀、机械破坏等原因可能导致管道泄漏,造成爆炸、火灾等严重事故。
2. 工程建设风险:在天然气管道建设过程中,可能存在施工不合格、设计缺陷等问题,增加了事故发生的概率。
3. 天然灾害风险:地震、山体滑坡、泥石流等天然灾害可能对天然气管道造成直接破坏。
4. 人为因素风险:人为破坏、未经授权的施工等行为可能导致天然气管道安全隐患。
第四部分:天然气管道安全防护预案1. 管道检查与维护- 设立定期检查制度,对天然气管道进行定期检查,发现问题及时进行修复。
- 定期对管道进行保养,包括涂层保护、防腐处理等,确保管道的正常运行。
- 建立健全设备检修记录,及时记录检修内容和结果。
2. 事故应急预案- 制定详细的事故应急预案,包括指挥机构的组成、责任分工、应急处置流程等内容。
- 建立健全应急救援队伍,提供专业培训,确保救援人员具备应急处置能力。
- 加强与相关部门的合作,形成紧密的联动机制,提高事故应急处置效率。
3. 安全教育与宣传- 加强对天然气管道安全知识的宣传,提高公众的安全意识。
- 开展天然气安全知识培训活动,提高从业人员的安全意识和技能。
- 制作宣传册、海报等宣传材料,广泛发放到社区、学校等场所,提高公众的安全防范意识。
4. 安全监控与报警系统- 在天然气管道重点区域设置监控设备,实时监测管道的运行状态。

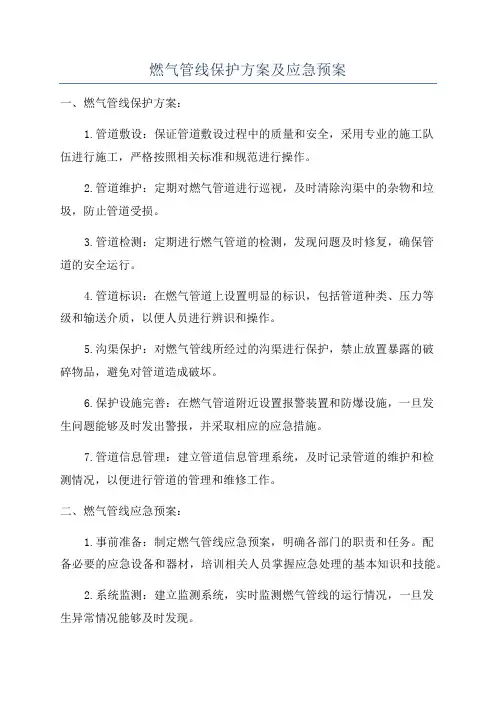

燃气管线保护方案及应急预案

燃气管线保护方案及应急预案一、燃气管线保护方案:1.管道敷设:保证管道敷设过程中的质量和安全,采用专业的施工队伍进行施工,严格按照相关标准和规范进行操作。
2.管道维护:定期对燃气管道进行巡视,及时清除沟渠中的杂物和垃圾,防止管道受损。
3.管道检测:定期进行燃气管道的检测,发现问题及时修复,确保管道的安全运行。
4.管道标识:在燃气管道上设置明显的标识,包括管道种类、压力等级和输送介质,以便人员进行辨识和操作。
5.沟渠保护:对燃气管线所经过的沟渠进行保护,禁止放置暴露的破碎物品,避免对管道造成破坏。
6.保护设施完善:在燃气管道附近设置报警装置和防爆设施,一旦发生问题能够及时发出警报,并采取相应的应急措施。
7.管道信息管理:建立管道信息管理系统,及时记录管道的维护和检测情况,以便进行管道的管理和维修工作。
二、燃气管线应急预案:1.事前准备:制定燃气管线应急预案,明确各部门的职责和任务。
配备必要的应急设备和器材,培训相关人员掌握应急处理的基本知识和技能。
2.系统监测:建立监测系统,实时监测燃气管线的运行情况,一旦发生异常情况能够及时发现。
3.报警处理:配备专人负责接警,一旦接到燃气泄漏、事故等报警,立即启动应急预案,并根据预案指示进行应急处理。
4.疏散安置:在事故发生后,根据预案将周边居民疏散到安全地带,并进行妥善的安置。
5.应急处置:采取紧急措施,如隔离、封堵、降压等,防止事故扩大,同时通知有关部门进行协调处理。
6.事故调查:事故发生后,成立调查组进行事故原因的调查和分析,查清责任,防止类似事故再次发生。
7.培训演练:定期组织燃气管线应急演练,提高人员的应急处理能力和应变能力。
通过制定燃气管线保护方案和应急预案,能够有效降低燃气管线事故的发生概率,及时处理燃气管线问题,保障人民生命财产的安全。
燃气管道保护方案模板

******三期****工程*****三期项目施工燃气管道及设施安全保护方案建设单位:*******房地产开发集团有限公司需盖公章目录1、引言2、方案内容及各项要求规定2.1、******三期******项目工程概况2.2、***********项目工程施工范围内燃气设施现状及资料1、引言根据《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》(国务院393号令)、《湖南省燃气管理条例》、《长沙市燃气条例》、《长沙市安全管理条例》、《长沙市燃气管道设施保护办法》等法律法规的规定,为保护************项目气管道与支护桩距离在200cm以上。
原来的地下管线复杂,且缺少设计图纸,施工时只能边挖边观察,为使本工程早日竣工和保证施工质量,从安全角度考虑,如有管线,则按本方案进行保护。
2.3燃气设施保护的具体要求2.3.1、燃气管道保护组织措施①建立组织体系,运用科学的管理手段、方法做好燃气管道保护工作,处理施工管线事故;②加强燃气管道教育制度,加强施工人员对燃气管道的认识;③实施燃气管道保护交底制度;④制定燃气管道保护措施。
2.3.3、燃气管道保护技术方案①探明燃气管线在临时施工便道及支护桩施工前,根据燃气公司提供的燃气管道竣工资料,请燃气管道部门的工作人员到现场指定位置,由施工方采用人工挖探明沟,直至燃气管道完全暴露。
②开挖沟槽、砌防护墙、盖板与回填在明确燃气管道走向后,施工方采用人工沿燃气管道两侧开挖50cm 沟槽,使燃气管道完全暴露。
在管道两侧砌筑37cm厚MU10砖防护墙,墙距离燃气管道不小于10cm,采用砂砾回填,顶面采用预制钢筋砼盖板,板宽1m、厚15.5cm,并在回填土前,设置燃气管道安全警示标识。
料,施工方组织人员行断面人工开挖探查,燃气工作人员进行现场指导,以确定施工现场燃气管道的实际具体位置,明确燃气管道及设施的安全保护范围及安全控制措施。
建设单位工程项目联系人为项目经,负责在整个施工期间各自所辖责任范围内安全保护和协调工作。
燃气专项保护方案模板

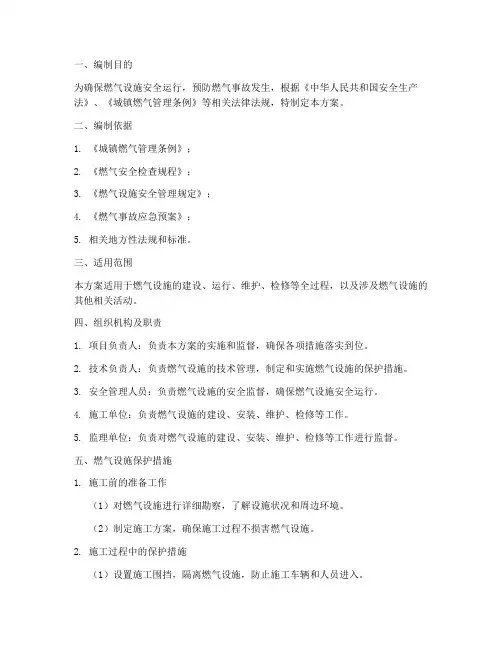

一、编制目的为确保燃气设施安全运行,预防燃气事故发生,根据《中华人民共和国安全生产法》、《城镇燃气管理条例》等相关法律法规,特制定本方案。
二、编制依据1. 《城镇燃气管理条例》;2. 《燃气安全检查规程》;3. 《燃气设施安全管理规定》;4. 《燃气事故应急预案》;5. 相关地方性法规和标准。
三、适用范围本方案适用于燃气设施的建设、运行、维护、检修等全过程,以及涉及燃气设施的其他相关活动。
四、组织机构及职责1. 项目负责人:负责本方案的实施和监督,确保各项措施落实到位。
2. 技术负责人:负责燃气设施的技术管理,制定和实施燃气设施的保护措施。
3. 安全管理人员:负责燃气设施的安全监督,确保燃气设施安全运行。
4. 施工单位:负责燃气设施的建设、安装、维护、检修等工作。
5. 监理单位:负责对燃气设施的建设、安装、维护、检修等工作进行监督。
五、燃气设施保护措施1. 施工前的准备工作(1)对燃气设施进行详细勘察,了解设施状况和周边环境。
(2)制定施工方案,确保施工过程不损害燃气设施。
2. 施工过程中的保护措施(1)设置施工围挡,隔离燃气设施,防止施工车辆和人员进入。
(2)采用非开挖技术,减少对燃气设施的扰动。
(3)在施工过程中,加强燃气设施的保护,防止损坏。
3. 施工后的检查与验收(1)对施工后的燃气设施进行检查,确保设施完好。
(2)对燃气管道进行压力测试,确保管道无泄漏。
(3)验收合格后,恢复燃气设施周边环境。
4. 日常巡查与维护(1)定期对燃气设施进行巡查,发现隐患及时处理。
(2)对燃气设施进行定期维护,确保设施正常运行。
(3)对燃气设施进行安全评估,及时更新保护措施。
5. 应急处理(1)制定燃气事故应急预案,明确事故处理流程。
(2)组织应急演练,提高应急处置能力。
(3)发生燃气事故时,迅速启动应急预案,确保事故得到有效控制。
六、资料管理1. 燃气设施档案管理,包括设计、施工、运行、维护等资料。
2. 燃气设施检查、维护、检修记录。
燃气管线保护方案(模板)

燃气管线保护方案(模板) 燃气管线保护专项方案施工单位:时间:编号:______意见栏施工单位:签章:日期:XXX:签章:日期:主管单位:签章:日期:专项施工技术方案一、工程概况1、工程名称:2、建设单位:3、施工单位:4、现场负责人:联系方式:5、概况:本工程旨在保护地下燃气管线,确保施工过程中不会对管线造成损害。
工程包括管线定位、人工探坑、平行沟槽和交叉沟槽等步骤。
二、施工方式1、管线定位利用探管仪器或专业物探公司测量地下燃气管线,确定管线位置及走向,并在管线上方撒上白灰线。
同时,联系燃气公司相关人员了解燃气管线位置及走向,采取人工挖探坑的方式对交叉点及邻近管线进行探测,严禁使用尖锐的铁器或风镐进行挖掘。
中压管线、低压管线左右2米范围内不得使用机械挖掘。
2、人工探坑管线定位工作是本工程的首要工作,同时也是重点工作。
施工前对交叉点及邻近管线采取人工挖探坑,以确保管线的准确位置和埋设深度。
在挖掘过程中,要注意保护燃气警示桩、牺牲阳极保护桩、阀门井等设施。
3、平行沟槽在燃气管道施工部位平行开挖沟槽时,必须与燃气公司共同根据相关管线资料及影像信息在现场确定管线的范围及走向,并利用人工探坑确定燃气管道的埋设深度。
经现场测量,新建管线与已建燃气管线水平间距为0.5m,满足相关规定。
沟槽边沿距燃气管线0.5米,开挖沟槽深度1.5m,采取分段施工方式,每段开挖长度不得大于12米。
除采取分段施工方式外,还要对开挖管沟侧壁进行支撑,以防塌方。
开挖弃土堆放位置不得靠近燃气管线一侧。
4、交叉沟槽与燃气管道交叉施工前,必须与燃气公司共同到现场确定管线的范围及走向,并利用人工探坑确定燃气管道的实际埋设深度。
经现场测量,新建管线与已建燃气管线垂直净距为0.5m,满足相关规定。
开挖过程中,要严格控制开挖尺寸,并尽量减少对基土的挠动。
XXX开挖、回填时,要注意保护燃气警示桩、牺牲阳极保护桩、阀门井等设施。
注意事项:本工程涉及到燃气管线的保护,施工单位必须严格按照本方案进行施工。
燃气管道保护安全技术交底模板

一、工程概况1. 工程名称:____________________2. 工程地点:____________________3. 工程规模:____________________4. 施工单位:____________________5. 监理单位:____________________二、燃气管道保护安全技术要求1. 燃气管道保护原则(1)预防为主,防治结合;(2)安全第一,以人为本;(3)科学管理,技术保障。
2. 燃气管道保护措施(1)加强施工现场管理,确保施工安全;(2)严格执行燃气管道保护操作规程;(3)加强施工现场巡查,及时发现和处理安全隐患;(4)加强人员培训,提高安全意识。
3. 燃气管道保护重点(1)管道穿越地段;(2)管道附近施工;(3)管道交叉、并行地段;(4)管道附属设施。
三、燃气管道保护操作规程1. 施工前(1)对施工现场进行勘察,了解燃气管道走向、埋深等信息;(2)制定燃气管道保护方案,明确保护措施;(3)对施工人员进行安全教育和培训。
2. 施工中(1)设置警示标志,提醒施工人员注意燃气管道;(2)加强施工现场巡查,发现问题及时处理;(3)严禁在燃气管道附近进行挖掘、打桩等作业;(4)确保施工机械、工具等不会对燃气管道造成损坏。
3. 施工后(1)对施工场地进行清理,确保无安全隐患;(2)对燃气管道进行检测,确保管道安全运行;(3)建立燃气管道保护档案,定期进行巡查和维护。
四、燃气管道保护责任1. 施工单位负责(1)落实燃气管道保护措施;(2)加强对施工人员的安全教育和培训;(3)确保施工现场安全。
2. 监理单位负责(1)监督施工单位落实燃气管道保护措施;(2)对施工现场进行巡查,发现问题及时督促整改;(3)对燃气管道保护情况进行评估。
五、应急处理1. 发现燃气管道泄漏、损坏等情况,立即停止施工,采取紧急措施进行处理;2. 按照应急预案,及时报告相关部门,配合进行事故调查和处理;3. 采取有效措施,防止事故扩大,确保人员和财产安全。
天然气管道保护方案、天然气管道防腐方案、天然气管道排流方案、天然气管道牺牲阳极法阴极保护方案、天然气

石武客专 XXX 特大桥跨天然气管安全保护及排流方案中铁 X 局石武客专河南段项目部2022 年 11 月石武客专 XX 大桥 130—131#墩,。
与天然气管道形成“十”字交叉口。
根据调查,位于大 XX 大桥 130-131#墩天然气管 ,管径377mm,天然气管埋深 1。
3m 摆布(管顶至地面)。
根据设计要求,开挖至燃气管下 0。
9m.在天然气管两侧各实施一道钢筋砼支撑墙,支撑墙厚 0.3~0。
4m,支撑墙距天然气管外壁 1.01m.两道支撑墙之间全部回填中粗砂。
在管顶以上0.38m 高处放置盖板,盖板搁置于支撑墙上,盖板厚 0。
35m.由此,盖板与支撑墙形成桥梁体系,路面受力传递至盖板,力再由盖板通过支撑墙及其基础 ,传递至天然气管下的土体中 .整个受力系统不经过天然气管,最大限度的保证了天然气管的安全。
保护天然气管的桥梁系统深度 2.47m,宽度 4。
8m,总长 12m。
基坑采用人工开挖。
人工开挖的操作人员之间,必须保持足够的安全距离。
由于基坑开挖的深度大于天然气管的埋深,故基坑开挖后,必然存在天然气管腾空的现象.天然气管因底部覆盖物掏空后,管道会产生较大的挠度,从而引起安全问题。
为应对该安全问题,拟在 10m 范围内,在人工开挖暴露出天然气管后,在管道两侧打入 3 对4m 的钢板桩,每对间隔 3m 摆布。
在每对钢板桩上应连接一道钢管,燃气管采用钢丝绳吊起后,钢丝绳支撑于钢管。
在保证天然气管安全的基础上,并根据支撑墙基础尺寸,钢板桩距天然气管边 0。
25m。
钢板桩顶低于盖板底,支撑墙施工完毕,黄砂回填至天然气管后,撤掉钢丝绳,切割掉钢管,钢板桩则保留在基坑中。
基坑开挖后,若遇水,则需将水排干后,方可施工。
为保证回填质量,回填砂采用中粗砂。
排流采用固态去耦合器排流,具有降低感应电压效果好、维护方便、合用性强的优点.防腐蚀采用牺牲阳极装置。
绝缘防护处理采用环氧树脂玻璃钢防腐。
本次工程估计工期为 60 天,盖板需提前制作完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
******三期****工程*****三期项目施工燃气管道及设施安全保护方案建设单位:*******房地产开发集团有限公司需盖公章施工单位:*********建筑工程有限公司需盖公章施工监理:湖南*/****燃气单位:长沙新奥燃气有限公司*******建筑工程有限公司**************项目部二〇一三年七月二十四日目录1、引言2、方案内容及各项要求规定2.1、******三期******项目工程概况2.2、***********项目工程施工范围内燃气设施现状及资料2.3、燃气设施保护的具体要求2.3.1、燃气管道保护组织措施2.3.2、燃气管道保护施工管理措施2.3.3、燃气管道保护技术方案2.4、项目建设单位需采取的主要保护措施及主要责任人2.5、项目施工单位需采取的各项保护措施及主要责任人2.6、监理单位的工作职责和任务及相关负责人2.7、施工技术交底2.8、巡查情况安排2.9、紧急情况上报2.10、损坏处理方式1、引言根据《中华人民共和国安全生产法》、《中华人民共和国建筑法》、《建设工程安全生产管理条例》(国务院393号令)、《湖南省燃气管理条例》、《长沙市燃气条例》、《长沙市安全管理条例》、《长沙市燃气管道设施保护办法》等法律法规的规定,为保护************项目施工燃气管道及设施的安全,防止事故发生,制定本方案。
2、方案内容及各项要求规定2.1 ************项目概况本工程位于湖南省长沙市天心区内,南邻已建的满庭芳住宅,北邻友谊路,东邻四〇二队,西邻刘家冲路。
本基坑为临时性支护,支护高度在7.2-8.8m之间,设计使用年限为1年。
根据场地地质情况及周边环境,本基坑AB段开挖坡度为1:0.2,采用锚杆与土钉支护;BC段开挖坡度为1:0.2,采用土钉支护,AD、CD段采用桩锚支护。
护壁桩采用旋挖灌注桩。
2.2 **********项目施工范围内燃气设施现状及资料在*********项目有一根管径为------,管材为------、中压燃气管道,管顶距离地面约1m,该燃气管道沿小区道路南北方向布置,燃气管道与支护桩距离在200cm以上。
原来的地下管线复杂,且缺少设计图纸,施工时只能边挖边观察,为使本工程早日竣工和保证施工质量,从安全角度考虑,如有管线,则按本方案进行保护。
2.3燃气设施保护的具体要求2.3.1、燃气管道保护组织措施①建立组织体系,运用科学的管理手段、方法做好燃气管道保护工作,处理施工管线事故;②加强燃气管道教育制度,加强施工人员对燃气管道的认识;③实施燃气管道保护交底制度;④制定燃气管道保护措施。
2.3.2、燃气管道保护施工管理措施①详细阅读熟悉业主提供的燃气管道图纸资料,对施工范围的燃气管道进行必要的开挖、核对弄清燃气管道的确切情况;②工程施工前,把施工现场地下燃气管道的详细情况和制定的保护技术措施向现场施工技术负责人、工地主管、班组长直至一线施工操作人员交底;③燃气管道附近禁止机械开挖,爆破、起重吊装等作业,采用人工开挖,杜绝野蛮施工;同时禁止在燃气管道及设施上方开设临时道路,停留、行走载重车辆、推土机等重型车辆;④施工中对可能发生意外的情况,事先制定应急措施,配备好抢修器材,做到防患于未然;⑤一旦发生燃气管道损坏,立即上报并通知燃气管道单位抢修。
2.3.3、燃气管道保护技术方案①探明燃气管线在临时施工便道及支护桩施工前,根据燃气公司提供的燃气管道竣工资料,请燃气管道部门的工作人员到现场指定位置,由施工方采用人工挖探明沟,直至燃气管道完全暴露。
②开挖沟槽、砌防护墙、盖板与回填在明确燃气管道走向后,施工方采用人工沿燃气管道两侧开挖50cm沟槽,使燃气管道完全暴露。
在管道两侧砌筑37cm厚MU10砖防护墙,墙距离燃气管道不小于10cm,采用砂砾回填,顶面采用预制钢筋砼盖板,板宽1m、厚15.5cm,并在回填土前,设置燃气管道安全警示标识。
施工保护作业时,施工方安排1-2名安全人员对燃气管道24小时查看,所有机械设备均停在燃气管道东侧6米以外,不能越过燃气管道。
2.4项目建设单位需采取的主要保护措施及责任人建设单位对整改施工过程中施工现场燃气管道及设施的安全保护进行协调组织和督促,为加强安全文明施工管理,圆满实现工地安全文明施工目标,主要采取预防为主的方针措施。
杜绝重伤及以上人身伤亡事故的发生,杜绝重大机械、设备、交通、火灾及误操作事故,杜绝不文明施工行为,创建现场周边良好工作、生活环境。
对现场情况随时巡视监管,发现不符合安全文明施工要求的地方,坚决要求改正,真正做到安全文明施工。
建设单位监督施工单位和燃气管理方落实管道的巡查工作,做好紧急应对准备。
依据已取得施工及影响范围内燃气管道及设施的图纸资料,施工方组织人员行断面人工开挖探查,燃气工作人员进行现场指导,以确定施工现场燃气管道的实际具体位置,明确燃气管道及设施的安全保护范围及安全控制措施。
建设单位工程项目联系人为项目经,负责在整个施工期间各自所辖责任范围内安全保护和协调工作。
2.5项目施工单位需采取的各项保护措施及主要责任人施工单位协助建设单位加强安全文明施工管理,圆满实现工地安全文明施工目标,主要采取预防为主的方针措施。
杜绝重伤及以上人身伤亡事故的发生,杜绝重大机械、设备、交通、火灾及误操作事故。
杜绝不文明施工行为,创建现场周边良好工作、生活环境。
对现场情况随时巡视监管,发现不符合安全文明施工要求的地方,坚决要求改正。
真正做到安全文明施工。
施工单位负责日常管理以及现场安全警示牌规划布置,包括警戒绳、水平安全绳、安全网等其他安全措施,因工程施工特殊需要的特殊防护用品和用具,有施工方督促燃气管理方自行配备,配备齐全后在进行施工。
燃气管理方的施工人员进入施工现场必须遵守工地安全文明施工管理各项规定,正确佩戴安全帽、规范服装,对不符合要求的行为,施工方有权要求整改。
施工单位负责督促燃气管理方的燃气管道具体保护措施的实施及管道警示标示(“燃气管道,注意保护”)的保护。
同时监督燃气管理方落实管道巡查工作,做好紧急应对准备,施工单位工程项目联系人为项目经理、协助建设单位负责在整个施工期间各自所辖责任范围内安全保护和协调工作。
联系人不得以任何理由拒绝签收其他联系人签发的通知书或联系函,联系人如需变动,应书面通知其他方并签收确认。
2.6监理单位的工作职责和任务及相关负责人监理单位主要负责现场的施工安全,加强安全施工管理,圆满实现工地安全施工目标,主要采取预防为主的方针措施。
杜绝重伤及以上人身伤亡事故的发生,杜绝重大机械、设备、交通、火灾及误操作事故。
监理单位负责现场安全警示牌规划布置包括警戒绳、水平安全绳、安全网等其他安全措施的落实到位,监管燃气管理方的施工人员在施工现场必须遵守工地安全文明施工管理各项规定,正确佩戴安全帽及其他防护装备,对不符合要求的行为,监理单位有权要求整改。
监理方对监管保护方案和应急处置措施实施情况进行现场监督,监理单位工程项目联系人为监理工程师,协助建设单位和施工单位负责在整个施工期间各自所辖责任范围内安全保护盒协调工作。
联系人不得以任何理由拒绝签收其他联系人签发的通知书或联系函,联系人如需变动的,应书面通知其他方签收确认。
2.7施工技术交底施工方在工程开工前,由燃气公司对燃气管道进行技术交底,施工方应根据施工现场实际情况和施工方案,将已制定的燃气管道及设施保护方案和应急处置措施,通过技术交底方式落实到相应工作班组负责人和具体作业人。
2.8巡查情况安排与要求工程开工后,燃气现场管理方在正常施工作业时间(8:00-18:00)按1次/天对施工现场的燃气管道及设施进行巡查;当施工作业在控制范围内时按1-2次/天的频次进行巡查;在保护范围内3米时与施工方现场安全负责人共同监护开挖。
在管线周围近1米范围内,禁止动用机械开挖施工,需要改用人工进行清理开挖探沟,将燃气管道完全暴露后,沿管线位置人工进行清理,直到施工影响范围区域内燃气管线全部暴露出来为止,包含沿线各燃气开梯支管。
并按要求做好暴露管线防冻、防暴晒、塌方断裂等保护措施。
对准备在控制范围和保护范围内进行施工时,施工单位应提前24小时函告燃气公司;施工作业需超出正常施工作业时间之外,以及施工工期发生变更时,施工单位联系人应提前24小时以书面形式将变更告知燃气公司联系人并签收确认;施工作业方案发生变更需修改燃气管道保护方案和应急处理措施时,施工方应函告燃气公司,经双方审核确认;燃气现场负责人在接到变更告知函后,应及时安排好巡查工作,按照要求的频度进行巡查。
新奥燃气联系人:2.9紧急情况上报燃气现场管理在巡查过程中发现产生燃气管道保护隐患时,应书面告知函的形式通知建设方项目联系人,由我项目联系人负责督促隐患整改。
任何一方发现有危害或可能危害燃气管道及设施安全运行的行为时,应立即制止危害行为,施工方人员必须服从。
制止无效时,应立即向市燃气热力局、安监站等单位报告,情况紧急时,可立即报110协助。
2.10损坏处理方式造成燃气管道及设施损坏处理方式2.10.1、防腐层损坏施工方人员应立即停止施工,通知燃气管理方联系人。
应立即组织修复作业现场取证,修复完工。
2.10.2、燃气设施损坏供气中断(未漏气)施工方人员应立即停止施工,保护现场,立即通知燃气管理方联系人,燃气现场人员立即组织抢修。
2.10.3应急处置措施①、发生泄漏或损坏后,马上设立警戒区,并根据现场泄漏情况,调整泄漏警戒范围,要疏散警戒区内无关人员和围观群众,同时向119报警和通知燃气公司联系人。
②、由城南新奥燃气公司启动应急预案,调派维抢力量进行紧急处理,必要时进行关阀停气,同时启动联动机制,调派人员和设备进行抢修作业。
③、同时杜绝明火,对警戒区范围内施工区域进行停电,现场处理人员一律关闭手机,防止点火引发爆炸。
④、调集高压水车进行现场冷却和稀释空气中弥漫的燃气。
2.11新奥燃气公司对于顶管穿越道路燃气管网的安全保护要求:--------------------------------------------工程:根据《中华人民共和国城镇燃气管理条例》第五章第三十四条与第三十七条之规定,长沙新奥燃气有限公司(以下简称:我方)特向该项目建设方和施工方提出如下燃气管道保护要求,希望你方在施工过程中严格遵守,共同配合保护好城镇燃气管网的运营安全。
1:工程实施前,建设方应该把施工现场地下燃气管线的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长与操作工人层层安全交底,随即与我方签订《长沙新奥燃气有限公司关于天然气管道施工保护的告知书》,建立并明确各级人员的责任。
当现场施工技术负责人发生变动时,建设方必须对施工方进行施工现场燃气管线二次熟悉交底,我方将积极予以配合。
