底板大体积混凝土施工技术交底
大体积混凝土施工技术交底

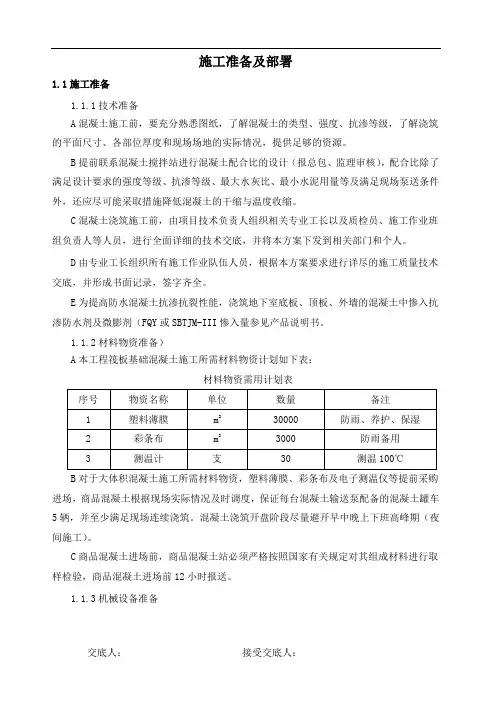

施工准备及部署1.1施工准备1.1.1技术准备A混凝土施工前,要充分熟悉图纸,了解混凝土的类型、强度、抗渗等级,了解浇筑的平面尺寸、各部位厚度和现场场地的实际情况,提供足够的资源。
B提前联系混凝土搅拌站进行混凝土配合比的设计(报总包、监理审核),配合比除了满足设计要求的强度等级、抗渗等级、最大水灰比、最小水泥用量等及满足现场泵送条件外,还应尽可能采取措施降低混凝土的干缩与温度收缩。
C混凝土浇筑施工前,由项目技术负责人组织相关专业工长以及质检员、施工作业班组负责人等人员,进行全面详细的技术交底,并将本方案下发到相关部门和个人。
D由专业工长组织所有施工作业队伍人员,根据本方案要求进行详尽的施工质量技术交底,并形成书面记录,签字齐全。
E为提高防水混凝土抗渗抗裂性能,浇筑地下室底板、顶板、外墙的混凝土中惨入抗渗防水剂及微膨剂(FQY或SBTJM-III惨入量参见产品说明书。
1.1.2材料物资准备)A本工程筏板基础混凝土施工所需材料物资计划如下表:材料物资需用计划表B对于大体积混凝土施工所需材料物资,塑料薄膜、彩条布及电子测温仪等提前采购进场,商品混凝土根据现场实际情况及时调度,保证每台混凝土输送泵配备的混凝土罐车5辆,并至少满足现场连续浇筑。
混凝土浇筑开盘阶段尽量避开早中晚上下班高峰期(夜间施工)。
C商品混凝土进场前,商品混凝土站必须严格按照国家有关规定对其组成材料进行取样检验,商品混凝土进场前12小时报送。
1.1.3机械设备准备A大体积混凝土施工存在体积大、时间长、用量多,要求浇筑过程中连续施工,确保大体积混凝土的整体性和施工质量。
本工程均使用商品混凝土,并配用混凝土搅拌运输车和泵车进行输送。
施工前提前组织好各种施工机械设备进场。
机械设备需用计划表B各种机械设备进场后,项目部安全员必须对各种机械设备进行检查验收,合格后方可投入使用,机械设备进场必须进行及时登记,建立机械设备台帐,随时对机械设备进行检查、维护、保养,确保使用时处于良好状态。

底板大体积砼技术交底

1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
审核人交底人接受交底人
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
大体积混凝土施工技术交底

大体积混凝土施工技术交底交底提要:基础大体积混凝土施工防开裂措施交底内容:一、施工准备1)基础筏板钢筋及柱、墙插筋应分段尽快施工完毕,并进行隐蔽工程验收;2)将基础筏板上表面标高抄测在柱、墙钢筋上,并作明显标记,供浇筑混凝土时找平用;3)混凝土运输车道路清理畅通;4)了解天气情况,尽量选择在低温时段施工;5)浇筑混凝土时预埋的测温管及保温随需的草席等应提前准备好;6)项目经理部应与建设单位联系好施工用电,以保证混凝土振捣及施工照明用,环保已申请;7)管理人员、施工人员、后勤人员、保卫人员等昼夜排班,坚守岗位,各负其责,保证混凝土连续浇灌的顺利进行。
二、施工方法1、润泵浇筑混凝土时楼面上准备灰斗搁置在泵送输送管的出料口。
浇筑混凝土时先将1:2水泥砂浆润管浆液输出,随后紧接着输送混凝土将1:2水泥砂浆浆液挤出出料口至灰斗,直至输送出混凝土为止,严禁润管水泥砂浆未完全挤出浇筑至混凝土结构中。
对于完全挤出的水泥砂浆,用塔吊将灰斗内的水泥砂浆吊运至废弃物处理处,并有专人负责检查验收。
2、浇筑顺序由于基础底板尺寸不大,底板厚度分别为1350 mm和1500mm,因此基础底板为一个自然施工段。
基础筏板浇筑时计划采用2台混凝土车泵同时浇筑,混凝土的浇筑顺序由两端向中间,采用斜面分层浇筑,分层浇筑厚度为40cm,至中部汇合,浇筑简图如下:基础筏板浇筑路线简图推移式连续浇筑混凝土3、混凝土浇筑1)混凝土采用商品混凝土,用混凝土运输车运到现场,采用2台混凝土输送泵送筑。
2)推移式连续浇筑,应缩短间歇时间,并在前层混凝土初凝之前将次层混凝土浇筑完毕。
层间最长的间歇时间不应大于混凝土的初凝时间。
3)对底板混凝土在初凝前进行二次振捣,散发其内温和增加密实性,减少表面所产生的泌水现象。
4)混凝土浇筑约3h后,初步按标高用长刮尺进行拍打振实后,并抹平刮平赶走表面泌水,在初凝前用铁滚桶纵横碾压数遍,待混凝土收水沉实后,用木抹子搓平混凝土表面,因施工期间气温较高,为更好的封闭混凝土表面收水裂缝,进行二次抹压。
底板大体积混凝土浇筑工程技术交底

底板大体积混凝土浇筑工程技术交底一、工程概况本次底板大体积混凝土浇筑工程位于_____项目,浇筑面积约为_____平方米,混凝土强度等级为_____,浇筑厚度为_____米。
由于底板混凝土体积较大,浇筑过程中需要采取有效的技术措施,以确保混凝土的质量和施工安全。
二、施工准备1、技术准备熟悉施工图纸和相关规范标准,制定详细的施工方案,并向施工人员进行技术交底。
对混凝土配合比进行优化设计,减少水泥用量,降低水化热。
计算混凝土浇筑量,合理安排浇筑顺序和施工进度。
2、材料准备水泥:选用水化热较低的水泥,如矿渣硅酸盐水泥。
骨料:粗骨料选用粒径较大、级配良好的碎石;细骨料选用中砂,含泥量不大于 3%。
掺和料:适量掺入粉煤灰等掺和料,以减少水泥用量,改善混凝土的和易性。
外加剂:根据混凝土性能要求,掺入缓凝剂、减水剂等外加剂。
水:使用符合国家标准的饮用水。
3、机械设备准备混凝土搅拌站:确保搅拌站设备完好,能够满足混凝土供应需求。
混凝土输送泵:根据浇筑量和浇筑距离,配备足够数量的输送泵。
振捣设备:准备插入式振捣器、平板振捣器等振捣工具。
其他设备:如塔吊、布料机、抹光机等。
4、劳动力准备根据施工进度安排,组织足够数量的混凝土工、钢筋工、木工、架子工等施工人员。
对施工人员进行培训,使其熟悉施工工艺和质量要求。
5、现场准备清理施工现场,确保场地平整、畅通。
搭建混凝土浇筑操作平台和运输通道。
安装好测温设备和养护设施。
三、混凝土浇筑1、浇筑顺序采用分层分段的浇筑方法,从一端向另一端推进,每层浇筑厚度不超过 500mm。
先浇筑底层混凝土,待其初凝前再浇筑上层混凝土,以避免出现冷缝。
2、浇筑时间尽量选择在气温较低的时段进行浇筑,避免高温时段施工。
控制混凝土的浇筑速度,避免过快或过慢,以保证混凝土的均匀性和密实性。
3、振捣要求振捣时应快插慢拔,插点均匀排列,逐点移动,顺序进行,不得遗漏。
振捣时间以混凝土表面不再显著下沉、不再出现气泡、表面泛出灰浆为准。
大体积混凝土专项施工方案安全技术交底

大体积混凝土专项施工方案安全技术交底一、工程概述本次施工的大体积混凝土工程为_____项目的_____部位,混凝土浇筑量约为_____立方米。
该部位的混凝土结构尺寸较大,施工过程中需要采取有效的措施来控制混凝土的温度应力和裂缝产生,以确保工程质量和施工安全。
二、施工准备1、技术准备熟悉施工图纸和相关规范,编制详细的施工方案,并进行技术交底。
计算混凝土的水化热,确定混凝土的浇筑温度、内外温差控制指标等。
布置测温点,绘制测温点布置图。
2、材料准备选用低水化热的水泥,如矿渣硅酸盐水泥。
选用级配良好的骨料,严格控制骨料的含泥量。
掺加适量的粉煤灰和外加剂,以减少水泥用量,降低水化热。
3、机械设备准备准备足够数量的混凝土搅拌车、输送泵、振捣器等设备,并保证设备性能良好。
配备备用的发电机、水泵等,以防突发停电、停水情况。
4、劳动力准备组织足够数量的混凝土工、钢筋工、模板工等,明确各工种的职责和分工。
对施工人员进行技术培训和安全教育。
三、施工工艺流程1、钢筋绑扎钢筋的规格、型号、数量、间距等应符合设计要求。
钢筋的连接方式应符合规范要求,保证连接牢固。
钢筋保护层厚度应符合设计要求,采用垫块进行控制。
2、模板安装模板的强度、刚度和稳定性应满足施工要求。
模板的拼缝应严密,防止漏浆。
模板安装完成后,应进行检查和验收。
3、混凝土浇筑混凝土搅拌:严格按照配合比进行搅拌,控制搅拌时间和坍落度。
混凝土运输:选择合适的运输路线和运输工具,保证混凝土在运输过程中不发生离析和坍落度损失。
混凝土浇筑:采用分层分段的浇筑方法,每层厚度不宜超过500mm,振捣密实,防止漏振和过振。
混凝土表面处理:在混凝土初凝前,进行二次振捣和抹压,消除表面裂缝。
4、混凝土养护养护时间:不少于 14 天。
养护方法:采用覆盖塑料薄膜和保温棉毡的方法进行保湿保温养护。
测温控制:根据测温结果,及时调整养护措施,控制混凝土内外温差。
四、安全技术措施1、一般安全措施施工人员必须佩戴安全帽、安全带等个人防护用品。
大体积混凝土施工技术交底

大体积混凝土施工技术交底摘要:本文介绍了大体积混凝土施工技术的重要性以及施工前期的准备工作,包括材料选择与质量控制、浇筑工艺与施工要点、养护措施等。
同时,还对施工中可能遇到的问题和解决方案进行了详细阐述,目的在于提供一些有用的指导,帮助施工人员更好地实施大体积混凝土施工。
1. 引言大体积混凝土工程由于其特殊性,施工过程中存在很多技术难题。
为确保施工质量、提高施工效率,必须进行细致的技术交底和施工前期准备工作。
本文重点介绍了大体积混凝土施工的相关技术要点和注意事项。
2. 施工前期准备工作2.1 材料选择与质量控制在大体积混凝土施工过程中,首要任务是选取合适的材料并进行质量控制。
选材时应选择符合国家标准要求的水泥、骨料和外加剂。
在选材的基础上,需要进行严格的质量控制,确保混凝土的强度和耐久性满足设计要求。
2.2 浇筑工艺与施工要点大体积混凝土施工过程中,浇筑工艺和施工要点十分重要。
首先,要合理安排浇筑顺序,避免太长时间或太短时间间隔的浇筑,以免产生温度差异过大导致开裂。
其次,要控制浇筑速度和浇筑高度,保证混凝土质量均匀。
此外,还要注意混凝土与模板的接触,避免空隙出现,影响混凝土的密实性和强度。
2.3 养护措施大体积混凝土浇筑完成后,养护工作非常重要。
养护旨在保证混凝土的强度和耐久性,提高整体质量。
养护时间应根据具体情况合理安排,在保持湿润的同时,避免外界温度和湿度对混凝土的影响。
3. 施工中常见问题及解决方案3.1 温度裂缝大体积混凝土因其体积较大,温度变化对其影响更为明显。
温度裂缝是大体积混凝土施工中常见的问题之一。
为解决这个问题,可以采取以下措施:适当控制混凝土浇筑温度和环境温度、合理设置温度裂缝控制带等。
3.2 混凝土质量问题混凝土质量问题可能导致施工工程的质量和安全问题。
为确保混凝土质量,需要严格按照设计要求和施工规范进行施工,并加强对原材料的质量监控。
同时,可以进行混凝土试块和抗渗试验,及时发现和解决混凝土的质量问题。
建筑工程项目大体积混泥土施工技术交底

2.1.1 施工前、施工图纸会审完成,并提出施工阶段综合性抗裂措施,制定关键部位施工作业指导书。以下工作必须全部完成并经过监理验收。
(1)各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。
(2)施工人员的通道架设、天泵已就位。
(3)振捣设备调试正常及备有一定数量的振捣棒。
4.8.2 垂直表面处理
混凝土因振捣溢出铁丝网立刻处理,避免混凝土污染钢筋,当已流到钢筋上时人工用抹布擦除,并用铁丝刷清除干净。
4.9 浇筑注意事项
4.9.1 浇筑混凝土时,要在下层混凝土初凝前浇筑上层混凝土,以避免施工冷缝的产生。
4.9.2 浇筑混凝土时应分层连续浇筑,分层浇筑厚度应根据结构特点、钢筋疏密决定,一样为振捣作用长度的 1.25 倍,最大不超过 50cm; 使用插入式振捣器应快插慢拔,插点要平均排列,逐点移动,顺序进行,不得遗漏,做到平均密实。振捣上一层时应插入下层 5cm,以排除两层间的接缝。振捣以混凝土表面平均泛出浆液为准。
(1)总包管理人员职责分工明确。
(2)劳务管理人员职责分工明确。
(3)现场各工种施工工人分工明确。
(4)混凝土浇筑期间值班人员安排。
底板大体积混凝土的浇筑必须各方面和谐统一方可顺利施工。由项目经理担负总指挥,混凝土浇筑前由总指挥先进行各方面和谐、联系和布置,并由总指挥组织浇筑前各工序、设施、工具、交通、人员等的检查。
建筑工程项目大体积混泥土施工技术交底
技术交底卡
编号
工程名称
交底日期
施工单位
某某建设集团有限公司
交底名称
混泥土工程
交底提要
大体积混凝土施工技术交底
交底内容:
一、工程概况
1.1 工程整体简介
大体积混凝土浇筑安全技术交底

大体积混凝土浇筑安全技术交底一、工程概述在进行大体积混凝土浇筑施工前,有必要向参与施工的人员详细介绍工程的基本情况。
本次施工的项目为_____,混凝土浇筑的部位为_____,浇筑量约为_____立方米。
大体积混凝土由于其体积较大,水泥水化热释放集中,内部温升较快,容易产生温度裂缝等质量问题,同时在浇筑过程中也存在一定的安全风险,因此需要严格按照施工方案和安全技术交底进行操作。
二、施工准备1、技术准备(1)施工前,技术人员应熟悉施工图纸和施工规范,制定详细的施工方案,并向施工人员进行技术交底。
(2)对混凝土配合比进行优化设计,减少水泥用量,降低水化热。
(3)根据混凝土浇筑量和浇筑速度,计算所需的机械设备和劳动力数量。
2、材料准备(1)水泥:应选用水化热低的水泥品种,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等。
(2)骨料:粗骨料宜选用粒径较大、级配良好的石子;细骨料宜选用中砂,其含泥量应不大于 3%。
(3)外加剂:根据混凝土性能要求,可选用缓凝剂、减水剂等外加剂。
(4)掺合料:可掺入适量的粉煤灰、矿渣粉等掺合料,以降低水泥用量和水化热。
3、机械设备准备(1)混凝土搅拌设备:应保证其性能良好,能够满足混凝土连续搅拌的要求。
(2)混凝土运输设备:应根据施工现场的距离和交通状况,选择合适的运输车辆,如混凝土搅拌运输车。
(3)混凝土浇筑设备:可选用汽车泵、地泵等,其数量应根据浇筑量和浇筑速度确定。
(4)振捣设备:准备足够数量的插入式振捣器和平板式振捣器。
4、劳动力准备(1)根据施工进度计划,合理安排劳动力,包括混凝土搅拌工、运输工、浇筑工、振捣工、养护工等。
(2)对施工人员进行技术培训和安全教育,使其熟悉施工工艺和安全操作规程。
三、施工工艺1、混凝土搅拌(1)严格按照配合比进行配料,计量准确。
(2)搅拌时间应符合规范要求,确保混凝土搅拌均匀。
2、混凝土运输(1)运输过程中应保持混凝土的均匀性,避免产生离析、分层等现象。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工准备
(一)施工器具耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插人式振捣器、平板振捣器、配电箱、塔吊、水泵等。
(二)技术准备
1、混凝土申请:浇筑棍凝±前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌
申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否
加抗冻剂以及浇筑时间等。
2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。
3、在混凝土浇筑期间,要保证水、电、照明不中断。
为了防备临时停水停电,事先应
在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝。
4、根据施工方案准备必要的塑料布、保温材料及测温用具等。
(三)作业条件
1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。
2、施工人员的通道架设、泵管的架子已搭设完毕。
3、振捣设备调试正常及备有一定数量的振捣棒。
4、放料处与浇筑点的联络信号已准备就绪。
5、劳动力安排已妥当,名单已上报。
6、与城管部门协调好,确保混凝土的顺利浇筑。
7、检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接
缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足
要求。
8、板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等。
二、施工工艺
1、基础底板采用斜面分层的浇筑方法,且混凝土浇筑由远及近,随着混凝土浇筑,泵
管及架子逐渐拆除。
2、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施
外,在施工操作上控制浇筑层厚度,不大于500mm并通过测温记录与
保温覆盖措施使内外温差控制在25 它以内。
3、混凝土坍落度为180〜200mm采用的浇筑坡度为1:6,各地泵同时向后退着浇筑,泵
口之间的距离保证接软管后能左右交合。
4、根据泵送浇筑时自然形成一个坡度的实际情况,在每道浇筑带前后布置三道振捣
棒,前道振捣棒布置在底排钢筋处和混凝土坡脚处,确保下部混凝土密实,后道振
捣棒布置在混凝土卸料点,解决上部混凝土的捣实。
5、除了钢筋稠密处采用斜向振捣外,其他部位均采用垂直振捣,振捣点的距离
为300〜400mm插点距模板不大于200mm
6、在混凝土浇筑过程中,为了使上下层不产生冷缝,上层混凝土振捣实应在下
层混凝土初凝前完成,且振捣棒下插5cm。
7、振捣要采取快插慢拔的原则,防止先将上层混凝土振实,而下层混凝土气泡无法排
出,且振捣棒略微上下抽动,使振捣密实。
8、振捣时间不要过长,一般控制在表面出浮浆且不再下沉为止。
9、当底板混凝土浇筑到一半后,随即进行导墙混凝土的浇筑,因为墙体与底板混凝土
硬化时,收缩的方向不一致,在接缝处容易产生裂缝。
10、冬季施工,严格控制混凝土出罐温度不低于10C,入槽温度不低于5C。
11、在浇筑和振捣过程中,上浮的泌水和浮浆顺混凝土面流到坑底,随混凝土向前推
进,由集水坑或后浇带处抽排。
12、泵送混凝土排除泌水和浮浆后,表面仍有较厚的水泥浆,在混凝土浇筑后一定要认
真处理,按标高用长刮杆刮平,用木抹子搓压、拍实,在接近终凝前,用木抹子压光,使收缩裂缝闭合,然后覆盖保温材料,保温材料厚度根据大体积混凝土表面上部点的温差值而定。
13、导墙施工做法如下图:钢板止水带宽度300mm导墙高度为500mm混凝土浇筑至止
水钢板中部,浇筑顺序先浇筑底板混凝土,在靠近外墙底板混凝土浇
筑2〜3h小时后,浇筑外墙导墙混凝土。
三、质量要求
1、混凝土工程质量要求具体请参照本书“箱型基础工程”章节中相应部分。
2、对于到场的混凝土应进行抽检,坍落度过大过小拒收,一般到场混凝土坍落度控制
在190 ± 10mm
3、底板混凝土浇筑面的标高,严格按放线人员测定的标高来控制。
4、混凝土不应有过振、漏振现象。
5、在浇筑导墙混凝土时,确保墙体混凝土高度,到达钢板止水带的一半位置。
四、应注意的质量问题
1、混凝土振捣工经培训考核合格,持证上岗。
进入施工现场,振捣工须戴绝缘手套,
穿胶鞋等防护用品。
2、在底板混凝土浇筑过程中,要派2〜3人看模、看筋,发现问题及时解决。
3、在混凝土泵送过程中,泵管架子的搭设要与钢筋分开,保证泵管的振动不会使钢筋
移位。
4、集水坑底模采用钢丝网,当混凝土浇筑后,将表面的浆抹平压实。
5、在混凝土强度未达到 1.2MPa以前,不允许上人进行下道工序施工作业。
6、在混凝土放料、浇筑过程中,特别注意混凝土强度的变化,严禁混合泵送。
