通和·易居同辉南苑工程现浇板开裂处理方案中建八局第四建设有限公司通和项目部二〇一二年八月二十七日目录一、编制依据 (1)二、工程概况 (1)三、混凝土现浇板开裂原因分析 (4)3.1 混凝土原材料质量方面 (4)3.2 施工质量方面 (5)四、混凝土现浇板开裂预防措施 (7)4.1 混凝土原材料质量方面 (7)4.2 施工质量 (8)五、混凝土现浇板开裂现象及处理措施 (9)5.1 砼收缩裂缝 (9)5.2 砼沉陷裂缝 (10)5.3 砼化学裂缝 (10)5.4 砼保护层破坏或砼保护性能不良 (11)六、混凝土现浇板裂缝处理注意事项 (11)一、编制依据1、通和·易居同辉南苑工程设计施工图2、通和·易居同辉南苑工程施工组织设计3、混凝土结构工程施工质量验收规范GB50204-20024、高层建筑混凝土技术规程GB50204-20025、《中建八局企业标准》二、工程概况1、工程说明工程名称:通和·易居同辉南苑工程工程地点:合肥市黄山路与东至路交口东北角建设单位:安徽省通和房地产开发有限公司设计单位:安徽华盛国际建筑设计工程咨询有限公司勘察单位:安徽工程勘察院监理单位:安徽省南巽建设项目管理投资有限公司施工总承包单位:中建八局第四建设有限公司工程范围:合同中全部工程造价:1.7亿元人民币合同性质:总承包合同工期:547天2、建筑设计概况本工程为安徽省通和房地产有限公司通和·易居同辉A5地块建设项目,项目位于安徽省合肥市黄山路与东至路交口东北角。

本工程总建筑面积90887.51㎡;包括9#、10#、15#、16#、17#、18#六栋单体楼及1#、2#商业裙房和所属地下室部分。

本工程9#,10#楼地下车库为单层小汽车停车库,总建筑面积8840.35㎡。

人防地下室总建筑面积7604m²,人防建筑面积7329m²,平时功能为地下单层小汽车停车库,战时为二等人员掩蔽部。

现浇板裂纹处理方案

现浇板裂纹处理方案

现浇板裂纹处理方案
现浇板的开裂是一种常见的问题,主要是由于混凝土的干燥收缩和温度变化引起的。

如果不及时采取措施,裂缝将继续扩大,不仅会影响到建筑物的外观和结构稳定性,还会导致水渗漏、卫生问题等。

下面介绍一些处理现浇板裂缝的方案。

一、预防措施
1.合理设计:合理设计现浇板的结构和选用适当的材料是预防现浇板裂缝的关键。

设计应考虑到混凝土的强度等因素,当然还要考虑到板的尺寸和支撑方式等因素。

并且,应选用高强度的混凝土和优质的钢筋。

2.定期养护:在现浇板构造完成后,在其周期内要定期养护,尽量避免混凝土表面变干,以及温度变化过大。

3.加强支撑:支撑是重要的环节。

支撑应均匀牢固,可以采取加强支撑的措施,比如设立临时支撑的柱,增强板的支撑能力。

二、处理措施
1.填缝剂处理:填缝剂处理是比较常见的一种方式。

在裂缝处倒入适合的填缝剂,并挤压填补缝隙,保证填补完整、牢固。

2.内置钢筋:这也是一种比较有效的处理方式,钢筋的内置可以加强现浇板的连接,防止裂缝的出现。

可以将一定数量的普通钢。

现浇板裂缝处理专项方案

现浇板裂缝处理专项方案

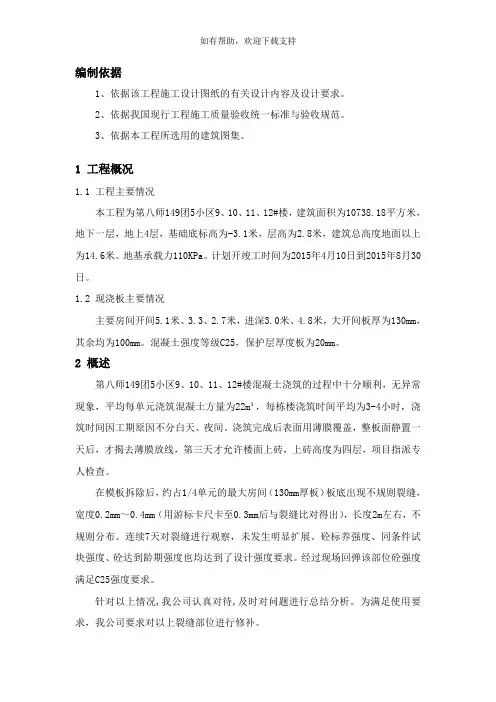

编制依据1、依据该工程施工设计图纸的有关设计内容及设计要求。

2、依据我国现行工程施工质量验收统一标准与验收规范。

3、依据本工程所选用的建筑图集。

1 工程概况1.1 工程主要情况本工程为第八师149团5小区9、10、11、12#楼,建筑面积为10738.18平方米,地下一层,地上4层,基础底标高为-3.1米,层高为2.8米,建筑总高度地面以上为14.6米。

地基承载力110KPa。

计划开竣工时间为2015年4月10日到2015年8月30日。

1.2 现浇板主要情况主要房间开间5.1米、3.3、2.7米,进深3.0米、4.8米,大开间板厚为130mm,其余均为100mm。

混凝土强度等级C25,保护层厚度板为20mm。

2 概述第八师149团5小区9、10、11、12#楼混凝土浇筑的过程中十分顺利,无异常现象,平均每单元浇筑混凝土方量为22m³,每栋楼浇筑时间平均为3-4小时,浇筑时间因工期原因不分白天、夜间。

浇筑完成后表面用薄膜覆盖,整板面静置一天后,才揭去薄膜放线,第三天才允许楼面上砖,上砖高度为四层,项目指派专人检查。

在模板拆除后,约占1/4单元的最大房间(130mm厚板)板底出现不规则裂缝,宽度0.2mm~0.4mm(用游标卡尺卡至0.3mm后与裂缝比对得出),长度2m左右,不规则分布。

连续7天对裂缝进行观察,未发生明显扩展。

砼标养强度、同条件试块强度、砼达到龄期强度也均达到了设计强度要求。

经过现场回弹该部位砼强度满足C25强度要求。

针对以上情况,我公司认真对待,及时对问题进行总结分析。

为满足使用要求,我公司要求对以上裂缝部位进行修补。

3 裂缝原因分析通常情况下,现浇板裂缝一般表现为:不规则、不连贯表面微裂缝;表面龟裂、纵向、横向裂缝以及斜向裂缝。

究其原因,主要有施工、设计及混凝土原材料等方面的原因,以下根据本工程具体情况进行分析。

1)使用商品混凝土引起的收缩裂缝:商品混凝土由于采用泵送,混凝土的流动性要好,因此一般商品混凝土的坍落度都较大,水灰比较大,如保证水灰比则要增加水泥用量,这样就使混凝土在硬化阶段出现收缩裂缝。

现浇板裂缝处理方案

现浇板裂缝处理方案

现浇板裂缝处理方案目录一、概述 (3)1.1 现浇板裂缝的产生原因 (3)1.2 现浇板裂缝对建筑物的影响 (4)1.3 现浇板裂缝处理的必要性 (5)二、裂缝原因分析 (6)2.1 设计因素 (7)2.2 施工因素 (8)2.3 材料因素 (9)2.4 环境因素 (10)三、裂缝处理方法 (11)3.1 表面封闭法 (12)3.1.1 材料选择 (13)3.1.2 工艺流程 (14)3.1.3 注意事项 (15)3.2 结构加固法 (16)3.2.1 加固材料选择 (17)3.2.2 加固工艺流程 (19)3.2.3 注意事项 (20)3.3 表面处理法 (21)3.3.1 材料选择 (22)3.3.2 工艺流程 (23)3.3.3 注意事项 (24)3.4 综合治理法 (25)3.4.1 方法选择 (27)3.4.2 实施步骤 (28)3.4.3 注意事项 (29)四、处理效果检测与评价 (30)4.1 检测方法 (31)4.2 检测标准 (32)4.3 评价标准 (32)4.4 改进措施 (33)五、预防措施 (34)5.1 优化设计 (35)5.2 提高施工质量 (36)5.3 加强材料管理 (37)5.4 强化环境监控 (38)六、总结与展望 (39)6.1 工作总结 (40)6.2 发展前景 (41)一、概述现浇板裂缝是建筑工程中常见的问题之一,对于建筑的质量和美观性都会造成一定的影响。

裂缝的产生可能是由于材料、施工、环境等多种因素导致的。

为了保障建筑的安全使用和延长使用寿命,对现浇板裂缝进行及时处理显得尤为重要。

本方案旨在提供一套科学、有效的现浇板裂缝处理流程,确保工程质量和安全。

通过对裂缝的详细分析,制定相应的处理措施,提高建筑物的结构完整性和使用性能,保障人们的生命财产安全。

1.1 现浇板裂缝的产生原因材料因素:混凝土的主要原材料如水泥、骨料、水等,如果其质量不符合规范要求或混合不均匀,将直接影响混凝土的收缩性能和抗裂能力。

现浇板裂缝处理专项方案

现浇板裂缝处理专项方案

现浇板裂缝处理专项方案现浇板裂缝是建筑中常见的问题之一,如果不及时处理,会对建筑结构稳定性产生不良影响。

因此,对于现浇板裂缝的处理需要专门的方案来解决问题。

下面,我们将针对现浇板裂缝制定一份专项方案。

一、检查裂缝首先需要检查现浇板裂缝的位置、数量、大小、形状等,确定是否需要修补。

此外,还需要检查周围是否存在稳定性问题,如墙体倾斜、地基沉降等,这些都可能导致现浇板裂缝的产生。

二、判断裂缝类型根据裂缝的类型,可能需要不同的处理方法。

常见的裂缝类型包括硬化裂缝、收缩裂缝、温度裂缝等,需要对其进行分类处理。

三、表面处理和清洁在修补裂缝之前,需要对表面进行处理并清洁。

表面处理可以采用机械切割等方式,去除松散颗粒和污物。

清洁过程则需要使用高压水枪或钢丝刷等工具将表面彻底清洁干净。

四、填充材料选择填充材料的选择应根据裂缝的类型和使用环境来确定。

主要材料包括聚氨酯、环氧树脂、硅酸盐等,不同材料具有不同的特点和适应场合,需选择合适的材料进行填充。

五、填充材料施工填充材料施工时应先将表面打湿,以确保材料充分黏附。

填充材料应选择合适的工具和施工方法进行,如注射、刮涂等。

注意控制填充材料的深度和厚度,保持与表面平齐。

六、养护施工完成后,需要进行养护。

养护期间需要避免人员和车辆碾压等损坏,以免影响修补效果。

养护期一般需要7-14天。

总结:以上为现浇板裂缝处理专项方案的具体步骤。

在执行过程中,需要严格按照方案要求进行操作,并注意安全事项。

同时,建议在施工前咨询专业人士,以确保处理效果。

现浇砼楼板裂缝的补救措施及方案

现浇砼楼板裂缝的补救措施及方案

现浇砼楼板裂缝的补救措施及方案1钢筋混凝土现浇板裂缝原因的分析通常情况下,现浇板裂缝一般表现为。

不规则、不连贯表面微裂缝;表面龟裂、纵向、横向裂缝以及斜向裂缝。

究其原因,主要有施工、设计及混凝土原材料等方面的原因,以下将逐一具体分析。

1.1混凝土原材料质量方面蛋白质、安山岩、___岩、辉绿岩、千枚岩等碱性骨料有可能与碱性很强的水泥起化学反应,生成有膨胀能力的碱-硅凝胶而引起混凝土膨胀破坏,产生裂缝。

因此,水、水泥、外渗混合材料外加剂溶液的计量偏差,将直接影响混凝土的强度。

而采用含泥量大的粉砂配置的混凝土收缩大,抗拉强度低,容易因塑性收缩而产生裂缝,泵送混凝土为了满足泵送条件,坍落度大,流动性好,易产生局部粗骨料少、砂浆多的现象,此时,混凝土脱水干缩时,就会产生表面裂缝。

1.2施工质量方面而模板、垫层在浇筑混凝上之间洒水不够,过于干燥,则模板吸水量大,引起混凝土的塑性收缩,产生裂缝。

在施工过程中由于施工工艺不当,致使支座处负筋下陷,保护层过大,固定支座变成塑性铰支座,使板上部沿梁支座处产生裂缝。

楼板的弹性变形及支座处的负弯矩施工中在混凝土未达到规定强度,过早拆模,或者在混凝土未达到终凝时间就上荷载,造成混凝土楼板的弹性变形,致使砼早期强度低或无强度时,承受弯、压、拉应力,导致楼板产生内伤或断裂;大梁两侧的楼板不均匀沉降也会使支座产生负弯矩造成横向裂缝。

为了解决钢筋混凝土收缩变形和温度应力,规范要求采用施工后浇带法,有些施工后浇带不完全按设计要求施工,例如施工未留好施工缝;板的后浇带不支模板,造成斜坡槎;疏松混凝土未彻底凿除等都可能造成板面的裂缝。

众所周知,混凝土引起收缩的原因,在硬化初期主要是由于水泥的水化作用,形成一种新的水泥结晶体,这种结晶体化合物较原材料体积小,因而引起混凝土体积的收缩,即所谓的凝缩,后期主要是混凝土内自由水蒸发而引起的干缩。

而且,如果混凝土处在一个温度变化较大的环境下,将会使其收缩更为加剧。

现浇板裂缝怎么处理

现浇板裂缝怎么处理

现浇板裂缝处理方案一、混凝土板比较干燥时,清理混凝土板面,采用防水母液对裂缝进行处理,板底用弹性腻子沿缝修补,修补时用腻子刀将弹性腻子用力挤入裂缝内,补缝宽2㎝--3㎝。

二、混凝土板比较潮湿时,清理混凝土板面,裂缝面层做聚胺脂防水层一道或按设计图纸要求进行防水施工,板底用采用环氧胶泥沿缝修补。

修补前将裂缝附近的混凝土表面用粗砂纸打毛,用毛刷将打毛处清理干净,打毛宽度为2-3㎝,用毛刷把环氧树脂胶泥均匀涂刷于裂缝处,腻子刀用力将胶泥挤入裂缝内。

待胶泥干燥后,把乳胶均匀刷于胶泥上,然后将建筑用柔性网格带贴平整,不得有起皱、起泡现象,凝结后在面层刮薄腻子一道,以后即可大面积刮腻子。

环氧胶泥配合比如下:环氧树脂邻苯二甲酸二丁脂二甲苯乙二胺水泥(克)(毫升)(毫升)(毫升)(克)10010508—1225—45上述处理方案需经甲方、监理同意认可后方可实施。

实施需在甲方、监理监督下才能施工。

现浇砼楼板裂缝的补救措施及方案

现浇砼楼板裂缝的补救措施及方案

现浇砼楼板裂缝的补救措施及方案随着市场的发展和房地产业的快速发展,建筑工程已成为经济发展中的重要部分。

在建筑工程中,楼板是必不可少的构件,楼板在施工过程中容易出现开裂的情况。

尤其是现浇砼楼板更容易出现开裂,这不仅影响了楼板的美观度,还会对结构造成一定的影响。

因此,对现浇砼楼板裂缝的补救措施及方案显得非常重要。

一、裂缝原因分析为了制定有效的补救方案,必须要先分析现浇砼楼板出现裂缝的原因。

在施工过程中,一般会出现以下原因导致现浇砼楼板开裂:1、材料不均匀:现浇砼楼板的构建需要采用原材料,如果原材料混合不均匀,就会导致砼楼板钢筋承压不均匀,从而引发开裂。

2、施工不当:在施工现浇砼楼板的过程中,如果操作不当或不注意细节,如过度振捣或挂锤不均匀等,也会导致楼板开裂。

3、温度原因:在混凝土结构中,混凝土膨胀和收缩的膨胀系数的变化很大,而且受温度和湿度的影响很大。

比如在夏季高温季节,现浇砼楼板表面收缩快,混凝土表面开裂;在冬季,现浇混凝土表面因温度变化很大,膨胀收缩系数也会变化,容易造成开裂。

二、补救措施及方案在分析了现浇砼楼板开裂的原因之后,接下来需要制定相应的补救措施及方案。

1、材料控制在构建现浇混凝土楼板之前,必须要严格控制材料的品质。

混凝土材料的成分比例和质量必须按照标准严格配制,以确保材料的均匀性和一致性。

钢筋的成分和质量也需要符合标准,并且应该预先处理,以避免其表面有锈蚀或其他物质。

2、施工管理现浇砼楼板的施工需要严格遵循操作规程。

施工前应进行充分的准备工作,施工中要非常小心,要遵循合适的操作程序。

(1)要合理设定施工周期,在施工期间严格控制钢筋的受力状况,避免结构过作导致钢筋承载能力不均匀。

(2)在浇筑混凝土前,应对表面的水分进行严格控制,以保证混凝土结构的密实程度。

(3)在浇筑混凝土后,应把控好施工过程中的细节问题,例如不用过度振捣混凝土、铺设挂锤时均匀性应受到关注等。

3、加强防护要想有效地防止现浇砼楼板的开裂,还必须增加防护措施,保护楼板避免受到机械、温度和湿度的影响。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

丽景天成三期









蚌埠二建丽景天成三期项目部
2020.3.20
丽景天成三期现浇板裂缝缝处理方案
一、裂缝的产生原因及处理措施
1、裂缝产生的原因分析:裂缝可分为受力裂缝和非受力裂缝两种。

受力裂缝是由地基不均匀沉降、混凝土强度、板厚的原因等因素引起的;非受力裂缝是由温度、混凝土的收缩、施工等因素引起的。

其中施工因素主要有钢筋保护层偏大、板底混凝土保护层不足等。

根据施工现场情况,对裂缝原因分析如下:
1.1、地下室梁板施工完成后未进行大负载施工,且工期缓慢,排除混凝土施工后加载引起裂缝的可能。

1.2、由于地下室顶板梁板钢筋施工过程中底部保护层垫块设置不足,造成钢筋保护层局部偏小,地下室剪力墙外排钢筋施工中局部被扰动变形,造成钢筋保护层偏大产生的裂缝。

1.3、地下室剪力墙、顶板混凝土浇筑完成后,养护覆盖不及时,造成表面水分散失过快,同时由于覆盖不及时,混凝土表面温度与混凝土内部温度相差较大,造成表面温差和收缩裂缝。

由于排除了受力裂缝,因此该位置混凝土裂缝对混凝土强度和耐久性不存在影响,不影响结构安全。

仅对后期交付使用后楼板抗渗防漏存在影响。

但是由于渗漏会影响混凝土内部钢筋的耐久性。

因此必须对裂缝进行有效处理。

2、裂缝处理措施:针对板表面及底部裂缝的不同特性,采取不同的处理方式,消除裂缝造成渗漏的隐患。

2.1、地下室顶板表面温度及收缩裂缝的处理:对顶板渗漏区域表面灰尘清扫干
净后,用水清洗渗漏区域浇水找出裂缝采用加胶水泥浆封闭裂缝,待养护毕后清洗干净,沿缝每边500mm刷水泥基弹性涂膜不小于2厚(3遍)。

后续工序按图纸设计要求施工。

2.2地下室外墙外侧温度及收缩裂缝参2.1;内部待外墙回填后视情况定。

不漏,按图纸设计要求。

漏则沿裂缝处开宽100mm深30深缝采用高标号加胶水泥浆灌浆,待水泥浆养护完毕后刷渗透型涂料抹面,刷水泥基弹性涂膜不小于2厚(3遍),再按图纸设计要求进行下道工序施工。

2.3、楼层板收缩裂缝的处理:对楼层现浇板收缩裂缝表面灰尘清扫干净后,用水清洗干净,待表面干燥后采用加胶水泥浆分两次灌浆封闭裂缝。

待水泥浆硬化后在裂缝处板面裂缝每边500mm区域铺设Ф4钢筋网片做细石混凝土面层(厚度同楼面找平层);楼层板底,沿裂缝处用绞磨机对现浇板底打磨平整、清扫干净均匀涂刷环氧树脂后,铺设无纺布一道涂刷环氧树脂。

无纺布铺设时表面用刮板刮平无气泡。

施工完毕方可按图纸要求施工下道工序。

2.4、地下室底板收缩裂缝的处理:先用清水地下室底板清洗干净,表面稍干时,仔细寻找裂缝。

沿裂缝边200mm交错钻孔埋灌浆咀,利用高压泵进行水溶性聚氨酯灌浆。

为使裂缝内注满浆液,应进行第二次注浆,第二次灌注应与第一次间隔一段时间(约30分钟),必须在浆液凝固前完成,如第二次灌注后,浆液仍不能愈合,应在该位置重新钻孔注浆。

注浆完后,剔除止水针头,沿裂缝处板面裂缝每边500mm区域铺设Ф6钢筋网片做细石混凝土面层(厚度同地库找平层);
二、质量标准
1、保证项目:
粘贴碳纤维布所用的碳纤维片材、配套树脂类粘结材料必须具有产品合格证、质检部门的产品性能检测报告。

粘结剂的的配合比、原材料计量、搅拌,必须符合施工规范规定。

2、一般项目:
碳纤维布沿纤维受力方向的搭接长度不应小于100mm,当碳纤维布沿其纤维方向需绕构件转角粘贴时,构件转角处外表面的曲率半径不应小于20mm。

3、允许偏差项目:
碳纤维片材的实际粘贴面积不应少于设计面积,位置偏差不应大于10mm,总有效粘结面积不应低于95%。

三、安全措施
碳纤维片材为导电材料,施工碳纤维片材时应远离电器设备和电源,或采取可靠的防护措施。

2、碳纤维配套树脂须密封储存,远离火源,避免阳光直接照射,施工人员进入施工现场禁止抽烟。

3、施工现场要保证通风良好。

4、施工人员进入现场正确佩戴安全帽,高处作业须佩戴安全带,安全带必须高挂低用。

四、成品保护
胶粘材料固化后不准在粘贴构件上进行高温作业。

五、应注意的质量问题
基面打磨:混凝土基面必须经过打磨,并清理干净,表面凹陷部位应用刮刀嵌刮整平胶料填平,模板接头等出现高度差部位应用整平胶料填补,尽量减少高差。
