L1竖井及横通道土方开挖

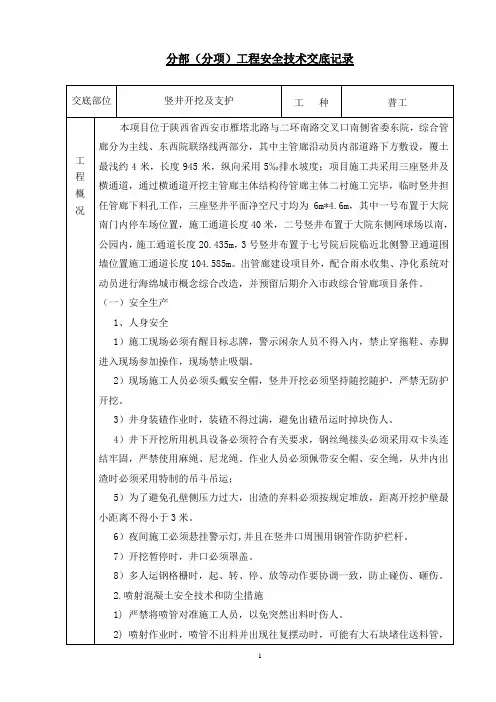

1号竖井开挖及支护 安全技术交底0

3)、起重吊装的操作、指挥人员必须持证上岗,作业时应互相密切配合,执行规定的指挥信号。操作人员应按照指挥人员的信号进行作业,当信号不清或错误时,操作人员可拒绝执行。
4)、起重机作业时,起重臂和重物下方严禁有人停留、工作或通过。重物吊运时,严禁从人上方通过。严禁用吊车载运人员。
3)独立的配电系统必须采用三相五线制的接零保护系统,非独立系统可根据现场实际情况采取相应的接地或接零保护方式。各种电气设备和电力施工机械的金属外壳必须采取可靠的接零或接地保护。
4)电焊机应单独设开关。外壳必须做接零或接地保护。一次线长度应小于5米,二次线长度应小于30米,两侧接线应压接牢固,并安装可靠的防护罩。焊把线应双线到位,不得借用其它金属物。焊把线应绝缘良好。电焊机设置地点应防雨、防潮、防砸。从事电焊操作人员必须配戴符合规定的绝缘防护用品。
2)喷射作业时,喷管不出料并出现往复摆动时,可能有大石块堵住送料管,此时应立即停机处理,切勿将大石块强行吹出。
3)用震动疏通的方法处理堵管石,喷射手和辅助操作人员要紧握喷管,以免送风时喷管甩动伤人,处理堵管时,料罐风压不能超过0.4MPa。
4)处理堵管和清理料罐时,严禁在开动电机、分配盘转动情况下将手伸入喷管和料罐。
5)储存间必须设专人管理,应在醒目的地方设安全标志;
6)应用专用小车运送乙炔瓶。装卸时动作应轻,不得抛滑、滚碰。严禁剧烈震动和撞击,汽车运输时乙炔瓶应妥善固定;
7)乙炔瓶使用时必须直立放置,与热源的距离不得小于10米,乙炔表面不得超过40摄氏度等。
5.吊运安全
1)操作人员在作业前必须对工作现场环境、行驶道路、架空电线、建筑物以及构件重量和分布情况进行全面了解。
隧道竖井及横通道施工方案

目录第一章编制说明 (1)1.1 编制依据 (1)1.2 编制原则 (1)1.3 适用范围 (2)第二章工程概况 (2)2.1 竖井及通道工程概况 (2)2.2 工程地质概况 (3)2.3 工程水文概况 (5)2.3.1 地表水 (5)2.3.2 地下水类型 (7)2.3.3 地下水水位 (8)2.4 主要参数 (8)第三章施工部署 (9)3.1 施工目标 (9)3.1.1 质量安全目标 (9)3.1.2 施工进度目标 (10)3.1.3 文明环保目标 (10)3.2 施工组织机构及人员配备 (11)3.2.1 施工组织机构 (11)3.2.2 施工人员配备 (12)3.3 施工资源配置 (13)3.3.1 施工机械配置 (13)3.3.2 施工材料配置 (13)3.4 施工重难点分析及对策 (13)第四章竖井施工方案 (15)4.1 竖井施工原则 (15)4.2 竖井施工步骤 (16)4.3 施工前准备 (16)4.4 锁口圈施工 (18)4.5 提升系统的安装 (20)4.6 竖井的开挖与支护 (20)4.6.1 竖井开挖 (20)4.6.2 锚杆施工 (20)4.6.3 钢筋网片安装 (21)4.6.4 格栅钢架的加工与安装 (21)4.6.5 喷射混凝土施工 (23)4.6.6 竖井封底和中隔墙施工 (24)第5章横通道施工方案 (26)5.1 横通道施工流程 (26)5.2 超前大管棚施工 (26)5.3 超前小导管施工 (28)5.4 测量放线 (30)5.5 马头门施工 (30)5.6 洞身开挖 (32)5.7 钢筋网片安装及锁脚锚杆施工 (33)5.8 锚杆施工 (33)5.9 格栅钢架的加工及安装 (33)5.10 喷射混凝土 (34)5.11 横通道堵头墙施工 (34)5.12 竖井及横通道土方回填 (34)第六章施工监测 (35)6.1 监测内容 (35)6.2 点位布设及测设方法 (37)6.2.1 隧道收敛 (37)6.2.2 隧道拱顶下沉 (37)6.3 监测周期及频率 (38)6.4 报警值 (38)第七章质量保证措施 (39)7.1 组织保证措施 (39)7.2 技术保证措施 (39)7.3 制度保证措施 (41)7.4 主要分项工程及关键工序技术保证措施 (42)7.4.1 超前小导管注浆施工质量保证措施 (42)7.4.2 大管棚施工质量保证措施 (43)7.4.3 开挖与初期支护质量保证措施 (43)7.4.4 钢格栅施工质量保证措施 (44)7.4.5 钢筋施工质量保证措施 (44)7.4.6 隐蔽工程、关键工序及特殊工序的质量保证措施 (45)第八章安全管理体系及措施 (46)8.1 安全目标 (46)8.2 安全管理体系 (46)8.3 安全管理措施 (47)8.3.1 施工安全 (47)8.3.2 分项工程施工安全技术措施 (49)8.4 机械设备的安全使用 (50)8.4.1 统一要求 (50)8.4.2 起吊作业安全技术措施 (50)8.4.3 其他中小型机械安全使用 (50)8.5 安全消防措施 (51)8.6 安全用电 (51)第九章文明施工保证措施 (52)9.1 现场场容管理方面的措施 (52)9.2 施工人员着装形象 (52)9.3 现场机械管理方面的措施 (53)9.4 现场生活卫生管理的措施 (53)第十章环境保护措施 (53)10.1 组织措施 (54)10.2 施工现场的环境卫生 (54)10.3 环保技术措施 (54)10.4 大气污染防治措施 (55)10.5 水污染防治措施 (55)第十一章应急预案 (55)11.1 应急小组 (55)11.2 应急设备及物质 (55)11.3 事故预防和应急措施 (56)11.3.1 竖井及横通道坍塌预防和应急措施 (56)第一章编制说明1.1编制依据(1)《地下铁道工程施工及验收规范》(GB50299-1999)(2003年版);(2)《混凝土结构工程施工质量验收规范》(GB50204-2011);(3)《建筑基坑工程监测技术规范》(GB50497-2009);(4)《城市轨道交通技术规范》(GB50490-2009);(5)《城市轨道交通工程测量规范》(GB50308-2008);(6)《混凝土外加剂应用技术规范》(GB50199-2003);(7)《锚杆喷射混凝土支护技术规范》(GB50086-2001);(8)《建筑工程施工质量验收统一标准》(GB50300-2002);(9)《危险性较大的分部分项工程安全管理办法》(建质[2009]87号);(10)《钢筋焊接及验收规程》(JGJ18-2003);(11)《钢筋焊接网喷混凝土结构技术规程》(JGJ114-2003/J276-2003);(12)《建筑机械使用安全技术规程》(JGJ33-2001);(13)《普通混凝土配合比设计规程》(JGJ 55-2000);(14)《混凝土泵送施工技术规程》(JGJ/T10-95);(15)《施工现场临时用电安全技术规范》(JGJ46-2005);(16)施工组织设计;(17)土建工程施工项目承包合同;(18)土建工程招标、投标文件;(19)区间工程详细踏勘报告;(20)竖井及横通道土建工程施工设计图纸;(21)地下铁道建设有限公司下发的管理文件;1.2编制原则1、严格执行国家及。
地铁车站1号竖井开挖及支护安全专项施工方案

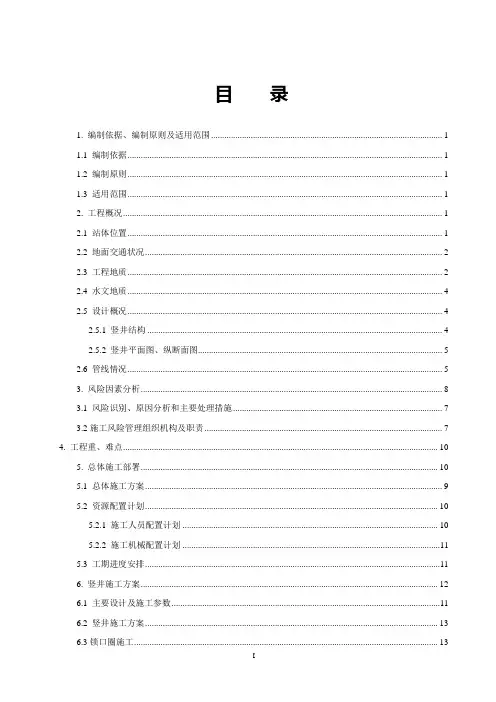

目录1. 编制依据、编制原则及适用范围 (1)1.1 编制依据 (1)1.2 编制原则 (1)1.3 适用范围 (1)2. 工程概况 (1)2.1 站体位置 (1)2.2 地面交通状况 (2)2.3 工程地质 (2)2.4 水文地质 (4)2.5 设计概况 (4)2.5.1 竖井结构 (4)2.5.2 竖井平面图、纵断面图 (5)2.6 管线情况 (5)3. 风险因素分析 (8)3.1 风险识别、原因分析和主要处理措施 (7)3.2施工风险管理组织机构及职责 (7)4. 工程重、难点 (10)5. 总体施工部署 (10)5.1 总体施工方案 (9)5.2 资源配置计划 (10)5.2.1 施工人员配置计划 (10)5.2.2 施工机械配置计划 (11)5.3 工期进度安排 (11)6. 竖井施工方案 (12)6.1 主要设计及施工参数 (11)6.2 竖井施工方案 (13)6.3锁口圈施工 (13)6.3.1.土方开挖 (13)6.3.2 钢筋绑扎 (14)6.3.3预埋件安装 (16)6.2.4混凝土工程 (16)6.4竖井施工 (18)6.4.1施工准备 (18)6.4.2钢格栅加工 (18)6.4.3竖井开挖 (19)6.4.4格栅架设 (23)6.4.5喷射混凝土 (23)6.4.6加强环梁施工 (24)6.4.7回填注浆 (26)6.4.8封底施工 (27)6.4.9施工注意事项 (27)6.5风险源的专项施工方案及措施 (28)6.5.1针对地质风险的施工措施 (28)6.5.2针对深基坑风险的施工措施 (28)6.5.3保证电力、燃气和电信管线安全的施工措施 (28)6.5.4保证热力管线安全的施工措施 (28)7. 降水施工 (31)8. 监控量测 (31)8.1 施工监控量测的主要目的与对象 (30)8.2 施工监控量测布置 (31)9. 施工保证措施 (33)9.1 质量管理及保证措施 (32)9.1.1 质量管理 (32)9.1.2 质量保证措施 (33)9.2安全保证措施 (35)9.2.1土方开挖安全保障措施 (35)9.2.2钢筋工程施工安全保障措施 (36)9.2.3模板、混凝土施工安全保障措施 (37)9.2.4抓斗提升安全保障措施 (39)9.2.5安全用电措施 (41)9.3文明施工、环境保护保障措施 (41)9.4绿色施工 (43)10. 应急预案 (44)10.1应急救援责任制及组织机构 (43)10.2应急救援小组的主要职责 (43)10.3应急救援小组组长、副组长及成员的职责与分工 (44)10.4安全事故应急救援流程 (44)10.5主要应急措施 (44)10.5.1基坑失稳应急措施 (45)10.5.2突泥涌水应急措施 (45)10.5.3燃气管线泄漏的应急措施 (45)10.5.4管线变形过大应急措施 (45)11. 安全风险控制的组织管理措施 (47)11.1成立项目安全生产领导小组 (46)11.2成立项目质量控制领导小组 (46)11.3成立项目风险控制领导小组 (46)11.4实行风险预告管理 (46)11.5执行风险源现场巡查制度 (47)11.6做好现场抢险物资准备 (47)11.7施工组织安排及劳材机配置 (47)11.8主要仪器设备配备计划 (48)11.9联系电话 (48)***站1#竖井开挖与支护安全专项施工方案1. 编制依据、编制原则及适用范围1.1 编制依据1.《***地铁12号线工程***站施工1#竖井结构施工图》;2.根据目前我施工单位掌握的现场勘测资料;3.根据目前施工情况和工期的要求;4.现行国家、行业相关技术规范、要求、标准及***有关安全、质量、工程验收等方面的地方性法规和行业标准、法律和法规;5.我施工单位现有的施工技术、施工管理和机械设备配备能力;6.我单位多年从事类似工程的施工经验。
1号风道竖井开挖与支护交底

1. 本表由施工单位填写、交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1. 本表由施工单位填写、交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1. 本表由施工单位填写、交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
图1-1
图2-1
图2-2
图3-1
图3-2
图5-1
图6-1
图7-1。
地铁工程土建施工竖井及横通道安全专项施工方案

地铁工程土建施工竖井及横通道安全专项施工方案目录1、编制依据及原则 (1)1.1、编制依据 (1)1.2、编制原则 (1)2、工程概况 (1)2.1竖井设置情况 (1)2.2、竖井及横通道结构 (2)2.2、水文地质情况 (2)2.3、工程重难点分析 (5)3、竖井及横通道施工方案 (5)3.1、总体施工方案 (5)3.2、总体施工流程 (5)3.3、人员上下竖井方案 (6)3.4、出土方案 (6)3.5、提升井架 (7)3.5.1、井架设计 (7)3.5.2、行走梁受力验算 (8)3.5.3、横梁受力验算 (8)3.5.4、立柱计算 (8)3.6、通风及空压机方案 (9)3.6.1、施工通风量计算 (9)3.6.2、空压机选择 (9)4、主要施工工艺及方法 (9)4.1、竖井锁口圈施工 (9)4.2、竖井施工 (10)4.2.1、支护参数 (10)4.2.2、竖井施工工序 (10)4.2.3、竖井开挖 (11)4.3、横通道施工 (11)4.3.1、支护参数 (11)4.3.2、横通道施工工序 (11)4.4、超前注浆加固 (13)4.4.1、超前注浆加固设计 (13)4.4.2、超前注浆注意事项 (13)4.4.3 、注浆中异常情况的处理 (13)4.5、初支背后注浆 (14)4.6、格栅加工及安装 (14)4.6.1、格栅加工 (14)4.6.2、格栅安装 (15)4.6.3、锁脚锚管与防沉降措施 (16)4.6.4、工艺要求、标准 (16)4.7、喷射混凝土 (17)4.7.1、潮喷混凝土施工工艺 (17)4.7.2、潮喷混凝土施工技术要求 (17)4.8、竖井封底 (18)4.9、马头门施工 (18)4.10、封端墙 (19)4.11、横通道及竖井二衬 (20)4.12、超前预报 (20)4.13、坍塌或空洞处理 (21)4.14、突然涌水、涌砂预防处理措施 (21)5、管线保护 (21)5.1、管线保护技术保障措施 (21)6、监控量测 (22)6.1、监测布置图 (22)6.2、监控测量内容 (25)6.3、监测控制值 (27)6.4、监测预警值 (27)7、进度计划 (28)8、机械设备及人员配置 (28)8.2、劳力安排 (29)9、质量保证措施 (29)9.1、组织保证措施 (29)9.2、隐蔽工程质量保证措施 (30)9.3、质量记录管理 (30)10、安全保证措施 (31)10.1、施工现场安全措施 (31)10.2机械作业及设备使用安全措施 (31)10.3、竖井口物料吊运安全技术措施 (32)11、文明施工及环境保护措施 (32)11.1、施工现场管理措施 (32)11.2、环境卫生管理措施 (33)11.3、减少粉尘措施 (33)11.4、噪音控制措施 (33)12、施工应急预案 (34)12.1、应急抢险队伍 (34)12.2、应急抢险的器材、设备 (34)12.3、各类突发事故的应急措施 (34)12.3.1、竖井工程风险预防及突发事故的应急措施 (34)12.3.2、建筑物等施工风险预防及突发事故应急措施 (35)12.3.3、大型机械设备操作风险预防及突发事故预防措施 (35)1、编制依据及原则1.1、编制依据1)《建筑变形测量规范》(JGJ8-2007)2)《地下铁道、轻轨交通工程测量规范》(GB50308-1999)3)《地下工程防水技术规范》(GB50108-2001)4)《建筑基坑支护技术规程》(JGJ120-99)5)《城市地下管线探测技术规程》(CJJ61-2003)6)《钢结构工程施工质量验收规范》(GB50205-2001)7)国家及北京市、行业有关地下工程施工的法律、法规;8)《北京地铁14号线04标段竖井设计施工图》;9)《北京地铁14号线(01合同段)岩土工程勘察报告(2009地铁详勘14-10)》10)项目进场后现场踏勘、调查取得的资料;11)本企业从事类似工程施工经验。
地铁工程横通道联络通道开挖支护施工

地铁工程横通道联络通道开挖支护施工地铁工程横通道、联络通道开挖及支护施工1) 竖井与横通道衔接面施工(1)马头门的破除及加固措施①施工竖井初期支护至马头门段时,于马头门轮廓外竖向分层插入加强钢筋形成一暗梁式环框。
②在马头门段采用双排小导管施作超前支护,施作拱部120°范围,环向间距30cm,每两榀格栅打一环小导管,搭接1.5 m。
注浆浆液采用改性水玻璃(水玻璃+10~20%的硫酸+微量碳酸钠) 。
③竖井马头门开洞前,先设置临时支撑,在开洞侧井壁上方预切槽设置加强钢格栅。
开洞处截断竖井格栅钢架支立一榀马头门格栅钢架,将截断竖井格栅钢架与马头门格栅钢架焊接,其后并立两榀马头门格栅钢架,以加强支护。
施作方法详见"竖井过渡马头门加强方案示意图"。
竖井模板示意图(2) 竖井过渡马头门段开挖步骤,详见"竖井过渡马头门段开挖步骤示意图"。
①开挖竖井至横通道马头门上台阶底;②开挖马头门上台阶并施作初期支护约3m;③开挖竖井至横通道马头门下台阶;④开挖马头门下台阶并施作初期支护约2m;⑤竖井开挖至设计标高。
2) 横通道的开挖支护横通道断面为马蹄形,全长8m,分为两段施工,第一段为马头门段,长5m,第二段为标准横通道,长3m。
施工分段及剖面见"竖井马头门、标准横通道及联络通道剖面示意图、"。
(1) 马头门段和标准横通道段的施工①马头门段段采用上下台阶法施工,上台阶和下台阶间内控制在4~5m,先在拱部120°范围内设Ф42(δ=3.25mm) 注浆小导管,管长3.0m,环向间距30cm,每0.75 m设一榀钢格栅,每两榀格栅打一环小导管,保证搭接1.5 m。
小导管施作后,注改性水玻璃加固地层。
小导管注浆施工工艺详见第10章2节"超前小导管施工工艺"。
超前支护施作后,人工开挖上台阶土体,每掘进0.75 m及时施作初期支护。
沈阳地铁一号线暗挖区间竖井和横通道施工技术

地铁暗挖区间竖井和横通道施工技术摘要:为保证暗挖区道施工的顺利进行,介绍了竖井开挖与横通道开挖相结合的施工的一些关键技术,横通道二衬砼施工技术,这些施工技术可供同类工程参考。
关键词:暗挖区间;竖井;横通道;施工一、工程概况沈阳地铁一号线保工街站~铁西广场站区间2号竖井位于区间渡线处,且位于左线大断面一侧,其与施工横通道中心里程为DK9+060。
竖井断面设计净尺寸为4.6m ×6.4m,壁厚为350mm,开挖深度为21.093m。
竖井采用倒挂井壁法施工,从上而下随开挖随架设钢格栅、挂钢筋网、打设锁脚锚杆、架设临时横向支撑、喷射混凝土,及时对锚杆进行注浆。
施工横通道采用拱型结构,直墙断面,长度为38m,开挖断面为5.7m×12.5m,初支厚度为350mm。
横通道采用中隔壁法进行开挖,分上中下三个导洞进行。
竖井立面图二、方案比选(1)原设计方案首先进行竖井开挖及支护,同时架设临时支撑,等竖井开挖至底部并进行封底后,再进行横通道的施工。
(2)实施方案由于横通道高,如等竖井开挖至底部后才进行横通道的施工,势必要搭设较高的施工操作平台,且操作平台需分阶度进行拆除,费工也费时,同时安全性也不好。
经过认真分析,此方案不可取,在结构受力上也不合理,如在已成形竖井壁上开设横通道上导洞马头门时,拱脚处将会产生应力集中,使竖井壁产生较大的不利影响;经济上也是不利的,既要搭设操作平台,同时也使马头门处产生较多的建筑废渣,弄费较大的资源。
经过专家指导,最后采用竖井施工与横通道施工相结合的方法进行,即竖井向下开挖至横通道上导洞下部时,视情况封闭竖井底,进行横通道上导洞的开挖及初支,等上导洞初支封闭成环8m以上时,再进行竖井的开挖,依此情况开挖至横通道中导洞时,进行中导洞的开挖及初支,最后开挖至竖井底,施工下导洞。
实践证明,根据现场施工及监测情况分析,方法非常可行,达到了施工简便、安全及经济的特点。
三、方案实施1、竖井锁口圈梁施工锁口圈梁为钢筋混凝土现浇结构,是整个竖井的一个保护帽,由于场地比较窄,要求其设置在地基承载力较高的地层上,以承受井口提升架系统传递过来的荷载。
城市轨道交通工程竖井及横通道暗挖施工技术研究

城市轨道交通工程竖井及横通道暗挖施工技术研究发布时间:2021-09-13T15:06:36.490Z 来源:《基层建设》2021年第17期作者:赵静涛[导读] 摘要:新时代,我国城市轨道交通工程获得了快速发展。
西安市轨道交通集团有限公司建设分公司陕西西安 710008摘要:新时代,我国城市轨道交通工程获得了快速发展。
借助地铁与地面交通的配套建设,不仅提高了城市交通流动速度,也较好的改善了城市汽车拥堵现象。
本文以此为出发点选取城市轨道交通工程作为研究对象,在说明西安地铁八号线工程新长区间2#及3#竖井横通道开挖及支护专项施工概况后,分别从竖井施工技术、横通道暗挖施工技术两个方面,对其进行了具体讨论。
关键词:城市轨道交通工程;竖井;横通道;暗挖施工;技术在城市轨道交通工程中,对于暗挖施工方案的应用相对较多,由于开挖方法多元,可以减少对施工周边环境的影响。
并且,为了缩短施工周期,一般可以借助暗挖区间设置竖井的办法,从横通道进入正线施工。
以西安为例,该城市既有老城市的历史,也有新城市规划下的设施建设。
因而,在建设轨道交通时可以借助该方案化解建设中潜在的隐患与风险,并做好对周边环境的保护、保障正线施工的安全作业等。
1、工程概况以西安地铁八号线工程为例,在1标段新长区(从新植物园~长鸣路段)间内,本标段跨越地貌单元有皂河I、III级阶地、黄土梁洼、少陵塬以及浐河III级阶地。
地质条件复杂、施工中无需降水,但地下水对钢筋混凝土个有弱腐蚀性。
区间在里程YCK12+050.468、YCK12+200.0(2#区间)、YCK12+700.0(3#区间)处设置3座施工竖井及横通道。
其中2#区间竖井尺寸为4.6m*6.9m、横通道尺寸为4.8m*6.1m/5.8m*16.734m;暗挖深度为35.18m,横通道长70.836m。
3#竖井尺寸为4.6m*6.9m、横通道尺寸为4.8m*6.1m/5.6m*11.27m;井深约为32.1m,横通道长56.686m,两区间竖井采用倒挂井壁法施工,横通道采用台阶临时仰供法施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(8)施工过程中必须加强竖井井壁和横通道收敛及周边地面沉降的监控量测工作,及时提供一手数据,及时分析,发现有异常变化立即通知施工人员暂停施工,采取可靠的保证措施后再继续施工。
(9)现场必须预备足够的抽水泵、排水管、方木及雨衣雨鞋等防汛抢险物资。
(1)施工用风采用固定2*35KW空压机供风。
(2)当多个洞口须集中供风时,可选在适中位置,但应靠近风量较大的洞口。空压机站应设置防雨棚。
(3)隧道内工作面风压不应少于0.5MPa,高压风管采用直径40mm管提供供风。高压风管应敷设平顺,接头严密,不漏风;
(4 )高压风管在安装前应进行检查,当有裂纹、创伤、凹陷等现场不得使用,管内不得保留有残余杂物和其他赃物。高压风管使用应有专人负责检查、养护。
(4)碴土垂直起吊前后及过程中,电葫芦运行下方不得站人或行走;
(5)竖井上下的钢爬梯和电葫芦起吊区域应设置隔离措施;
(7)施工现场树立安全标识,严禁闲杂人员进入施工现场。
(8)渣土应及时清运出场,车辆出入工地门口必须冲洗车轮,不得污染场区外路面;每天派人打扫运输车辆经过的道路,维护市容环境卫生。
(9)各种噪音大的机械设备需采取隔音降噪措施,防止噪声扰民,以避免民扰。
(3)开挖时根据地质岩层情况采用手扶式冲击钻或人工进行开挖。每循环开挖进尺为0.4m~0.5m。渣土倒运至竖井出渣斗内,采用抓斗桥式起重机垂直提升出渣。每个洞室分上、下2个台阶开挖,每个台阶纵向步距为3~5m,上下通道之间纵向错开5~6m,导洞台阶采用预留核心土施工。每开挖一台阶应及时施作锚喷支护、安设钢架。
(4)通道周边轮廓尽量圆顺,减少应力集中。
六、竖井及通道开挖示意图
1、竖井及通道立面开挖示意图
七、应注意事项:
(1)开挖时随时根据监测结果不断进行施工参数的调整和优化,及时架设支撑、超前注浆预加固,以减少围护结构变形,确保周边环境稳定。
(2)基坑顶部2m内严禁堆载,以防基坑失稳塌陷。
(3)由于竖井及横通道开挖过程中上下通道由焊接的临时爬梯组成,上下竖井时注意防滑,在通道内不得留有工具和杂物,如有发现,立即清除。
②竖井开挖支护同时,上下竖井的钢爬梯应同步跟进搭设.
③当土方开挖至马头门位置上方时,应在竖井内应对位置预先打设双排小导管A25*2.75(L=4m),环向间距300mm水平倾角与横通道平行。
④竖井开挖至设计标高后,预先浇筑一层100mm厚C20混凝土垫层,及时进行封底砼施工。竖井底板采用C20回填混凝土,厚350mm。
(1)通道顶标高为30.028m,基底标高为10.128m,开挖高度19.9m,初衬厚300~350mm,采用采用多台阶施工,弧形导坑预留核心土开挖,并假设临时仰拱。施工时采取“管超前、严注浆、短进尺、强支护、快封闭、勤量测”的原则进行。
(2)通道初期支护以喷射混凝土、锚杆、格栅钢架、钢筋网及临时仰拱和中隔墙为主要支护手段。施工中必须严格按照初期支护施做顺序施做,保证“早封闭”。初期支护施工顺序为:超前注浆小导管施工→土石方开挖→超欠挖处理→初喷混凝土→挂网→立钢架→施做锚杆→喷射混凝土→施做下一循环。
(2)严格超前注浆加固土层,控制土方开挖步距,严禁超挖;对环向开挖轮廓方向的扩挖、超挖,需采用喷射砼填充密实。
(3)开挖后应尽量减少对周边土的扰动。
九、安全生产及文明施工
(1)对所有参与施工人员进行上岗前的安全教育,经培训考核合格后,方可上岗作业。
(2)施工现场人员必须戴安全帽、着防护服;
(3)现场特殊工种作业人员必须持证上岗,严禁随便用工;
(13)配合技术人员做好超前探工作,如发现土质变化及渗水异常,应及时做出反应,保证安全施工
八、开挖质量要求
1、每道工序必须经过现场技术人员、现场监理工程师认可后才能进入下道工序施工,必须作到工完料清;
2、技术人员、质量检查人员必须对所施工的技术、质量等进行检查、控制,施工质量必须达规范及相关要求;
(1)施工顺序不合理:应严格按施工方案规定的施工顺序进行土方开挖施工,注意开挖分部、分层依次循环开挖,并同步预留集水坑以变及时抽排水。
技术交底记录
编号
表C2-1
工程名称
地铁16号线工程达官营站
交底日期
2015年8月10日
施工单位
中铁十五局集团有限公司北京地铁16号线工程土建施工19合同段项目经理部
分项工程名称
L1竖井及连通道
交底提要
竖井及通道土方开挖施工技术交底
一、工程概况
施工竖井结构开挖长7.8m、宽5.2m、深约36.775m,壁厚350mm,全断面每次进尺0.5~0.75m,采用倒挂井壁法施工,网喷混凝土+格栅钢架支护。施工通道采用矿山法施工,主要服务于车站主体结构施工。横通道前半段(车站主体范围以外)为高通道结构形式、后半段(车站主体范围以内)采用上、下高通道结构形式。通道结构为单跨多层直墙结构断面,高通道结构开挖宽4.7m、高20m,初支厚度350mm;上通道开挖宽4.6m、高7.4m,初支厚度300mm;下通道结构开挖宽4.6m、高7.2m。
1、施工工艺流程:
测量放样→超前注浆预加固土层→分层人工开挖→架设钢筋格栅→喷射混凝土→循环开挖至设计标高及基坑清理→基坑验收。
竖井采用上小下大的断面形式,竖井东部侧壁上部收口300mm,竖井1~5榀格栅钢架为避开电力管沟统一缩小300mm,待避开管沟之后6~10榀每往下按照每榀渐宽50mm左右逐步过渡至原设计宽度,第11榀恢复设计值。以避开电力管沟与电力检查井。后期对竖井上部与垂直电梯侧墙冲突部位进行凿除,以施工垂直电梯侧墙。
(3)设置集水井
在竖井底板施工时,应在距离竖井侧壁不小于1.0m位置设置800×800×500mm的临时集水坑,以汇集基坑内明水,方便采用潜水泵进行抽排。
(4)基坑验收
①基底平整、坚实,无杂物;排水系统良好,无水浸泡;②基坑几何尺寸符合设计要求;③基底标高符合要求;④地基承载力符合设计要求。
五、通道开挖
(10)避免扬尘污染,砂石料及施工现场应经常洒水降尘。
(11)现场生活区室内外清洁,不随意乱扔乱倒废弃物。
(12)施工现场的雨水等,需进入沉淀池后,方可排入市政污水管道。
审核人
交底人
接收交底人
1、本表由施工单位填写,交底单位与接受交底单位各存一份。
2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
(1)机具:空压机、装载机、抓斗桥式起重机、镐、铁锹、风镐、自卸车、电瓶车等。
(2)测量设备:线锤、钢卷尺、水准仪、全站仪等。
三、作业条件
1.开挖和运输设备准备就绪。
2.提前25天对竖井及风道进行降水,确保开挖在无水情况下施工。
3.配置钢架加工及试拼设备,准备钢架加工场及储存3榀以上钢架。
4.施工用风:
(10)施工过程中,要有专人巡视地下、地上变化情况,一旦发现险情,应立即通知井下作业人员停止作业,确保人员安全撤离。
(11)开挖时应严格按要求放坡,操作时应随时注意土体土质变动情况,如发部分坍塌现象,应及时汇报给值班技术员,待采取加固措施后,确定安全,方可进行施工;
(12)用电动三轮运土,应严格遵照操作规程,按规定小心驾驶,禁止超速和不规范驾驶;
6.施工用电:
(1)施工用电才采用三级配电逐级保护方式;
(2)低压供电采用380v/220V三相五线系统;
(3)照明电压,作业地段宜36v;
(4)低压线路未端的电压降不得大于10%。
四、竖井开挖
竖井地面标高为45.1m,基底标高为8.326m,净空为7.1m×4.5m,初衬厚350mm,竖井土方开挖采用人工开挖,垂直提升系统出碴。开挖时人工将碴土装运入提升土斗,提升架电葫芦提升至井口外,水平运输堆卸在临时囤土场,再采用装载机装入自卸汽车运至业主指定的碴土消纳场。
(4)竖井开挖(横通道导洞开挖)后及时安装格栅钢架,并喷射混凝土,做好开挖面的及时封闭,保证工作面的安全。
(5)竖井施工影响范围内(竖井长边锁口圈梁外侧4m内)的电力管沟与电力检查井内设置临时支撑加固,如有必要检查井底部采用小导管加强注浆处理,确保竖井及电力检查井安全。
(6)开挖过程中应做好地质情况的施工记录,为车站主体结构施工提供风险分析资料。
竖井立面图:
竖井及横通道图
①竖井土方开挖与初期支护循环进尺应严格按设计格栅间距进行,做到随挖随支,每挖一步立即支护格栅一榀,严禁超挖。根据设计图纸钢筋格栅步距,土方开挖每步深度为0.375~0.75m,局部随格栅加密步距减小;土方开挖时,基坑采用全断面、分层开挖,首先开挖中部土体,在临近竖井侧壁四周暂时预留不小于0.5m的台阶,待中部土体开挖完成后再开挖预留台阶及初支轮廓部分土体,以尽量缩短竖井侧壁的悬空时间,避免产生较大沉降;然后,及时架设钢筋格栅和I22a工字钢横撑,及时喷射砼形成封闭支护,保证围护结构符合设计。在土方开挖过程中,应加强监控量测,及时分析处理监测数据,以更好的指导施工,根据实际需要及时调整支护参数,确保竖井结构和人员施工安全。
5.施工用水:
(1)工作面用的水压不应少于0.3MPa,水管直径50mm。管路敷设应平顺,接头严密,不漏水。
(2)洞内水管管路应敷设在电缆、电线相对的一侧,不得妨碍运输;当与水沟同侧时,不得影响排水。
(3)钢管在安装前应进行检查,有裂纹、创伤、凹陷等现场不得使用,管内不得保留有残余杂物和其他赃物。管路使用应有专人负责检查ห้องสมุดไป่ตู้养护。冬期施工注意管道保温。
竖井地面标高为45.10m,43.06m以上为杂填土,43.06~41.66为粉土填土,41.46~34.56m圆砾卵石层,34.56~33.36m为粉质粘土层,23.36~25.36m为卵石5层,25.36~21.76m为卵石7层,21.76~16.26m为强风化砾岩,以下为强风化泥岩层。
