肥槽回填土技术交底

合集下载

肥槽回填技术交底

肥槽回填技术交底
5.2 夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
5.3 基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
5.4 管沟中的管线,肥槽内从建筑物伸出的各种管线,均应妥善保护后,再按规定回填土料,不得碰坏。
5.5 回填土过程中注意保护防水保护层,严禁随意破坏,防水保护层聚苯板应比回填土高10cm,禁止回填土直接与防水接触。
6.5 操作时不得用力推拉或按压手柄,转弯时不得用力过猛,严禁急转弯,行驶速度控制在6m/min。
6.6 两台以上夯机在同一工作面时, 前后间距不小于10m。
6.7 作业后切断电源,卷好电缆,做好清洁保养工作,如有破损,应及时修理或更换。维修或作业间断时应切断电源。
6.8 回填土时,注意边坡变化,由于回填时夯实的振动有可能造成局部坍塌,如有异常情况应即时通知管理员,并加强自我防护意识,采取即时措施。
项次
项目
允许偏差பைடு நூலகம்mm)
检验方法
1
顶面标高
+0,-50
用水准仪或拉线尺量检查
2
表面平整度
20
用2m靠尺与楔形尺量检查
回填土工程允许偏差
技术负责人: 交底人: 接交人:
工程名称
交底部位
工程编号
日期
交底内容:肥槽回填土施工
5 成品保护
5.1 施工时,对定位标准桩、轴线引桩、标准水准点等,填运土时不得撞碰,并应定期复测与检查这些标准桩点是否正确。
工程名称
交底部位
工程编号
日期
交底内容:肥槽回填土施工
1 施工准备
1.1 施工范围:本交底施工范围为地下肥槽范围内2:8灰土回填。

肥槽回填技术交底

肥槽回填技术交底
2.4.3煤气管道处应加固后,再进行回填土。将肥槽内、地坪上的积水和有机物等清理干净。
2.4.4施工前,应做好水平标志,以控制回填土的高度或厚度。如在基槽边坡上弹线;室内和散水的边墙上弹上水平线或地坪上钉上标高控制木桩。
3施工工艺及施工操作要点
3.1工艺流程:基槽底清理→检验土质→过筛→灰土搅拌→分层铺土、耙平→夯打密实→检验密实度→修整找平验收
技术负责人: 交底人: 接交人:
6安全文明生产措施
6.1施工前必须组织全体施工人员进行安全交底,进入现场必须佩带好安全帽,带好个人防护用品。
6.2施工前检查机械线路是否符合要求,用电保护接地良好,各传动部件均正常后方可施工。
6.3操作和传递导线人员要求必须两人配合作业,一人打夯,一人顺电线。
6.4蛙式打夯机作业时,电缆线不应张拉过紧,应保证有3~4m的余量,递线人员应依照夯实线路随时调整,电缆线不得打结和缠绕,作业中移动电缆线时应停机进行。
6.5操作时不得用力推拉或按压手柄,转弯时不得用力过猛,严禁急转弯,行驶速度控制在6m/min。
6.6两台以上夯机在同一工作面时,前后间距不小于10m。
6.7作业后切断电源,卷好电缆,做好清洁保养工作,如有破损,应及时修理或更换。维修或作业间断时应切断电源。
6.8回填土时,注意边坡变化,由于回填时夯实的振动有可能造成局部坍塌,如有异常情况应即时通知管理员,并加强自我防护意识,采取即时措施。
2.2.2拌合用灰采用袋装白灰。
2.3人员安排
本工程肥槽土方回填施工时分为两个班组,每个班组10人。
2.4作业条件
2.4.1根据土工击实试验确定每层灰土虚铺厚度250mm,三遍夯实后为200mm,干密度要求1.61g/cm3。
2.4.2回填前应对地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。

肥槽土方回填施工技术交底(示范文本)

肥槽土方回填施工技术交底(示范文本)

肥槽土方回填施工技术交底(示范文本) 交底内容:一、材料要求及主要机具白灰、蛙式打夯机、小型压路机等二、作业条件(1)需回填部位的结构混凝土强度全部达到设计要求强度的100%以上。

(2)标准击实试验:土方回填料确定后,项目部质检员、试验员邀请监理工程师见证在回填存土场地或供土场区内进行取样,抽取的土样应具有代表性,各土层和各性状的士都应包括。

土样抽取后送实验室做标准击实试验,确定最优含水率下的最大干密度。

(3)外墙防水及聚苯板已粘贴完成三、施工工艺1、回填工艺:基坑底地坪上清理f检验土质一分层铺土一分层夯压密实一检验密实度f修整找平验收2、施工方法由于现场不同区域施工进度不同,有部分车库区域进行预留,导致部分区域土方回填施工不能在同一个时间段内进行,因此,先进行土方回填的区域在交接处做好留槎(45°斜槎),保证两个时间段的回填土方在交接处能结合紧密,从而满足设计要求。

具体施工方法如下所示:(1)回填土的土质应符合设计要求及施工规范的相关规定,施工前根据规范要求需过筛时(回填素土粒径不大于50mm),应在槽边或存土点过筛,回填土含水率过小时,应适当洒水,过大时应将原土摊开凉晒;(2)回填土施工时,首先将基底内的杂物清理干净,特别是槽边掉下的虚土、木方,以及树叶、木屑、塑料袋等垃圾杂物;在防水保护层上弹出铺土厚度水平控制线。

素土施工时,应适当控制含水量。

工地检验方法是:用手将素土紧握成团,落地开花为宜。

如土料水分过大或不足时,应晾干或洒水润湿。

(3)铺土:回填土施工时,小型机械将土铺平,每步铺土厚度为250〜30Omm(人工夯实的铺土厚度不大于250mm),铺完土打夯前用木耙找平。

(4)夯实:回填的夯实采蛙式或垂直打夯机夯实,每步夯击3〜4遍,打夯时应一夯压半夯,夯夯相接,行行相接,纵横交叉;机械打夯完成后,靠墙边及转角处配合人工夯实,打夯要领为“夯高过膝,一夯压半夯,夯排三次”。

(5)回填土施工缝的留设:素士分段施工时,不得在墙体转角处留接槎,上下两层素土的接槎距离不得小于500mm,施工缝位置按每层500mm宽留出踏步槎。

肥槽回填施工技术交底(精品文档)

肥槽回填施工技术交底(精品文档)

(3).施工前应根据本工程特点、填方土料种类、密实度要求、施工条件等,合理确定填方土料含水率
控制范围、虚铺厚度和压实遍数。
(4).土料:选用不含有机杂质的粉质粘土,使用前应过筛,其粒径不大于 50 ㎜。
(5).石灰:选用袋装石灰粉。
2.机具准备
准备好所用的小型立式打夯机、蛙式打夯机、手推车、筛子(孔径 40 ㎜~60 ㎜)、木耙、铁锹(尖头、
技术交底记录
工程名称
表 C2-1
61623 物业楼及地下车库工程
编号 交底日期
2007-5-30
施工单位
中国新兴建设开发总公司第三公司
分项工程名称
பைடு நூலகம்地基与基础
交底提要 肥槽回填土 交底内容:
一、 施工准备
1.作业条件
(1).回填前,应对基础进行检查验收,并要办好隐检手续,方可进行回填土。
(2).肥槽内的积水和杂物等清理干净。
苫布覆盖, 防止遭受雨淋。
3.灰土的配比为 2:8(灰土体积比)。严格执行配合比,拌合时必须均匀一致,至少翻拌 3 次,拌合 好的灰土颜色应一致,要求随用随拌。灰土施工时,应适当控制含水率(现场检验的方法是:用手将灰土
紧握成团,两指轻捏即碎为宜)。
4.回填土应分层摊铺(摊铺要求:墙外皮 800mm 范围以内为 2:8 灰土,以外为素土)。 作业面小于 800mm 时,采用小型立式打夯机,每层虚铺厚度为 100 ㎜~150 ㎜。作业面大 于 800mm 时,采用蛙式打夯机,每层虚铺厚度为 200 ㎜~250 ㎜。灰土要做到“四随”(随
平头)、2m 靠尺、胶皮管、小线和钢尺及雨季施工所用的防雨苫布等。
二、操作工艺
工艺流程:肥槽内杂物清理→检验土质→灰土拌合→分层铺土、耙平→接茬留置→夯打密实→检验密

肥槽回填技术交底

肥槽回填技术交底
审核人
交底人
接受交底人
4.4.5回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯,坑(槽)底有有机杂物或落土清理。这些问题均应在施工中认真执行规范的有关各项规定,并要严格检查,发现问题及时纠正。
4.4.6回填土夯压不密:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯实。
5施工保证措施
5.1质量保证措施
5.1.1土方填筑时,对填筑段应选派有经验的工程技术人员在现场填筑中进行监督并密切配合监理工程师的检查工作。
5.1.2试验干容重不合格的不得进行下道工序。
5.1.3在土方填筑过程中,安排专职试验员分步取样,检测合格后方可进行下步土的回填。
5.1.4在堆土料场,不定期对土料的含水量进行检查,对于含水量较高的土料应及时翻晒,待其含水量达到要求后方可进行回填。
9)找平与验收:灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处应用铁锹铲平;低洼处应及时补打灰土。
审核人
交底人
接受交底人
技 术 交 底 记 录
资料编号
表 C2-1
工程名称
交底日期
施工单位
分项工程名称
回填土
交底提要
肥槽回填技术交底内容
交底内容:
4.3质量标准
4.3.1基底处理,必须符合设计要求或施工规范的规定。
材料名称
质量要求
素土
选用粉质粘土,不得含有有机杂质或使用耕植土,使用前过筛。
1.2.3劳动力计划
本工程回填土工程量虽然不大,但是施工工期短,施工作业面小,对本工程的施工造成影响,因此,必须合理安排劳动力,对现场操作工人随时进行调整,确保高峰期不少于30人。

肥槽回填土技术交底

肥槽回填土技术交底

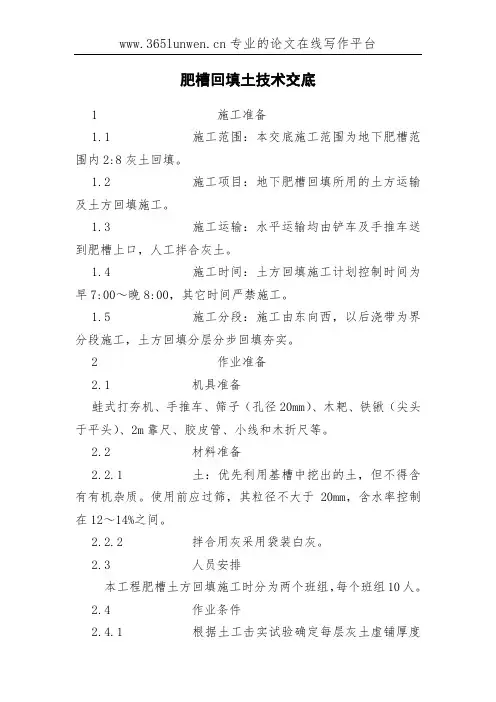

专业的论文在线写作平台
肥槽回填土技术交底
1 施工准备
1.1 施工范围:本交底施工范围为地下肥槽范围内2:8灰土回填。

1.2 施工项目:地下肥槽回填所用的土方运输及土方回填施工。

1.3 施工运输:水平运输均由铲车及手推车送到肥槽上口,人工拌合灰土。

1.4 施工时间:土方回填施工计划控制时间为早7:00~晚8:00,其它时间严禁施工。

1.5 施工分段:施工由东向西,以后浇带为界分段施工,土方回填分层分步回填夯实。

2 作业准备
2.1 机具准备
蛙式打夯机、手推车、筛子(孔径20mm)、木耙、铁锹(尖头于平头)、2m靠尺、胶皮管、小线和木折尺等。

2.2 材料准备
2.2.1 土:优先利用基槽中挖出的土,但不得含有有机杂质。

使用前应过筛,其粒径不大于20mm,含水率控制在12~14%之间。

2.2.2 拌合用灰采用袋装白灰。

2.3 人员安排
本工程肥槽土方回填施工时分为两个班组,每个班组10人。

2.4 作业条件
2.4.1 根据土工击实试验确定每层灰土虚铺厚度。

肥槽土方回填技术交底

肥槽土方回填技术交底

干容重大于 15.5kN/m³。 4、成品保护及应注意的其他问题 4.1、施工前,肥槽上口必须采取可靠的安全防护措施,并设专人巡视,随即观察肥
槽上口及护坡动态,发现有不安全因素出现,立即停止回填作业,确保施工人员的安全。 2.施工时,应合理安排施工顺序,夜晚施工时应有足够的照明设施,防止铺填超厚。
工艺流程:肥槽பைடு நூலகம்杂物清理→检验土质→灰土拌合→分层铺土、耙平→接茬留置→
夯打密实→检验密实度→修整找平验收
2.1、回填土前应将肥槽内的积水、垃圾等杂物清理干净。 2.2、检验回填土的质量有无杂物。严格控制回填用土的含水量,回填用土进场后, 及时用苫布覆盖, 防止遭受雨淋。 2.3、灰土的配比为 2:8(灰土体积比)。严格执行配合比,拌合时必须均匀一致, 至少翻拌 3 次,拌合好的灰土颜色应一致,要求随用随拌。灰土施工时,应适当控制含 水率(现场检验的方法是:用手将灰土紧握成团,两指轻捏即碎为宜)。 2.4、回填土应分层摊铺(摊铺要求:墙外皮 500mm 范围以内为 2:8 灰土,以外为 素土)。作业面小于 500mm 时,采用小型立式打夯机,每层虚铺厚度为 100 ㎜~150 ㎜。 作业面大于 500mm 时,采用蛙式打夯机,每层虚铺厚度为 200 ㎜~250 ㎜。灰土要做到 “四随”(随筛、随拌、随铺、随夯)施工法施工,当天所铺灰土要当天夯实完毕。 2.5、回填土应从肥槽四周每一侧的中间部位向两边分层摊铺,铺摊后随时耙平、并 夯实,使四周的每一侧的中间部位高出四个大角约 1 米左右,每个大角处均设集水坑, 每个集水坑均配备潜水泵一台,当肥槽内有水时及时排出。 2.6、回填土接槎留置:回填土分段施工时,要严格按施工规范的规定操作,上下两 层回填土的接茬距离不得小于 500mm。铺摊时应从留槎处多铺 800mm,夯实时夯过接茬 600mm,接茬时用铁锹在留茬处垂直切齐,当标高不同时,应做成阶梯形接茬。 2.7、回填土分层夯实,打夯应一夯压半夯,夯夯相接,行行相连,纵横交接,每层 夯实 3 遍~4 遍。 2.8、回填土每层夯实后,应按规范规定进行环刀取样,测出干土的质量密度。 2.9、回填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线 铲平。低于标准高程的地方,应补土夯实。 3、质量控制 3.1、土方回填前,基底必须清除干净。 3.2、土质及石灰应符合要求,严格执行配合比,拌合好的灰土颜色应一致。 3.3、严格控制每层的虚铺厚度。 3.4、分层留接茬的位置、方法正确,,接茬密实平整。 3.5、回填结束后,应检查标高、压实程度,按规范规定进行环刀取样。 3.6、回填土质量检验标准(允许偏差):表面平整度 20mm,回填土的压实系数 0.94,

肥槽回填土技术交底+2

肥槽回填土技术交底+2
4、由基础外墙一侧开始、分层铺摊,每层虚铺厚度250 mm,压实后厚度约200mm,填土的标高控制线已在聚苯上弹出,每层铺摊后随之耙平,并逐层采用蛙式打夯机夯实。对于边、角等无法用打夯机处,采用人工进行夯实。打夯机应依此夯打,均匀分布,不留间隙,夯打遍数3~4遍。
5、对于蛙式打夯机打夯,应一夯压一夯,夯夯相连,行行相连,纵横交叉。打夯完的回填土表面无松散、起皮。
3、严禁将倾倒至基坑内的土方直接夯压,必须分层铺土夯实。
4、及时掌握天气情况,准备充足的防雨材料,一旦遇到雨天,立即派人覆盖,避免石灰、土方受淋;尚未夯实的灰土如遇雨淋或明水,应将松软的灰土除掉,并补填灰土夯实。
5、填土全部完成后,应进行表面拉线找平,高出设计标高的地方,依线铲平;低于设计标高的地方,补土夯实。
3、基坑上面必须满挂安全网,任何人员不得向基坑内抛扔物品。
4、采用人工手推车向基坑内填土,基坑边应加挡车地杆,防止手推车坠入基坑,伤害下部施工人员。
5、打夯工人必须按操作技术规程操作,必须带绝缘手套;所有的用电器必须安装漏电保护器。
6、夜间施工必须由足够的照明,防止铺填超厚,夯实质量达不到要求。
7、施工中不能破坏防水层,防水保护层(50mm厚聚苯板)随着填土高度随填随铺。
6、对于人力夯打夯。人工夯铺土厚度200mm,打夯时要求“夯高过膝,一夯压半夯,夯排三次”。
7、在压实填土的过程中应分层取样检验土的干密度和含水率,基槽每10~20 m应不小于1个检验点,并办理取样见证记录,检验点不少于30%;
8、在分段区域,每层接槎部位应修成阶梯形,上下层错缝距离不应小于1m。接缝处的灰土应充分夯实,接槎部位不得在墙角等重要部位。
8、作业人员不得随意抛洒施工垃圾、排放污水等,人为造成环境污染。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6、交叉作业人员不允许在同一垂直方向上操作,要使上部与下部作业人员的位置错开,使下部作业人员的位置能在上部落物的可能坠落半径范围以外,当不能满足要求时,应设置安全隔离层。
2、回填施工根据工程设计,墙外1米范围内使用的回填土为3:7灰土,墙外1米范围以外使用的素土回填,密实系数不小于0.95,施工前要把基槽底的垃圾等杂物清理干净。
3、预留管道回填时,应在完成管沟墙间加固后再进行,并将地坪上的积水和有机物等清理干净。
4、施工前,应抄平做好水平标志,如在基坑(槽)或管沟边坡上,每隔2~3m钉上水平橛;
四、质量要求:
1、基坑底部处理,把垃圾等杂物清理干净。
2、回填的土料,3:7的灰土其含水率符合设计和施工要求,一般达到手握成团,落地开花为适宜。
3、回填土必须按规定分层夯压密实。取样测定夯压实后土的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差不应大于0.08g/cm3,且不应集中,环刀法取样的方法及数量应符合规定。
3、基础的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。
六、应注意的质量问题
1、未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,检验其密实度,符合设计要求才能铺摊上层土。试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未达到设计要求部位应有处理方法和复验结果。
七、安全措施:
1、基坑回填时,基坑下方不得有人,所有的打夯机等要检查电器线路,防止漏电、触电。停机时要关闭电闸。
2、基坑边回填部位应设置警戒线,作业人员在监护下在该区工作,非工作人员不得擅自进入该区。
3、自卸汽车倒土时必须由专人指挥倒车。
4、土方回填时应该由专人指挥回填顺序。
5、在拆除基坑脚手架及回填夯实时应小施工避免破坏防外保护层聚苯板。
4、回填土工程允许偏差
项次
项目
允许偏差(mm)
检验方法
1
顶板标高
+0 -50
用水准仪或拉线尺量检查
2
表面平整度
20
用2m靠尺和楔形塞尺检查
五、成品保护
1、施工时,应注意保护定位桩、轴线桩、标高桩、防止碰撞位移。
2、夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。
三、操作工艺:
1、工艺流程:基坑(槽)底清理→检验土质→分层铺土、耙平→夯打密实→找平验收
2、施工方法及要求:
①填土前应将基坑(槽)底的垃圾杂物等清理干净;基槽回填,必须清理到基础底面标高,将回落的松散土、砂浆、石子等清除干净。
②检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
一、施工准备:
1、主要材料:土、3:7灰土,所选用的素土不得含有有机杂质。使用前应过筛,其粒径不大于50mm。含水率应符合规定,一般达到手握成团,落地开花为适宜。
2、主要机具:木夯、打夯机、手推车、筛子(孔径40~60mm)、木耙、铁锹(平头和尖头)、2m靠尺等
二、作业条件:
1、回填前,应对基础及地下防水层、保护层等进行检查验收。并要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。
2、回填土下沉:因虚铺土超过规定厚度或夯实不够遍数,甚至漏夯,坑(槽)底有机物或落土清理不干净,施工用水渗入垫层中。这些问题均应在施工中认真执行规范规定,发现后及时纠正。
3、管道下部夯填不实:管道下部应按要求填夯回填土,如果漏夯或夯不实会造成管道下方空虚,造成管道折断而渗漏。
4、回填土夯压不密实,应在夯压前对干土适当洒水加以润湿;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。
⑦回填土每层填实后,应按规范规定进行环刀取样,测出干土的质量密度,达到要求后,再进行上一层的铺土。填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。
⑧雨期施工:基坑(槽)的回填应连续进行,尽快完成。施工中应防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。现场应有防雨排水措施(准备好彩条布,下雨时遮盖基槽和灰土等材料)。
③回填土应分层铺摊。打夯机每层铺土厚度为300mm;人工打夯不大于200mm。每层铺摊后,随之耙平。
④回填土每层打夯时应一夯压半夯,夯夯相连,行行相连,纵横交叉,至少夯3遍。并且严禁用水浇使土下沉的所谓“水夯”法。
⑤分段填夯时,交接处应填成阶梯形。上下层错缝距离为1m。
⑥塔吊基础的相对两侧或四周同时进行回填。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施。
相关文档
最新文档
