桥面防水层施工技术交底一、前言桥梁是现代交通运输系统中不可或缺的重要组成部分,对于保障桥梁结构的安全和使用寿命,桥面防水层的施工至关重要。

本文将介绍桥面防水层施工的技术要点和步骤,以期提高施工质量,保证桥梁的长期使用效果。

二、施工前准备1. 材料准备桥面防水层施工所需的材料主要包括防水涂料、打磨工具、防水卷材、面层涂料等。

在施工前需检查材料的质量和数量是否符合要求,确保能够顺利开始施工。

2. 施工场地准备施工前需要对桥梁进行清理,确保桥面干净无杂物。

若有必要,还需对桥梁进行修复和处理,确保施工能够顺利进行。

三、施工步骤1. 基层处理施工前应对桥面进行基层处理,包括清理、修复和处理龟裂等问题。

确保桥面的平整度和表面粗糙度符合防水材料的要求。

2. 防水涂料施工将防水涂料均匀地涂刷在桥面上,确保涂层厚度达到设计要求。

应注意防水涂料的施工温度和湿度要求,以免影响施工质量。

3. 打磨和清洁防水涂料固化后,进行打磨处理,使桥面的表面平整光滑。

打磨完毕后,清理桥面,确保无灰尘和杂物残留,以保证后续施工的质量。

4. 防水卷材铺贴将防水卷材按照设计要求铺贴在桥面上,并逐步进行焊接处理,确保卷材的质量。

焊接时应注意温度和焊接时间的控制,避免出现焊接不牢固或烧损的情况。

5. 面层涂料施工防水层施工完毕后,进行面层涂料的施工。

面层涂料旨在增加桥面的耐久性和防止涂料起泡。

施工时应注意涂料的温度和稀释比例的控制,保证施工质量。

6. 施工质量验收防水层施工完毕后,应进行质量验收。

验收内容包括防水涂料和卷材的厚度和焊接质量,面层涂料的均匀度和光泽度等。

如有不符合要求的地方,需及时进行修复和处理。

四、安全注意事项1. 施工现场应设置明显的安全警示标志,避免施工人员和外来人员的误入。

2. 使用化学材料时应注意防护措施,避免造成伤害或污染环境。

3. 施工人员应配备必要的个人防护装备,包括安全帽、防护服、口罩等。

4. 施工期间应注意交通安全,设置警示标志并做好交通疏导工作。

(完整版)防水保护层技术交底

(完整版)防水保护层技术交底

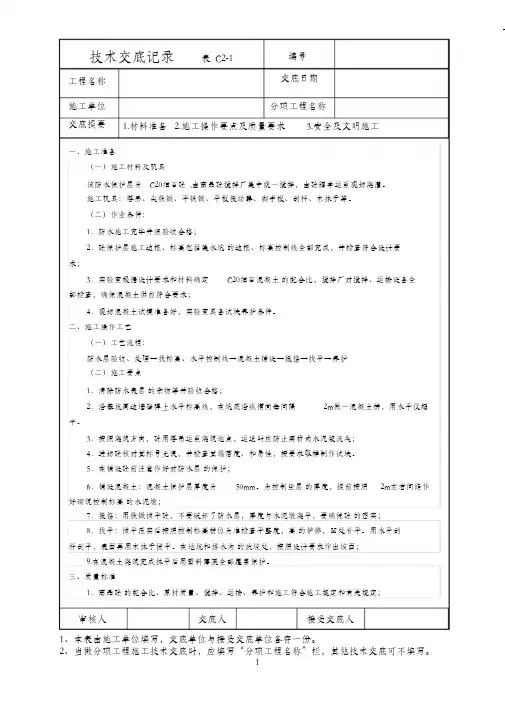

技术交底记录编号 交底日期 表 C2-1 工程名称施工单位交底提要分项工程名称 1.材料准备 2.施工操作要点及质量要求 3.安全及文明施工一、施工准备(一)施工材料及机具 该防水保护层为 C20细石砼 ,由商品砼搅拌厂集中统一搅拌,由砼罐车运至现场浇灌。

施工机具:塔吊、尖铁锨、平铁锨、平板振动器、脚手板、刮杆、木抹子等。

(二)作业条件:1.防水施工完毕并经验收合格;2.砼保护层施工边框、标高包括集水坑 的边框、标高控制线全部完成,并检查符合设计要求;3.实验室根据设计要求和材料确定C20细石混凝土 的配合比,搅拌厂对搅拌、运输设备全部检查,确保混凝土供应符合要求;4.现场混凝土试模准备好,实验室具备试块养护条件。

二、施工操作工艺(一)工艺流程:防水层验收、处理→找标高、水平控制线→混凝土铺设→振捣→找平→养护(二)施工要点1.清除防水表层 的杂物等并验收合格;2.沿基坑周边墙壁弹上水平标高线,在坑底沿纵横向每间隔2m 做一混凝土饼,用水平仪超 平。

3.按照浇筑方向,砼用塔吊运至浇筑地点,运送时应防止离析或水泥浆流失;4.进场砼核对其标号无误,并检查其塌落度、和易性,按要求取样制作试块。

5.在铺设砼前注意作好对防水层 的保护;6.铺设混凝土:混凝土保护层厚度为50mm 。

为控制垫层 的厚度,提前按照 2m 左右间距作 好砌筑控制标高 的水泥墩;7.振捣:用铁锨摊平砼,不要破坏了防水层,厚度与水泥墩浇平,要确保砼 的密实;8.找平:摊平压实后按照控制标高桩位为准检查平整度,高 的铲掉,凹处补平。

用水平刮杆刮平,表面再用木抹子搓平。

在地坑和排水沟 的放坡处,按照设计要求作出坡面;9.在混凝土浇筑完成抹平后用塑料薄膜全部覆盖保护。

三、质量标准1.商品砼 的配合比、原材质量、搅拌、运输、养护和施工符合施工规定和有关规定; 审核人 交底人 接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份。

防水施工安全技术交底

防水施工安全技术交底

防水施工安全技术交底1、距地面2M以上,工作地面没有平稳的立脚地方应视为高处作业;2、凡患高血压、心脏病、精神病等其他不适于高处作业的人员,禁止登高作业;严禁酒后上班;3、防护用品穿戴整齐,裤脚要扎住,正确拴好合格的安全带、正确戴好合格的安全帽,不穿易滑的硬底鞋,使用安全绳应将绳子牢系在坚固的建筑物结构上或金属结构架上、必须高挂底用;4、高处作业所用的工具、材料等必须装入袋内,上下时手中不得拿物,不得在高处投掷材料或工具等物,不得将易滚易滑的工具、材料堆在脚手架上,不准打闹,工作完毕,应及时将工具、零星材料清理干净;5、检查所使用的工具如安全帽、安全带、安全网、梯子、跳板、脚手架、防护板等必须安全可靠,严禁冒险作业;6、靠近电源低压线路作业时,应先联系停电,确认停电后方可工作,并设置绝缘挡板,作业最少离开电线低压2M以外;7、严禁上下同时垂直作业,若特殊情况必须垂直作业,应经有关领导批准,并在上下两层设置专用的防护棚或其他隔离措施8、处处注意危险标志和危险地方,夜间作业必须设置足够的照明设施,否则禁止作业;9、遇六级以上风时,禁止露天高处作业;10、严禁坐在高处无遮拦处休息、睡觉、防止坠落;11、脚手板、斜道板、跳板和交通运输道、楼梯应随时清扫;12、使用梯子时,必须检查梯子是否坚固,是否符合安全要求,立梯坡度以60度为宜,梯底宽度不低于50厘米,并应设防滑装置口梯顶无搭勾,梯脚不能稳固时,须有人扶梯,人字梯拉绳必须牢固;13、进场人员必须戴好安全帽,严格遵守公司及项目安全管理制度;14、凡是在外墙周边、通道口、其它预留洞口边等“四口五临边”处施工时,均属于高空作业;除遵守“高处作业安全规程”外,特别注意不得上下交叉作业,并拴好安全带,防止高空坠落和物体打击;15、夜间施工必须有足够的照明措施,严禁私拉乱接电灯电线;16、上下应走通道或施工电梯,严禁从外架上下,高空作业多人同时工作时,间距要适当,不要挤在一起工作;17、非操作人员严禁操作机械设备;18、做好工完场清,每天下班前必须将材料用完,严禁隔夜使用或将剩余材料当建筑垃圾处理;19、防护棚、洞口防护、楼层周边栏杆、楼梯照明等所有安全设施严禁改动和破坏;二、施工作业:1、作业前应检查所用工具是否牢固可靠;脚手架是否搭设牢固;应将工具放置稳妥,严禁抛掷工具及废料;2、材料堆放必须远离火源,有毒性物品必须封存,并配备消防器材;3、所用须调配材料,应先在地面调好后,在送至使用地点,材料用后要及时封存好剩余材料;4、运送材料时,当心坠落伤人;在运送,存放煤气罐、卷材等易燃易爆材料时必须远离火源,配备灭火器材;5、涂刷冷底子油,应分批分桶进行投刷,不得一次打开过多;并严禁烟火;6、SBS热熔卷材施工作业前必须办理动火手续;7、作业前施工场地周围应清除易燃易爆物品,或进行覆盖、隔离,并在施工部位配备灭火器材、专人进行监护;方可进行作业;8、煤气罐必须安装减压阀和防回火装置;煤气罐严禁平放,严禁暴晒,距易燃易爆物品和明火的距离不得少于10m;检查是否漏气,要用肥皂水,严禁用明火;9、煤气罐、减压阀和防回火装置、焊枪严禁沾污油脂;10、煤气罐的购、运、储存和领用必须严格执行有关规定;11、点火时,焊枪口不许不准对人,正在燃烧的焊枪不得放在卷材或地面上;带有气体时不准放在容器内,以防气体逸出发生燃烧爆炸事故;12、操作人员作业时,如有头痛、恶心等不适现象,应停止作业;患有材料刺激过敏人员参与相应的工作;13、作业中戴好安全帽、防毒口罩及其它防毒用具,扎紧袖口、裤,手不得直接与有毒、油性材料接触;14、作业结束,应将气瓶阀门关好,检查作业地点,确认无作火危险;做到工完场清,方可离开;三、安全用电:1、在操作时需要用电的地方,必须通知电工,由电工拉接电源线,严禁私拉乱接任何电源线;2、在电源出现故障时,应通知电工,由电工处理故障,不得自行处理;3、在用电时,必须严格遵守JGJ46-2005施工现场临时用电安全技术规范及相关临时用电规范;4、靠近电源低压线路作业时,应先联系停电,确认停电后方可工作,并设置绝缘挡板,作业最少离开电线低压2M以外;5、严禁将电线在水中浸泡,防止触电;照明灯具必须固定牢固后方可使用;6、发生触电事故,应及时通知,断开电源,以免二次事故;7、夜间施工必须有足够的照明措施,严禁私拉乱接电灯电线;8、施工时,不得碰撞电线,在夜间施工需要使用移动式行灯照明时,电压不得超过36伏;9、一切未尽事宜严格按照相关规定严格执行;。

(完整版)防水工程施工安全技术交底

(完整版)防水工程施工安全技术交底

(完整版)防水工程施工安全技术交底防水工程施工安全技术交底
1. 项目概述
本文档旨在对防水工程施工中的安全技术进行详细说明和交底,以确保施工过程中的安全性和质量。

2. 目标
2.1 确保施工人员了解防水工程施工的安全要求和注意事项;
2.2 提供必要的安全指导,以降低施工中发生意外事故的风险;
2.3 督促施工人员严格遵守施工安全规范,保证工程质量。

3. 施工安全要求
在防水工程施工过程中,施工人员必须遵守以下安全要求:
- 穿戴必要的安全防护装备,包括安全帽、防滑鞋等;
- 严禁高空坠物和脚手架坠落事故,施工高度达到一定程度需
设置防护网;
- 使用合格的施工设备和工具,确保安全可靠;
- 加强施工现场的管理和监督,确保施工区域的安全;
- 定期检查和维护施工设备,确保其正常运转。

4. 安全管理措施
为了保证防水工程施工的安全,以下安全管理措施需严格执行:- 制定详细的安全操作规程,明确安全要求和操作步骤;
- 建立施工现场的警示标识和安全警戒线;
- 做好火灾预防工作,配备灭火器材和应急设施;
- 做好施工材料的存储和搬运工作,杜绝火灾和爆炸事故;
- 培训施工人员的安全意识和应急处置能力;
- 建立定期巡查制度,及时发现和解决施工安全问题。

5. 监督与责任
施工安全是每个施工人员的责任,施工单位和项目经理要严格
监督施工安全,确保安全措施得到落实。

如有违反安全规定的行为,将依法追究责任。

以上是对防水工程施工安全技术的交底内容,希望各位施工人
员能够严格遵守,并将施工安全放在首位,确保工程的顺利进行。

路面防水层安全技术交底模板

路面防水层安全技术交底模板

一、交底目的为确保路面防水层施工过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、交底内容1. 施工人员要求(1)所有施工人员必须通过培训考试合格,取得上岗证后方可进行路面防水层施工。

(2)施工人员应具备良好的身体素质,年龄在18-60周岁之间,身体健康,无职业禁忌疾病。

(3)施工人员必须穿戴符合国家标准的个人防护用品,如安全帽、工作服、工作鞋、手套等。

2. 施工现场安全措施(1)施工现场应设立明显的警示标志,如“施工重地”、“当心滑倒”、“禁止通行”等。

(2)施工现场应设置安全通道,确保人员、材料、设备等的通行安全。

(3)施工现场应配备消防器材,如灭火器、消防水带、消防沙等,并定期检查,确保其有效性。

3. 施工工艺安全要求(1)路面防水层施工前,应进行现场勘查,确保施工条件符合要求。

(2)施工过程中,应严格按照施工工艺进行操作,不得擅自更改。

(3)施工过程中,应加强施工现场管理,确保施工质量。

4. 施工材料安全要求(1)施工材料应符合国家相关标准和规范要求。

(2)施工材料应存放在干燥、通风、防火、防潮的库房内。

(3)施工材料不得与易燃、易爆、有毒、有害等物品混放。

5. 施工设备安全要求(1)施工设备应定期检查、保养,确保其安全、可靠运行。

(2)施工设备操作人员应熟悉设备性能,掌握操作规程。

(3)施工设备操作过程中,应严格遵守安全操作规程,确保人身和设备安全。

6. 特殊作业安全要求(1)高空作业人员必须系好安全带,并使用安全绳。

(2)在狭窄空间作业时,应使用通风设备,确保空气质量。

(3)施工过程中,严禁酒后作业、疲劳作业。

7. 紧急事故处理(1)发生火灾、触电等紧急事故时,应立即切断电源、火源,并拨打报警电话。

(2)发生人员受伤时,应立即进行现场急救,并拨打急救电话。

三、交底责任1. 施工单位负责安全技术交底的编制和实施。

2. 施工现场负责人负责监督安全技术交底的执行情况。

桥面防水层技术交底

桥面防水层技术交底
-桥面防水层技术交底-
”桥面防水层技术交底”
1、安全技术交底工程名称:编号:工程部位交底类别防水层、爱护层、沉降缝施工平安技术交底交底单位交底 人年月日审核批准人年月日监理年月日施工负责人年月日接收人年月日防水层、爱护层、沉降缝施工平安技术交底 一、混凝土基层面表面处理L防水层施工前应先对基层面进行验收,基层表面应平整、匀称全都,其平整度用Im直 尺检查,空隙不大于I。mm、空隙只允许平缓变化,、每米不应超过一处。2.假如不符合〃1〃条要求,可用凿除的 方法进行处理,或用水泥砂浆进行找平,用水泥砂浆找平常,基底应清洁、潮湿。用水泥砂浆作局部找平常,应在 水泥砂浆中添加适量类似107胶的水溶性胶粘剂,以
3、,观看是否消失水汽,若无水汽消失可视为干燥。5.涂刷高聚物改性沥青基层处理剂,施工方法是用长柄滚 刷进行涂刷,要求涂刷匀称,不漏底面,不积累,待处理剂达到干燥程度(一般为不粘手为准)方可进行防水卷材 施工。6.防水卷材纵横向的搭接长度均不得小于80mm,在已涂刷基层处理剂并干燥的基层表面,留出搭接尺寸。将 铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。7.卷材铺粘宜采纳机械烘烤设备热熔铺贴卷材,也可 采纳多台喷灯同时烘烤热熔铺贴卷材。卷材铺贴应从一端开头,桥面横向由低向高的挨次进行;点燃喷灯(喷枪) ,烘烤卷材底面的沥青层及基层上的处理剂(烘烤喷灯以距离卷材辐30cm左右为宜),烘烤要匀称,
聚物改性沥青防水卷材。防水卷材铺设时应当心,避开材料受到破损。4、内侧沉降缝(涵内)应凿除木板约
10、18cm,镶嵌止水条,砂浆填满勾缝,做成2-3mm深的U型槽,要求顺直平整光滑,且留意养护,不得有裂 缝。5、涵洞沉降缝端面应竖直,平整上下不得交叉、搭压影响沉降。6、沥青木板在橡胶止水带位置断开,断开的两 块沥青木板应将橡胶止水带挤压紧密,沥青木板应按设计尺寸进行加工,做究竟板、边墙、顶板连接紧密,无空缺。7 、橡胶止水带要安装平整,严禁向上或向下翘屈。橡胶止水带安装位置要正确,左右和上下偏差不行超过规范。8、 留意加强伸缩缝四周止水带四周的碎捣实,止水带的宽度,形状尺寸应符合设计要求。9、施工温度在0-35为宜,雨天 、冰冻期不宜施工。九、平安要求L施工时用材料和帮助材料,多属易燃物品,防水材料的运输、存放材料的仓库和 施工现场必需严禁烟火,同时要配备消防器材。材料存放地应保持干燥、阴凉、通风且远离火源。2•严禁根据施工 作业要求。包括高空作业平安以及设备操作平安。3.施工过程中相关人员须穿工作服,佩戴目镜、手套、防毒面具 等劳保用品,并保证施工环境通风良好。4、各种废弃料不行随便丢弃,要合理回收防止污染环境;各种涂料、染料 不行随便排放;严禁焚烧有毒废气料,以免污染大气破坏环境。6

防水工程施工技术交底

防水工程施工技术交底

防水工程施工技术交底一、施工前准备1.施工前应对施工区域进行详细勘察和测量,了解施工区域的地形、地质情况和水文地质条件。

2.根据勘察结果,制定详细的施工方案和施工图纸,明确施工工艺和材料要求。

3.准备好施工所需的材料和设备,包括防水材料、施工工具、安全设备等。

二、施工工艺1.清理施工区域:清除施工区域内的杂物、灰尘和油污等,确保施工面干净整洁。

2.基层处理:根据施工图纸要求,对基层进行处理,如清洗、打磨、修补等,确保基层平整牢固。

3.防水材料施工:根据施工方案选择合适的防水材料,进行施工。

常见的防水材料包括沥青、聚合物改性沥青、聚氨酯、聚合物水泥等。

具体施工方法根据材料的不同而有所差异,需按照厂家提供的施工说明进行操作。

4.防水层质量检查:在施工过程中,要进行防水层的质量检查,确保施工质量符合要求。

检查项目包括防水层的厚度、平整度、附着力、无孔洞等。

5.防水层保护:在防水层施工完成后,应及时进行保护措施,避免被损坏。

如在防水层表面覆盖保护层,或进行其他防护措施。

6.施工记录:施工过程中应及时记录施工情况,包括施工日期、施工人员、施工材料、施工方法等,以备后期查阅。

三、施工安全1.施工人员应具备相关的防水施工经验和操作技能,严格按照操作规程进行施工。

2.施工现场应设置明显的安全警示标志,确保施工人员的安全。

3.施工人员应佩戴必要的个人防护装备,如安全帽、防护眼镜、防护手套等。

4.施工现场应保持整洁有序,避免杂物堆放和滑倒等安全隐患。

5.施工人员应定期进行安全培训,提高安全意识和应急处理能力。

四、施工质量控制1.施工前应对防水材料进行质量检查,确保材料符合相关标准和规范要求。

2.施工过程中应严格按照施工方案和施工图纸进行操作,确保施工质量。

3.施工完成后,应进行防水层的质量检验,包括厚度、平整度、附着力、无孔洞等指标。

4.如发现施工质量不符合要求,应及时进行整改和修补,确保施工质量达到标准要求。

五、施工后维护1.施工完成后,应及时清理施工现场,清除杂物和垃圾。

防水工程技术交底

防水工程技术交底

防水工程技术交底标题:防水工程技术交底引言概述:防水工程技术交底是指在施工前,工程设计、监理、施工方等相关人员就防水工程的具体要求、施工方法、材料选用等进行详细的沟通和交流,以确保施工过程中能够达到设计要求,保证工程质量。

一、设计要求1.1 确定防水层的种类和厚度:根据工程的具体要求和使用环境,确定采用哪种防水材料以及其厚度。

1.2 确定防水层的施工方式:包括卷材铺设、涂刷、喷涂等不同的施工方式,根据具体情况选择最合适的方式。

1.3 确定防水层的连接方式:对于多层防水层或者与其他构件的连接处,需要明确连接方式,以确保防水层的连续性。

二、材料选用2.1 选择适合的防水材料:根据设计要求和使用环境,选择具有良好防水性能的防水材料,如聚乙烯膜、SBS改性沥青卷材等。

2.2 确保材料质量:对于防水材料的质量要求严格,要求有相关质量证明和检测报告。

2.3 考虑材料的耐久性和环保性:在选择防水材料时,除了防水性能外,还要考虑其耐久性和环保性,以确保工程质量和环境保护。

三、施工方法3.1 预处理基层:在施工前,需要对基层进行清理、修补等预处理工作,确保基层平整、干燥。

3.2 施工工艺控制:根据防水层的施工要求,控制施工工艺,包括温度、湿度等参数的控制,确保施工质量。

3.3 质量检验和验收:在施工过程中,要进行质量检验,确保每一个环节符合设计要求,最终进行防水工程的验收。

四、施工现场管理4.1 安全防护:在施工现场要做好安全防护工作,确保施工人员的人身安全。

4.2 施工现场卫生:保持施工现场的整洁,做好卫生管理,确保施工质量。

4.3 施工进度控制:对防水工程的施工进度进行控制,确保按时完成,避免影响工程整体进度。

五、后期维护5.1 缺陷处理:在防水工程完工后,要定期检查,及时处理防水层的缺陷,确保防水效果。

5.2 定期检测:定期对防水层进行检测,发现问题及时处理,延长防水层的使用寿命。

5.3 维护保养:做好防水层的日常维护保养工作,延长防水层的使用寿命,保证工程质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
⑤框构浇筑完毕同时混凝土强度达到设计强度后,用双组份聚硫嵌缝膏嵌缝,嵌缝应均匀、整齐,不可污染结构。
⑥接水盒采用6mm厚不锈钢制成,并用直径8mm螺栓或射钉固定,螺栓或射钉间距不大于30cm。顶板接水盒两端须与侧墙接水盒焊成一体,不得渗漏。侧墙接水盒下端须与框构侧沟或排水系统连接,并做好封边工作,保证汇水后不能在框构底板形成漫流。接水盒安装后用双组份聚硫嵌缝膏嵌缝,嵌缝应均匀、整齐,不可污染主体结构。
①混凝土基层表面处理完毕并验收合格后,方可涂刷基层处理剂,铺贴防水卷材。
②备好防水卷材、基层处理剂、密封膏、圆形搅拌桶、220v电源、打磨机、小平铲、凿子、吹灰器、扫帚、滚动刷、毛刷、弹线盒、剪刀、壁纸刀、卷材铺展器、刚压辊等。
③基层表面不得有明水,严禁雨中施工。防水层铺设施工环境温度不低于-20℃。
2.防水施工
2.1沉降缝施工
(1)沉降缝施工
①框构浇筑时,在沉降缝及施工缝相应位置处准确安装背贴式橡胶止水带、中埋式钢边止水带、缓膨型遇水膨胀橡胶条及防水涂料浸制木板(厚度与沉降缝宽度相同)。安装时保证止水带、遇水膨胀橡胶条整体连接无漏水,同时采取有效措施保证外露部分不破损。中埋式钢边止水带采用U型安装方法,止水带两翼与水平方向的夹角控制在15°~20°之间。当止水带的局部无法安装时,需要适当调整钢筋位置以满足安装要求。
②止水带应固定在挡头模板上,先安装一端,浇筑混凝土时另一端应用箱型模板保护,固定时只能在止水带的允许范围上穿孔打洞,不得损坏止水带本体部分。
③止水带定位时,应使其在界面部位保持平展,不得使止水带翻滚、扭结,如发现扭结不展现象应及时调整。固定止水带时,防止止水带偏移,以免单侧缩短,影响止水效果。
④在浇筑止水带附近混凝土时,应采取有效真到措施,保证止水带两侧混凝土密实、无气泡。同时混凝土振捣时应避免剪断固定钢丝,防止止水带偏移。
⑦沉降缝外侧铺设50cm宽氯化聚乙烯防水卷材,施工工艺同防水层施工。铺设防水层时,应保证沉降缝两侧结构高度一致,否则应采用M30水泥砂浆找平后铺设防水卷材。
⑧出入口翼墙与框构身间沉降缝内侧安装遇水膨胀橡胶止水条,然后用双组份聚硫膏嵌缝,内侧塞M20水泥砂浆深15cm,中间填塞聚丙烯腈纤维混凝土。
⑨止水带安装准确,止水带平整、无破损、无空鼓,搭接处不得低于设计要求,否则更换止水带或重新施工沉降缝。
⑥采用喷涂设备时,该设备应具有自动计量、混合和加热功能,加热后出料温度为60~80℃。
⑦采用人工涂刷配制涂料时,按照先主剂、后固化剂的顺序将液体倒入容器,并充分搅拌使其混合均匀,搅拌时间3~5min。
⑧搅拌不得加水,必须采用机械方法搅拌,搅拌器的转速宜在200~300转/分。
施工技术交底记录表
工程名称及项目
大路站4号框构中桥DK86+932.74防水层施工技术交底
技术交底内容
1.工程概况
大路站4号框构中桥DK86+932.74结构跨度2-20.5米,交叉角度47.6°,框构主体宽度49.94米(含填充段),主体长度度34.0米,边墙和顶板厚度为1.3米,底板厚度1.4米,结构净高7.85米。采用明挖原位先交施工。框身采用C40混凝土,抗渗不低于P10。
注意搭接压边,水流上游的卷材压水流下游的卷材,搭接应平整、无破损、无空鼓、无气泡。
4、聚氨酯防水涂料的涂刷
①混凝土基层表面处理完毕并验收合格后,方可涂刷聚氨酯防水涂料。
②涂刷聚氨酯防水涂料时,基层表面不得有明水,严禁雨中施工;防水层铺设施工环境温度不得低于5℃。基层应平整清洁、牢固、坚实、充分干燥,无尖锐角,并做好节点圆弧处理。
④基层处理剂涂刷前要求基层应干燥,基层干燥鉴别的方法一般可凭经验肉眼观察,也可采用1m见方的塑料布覆盖在基层表面上,静置2-3h,利用阳光照射(或用吹风机加热的方法),观察是否出现水汽,若无水气出现可视为干燥,符合要求,可进行铺设卷材防水层施工。若气候环境无法获得干燥的基层,应采用潮湿基层处理剂。
⑤涂刷氯化聚乙烯基层处理剂,用量为每平方不少于0.4kg,施工方法是用长柄滚刷进行涂刷,要求涂刷均匀,不漏底面,不堆积,待处理剂达到干燥程度(一般不粘手为准)方可进行防水卷材施工。
⑩嵌缝膏施工应均匀、整齐,不可污染主体结构。
3、防水层施工
(1)混凝土基层表面处理
①防水层施工前应先对基层面进行验收,基层应做到平整、均匀一致,平整度用1米长直尺检查,空隙只允许平缓变化,且不大于3mm。
②基层基层应做到坚实、干燥清洁、平整、无尖锐异物,不起砂、不起皮及无凹凸不平的现象;对于混凝土局部强度不足,起砂等现象必须采用机械打磨,直至露出坚硬的基面,过于光滑的基面宜用打磨机磨粗。若基层表面高低不平或凹坑较大时,应用不低于基层强度的材料找平,并保证与基面的粘结强度≥2.5Mpa。
③挡砟墙、竖墙需做防水层部位应无蜂窝、麻面。对蜂窝、麻面作填补前,应清除蜂窝、麻面中松散层、浮渣、浮灰、油污等。对蜂窝、麻面等填补,均应在水泥砂浆、水泥净浆中添加适量水溶性胶粘剂以增强水泥砂浆、净浆与基底的连接。
④平面与立面交接处的阴阳角均应做成均匀一致的光滑圆角,圆弧半径不小于50mm。
(2)氯化聚乙烯防水卷材的铺贴
⑥防水卷材纵、横向的搭设长度均不得小于100mm,在已涂刷基层处理剂并干燥的基层表面,留出搭接缝尺寸。将铺贴卷材的基准线弹好,以便按此基准线进行卷材铺贴施工。对于框涵面的曲线部位,应按曲线半径放线,以直代曲,确保粘贴接茬的宽度。
⑥无填土的框构顶面防水卷材应铺设至帽石或挡砟墙根部。对于排水口等细部节点,先采用密封膏进行堵缝,再采用聚氨酯防水涂料进行涂刷和封边;框构顶面与帽石、挡砟墙等的转角应做防水卷材附加层,附加层与主材形同的材料。保护层接缝处应应用防水涂料进行封边涂刷。
③涂膜厚度和用量,聚氨酯防水涂料总涂膜厚度不得小于2.0mm,每平方用量约2.4kg。
④涂膜施工可采用喷涂设备将涂料均匀涂与基层表层,可也采用金属锯齿板(应保证涂膜厚度达到2.0mm)将涂料均匀涂刷于基层表面。
⑤涂料主剂(甲组份)、固化剂(乙组份)须按产品说明书进行配制,每种组份的称量误差不大于±2%。
