建设工程监理工作报告总结建设工程监理工作报告总结【篇1】即将结束,回首的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难时的惆怅,时间过得飞快,不知不觉中,充满希望的就要到来,现就本年度重要工作情况总结如下:一、个人年度主要工作内容在这一年的时间里,我主要参与了烟台港保税港区一期封关工程,烟台市地下管线普查工作,烟台港三突堤堆场修复工程,综合楼位移观测,以及公司多个项目的测量工作。
二、岗位职责履行情况在这一年的工作中,我仍然抱着边工作边学习的态度进行各项工作,总结每项工作的流程和要点,找出不明白的问题,及时查阅规范并向领导同事请教,一点一滴的积累工作经验。
工程质量方面,根据监理规范、工程图纸和《监理细则》严格监督。
参与保税港区封关工程时,我大部分时间都在工地现场,工程看似简单,但是工地范围很大,多点同时施工,必须抓住监理重点才能在即减少工作量的同时又能提高工作效率和效果。
如果发现自己解决不了的问题及时向项目负责人汇报并查阅相关规范,在解决问题的同时,也填补了自己在该方面的知识空缺,下次再遇到类似情况就可以独立解决了。
对需要旁站的部位进行全程旁站并做好旁站记录,对要验收的隐蔽工程严格按照验收规范进行验收,如果验收不合格,则严禁进行施工下道工序。
对进场材料、设备等的原始凭证检测报告质量证明文件进行检查和确认,对钢筋、联锁块等进行见证取样和平行检测。
对于有交叉作业的工程,现场协调各施工单位的施工顺序,力求达到最优。
每个月末将现场的施工情况与施工计划进行核对,如果进度落后及时要求施工单位在保证质量的前提下采取措施加快施工。
工程资料方面:每天根据工地现场情况写好监理日记,并将当天的旁站记录等资料整理归档,督促施工单位上报相应的工程资料。
定期将见证取样、平行检测等资料整理归档,并且将各项的台账做好,力求在工程结束时资料也备齐归档。
三、工作体会感受及不足通过今年的监理工作,我觉得作为一名监理人员只有做到品行端正、严于律己、融入团队、尊重他人、工作认真负责才会赢得别人的尊重。
工程监理工作报告五篇

工程监理工作报告五篇(最新版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如述职报告、工作总结、工作计划、合同协议、条据书信、演讲致辞、心得体会、作文大全、教学资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor.I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, this shop provides you with various types of classic sample essays, such as work report, work summary, work plan, contract agreement, letter of agreement, speech, speech, experience, composition, teaching materials, other sample essays, etc. I want to know Please pay attention to the different format and writing methods of sample essays!工程监理工作报告五篇工程监理工作报告五篇示例工作报告的目的是为了以后更好地工作,扬长避短,因此经验与教训是一篇总结的关键,要从自己掌握的事实与材料中总结出现律性的东西,这样的述职报告才有意义。

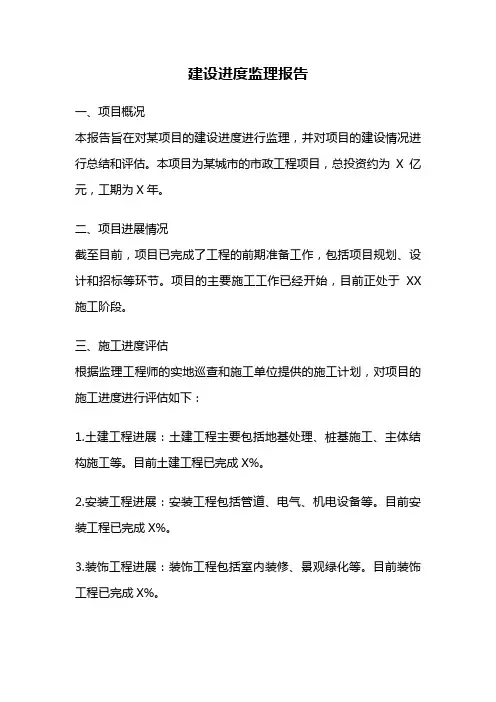

建设进度监理报告

建设进度监理报告一、项目概况本报告旨在对某项目的建设进度进行监理,并对项目的建设情况进行总结和评估。
本项目为某城市的市政工程项目,总投资约为X亿元,工期为X年。
二、项目进展情况截至目前,项目已完成了工程的前期准备工作,包括项目规划、设计和招标等环节。
项目的主要施工工作已经开始,目前正处于XX 施工阶段。
三、施工进度评估根据监理工程师的实地巡查和施工单位提供的施工计划,对项目的施工进度进行评估如下:1.土建工程进展:土建工程主要包括地基处理、桩基施工、主体结构施工等。
目前土建工程已完成X%。
2.安装工程进展:安装工程包括管道、电气、机电设备等。
目前安装工程已完成X%。
3.装饰工程进展:装饰工程包括室内装修、景观绿化等。
目前装饰工程已完成X%。
四、存在问题及解决方案在项目的实施过程中,我们也发现了一些问题,主要包括以下几个方面:1.施工进度滞后:由于某些原因,项目的施工进度存在一定滞后。
为了保证项目能按时完工,我们将加强与施工单位的沟通,协调解决问题,争取尽快补回进度。
2.质量问题:在施工过程中,存在一些质量问题,如部分工程质量不达标、材料使用不合格等。
我们将要求施工单位加强质量管理,确保工程质量符合规范要求。
3.安全问题:施工现场存在一些安全隐患,如施工作业人员的安全意识不强、施工设备不规范使用等。
我们将加强安全监督,提升施工现场的安全管理水平。
五、改进措施为了解决上述存在的问题,我们将采取以下改进措施:1.加强施工管理:加强对施工单位的管理,确保施工按照合同要求和相关规范进行。
2.加强质量监督:加强对施工质量的监督,发现问题及时整改,确保工程质量符合标准。
3.加强安全管理:加强对施工现场的安全管理,制定详细的安全措施和应急预案,确保施工过程中的安全。
六、建设进度预测根据目前的施工进度和改进措施的实施情况,我们对项目的建设进度进行预测。
预计在X年X月X日前,项目将完成主体施工工作,并进入装饰和设备安装阶段。
建设监理报告范文模板

建设监理报告范文模板1. 引言本报告旨在就本项目的建设和施工情况进行监督和报告,以保障项目进度和质量。
在本监理期间,我们对建设工程各个阶段进行了全面监督和检查,并及时将问题反馈给相关责任人予以解决。
2. 建设概况本项目位于XXX市,建设单位为XXX公司,建设内容为XXX,建设规模为XXX平方米。
施工单位为XXX公司,监理单位为XXX公司。
工程总造价为XXX万元,工程预计竣工时间为XXX年XX月XX日。
3. 工程进度自项目开始以来,按照合同约定的建设进度进行有序推进。
目前,工程已完成建设工程初步设计、施工图设计、公示、审批、施工准备等前期准备工作,已完成XX%的施工任务。
工程推进情况如下表所示:阶段完成情况设计阶段完成施工准备完成基础施工进行中4. 工程质量本监理期间,我们对工程施工进行了全面的监理和检查,并及时将问题反馈给了相关责任人。
同时,我们对工程质量进行了检测,发现工程质量符合国家相关规定要求。
工程施工中出现的问题及处理情况如下:问题描述处理情况施工进度落后施工单位增加人力、加班加点抢进度工程材料不符合相关标准工程责任人对该批材料进行了退换工程质量问题工程责任人立即组织人员对问题进行整改5. 施工安全施工安全一直是我们关注的重点,我们对施工现场进行了多次检查和监督。
目前,工地没有发生任何安全事故。
同时,我们会继续加强施工安全,确保施工期间人员、设备安全,消除安全隐患。
6. 经费使用我们对工程经费使用情况进行了审查,发现经费使用符合相关规定和要求,各项支出均有凭据支持,未发现违规使用或挪用经费的情况。
7. 总结和建议本报告对工程进度、质量、安全和经费使用进行全面监督和检查,并及时向建设单位和施工单位反馈相关问题。
同时,我们对本报告期间的工作经验进行总结,期望施工单位密切配合,加强施工管理,确保工程安全、质量和进度。
建议施工单位进一步加强对施工人员的管理,严格按照国家相关规定建设,确保工程顺利进行。
建筑工地监理提交报告范文

建筑工地监理提交报告范文
尊敬的领导:
我是XXX建筑工地的监理负责人,在过去一段时间里,我认真履行监理职责,对工地施工进行了全面监督和检查,现将工地情况报告如下:
一、施工进度:
自工地动工以来,施工进展顺利,各项工程任务按时完成。
目前已完成地基基础、主体结构、水电安装等工程,下一步将进行外部装饰和室内装修工作,预计按照计划于XX年X月完工交付使用。
二、质量安全:
我们严格按照施工图纸和相关规范进行施工,保证了工程质量。
同时,我们加强现场安全管理,严格执行施工操作规程,保障了施工人员的安全。
在工程施工过程中,未发生任何质量事故和安全事故。
三、成本控制:
工地成本预算合理,我们密切关注材料和人工成本,采取有效措施控制施工成本,确保在保证质量的前提下尽量节约成本,降低施工总造价。
四、环境保护:
我们重视工地环境保护工作,严格执行环保法规,建立环保措施,确保施工过程不对周边环境造成污染。
同时,我们合理利用资源,减少建筑废弃物排放,做到资源循环利用。
五、未来工作计划:
接下来,我们将继续严格按照施工计划推进工程进度,做好装饰和验收工作。
同时,我们将继续加强质量和安全管理,保障施工质量,确保工程顺利完工。
同时,我们将继续积极开展环保工作,做好工地环境保护,共同建设绿色施工。
最后,再次感谢领导对我们工作的支持和信任,我们将继续努力,做好建筑工地监理工作。
此致
敬礼
XXX建筑工地监理负责人
日期:XXXX年XX月XX日。
建设工程施工安全监理报告

一、前言为确保建筑工程施工过程中的安全,保障施工人员的人身安全和工程项目的顺利实施,根据《建设工程安全生产管理条例》及有关法律法规,特制定本报告。
本报告对施工现场安全监理工作进行了全面总结,旨在为后续施工安全提供参考和借鉴。
二、安全监理依据1. 国家现行的关于建设工程安全生产的法律、法规及强制性标准;2. 国家现行施工规范、规程及强制性条文;3. 已经项目监理机构审批的施工组织设计(方案)及有关专项安全施工措施(方案);4. 建筑施工安全检查标准 JGJ 59-2011;5. 施工企业安全生产评价标准 JGJ/T 77-2010;6. 被批准的设计文件;7. 已审批的《监理规划》;8. 监理委托合同和工程承包合同。
三、安全监理制度1. 审查核验制度:对施工组织设计和专项施工方案中的安全方面内容进行审查,确保其符合国家相关法律法规和标准。
2. 施工单位资质和安全生产许可证审查:审查施工单位资质和安全生产许可证,确保其具备安全生产条件。
3. 项目负责人及安全生产管理人员审查:审查项目负责人及专职安全生产管理人员是否具备相应资质和安全生产知识。
四、安全监理主要工作内容1. 审查施工单位施工组织设计或施工方案中的安全技术措施是否符合强制性标准。
2. 巡视检查施工单位是否按安全技术措施及强制性条文进行施工,发现违规施工作业及时制止。
3. 关键部位、关键工序安全生产的旁站工作,确保施工安全。
4. 发现施工单位未按已批准的安全技术措施及强制性条文进行施工的要求施工单位整改。
5. 对施工单位拒不整改及拒不停止施工的行为,报告建设单位及建设行政主管部门。
6. 检查工人安全交底、三级教育、特种工作业证件等,确保施工人员具备安全生产知识。
7. 检查基坑支护、脚手架搭设、活动架使用、吊篮操作、机具新旧及他们的方案,确保施工设施安全。
8. 检查安全用电、物体打击、防高坠等安全隐患,确保施工现场安全。
9. 督促施工单位进行安全自查工作,并对施工单位自查情况进行抽查。
建设工程监理报告制度模板

建设工程监理报告制度模板一、总则为加强建设工程监理工作的管理,确保工程质量和工期的顺利完成,特制定本报告制度。
二、监理报告的性质和目的1. 监理报告是监理单位对工程建设过程中的施工、质量、安全等方面进行全面观察和记录的成果。
是一种重要的监理工作成果的表现,也是对施工单位工作的监督和检查。
2. 监理报告的目的在于及时发现和解决工程建设中存在的问题,保证工程质量和工程进度的稳定进行,提供决策支持和依据。
三、监理报告的要求1. 监理报告应当真实、客观、准确地反映工程建设现场的实际情况,不得歪曲事实,夸大或缩小问题的严重性。
2. 监理报告应当具有可操作性和可管理性,便于主管部门、建设单位和施工单位理解和采取相应的措施。
3. 监理报告应当具有统一的格式和规范,便于统一管理和归档。
四、监理报告的内容1. 工程进度报告包括工程的总体进度计划、各阶段的进度计划、实际完成进度情况、延误原因分析等内容。
2. 施工质量报告包括施工质量问题的整改情况、施工工艺和材料的检验情况、施工过程中出现的质量问题及处理情况等内容。
3. 安全生产报告包括工程安全管理措施的执行情况、安全隐患的排查和整改情况、安全事故的发生及处理情况等内容。
4. 合同履约报告包括施工合同的履约情况、工程变更的处理情况、工程款支付情况等内容。
5. 其他相关报告包括工程现场环境保护情况、工程材料采购和使用情况、施工单位管理情况等内容。
五、监理报告的编制流程1. 监理人员定期在工程现场进行检查和观察,收集相关资料和数据。
2. 监理人员将收集到的数据整理归档,撰写监理报告。
3. 监理报告经过监理单位负责人审核,确认无误后提交给建设单位和主管部门。
4. 建设单位和主管部门对监理报告进行评审,提出意见和建议。
5. 监理单位根据相关意见和建议对监理报告进行修改完善,并在规定时间内重新提交。
六、监理报告的审批与评价1. 建设单位和主管部门应当对监理报告进行认真审核,提出具体的意见和建议。
建筑工程监理报告

建筑工程监理报告尊敬的各位领导、施工单位:我作为本项目的监理工程师,现向各位汇报最近一段时间内的工程监理情况,并提出建议和意见,以保证工程顺利进行。
一、工程概况本项目位于xxxx地区,总建筑面积为xxxx平方米,拟建xxxx。
工程进展顺利,目前已经完成了前期准备工作和基础施工。
二、工程质量本项目注重施工质量控制,严格按照国家相关标准和工程方案进行施工。
目前,各项工程指标符合设计要求,未发现质量问题。
三、施工进度根据合同约定,工程目前进度良好。
各施工分部已经完成了xxxx,并按照计划顺利进行。
下一阶段将进行xxxx。
根据目前的进度和工期计划,预计工程将按时完工。
四、安全生产在工程施工过程中,严格执行国家安全生产法规,加强职工培训,确保工作人员具备相应安全防护知识和技能。
安全防护设施齐备,工地安全管理有序。
截至目前,未发生任何安全事故。
五、环境保护本项目注重环境保护,遵守相关环保法规,对废弃物进行分类处理并妥善处置。
工地周边环境保持整洁,未造成任何污染。
六、成本控制在项目实施过程中,严格把控成本。
实行严格的物资采购制度,确保采购合规、价格合理。
有效控制施工生产的各项费用,并对成本进行实时监控。
目前,成本费用符合预算。
七、建议与意见根据目前的工程情况,我提出以下建议与意见:1. 在施工过程中,要继续加强施工质量管理,确保施工符合设计要求。
2. 加强安全教育与培训工作,增强工作人员的安全意识,防范各类安全风险。
3. 继续完善环境保护措施,保持工地周边环境整洁,防止污染。
4. 对成本进行进一步分析和控制,确保项目成本符合预算。
八、总结在监理工作的指导下,本项目的各项工程指标均符合设计要求,并且施工进度顺利,未发生质量问题和安全事故。
但是仍需继续加强施工质量、安全生产和环境保护等方面的管理,确保工程顺利完工。
最后,感谢各位领导的支持和配合,也感谢施工单位的努力和合作。
我们将继续努力,为项目的顺利进行做出更大的贡献。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
XX工程工程建设监理工作报告建设单位:XX监理单位:XX承包人:XXXX设计:XXXX工程监理咨询中心2008年7月目录一、工程概况........................................................................................... - 1 -1、基本设计 (1)2、工程建设 (2)二、工程施工........................................................................................... - 2 -三、监理规划........................................................................................... - 3 -四、监理过程........................................................................................... - 4 -4.1工程进度控制 (4)4.2施工质量控制 (4)4.3工程投资控制 (5)4.4合同管理 (5)4.5协调 (5)五、监理效果........................................................................................... - 7 -六、建议................................................................................................... - 7 -七、附件................................................................................................... - 8 -1.工程变更一览表 (9)2.XX工程主要工程量表 (10)一、工程概况1、基本设计家川回族自治县东峡灌f区位于渭河二级支流(牛头河一级支流)后川河中上游,渠首水源地东峡水库位于后川河上游距县城6km处。
东峡灌区南干渠,自东北向西南方向贯穿上磨、川两乡镇。
灌区渠首接水库下游150m处200kw电站泄水渠,设计引水流量1.0m3/s,加大引水流量1.2 m3/s。
干渠自渠首分南、北两大干渠,南干渠总长12.75km,渠道设计流量0.5 m3/s,加大流量0.6 m3/s。
明渠9.7115km,渠涵2.9265km,渡槽6座0.112km,南干渠规划支、斗渠20条,长8.5km,节水灌溉示区3处,灌溉面积1000亩。
灌区渠首与水库泄水渠相接,采用分水闸及跨河涵洞接南干渠,干渠总长12.75km,明渠9.7115km;渠涵14座,全长2.9265km;渡槽6座,全长0.112km,各类干渠建筑物75座。
设计支渠6条,全长3.95km,各类支渠建筑物66座;直属斗渠14条,全长4.55km,各类直斗渠建筑物83座。
田间配套管式跌水70座,提灌以流动喷灌为主,配套流动喷灌20台。
根据《灌溉与排水工程设计规》(GB50288-99)规定,本枢纽工程等别为五级,建筑物按5级设防,防洪标准按十年一遇设防。
该地区地震裂度为7度,工程抗震按7度设防。
该工程是一项水库灌溉工程,是对老灌区的恢复、改造和配套。
本工程依据甘水发[2001]438文《关于家川回族自治县东峡灌区南干渠改扩建工程初步设计报告的批复》实施。
本工程建设单位为东峡灌区工程建设指挥部,经招标,省第八建筑工程公司、安县莲花前进施工队、家川县建筑公司第五项目部中标承建。
本工程由市水利水电工程勘测设计队设计。
2、工程建设截止目前,家川东峡南干渠改扩建工程共完成以下工程项目:1、干渠工程12.7km。
其中浆砌石渠道4.2km,现浇砼7.5km,渠涵410m,管涵350m,输水洞158m,渡槽8座,长117m;跌水7座,量水设施3座,踏步5处;农拖桥42座,节制闸3座,排洪槽6座,退水渠6条,力车桥127座,公示碑1座,警示碑3座,分水口32处。
2、支斗渠31条,总长11.6km。
3、管理房530m2。
工程实际完成情况详见《家川东峡南干渠改扩建工程特性表》。
二、工程施工2003年6月25日,家川县东峡灌区南干渠改扩建工程正式开工建设,2004年9月20日工程竣工。
1、渠道开挖:人工进行按设计开挖断面进行基槽开挖,预留10cm 的削坡修底厚度。
2、填方施工:填方渠段先清除原地面草皮杂物,翻挖20cm后进行夯实,每层铺土厚度不大于25cm,压实干容重不得小于1.6t/m3,砂砾石干容重不小于1.8 t/m3。
3、浆砌石施工:人工拌合砂浆,采用座浆法进行砌石施工。
人工洒水养护,150#砼封顶。
4、砼及砼浇筑:砼采用钢模施工,机械拌合砼,翻斗车运输,二毡三油分缝处理,插入式振动棒振动成型,人工养护。
闸体砼采用钢模施工,机械拌合砼,翻斗车运输,插入式振动棒振捣,人工养护。
人工绑扎钢筋。
5、金属结构安装:按设计、规要求进行安装。
三、监理规划按照监理合同(合同编号:ZCLGQ/JL-2002-01)的要求,监理工程师受发包人委托,履行了本监理合同要求,为发包人提供了监理服务。
配备了与监理任务完全适应的各专业监理工程师,主持监理合同授权围工程建设各方协调工作,检查施工安全措施、劳动防护和环境保护设施,做好了施工现场信息反馈工作。
施工期间,及时并有成效的组织设计部门向承包人提交测量基准点、基准线和水准点,并对承包人的测量资料进行复测。
督促、检查承包人严格执行工程承建合同,按国家和水利水电行业技术标准和批准的设计文件施工;督促检查承包人的文明施工及完工清场工作;监理人员实行全过程、全方位监理,发现问题及时解决,将进度控制、质量控制,投资控制落到实处。
在整个工程的施工监理过程中,落实了监理规划所涉及到的容。
四、监理过程4.1工程进度控制在发包人确定的工程总目标进度下,提出工程控制性进度目标,并督促检查了其工程建设实施的整个过程。
在工程建设实施进度与计划进度发生较大偏差的时候,及时向发包人、承包人提出调整控制性进度计划的建议、意见。
4.2施工质量控制工程质量是整个建设监理工作的核心,与进度控制、投资控制相互制约。
为保证工程达到发包人的满意程度,监理工程师坚持“严格要求,一丝不苟、实事、公正合理、热情服务”的原则,遵循“预防为主、动态管理、跟踪监控”,实现工程质量总目标。
1、为保证工程质量,监理工程师首先审查了设计文件和设计图纸;共审查施工图纸1套。
施工准备阶段主要审查配备的人力、机械设备是否到位,资源配置是否合理。
2、对施工中使用的原材料检验及砼强度进行检查,完成砼配合比试验资料2份,C15砼取样实验41组,C20砼共取样9组,M10砂浆取样26组,砼强度均满足设计要求;原材料检验资料中,水泥检验报告单22份,水泥、砂石料试验报告单3份,钢材质量证明书8份,砂石料含泥量测定96次,经检查符合规及合同的要求。
3、审查单位工程开工条件,规开工程序等一系列事前控制措施。
同时采取了在施工中检查施工工艺是否符合规要求及已批准的方案。
4、为了确保措施的实施,监理工程师采用了对重点项目和部位实施跟踪检查。
同时监理工程师对完成工程的几何尺寸进行实测实量验收,有效地控制了工程质量。
本工程共划分8个单位工程,151个分部工程,497个分项工程。
经质量检验评定,497个分项工程全部合格,合格率100%,其中优良227项,优良率为55.7%;151个分部工程全部合格,合格率100%,其中优良79项,优良率52.3%,8个单位工程全部合格,合格率100%,其中优良5项,优良率62.5%。
4.3工程投资控制家川县东峡灌区南干渠改扩建工程设计建筑工程、金属结构及设备安装和临时工程总价398.44万元。
实际完成金额338.67万元,其中建筑工程完成投资312.29万元、金属结构及设备安装5.89万元、临时工程20.49万元。
4.4合同管理在执行本合同过程中,未发生较大合同量变更。
4.5协调由于施工阶段存在暴露问题多、施工持续时间长等特点,监理工程师主动参加发包人与承包人之间的协调工作。
监理工程师做好施工图纸供应的协调工作,当实际供图时间与施工进度计划发生矛盾时,监理工程师积极与设计单位协商并得到解决。
监理工程师做好了本监理标段各承包人之间的关系协调工作,使其合理使用共用的施工场地、交通等资源,确保工程建设的顺利进行。
另外,生产会议、安全会议是监理工程师进一步了解现场施工情况,协调生产,检查施工进度计划的落实情况的又一有力手段。
为下一步确保工程质量和施工进度的目标、措施创造了良好基础。
需要提出的是,东峡灌区南干渠改扩建工程渠线较长,施工区较分散,渠线经过的村庄较多,当地政府和发包人在工程施工阶段,特别在工程建设协调方面,做了大量的工作。
可以说此项工程能按计划完成,地方政府和发包人所做的成绩是最大的。
主要表现在:1、由于南干渠工程途经村庄较多,个别群众不顾全大局,仅考虑个人利益,地方政府有关部门和发包人多次对灌区群众进行政策、法律方面的宣传教育,并耐心做思想工作。
2、原灌区被当地少部分群众侵损,改扩建工程实施前,相当一部分老干渠被采土挖空,有的甚至被挖断,加上原渠道树木、建筑物较多,新扩建工程按设计和施工要求,需占用一部分耕地,发包人根据工程建设的需要,做了大量的协调工作,首先引导群众以大局为主,以使水利工程更好的为人民服务。
另一方面,动员施工单位,施工期间尽量少占耕地,采用人工装料背运的方法,克服困难,完成施工任务。
五、监理效果在多方面的配合、支持下,本工程的工程进度、工程投资基本满足了发包人对工程施工的要求;从总体投资控制来说,本标段投资控制依据合同给予监理工程师的权力,公正、合理地进行了工程投资控制,达到了预期的效果;由于工程在施工过程中,监理工程师进行了全方位质量控制,各项施工程序和施工措施符合《建设工程质量管理条例》、中华人民国工程建设标准强制性条文《水利工程施工部分》的要求,因此,质量控制达到了监理大纲所要求的工程质量目标。
综上所述,本工程监理工作基本达到了监理工作的总目标,即:监理总目标为合格工程、安全工程、环保工程。
监理工程师以合同管理为基础,对工程质量、进度和投资实施了全面控制,加强了信息管理和外协调工作。
通过各种技术措施和监测手段使工程质量达到标准;依据工程施工合同和施工组织设计,抓好进度计划落实,确保合同工期的实现;有效地控制工程投资,实现本合同工程的总目标。
