钢便桥设计计算书讲解

合集下载

16m钢便桥计算书

16m钢便桥计算书

16m 钢桁架便桥验算本桥按三跨简直连进行验算,简图如下:ABCD5m6m5m验算内容分为两项:(一)纵向Ⅰ字钢的内力和挠度验算 (二)钢管桩承载力和稳定验算说明:本算例中 ①Ⅰ字钢采用3A 钢制成,弹性模量a 101.25MP ⨯,容许应力[]a 145MP 为σ。

容许剪应力[]a 85i MP 为τ②钢管桩采用外径300mm ,隔厚6mm 钢管,44.4kg/m③活载仅考虑罐车,以“三一重工”SY5250 GTB 型计算,空车重量12.5t ,加上38m ,砼20t ,并考虑其在行驶时对桥的冲击系数 1.2,合计 1.2×(12.5+20)≈39t ,前排分配6t,后两排轮分别承载16.5t ,如下图所示6t16.5t16.5t一、 纵梁内力和挠度验算纵梁采用“Ⅰ32a ”工字钢,上覆2cm 厚钢板作为行车道班(防滑型),护栏采用mm 38=Φ内钢管扣接,纵粱,钢管桩间分别设置剪刀撑,加强结构的整体稳定性。

内力计算(1)纵梁上恒载:①钢板kg 1004878502002.0216m 1=⨯⨯⨯⨯=②纵梁kg 4992m /kg 52166m 2=⨯⨯= ③护栏kg 45656.4218416m 3=⨯⨯+⨯=)( ④其他kg 1000m 4=均布荷载m N /10310g 16m m q 41=⋅+=在均布荷载作用下N q q B 56705253Q 1=⋅+⋅=m N q BC ⋅=⋅⋅=92790641M 21(2)活载,简支梁跨中截面弯矩最大,剪应力支点处最大。

1、分别计算在以下几种情况下的跨中弯矩 ①:m N M ⋅=750738跨中2×0.65②:m N M ⋅=009738跨中2×0.65③:m N M ⋅=280500跨中可得:m N M ⋅=009738max 跨中2、分别计算在以下两种情况下纵梁的剪力最大值 ①:N Q B 7007282=CD16.5t 16.5t 6t②:N Q B 2990802=CD16.5t 16.5t 6t可得:N Q B 2990802=综上上所述得:最大剪应力a 85a 82.8102.676567052990804MP MP A Q i <=⨯⨯+==-τ 最大弯矩处应力a 145a 115106926927903879006MP MP M <=⨯⨯+==-ωσ 所以纵梁采用“Ⅰ32a ”工字钢满足结构受力要求。

钢便桥计算书

钢便桥计算书

钢便桥设计与验算1、项目概况钢便桥拟采用18+36+21m全长共75m钢便桥采用下承式结构,车道净宽 4.0m,主梁采用贝雷架双排双层,横梁为标准件16Mn材质I28a,桥面采用定型桥面板,下部结构为钢管桩(φ529)群桩基础。

2、遵循的技术标准及规范2.1遵循的技术规范《公路桥涵设计通用规范》(JTG D60-2004)《公路桥梁施工技术规范》(JTG F50-2001)《钢结构设计规范》(GB S0017-2003)《装配式公路钢桥使用手册》《路桥施工计算手册》2.2技术标准2.2.1车辆荷载根据工程需要,该钢便桥只需通过混凝土罐车。

目前市场上上最大罐车为16m3。

空车重为16.6T混凝土重16*2.4=38.4T。

总重=16.6+38.4=55.0T。

16m3罐车车辆轴重2.2.2便桥断面2.2.3钢便桥限制速度5km/h 3、主要材料及技术参数 根据《公路桥涵钢结构及木结构设计规范》JTJ025-86,临时性结构容许应力按提高30-40%后使用,本表提高1.3计。

4、设计计算(中跨桁架) 4.1计算简图材料弹模(MP)屈服极限(MP) 容许弯曲拉应力(MP) 提高后容许弯曲应力(MP) 容许剪应力(MP) 提高后容许剪应力(MP) 参考资料 Q2352.1E+5235145188.585110.5设计规范 Q3452.1E+5345 210 273 120 156设计规范贝雷架 2.1E+5345240-245N/肢-按照钢便桥两端跨度需有较大纵横坡的实际需要,故每跨断开,只能作为简支架计算,不能作为连续梁来计算。

4.1.1中跨计算简图36.0m简支梁4.1.2边跨计算简图21.0m简支梁4.2荷载4.2.1恒载中跨上部结构采用装配式公路钢桥——贝雷双排双层。

横梁为I28a。

43.47kg/m。

单根重5*43.47=217.4kg=2.17KN;纵梁和桥面采用标准面板:宽2.0m,长6.0m,重1.8T。

39.624米钢便桥计算书(70t 单车道)

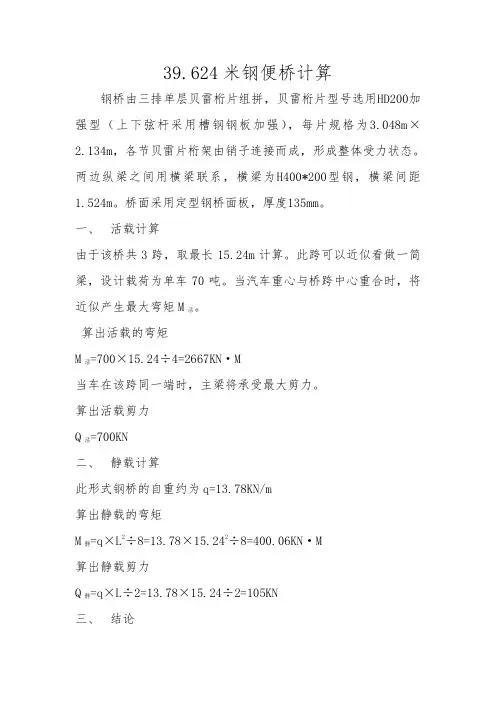

39.624米钢便桥计算书(70t 单车道)

39.624米钢便桥计算钢桥由三排单层贝雷桁片组拼,贝雷桁片型号选用HD200加强型(上下弦杆采用槽钢钢板加强),每片规格为3.048m×2.134m,各节贝雷片桁架由销子连接而成,形成整体受力状态。

两边纵梁之间用横梁联系,横梁为H400*200型钢,横梁间距1.524m。

桥面采用定型钢桥面板,厚度135mm。

一、活载计算由于该桥共3跨,取最长15.24m计算。

此跨可以近似看做一简梁,设计载荷为单车70吨。

当汽车重心与桥跨中心重合时,将近似产生最大弯矩M活。

算出活载的弯矩M活=700×15.24÷4=2667KN·M当车在该跨同一端时,主梁将承受最大剪力。

算出活载剪力Q活=700KN二、静载计算此形式钢桥的自重约为q=13.78KN/m算出静载的弯矩M静=q×L2÷8=13.78×15.242÷8=400.06KN·M算出静载剪力Q静=q×L÷2=13.78×15.24÷2=105KN三、结论冲击系数:按1+u=1+(15/37.5+L)/2=1.1,按GJB435-88《军用桥梁设计规范》荷载分配系数:K1=1.28K2-多排桁架结构的桥梁,桁架受力不均匀系数。

弯距计算,K2=1.1;剪力计算,K2=1.2M max=2667×1.1×1.28×1.1+400.06=4530.7KN.MQ max=700×1.1×1.28×1.2+105=1287.7KN查桁架内力表可知则该200型钢桥所能承受的最大弯矩M总=7600×2=15200kn.m> M max=4530.7KN.MQ总=771×2=1542kn>Q max=1287.7KN。

挠度计算:1、间隙挠度f0=14mm2、空载挠度f自=5ql4/384EI=1mm3、活载挠度f活=fl3/48EI=4mm4、总挠度f max=14+1+4=19mm<L/400=38mm。

钢便桥计算书(midas Civil 2019建模)

钢便桥计算书(midas Civil 2019建模)

钢便桥计算书(midas Civil 2019建模)1.1 受力模型及材料参数钢栈桥的验算采用有限元法,选取便桥的标准跨径作为计算模型,并利用midas Civil 2019计算程序建模进行验算。

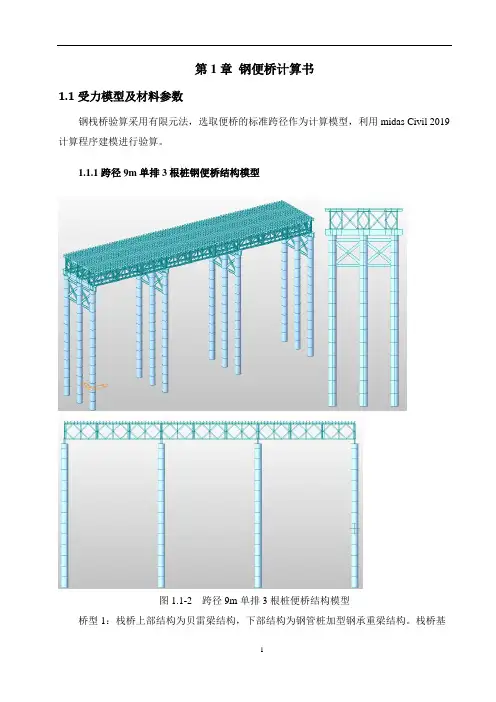

1.1.1 跨径9m单排3根桩钢便桥结构模型图1.1-2为跨径为9m的单排3根桩便桥结构模型。

栈桥上部结构为贝雷梁结构,下部结构为钢管桩加型钢承重梁结构。

栈桥基础及桥墩全部采用φ630mm厚10mm的螺旋焊接钢管桩,钢管桩按单排3根桩桩布置。

横联及斜撑采用[20a槽钢,钢管桩顶设双拼I45a工字钢帽梁。

桩顶横梁上架设贝雷梁,采用单层3组每组2片总计6片贝雷架结构,每组贝雷架采用定制支撑架连接,相邻贝雷架组采用∠75×8角钢连接,间距为90+125+90+125+90cm形成主纵梁,贝雷梁上设按30㎝间距布置I25a工字钢分配横梁与桥面10mm厚钢板经焊接固定成型的6m宽模块。

1.1.2 材料参数铺装钢板厚度为10mm,材料为Q235钢。

分配横梁参数:材料为Q235钢,截面为I25a,长度为6m。

主梁参数:采用321型贝雷片,材料为16Mn钢。

贝雷梁支撑架参数:材料为Q235,材料为∠63×4角钢。

贝雷梁组间斜撑参数:材料为Q235,材料为∠75×8角钢。

桩顶横梁参数:材料为Q235钢,截面为2×I45a,长度为6m。

钢管桩参数:材料为Q235钢,管型截面为外径630mm,厚度为10mm,长度为13.4m。

根据《钢结构设计标准》GB-2017,钢材强度设计值可查表得:型钢材质均为Q235钢,其抗弯设计强度为215MPa,抗剪设计强度为125MPa。

贝雷片材质为16Mn钢,其容许弯应力为273MPa,容许剪应力为156MPa。

根据《公路钢结构桥梁设计规范》JTG D64-2015,挠度计算可查表得:2.边界条件钢管桩的底部固结;桩顶横梁和钢管桩采用弹性连接(刚性);桩顶横梁和贝雷片弹性连接(刚性);贝雷片和分配横梁采用弹性连接(刚性)。

钢便桥计算书(midas Civil 2019建模)

钢便桥计算书(midas Civil 2019建模)

第1章钢便桥计算书1.1受力模型及材料参数钢栈桥验算采用有限元法,选取便桥的标准跨径作为计算模型,利用midas Civil 2019计算程序建模进行验算。

1.1.1跨径9m单排3根桩钢便桥结构模型图1.1-2 跨径9m单排3根桩便桥结构模型桥型1:栈桥上部结构为贝雷梁结构,下部结构为钢管桩加型钢承重梁结构。

栈桥基础及桥墩全部采用φ630mm厚10mm的螺旋焊接钢管桩,钢管桩按单排3根桩桩布置。

横联及斜撑采用[20a槽钢,钢管桩顶设双拼I45a工字钢帽梁。

桩顶横梁上架设贝雷梁,采用单层3组每组2片总计6片贝雷架结构,每组贝雷架采用定制支撑架连接,相邻贝雷架组采用∠75×8角钢连接,间距为90+125+90+125+90cm形成主纵梁,贝雷梁上设按30㎝间距布置I25a工字钢分配横梁与桥面10mm厚钢板经焊接固定成型的6m宽模块。

1.1.2材料参数铺装钢板厚度10mm,材料Q235钢。

分配横梁参数:材料Q235钢,截面I25a,长度6m。

主梁参数:采用321型贝雷片,材料为16Mn钢。

贝雷梁支撑架参数:材料Q235,材料为∠63×4角钢。

贝雷梁组间斜撑参数:材料Q235,材料为∠75×8角钢。

桩顶横梁参数:材料Q235钢,截面2×I45a,长度6m。

钢管桩参数:材料Q235钢,管型截面(外径630mm,厚度10mm)长度为13.4m。

根据《钢结构设计标准》GB50017-2017,钢材强度设计值可查表得:型钢材质均为Q235钢,其抗弯设计强度a 215][MP =σ,抗剪设计强度[]a 125MP =τ。

贝雷片材质为16Mn 钢,其容许弯应力[]a 273MP =σ,容许剪应力[]a 156MP =τ。

根据《公路钢结构桥梁设计规范》JTG D64-2015,挠度计算可查表得:2.边界条件钢管桩的底部固结;桩顶横梁和钢管桩采用弹性连接(刚性); 桩顶横梁和贝雷片弹性连接(刚性); 贝雷片和分配横梁采用弹性连接(刚性)。

钢便桥计算说明书(33m)

钢便桥计算说明书(33m)

宁波市建设集团体育馆临时栈桥计算书浙江兴土桥梁建设有限公司2011年12月3日目录1概述 (1)1.1设计说明 (1)1.2设计依据 (1)1.3技术标准 (1)1.4自重荷载统计 (2)1.5荷载工况建立 (2)1.6荷载组合: (3)2上部结构内力计算 (3)2.1桥面板内力计算 (3)2.2H450*200*9*14横向分配梁内力计算 (5)2.3200型贝雷梁内力验算 (7)3计算结论 (10)临时栈桥计算说明书1 概述1.1 设计说明本栈桥为宁波市体育馆项目建设,根据施工现场的具体地质情况、水纹情况和气候情况,拟建单跨200型下承式栈桥33.528m,栈桥宽度为4米,桥台采用砼基础,上部结构采用200型贝雷和型钢的组合结构。

栈桥横向的结构形式为双排单层贝雷桁架,两侧桁架间距分0.48m,栈桥桥面系采用定型桥面板,面系分配横梁为专用横梁H450*200*9*14mm,间距为150cm。

1.2 设计依据1)《公路桥涵设计通用规范》(JTG D60-2004)2)《公路桥涵地基与基础设计规范》(JTGD63-2007)3)《公路桥涵钢结构及木结构设计规范》(JTJ025-86)4)《公路桥涵施工技术规范》(JTG/T F50-2011)5)《海港水文规范》(JTJ213-98)6)《装配式公路钢桥多用途使用手册》7)《钢结构计算手册》1.3技术标准1)桥面设计顶标高为+19.85米。

2)设计荷载:60T运输车、50T履带吊3)验算荷载:(冲击系数已加入模型)4)水面高程为+11.6m左右。

5)设计行车速度15km/h,纵向行车间距不小于30m,确保单车。

图1、60T运输车荷载布置图图2、履带吊车荷载布置1.4自重荷载统计1)栈桥面层:8mm厚钢板,单位面积重62.8kg,则4.08kN/m。

2)面板加劲肋工12.6,单位重14.21kg/m,则0.14kN/m,间距0.24m 。

3)横向分配梁:H450*200*9*14,0.74kN/m ,4.42kN/根,最大间距1.5m。

钢便桥计算说明书

77省道延伸线龙湾至洞头疏港公路工程第1施工标段临时栈桥计算说明书浙江省交通工程建设集团有限公司2011年3月22日77省道延伸线龙湾至洞头疏港公路工程第1施工标段临时栈桥计算说明书1 概述1.1 设计说明根据施工现场的具体地质情况、水文情况、气候情况及两阶段施工设计图纸等,拟建栈桥长约2384.2m,便桥宽度为6米。

栈桥两侧设栏杆,下部结构采用钢管桩基础,上部结构采用贝雷和型钢的组合结构。

栈桥的结构形式为横向七排单层贝雷桁架,桁架间距分0.9m,共27联,标准跨径为15m,每6跨(90m)形成一联每联设置宽度为0.2m 的伸缩缝。

栈桥桥面系采用定型桥面板,面系分配横梁为I22a,间距为75cm;基础采用φ630×8mm钢管桩,为加强基础的整体稳定性,每排钢管桩间均采用[20号槽钢连接成整体。

栈桥各墩基础布置结构形式如下图:1.2 设计依据1)《公路桥涵设计通用规范》(JTG D60-2004)2)《公路桥涵地基与基础设计规范》(JTJ024-85)3)《公路桥涵钢结构及木结构设计规范》(JTJ025-86)4)《公路桥涵施工技术规范》(JTJ041—2000)5)《海港水文规范》(JTJ213-98)6)《装配式公路钢桥多用途使用手册》7)《钢结构计算手册》8)《两阶段施工设计图纸》1.3技术标准1)桥面设计顶标高为7.0米。

2)设计荷载:50t汽车双车道布置、履-50(最大吊重按20t考虑)、12m3罐车56t。

3)验算荷载:(1)12m3混凝土罐车:自重25T+31T混凝土。

(2)50T履带吊机:50T(自重)+20T(吊重)=70T,履带接地尺寸5.88m×0.76m。

(3)后八轮汽车:自重20T+30T(车载重量)(4)横向风荷载:风荷载取玉环县坎门10年一遇风荷载值为:Vd =34m/s5)河床高程为-3m左右,详见地质勘察报告。

6)河床覆盖层:淤泥7)设计行车速度15km/h。

战备梁钢便桥计算书

一、设计说明钢便桥采用装配式公路钢桥,双排单层下承式。

主跨15m ,基础采用4根φ377mm 钢管桩,入土深度15m 。

通行最重车辆为旋挖钻,履带式,重70t ,挂车,重60t 。

一. 纵梁强度校核(一)计算简图(二)内力计算纵梁采用16Mn I10,其长度为3m ,跨越三根横梁,按两跨简支连续梁计算内力。

1.恒载a.桥面板:m kN m kN m m q /175.012/5.707.0431=⨯⨯= b.纵梁: m kN mkN q /119.03307.12=⨯= m kN q q q /294.021=+=恒2.活载(1)履带式旋挖钻:纵梁满布载时,每个履带的压力由三根纵梁承担,沿每根纵梁作用的单位压力为:m kN m kN q /167.29342700=⨯⨯=履 ∑=+=29.461kN/mq 履恒q q 因履带车过桥时速度较慢,故不考虑冲击荷载由履带车产生的最大弯矩为:mkN ql M ⋅=⨯⨯⨯==286.85.110461.29125.0125.0232履由履带车产生的最大剪力为:kN ql Q 62.275.110461.29625.0625.03=⨯⨯⨯==履最大弯距与最大剪力均产生于中心支座处。

(2)挂车汽车轮重在桥面上对纵梁的弹性分面,当桥面板厚度在10cm 以下时,约为1.22m 。

挂车轴重12t,二个轮,每轮重6t ,则作用在每根纵梁上的压力为:17.164kN 1229.3460=⨯=kN P 冲击系数:3.1384.16.15.3715111>=++=++=+l b a μ 取3.11=+μ由挂车产生的最大弯矩为:()m kN 925.843.16.117.16441⋅=⨯⨯=+=μPl M 挂 偏载系数:57.09.34159.4=+=η 由挂车产生的最大剪力为:()kN 46.443.16057.01=⨯⨯=+=μηP Q 挂(三)截面应力计算纵梁的截面模量W z =39.7cm 3根据内力计算结果可知,挂车产生的内力最大。

钢便桥计算书详解

吴江东西快速干线 DXKS-A6 标钢便桥计算书江苏四通路桥工程有限公司2013年12月钢便桥计算书第一部分工程概况吴江东西快速干线 DXKS-A6 标工程施工架设的钢便桥额定荷载50吨,桥面宽度4米。

有通航要求的河道为Ⅶ级航道,要求通航宽度为21米,通航净空以临近道路桥梁的标高为基准。

第二部分设计计算依据1、《公路桥涵设计通用规范》(JTG D60-2004)2、《公路桥涵施工技术规范》(JTG 041-2000)3、《施工结构计算方法与计算手册》(2000.12)4、《桥梁施工工程师手册》(1995.12)5、《装配式钢桥使用手册》6、《钢结构工程施工质量验收规范》(GB50205-2001)7、《路桥施工计算手册》第三部分计算说明本项目便桥上部构造为装配式公路钢桥,每墩下部设置3~5根Φ630mm钢管桩基础,组成群桩,桩顶纵、横采用工字钢拼成盖梁。

现着重从本便桥的如下三点进行验算:1、主桥贝雷梁的强度验算;2、钢管桩基础的承载能力验算;3、横担“工”字钢强度及挠度验算。

第四部分钢便桥结构和计算书一、主桥贝雷梁的强度及桩基础的承载力验算(一)129米钢便桥根据以上要求和桥址所在地的地质水文状况以及通航需求等实际条件,确定钢便桥结构如下:1、桥梁结构:下承式双排单层加强型(DSR)“321”钢桥(其中航道段为双排双层加强型),长度 129米,为12孔连续梁简支结构,坡度为4.5%,桥面宽度4.0米,桥面系采用钢面板,支墩采用钢管桩,航道宽度21米,通航高度以便桥南侧公路桥的通航高度为基准。

钢便桥主梁由双排标准贝雷片及加强弦杆用贝雷销连接而成,双排之间用45支撑架相联,两组贝雷梁以28号Q345B 横梁和抗风拉杆拼装成钢便桥主体结构,横梁用斜撑和横梁夹具固定在贝雷梁上,在横梁上焊接17道10号工字钢做桥面纵梁,在10号工字钢上铺设12mm 钢板做桥面并焊接固定,在钢板桥面上焊接防滑筋。

2、便桥结构使用材料的力学验算荷载组合:设计荷载根据使用要求为50吨。

便桥计算书精品

跨径11. 5米型钢钢便桥计算书一、便桥概况K2+005大桥,采用型钢便桥做为便道跨越,车俩单向通行。

单孔设计最大跨径11. 5m,桥面宽度为6m钢便桥结构型式见下图:便桥桥墩处自下而上依次米用的主要材料为:壁厚10伽、直径400 mm 钢管 桩 基础3根一 2根36a 型工字钢(双拼)下横梁-7栩700型钢纵梁一桥面[22a 槽钢 反扣。

钢管桩中心间距为250 cm ; 36a 型工字钢(双拼)下横梁每根长度为600 cm ; 纵梁采用7根H 型钢,排距为90cm 桥面系22a 型槽钢间净距3 cm 。

钢便桥断面图参见钢便桥立面图 钢便桥实物图参见钢便桥实物图二、计算依据及参考资料I HI II22a 豪钢700 Hi 畑■I1、《公路桥涵设计通用规范》(JTG D60-20XX ;2、《公路桥涵地基与基础设计规范》(JTG D63-20XX ;3、《公路桥涵钢结构及木结构设计规范》(JTJ 025-86);4、《公路桥涵施工技术规范》(JTJ 041-2000 );5、《公路桥涵施工手册》&《路桥施工计算手册》6、K2+005大桥施工图设计;7、本合同段相关地质勘探资料;三、主要计算荷载1、汽车自重+荷载(按栓搅车最大重量50t计算);2、结构自重(按均布荷载计算);四、结构受力验算(一)、22a型槽钢桥面板(按简支计算,跨径L=0. 9m)1、材料相关参数:ly=157. 8 cm 4, W=28. 2 cm 3, i y=2. 23 cm;容许抗弯应力f二215 MPa,容许抗剪应力fy=125 MPa E=206X 103MPa 自重24. 99 kg/m,截面积31.84 cm %2、荷载情况:后轴重50t的大型车辆,单轴重25吨,半边轮组重12.5吨;汽车冲击系数取1. 2 ;单个轮胎宽度为20 cm,单侧一组轮胎宽度为60 cm,单侧轮组面与3片槽钢接触;则每片槽钢受力为4. 2吨,轮组作用在跨中弯矩最大,轮组作用在临近支点处剪力最大。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

西咸新区沛东新城红光路沣河大桥工程钢便桥设计计算书中国水电建设集团路桥工程有限公司红光路沣河大桥项目部二○一三年九月目录第一章概述 (1)1.1编制依据 (1)1.2工程概况 (1)1.3工程地质 (1)第二章钢便桥设计及施工方案 (2)2.1钢便桥功能要求 (2)2.2钢便桥设计参数 (2)2.3钢便桥线路设计 (2)2.4钢便桥结构型式 (3)2.5钢便桥施工部署 (4)2.6钢便桥施工工艺 (4)附图4 (6)第三章施工组织 (11)3.1组织人员进场 (11)3.2组织设备进场 (11)3.3组织材料到场 (12)3.4施工组织安排 (12)3.5施工进度安排 (12)第四章安全技术保证措施 (12)4.1施工安全质量技术措施 (12)第五章质量保证措施 (14)第六章钢便桥运行、维护和检修 (15)第一章概述1.1编制依据1、《西咸新区沣东新城红光路沣河大桥工程图纸》2、《装配式公路钢桥多用途手册》(2001版)3、《公路桥涵施工技术规范》(JTG/T F50-2011)4、《钢结构设计规范》(GB 50017)5、《桩基施工手册》(2007版)1.2工程概况西咸新区沣东新城红光路沣河桥全长917m,起点桩号为K0+896,终点桩号为K1+813.00,单幅桥面宽27m,中央分隔带1m,全桥宽度55m。

桥梁工程包含咸阳端引桥、主桥及西安端主桥三部分,主桥跨越沣河,其上部结构为(55+5×100+55)变截面预应力连续箱梁,下部为矩形实心墩配钻孔灌注桩基础。

主桥9-12#桥墩位于沣河主河道,根据临建规划,在主桥上游侧搭设400m 的钢便桥,以解决汛期过水及施工期间左右岸的通行问题。

1.3工程地质桥址处ZK11钻孔从上到下地质土层情况详见附表1。

附表1 桥位地质土层情况表(ZK11)第二章钢便桥设计及施工方案2.1钢便桥功能要求钢便桥作为施工材料、机械设备转运的主要通道,同时作为施工人员上下班便道,因此钢便桥必须满足以下要求:①在工作状态下,钢便桥应满足车辆正常通行的安全性和适用性要求,并具有足够的安全储备。

②在非工作状态下,钢便桥停止车辆荷载通行,此时钢便桥应能满足整体安全性的要求,允许出现局部可修复的损坏。

③在钢便桥施工状态下,钢便桥应满足自身施工过程的安全,但6级风以上时,应停止钢便桥施工。

2.2钢便桥的设计参数钢便桥顶面标高:+388.6m,平坡钢便桥顶面宽度:全宽6.0m钢便桥最大通行荷载:50t履带吊行车控制速度: 10km/h2.3钢便桥线路设计本项目钢便桥沿主线的线路方向在主桥的右侧布设,钢便桥的右侧边线距承台左侧边线7.6m(距主桥边线投影位置5.0m)。

钢便桥共布设33跨,单跨跨径12m,全长396米,桥台布设在两岸的滩地上。

2.4钢便桥的结构型式2.4.1钢便桥设计的基本要求钢便桥采用双向通行设计,全宽6m,桥面采用δ10mm钢板,并做防滑处理,外侧采用直径48mm钢管做围栏硬防护,栏杆的竖杆、扶手涂刷上红白相间的油漆,并粘贴反光膜用于警示桥梁界限,竖杆高度 1.0m。

每隔30m设置安全警示灯,每隔20m设置夜间照明灯。

2.4.2钢便桥结构型式附图1 钢便桥横断面结构图桥台桥台附图2 钢便桥的整体布置图基础:ZQ1~ZQ32号墩采用Φ600×10mm钢管桩基础;桥台采用C30混凝土桥台,台后与施工便道顺接。

钢便桥设计共为33跨,连续墩采用单排3根桩基,桩间距2.3m;钢钢便桥下横梁采用双支I45b,以321型贝雷桁架作为主梁,二榀一组,花架宽度为0.45m,相邻两组中心距2m,全断面共计3组。

贝雷梁顶的横向分配梁采用HN350*175mm,分配梁之间间距为400mm,桥面标高+388.6m。

根据桥位地质土层情况判定,钢管桩的入土深度要达到8~10m。

钢便桥的设计计算见《红光路沣河大桥钢便桥设计计算书》。

2.5施工部署钢便桥采用50t履带吊逐跨推进施工,即履带吊置于桥台处直接进行1#墩打桩、贝雷梁架设,待搭设完成足够长度的钢便桥形成一定的作业面后,将50t履带吊置于钢便桥上,进行下横梁、贝雷梁、纵横向分配梁的安装和桥面板铺设,逐跨推进。

2.6施工工艺施工工艺流程见附图3。

附图3钢便桥施工工艺流程图2.7.施工方法50t履带吊进行插打钢管桩、架设贝雷梁作业及履带吊置于钢便桥上进行贝雷梁架设作业示意见附图4、5、6。

附图4附图5 位于钢桥面上的履带吊打桩示意图附图6 位于钢便桥上的履带吊架梁示意图1、钢管桩加工钢管桩从厂家购买半成品,每根长20m,按照设计要求在钢结构加工平台上接长,钢管桩直径为φ600mm,壁厚10mm,材质为Q235b。

接长时焊接应符合以下要求:钢管桩对接前接口两侧的铁锈、氧化铁皮、油污、水份清除干净,并显露出钢材的金属光泽。

焊接:焊接为手工焊,按焊接工艺要求,焊接应控制走向顺序、焊接电流、焊缝尺寸。

接头处加劲板必须保证焊缝密贴;每一焊道熔敷金属的深度或熔敷的最大宽度不应超过焊道表面的宽度,同一焊缝应连续施焊,一次完成。

焊缝清理及处理:焊缝焊接完成后,清理焊缝表面的熔碴和金属飞溅物,焊工自行检查焊缝的外观质量;如不符合要求,应补焊或打磨,修补后的焊缝应光滑圆顺,不影响原焊缝的外观质量要求。

焊接环境:湿度不宜高于80%。

当焊接处于下述情况时不应进行焊接(除非采取有效措施改善):+5℃以下;焊接表面处于潮湿状态,或暴露在雨、雪和高风速条件下;焊接操作人员处于恶劣条件下时。

钢管桩成品的外形尺寸允许偏差应符合表2规定;附表2 管节外形尺寸允许偏差表2、钢管桩运输钢管桩运输采用车运的办法,拖车两侧设置栏杆或其他障碍物保护钢管桩,同时利用缆绳紧固,防止坠落;钢管桩堆放形式应使拖车在装桩、运输和起吊时保持平稳,同时应避免产生轴向变形和局部压曲变形。

3、钢管桩施工钢管桩插打施工本工程水位较浅,钢管桩可以直接打入河底覆盖层内,直至持力层。

钢管桩的插打采用50t履带吊起吊DZ90型振动锤逐跨推进,履带吊置于桥台位置处。

待搭设形成好一定作业面后,采用50t履带吊位于安装好的钢便桥上逐跨推进钢便桥上部结构施工。

钢管桩插打前根据桩位图计算每一根桩中心的平面坐标,同时确定好插打顺序,防止先施打的桩妨碍后续的桩施工。

DZ90振动锤沉桩工艺:考虑到振动锤只有单个夹具,因此在钢管桩中心焊接14mm厚钢板,利用夹具夹住钢管桩中心钢板,振动锤通电,夹具夹紧,同时用履带吊通过备用钢丝绳吊住钢管桩顶。

准备好后,履带吊通过振动锤及备用钢丝绳直接起吊钢管桩,在测量引导下调整钢管桩到测量标定的桩位后快速下钩,钢管桩靠自重入土稳定后,开启振动锤振动下沉钢管桩。

后两排桩先起吊钢管下放通过临时支撑固定,再起吊振动锤振动下沉。

振动时每次振动持续时间不宜超过10~15min,过长则振动锤易遭到破坏,太短则难以下沉。

每根桩的下沉应一气呵成,不可中途停顿或较长时间的间隙,以免桩周土恢复造成继续下沉困难。

振动下沉过程中测量用仪器随时监控垂直度。

DZ90振动锤主要技术参数:夹具形式:单片夹具整机重量(含夹具):7.5T 最大激振力:90T附图5 振动锤打桩施工工艺流程框图打桩注意事项:1)、插桩初入土时轻振慢打,及时检查位置,如在桩打入初期(2~3m)发生较大倾斜,可进行修正,或拔出重打。

2)、桩打入过程中,应防止溜桩,如溜桩严重,应根据实际情况分析处理。

3)、在打桩过程中,以控制贯入度为主。

当桩底达到设计标高而贯入度仍然较大时,应继续振动下沉,使贯入度接近控制贯入度;如贯入度已达到控制贯入度,桩底标高比设计标高高得多时,应上报相关部门研究确定。

钢管桩的最终桩底标高由贯入度控制,若钢管桩无法施打至设计标高,及时汇报、分析原因,拿出解决办法,直至钢管桩的入土深度满足设计要求和已证明钢管桩达到了设计承载力。

另外一种情况是达到了设计深度,但钢管桩还是急速下沉,要以贯入度复核。

4、钢管桩抄平及水平横联钢管桩打设好后,紧接着按设计标高抄平。

钢管顶横向开27cm宽,深36cm 的槽口,然后用履带吊安2I45b工字钢。

工字钢嵌入钢管桩焊接起来,并与钢管顶面持平,形成水平联系。

工字钢底钢管两侧用8mm厚Q235钢板焊接加劲牛腿。

加劲板等采用等强焊缝。

5、贝雷梁及横向分配梁和桥面板拼装贝雷梁首先在陆上已搭设好的钢便桥上按每组尺寸拼装好,然后运输到位,架设在I45b工字钢上方,并依次安装固定销子及花架。

架设步骤为:(1)在下部结构桩顶横梁上进行测量放样,定出贝雷架的准确位置。

(2)将拼装好的一组贝雷主桁片运至履带吊后面或已经架好的钢便桥桥面上。

(3)每两贝雷片分为一组,履带吊首先安装一组贝雷梁,准确就位后先牢固捆绑在横梁上,然后焊接限位器,再安装另一组贝雷片,同时与安装好的一组贝雷片剪刀撑进行连接。

依此类推完成整跨贝雷梁的安装。

贝雷梁架设好后由技术员进行检查,检查桩头结构及分配梁焊接的焊缝质量,焊缝不满足要求的要求补焊;检查贝雷梁的连接完好性,检查销钉有没有缺失,缺少的销钉要及时补上。

贝雷梁与下横梁接触两侧焊接固定槽钢挡块,防横移。

6、桥面附属结构施工钢便桥桥面栏杆高1.0m,栏杆立柱和水平杆均采用Φ48×3mm钢管,立柱间距1.5m,钢管底部焊接在I25b分配梁上。

7、拆除施工工艺拆除方向由8#墩往1#墩,逐跨拆除。

钢便桥拆除顺序由上至下进行,起重设备用50t履带吊机,基础钢管桩拆除采用DZ90拔桩机。

桥面系割除:栏杆、行车道板利用人工割除后,吊装上平板车转运到岸上回收场。

紧跟着人工拆除分配梁的骑马螺栓,利用50t履带吊机起吊工字钢直接装车运走。

贝雷桁架梁拆卸:工字钢分布梁拆除后,进行贝雷桁架拆卸。

贝雷桁架从8#墩往1#墩方向拆除,与安装时的方向相反。

纵向按跨径12m一节断开拆除,贝雷梁在后端钢便桥分解成单片贝雷用平板车运回岸上。

钢管桩拔除:单跨贝雷桁架拆除后,割除钢管桩顶面工字钢联系及横联。

拔桩机用平板车转运到钢便桥端头,采用50t履带吊吊装DZ90拔桩机到钢管桩顶,待拔桩机液压钳夹紧钢管桩后,启动拔桩机,钢管桩周边土质在振动力作用下开始液化,土质对钢管桩的摩阻力将大大减少,此时履带吊可缓慢将拔桩机及钢管桩往上提动,逐渐将整根钢管桩拔除,并利用平板车通过钢便桥转运到岸上。

拆除注意事项①钢便桥拆除施工期间,确保做好施工安全标志,特别在夜间施工时,要按规定设置水上交通指示灯。

②入土钢管桩必须整根拔除,防止剩余桩头阻碍河道。

③上部钢材在拆卸过程中,避免掉入河底。

④施工人员须严格遵照水上施工安全规定进行施工。

第三章施工组织3.1组织人员进场工程开工后,抽调1组钢便桥施工经验丰富的班组作为本项目的钢便桥施工队。

3.2组织设备进场迅速组织施工所需振动锤、发电机等设备进场,并采集所有设备信息。
