停电更换导线耐张线夹标准化作业指导书
35~500kV架空输电线路停电更换整串耐张绝缘子标准化作业指导书

序号
防范类型
危险点
控制措施
1
触电
作业开始前未进行验电、挂接地线
1)工作负责人宣读完工作票、交待安全措施后,各工作组应在工作地段各端和工作地段内有可能反送电的各分支线都应进行验电和接地。
2)验电时应带绝缘手套,并设专人监护。与带电体保持足够的安全距离。
临近带电体作业,对带电体安全距离不够
现场设监护人,必须满足安全规程表4临近或交叉其他电力线工作的安全距离规定。
2)杆塔上摆放物件时要采取防坠落措施。塔杆下作业人员要正确戴安全帽
7
导线脱落
更换绝缘子未使用二次保护绳
移动导线作业前应做好二次保护
8
特殊环境及异常天气
危及作业人员安全
1)作业指导书及施工方案应结合现场环境制定相应的安全措施。在现场环境发生变化后安全措施应及时根据现场情况作出相应的调整
2)遇有异常天气影响作业安全时,工作负责人和监护人应及时停止工作。
9
地钻
3~5T
只
1
配合机动绞磨使用。
10
钢丝绳
φ14~20
米
配合机动绞磨使用,根据现场实际选择型号及长度。
11
钢丝绳套
φ14~20
根
2
根据电压等级选择,根据现场情况调整数量。
12
后备保护绳
3.0m×12T(锦纶绞制) 220kV用4.8m×12T(锦纶绞制)500kV用
副
1
根据电压等级及导线型号选择,根据现场实际调整长度(也可用钢丝绳)。
3
工作任务
作业时间
作业地点
工作负责人
采用的作业方法
使用紧线装置转移导线荷载后更换整串绝缘子
4工作日程安排
更换导线作业指导书

更换导线作业指导书一、任务背景为确保电力输送系统的正常运行,更换导线是一项必要的维护工作。
本文档旨在提供更换导线的作业指导,确保作业过程安全、高效。
二、作业准备1. 确定更换导线的具体位置和范围,包括杆塔编号、导线型号和规格等信息。
2. 获取所需的工具和设备,如导线夹具、绝缘手套、安全带、螺丝刀等。
3. 确保作业人员具备相关的技术知识和操作经验,并进行必要的培训和安全教育。
4. 检查作业现场的安全条件,包括地面平整度、杆塔的稳定性、天气状况等。
三、作业步骤1. 作业前的准备a. 确保作业人员佩戴个人防护装备,如安全帽、绝缘手套、安全鞋等。
b. 检查所需的工具和设备是否完好,并进行必要的维护和检修。
c. 确定作业人员的分工和职责,确保作业过程的协调和安全。
d. 根据现场情况,制定详细的作业方案,包括作业顺序、安全措施等。
2. 导线拆除a. 根据作业方案,先拆除旧导线的固定夹具,如螺丝、夹子等。
b. 使用适当的工具和设备,将旧导线从杆塔上取下,并妥善存放。
c. 检查杆塔和支架的稳定性,确保安全无风险。
3. 导线安装a. 根据导线型号和规格,选择合适的导线,并进行必要的检查和测试。
b. 将新导线固定在杆塔上,确保导线的平整度和张力符合要求。
c. 使用导线夹具和绝缘手套等工具,将导线与杆塔、支架等连接,确保连接牢固可靠。
4. 作业结束a. 检查新导线的安装质量,确保符合相关标准和要求。
b. 清理现场,将作业过程中产生的垃圾和废料妥善处理。
c. 汇报作业结果,包括新导线的安装情况、作业过程中的问题和改进意见等。
四、安全注意事项1. 严格遵守相关安全操作规程和标准,确保作业过程安全可靠。
2. 在作业过程中,注意防止导线断裂、杆塔倒塌等意外事故的发生。
3. 作业人员必须佩戴个人防护装备,确保自身安全。
4. 在作业现场设置明显的安全警示标志,警示他人注意安全。
5. 如遇恶劣天气或其他不安全因素,应暂停作业并采取相应的措施保护作业人员和设备。

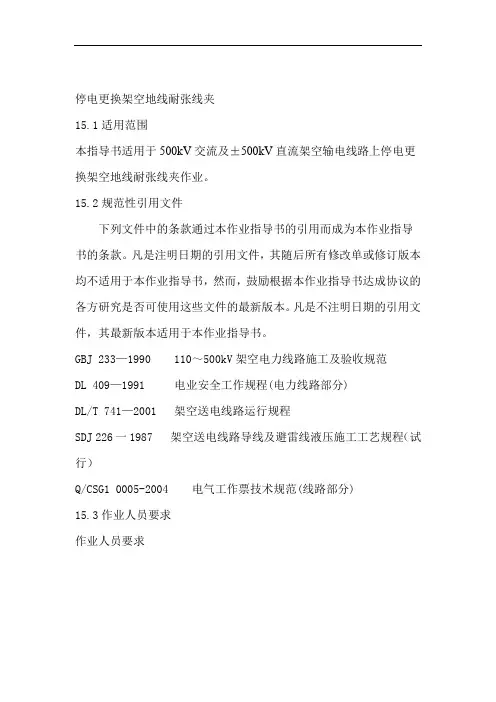

停电更换架空地线耐张线夹

停电更换架空地线耐张线夹15.1适用范围本指导书适用于500kV交流及±500kV直流架空输电线路上停电更换架空地线耐张线夹作业。
15.2规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注明日期的引用文件,其随后所有修改单或修订版本均不适用于本作业指导书,然而,鼓励根据本作业指导书达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注明日期的引用文件,其最新版本适用于本作业指导书。
GBJ 233—1990 110~500kV架空电力线路施工及验收规范DL 409—1991 电业安全工作规程(电力线路部分)DL/T 741—2001 架空送电线路运行规程SDJ 226一1987 架空送电线路导线及避雷线液压施工工艺规程(试行)Q/CSG1 0005-2004 电气工作票技术规范(线路部分)15.3作业人员要求作业人员要求序内容注备,并熟悉《电业安全工作规程》(线路部分) 1经考试合格。
线路更换耐张线夹检修方面的技500kV具备2能。
作业人员通过职业技能鉴定,并取得登高架3设作业特种作业操作证作业人员应具备:精神状态良好,无妨碍4 作的病症穿戴合格劳动保护服装,作业人员个人安5用具齐全,且能做到正确、安全使用。
作业人员组织15.4作业人员组织工具材料15.5工具材料24个人工自注:准备的检修工器具类型、数量及额定荷载应依据现场具体情况确定15.6 技术措施a)更换耐张塔架空地线耐张线夹工作所需的传递绳(Φ12),应有足够的安全系数,发现异常或不满足要求者严禁使用。
b)通过滑车、磨芯、滚筒的传递绳不得有接头,用传递绳绑棱角的金属物时,应以软物垫,用塔基作为总牵引绳转向时,钢丝绳与塔材接触部分必须用麻袋等软物支垫。
c)所使用的传递滑车额定荷载不得小于0.5T。
d)所使用的直线塔反向临时拉线(钢丝绳)不得小于Φ16。
e)所选用的总牵引绳不得小于Φ16。
f)葫芦、卸扣、夹线器、机动绞磨等主要受力工具荷载不得小于3T。
110kV线路更换架空地线线夹作业指导书

编号:Q/BC-AZ-034 110kV线路停电更换架空地线线夹作业指导书
(范本)
编写: _________________ 年—月—日
审核:年月日
批准:年月日
工作负责人:
作业日期年月日时至年月日时
天津电力公司北辰供电分公司
1范围
本指导书适用于天津电力公司北辰供电分公司110kV线路停电更换架空地线线夹的停电检修作业。
2引用文件
国家电网公司电力安全工作规程(电力线路部分)
GBJ 233—90《110〜500kV架空电力线路施工及验收规范》
GBJ 50312—200《110〜500kV架空送电线路施工及验收规范》
DL/T 5092—1999《110〜500kV架空送电线路设计技术规程》
DL/T 741 —2001《架空送电线路运行规程》
DL/T —2004《电力建设安全工作规程》第二部分:架空电力线路
国家电网公司110 ( 66) kV—500kV架空输电线路运行规范
国家电网公司110 ( 66) kV—500kV架空输电线路检修规范
天津市电力公司《天津市电力公司架空送电线路运行规程》
3修前准备
1准备工作安排
2召开班前会
人员要求
工器具
材料
危险点分析
安全措施
作业分工
4作业程序
作业开工
作业内容及标准
竣工
5消缺记录
6验收总结
7指导书执行情况评估。
更换导线标准化作业指导书(范本)

交叉跨越各种线路、铁路、公路,应先取得主管部门同意,做好安全措施,如搭跨越架,路口设专人持信号旗看守
4
严禁采用突然剪断导、地线的方法松线
5
紧放线前应检查拉线、杆根、横担、导线接线管、导线接头、滑轮是否满足紧、放线要求,工作人员不得跨在导线上或站在导线内角侧
6
当牵引绳索或导线卡住时,不得直接用手处理,应在其无张力情况下处理
2.杆上作业人员下杆向工作负责人汇报接地线已挂好
1.认真核对线路名称、杆号、色标无误后方可登杆工作
2.攀登杆塔要注意稳上稳下
2
撤旧线
1.杆上人员在耐张段内拆除导线在绝缘子的扎线,将导线放入放线滑轮内,需确认扎线已拆去,并放入放线滑轮内
2.杆上人员与地面人员互相配合,在耐张杆解开引流线并在受力反方向打好临时拉线,确已解开引流线,选拉线上端固定在受力点上
3
展放新线
1.将新线固定在旧线尾端,应连接牢固,方法正确
2.放线:派人检查导线展放过程中有无卡阻现象,确定后可通知收旧线
3.挂线:拖完旧线将同时到达的新线放入耐张线夹内连同绝缘子串一起装设在杆塔横担上
4.紧线:牵引端接到通知后即可进行紧线,指定专人观察弧垂;如有交叉跨越,应按规定搭好跨越架;护线员应监视导线的完好程度,确定是否需要补修
2
撤离作业现场
3
作业总结、整理资料,归档
3
工作结束
1.杆上作业人员检查设备上有无遗漏的工具材料,全部下杆至地面,向工作负责人汇报工作完成
2.作业人员及监护人分别到杆塔拆除接地线并向工作负责人汇报接地线已拆除,接地线拆除程序与挂接地线程序相反
攀登杆塔应注意防滑
4.3竣工
√
序号
内容
负责人员签字
110kV线路更换耐张绝缘子作业指导书

编号:Q/×××110kV××线停电更换耐塔双串绝缘子串作业指导书编写:年月日安全: _________ _____年___月___日审核:年月日批准:年月日工作负责人:作业日期年月日时至年月日时××供电公司×××1围本指导书适用于供电公司输电线路部110KV××线停电更换耐单串绝缘子的检修作业。
2 引用文件GBJ 233-1990 110~500kV架空电力线路施工及验收规DL/T 5092-1999 110-500KV架空送电线路设计技术规程GB/T 19001-2000 质量管理体系要求DL 409-1991 电业安全工作规程(电力线路部分)DL/T 741-2001 架空送电线路运行规程国家电网生[2004]503号关于印发《国家电网公司现场标准化作业指导书编制导则(试行)》的通知现场标准化作业指导书编制导则3 修前准备3.1 施工组织√序号容责任人备注1 施工总负责人:全面负责本次停电施工2 技术负责人:负责本次停电技术措施及施工中的一切技术难题3 安全负责人:负责本次停电施工的安全及监护4 材料负责人:负责本次停电施工所有材料的领取、发放、保管及退换5 关系协调:负责本次施工中的关系协调3.2准备工作安排√序号容标准责任人备注1 现场勘查,查阅图纸资料明确作业任务、技术标准2 工器具及材料准备工器具的电气强度和机械强度必须符合有关规程规定3 标准化作业指导书学习明确危险点、工作步骤、人员及任务分工4 填写工作票按生产计划3.2人员要求√序号容责任人备注1 本周期体检合格,作业前精神状态良好2 《安规》考试合格3 具备更换绝缘子的操作技能及具备登高作业证书3.3工器具√序号名称型号/规格单位数量备注1 传递绳φ12×40m 条 1 按作业小组配备2 导线保护绳φ17.5×2m 条 1 按作业小组配备3 兆欧表5000V 台1按作业小组配备4 传递滑车1t 个 2 按作业小组配备(带绳套2个)5 安全带套 2 按作业小组配备6 丝杠或手板葫芦 1.5t 个 1 按作业小组配备7 U型环7t 个 2 按作业小组配备按作业小组配备(大于25mm2的多股8 接地线组 2软铜线)9 验电器套 2 按作业小组配备(110kV专用)10 人身后备保护速差保护2米个 1 按作业小组配备11 脚手架3米根 2 操作人员备用√序号名称型号/规格单位数量备注12 卡具SDK36-20 副 13.4材料√序号名称型号/规格单位数量备注1 防污绝缘子XWP-×片×按设计领取及更换2 绝缘子XP-×片×按设计领取及更换3 开口销、弹簧销个若干备用3.5危险点分析√序号容1 人员:不严格执行保证安全的组织措施及技术措施,可能发生人员触电2 高空坠落:攀登铁塔时由脚钉松动或没有抓稳踏牢,作业时安全带没有系在牢固的构件上或扣环没有扣牢,可能发生人员从高空坠落3 物体打击:塔上作业人员扔工具、材料,地面人员不戴安全帽,作业点下方有人,可能发生人员遭受物体的打击4 物体打击:工器具失灵,可能导致绝缘子串脱落,瓷瓶串收紧前应检查工器具连结情况是否牢固可靠,并打好导线后备保护绳。
停电更换架空地线耐张线夹作业指导

停电更换架空地线耐张线夹作业指导书1适用范围本指导书适用于500kV交流及±500kV直流架空输电线路停电更换架空地线耐张线夹作业。
2规范性引用文件下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注明日期的引用文件,其随后所有修改单或修订版本均不适用于本作业指导书,然而,鼓励根据本作业指导书达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注明日期的引用文件,其最新版本适用于本作业指导书。
GB50233—2005110~500kV架空电力线路施工及验收规范DL409—91电业安全工作规程(电力线路部分)DL/T741—2001架空送电线路运行规程SDJ226一1987架空送电线路导线及避雷线液压施工工艺规程(试行)Q/CSG10005-2004电气工作票技术规范(线路部分)Q/CSG21011-2009输电线路运行管理标准Q/CSG-EHV20201-2009超高压输电公司输电线路运行管理标准实施细则(试行)3作业准备3.1作业人员要求序号内容备注1熟悉《电业安全工作规程》(线路部分),并经考试合格。
2具备500kV线路更换地线耐张线夹检修方面的技能。
高空作业人员通过职业技能鉴定,并取得登高架设作业特种作业3操作证。
4绞磨操作及压接人员需经专门培训,取证合格。
5作业人员应具备:精神状态良好,无妨碍工作的病症。
穿戴合格劳动保护服装,作业人员个人安全用具齐全,且能做到6正确、安全使用。
3.2作业人员组织序号人员分工人数备注1 工作负责人 12 工作监护人 1 直线塔工作监护3 塔上作业人员4 直线塔地上电工2人,耐张塔塔上电工2人4 绞磨操作员 1相邻直线塔地面电工各2人,耐张塔地面电工35 地面作业人员7人3.3工具材料序号名称型号单位数量备注1 地线接地线组 22 绝缘手套付 23 无极绳Φ12 条 24 无极绳Φ16 条 25 传递滑车0.5T 个 26 方向滑车3T 个 37 传递绳Φ12 条 2 视塔高选配9 总牵引Φ16 条 1 视塔高选配10 卸扣3T 个 511 钢丝绳Φ16×100m 条 112 手板葫芦3T 个 2 耐张塔助收13 钢丝无极绳Φ14×1.5m 条 514 法兰螺丝个 615 角铁桩根 316 磅锤8磅把 117 卡线器3T 个 3 与架空地线型号相符18 绞磨机3T 台 119 液压机台 1序号名称型号单位数量备注20 压模套 121 发电机台 122 吊带3T×3m 根 223 架空地线30m 根 1 与架空地线型号相符24 地线直线压接管个 1 与架空地线型号相符25 地线耐张压接管个 1 与架空地线型号相符26 个人工具自备注:准备的检修工器具类型、数量及额定荷载应依据现场具体情况确定。
400V线路导线架设(更换)标准化作业指导书

四川省水电集团屏山电力公司400V线路导线架设(更换)标准化作业指导书I前言本标准是根据国家电网公司《关于在县供电企业全面开展现场标准化作业工作的指导意见》的有关要求,结合江苏省电力公司的实际情况而制定。
本标准是同时编制的9个标准化作业指导书之一,这9个标准化作业指导书分别是:10kV架空线路全线检修标准化作业指导书10kV电缆线路全线检修标准化作业指导书400V线路导线架设(更换)标准化作业指导书10kV铁塔(钢管塔)组立标准化作业指导书10kV单相配电变压器安装标准化作业指导书10kV线路环网柜安装(更换)标准化作业指导书10kV交联电缆敷设(更换)标准化作业指导书10kV电缆分支箱更换标准化作业指导书10kV带电T接用户标准化作业指导书本标准的编写格式和规则符合GB/T 1.1《标准化工作导则第1部分:标准的结构和编写规则》及DL/T 600-2001《电力行业标准编写基本规定》的要求。
本标准附录A为规范性附录。
本标准由江苏省电力公司生产技术部提出并解释。
本标准由江苏省电力公司生产技术部归口。
本标准起草单位:江苏省电力公司生产技术部、淮安供电公司。
本标准主要起草人:王洪波、潘朝贤、许明生、汪国卫II400V架空导线架设(更换)标准化作业指导书1 范围本标准规定了400V架空导线架设(更换)标准化作业的人员要求、危险点预控、工器具及耗材准备、作业流程、操作工序及技术要求、检修维护记录表等。
本作业指导书适用屏山县电力系统400/220V线路架设(更换)导线。
2 引用文件下列标准及技术资料所包含的条文,通过在本作业指导书中引用,而构成为本作业指导书的条文。
本作业指导书出版时,所有版本均为有效。
所有标准及技术资料都会被修订,使用本作业指导书的各方应探讨使用下列标准及技术资料最新版本的可能性。
DL/T 499 《农村低压电力技术规程》国家电网公司国家电网安监[2005]83号《电力安全工作规程(电力线路部分)(试行)》及编制说明3 人员要求现场所有工作人员(含辅助人员)的身体状况、精神状态应良好。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
停电更换导线耐张线夹标准化作业指导书
17.1适用范围
本指导书适用于500kV交流及±500kV直流架空输电线路上停电更换导线耐张线夹作业。
17.2规范性引用文件
下列文件中的条款通过本作业指导书的引用而成为本作业指导书的条款。
凡是注明日期的引用文件,其随后所有修改单或修订版本均不适用于本作业指导书,然而,鼓励根据本作业指导书达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注明日期的引用文件,其最新版本适用于本作业指导书。
GBJ 233—1990 110~500kV架空电力线路施工及验收规范DL 409—1991 电业安全工作规程(电力线路部分)
DL/T 741—2001 架空送电线路运行规程
SDJ 226一1987 架空送电线路导线及避雷线液压施工工艺规程(试行)
Q/CSG1 0005-2004 电气工作票技术规范(线路部分)
17.3作业人员要求
作业人员要求
序内容备注熟悉《电业安全工作规程》(线路部分),并经
1
考试合格。
2 具备500kV线路更换导地线金具检修方面的
技能。
作业人员通过职业技能鉴定,并取得登高架设3
作业特种作业操作证。
4 作业人员应精神状态良好,无妨碍工作病症。
穿戴合格劳动保护服装,作业人员个人安全用5
具齐全。
17.4作业人员组织
作业人员组织
序人员分工人数备注
1 工作总指挥 1
2 工作负责人 1
耐张塔塔上作
3
1
业人员
直线塔塔上作
2 相邻两直线塔
4
业人员
5 线上作业人员 3
6 绞磨机手 1
7 液压机操作人 1
绞磨机尾绳控
8
2
制
9 地面作业人员10 其中民工8人17.5工具材料
工具材料
序名称型号单
位
数
量
备注
1 导线接地线组 2
2 绝缘手套双 2
3 绳套Φ12 条 2
4 单轮滑车0.5T 个 2
5 传递绳Φ12 条 2 视塔高选配
6 钢丝绳Φ12X150 条 1
7 钢丝绳套Φ14 条 4
8 转向滑车3T 个 3
9 机动绞磨3T 台 1
10 角铁桩∠70X70 根 5
11 大锤8磅把 1
12 铁线8# 若干
13 元宝螺栓3T 个 6
14 导线LGJ/300-40 m 80
15 卸扣3T 个 4
16 液压机台 1
17 直线压接管LGJ/300-40 个 2
18 耐张压接管个 2
19 铝包带若
干
20 间隔棒个10 备用
21 经纬仪台 1
22 个人工具/ 套 1
注:准备的检修工器具类型、数量及额定荷载应依据现场具体情况确定
17.6 技术措施
a)运到检修现场的工器具必须再重新进行外观检查,对不符合要求或表面有裂纹的严禁使用。
b)工作中所需的传递绳(Φ12),钢丝绳(Φ12),卸扣,滑车等应有足够的安全系数,发现异常或不满足要求者严禁使用。
c)通过滑车、磨芯、滚筒的传递绳不得有接头,用传递绳绑棱角的金属物时,应以软物垫。
d)所使用的工器具必须满足额定荷载要求。
并应有足够的安全系数,发现异常或不满足要求者严禁使用。
e)绝缘手套定期试验且合格,严禁使用不合格的绝缘手套,绝缘绳进行接地操作。
f)接地线由多股软弱铜线组成,截面积不能小于25mm2的成套接地线,绝缘部分定期试验合格。
g)绞磨机尾绳要控制好,不得松脱。
h)压接前,要对各管线进行清洗,钢芯要涂防锈漆,导线要涂导电脂。
i)压好后,量好对边距,做好记录,并打上钢印。
j)检修记录应详细,当发现缺陷时,应详细记录其缺陷的塔号、
部件、名称、数量。
17.7危险点分析及控制措施
危险点分析及控制措施
序危险点控制措施
1 交通事故
驾驶员及工作人员遵守交通规则和局交通安全
有关规定
2
误登带电
线路1、停电许可工作后,核对线路名称、塔号无
误后方可登塔;
2、核对线路名称、塔号必须由两人核实;
3、工作前宣读工作票,交代安全注意事项。
3
被毒虫蜇
伤登塔前必须观察塔上是否有马蜂窝,有马蜂窝则须采取安全措施后方可工作。
4 高空坠落1、高空作业人员必须戴安全帽和系安全带,登塔前必须清除鞋底淤泥;
2、人员上、下塔过程中,应检查脚钉等是否牢固,且按正确方法攀登;
3、束好衣服和安全带等工具器,防止被脚钉和角钢钩住;
4、中途休息时必须系好安全带,作业过程和转位时,都不得失去安全带的保护;
5、超过6级以上强风或暴雨大雾等恶劣天气时,应停止登塔作业;
6、监护人认真监护作业全过程,及时纠正不安全因素。
5
人身受电
伤害1、得到调度停电许可工作后,工作人员必须核好线路名称和塔号无误后方能登塔作业;
2、在工作地段两端导线、地线必须验电,并挂接地线;
3、挂拆接地线时,应戴绝缘手套操作;
4、挂接地线时,应先接接地端,后接导线端;拆除接地线时程序相反;
5、穿过架空地线必须与地线保持0.4m的距离;
6、天空有雷云时严禁登塔作业。
6
高空坠物
砸伤1、现场人员应戴安全帽;
2、塔上人员应防止掉东西,使用的工具、材料应用绳索传递,不得乱扔;
3、地面人员不得在作业下方逗留;
4、传递工器具或材料时,在工器具或材料离地面1米时要做一次冲击试验,并检查传递滑轮及绑扎等连接部位的受力情况,未发现异常后继续传递。
7
承力工具
发生异常1、选择合格的钢丝绳、卸扣、滑车、传递绳等承力工具器及材料,且规格必须符合承受荷载;
2、各挂点、连接点绑扎必须牢固,选择挂点要
正确,防止工具、材料出现磨伤、折断等;
3、各挂点、连接点承力必须满足荷载要求;
4、工作随时检查各受力部位的情况,发现异常
应及时调整;
5、所有工作人员工作要听从指挥。
17.8作业内容、步骤及工艺标准
作业内容、步骤及工艺标准
序工作内容工作要求或标准备注
1 查阅资料查阅所施工杆塔的金具型号、金具组装图等相关资料,确定施工使用的工器具及材料的类型和型号。
2
准备工具
及材料根据查阅资料结果按17.5工具及材料清单准备相应的工具及材料
3
办理工作
票工作负责人(监护人)按规定办理电力线路第一种工作票,得到批复后方可进行下一步工作。
4
召开班前
会开工前,工作负责人(监护人)组织召开班前会,向工作班成员交代工作任务,作业方法及检修“三大措施”。
5
核对设备
名称1、工作人员携带工具及材料乘坐车辆到达工作现场;
2、工作负责人按工作票核对线路名称、
杆塔编号及线路色标。
6
宣读工作
票1、工作负责人召集全体人员列队,宣读工作票;
2、工作负责人讲明工作中的危险点及措施,向1~2人进行提问,并了解工作人员的精神状况,均无问题后方可开始作业。
7
工器具摆
放根据作业现场情况合理摆放工具及材料。
8 验电挂接地线作业人员携带绝缘手套、验电绳及接地线登塔至作业位置。
对所工作相位导线进行验电,确认线路已停电后按要求挂好接地线。
9
工具传
递、安装、
更换、压
接
(1)耐张塔上1人,线上3人携带
塔上、线上传递绳及个人工器具依次登
塔,到各自工作地点,系好安全带并在
适当位置挂好传递绳。
(2)线上、塔上、地面人员互相配
合组装好总牵引绳、临时拉线(临时拉
线根据地形的需要可固定在杆塔横担
上或地面,锚导线处应考虑能使导线连
接工作能在地面操作),地面人员在适当的位置打好三联桩,并固定好机动绞磨。
(3)线上人员将线档内的子导线间隔棒爪子松开。
(4)当一切工作准备好后,启动机动绞磨,少许收紧子导线,检查各部位的受力正常良好后,再均匀收紧子导线,卸下连接金具,将损坏的耐张压接管及子导线放至地面。
(5)地面人员将该子导线在适当位置割断(注意:直线接续管与间隔棒的距离不宜小于0.5米),液压连接上合格的导线。
(6)启动机动绞磨将重接好的子导线提升到引流板连接处,在经纬仪的观测下,由线上操作人进行划印。
(7)划好印后,再将子导线传至地面,由地面人员剪断并液压连接新的导线耐张压接管(耐张线夹)。
(注意:各类管与耐张线夹的距离不应小于15米)(8)压接好后,传递到线上由线上
人员进行连接安装。
(9)复原工作,拆除工具程序相反。
1 0 拆除接地
线
1、塔上电工拆除接地线;
2、塔上电工检查作业各部位是否正常、
完好,确认塔上无遗留物,然后携带传
递绳下塔。
1 1 履行完工
手续
工作负责人清点工具和检查作业现场,
无误后宣布作业结束,并履行完工手
续。
1 2 召开班后
会
总结工作经验,分析存在的问题及改进
方法等。
16.9检修质检验收(见附表)
附表检修质检验收表
检修质检验收表
序号项目结果检查人见证人
1 所更换的耐张线夹(耐张压接管)是否符合规范要求
2 各类管的压接是否符合规范要求,W销是否安装到位,导线是否磨损
3 所挂接地线是否拆除,塔上、线上是否有遗留物
