5、压接作业规范

合集下载

QM005压接作业指导书

QM005压接作业指导书

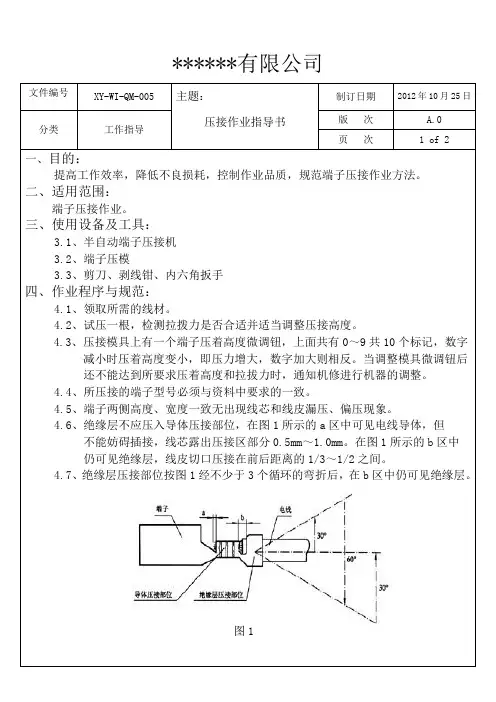

图1
******有限公司
文件编号 分类 XY-WI-QM-005 工作指导
主题: 压接作业指导书
制订日期 版 页 次 次
2012 年 10 月 25 日
A.0 2 of 2
4.8、密封塞在压接时不应损伤。电线与密封塞之间、密封塞与护套之间不应有 目视可见的间隙。电线和密封塞与端子压接后,在图 2 所示的 a 区内应可见 密封塞和电线绝缘层的端部。
图2 4.9、端子压接部位有明显的压痕,并前爪压接部位应起翘,至少要保证后翘, 后爪压接不能过紧触及导体,应刺入绝缘层但不刺破绝缘层。 五、注意事项: 5.1、开始压接时,核实模具、端子形式是否与资料的一致。 5.2、在生产过程中线材不能落地,不能踩压电线和端子。 5.3、压接作业时应注意安全,手与模具冲头应至少该保持 20mm 的距离,送料 和踩动开关必须同一人操作。 5.4、 模刀周围的切屑和杂物将影响端子的压接质量和模刀寿命, 每次作业前必须 将切屑和杂物清扫干净。 5.5、每次压着高度调整后须手动试压,以免压着高度调得太小而造成模刀损坏。 5.6、调整压模及离开工作岗位时,要把机器电源关掉。 5.7、机器无油润滑工作将导致零部件磨损,缩短其使用寿命,因此必须经常 加注润滑油。

四、作业程序与规范:
4.1、领取所需的线材。 4.2、试压一根,检测拉拨力是否合适并适当调整压接高度。 4.3、压接模具上有一个端子压着高度微调钮,上面共有 0~9 共 10 个标记,数字 减小时压着高度变小,即压力增大,数字加大则相反。当调整模具微调钮后 还不能达到所要求压着高度和拉拔力时,通知机修进行机器的调整。 4.4、所压接的端子型号必须与资料中要求的一致。 4.5、端子两侧高度、宽度一致无出现线芯和线皮漏压、偏压现象。 4.6、绝缘层不应压入导体压接部位,在图 1 所示的 a 区中可见电线导体,但 不能妨碍插接,线芯露出压接区部分 0.5mm~1.0mm。在图 1 所示的 b 区中 仍可见绝缘层,线皮切口压接在前后距离的 1/3~1/2 之间。 4.7、绝缘层压接部位按图 1 经不少于 3 个循环的弯折后,在 b 区中仍可见绝缘层。

端子压接作业指导书

端子压接作业指导书

标题端子压接作业指导书文件编号 NT01-018 版本:A/01页数: 1/4 发行日期: 2014.07.011.目的:描述端子压接工序的操作过程,确保端子压接的质量。

2.范围:适用于生产车间端子压接工序的操作生产。

3.职责:生产部长,冲压工序质检员及与端子压接工序相关的人员均有将本指导书付诸实施的职责。

4.定义:无。

5.工作程序5.1 员工依据生产指令及下线压接表,备齐所需的材料及工具;5.2 校对所备材料和工具与生产指令及下线压接表的符合性;5.3 选择相应的设备,配合维修工调试设备,进行资源点检,填写设备点检表;5.4 完成首件产品的作业;5.5 员工对自己加工首件产品用目测和拉力试验机进行自检压接端子与相应工艺文件的符合性及其强度,检验员检验合格,员工则继续进行生产操作,对于合线或者共压的产品进行拉力检验时,选择线径最大的拉力标准作为依据;5.6 操作过程中,员工要随时目测外观;5.7 作业结束时,质检员随同员工用目测和拉力试验机检查产品压接外观及拉力的符合性;5.8 作业结束,检验员确认后将合格品转入冲压半成品合格区;6.备注:6.1.首件作业的合格产品应予以保存,直至本批次或本班次产品作业结束.6.2 在生产过程中,如有以下情况发生时,必须重新执行本指导书:a)更换操作员工;b)设备关闭后又开启;c)第二天生产前一天未完成的产品;6.3 端子压接拉力强度的判定基准应符合如下要求:6.3.1电线束端子与电线或合点(线)压接后拉力强度应不小于下表中的规定:导体公称截面积mm2拉力值N 导体公称截面积mm2拉力值N ①0.3~0.5 50 6.00~8.00 4500.75~0.85 80 10.00 5001.00~1.25 100 15.00~16.00 15001.50~2.00 150 20.00~25.00 19002.50~3.00 200 35.00 22004.00~5.00 270 ≥50.00~120.00 2700①接点或一个端子同时连接两根以上电线时,选择截面积最大的电线测量拉力6.3.2 有特殊要求的端子的拉力强度按具体的工艺要求来执行。

绝缘子压接及安全操作规程范文(3篇)

绝缘子压接及安全操作规程范文(3篇)

绝缘子压接及安全操作规程范文为了确保绝缘子压接工作的安全和顺利进行,提高工作效率,减少事故风险,我们制定了以下绝缘子压接及安全操作规程。

一、总则绝缘子压接是一项重要的电力施工工作,要求操作人员具备一定的电气知识和技术能力,同时,严格遵守相关安全操作规程,确保施工过程中不发生意外事故。

二、安全准备1. 操作人员必须穿戴符合安全要求的劳动防护用品,包括绝缘手套、绝缘靴、安全帽、防护眼镜等。

2. 在开始工作之前,操作人员应检查绝缘手套和绝缘工具是否完好无损,若损坏应及时更换。

3. 施工现场应设置醒目的安全警示标志,并做好防护措施,确保工作区域的安全。

三、绝缘子压接操作规程1. 施工前应对工作区域进行检查,并确保绝缘子无异物和锈蚀,以及电力设备处于停电状态。

2. 使用绝缘手套进行绝缘子压接时,应先将绝缘子清洗干净,并擦拭干燥。

3. 绝缘子压接时应遵循正确的操作流程,包括固定工具、调整工具位置、锁紧工具等。

4. 压接过程中应稳定用力,防止过分用力或不足用力,以免导致压接不牢固或损坏绝缘子。

5. 完成绝缘子压接后,操作人员应检查压接质量,确保无松动或裂缝等情况。

四、操作安全注意事项1. 在施工过程中,严禁携带易燃、易爆和腐蚀性物品进入工作区域。

2. 操作人员应随时注意周围环境和人员动向,确保施工过程中不发生误伤事故。

3. 严禁使用损坏或不合格的绝缘工具进行绝缘子压接。

4. 施工现场应保持整洁,防止绊倒或滑倒事故的发生。

5. 在高处作业时,必须戴好安全帽,并系好安全带。

六、紧急处理措施1. 在发生意外事故时,应立即停止施工,并保护好现场,防止二次事故的发生。

2. 若发生触电事故,应立即切断电源,并立即采取急救措施,如进行心肺复苏等。

3. 在火灾事故发生时,应立即启动应急预案,采取适当的灭火措施,并撤离现场。

七、安全检查和记录1. 每次施工完毕后,应进行安全检查,核实施工过程中的安全措施是否得当。

2. 对施工中出现的不安全因素和隐患要及时记录,并制定整改措施,防止类似事故再次发生。

低压电缆压接施工方案及技术措施

低压电缆压接施工方案及技术措施

低压电缆压接施工方案及技术措施低压电缆压接作为电力工程中常见的一项工作,其施工方案和技术措施至关重要。

合理的施工方案和严格的技术措施可以确保电缆连接质量,提高电力传输的可靠性。

本文将针对低压电缆压接的施工方案和技术措施进行详细讨论。

一、施工方案1. 施工前准备在进行低压电缆压接之前,首先需要进行充分的施工准备工作。

包括清理接头外皮、检查电缆是否有损伤、准备所需的工具和材料等。

确保施工现场整洁,安全用电。

2. 电缆剥皮在进行电缆连接之前,需要对电缆进行剥皮处理。

确保裸露的导线长度符合要求,避免过长或过短影响接触。

3. 电缆连接根据电缆规格和连接要求,采用适当的接头连接方式。

确保接头连接牢固,无短路或断路现象。

4. 压接处理在连接电缆的接头之后,需要进行压接处理。

使用专用的工具对接头进行压接,确保压接的均匀和稳固。

二、技术措施1. 压接工艺选用合适的压接工艺,包括压接定位、压接时间、压接力度等参数。

严格按照厂家提供的要求进行操作,确保良好的接头质量。

2. 压接工具选择质量可靠的压接工具,保证压接的准确性和可靠性。

定期检查和维护压接工具,确保其正常运行。

3. 压接环境在进行压接作业时,要确保作业环境干净、通风良好。

避免灰尘和湿气对压接质量的影响。

4. 压接检查在完成压接作业后,及时进行压接质量的检查。

包括外观检查、电阻测量等,确保接头符合要求。

结语通过以上对低压电缆压接施工方案和技术措施的详细介绍,相信读者对于该项工作有了更深入的了解。

在实际工程施工中,严格按照标准操作,确保低压电缆连接质量,提高电力传输的可靠性和安全性。

012 1.25--5类冷压端子压接 作业指导书

012 1.25--5类冷压端子压接 作业指导书

2.
根据端子的型号选择合适的钳口压接(如图 2)。
第一个钳口压接1.25类端子。
第二个钳口压接2类端子。
第三个钳口压接3.5类和5类端子。
3.
一只手拿端子放在钳口上,与钳口平行并在中 间
位置,另一只手拿线材穿入端子进行压接。
4.
压接时确认钳口有没压接到位,上钳口和下钳 口
之间不能有缝隙。

1.25类端 子钳口
注 意1.压接时注意安全,手不能放在上下钳口的中 间2.。此设备由指定人员操作,与设备无关者禁止 (使用 危
0~1mm 0~1mm
端子与钳口平行并 在钳口中间位置
表面
在管体中间铆接
侧面
背面
客户名
责任部门 生产部 版 日期
1 2015/2/5 2 3 4
1.25--5类冷压端子压接
作业指导书
改版理由及内容 新规作成
承认
初版发行 发行NO
第1版 检证
2015/2/5
页 1 of 1 担当
上钳口 下钳口
作 业
1.
压接前,检查待压接线材的规格、尺寸、颜色 以及
端子的型号,要与工程图纸一样方可作业。

导线压接作业指导书

导线压接作业指导书

导线压接作业指导书1000字一、前言导线压接是一项非常重要的电工作业。

合格的压接作业能够保证导线的电气连接质量,确保系统的正常运行。

本指导书是为了帮助电工学习和掌握导线压接的基本操作技能,保证导线压接作业的质量和安全。

二、导线压接基本原理导线压接是指通过机械压接的方式将导线和连接器压接在一起,使它们成为一个紧密的电气连接。

导线和连接器的压接部位需要具有良好的机械强度和电气导通性能。

导线和连接器的材料、尺寸和型号必须要符合设计要求。

导线的直径应该与连接器内部的接触面积相对应,以确保连接的牢固性和导电性能。

连接器的内部结构必须正确安装,以避免在导线压接的过程中出现损坏。

为了使导线、连接器成为一个紧密的连接,需要把导线端子套在连接器内部,然后使用专用工具进行压接。

在压接时,导线必须被彻底地挤压入连接器内部,并且导线的裸露部分应该在连接器外部尽可能少地露出。

如果露出部分过长,那么它容易被拉断或受到挤压。

三、导线压接的操作步骤1、准备工作在进行导线压接之前,必须进行必要的准备工作。

对于连接器,必须检查其型号、材料、尺寸是否符合设计要求,并检查连接器的内部结构是否正确安装。

对于导线,必须检查其型号、材料、尺寸是否符合设计要求,并切断导线的末端,以达到所需的长度。

2、将导线插入连接器将准备好的导线插入连接器,并将导线的裸露部分移动到最短的位置。

为确保导线能够完全插入连接器,必须依次确认每个导线的长度、直径和形状是否与连接器相匹配。

在插入导线时,必须避免用力朝连接器顶部方向施压。

3、压接导线到连接器将连接器和导线放在压接工具中进行压接。

在压接导线时,必须确保操作人员做好了安全措施,如穿戴好工作服、戴好手套等。

将连接器和导线放置在合适的位置,然后直接用力压下去,直到导线不再移动或者停止挤压。

4、检查导线的压接有效性在将导线压接到连接器之后,必须进行一定的检查,以确保导线已经被正确地压接。

检查包括与导线、连接器的质量及其上以下要求是否符合:(1)导线和连接器之间的机械强度是否足够。

超详细全套开线压接操作及检验规范讲解(附大图,超详细)

压接工艺操作规范-端子外观要求
端子压接操作及检验规范讲解
压接工艺操作规范-端子外观要求
端子压接操作及检验规范讲解
压接工艺操作规范-端子外观要求
端子压接操作及检验规范讲解
压接工艺操作规范-端子外观要求
端子压接操作及检验规范讲解
压接工艺操作规范-端子外观要求
端子压接操作及检验规范讲解
压接工艺操作规范-端子外观要求
部位打油,防止超负荷 磨损损坏,延长机台使 寿命!
端子压接操作及检验规范讲解
压接工艺操作规范-标准作业步骤
作业步骤:
1.先由调模技术师傅将模具 按端子型号调试OK后,经 巡检用千分尺确认高度和 拉力计确认拉力后,方可 进行作业;
2. 压接作业时须将工作台 面清理干净!
端子压接操作及检验规范讲解
压接工艺操作规范-标准作业步骤
导线标识:
开线班随工单的填写
开线操作及检验规范讲解
一、标识卡填写及导线捆扎:
根据开线生产数量,将开线机生产好的导线按规定每多少根导线扎成一小把,需附上1张导线标识卡,待同一 规格导线开完后按要求用绳子将每个扎好的小把导线捆扎紧,导线标识卡的折叠要求如下图所示:
1:导线标识卡折叠方法,需露出机 型、批次、数量、线号、长度、颜色.
压接工艺操作规范-端子尺寸检验 端子对导线的拉力测试
2.量测时芯线应是被拉出端子或被拉断 若芯线拉断,其位置不可以在芯线压着区。
端子头部夹在此处 芯线夹在此处位置
3.测试速度: 1+/0.25inch/min(约25+/-6mm 分钟),参考值
端子压接操作及检验规范讲解
压接工艺操作规范-端子外观检验 端子半成品检验
端子压接操作及检验规范讲解

导地线压接作业指导书

导地线压接作业指导书一、前言为确保在导地线的安装工作能够有效地进行,必须在施工前进行深入的了解和研究。

导地线压接作业是这一过程中必不可少的一环,它对于导体的机械强度和导体的导电性能起着决定性的作用。

本文主要是为导地线压接作业制定了一份指导书,旨在能够为导地线压接作业提供有益的信息和指引,从而保证工作的安全、标准化和高效性。

二、导地线压接需要遵循的准则导地线压接工作需要严格遵循以下准则:1. 保证工作的安全导地线压接需要在保证工作安全的前提下进行。

在进行导地线压接时,必须做好相应的安全防范措施,比如使用专业的导地线压接器材、穿戴相应的安全设备、排除现场的危险隐患等。

2. 符合国家标准导地线压接需要严格遵守国家的相关标准,包括但不限于GB /T 2314-2008《电力金具及电力配件用压接管柱》、GB /T 1179-2008《导线用压接管柱》、GB 3049-2008《导线用绝缘管》等。

3. 遵循工艺规范导地线压接需要遵循相应的工艺规范,掌握压接导线的压接量、压接时间、压接顺序等技术要求。

4. 保证压接质量导地线压接是一项技术活,需要保证压接质量。

保证导线和压接连接部分无气隙和内外壁平整,表面光亮、无损伤和无锈蚀等情况。

三、导地线压接具体步骤1. 准备工作:准备导线、压接器材、工具以及相应的ISO检验标准、电笔等检测工具。

2. 导线切割:根据设计要求,将导线切割至所需要的长度。

3. 清洁导线:使用洁净的布将导线表面清洁干净。

4. 选择合适的压接管柱:选择适当的压接管柱,需要保证管柱的型号和规格与导线匹配,避免因规格不符而导致压接效果不佳的情况。

5. 压接管柱:将导线穿入压接管柱内,将导线的端头和压接管柱的接触面做好清理处理,安装压接器材,接通电源开始压接。

6. 压接质量检查:在压接作业完成后,要对压接的导线、压接管柱以及压接器材做检查工作,以保证压接质量符合相关标准。

四、导致导地线压接失败的原因导地线压接在实践中,有可能会出现以下失败的原因:1. 压接管柱的规格不符合要求。

压接机的操作规程

压接机的操作规程
《压接机操作规程》
一、目的
为了保证压接机的安全运行,提高工作效率,保护操作人员的安全,特制订本操作规程。

二、适用范围
本操作规程适用于所有使用压接机进行压接作业的操作人员。

三、操作前准备
1. 确认压接机的电源线是否接地可靠。

2. 检查压接机的所有操作按钮和仪表是否正常。

3. 检查压接机的压接头和连接线是否符合要求。

4. 检查工作场地是否整洁,保证安全操作。

5. 穿戴好安全防护用具,如手套、护目镜等。

四、操作流程
1. 根据要压接的物体的规格,选择相应的压接头。

2. 将待压接的物体放置在压接机工作台上,调整压接头的位置,使其与物体对齐。

3. 打开压接机的电源,根据需要设置压接头的压接力度。

4. 按下启动按钮,发动压接机,观察压接过程,确保压接头完全贴合物体。

5. 压接完成后,关闭压接机的电源,停止操作。

五、操作注意事项
1. 在操作时,要保持清醒,认真对待每一个操作细节,严禁酒后操作。

2. 在压接过程中,严禁将手或其他物体伸入压接头的压接范围内。

3. 操作人员应做好防护措施,保持工作台周围的整洁,避免发生意外。

4. 压接机的维护保养应按照厂家指南进行,定期检查、清洁机器。

六、紧急处理
1. 如果在操作过程中出现异常情况,如机器故障或操作不当引起的危险情况,应立即停止机器运行,采取紧急措施,及时解决问题。

2. 若紧急情况需要帮助,及时联系相关维修人员或上级领导进行处理。

以上为压接机的操作规程,操作人员在工作中务必严格遵守,确保安全,提高工作效率。

压接培训教材


单芯绝缘低压电线
具有优良的耐低温性能
-40~+90
单芯超薄壁绝缘低压电线
外径和重量均减小
-40~+105
单芯超薄壁聚酰胺绝缘低压电 线
具有优良的机械性能,适用于燃油 液位传感器连接线
-40~+105
单芯超薄壁PP绝缘低压电线 无卤阻燃
-40~+125
单芯TPE-E绝缘低压电线
单芯超薄壁PVC绝缘及护套缠 绕屏蔽低压电线
30 70/0.80 35.19 8.0
1.4
0.85f 16/0.26 0.8846 1.2 0.6
40 85/0.80 42.73 8.6
1.4
1.25f 50/0.18 1.273 1.5 0.6
50 108/0.80 54.29 9.8
1.6
1.25 16/0.32 1.287 1.5 0.6
2 26/0.32 2.0910 1.9 0.5
3 41/0.18 3.2970 2.4 0.6
5 65/0.32 5.2280 3.0 0.7
注:表中的f表示线芯为软结构
导线
2.2.1:日标导线导体结构—AVSபைடு நூலகம்、CAVS电缆结构
标称 截面 mm2
导体 结构 根数/ 直径
导体
计算 截面 mm2
近似 外径 mm
1.00 1.00 1.25 16/0.32 1.20 1.00 2.0 26/0.32 1.20 1.00
1.50 1.00 1.90 1.10
2.2.1:日标导线导体结构—AEX、AVX型电线结构尺寸表
标称 截面 mm2
导体 结构 根数/直径
导体
计算 截面 mm2
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钳压和液压必须由有经验并熟悉本项作业的人员进行操作,爆压作业人员必须持证上岗。

1、压接作业人员必须遵守下列安全规程:
1.1 钳压机压接应遵守下列规定:
1.1.1 手动钳压器有固定设施,操作时应放置平稳;两侧扶线人应对准位置,手指不得伸入压模内。

1.1.2 切割导线时线头应扎牢,并防止线头回弹伤人。

1.2 液压机压接应遵守下列规定:
1.2.1 使用前检查液压钳体与顶盖的接触口,液压钳体有裂纹者严禁使用。

1.2.2 液压机启动后先空载运行检查各部位运行情况,正常后可使用;压接钳活塞起落时,人体不得位于压接钳上方。

1.2.3 放入顶盖时,必须使顶盖与钳体完全吻合;严禁在未旋转到位的状态下压接。

1.2.4 液压泵操作人员应与压接钳操作人员密切配合,并注意压力指示,不得过荷载。

1.2.5 液压泵的安全溢流阀不得随意调整,并不得用溢流阀卸荷。

1.3 外爆炸压接除应遵守爆破作业的有关规定外,还应遵守下列规定:
1.3.1 外爆炸压接应使用纸雷管,不得使用金属壳雷管;在运行的发电厂、变电所、高压电力线附近或雷雨天气进行爆压时,严禁使用电雷管。

1.3.2 导火索使用前应作燃速试验。

在地面操作时,导火索长度不得少于200mm;在高处操作时,其长度必须保证操作人员能撤至安全区。

1.3.3 切割太乳炸药及导爆索,必须用快刀在木板或橡皮上裁块,严禁用剪刀钢丝钳剪夹。

1.3.4 在包药或安装雷管时,烟火不得接近。

炸药发生燃烧时,应用水扑灭,严禁用砂石、土壤等杂物覆盖。

1.3.5 地面爆压前,药包两端的导线、地线应用支撑固定,并应清除药包下方的碎石。

点火时,除点火人外,其他人员必须撤离至药包30m以外。

1.3.6 在杆塔上爆压时,操作人员与药包距离应大于 3m ,并系好安全带(绳)、背靠可阻挡爆轰波的杆塔构件。

1.3.7 点火人应朝雷管开口端的反方向撤离。

1.3.8 在运行的发电厂、变电所附近进行爆压时,应事先与运行值班人员取得联系,并应采取防止继电保护误动作的措施。

1.3.9 在民房附近爆压时,应事先与房主取得联系,并将门窗打开。

爆压点距玻璃门窗应大于50m,不能满足时,应对药包采取缓冲措施。

2、压接作业必须执行的操作规范:
(Ⅰ)一般规定
2.1 不同金属、不同规格、不同纹制方向的导线或避雷线严禁在一个耐张段内连接。

2.2 当导线或避雷线采用液压或爆压连接,必须由经过培训并考试合格的技术人员担任。

操作完成并自检合格后应在连接管上打上操作人员钢印。

2.3 导线或避雷线必须使用现行的电力金具配套接续管及耐张线夹进行连接。

连接后的握着强度在架线施工前应进行试件试验。

试件不得少于3组(允许接续管与耐张线夹合为一组试件)。

其试验握着强度对液压及爆压都不得小于导线或避雷线保证计算拉断力的95%。

对小截面导线采用螺栓式耐张线夹及钳接管连接时,其试件应分别制作。

螺栓式耐张线夹的握着强度不得小于导线保证计算拉断力的90%,钳接管直线连接的握着强度不得小于导线保证计算拉断力的95%。

避雷线的连接强度应与导线相对应。

注:①保证计算拉断力,对选用现行国家标准《铝绞线及钢芯铝绞线》GB117-83的导线是计算拉断力的95%,其他各类绞线则两者相等。

②采用液压施工时,工期机邻的不同工程,当采用同厂家、同批量的导线、避雷线、接续管、耐张线夹及钢模完全没有变化时,可以免做重复性试验。

2.4 切割导线铝股时严禁伤及钢芯。

导线及避雷线的连接部分不得有线股绞制不良、断股、缺股等缺陷。

连接后管口附近不得有明显的松股现象。

2.5 连接前必须将导线或避雷线上连接部分的表面、连接管内壁以及穿管时连接管可能接触到的导线表面用汽油清洗干净。

避雷线无油污时可只用棉纱擦拭干净。

钢芯有防腐剂或其他附加物的导线,当采用爆压连接时,必须散股用汽油将防腐剂及其他附加物洗净并擦干。

2.6 采用钳接或液压连接导线时,连接导线部分外层铝股在清洗后应薄薄地涂上一层导电脂,并应用细钢丝刷清刷表面氧化膜,应保留导电脂进行连接。

导电脂必须具备下列性能:
2.6.1 中性;
2.6.2 流动温度不低于150℃,有一定的粘滞性;
2.6.3 接触电阻低.
2.7 采用液压或爆压连接时,在施压或引爆前后必须复查连接管在导线或避雷线上的位置,保证管端与导线或避雷线上的印记在压前与定位印记重合,在压后与检查印记距离符合规定。

2.8 连接管及耐张线夹压后应检查其外观质量,并应符合下列规定:
2.8.1 使用精度不低于0.1 mm的游标卡尺测量压接后尺寸,其允许偏差必须符合本规范第2.11条、第2.13 条及国家现行标准《架空电力线路爆炸压接施工工艺规程》(试行)的规定;
2.8.2 飞边、毛刺及表面未超过允许的损伤应锉平并用砂线磨光;
2.8.3 爆压管爆后出现裂缝或穿孔必须割断重接;
2.8.4 弯曲度不得大于2%,有明显弯曲时应校直,校直后的连接管严禁有裂纹,达不到规定时应割断重接;
2.8.5 压后锌皮脱落时应涂防锈漆。

2.9 在一个档距内每根导线或避雷线上只允许有一个连接管和三个补修管,当张力放线时不应超过两个补修管,并应满足下列规定:
2.9.1 各类管与耐张线夹间的距离不应小于15m ;
2.9.2 接续管或补修管与悬垂线夹的距离不应小于5m ;
2.9.3 接续管或补修管与间隔棒的距离不宜小于0.5 m;
2.9.4 宜减少因损伤而增加的连接管。

(Ⅱ)钳压连接
2.10钳压的压口位置及操作顺序应按图2.10进行。

连接后端头的绑线应保留。

2.11 钳压管压口数及压后尺寸的数值必须符合表2.11的规定。

压后尺寸允许偏差应为±0.5mm。

A-绑线 B-垫片
1、2、3……表示操作顺序
图2.11 钳压管连接图
钢芯铝绞线钳压压口数及压后尺寸
(Ⅲ)液压连接
2.12 采用液压导线或避雷线的接续管、耐张线夹及补修管等连接时,必须符合国家现行标准《架空送电线路及避雷线液压施工工艺规程》(试行)的规定。

2.13 各种液压管压后成正六边形,其对边距S的允许最大值可根据下列式计算:
S=0.866×0.993D+0.2(mm) 2.13
式中 D—管外径(mm);
—对边距(mm)。

但三个对边距只允许一个达到最大值,超过规定时应查明原因,割断重接。

(Ⅳ)爆压连接
2.14 当采用爆压导线或避雷线的连接管、耐张线夹及补修管等连接时,必须符合国家现行标准《架空电力线路爆压压接施工工艺规程》(试行)规定。

2.15 爆压连接所使用的连接管、耐张线夹必须与所连接的导线或避雷线相适应。

在架线前除按本规范第2.3条的规定进行试件制作并鉴定其拉力外,尚应进行解剖检查,钢芯不得有损伤。

2.16 爆压后的质量应符合国家现行标准《架空电力线路爆炸压接施工工艺规程》(试行)的规定,不合格时必须割断重接。
