造价工程量清单计价基本概述
工程量清单计价基础

动态化管理
未来的工程量清单计价将更加注重动态化 管理,根据市场变化及时调整价格,确保
工程的顺利进行。
国际化接轨
随着全球化的趋势,工程量清单计价将更 加注重与国际接轨,推动国内外市场的融 合。
标准化和规范化
为了提高计价的准确性和公正性,工程量 清单计价将更加注重标准化和规范化,制 定更加严格的计价标准和规范。
特点
工程量清单计价是一种基于市场竞争 的计价方式,具有透明度高、可比较 性强、便于合同管理、风险合理分担 等优点。
历史与发展
历史
工程量清单计价起源于英国,随着国际工程承包市场的不断发展,逐渐被世界各国广泛采用。在我国,工程量清 单计价模式自2003年起开始实施,并逐步推广应用。
发展
随着工程量清单计价的不断发展和完善,其应用范围越来越广泛,不仅适用于建筑工程领域,还逐渐扩展到市政 工程、水利工程等领域。同时,工程量清单计价的规范和标准也不断更新和完善,以适应市场的变化和需求。
工程量清单的编制
02
清单编制的原则与依据
清单编制的原则
客观、公正、合理,符合工程实际需求。
清单编制的依据
施工图纸、相关标准、工程量计算规则、材料价格等。
清单编制的方法与步骤
收集资料
收集相关资料,包括施工图纸、 标准、工程量计算规则、材料 价格等。
编制清单
根据计算出的工程量和相关规 定,编制详细的工程量清单。
工料单价法
01
工料单价法是一种基于工程量 清单计价的造价计算方法,它 以人工、材料、机械等费用为 基础进行计算。
02
工料单价法的优点在于计算简 单明了,便于业主和承包商对 工程项目的成本进行估算和控 制。

简述工程量清单计价模式的含义

简述工程量清单计价模式的含义工程量清单计价模式是指在建设工程中,按照工程量清单所列明的工程项目和数量,以及相应的单位工程造价,计算出该项工程的总造价。
该模式是建设工程中常用的一种计价方式,也是国家规定的强制性计价方式之一。
一、工程量清单计价模式的基本概念1. 工程量清单工程量清单是指在建设工程中,根据设计文件和施工图纸所列明的各项施工内容和数量,并按照特定格式编制而成的清单。
它通常包括了各项材料、劳务和机械设备等内容。
2. 计价基础计价基础是指在建设工程中,根据设计文件和施工图纸所列明的各项施工内容和数量,并按照特定格式编制而成的清单。
它通常包括了各项材料、劳务和机械设备等内容。
3. 计算方法在进行工程量清单计价时,需要根据不同材料、劳务和机械设备等内容采用不同的计算方法。
例如,在计算混凝土浇筑时,需要考虑混凝土配合比、浇筑方式、人员配备等因素。
二、工程量清单计价模式的优点1. 明确工程造价采用工程量清单计价模式可以明确工程的总造价,避免了在施工过程中出现不必要的费用。
2. 便于控制成本通过对工程量清单进行细致的分析和计算,可以更加精准地控制成本,避免出现不必要的浪费和损失。
3. 便于监督管理采用工程量清单计价模式可以使监督管理更加方便、有效,可以及时发现和解决问题,保证施工质量和进度。
三、工程量清单计价模式的应用范围1. 建筑施工在建筑施工中,采用工程量清单计价模式是一种常见的做法。
它可以明确各项施工内容和数量,从而确定总造价。
2. 水利工程在水利工程中,采用工程量清单计价模式也是一种常见的做法。
例如,在进行水库大坝建设时,需要对各项材料、劳务和机械设备等内容进行细致的分析和计算。
3. 铁路建设在铁路建设中,采用工程量清单计价模式也是一种常见的做法。
例如,在进行铁路隧道建设时,需要对各项施工内容和数量进行细致的分析和计算。
四、工程量清单计价模式的注意事项1. 精细化管理在采用工程量清单计价模式时,需要进行精细化管理,避免出现漏项或重复计算等问题。
工程量清单计价概述

工程量清单计价概述一、施工图预算与工程量清单计价施工图预算:是施工图设计预算的简称,是指在施工图设计阶段,根据施工图纸、预算定额、施工组织设计、生产要素预算价格等资料计算和确定工程建设费用的文件。
施工图预算是签订工程承包合同的依据;也是实行工程招标时建设单位确定“标底"、投标单位确定“报价"的主要参考依据;也是工程结算的依据。
工程量清单计价:招投标实行工程量清单计价,是指招标人公开提供工程量清单,投标人自主报价或招标人编制标底及双方签定合同价款、工程结算等活动。
《工程量清单计价规范(规则)》明确规定,依照工程量清单和综合单价法对建设工程进行计价的活动,称为工程量清单计价。
按不同用途分为施工图预算、招标标底和投标报价以及工程结算.(《计价规则》1.0.7中第二条)因此,就要正确的理解施工图预算的概念和工程量清单计价的含义:1、施工图预算与工程量清单计价是两个不同的概念范畴,不能混为一体。
工程量清单计价是一种计价方法,施工图预算是工程造价文件.2、施工图预算在概念上不能等同于建筑安装工程预算。
因为,从工程项目费用组成看,施工图预算包括了单位工程预算、单项工程预算和建设项目总预算。
从工程费用组成上看,除建安工程费用外,还有设备购置费和工程建设其它费用。
由于其它费用便于确定,一般只研究建安工程预算的编制。
3、从建筑安装工程施工图预算的编制方法体系上,可分为预算定额计价模式和工程量清单计价模式。
(《计价规范(规则)》1.0.2条规定了工程量清单计价活动的适用范围)4、现阶段编制建筑安装工程施工图预算,其费用项目组成应符合建标【2003】206号文件的规定。
5、编制施工图预算所依据的《消耗量定额》及《价目表》属预算定额性质,因此确定的建筑安装工程造价为社会平均水平。
6、施工图预算与标底价格、投标价格从概念上不能混淆,编制单位也不同综上所述,工程量清单计价是一种计价方法,是一种全新的计价模式,为了合理确定工程造价,《计价规范(规则)》从工程量清单的编制、计价至工程量调整等各个主要环节都作了详细的规定,在工程量清单计价活动中应严格遵守。
工程量清单计价

工程量清单计价一、工程量清单计价规范概述工程量清单计价,是一种主要由市场定价的计价模式。
《计价规范》规定,使用国有资金投资的建设工程发承包,必须采用工程量清单计价。
安全文明施工费、规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
二、工程量清单的作用工程量清单是工程量清单计价的基础,贯穿于建设工程的招投标阶段和施工阶段,是编制招标控制价、投标报价、计算工程量、支付工程款、调整合同价款、办理竣工结算以及工程索赔等的依据。
工程量清单的主要作用如下:1.工程量清单为投标人的投标竞争提供了一个平等和共同的基础2.工程量清单是建设工程计价的依据3.工程量清单是工程付款和结算的依据4.工程量清单是调整工程价款、处理工程索赔的依据三、工程量清单计价的方法(一)工程造价的计算采用工程量清单计价,建筑安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
在工程量清单计价中,如按分部分项工程单价组成来分,工程量清单计价主要有三种形式:①工料单价法;②综合单价法;③全费用综合单价法。
工料单价=人工费+材料费+施工机具使用费(2Z102015-1)综合单价=人工费+材料费+施工机具使用费+管理费+利润(2Z102015-2)全费用综合单价=人工费+材料费+施工机具使用费+管理费+利润+规费+税金(2Z102015-3)《计价规范》规定,分部分项工程量清单应采用综合单价计价。
分部分项工程费=∑分部分项工程量×分部分项工程综合单价(2Z102015-4)措施项目费=∑措施项目工程量×措施项目综合单价+∑单项措施费(2Z102015-5)其他项目费=暂列金额+暂估价+计日工+总承包服务费+其他(2Z102015-6)单位工程报价=分部分项工程费+措施项目费+其他项目费+规费+税金(2Z102015-7)单项工程报价=∑单位工程报价(2Z102015-8)总造价=∑单项工程报价(2Z102015-9)【历年真题】1、根据《建筑安装工程费用项目组成》(建标[2013]44号),因病而按计时工资标准的一定比例支付的工资属于()。
简述工程造价计价的两种模式及其含义

简述工程造价计价的两种模式及其含义工程造价计价是指根据工程实际成本、市场价格和政策等因素,计算出工程项目的总价或分项单价,以便进行工程结算和竣工决算等工作。
目前,我国工程造价计价主要有两种模式:定额计价和工程量清单计价。
1. 定额计价模式定额计价模式是指根据建筑工程定额标准,计算出工程项目的人工、材料、机械等成本费用,并结合市场行情和政策等因素,计算出工程项目的总价。
定额计价模式是我国工程造价计价的主要模式之一,具有计算简单、稳定性好等特点。
定额计价的含义:定额计价是一种根据建筑工程定额标准计算出工程项目成本费用,并结合市场行情和政策等因素,计算出工程项目总价的计价模式。
定额计价模式中的定额是指建筑工程消耗量的标准,包括人工、材料、机械等消耗量的标准。
定额计价的核心是计算出工程项目的人工、材料、机械等成本费用,以便进行工程结算和竣工决算等工作。
2. 工程量清单计价模式工程量清单计价模式是指根据建筑工程清单标准,计算出工程项目的工程量清单,并结合市场行情和政策等因素,计算出工程项目的总价。
工程量清单计价模式是我国工程造价计价的主要模式之一,具有市场竞争性强、灵活性高等特点。
工程量清单计价的含义:工程量清单计价是一种根据建筑工程清单标准计算出工程项目工程量清单,并结合市场行情和政策等因素,计算出工程项目总价的计价模式。
工程量清单计价的核心是计算出工程项目的工程量清单,以便进行工程结算和竣工决算等工作。
两种计价模式的区别:定额计价模式是按照建筑工程定额标准计算出工程项目的成本费用,并结合市场行情和政策等因素,计算出工程项目的总价。
工程量清单计价模式是根据建筑工程清单标准,计算出工程项目的工程量清单,并结合市场行情和政策等因素,计算出工程项目的总价。
两种计价模式的优劣:定额计价模式计算简单、稳定性好,适用于工程量较小、工程结构比较简单的工程项目。
但是,定额计价模式缺乏市场竞争性,容易形成垄断局面,不利于工程造价的合理确定。
工程概预算——清单计价

工程概预算——清单计价
• 注释:规费和和税金计算规则 • (1) 规费是政府和有关部门规定必须交纳的费用。 • 《建筑安装费用项目组成》所规定的规费包括: • 工程排污费 • 工程定额测定费 • 社会保障费,包括养老保险、失业保险和医疗保险 • 住房公积金 • 危险作业意外伤害保险 • 规费为不可竞争费用,不可让利,也不能随意调整
• 工程量清单计价法是与定额计价法共存于招标计价 活动的一种计价方式。
• 工程量清单计价应遵循国家颁发的《建设工程工程 量清单计价规范》(GB50500-2003)。
工程概预算——清单计价
3.2工程量清单计价适用范围 •全部使用国有投资或国有资金投资为主 的大中型建设工程应执行本规范。 (A1.0.3) •实行工程量清单计价招标投标的建设工 程,其招标标底、投标报价的编制、合 同价款确定与调整、工程结算应按本规 范执行。(A4.0.1)
工程概预算——清单计价
2.工程量清单计价方法的特点
• 提供了一个平等的竞争条件 • 扩大了竞争范围,满足竞争需要 • 有利于计量支付和工程造价的最终确定 • 有利于实现风险的合理分担 • 有利于业主对投资的控制 • 有利于变更索赔款的合理确定
工程概预算——清单计价
二、工程量清单
工程概预算——清单计价
计算标准。 • 规费各省也有自己的具体规定
工程概预算——清单计价
• (2)税金
• 两税一费——营业税、城市维护建设税和教育费附加。
• 营业税为其他两项的计算基数计征,
• 教育费附加,3%
• 城市维护建设税,按照城市、县城镇、不在上述两处,非别 征税费率为7%、5%和1%。
• 为简化计算程序,三项合并计算综合税率:(计算基础是不 含税工程造价)
工程量清单计价概述(ppt 52页)

▪ 工程量清单计价是指投标人根据招标人在招标文件中提供 的工程量清单, 依据企业定额或建设行政主管部门发布 的消耗量定额, 结合施工现场的实际情况, 拟定的施工 方案或施工组织设计, 参照建设行政主管部门发布的人 工工日单价、 机械台班单价、 材料和设备价格信息及同 期市场价格, 计算出综合单价, 然后计算出分部分项工 程费, 再参照有关规定计算措施项目费、 其他项目费和 规费、 税金, 汇总后确定工程造价的一种计价方法。
▪ 1. 建设项目招标控制价(投标报价)的计算
▪ 单位工程招标控制价(投标报价)=分部分项工程费 +措施项目费+其他项目费 +规费+税金
▪ 单项工程招标控制价(投标报价)=Σ单位工程费用 ▪ 建设项目招标控制价(投标报价)=Σ单项工程费用
▪ 2. 分部分项工程费的计算 ▪ 分部分项工程应根据招标文件和招标工程量清
级、行业建设主管部门的规定计算,不得作为竞 争性费用。 ▪ 规费和税金必须按国家或省级、行业建设主管部 门的规定计算,不得作为竞争性费用。
3. 工程量清单计价风险
▪ 建设工程发承包, 必须在招标文件、 合同 中明确计价中的风险内容及其范围, 不得 采用“ 无限风险” 、 “ 所有风险” 或类 似语句规定计价中的风险内容及其范围。
总价措施项目清单与计价表
3.2.4 其他项目清单的编制
其他项目清单与计价汇总表
▪ 暂列金额, 是招标人在工程量清单中暂定并包括在合同价 款中的一笔款项。用于施工合同签订时尚未确定或者不可 预见的所需材料、 工程设备、 服务的采购, 施工中可能 发生的工程变更、 合同约定调整因素出现时的合同价款调 整以及发生的索赔、 现场签证等确认的费用。
▪ 单价项目
▪ 单价项目是指工程量清单中以单价计价的项目, 即根据合同工程图纸( 含设计变更) 和相关工 程现行国家计量规范规定的工程量计算规则进行 计量, 与已标价工程量清单相应综合单价进行价 款计算的项目。
工程量清单计价的编制-清单工程量计算规则

屋面排水管长度
根据排水管直径、排水坡 度和设计图示数量计算, 单位:米。
防水卷材面积
根据防水卷材类型、厚度 和设计图示尺寸计算,单 位:平方米。
防腐、隔热、保温工程
防腐涂料涂刷面积
根据防腐涂料类型、涂刷遍数和设计图示尺寸计算, 单位:平方米。
隔热板铺设面积
根据隔热板类型、厚度和设计图示尺寸计算,单位: 平方米。
计算规则更新
及时关注相关政策、规范和标准 的变化,对计算规则进行更新和 完善,确保与最新要求保持一致。
计算方法选择
计算方法比较
对比不同计算方法的优缺点,根据项目实际 情况选择最适合的计算方法,提高计算效率 和准确性。
计算方法应用
根据项目特点和要求,灵活运用各种计算方法,确 保清单工程量计算的合理性和可行性。
感谢您的观看
石方工程量
根据岩石类别、风化程度和图示尺寸计算,单位: 立方米。
土石方回填
根据回填部位和图示尺寸计算,单位:立方米。
桩基工程
1 2
预制桩
根据桩长、桩径和设计图示数量计算,单位:根。
灌注桩
根据桩径、成孔深度和设计图示数量计算,单位: 立方米。
3
桩截面面积
根据桩径和设计图示尺寸计算,、墙 体材料、门窗类型等,对工程量清单 进行细化。
依据当地工程造价信息和市场行情, 对各分项工程的综合单价进行合理估 算。
实例二:某商业中心工程量清单编制
在此添加您的文本17字
总结词:商业中心工程量清单编制
在此添加您的文本16字
针对商业中心的特殊要求,如大型商业设施、餐饮区域、 娱乐设施等,细化工程量清单。
实例四:某桥梁工程量清单编制
总结词:桥梁工程量清单编制
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

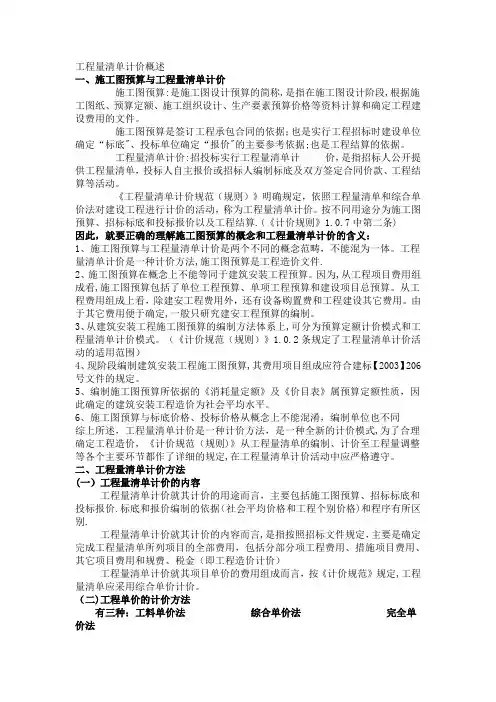

造价工程量清单计价基本概述
造价工程量清单计价基本概述
一、施工图预算与工程量清单计价
施工图预算:是施工图设计预算的简称,是指在施工图设计阶段,根据施工图纸、预算定额、施工组织设计、生产要素预算价格等资
料计算和确定工程建设费用的文件。
施工图预算是签订工程承包合同的依据;也是实行工程招标时建
设单位确定“标底”、投标单位确定“报价”的主要参考依据;也是
工程结算的依据。
工程量清单计价:招投标实行工程量清单计价,是指招标人公开提供工程量清单,投标人自主报价或招标人编制标底及双方签定合
同价款、工程结算等活动。
《工程量清单计价规范(规则)》明确规定,依照工程量清单和综合单价法,由市场竞争形成工程造价的计价模式与方法,称为工程
量清单计价。
按不同用途分为施工图预算、招标标底和投标报价以
及工程结算等。
(《计价规则》第四节)
因此,就要正确的理解施工图预算的概念和工程量清单计价的含义:
1、施工图预算与工程量清单计价是两个不同的概念范畴,不能
混为一体。
工程量清单计价是一种计价方法,施工图预算是工程造
价文件。
2、施工图预算在概念上不能等同于建筑安装工程预算。
因为,
从工程项目组成看,施工图预算包括了单位工程预算、单项工程预
算和建设项目总预算。
从工程费用组成上看,除建安工程费用外,
还有设备购置费和工程建设其它费用。
由于其它费用便于确定,一
般只研究建安工程预算的编制。
3、从建筑安装工程施工图预算的编制方法体系上,可分为预算定额计价模式和工程量清单计价模式。
(《计价规范(规则)》
1.0.2~1.0.4条规定了工程量清单计价活动的适用范围)
4、现阶段编制建筑安装工程施工图预算,其费用项目组成应符合建标【2003】206号文件的规定。
5、编制施工图预算所依据的《消耗量定额》及《价目表》属预算定额性质,因此确定的建筑安装工程造价为社会平均水平(标底或招标最高限价)。
6、施工图预算与标底价格、投标价格从概念上不能混淆,编制单位也不同
综上所述,工程量清单计价是一种计价方法,是一种全新的计价模式,为了合理确定各个阶段的工程造价,《计价规范(规则)》从工程量清单的编制、计价至工程量调整、竣工结算等各个主要环节都作了详细的规定(《计价规则》第四节),在工程量清单计价活动中各方都应严格遵守。
二、工程量清单计价方法
(一)工程量清单计价的内容
工程量清单计价就其计价的用途而言,包括施工图预算、招标标底(招标最高限价)和投标报价、竣工结算等全过程计价。
标底和报价编制的依据(社会平均价格和工程个别价格)和程序有所区别。
工程量清单计价就其计价的内容而言,是指按照招标文件规定,主要是确定完成工程量清单所列项目的全部费用,包括分部分项工程费用、措施项目费用、其它项目费用和规费、税金(即工程造价计价)
工程量清单计价就其项目单价的费用组成而言,按《计价规范》规定,工程量清单应采用综合单价计价。
(二)工程单价的计价方法
有三种:工料单价法综合单价法完全单价法
工料单价只包括人工费、材料费和机械费,管理费、利润和税金需另行计算,即:工料单价=人工费+材料费+机械费
综合单价是指完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械费、管理费和利润,并考虑一定范围内的风险因素。
综合单价反映了承包人的收入,但它仍属于不完全单价,其剩余费用(规费和税金等)需另行计算。
即:
综合单价=人工费+材料费+机械费+管理费+利润+风险
完全单价也称全费用单价,其费用组成是在综合单价的基础上,再计入规费和税金
完全单价=人工费+材料费+机械费+管理费+利润+风险+规费+税金
(三)综合单价的含义
我国的工程量清单采用综合单价计价,要充分理解“综合单价”的含义:
①完成每个分项工程所含全部工作内容的费用
②完成每项工作内容所需的全部费用(规费、税金除外)
③考虑一定范围内的风险因素而增加的费用(风险的含义不要只理解为材料价格的变化,应是广义的,包括了组成综合单价的全部内容。
既可综合考虑,也可分项考虑,考虑的范围和幅度应以招标文件的规定为准计算有限度的风险,风险计入要素的费用中)
因此,工程量清单计价包括单位工程造价计价和综合单价计价。
难点是分部分项工程综合单价计价
◎综合单价不但适用于分部分项工程量清单,也适用于措施项目清单、其它项目清单。
◎清单计价人在编制预算、标底(招标最高限价)和投标报价时,应分别按相应的编制原则、编制规定执行:即计价模式相同,但综合单价的形成又有所区别:
◎编制预算、标底(招标最高限价)时:人工费、材料费、机械费、管理费、利润应按《消耗量定额》、《计价费率》及相关计价依据
确定。
材料价格应按造价管理机构发布的信息价,造价信息没有发
布的参照市场价(不再存在差价的概念)
◎编制报价时:人工费、材料费、机械费均为市场价,管理费、利润由投标人自主确定。
招标文件中要求投标人自主报价的材料、
设备单价可按当期市场价格水平适当浮动,但不得过低(高)于市场
价格水平。
◎编制结算时:招投标所形成的竞争成果(中标综合单价、中标
系数或费率)不能推翻,即综合单价、费率不变。
施工中可能发生的
人工、材料和暂估材料单价的变化另行计算(按差价处理)。
(在《主
要材料、设备差价表》P47上计算,然后计入造价计算程序中P8)
三、工程量清单计价应注意事项
(一)分部分项工程量清单计价
分部分项工程量清单为不可调整的`闭口清单,计价时,投标人
对招标人提供的工程量清单内的工程数量、工程内容除招标人另有
通知、答疑纪要要求修改外,清单计价人不允许作任何更改和变动。
投标人如果认为清单内容有不妥或遗漏,只能通过质疑的方式由清单编制人作统一的修改更正,并把修正后的工程量清单发往所有
的投标人。
投标人对招标文件提出的分部分项工程量清单必须逐一计价,未计价的,均视为此项费用已包含在工程量清单的其他单价和合价中。
分部分项工程量清单综合单价组价时,对于甲供材料和甲方暂估单价的材料、设备应按业主给定的单价计入分部分项清单项目的综
合单价内:
※招标人所供材料和甲方暂估单价材料、设备应列入专用表中(《明细表》P3031),其数量和价格的来源应该有依据(单价可根据
造价管理机构发布的造价信息或参照市场价格确定,并应反映当期
市场价格实际水平)。
※《明细表》中的单价是计算清单项目综合单价的依据,是计算总包服务费中发包人供应材料、设备保管费的依据,也是结算时计
算暂估单价材料差价的依据。
(二)措施项目清单计价
措施项目清单中所列的措施项目清单大多数以“项”列出,所以计价时,首先应详细分析其所包含的工作内容,然后根据所含内容,按照相关规定计算确定其综合单价。
计价规则中的相关内容、相关
费率,招标人编制标底时按相应规定费率计取,投标人编制报价时,仅供参考(不可竞争费用除外)
措施项目清单为可调整清单,投标人对招标文件中所列项目,可根据企业自身特点作适当的变更增减。
如果中标所报价款归投标人
所有。
措施项目清单计价一经报出,即被认为是包括了所有应该发生的措施项目的全部费用。
如果报出的清单中没有列项,且施工中又必须发生的项目,业主有权认为,其综合在分部分项工程量清单的单价中。
将来措施项目
发生时,投标人不得以任何借口提出索赔与调整。
(三)其他项目清单计价
其它项目清单由招标人部分、投标人部分两部分组成
招标人填写的内容(暂列金额、暂估价、计日工)随招标文件发至投标人或标底编制人,其项目、数量、金额等不得随意改动。
暂列金额、专业工程暂估价和材料暂估价、计日工均为暂估金额、预测数量,虽在投标报价时计入投标人的报价中,但不应视为投标
人所有。
竣工结算时,应按承包人实际完成的工作内容,按实结算,剩余部分仍归招标人所有。
投标人填写部分(如计日工),招标人提供的项目、数量,投标人不得随意更改,且必须报价。
如不报价,招标人有权认为投标人就
未报价内容无偿为自己服务。
总承包服务费,虽在清单项目中列出,但是计价人应根据拟建工程项目的预计分包情况来决定是否计价,若计价,标底(招标最高限价)按分包部分造价的2~4%计取分包工程管理服务费;甲供材料、设备按其价值的0.8~1.2%计取保管费。
投标报价高低均由投标人自主确定,如果中标,其所报总承包服务费完全归投标人所有。
