水泥混凝土路面的施工
1施工前的准备工作
施工前的准备工作是施工全过程的重要组成部分,做好如下准备工作:
(1)按设计文件及施工条件,编制施工组织设计。

(2)对有碍施工的建筑物,灌溉沟渠,地下管线等,在施工前拆迁完毕。

(3)施工前要协调好有关单位的关系,解决好水电供应,交通道路,办公生活用房,工棚仓库和消防等设施,根据施工路线长短,所采用的运输工具和施工方法,选择好搅拌堆料场地。

(4)根据设计文件,复测平面和高程桩,定出路面中心、路面宽度和纵横高程等详桩。

(5)根据设计文件对混凝土面层板的技术要求,施工方法及当地材料供应情况,做混凝土各组成材料的技术性质试验,进行配合比设计。

(6)基层的检查与整修:对基层的宽度、路拱与标高、表面平整度和压实度,检查是否符合要求。

在混凝土摊铺前,基层表面洒水湿润,以免混凝土底部的水被干燥的基层吸去,变得疏松以致产生细裂缝,有时也在基层和混凝土之间铺设薄沥青混合料或塑料薄膜。

2施工顺序和施工技术
人工摊铺法施工顺序:模板安装—传力杆安装—混凝土的拌合运输—混凝土的摊铺和振捣—接缝筑做—表面整修—混凝土的养生和填缝。

模板安装
基层符合要求后,安装两侧模板。

模板采用钢模,钢模板按预先标定位置安放在基层上,两端用铁钎打入基层,以固定位置。

模板底与基层间局部出现的细缝用水泥砂浆填塞,防止漏浆。

模板顶面用水准仪检查标高,不符合时予以调整。

模板的平面位置和高程控制都很重要,稍有歪斜和不平都会反映到面层,使边线不齐、厚度不准和出现波浪不平现象。

施工时经常校验,严格控制。

模板内部涂脱模剂以便拆模。

传力杆安装
模板安装好后,在需要设传力杆的胀缝和缩缝位置安设传力杆。

胀缝传力杆的做法是一般在嵌缝板上预留圆孔以便传力杆穿过,嵌缝板上设木制或铁制压缝板条,其旁再设一块胀缝模板。

传力杆的位置和间距由胀缝模板挖的U型槽控制,传力杆两端固定在钢筋支架上,支架脚插入基层内。

混凝土的拌合与运输
混凝土的制备有两种方法:在工地由拌和机拌制,然后运输到工地。

在工地制备混合料时,应合理布置拌和机位置、砂、石、水泥等材料的堆放地点,以方便运输,拌合时要准确掌握配合比,特别要严格控制用水量,每天应根据天气变化,测得砂石的含水量,调整拌制时得实际用水量。

所有的组成材料均应过秤,量配的精确度为:水泥±1%;粗细骨料为
±3%;水为±1%;外加剂为±2%。

搅拌机装料顺序为砂、水泥、骨料、边拌边加水。

拌制的时间取决于拌和机的性能和拌合物的和易性,一般为~分钟。

混合料用手推车、翻斗车或自卸汽车运送,运送时间不易过长,当运距远时,宜采用搅拌运输车运送。

混凝土从搅拌机出料至浇筑完毕的允许时间,根据水泥初凝时间和气温确定,夏季不宜超过30~40分钟,冬季不宜超过60~90分钟。

高温天气运送混合料要覆盖,以防水分蒸发。

摊铺和振捣
2.4.1摊铺
混凝土混合料运送到摊铺地点后,如不离析可直接摊铺均匀,如离析经重新拌均匀后进行摊铺。

模板边部用铁锹反扣,需铺高度可高出实际10%。

震实后与面层标高相符。

振捣
混合料摊铺均匀后应用平板振捣器,插入振捣器和振捣梁配合作业。

厚度不大于22cm 的混凝土板靠边角先用插入式振捣器,然后再用功率不下于平板振捣器纵横交错振捣,振捣器同一位置停振的持续时间以混合物停止下沉,不再冒气泡并泛水泥浆为止。

不宜过震,一般为10~15s。

当混凝土厚度较大时,应先插入振捣器振捣,然后平板振捣器振捣。

平板振捣器振捣完,继续用振捣梁振捣,将振捣梁两端搁在侧模上,沿摊铺方向振捣拖平,不平处可随时找补,最后将直径为15~100mm的钢管搁在侧模上进行滚压,使表面平整并反浆。

在此过程中不要碰撞模板和传力杆,并随时清除模板顶上的砂浆。

接缝制作
胀缝
当胀缝一侧混凝土浇筑完毕后,取掉胀缝模板在浇筑另一侧混凝土,钢筋支架浇在混凝土内不取出。

压缝板条使用前应涂废机油或润滑油,在混凝土振捣完后先抽动一下,终凝前将压缝板条取出,此时不要扰动两侧混凝土,缝隙内浇灌填缝料。

横向缩缝
横向缩缝多采用锯缝法,当混凝土强度达到实际强度的25%~30%时,用锯缝机切割。

要注意掌握锯缝时间,过早时槽口边缘损坏;过晚因混凝土过硬,使锯片易磨损且费工费时,更严重的易产生裂缝。

锯缝时间与施工时的温度有关,温度高时间短,温度低时间长,可根据实践经验确定。

为防止断板要严格控制锯缝时间,宁早不晚,宁深不浅。

纵缝
平缝纵缝施工是在浇筑混凝土板的缝壁上涂刷沥青,然后在浇筑相邻的混凝土板。

企口纵缝的施工是在浇筑混凝土板凹榫一边缝壁上涂沥青,再浇筑凸榫一侧的混凝土板。

表面整修
当用滚筒反复滚压、整平、提浆后,即开始进行表面整修。

表面整修时,先用大抹子反复初抹找平,在用铁抹板拖平,小抹子精平,最后用拖光带横向拖几下,个别部位再用小抹子精抹找补,达到平整度的要求。

为保证行车安全、高速,混凝土表面应粗糙,因此在抹平后的混凝土表面上沿垂直路中心方向进行拉毛或压槽,深为1~2mm,拉毛或压槽的间距应均匀,大小以达到表面粗糙色泽一致为宜。

养生与填缝
养生
混凝土需养生,以防止混凝土板水分蒸发过速而产生缩缝,保证混凝土水化过程的顺利进行。

养生在抹面2小时后混凝土有相当硬度时开始。

一般采用湿麻袋或草袋,每天均匀撒水几次的方法。

使阳关不能直接照射混凝土表面,使混凝土面层板上下温度变化小不会引起缩裂。

填缝
填缝材料应是能长期保持弹性,韧性、热天不软化挤出,冷天不脆硬与缝壁粘牢,能适应混凝土板收缩,不溶水,防止水进入缝内的耐久性材料。

为保证填缝质量,填缝时应首先清缝。

合集下载

公路2018定额说明人工摊铺混凝土路面

公路2018定额说明人工摊铺混凝土路面

公路2018定额说明人工摊铺混凝土路面摘要:一、概述二、2018年公路定额对于人工摊铺混凝土路面的说明三、相关工程术语解释四、具体施工步骤及要求五、定额使用注意事项六、结论正文:一、概述本文主要介绍了公路2018定额对于人工摊铺混凝土路面的相关说明。

通过对该定额的解析,为相关从业人员提供参考和指导。

二、2018年公路定额对于人工摊铺混凝土路面的说明根据2018年公路定额,人工摊铺混凝土路面包括以下几个方面:1.模板工程2.混凝土搅拌及运输3.混凝土摊铺4.混凝土压实5.接缝处理6.混凝土路面养护三、相关工程术语解释1.模板工程:搭建用于混凝土浇筑的模具。

2.混凝土搅拌及运输:将水泥、砂、石子等原材料进行混合搅拌,形成混凝土,并通过运输工具将其运送至施工现场。

3.混凝土摊铺:将混凝土均匀地铺设在道路上,形成预定厚度的路面。

4.混凝土压实:通过压实设备对混凝土进行压实,使其达到设计强度。

5.接缝处理:为防止混凝土路面因温度变化而产生裂缝,需要对混凝土进行接缝处理。

6.混凝土路面养护:对新浇筑的混凝土进行养护,以保证其强度和耐久性。

四、具体施工步骤及要求1.模板工程:根据设计要求,搭建合适的模板,并保证其结构稳定、尺寸准确。

2.混凝土搅拌及运输:选择合适的混凝土搅拌站,确保混凝土质量;合理规划运输路线,减少混凝土在运输过程中的损失。

3.混凝土摊铺:采用摊铺机进行铺筑,控制摊铺速度和厚度,保证路面平整度;同时,根据气温和湿度等因素,选择合适的摊铺时机。

4.混凝土压实:使用压实设备,按照规定的压实遍数和压实速度进行压实,确保混凝土密实度。

5.接缝处理:根据设计要求,采用热胀冷缩缝、假缝或无缝等接缝方式,减少路面裂缝的产生。

6.混凝土路面养护:对新浇筑的混凝土进行覆盖、浇水等养护措施,保证其强度和耐久性。

五、定额使用注意事项1.定额中的各项工程量应根据实际工程情况进行调整,以满足实际需求。

2.在使用定额时,应注意各分项工程之间的联系,避免重复计算或遗漏。

水泥混凝土路面滑模摊铺施工方法

水泥混凝土路面滑模摊铺施工方法

1 概述随着公路等级的不断提⾼,对施⼯成果要求也相继提⾼,各种先进的施⼯技术及施⼯机械都得到了⼴泛的应⽤。

砼滑模摊铺施⼯法因其良好的施⼯成果,已经成为⾼等级公路混凝⼟路⾯施⼯的⾸先。

2 ⽔泥混凝⼟路⾯施⼯的控制⽬标在⽔泥混凝⼟路⾯施⼯中,主要有10 项控制指标,其中着重强度、板厚、平整度、抗滑性能、表⾯耐磨度、标⾼、宽度控制是主要⽅⾯。

第⼀,强度控制⽬标:抗压强度、抗折强度符合要求。

第⼆,平整度控制⽬标:①3m 直尺检测平整度:间距h≤3mm,也是滑模摊铺机施⼯质控检测项⽬,作施⼯控制⽤。

②动态平整度δ∶δ≤1.2mm,按每100m 连续检测的颠簸累计⽅差δ,为路⾯竣⼯验收的质量评定依据。

③国际平整度指数IRI≤2.5m/km. 第三,板厚控制⽬标:代表值误差为- 5mm,极值为- 10mm.第四,纵断⾼程:- 10mm 第五,路⾯宽度:- 20mm 第六,刚性刻槽深度:2.5mm≤TDI≤4.0mm.本⽂仅对平整度、板厚及标⾼施⼯控制⽅法作⼀粗浅探讨。

3 平整度控制措施要想取得理想的平整度,实现⾏车的舒适性,可采⽤以下措施:3.1 配备良好的机械设备滑模摊铺施⼯中,要求连续不断的进⾏⼯作,如果施⼯不连续,⾸先砼的拌合、摊铺质量就难以保证,其次因为摊铺机的时⾛时停,对平整度影响较⼤,尤其在停留⼀段时间再起步⾛处,平整度损失很⼤。

为了保证施⼯过程中的连续性,拌合楼、运输车辆、摊铺机械的⽣产能⼒和⼯作状态必须保持稳定和配套。

混凝⼟拌合楼是滑模施⼯的主导机械,因此必须选择具有计算机⾃动控制的强制式卧轴、间歇式拌合楼。

同时考虑到拌合出来的混合料的均匀性,施⼯中宜采⽤拌合能⼒⼤的拌合机,⽽避免采⽤多台⼩容量拌合机组和的形式。

在滑模摊铺机的选择上⼀定要慎重,要选择施⼯效果较好的摊铺机,如德国WIRTGEN、美国CMI.在充分发挥拌合楼、摊铺机等主导机械⼯作能⼒的情况下,按照要求配备齐全各种配套、⼩型机具如:挖掘机、运输车、洒⽔车、锯缝机、发电机、装载机等。

水泥混凝土路面施工技术

水泥混凝土路面施工技术

水泥混凝土路面施工技术水泥混凝土路面的发现是当前一技术性的突破,它具有无污染、路面平整、高温不易变形等特点。

但水泥混凝土路面施工有一定的技术要求,如果技术不过关可能出现路面变形等状况,严重危及行车安全。

标签:混凝土;施工技术;注意事项;质量控制水泥混凝土路面的发现大大提高了公路安全性,沥青路面高温易变形,有安全隐患,并对周围环境有一定程度的污染,水泥混凝土路面可以有效的解决这个问题,文章简单介绍了水泥混凝土技术及注意事项。

1 水泥混凝土在我国实际应用情况随着我国经济发展,近几年私家车在数量上有大幅度的提高,私家车数量大幅增加的弊处日益凸显。

大量私家车上路除了增加交通系统上的压力,对道路建造而言也是很大的挑战。

前些年,沥青混凝土路面一度占据中国公路的很大份额,但几年后,沥青公路的弊端便显现出来。

沥青混凝土路面高温下有特殊味道且易变形,每年都会有公路或飞机跑道因夏季高温变形使车辆或飞机陷入困境。

而且沥青会对公路周围的土壤环境造成很大的污染。

随着水泥混凝土路面施工技术的发展,公路路面开始逐步换为水泥混凝土路面。

水泥混凝土路面耐磨抗用、养护方便、相对经济划算,在高速公路及乡村道路中被广泛应用。

2 水泥混凝土路面施工技术2.1 路基施工技术路基是一段公路的基础,直接影响公路的建成使用情况。

近年来由于路基建造疏忽、施工路面松软、施工单位偷工减料等原因,路面变形坍塌事故频繁被媒体曝光。

在路基施工时由于路基在地下不会被看到,一些施工单位就在路基压实时投机取巧,致使公路建造不能完成或竣工公路坍塌变形。

杂物清理不当、淤泥沉积都有可能导致路基压实不当,影响之后的施工建造。

路基建造地段应尽量避免土壤松软不易压实的路面,要避开地下水管道、煤气管道等运输管道。

由于有些工程建造时间紧迫,工程队便在路基建造上减少时间,这样往往会导致路基夯实程度不够。

在此路基上继续施工轻则建成公路破损变形,重则发生意外,造成生命财产的损失。

路基压实时需水量适中,过少的水分无法达到要求的压实程度,过多的水分会使路基承受荷载能力下降,对后期公路应用时道路载重量的控制有影响。

浅谈人工摊铺水泥混凝土路面施工工艺

浅谈人工摊铺水泥混凝土路面施工工艺

浅谈人工摊铺水泥混凝土路面施工工艺杨建华(晋城市群力公路勘察设计有限公司,山西晋城048000)工程技术瞒要】水泥混凝土路面具有强度高,稳是】生好、耐久.隆好、使用寿命长、日常养护费用少,且有孝f j予夜闻行车等优点。

因而要保证水泥混凝土路面具有良好的使用性能,不仅要悔心设计,还要精心施工,在巍L环节上狼抓施工质量。

本文就人工摊铺人工摊铺施工工艺做个人浅谈。

臼的嘲】^工摊铺;水泥混凝土路面;原材栉姆;施L技术1原材料选择方面1)水泥,进场应有产品合格证及化验单,不合格的水泥产品坚决杜绝进场。

水泥进场后,应堆放整齐,不同标号水泥应分别堆放并标识,不得混台堆放。

在运输及保管过程中,应注意防水、防潮,超过保质期或受潮水泥,必须经过试验决定其是否可用或降低标准使用,结块水泥不得使用。

2)砂,应采用符合规定级配、细度模数在2.5以上的中粗砂,且要求坚韧耐磨、表面相糙有棱角、清洁、有害杂质含量低;当无法取得粗、中砂时,经配合比试验可行,亦可采用泥土杂质物含量小于3%的细砂,注意合理选用砂率。

3)碎石料,应选用质地坚硬、耐久、洁净、级配符合规范要求,最大粒径不超过40m m;碎石的粒形以接近正立方体为佳,不宜含有较多针状颗粒和片状颗粒。

4)外加剂,在必要情况下选用外加剂如减水剂、流化剂等,均能提高新拌混凝土的工作性,提高强度及耐乡啦。

5)水,无杂质,饮用水可直接使用。

2施工准备阶段1)选择合适的拌和场地,要求运送混合料的运距尽量短,水、电等方便,有足够面积的场地,能合理布置拌和机和砂、石堆放点,并能搭建水泥库房等。

2)进行原材料试验和混凝土配合E匕设计。

混凝土雄铺前,对基层进行整修,检测基层的宽度、路拱、标高、平整度、强度和压实度等均须符合要求方可施工,如有不合格之处应予以整修、补强等。

混凝土摊铺前,基层表面应洒水润湿,以免混凝土底部水分被干燥基层吸去。

3路面施工技术3.1测量放样根据设计图纸放出路线中心线及路面边线;在路线两旁布设临时水准点,以便施工时就近对路面进行标高复核。

水泥混凝土摊铺施工工艺

水泥混凝土摊铺施工工艺

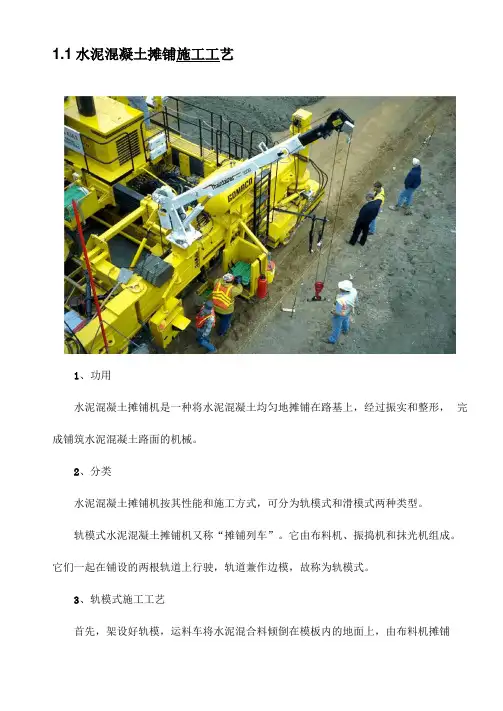

1.1水泥混凝土摊铺施工工艺1、功用水泥混凝土摊铺机是一种将水泥混凝土均匀地摊铺在路基上,经过振实和整形,完成铺筑水泥混凝土路面的机械。

2、分类水泥混凝土摊铺机按其性能和施工方式,可分为轨模式和滑模式两种类型。

轨模式水泥混凝土摊铺机又称“摊铺列车”。

它由布料机、振捣机和抹光机组成。

它们一起在铺设的两根轨道上行驶,轨道兼作边模,故称为轨模式。

3、轨模式施工工艺首先,架设好轨模,运料车将水泥混合料倾倒在模板内的地面上,由布料机摊铺到路基的各个位置上,然后通过预整平振捣机组进行振实,再由搓动式抹光机抹平。

在混凝土硬化期间保留轨道边模不拆,以防路边塌落,待硬化后,再拆模板,作为铺筑下一段路面用。

这种工艺安装、拆卸模板费工、费时,且需大量模板才能保证作业所需,作业效率和经济效益较滑模式摊铺机低。

轨模安装:轨道式摊铺机施工的整套机械在轨道上移动推进,是以轨道为基准控制路面高程。

由于轨道和模板同步安装,统一调整定位,将轨道固定在模板上,既作为水泥混凝土路面的侧模,也是每节轨道的固定基准座。

轨模式施工工艺流程■V -目聚;不层松铺不肩整潜搞实传力斤或钢筋网通瓶到确定位置匕昙松铺上层整形、会实、抹平做纵缝、填料压横堤,填料重新搞实最后整面.抹光拉槽或嗣槽嘴洒界生膜施工机械的选型配套工序可考虑选用机械工序 可考虑选用机械混凝土拌和 拌和机、装载机、推土机、称量设备 表面修整 修面机、纵向表面修整机、斜向表面修整机 混凝十.运输自卸汽车、搅拌车抗滑构造制作拉毛机、压槽机、刻纹机 卸料 «1面卸料机、纵向卸料机、直接卸在基层1.灌缝 灌缝机摊铺刮板式匀料机、箱式摊铺机、螺旋式摊铺机养生 ,洒水车、喷洒养生剂机接缝施工 传力杆、拉杆插入机、切舞机、发电机4、滑模摊铺施工滑模式摊铺机是一台整机。

在机架两侧装有长模板,模板随机械滑行的同时对水 泥混凝土进行连续摊铺,并进行振实、整形。

依靠装在机器上的模板,就能按要求的 路面宽度挤压成形。

人工摊铺法水泥砼路面施工

人工摊铺法水泥砼路面施工

浇 筑 上 层 砼 拌和 物 。浇 筑邻 板 时应 拆 除顶 头 木模 , 并 应 设 置胀 缝板 、木制 嵌条 和 传力 杆套 管 。 ( 砼 混合 料 的拌 和 与运 输 三) 砼 混 合 料 应 采 用 机 械 搅 拌 ,搅 拌 站 位 置 应 根据 施
工 和 运 输 工 具 选 定 ,容 量 由工 程 量 大 小 和 施 工 进 度 确
米 。若 出现 明显离析时,铺筑时应重新拌匀 。
表 1砼从 搅拌机 出料 至 浇筑 完毕 的允许 最长时间
施工气温 ( ) 允许最长时间 ( 施工气温 ( ) 允许最长 时间 ( ℃ h) ℃ h)
5~ 1 O 1 ~2 0 O 2 15 . 2 ~3 0 O 3 ~3 0 5 1 07 5
水灰 比不小于 O 4 时 ,用平板 振捣器 ,不 宜少于 3 .5 O 秒 ;用插入式振捣器 时,不宜少于2 秒。当混合料铺 0 层较大时,应先用插入式振捣器振捣 。
平板式振捣器作业 完成后 ,可将振动架放在侧模
上 ,沿 摊 铺 面 拖 平 ,最 后 再 用 直径 1 0 l O m 管进 5~ Om 钢
灰 比不应 大 于0 4 。 . 5
方 向进行拉毛或压槽 ,深为 1 m ,拉毛或压槽 的间 ~2 m
距 应 均匀 ,大小 以达 到表 面粗 糙 色泽 一致 为 宜 。 ( 接 缝施 工 六) 1 .胀缝 。当胀缝 一侧砼浇 筑完后 ,取掉 胀缝模
第 二 ,砼 混合 物 浇 筑 的温 度 不 应 低 于 5 ,当气 温 ℃
和交叉路 口边 缘处,铁钎应适 当加密 。模板底 与基层
问局 部 出现 的间 隙可 用水 泥砂 浆 填 塞 , 以防漏 浆 。模板 顶面 用 水准 仪 检查 标 高 ,不 符合 要 求 时要 予 以调整 。施 工 时要 经 常检 查模 板 平 面和 高程 ,并严 格控 制 。 为增 加 模 板 的稳 定性 ,一般 采 用,然 后 再用 钢钎 打入 基 层 ,将 水 平 与斜 支撑 固定 。立 好 的模 板在 浇筑 砼 之前 ,其 内侧应

公路2018定额说明人工摊铺混凝土路面

公路2018定额说明人工摊铺混凝土路面【引言】随着我国公路交通事业的发展,对道路路面质量的要求越来越高。

人工摊铺混凝土路面作为一种常见的水泥混凝土路面形式,以其优良的性能在公路建设中得到了广泛应用。

本文以2018年公路定额为依据,对人工摊铺混凝土路面进行详细阐述,以期为我国公路建设提供参考。

【2018年公路定额人工摊铺混凝土路面概述】1.人工摊铺混凝土路面的施工工艺人工摊铺混凝土路面施工主要包括:基层处理、混凝土配合比设计、摊铺、振实、表面抹平、养护、接缝处理等环节。

在施工过程中,应严格按照规范要求,确保各环节质量。

2.人工摊铺混凝土路面的优点人工摊铺混凝土路面具有以下优点:(1)较高的强度和耐久性,能承受重载交通;(2)良好的抗渗性能,降低路面水下渗,提高路面使用寿命;(3)施工工艺成熟,易于推广;(4)维护方便,降低养护成本。

3.人工摊铺混凝土路面的适用场景人工摊铺混凝土路面适用于各级公路、城市道路、桥梁等工程建设中。

特别是在交通量大、载重车辆多的路段,更能体现其优越性。

【2018年公路定额人工摊铺混凝土路面关键技术】1.混凝土配合比设计混凝土配合比设计是影响人工摊铺混凝土路面质量的关键因素。

应根据工程实际情况,合理选用水泥、砂、石子等原材料,并保证混凝土拌合物的和易性、强度、耐久性等性能。

2.摊铺工艺与设备选用摊铺工艺与设备选用直接关系到混凝土路面的平整度、均匀性等质量指标。

应根据工程规模、施工条件等因素,选择合适的摊铺设备和施工工艺。

3.施工质量控制施工质量控制是保证人工摊铺混凝土路面质量的关键。

要加强现场施工管理,严格执行质量检查制度,确保各环节质量达标。

【人工摊铺混凝土路面施工要点】1.施工前期准备施工前,要对基层进行处理,确保基层表面干净、无杂物,达到施工要求。

同时,做好施工机具、设备等的检查和维护。

2.混凝土浇筑与振实混凝土浇筑过程中,应保证浇筑速度适宜,避免出现冷缝。

同时,及时进行振实,使混凝土充分密实。

水泥混凝土路面的混凝土摊铺要点

水泥混凝土路面的混凝土摊铺要点1.材料准备在进行混凝土摊铺前,需要确保所使用的水泥、砂子、石子等材料符合相关标准,并经过检验合格。

同时,需要准备好水泥搅拌设备、水泥罐车、振动棒等施工设备,以确保施工的顺利进行。

2.模板安装在进行混凝土摊铺前,需要先安装模板。

模板的安装需要根据设计要求进行,要确保路面的坡度、曲线等要求符合设计要求。

模板的安装要牢固可靠,以确保后期施工的质量。

3.混凝土浇筑在进行混凝土摊铺前,需要先将水泥、砂子、石子等按照一定比例进行混合,然后使用混凝土搅拌设备进行搅拌,使得混凝土达到一定的流动性。

混凝土的浇注要均匀、连续,以确保路面的平整度和一致性。

4.摊铺与夯实混凝土浇筑结束后,需要及时进行摊铺和夯实。

摊铺时要注意均匀地将混凝土均匀地倒在路面上,并使用振动棒进行夯实,以确保混凝土的密实性和平整度。

同时,还需要注意及时逐层夯实,以防止混凝土的凝固过快导致强度不够。

5.等待养护混凝土摊铺完成后,需要进行一定的养护。

养护期间,需要对混凝土路面进行湿润管理,避免混凝土过早脱水和龟裂。

一般来说,混凝土的十分之七养护期为7-14天,养护期结束后即可进行交通开放。

6.质量检测在进行混凝土摊铺时,需要进行质量检测。

主要包括对混凝土的坍落度、强度等进行检测。

坍落度的检测可以使用坍落度锥进行,强度的检测可以通过取样进行实验室检测。

质量检测的结果可以用于评估混凝土的质量,并及时调整施工参数。

总之,水泥混凝土路面的摊铺是道路建设中至关重要的环节。

只有在材料准备、模板安装、混凝土浇筑、摊铺与夯实、等待养护和质量检测的每个环节上都严格把关,才能确保水泥混凝土路面的质量和耐久性。

浅析人工摊铺普通水泥混凝土路面施工工艺及质量控制方法

的振动而不走样 ,如果模板 底部与基层 间有空隙 ,应把模板
水泥应分别堆放并标识 ,不得混合 堆放 。在运输及保管过 程
垫衬起 ,把间隙填塞 ,以免混凝土振捣 时漏浆 。
中 ,应注 意防水 、防潮 ,超过保 质期 ( 一般为三个月)或 受
潮水 泥 ,必须 经过试验决定其是否可 用或降低标准使用 ,结
路面工 程属于道路工程中 所用原材料种类较多、 工序多
而复 杂 ,并且对外界环境温度 比较敏感的结构 ,所 以路面 原
材料的选择 、级配及组成设计 、试验检测水平 、施工 工序 控
3 路 面 施 工
() 测量 放样 根 据设 计 图纸放 出 路线 中心 线及 路面 边 1
制 、工艺水平 、设备与技术水平 及施 工环境等 ,都直接影 响 路面工程 的质 量 。水 泥混凝土 路面具有 强度高 ,稳定性 好 、 耐久性好 、使用寿命长 、 日常养护费用少 ,且有利于夜 间行 车等优 点 。因而 要保 证水泥 混凝 土路 面具 有 良好 的使用 性 能 ,不仅要精心设计 ,还要精心施 工 ,在施工环节上狠抓 施 工质量 。
线 ;在路线两 旁布 设临时水准点 ,以便施工 时就近 对路 面进 行标高复核 。混凝土摊 铺过程中 ,要做到勤测 、勤校 、及时 纠偏 。 ()支立模板 在处理好的基层或做 好的调平层上 ,清扫 2 杂物及浮土 ,然后再支立模板 ,模饭高度与路面高度相齐平 。 模板按预定位置安放在 基层上 ,两侧用铁钎打入基层 以
()碎石 :应选用 质地坚硬 、耐久 、洁净 、级配符合规 3 范要 求 , 最大粒 径不超过 4 n; 石的粒形 以接 近正立 方 0 i碎 o t 体为佳 ,不宜含有较多针状颗粒和片状颗粒。
()外加剂 :在必 要情 况下选用 外加剂如 减水剂 、流 化 4

市政道路水泥混凝土路面摊铺施工工艺(滑模式摊铺机)

水泥砼路面机械摊铺
1特点
1.1本工法采用螺旋布料器布料、多根振动棒振动密实、振捣器上下振捣压入粗骨料、成型模板挤压成型和抹光等工序,确保了水泥混凝土路面密度,特别是路面的平整度有了明显的提高,能满足高等级道路、机场飞行区等工程的高标准质量要求。

1.2摊铺施工过程全部自动化,采用电动液压控制系统、传感器控制转向和升降,它集水泥混凝土的布料、摊铺、密实、成型和抹光等功能,使水泥混凝土路面一次成型。

并且还能适应不同宽度(3.66~9.75m)和不同厚度(最大厚度可达48.3cm)的水泥混凝土路面施工要求,摊铺速度根据混凝土的供料速度而定。

1.3在摊铺过程中,辅以人工配合,能按设计要求在水泥混凝土路面中间或两侧边自动打入钢筋传力杆。

2适用范围
适用于水泥混凝土类的高等级公路、城市道路、机场飞行区、集装箱堆场和广场地坪等工程。

3工艺原理
水泥混凝土路面滑模式摊铺机工艺原理如下图所示:
通过螺旋布料器(包括二次布料器)均匀布料,振动棒和振捣器的振实,经滑模板滑出成型,最后由抹光板搓柔整修表面。

4施工工艺
在验收合格的基层或对基层进行整修合格后,进行摊铺基准线的测量,然后按下
列程序施工,即施工工艺如下:
5
5. l施工前准备
5.1.l根据质量要求验收基层标高与平整度,避免因基层的标高或平整度的不良而影响水泥混凝土面层。

5.1.2在合格的基层顶面用经纬仪和水准仪测量出道路中心线和标高,然后,放出摊铺机一侧的基准线,放线时每5m(弯道段)或 10m(直线段)测设一个点,确保标高准确,线形平顺。

5.1.3摊铺机履带行走部位的地基,应稍整平并有能承载履带接地压力的承载力。

5.2混凝土制备。
